第7章网络计划技术习题及参考答案
- 格式:pdf
- 大小:107.40 KB
- 文档页数:4
计算机网络7、8章课后答案第七章一、填空题:1、Internet包含传输主干网、城域网和接入网三部分。
2、决定访问Internet上资源的“实际速度”的主要因素有三个,即传输主干网、城域网和接入网。
3、“三网合一”就是将计算机网、有线电视网和电信网有机融合起来。
4、Internet接入方式是指用户采用什么设备、通过何种接入网络接入Internet。
5、常用的接入方式有四种:拨号接入、ADSL接入、专线接入和以太网接入。
6、ADSL有两种基本的接入方式:专线方式和虚拟拨号方式。
7、常用的无线上网的方式有:无线局域网上网、“中国移动”GPRS方式、“中国联通”CDMA方式。
8、社区宽带接入网主要采用三种接入技术:一是普通电话线的非对称数字用户环路技术(ADSL);二是基于光纤接入网的以太网(FTTB+LAN)技术;三是有线电视的Cable Modem技术。
二、回答题:1、简述什么是“最后的一公里”问题。
“最后的一公里”问题指的是从市区Internet结点到单位、小区、直至到每个家庭用户的终端接入问题,这是接入网要解决的问题。
2、简述什么是“三网合一”。
“三网合一”就是将计算机网、有线电视网和电信网(数据通信网)有机融合起来。
实现途径是数字、语音和多媒体信号走同一网络;其目标是以一个统一的宽带多媒体平台,最大限度地承载现有和将来可能有的业务;其主要目的是充分利用现有资源,避免重复投资。
3、在选择连接方式时需要考虑哪些因素?作为一个用户,在于Internet连接时,究竟应采用何种方式,这是用户十分关心的问题。
总的来说,在选择连接方式时要考虑以下因素:(1)单机还是多机;(2)公用数据通信网或计算机网络的选择;(3)ISP的选择。
4、简述ISDN拨号上网与Modem拨号上网的优缺点。
你会如何选择拨号上网方式?请说出你选择的理由。
Modem拨号上网的最高速率为56Kbps,而ISDN拨号上网的最高速率为128Kbps。
工程项目管理第二版复习思考题目录第一章概论 (1)第二章项目组织理论 (7)第三章项目策划 (12)26423 6737 朷37948 943C 鐼KPH (13)-35269 89C5 觅 (13)第四章工程项目目标控制基本原理 (14)29464 7318 猘-{35353 8A19 訙40265 9D49 鵉27316 6AB4 檴] (19)第五章工程项目采购管理 (20)第六章工程项目投资控制 (25)第七章网络计划技术与工程项目进度管理 (27)第八章工程项目质量和安全管理 (38)第二章项目组织理论 (7)第三章项目策划 (12)第四章工程项目目标控制基本原理 (14)第五章工程项目采购管理 (20)第六章工程项目投资控制 (25)第七章网络计划技术与工程项目进度管理 (27)第八章工程项目质量和安全管理 (38)第一章概论1、为什么没有明确目标的建设工程不是项目管理的对象?P1答:只有明确目标(投资、进度、质量)的项目才称为项目管理意义上的“项目”;没有明确目标的项目不是“项目”,因而不需要控制,也无法控制。
2、请分析工程管理包括的范畴及其核心任务。
P5-6答:(1)工程管理的范畴是:项目前期的开发管理+项目管理+设施管理=DM+PM+FM。
涉及建设工程项目的全过程的管理,也涉及参与建设工程项目的各个单位对工程的管理(投资方、开发方、设计方、施工方、供货方及项目使用期的管理方)。
(2)工程管理的核心任务是:(1)工程建设增值:确保工程建设安全、提高工程质量、投资成本控制、进度控制;(2)为工程使用(运行)增值:确保工程使用安全、有利于环保、有利于节能、满足最终用户的使用功能、有利于降低运营成本、有利于工程维护。
3、请阐述工程项目管理的含义。
P8答:《建设工程项目管理规范》定义:运用系统的理论和方法,对工程项目进行计划、组织、指挥、协调和控制等专业化活动。
工程项目管理的含义有多种表述,英国皇家特许建造学会(CIOB)对其作了如下的表述:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
第7章网络计划技术习题1 、用双代号网络图的形式表达下列逻辑关系:( 1 ) A 、B 的紧前工作为C ;B 的紧前工作为 D 。
( 2 ) H 的紧后工作为 A 、 B ; F 的紧后工作为 B 、 C 。
( 3 ) A 、B 、C 完成后进行 D; B 、 C 、完成后进行 E 。
( 4 ) A 、 B 完成后进行 H ; B 、 C 完成后进行 F ; C 、 D 完成后进行 G 。
( 5 ) A 的紧后工作为 B 、 C 、 D ; B 、 C 、 D 的紧后工作为 E ; C 、D 的紧后工作为 F 。
( 6 ) A 的紧后工作为 M 、 N ; B 的紧后工作为 N 、 P ; C 的紧后工作为 N 、 P 。
( 7 ) H 的紧前工作为 A 、 B 、 C ; F 的紧前工作为 B 、 C 、 D ; G 的紧前工作为 C 、 D 、 E 。
2 .根据表3 - 1 ~ 3 - 3 中的逻辑关系,绘制双代号网络图。
4 .已知某单位工程施工过程的逻辑关系如表 3-4 所示,试绘制双代号施工网络进度计划,并指出关键线路。
表 3-4 某单位工程施工过程逻辑关系表5 .已知网络计划各工作的逻辑关系和持续时间如表3-5 所示。
如果该计划拟于6月24日(星期二)开始(每星期日休息),试绘制带有绝对坐标、日历坐标和星期坐标的双代号时标网络计划。
表 3 - 5 某单位工程施工逻辑关系6 .试在如图 3 - 2 所示单代号搭接网络图上计算各项工作的时间参数.并确定关键线路和工期。
8 .已知网络计划如图 3 - 4 所示。
图中话线下方括号外数据为正常持续时间,括号内数据为最短持续时间;话线上方括号外数据为正常持续时间下的直接资,括号内数据为最短持续时间下的直接费。
费用单位为千元,时间单位为天,若间接费率为 0 . 8 千元/天,试对其进行费用优化。
、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括(ACE )A.多个起点节点B.多个终点节点 C •节点编号有误D.存在循环回路E •有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为(ABD )。
A ,多个起点节点 D.节点编号重复B .多个终点节点C .存在循环回路E .节点编号有误 3、( 04年考题)某分部工程双代号网络计划如下图所示,图中错误为( ABC )。
A .节点编号有误B .有多个终点节点C.存在循环回路D.工作代号重复 E .有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括(BCDE )。
间为7天。
工作M 有2项紧后工作,它们的最早开始时间分别为第 24天和第26天,则工作M 的总时差 和自由时差(C )天。
A .分别为4和3B .均为3C .分别为3和2D .均为2 3 •在某工程双代号网络计划中,工作 M 的最早开始时间为第 15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第 27天和第30天,最迟开始时间分别为第 28天和第33天,则工作M 的总时差和自由时差( B )天。
A .均为5 B.分别为 6和5 C .均为6 D .分别为11和64 •在某工程双代号网络计划中,工作 N 的最早开始时间和最迟开始时间分别为第 20天和第25天,其持续时间为9天。
该工作有两项紧后工作, 它们的最早开始时间分别为第 32天和第34天,则工作N 的总时差和自由时差分别为 ( D )天。
A . 3 和 0B . 3 和 2C . 5 和 0 5•在工程网络计划中,判别关键工作的条件是该工作 A .结束与紧后工作开始之间的时距最小 BC.与其紧后工作之间的时间间隔为零D6 .在工程双代号网络计划中,某项工作的最早完成时间是指其 ( C ) oA .完成节点的最迟时间与工作自由时差之差B .开始节点的最早时间与工作自由时差之和 C.完成节点的最迟时间与工作总时差之差D.开始节点的最早时间与工作总时差之和7 .工程网络计划的计算工期应等于其所有结束工作 (B ) oA .最早完成时间的最小值B.最早完成时间的最大值A.有多个起点节点 D.工作代号重复E节点编号有误一、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为 3天和8天,则说明该工作实际上最早应从开工后A. 第3天上班时刻开始,B. 第3天上班时刻开始,C. 第4天上班时刻开始,D. 第4天上班时刻开始, ( C ) o第 8天下班时刻完成 第 9天下班时刻完成第 8天下班时刻完成 第 9天下班时刻完成2、在某工程网络计划中,工作M 的最早开始时间和最迟开始时间分别为第 15天和第18天,其持续时 D . 5 和 3 (D ) o.与其紧前工作之间的时间间隔为零.最迟开始时间与最早开始时间的差值最小LB •有多个终点节点C •存在循环回路C.最迟完成时间的最小值 D .最迟完成时间的最大值8•在网络计划中,工作的最迟完成时间应为其所有紧后工作( D )。
咨询工程师工程项目组织与管理第七章工程项目投资控制第七章基础练习题综合练习与答案一、单选题1、如果出现ACWP>BCWS>BCWP,SV<0,CV<0的情况,那么要采取的最佳措施是()。
A.若偏离不大,维持现状B.用工作效率高的人员更换一批工作效率低的人员C.抽出部分人员,放慢进度D.增加高效人员投入【参考答案】:B【试题解析】:本题考查的是费用控制的方法。
通过观察挣值法参数分析与对应措施表可知,出现这种情况是由于效率低,进度较慢,投入延后,所以此时应当用工作效率高的人员更换一批工作效率低的人员。
参见教材P378。
2、()终止后,承包人应按照合同约定向发包人提交最终结清支付申请。
A.缺陷责任期B.工程竣工验收C.保修期D.竣工结算后【参考答案】:A【试题解析】:考点:最终结清。
缺陷责任期终止后,承包人应按照合同约定向发包人提交最终结清支付申请。
3、某工程项目场地平整所花的费用应计入()。
A.基本预备费B.建筑工程费C.安装工程费D.生产准备费【参考答案】:B【试题解析】:考点:建设工程项目投资的概念。
建筑工程费是指建设工程涉及范围内的建筑物、构筑物、场地平整、道路、室外管道铺设、大型土石方工程费用等。
4、编制按时间进度的费用计划,通常可利用控制项目进度的()进一步扩充而得。
A.网络图B.费用计划表C.资源消耗计划D.项目成本分析【参考答案】:A【试题解析】:考点:工程项目费用目标的分解。
编制按时间进度的费用计划,通常可通过对控制项目进度的网络图进行进一步扩充而得。
5、进行工程项目费用控制的工作包括:①比较,②预测,③检查,④分析,⑤纠偏。
正确的顺序是()。
A.①—②—③—④—⑤B.①—④—②—⑤—③C.①—③—④—②—⑤D.①—②—④—⑤—③【参考答案】:B6、纳税人所在地为市区,城市维护建设税税率为()。
A.1%B.3%C.5%D.7%【参考答案】:D【试题解析】:本题考查的是建筑安装工程费项目的组成。
计算机网络技术基础课后习题答案计算机网络技术基础是计算机科学与技术相关专业的重要课程之一,它涵盖了计算机网络的基本理论和应用技术。
帮助学生加深对计算机网络知识的理解和掌握,老师通常会布置一些课后习题。
本文将为大家提供计算机网络技术基础课后习题的答案,帮助大家更好地学习和掌握相关知识。
1. 描述OSI七层模型,并介绍每一层的功能。
答:OSI七层模型是一种用于描述计算机网络功能的抽象模型,它将网络通信过程划分为七个不同的层次,每个层次负责不同的功能。
具体如下:(1)物理层:负责传输比特流,主要关注传输介质、电压等物理性质。
(2)数据链路层:负责将比特流组织成帧,并在物理链路上可靠地传输数据帧。
(3)网络层:负责将数据分组从源主机传输到目的主机,进行路由选择和拥塞控制。
(4)传输层:负责对数据进行分割和重组,提供端到端的可靠传输。
(5)会话层:负责建立、管理和终止会话。
(6)表示层:负责数据的格式转换、加密和解密等操作。
(7)应用层:提供网络服务和访问,面向应用程序开发人员。
2. 解释TCP/IP模型并与OSI七层模型进行比较。
答:TCP/IP模型是另一种描述计算机网络功能的模型,它由四个层次组成,分别是网络接口层、网络层、传输层和应用层。
与OSI七层模型相比,TCP/IP模型将物理层和数据链路层合并为网络接口层,传输层和应用层没有发生变化,而将表示层和会话层合并到了应用层。
TCP/IP模型相对于OSI七层模型更加简洁,更贴近实际的网络实现。
它的实际应用广泛,特别是在互联网中得到了大量的使用。
3. 描述IP地址的分类及其范围。
答:IP地址是计算机在网络中的唯一标识符,根据IP地址的位数和分配方式,可以将其分为以下几个类别:(1)A类地址:以0开头,共32位,第一位为网络位,后面的7位为网络号,剩下的24位为主机号。
范围从1.0.0.0到126.255.255.255,可用于大型网络。
(2)B类地址:以10开头,共32位,前两位为网络位,后面的14位为网络号,剩下的16位为主机号。
计算机网络技术-习题(含答案)计算机网络技术-习题(含答案)1. 介绍计算机网络技术是现代社会中不可或缺的一部分。
它负责实现计算机之间的数据传输和通信,为各种应用提供基础设施。
本文将提供一系列习题,帮助读者加深对计算机网络技术的理解,并附有答案供参考。
2. 习题1题目:简要解释OSI参考模型的七层结构,列举每层的功能。
答案:OSI参考模型采用了七层结构,每层有不同的功能。
如下所示:- 物理层:负责在网络上传输原始的比特流,并处理物理连接和电气信号。
- 数据链路层:提供可靠的传输,通过帧错误检测和纠正功能,确保数据的可靠性。
- 网络层:负责数据包的路由和分组转发,为不同的主机提供连接服务。
- 传输层:通过建立端到端的连接,提供可靠的数据传输,同时负责分段和重组。
- 会话层:负责建立、管理和结束会话,实现数据的交互和同步。
- 表示层:负责数据的格式化和转换,以便于不同系统之间的通信。
- 应用层:为最终用户提供各种网络应用,例如电子邮件、文件传输等。
3. 习题2题目:描述TCP/IP协议族的层次结构,主要包含哪些协议?答案:TCP/IP协议族是互联网上最为重要的协议族之一,它也采用了分层结构。
主要的协议如下:- 网络接口层:提供物理接口,负责处理数据帧的编码和解码,以及与物理介质的通信。
- 网际层:负责数据包的传输与路由选择,其中核心协议是IP (Internet Protocol)。
- 传输层:提供端到端的可靠数据传输,主要协议包括TCP (Transmission Control Protocol)和UDP(User Datagram Protocol)。
- 应用层:为不同的网络应用提供服务,例如HTTP(超文本传输协议)、FTP(文件传输协议)等。
4. 习题3题目:解释HTTP和HTTPS之间的区别,并说明为什么HTTPS更加安全。
答案:HTTP和HTTPS都是应用层协议,用于传输超文本。
主要区别在于安全性和数据传输方式:- HTTP:通过明文方式传输数据,不提供加密和身份验证功能。
第7章网络计划技术网络计划技术是一种组织生产和进行计划管理的科学方法。
网络计划技术也称为统筹法,它是综合运用计划评核术和关键路线法的一种比较先进的计划管理方法。
7.1网络图网络图又叫箭头图或统筹图,它是计划项目的各个组成部分内在逻辑关系的综合反映,是进行计划和计算的基础。
也就是说,网络计划技术的基础是网络图。
7.1.1网络图的分类网络图分为箭线式网络图(见图7—1)和结点式网络图(图7—2)两种。
箭线式网络图以箭线代表活动(作业),以结点代表活动的开始和完成,结点式网络图以结点代表活动,以箭线表示各活动之间的先后承接关系。
箭线式网络图需要引进虚活动(以虚线表示的),它的布图清晰明朗,使用十分广泛。
7.1.2箭线式网络图的构成〔选择、填空、名解〕箭线式网络图是由活动、结点和线路三个部分组成。
1. 活动。
活动是指作业或工序,用箭线表示,符号为“→”箭线的方向表示活动前进的方向,从箭尾到箭头表示一项活动的开始到终结的过程。
活动需要消耗一定的资源,占用一定的时间。
虚活动即虚设的活动,它不消耗资源,不占用时间,用“ ”符号表示。
虚活动的引进大致有两种情况:一种是先后两个结点之间的工作过程只代表一项活动。
当两个或两个以上的活动具有同一个始点和终点时,需要引入虚活动,予以区别另一种是为了正确表示各个活动之间的先后承接关系,有引入虚活动的网络图。
2.结点。
结点是指事项。
在网络图中,就是两个活动之间的交接点,用圆圈“ ”表示。
结点指明某一项活动的开始或完成,它不占用时间,也不消耗资源。
一项规划一般地只有一个总开始(开工)结点和一个总结束(完成)结点。
除整个网络的始点与终点以外,处在网络中间的结点都具有两重性,即对结点前面的活动来说,它是终点;对后面的活动来说,它是终点。
结点编号原则:箭尾结点(i)小于箭头结点(j),而且一般采用非连续编号,即可空出几个号,如1,3,5,…这样。
编号的方法是:去点去线编号法第一步,给没有箭线进入的结点定为I级,给予编号为①,然后去掉I级结点,及由I级结点引出的所有箭线。
一、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括( ACE)A. 多个起点节点B. 多个终点节点 C.节点编号有误D.存在循环回路 E.有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为( ABD )。
A,多个起点节点 B.多个终点节点 C.存在循环回路D.节点编号重复 E.节点编号有误3、(04年考题)某分部工程双代号网络计划如下图所示,图中错误为( ABC )。
A.节点编号有误 B.有多个终点节点 C.存在循环回路D.工作代号重复 E.有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括( BCDE )。
A.有多个起点节点 B.有多个终点节点 C.存在循环回路D.工作代号重复 E.节点编号有误一、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3天和8天,则说明该工作实际上最早应从开工后( C )。
A.第3天上班时刻开始,第8天下班时刻完成B.第3天上班时刻开始,第9天下班时刻完成C.第4天上班时刻开始,第8天下班时刻完成D.第4天上班时刻开始,第9天下班时刻完成2、在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。
工作M有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差( C )天。
A.分别为4和3 B.均为3 C.分别为3和2 D.均为23.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差( B )天。
A.均为5 B.分别为6和5 C.均为6 D.分别为11和64.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
第九章 网络计划练习题及答案
一、判断下列说法是否正确
1. 网络图中任何一个节点都表示前一工作的结束和后一工作的开始。
( )
2. 在网络图中只能有一个始点和一个终点。
( )
3. 工作的总时差越大,表明该工作在整个网络中的机动时间就越大。
( )
4. 总时差为零的各项工作所组成的线路就是网络图中的关键路线。
( )
5. TF i-j 是指在不影响其紧后工作最早开始的前提下,工作所具有的机动时间。
( )
6. FF i-j 是指在不影响工期的前提下,工作所具有的机动时间。
( )二、根据下表资料:
要求:((2)用标号法计算时间参数:ES i-j 、EF i-j 、LS i-j 、LF i-j 、TF
i-j 、FF i-j ; (3)确定关键路线。
答案:
(1)
(2)各时间参数如图所示()。
8
(3)图中TF i-j为零的各工作构成了关键路线(粗红线),即关键工作为:A,B,D,G,H,I。
三、某项工程的各工作及其持续时间如下表所示:
答案:
工程完工期:27天T=27。
第7章网络计划7.1(1)分别用节点法和箭线法绘制表7-16的项目网络图,并填写表中的紧前工序。
(2) 用箭线法绘制表7-17的项目网络图,并填写表中的紧后工序表7-16工序 A B C D E F G紧前工序--- A A、C -B、D、E、F紧后工序D,E G E G G G -表7-17工序 A B C D E F G H I J K L M 紧前工序- - - B B A,B B D,G C,E,F,H D,G C,E I J,K,L 紧后工序F E,D,F,G I,K H,J I,K I H,J I L M M M-【解】(1)节点图:箭线图:(2)节点图:箭线图:7.2根据项目工序明细表7-18:(1)画出网络图。
(2)计算工序的最早开始、最迟开始时间和总时差。
(3)找出关键路线和关键工序。
表7-18工序 A B C D E F G 紧前工序- A A B,C C D,E D,E 工序时间(周)9 6 12 19 6 7 8【解】(1)网络图(2)网络参数工序 A B C D E F G最早开始0 9 9 21 21 40 40最迟开始0 15 9 21 34 41 40总时差0 6 0 0 13 1 0(3)关键路线:①→②→③→④→⑤→⑥→⑦;关键工序:A、C、D、G;完工期:48周。
7.3表7-19给出了项目的工序明细表。
表7-19工序 A B C D E F G H I J K L M N 紧前工序- - - A,B B B,C E D,G E E H F,J I,K,L F,J,L 工序时间(天) 8 5 7 12 8 17 16 8 14 5 10 23 15 12 (1)绘制项目网络图。
(2)在网络图上求工序的最早开始、最迟开始时间。
(3)用表格表示工序的最早最迟开始和完成时间、总时差和自由时差。
(4)找出所有关键路线及对应的关键工序。
(5)求项目的完工期。
【解】(1)网络图(2)工序最早开始、最迟开始时间(3)用表格表示工序的最早最迟开始和完成时间、总时差和自由时差 工序 tT EST EFT LST LF 总时差S 自由时差F A 8 0 8 9 17 9 0 B 5 0 5 0 5 00 C 7 0 7 7 7 0 0 D 12 8 20 17 29 9 9 E 8 5 13 5 13 0 0 F 17 7 24 7 24 0 0 G 16 13 29 13 29 0 0 H 8 29 37 29 37 0 0 I 14 13 27 33 47 20 20 J 5 13 18 19 24 6 6 K 10 37 47 37 47 0 0 L 23 24 47 24 47 0 0 M154762 47 62 0 0 N 12 47 59506233(4)关键路线及对应的关键工序关键路线有两条,第一条:①→②→⑤→⑥→⑦→○11→○12;关键工序:B,E,G ,H,K,M 第二条:①→④→⑧→⑨→○11→○12;关键工序:C,F,L,M (5)项目的完工期为62天。
计算机网络技术教材课后习题答案(计算机网络技术)计算机网络技术教材课后习题答案(计算机网络技术)计算机网络技术是现代社会中非常重要的一门学科,它负责实现计算机之间的连接和通信。
为了帮助学生更好地理解和掌握计算机网络技术,教材通常会提供一系列课后习题。
本文将针对某一教材的计算机网络技术课后习题进行详细的答案解析,并以此来帮助读者更好地理解和应用相关知识。
习题1:什么是计算机网络?答案:计算机网络是指通过通信链路将多台计算机连接起来,使它们能够相互之间传输数据和资源的一种技术。
计算机网络可以分为局域网、城域网和广域网等不同的类型,可以实现数据共享、信息传输和资源共享等功能。
习题2:请简要描述ISO/OSI参考模型。
答案:ISO/OSI参考模型是国际标准化组织(ISO)制定的一种计算机网络通信协议的框架。
该模型将计算机网络通信分为七个层次,分别是物理层、数据链路层、网络层、传输层、会话层、表示层和应用层。
每一层都有不同的功能和协议,通过组合使用这些层次的协议,可以实现可靠的数据传输和通信。
习题3:请解释TCP/IP协议族。
答案:TCP/IP协议族是一组用于互联网通信的网络协议。
它包括传输控制协议(TCP)和互联网协议(IP)等多个协议。
TCP负责提供可靠的数据传输,而IP则负责将数据包从源主机传输到目标主机。
TCP/IP协议族是互联网上最常用的协议,几乎所有的网络通信都采用该协议。
习题4:请简要介绍无线局域网(WLAN)。
答案:无线局域网是一种利用无线通信技术实现的计算机网络。
相比有线局域网,无线局域网的最大特点是不需要通过物理链路连接计算机,而是通过无线信号进行通信。
无线局域网可以支持移动设备的无线接入,并且能够实现与有线网络的互联互通。
习题5:请解释什么是网络安全。
答案:网络安全是指保护计算机网络及其相关设备、数据和信息不受非法侵入、破坏、篡改、泄露等威胁的一种技术和管理措施。
网络安全包括多个方面,如防火墙、入侵检测系统、加密技术等手段,旨在确保网络的稳定运行和信息的安全传输。
计算机网络技术课后习题及答案一、选择题1. 下列哪项属于计算机网络的功能之一?A. 数据存储B. 数据处理C. 数据传输D. 数据报告答案:C2. 计算机网络按照地理范围可分为:A. 局域网、广域网、互联网B. 局域网、广域网、城域网C. 局域网、城域网、互联网D. 互联网、广域网、城域网答案:C3. 下列哪种传输介质传输速率最高?A. 双绞线B. 光纤C. 同轴电缆D. 无线电波答案:B二、填空题1. 计算机网络利用_____实现数据传输。
2. _____是计算机网络的基本设备。
3. IP地址由_____位二进制数组成。
答案:1. 传输介质2. 路由器3. 32三、判断题1. 物理层负责将数据分组转化为数据帧进行传输。
2. 网络层负责对数据进行错误检测和纠正。
3. 链路层负责寻址和路由选择。
答案:1. 错误2. 错误3. 正确四、简答题1. 计算机网络的分类及其特点。
答:根据地理范围的不同,计算机网络可分为局域网(LAN)、城域网(MAN)、广域网(WAN)和互联网(Internet)。
局域网覆盖的范围较小,一般只在一个建筑物或者一个小区域内,传输速率较高,延迟较低。
城域网覆盖的范围较大,一般在城市或者一个区域内,传输速率较高,延迟较低。
广域网覆盖的范围更大,可以跨越多个城市或者国家,传输速率较低,延迟较高。
互联网是全球范围内的计算机网络,覆盖范围最广,传输速率和延迟较为不确定。
2. OSI参考模型的七层结构及其各自的功能。
答:OSI参考模型的七层结构分别为物理层、数据链路层、网络层、传输层、会话层、表示层和应用层。
物理层负责传输介质的接口标准,实现数据的传输。
数据链路层负责将数据帧划分为数据包,并进行传输。
网络层负责对数据进行分组,并根据目标地址选择合适的路径进行传输。
传输层负责建立与终端之间的数据传输连接,并确保数据的完整性和可靠性。
会话层负责建立和维护网络中的会话。
表示层负责数据格式的转换和加密解密等操作。
第七章计划评审方法与关键路线法
1已知下表所列资料
工序紧前工序工序时间(天数)工序紧前工序工序时间(天数)
a - 3 f c 8
b a 4 g
c 4
c a 5 h d,e 2
d b,c 7 i g 3
e b,c 7 j j,h,i 2
要求:
(1)绘制网络图;
(2)计算各结点的最早时间与最迟时间;
(3)计算各工序的最早开工、最早完工、最迟开工及最迟完工时间;
(4)计算各工序的总时差(总机动时间);
(5)确定关键路线。
2 已知建设一个汽车库及引道的作业明细表如下表所示。
要求:
(1)计算该项工程从施工开始到全部结束的最短周期;
(2)若工序l拖期10天,对整个工程进度有何影响;
(3)若工序j的时间由12天缩短到8天,对整个工程进度有何影响;
(4)为保证整个工程进度在最短周期内完成,工序i最迟必须在哪一天开工;
(5)若要求整个工程在75天完工,要不要采取措施?若要的话,应从哪些方面采取措施?
工序代号工序名称工序时间(天)紧前工序
a 清理场地开工10 -
b 备料8 -
c 车库地面施工 6 a,b
d 预制墙及房顶16 b
e 车库地面保养24 c
f 立墙架 4 d,e
g 立房顶架 4 f
h 装窗及边墙10 f
i 装门 4 f
j 装天花板12 g
k 油漆16 h,i,j
l 引道施工8 c
m 引道保养24 l
n 交工验收 4 k,m 3 已知下表所列资料:
工序代号正常时间最短时间紧前工序
正常完成的直
接费用(百元)
费用斜率
(百元/天)
A 4 3 — 20 5
B 8 6 — 30 4
C 6 4 B 15 3
D 3 2 A 5 2
E 5 3 A 18 4
F 7 5 A 40 7
G 4 3 B、D 10 3
H 3 2
E、F、G15 6
合计 153
工程的间接费用5(百元/天)
求出该项工程总费用最低的最优工期(最低成本日程)。
4 已知某工程的网络图如下图所示,设该项工程开工时间为零,合同规定该
项工程的完工时间为25天。
要求:
(1)确定各工序的平均工序时间和均方差;
(2)画出网络图并按平均工序时间照常网络图中的关键路线;
(3)求该项工程按合同规定的日期完工的概率。
5 已知下表所列资料:
工序代号紧前工序乐观时间(a) 正常时间(m)悲观时间(b)
A — 2 5 8
B A 6 9 12
C A 6 7 8
D B、C 1 4 7
E A 8 8 8
F D、E 5 14 17
G C 3 12 21
H F、G 3 6 9
I H 5 8 11
(1)绘制网络图;
(2)求出每道工序的期望时间和方差;
(3)求出计划项目的期望工期和方差;
(4)求出工期不迟于50天完成的概率和比期望工期提前4天完成的概率。
复习思考题:
判断题(在题目的括号中正确的打×,错误的打√)
10.6一个连通图中的最小树的总长度是唯一的()。
10.7箭线式网络图中结点的最迟开始时间等于最早开始时间()。
10.8对于一项工程的费用而言,工程成本费用可分为直接费用和间接费用
()。
10.9对于一项工程的费用而言,直接费用随工期延长而增加()。
10.10对于一项工程的费用而言,直接费用占工程成本费用的绝大部分()。
10.11对关键线路上的各项活动而言,它们的时差为零()。
10.12对关键线路上的各项活动而言,每个活动的最早开始时间都等于各自
的最迟开始时间()。
10.13甲乙两城市之间存在一公路网络,为了判断在两小时内能否有8000辆
车从甲城到乙城,应借助求最短路法()。
参考答案:
.1 略
2
(1)80天
(2)无影响
(3)缩短4天
(4)工程开工后的第56天
(5)需要采取措施,应设法缩短关键路线上的工序a,c,e,f,g,j,k,n 的工序时间,共需缩短5天。
3 最优工期为14天,最低成本为226百元。
4
(1)各工序的平均工序时间和均方差分别为:
a 8.00/0.33
b 6.83/0.50
c 9.00/1.00
d 4.00/0
e 8.17/0.50 f

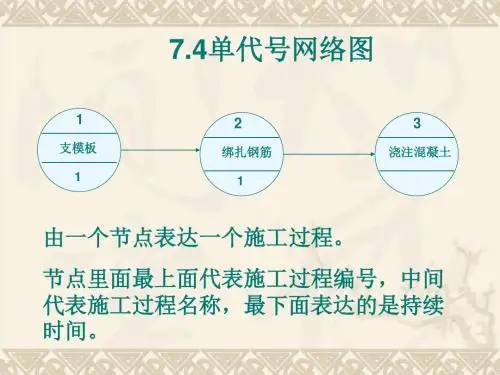

13.50/1.50 g 4.17/0.50 h 5.17/0.50 i 9.00/0.67 j 4.50/0.83
(2)略
(3)该项工程按合同规定的日期完工的概率为0.54。
