14.工程网络计划执行过程中,如果某项工作实际进度拖延的时间超过其自由时差,则该工作( )。
A.必定影响其紧后工作的最早开始B.必定变为关键工作C.必定导致其后工作的完成时间推迟D.必定影响工程总工期【答案】A15.某网络计划中,工作A的紧后工作是B和C,工作B的最迟开始时间是14,最早开始时间是10;工作C的最迟完成时间是16,最早完成时间是14;工作A与工作B和工作C的间隔时间均为5天,工作A的总时差为()天。
A.3B.7C.8D.10【答案】B【5+2】16.下列网络计划中的计算工期是()A.9B.11C.12D.13【答案】C17.某网络计划中,工作M的最早完成时间是第8天,最迟完成时间是13天,工作的持续时间是4天,与所有紧后工作的间隔时间最小值是2天,则该工作的自由时差为()天A.2B.3C.4 ﻩD.5【答案】A17.某工程双代号网络计划如图所示(时间单位:天),则该计划的关键线路是( )A.1-2-3-4-5-6B.1-2-3-4-6C .1-3-4-6D.1-3-5-6【答案】C18.下列网路计划中,工作E的最迟开始时间是( )A .4B.5C .6D.7【答案】C79.关于双代号网络计划的说法,正确的有( )。
A .可能没有关键线路B.至少有一条关键线路C.在计划工期等于计算工期时,关键工作为总时差为零的工作D .在网络计划执行工程中,关键线路不能转移E.由关键节点组成的线路,就是关键线路参考答案:B C21.某工程双代号网络计划如下图所示(时间单位:天),其关键线路有( )条。
③ ① ② ④ ⑤ ⑦ ⑧ A B E C F H J 6 15 5 12 8 5 5 3 G⑥ A.2B.4C.3D.5【答案】B【解析】本题考查的是工程网络计划的类型和应用。
关键线路为A →B →E→H→J、A →B →E →G →I→J 、A →C →F→H →J、A →C →F→G →I →J 。
习题作业:1.网络计划技术如何分类?2.双代号网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?3.双代号时标网络计划如何编制?4.单代号网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?5.单代号搭接网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?习题作业参考答案:1.网络计划技术如何分类?答:网络计划技术可以从不同的角度进行分类。
(1) 按工作之间逻辑关系和持续时间的确定程度分类,分为肯定型网络计划和非肯定型网络计划;(2) 按节点和箭线所表示的含义分类,分为双代号网络计、单代号搭接网络计划、事件节点网络计划;(3) 按目标分类,分为单目标网络计划和多目标网络计划;(4) 按层次分类,分为分级网络计划、总网络计划、局部网络计划;(5) 按表达方式分类,分为时标网络计划和非时标网络计划。
2.双代号网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?答:(1) 网络图必须正确地表达整个工程或任务的工艺流程和各工作开展的先后顺序及它们之间相互依赖、相互制约的逻辑关系。
因此,绘制网络图时必须遵循一定的基本规则和要求。
1) 双代号网络图必须正确表达已定的逻辑关系。
2) 双代号网络图中,严禁出现循环回路。
3) 双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线。
4) 双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线。
5) 当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制。
6) 绘制网络图时,箭线不宜交叉。
7)双代号网络图中应只有一个起点节点和一个终点节点 (多目标网络计划除外),而其他所有节点均应是中间节点。
8) 双代号网络图应条理清楚,布局合理。
(2) 双代号网络计划时间参数的计算。
按工作计算法在网络图上计算六个工作时间参数,必须在清楚计算顺序和计算步骤的基础上,列出必要的公式,以加深对时间参数计算的理解。
网络计划练习题Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998单代号网络计划时间参数计算1.单代号网络计划时间参数的标注形式【示例9】把下图双代号网络图绘制成双代号时标网络图。
复习思考关键工作的判断方法双代号网络计划与单代号网络计划的区别关键线路的判断方法单位(土建)工程网络计划的编制步骤时差有几种它们各有什么作用双代号网络图中,工作时间参数有哪些在网络图中的表示方法关键线路的性质有哪些选择题:CAADC CBCBA BAABC CDA 判断题∨∨∨××∨×选择题1.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是()。
A. 13天B. 3天C. 8天D. 15天8.双代号网络图中的虚工作()。

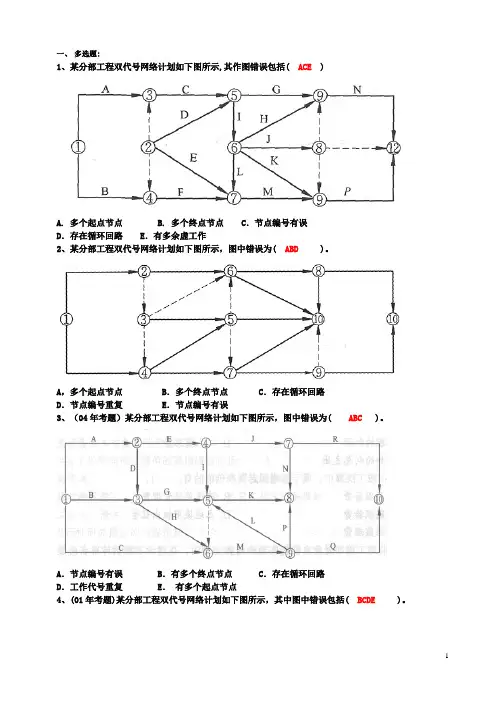

、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括(ACE )A.多个起点节点B.多个终点节点 C •节点编号有误D.存在循环回路E •有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为(ABD )。
A ,多个起点节点 D.节点编号重复B .多个终点节点C .存在循环回路E .节点编号有误 3、( 04年考题)某分部工程双代号网络计划如下图所示,图中错误为( ABC )。
A .节点编号有误B .有多个终点节点C.存在循环回路D.工作代号重复 E .有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括(BCDE )。
间为7天。
工作M 有2项紧后工作,它们的最早开始时间分别为第 24天和第26天,则工作M 的总时差 和自由时差(C )天。
A .分别为4和3B .均为3C .分别为3和2D .均为2 3 •在某工程双代号网络计划中,工作 M 的最早开始时间为第 15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第 27天和第30天,最迟开始时间分别为第 28天和第33天,则工作M 的总时差和自由时差( B )天。
A .均为5 B.分别为 6和5 C .均为6 D .分别为11和64 •在某工程双代号网络计划中,工作 N 的最早开始时间和最迟开始时间分别为第 20天和第25天,其持续时间为9天。
该工作有两项紧后工作, 它们的最早开始时间分别为第 32天和第34天,则工作N 的总时差和自由时差分别为 ( D )天。
A . 3 和 0B . 3 和 2C . 5 和 0 5•在工程网络计划中,判别关键工作的条件是该工作 A .结束与紧后工作开始之间的时距最小 BC.与其紧后工作之间的时间间隔为零D6 .在工程双代号网络计划中,某项工作的最早完成时间是指其 ( C ) oA .完成节点的最迟时间与工作自由时差之差B .开始节点的最早时间与工作自由时差之和 C.完成节点的最迟时间与工作总时差之差D.开始节点的最早时间与工作总时差之和7 .工程网络计划的计算工期应等于其所有结束工作 (B ) oA .最早完成时间的最小值B.最早完成时间的最大值A.有多个起点节点 D.工作代号重复E节点编号有误一、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为 3天和8天,则说明该工作实际上最早应从开工后A. 第3天上班时刻开始,B. 第3天上班时刻开始,C. 第4天上班时刻开始,D. 第4天上班时刻开始, ( C ) o第 8天下班时刻完成 第 9天下班时刻完成第 8天下班时刻完成 第 9天下班时刻完成2、在某工程网络计划中,工作M 的最早开始时间和最迟开始时间分别为第 15天和第18天,其持续时 D . 5 和 3 (D ) o.与其紧前工作之间的时间间隔为零.最迟开始时间与最早开始时间的差值最小LB •有多个终点节点C •存在循环回路C.最迟完成时间的最小值 D .最迟完成时间的最大值8•在网络计划中,工作的最迟完成时间应为其所有紧后工作( D )。
网络计划练习题 TTA standardization office【TTA 5AB- TTAK 08- TTA 2C】单代号网络计划时间参数计算1.单代号网络计划时间参数的标注形式【示例9】把下图双代号网络图绘制成双代号时标网络图。
复习思考关键工作的判断方法?双代号网络计划与单代号网络计划的区别?关键线路的判断方法?单位(土建)工程网络计划的编制步骤?时差有几种它们各有什么作用双代号网络图中,工作时间参数有哪些在网络图中的表示方法关键线路的性质有哪些?选择题:CAADC CBCBA BAABC CDA 判断题∨∨∨××∨×选择题1.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是()。
A. 13天B. 3天C. 8天D. 15天8.双代号网络图中的虚工作()。

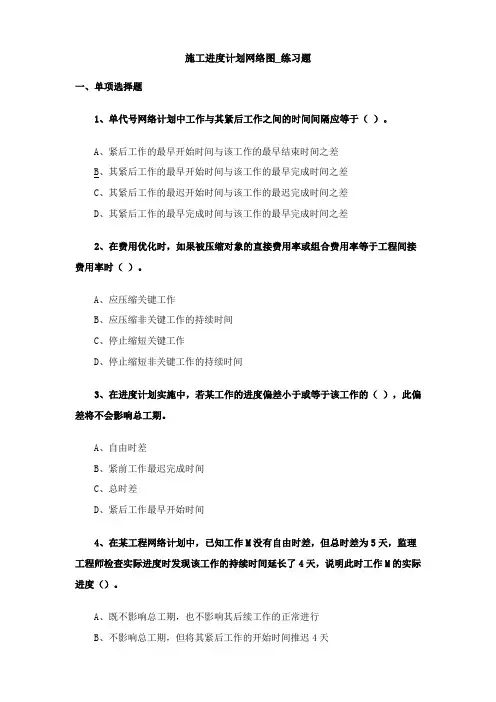

施工进度计划网络图_练习题一、单项选择题1、单代号网络计划中工作与其紧后工作之间的时间间隔应等于()。
A、紧后工作的最早开始时间与该工作的最早结束时间之差B、其紧后工作的最早开始时间与该工作的最早完成时间之差C、其紧后工作的最迟开始时间与该工作的最迟完成时间之差D、其紧后工作的最早完成时间与该工作的最早完成时间之差2、在费用优化时,如果被压缩对象的直接费用率或组合费用率等于工程间接费用率时()。
A、应压缩关键工作B、应压缩非关键工作的持续时间C、停止缩短关键工作D、停止缩短非关键工作的持续时间3、在进度计划实施中,若某工作的进度偏差小于或等于该工作的(),此偏差将不会影响总工期。
A、自由时差B、紧前工作最迟完成时间C、总时差D、紧后工作最早开始时间4、在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作M的实际进度()。
A、既不影响总工期,也不影响其后续工作的正常进行B、不影响总工期,但将其紧后工作的开始时间推迟4天C、将使总工期延长4天,但不影响其后续工作的正常进行D、将其后续工作的开始时间推迟4天,并使总工期延长1天5、某分部工程的双代号网络图如下图所示,错误之处是()。
A、节点编号不对B、有多余虚工作C、存在循环回路D、有多个起点节点6、对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需3天,则该工作()。
A、可提前1天完成B、正常C、影响总工期1天D、影响总工期3天7、在工程建设中,通货膨胀属于进度控制常见因素的()。
A、政策因素B、社会环境因素C、资金因素D、组织管理因素8、关于双代号网络计划中的虚箭线,下列说法中不正确的是()。
A、虚箭线主要用来表达相关工作的逻辑关系B、虚箭线所代表的工作不消耗时间C、虚箭线代表的可能是虚工作也可能是实工作D、虚箭线所代表的工作不消耗资源9、关于自由时差和总时差,下列说法错误的是()。
第十三章第13章网络计划技术一、思考题:12.1关键工作的判断方法?12.2双代号网络计划与单代号网络计划的区别?12.3关键线路的判断方法?12.4单位(土建)工程网络计划的编制步骤?12.5时差有几种?它们各有什么作用?12.6双代号网络图中,工作时间参数有哪些?在网络图中的表示方法?12.7关键线路的性质有哪些?二、名词解释:⑴网络图:⑵总时差:⑶自由时差:⑷网络计划技术:三、选择题:1.单项选择题(每题的备选答案中,只有一个最符合题意)⑴双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间 B.紧前工作、紧后工作、关键线路C.工作、节点、线路 D.工期、关键线路、非关键线路⑵利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期⑶下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差⑷下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期⑸(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况⑹网络计划的缺点是()。
A.不能反映工问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化⑺某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C =7天,D=12天,则本工作的最迟完成时间是()。
A.13天 B.3天 C.8天 D.15天⑻双代号网络图中的虚工作()。
A.即消耗时间,又消耗资源 B.只消耗时间,不消耗资源C.即不消耗时间,又不消资源 D.不消髦时间,又消耗资源⑼下列不关虚工序的错误说法是()。
网络计划复习题 LELE was finally revised on the morning of December 16, 2020网络计划复习题1.某工程有九项工作组成,它们之间的网络逻辑关系如下表所示,试绘制双代号网络图。
2.某工程有九项工作组成,它们的持续时间和网络逻辑关系如下表所示,试绘制双代号网络图。
3.某网络计划的有关资料如图所示,试绘制双代号网络图,并计算各项工作的时间参数,判定关键线路。
4.某工程由十项工作组成,各项工作之间的相互制约、相互依赖的关系如下所述:A、B均为第一个开始的工作,G开始前,D、P必须结束,E、F结束后,C、D才能开始;F、Q开始前,A应该结束;C、D、P、Q结束后,H才能开始;E、P开始前,A、B必须结束;G、H均为最后一个结束的工作。
上述工作持续时间如下表所示:5车间地面工程分为A、B、C三个施工段,其施工过程及持续时间如下表。
要求:(1)绘制双代号网络图;(2)指出关键线路和工期。
6. 已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
7.某化工厂拟进行管道安装工程,工程进度如表所示,试绘制初步网络图8. 某项工程由七项工作组成,其相互关系如下表所示,试绘制单代号网络图并计算各网络时间参数9. 某项目相关资料如下表:若公司能在18周内完成项目,将会得到一笔10000元的奖金,但若项目托期到22周以上,就要付出5000元的罚款。
若公司可以选择投标或不投标该项目,而且这个项目只是一个收支平衡的一般项目,应该如何决策?10. 某项目相关资料如下表:试计算项目到17周、24周完成的概率,并计算到多少周完成才能达到90%的完成概率?11. 一个项目的最早期望结束时间是138天,它的要求完工时间是130天,若标准差σ=6天,求在要求完工时间之前完成项目的概率:12. 根据下表提供的数据资料:要求:(1)按正常条件绘制双代号网络图:(2)计算工序最早开工、最早结束、最迟开工、最迟结束时间、总时差和自由时差并标在图上:(3)求出正常条件下的工期及总成本:(4)已知工期每压缩一周,间接费用节省600元,求最低成本的最短工。
第九章 网络计划练习题及答案

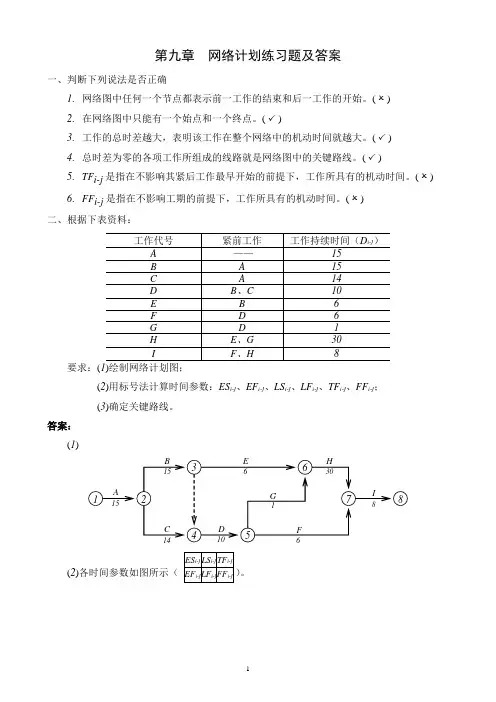

一、判断下列说法是否正确
1. 网络图中任何一个节点都表示前一工作的结束和后一工作的开始。
( )
2. 在网络图中只能有一个始点和一个终点。
( )
3. 工作的总时差越大,表明该工作在整个网络中的机动时间就越大。
( )
4. 总时差为零的各项工作所组成的线路就是网络图中的关键路线。
( )
5. TF i-j 是指在不影响其紧后工作最早开始的前提下,工作所具有的机动时间。
( )
6. FF i-j 是指在不影响工期的前提下,工作所具有的机动时间。
( )二、根据下表资料:
要求:((2)用标号法计算时间参数:ES i-j 、EF i-j 、LS i-j 、LF i-j 、TF
i-j 、FF i-j ; (3)确定关键路线。
答案:
(1)
(2)各时间参数如图所示()。
8
(3)图中TF i-j为零的各工作构成了关键路线(粗红线),即关键工作为:A,B,D,G,H,I。
三、某项工程的各工作及其持续时间如下表所示:
答案:
工程完工期:27天T=27。
一、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括( ACE)A. 多个起点节点B. 多个终点节点 C.节点编号有误D.存在循环回路 E.有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为( ABD )。
A,多个起点节点 B.多个终点节点 C.存在循环回路D.节点编号重复 E.节点编号有误3、(04年考题)某分部工程双代号网络计划如下图所示,图中错误为( ABC )。
A.节点编号有误 B.有多个终点节点 C.存在循环回路D.工作代号重复 E.有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括( BCDE )。
A.有多个起点节点 B.有多个终点节点 C.存在循环回路D.工作代号重复 E.节点编号有误一、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3天和8天,则说明该工作实际上最早应从开工后( C )。
A.第3天上班时刻开始,第8天下班时刻完成B.第3天上班时刻开始,第9天下班时刻完成C.第4天上班时刻开始,第8天下班时刻完成D.第4天上班时刻开始,第9天下班时刻完成2、在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。
工作M有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差( C )天。
A.分别为4和3 B.均为3 C.分别为3和2 D.均为23.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差( B )天。
A.均为5 B.分别为6和5 C.均为6 D.分别为11和64.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
第三章网络计划技术习题一、填空题1.网络图是由________ 和 _______ 按照一定规则组成的、用来表示工作流程的、有向有序的网状图形。
(箭线;节点)2.双代号网络图是用_______ 表示工作,用_________ 表示工作的开始或结束状态及工作之间的连接点。
(箭线;节点)3・双代号网络图中,箭头端节点编号必须_____________ 箭尾节点编号。
(大于)4. ________________________________________ 网络计划中的逻辑关系是指各工序之间__________________________________________________ 和________ 的关系。
(相互制约;相互依赖)5. ___________________ 虚箭线可起到_________ 、和作用,是正确地表达某些工作之间逻辑关系的必要手段。
(联系;区分;断路)6-网络图中耗时最长的线路祢为,它决定了该工程的 _________ 0 (关键线路;工期)7・______ 在网络图上通常用粗线、彩线或双箭线表示。
(关键线路)&在双代号网络图中,进入A工作开始结点的工作,均称其为A的 ____________________ ;紧接在A工作之后的工作,均称其为A的 _______________________ o(骑前工作;紧后工作)9・绘制网络图时应尽量避免箭线交叉,当交叉不可避免时,可用____________ 或—______ 处理。
(过桥法;指向法)10.在组织分段流水施工时,要用 ___________和增加__________ 的方法切断无逻辑关系工作之间的联系,以保持逻辑关系的正确。
(虚箭线;节点〉(组织关系;工艺关系)工网络计划中常用的排列方法有,在水平方向表示或表示_________12._____________________________ 工作的最早开始时间是指全部完成,具备了本工作开始的必要条件的最早时刻。
网络计划的练习题网络计划的练习题1.是非题1) 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
(×)2) 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。
(√)3) 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。
(×)4) 在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。
(×)5) 双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。
(×)6) 网络计划工期优化的方法之一是将各项工作持续时间压缩。
(×)7) 有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
(×)8) 关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。
(×)9) 若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。
(√)10) 若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。
(×)11) 网络计划的工期优化,就是通过压缩某些关键工作的持续时间,以达到缩短工期的目的。
(√)12) 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的'目的。
(×)13) 网络计划工期调整的方法,就是缩短某些工作的持续时间。
(×)14) 网络计划中某项工作总时差时为零则自由时差必为零。
(√)15) 网络计划中关键工作的总时差必为零。
(×)16) 香蕉型曲线是由两种S曲线组合成的闭合曲线。
(√)17) 关键工作进度落后必定影响工期。
(√)18) 网络计划任何工作实际进度比计划进度落后必定影响工期。
(×)19) 网络计划工期优化的方法之一是将各项工作持续时间压缩。
(×)20) 有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
网络计划复习题1.某工程有九项工作组成,它们之间的网络逻辑关系如下表所示,试绘制双代号网络图。
2.某工程有九项工作组成,它们的持续时间和网络逻辑关系如下表所示,试绘制双代号网络图.4.某工程由十项工作组成,各项工作之间的相互制约、相互依赖的关系如下所述:A、B均为第一个开始的工作,G开始前,D、P必须结束,E、F结束后,C、D才能开始;F、Q开始前,A应该结束;C、D、P、Q结束后,H才能开始;E、P开始前,A、B必须结束;G、H 均为最后一个结束的工作。
上述工作持续时间如下表所示:5.某三跨车间地面工程分为A 、B 、C 三个施工段,其施工过程及持续时间如下表。
要求:(1)绘制双代号网络图; (2)指出关键线路和工期。
6。
已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
8.时间参数9。
某项目相关资料如下表:若公司能在18周内完成项目,将会得到一笔10000元的奖金,但若项目托期到22周以上,就要付出5000元的罚款。
若公司可以选择投标或不投标该项目,而且这个项目只是一个收支平衡的一般项目,应该如何决策?10.某项目相关资料如下表:试计算项目到17周、24周完成的概率,并计算到多少周完成才能达到90%的完成概率?11.一个项目的最早期望结束时间是138天,它的要求完工时间是130天,若标准差σ=6天,求在要求完工时间之前完成项目的概率:12。
根据下表提供的数据资料:要求:(1)按正常条件绘制双代号网络图:(2)计算工序最早开工、最早结束、最迟开工、最迟结束时间、总时差和自由时差并标在图上:(3)求出正常条件下的工期及总成本:(4)已知工期每压缩一周,间接费用节省600元,求最低成本的最短工。
13某项目资源需求情况如下表:要求:(1)根据最早开始进度计划绘制资源甘特图:(2)根据最早开始进度计划绘制资源需求图:14。
双代号网络计划图一、选择题1.双代号网络图中分为实工作和虚工作,据此,以下说法正确的有(A )。
A.混凝土养护工作是实工作,用实箭线表示B.虚工作不需要消耗时间,但需要消耗资源C.虚工作的不需要消耗资源,但需要消耗时间2.已知下列双代号网络图,工作H的紧后工作有(C )。
A.工作G、C、DB.工作G、CC.工作G、B、CD.工作G、B、C、A、D3.已知某工程项目分部工程双代号网络计划如下图,其关键线路为(A )。
A.①→②→③→⑤→⑦B.①→②→③→⑤→⑦C.①→③→⑤→⑦D.①→②→③→⑥→⑦4.某工作M有A、B、C三项紧前工作,ES A=5,D A=3,ES B=4,D B=5,ES C=6,D C=1,则ES M 为( B )。
5.某工作N有A、B、C三项紧后工作,LF A=10,D A=3,LS B=12,LF C=15,D C=1,则LF N为( A )。
6.某工作K的LF K=20,D K=3,ES K=10,则TF K为(D )。
7.某工作M的最早开始时间为第16天,持续时间为5天。
该工作有三项紧后工作,它们的最早开始时间分别为第24天、第27天、第28天,则M工作的自由时差为( A )。
8.有M、N两项连续工作,ES M=4,ES N=14,D M=4,LF M=30,则(A )。
=22,FF M=6 M=26,FF M=6M=22,FF M=10M=26,FF M=10M9.某工作P,已知LF P=15、D P=2,有M、N、K三项紧前工作,ES M=5、D M=3,ES N=4,D N=5,ES K=6,D K=1,LF P=15,则TF P为(B )。
10.某网络计划,已知TF=8,FF=4,检查时发现M工作的持续时间延长了6天,说明M工作( B )。
A.会将其紧后工作推迟6天,不影响总工期B.会将其紧后工作推迟2天,不影响总工期C.会将其紧后工作推迟4天,使总工期延长2天D.会将其紧后工作推迟2天,使总工期延长2天11.在网络计划的执行过程中,发现某工作的实际进度比其计划进度拖后5天,影响总工期2天,则该工作原来的总时差为( B )天。
网络计划习题 Revised by BETTY on December 25,2020工程网络计划有关时间参数的计算典型例题例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥C.①→②→⑤→⑥和①→②→③→④→⑥D.①→②→③→⑤→⑥例题2:[背景]某施工企业与业主签订了某工程的施工承包。
经审核批准的施工进度计划如下图所示(时间单位:天)。
根据上述背景资料,回答下列第1~4小题:第1小题:双代号网络图中虚箭线表示()。
A.资源消耗程度B.工作的持续时间C.工作之间的逻辑关系D.非关键工作第2小题:监理工程师审核批准的施工进度计划工期是()天。
A.210 B.245 C.280 D.300【正确答案】D第3小题:上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是()。
A.185和205B.185和235C.205和235D.235和255第4小题:上述施工网络计划中,电梯安装及调试工作的总时差为()天。
A.30 B.60 C.90 D.120【正确答案】C例题3:某分部工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B B.工作C C.工作F D.工作E E.工作H 某施工,有 3个主要施工过程,节拍为:支模板——2周,绑钢筋——2工程网络计划有关时间参数的计算典型例题例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥C.①→②→⑤→⑥和①→②→③→④→⑥D.①→②→③→⑤→⑥【正确答案】B【答案解析】按工作计算法可知,总工期为14天,关键线路为:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥两条。
参见教材P128.例题2:[背景]某施工企业与业主签订了某工程的施工承包。
经审核批准的施工进度计划如下图所示(时间单位:天)。
施工进度计划网络图_练习题一、单项选择题1、单代号网络计划中工作与其紧后工作之间的时间间隔应等于()。
A、紧后工作的最早开始时间与该工作的最早结束时间之差B、其紧后工作的最早开始时间与该工作的最早完成时间之差C、其紧后工作的最迟开始时间与该工作的最迟完成时间之差D、其紧后工作的最早完成时间与该工作的最早完成时间之差2、在费用优化时,如果被压缩对象的直接费用率或组合费用率等于工程间接费用率时()。
A、应压缩关键工作B、应压缩非关键工作的持续时间C、停止缩短关键工作D、停止缩短非关键工作的持续时间3、在进度计划实施中,若某工作的进度偏差小于或等于该工作的(),此偏差将不会影响总工期。
A、自由时差B、紧前工作最迟完成时间C、总时差D、紧后工作最早开始时间4、在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作M的实际进度()。
A、既不影响总工期,也不影响其后续工作的正常进行B、不影响总工期,但将其紧后工作的开始时间推迟4天C、将使总工期延长4天,但不影响其后续工作的正常进行D、将其后续工作的开始时间推迟4天,并使总工期延长1天5、某分部工程的双代号网络图如下图所示,错误之处是()。
A、节点编号不对B、有多余虚工作C、存在循环回路D、有多个起点节点6、对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需3天,则该工作()。
A、可提前1天完成B、正常C、影响总工期1天D、影响总工期3天7、在工程建设中,通货膨胀属于进度控制常见因素的()。
A、政策因素B、社会环境因素C、资金因素D、组织管理因素8、关于双代号网络计划中的虚箭线,下列说法中不正确的是()。
A、虚箭线主要用来表达相关工作的逻辑关系B、虚箭线所代表的工作不消耗时间C、虚箭线代表的可能是虚工作也可能是实工作D、虚箭线所代表的工作不消耗资源9、关于自由时差和总时差,下列说法错误的是()。
网络计划练习题
班级:姓名:
一、单项选择题
1、横道图作为建设工程进度计划的直观表示方法,其主要优点是能够()。
A. 明确表达工作之间的逻辑关系 C. 明确表达影响工期的关键工作
B. 直观表示工作所拥有的机动时间 D. 直观表示各项工作的开始和结束时间
2、建设工程总费用由直接费和间接费两部分组成,随着建设工期的缩短,会引起()。
A.直接费和间接费同时增加 B.直接费增加,间接费减少
C.直接费和间接费同时减少 D.直接费减少,间接费增加
3、在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
该工作有两项紧后工作,它们的最早开始时间分别为第32开和第34天,则工作N的总时差和自由时差分别为()天。
A.3和0 B.3和2 C.5和0 D.5和3
4、某工作的最早开始时间为第10天,最早完成时间为第20天,工作总时差为6天,自由时差为4天,在不影响总工期的前提下,该工作最迟开始时间为第( )。
A.14天 B.4天 B.15天 D.16天
5、在工程网络计划中,如果某项工作拖延时间超过其自由时差,则()。
A.必定影响其紧后工作的最早开始 B.必定影响工程总工期
C.该项工作必定变为关键工作 D.对其后续工作及工程总工期无影响
6、某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差为()天。
A.2和0 B.0和1 C.均为0 D.1和0
7. 已知某工程网络计划工作中工作M的自由时差为3天,总时差为5天。
监理工程师检查进度时发现该工作的实际进度拖延,且影响工程总工期1天。
在其他工作均正常的前提下,工作M的实际进度比计划进度拖延了()天。
A.3 B.4 C. 5 D.6
8.当采用匀速进展横道图比较工作实际进度与计划进度时,如果表示工作实际进度的横道线右端点落在检查日期的左侧,则检查日期与该横道线右端点的差距表示( )。
A.进度超前的时间 B.超额完成的任务量
C.进度拖后的时间 D.尚待完成的任务量
9、总时差是各项工作在不影响工程( )的前提下所具有的机动时间。
A 、最迟开始时间 B 、最早开始时间 C 、总工期 D 、最迟完成时间
10、某分部工程时标网络计划如下图所示,当计划执行到第三天结束时检查,实际进度前锋线如图所示,检查结果表明( )。
A .工作A 、
B 不影响工期,工作
C 影响工期1天 B .工作A 、B 、C 均不影响工期
C .工作A 进度正常,工作C 不影响工期,工作B 影响工期1天
D .工作A 进度正常,工作B 、C 各影响工期1天
二、多项选择题
1、在工程建设过程中,常见的影响建设工程进度的因素有,如( )。
A .业主因素 B .勘察设计因素 C .施工技术因素 D .组织管理因素 E .监理单位因素
2、对工程网络计划进行优化,其目的是使该工程( )。
A .资源强度最低
B .总费用最低
C .资源需用量尽可能均衡
D .资源需用量最少
E .计算工期满足要求工期 3、( )的路线为关键线路。
A .双代号网络计划中无虚箭线
B .双代号时标网络计划中,所有工作无波形线
C .单代号网络计划中,所有工作间的时间间隔均为零
D .双代号网络计划中,持续时间最长
E .网络图中总时差最小
4、 某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。
5、工程项目施工过程中,进行实际进度与计划进度的比较方法有( )。
A .横道图比较法
B .前锋线比较法
012345678910109
8
7
6
5
4
3
2
1
(天)
(天)
C.S形曲线法 D.鱼刺图法 E.直方图法
6、工程网络计划的资源优化是指()的过程。
A.在工期保持不变的条件下,使资源强度最小
B.在满足资源限制的条件下,使工程成本最低
C.在满足资源限制的条件下,使工期延长最少
D.在工期保持不变的条件下,使资源需用量尽可能均衡
E.在资源强度保持不变的条件下,使资源需用量最少
三、判断题
1.加强合同管理、协调合同工期与进度计划之间的关系,保证合同中进度目标的实现属于进度控制的组织措施。
()
2.在工程施工过程中,由于调查处理施工质量事故造成实际进度拖后时,承包商接到监理工程师赶工令后采取赶工措施所增加的费用应由工程业主承担。
()
3.工期优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
()
4.某项工作有两端紧前工作A、B其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是10 。
()
5.实际进度与计划进度的比较是建设工程进度监测的主要环节。
常用的进度比较方法有横道图、S曲线、香蕉曲线、前锋线和列表比较法。
()
6.网络计划中的虚工作即不消耗时间,也不消耗资源。
()
7.在双代号网络计划中,关键工作是指最迟完成时间与最早完成时间相差最小的工作。
()8.凡双代号网络图都必须使用虚箭线。
()
9.砼养护工作是实工作,在双代号网络图中用实箭线表示。
()
10.横道图比较法主要用于工程项目中某些工作实际进度与计划进度的局部比较。
()
四、计算题
根据表中逻辑关系,绘制双代号网络图,并计算时间参数。
五、案例分析题
某房屋建筑工程,建筑面积6000㎡,钢筋混凝土独立基础,现浇钢筋混凝土框架结构。
填充墙采用蒸压加气混凝土砌块砌筑。
根据《建筑工程施工合同(示范文本)》和《建设工程监理合同(示范文本)》,建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了以下事件:
事件一:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。
事件二:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工程F的结束时间拖延14d,为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14d的申请。
问题:事件一中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。
事件二中,施工总承包单位提出的工期索赔14d是否成立?说明理由。
