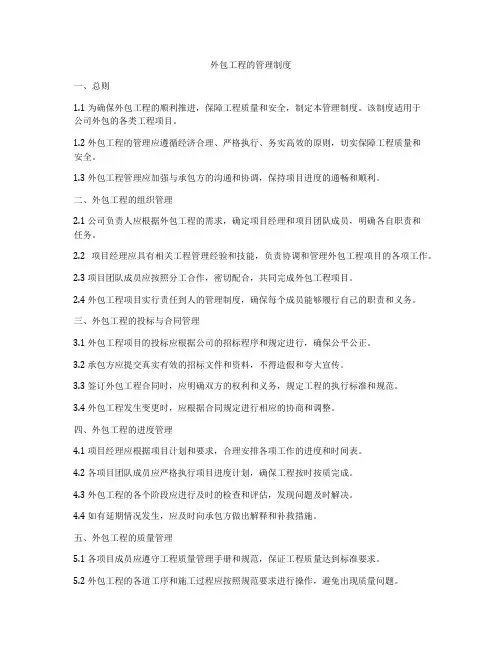

外包工程管理办法5.6

  • 格式:doc
  • 大小:138.00 KB
  • 文档页数:15

下载文档原格式

  / 15
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽xx发电有限公司

外包工程管理办法

第一章总则

第一条为加强外包工程管理,明确职责分工,理清管理界面,简化工作流程,达到外包工程管理高效、流畅、简洁、规范的目的,根据中国华电集团公司和华电国际公司有关规定,结合工作实际,制定本办法。

第二条外包工程项目的界定:

1、生产类外包工程项目:检修工程(包括大修、小修、公用系统大小修、生产建筑物及附属设施大修、特殊项目)、维护项目、技改项目及以上项目中所需的劳务合同。

2、基建类及(包括小型基建)工程项目;

3、铁路代维护、通信线路维护等管理类外包工程项目。

第三条生产管理部是全公司生产类外包工程项目归口管理部门;工程部是全公司基建类(包括小型基建)外包工程项目归口管理部门;计划经营部是全公司铁路代维护、通信线路维护等管理类外包工程项目归口管理部门。

第四条本办法适用于公司生产类外包工程项目。

第二章职责与分工

第五条总经理:负责批准年度外包工程项目计划、立项申请、施工单位推荐、合同会签、工程结算单。

第六条生产副总经理:负责审核外包工程项目计划、立项申请、施工单位推荐表、合同会签表、工程结算单,负责批准资金支付表、质保金单。

第七条生产管理部:是外包工程的归口管理部门。负责提报外包项目的立项申请;招(议)标文件(技术规范书、招议标邀请函)的编写;组织招(议)标及合同谈判;签定技术协议,办理合同会签;负责工程施工质量的检查及监督;负责办理付款及结算手续。

第八条计划经营部:是外包工程合同的归口管理部门;负责对外包单位经营资质资格审查;参加外包工程的招(议)标及合同谈判;合同会签结束后负责盖章并留存正本。

第九条工程部:负责土建外包工程项目的可行性认定、审核,对土建工程项目的安全、质量、工期等全面负责,参加土建工程质量及工程量的检查验收,负责土建类工程量的审核及认定。

第十条安全监察部:负责对外包队伍的安全资质、安全措施进行审查,负责签订安全管理协议。

第十一条财务部:负责外包工程项目的费用审核、支付及结算。

第十二条监审:负责对外包项目合同招投标过程及合同谈判过程进行监督。

第十三条..检修维护部:是外包工程实施的具体监督部门。负责监督外包工程项目的安全、施工质量。在施工过程中,指定专人对项目的安全、质量、工期等全面负责;组织工程项目的分段验收及工程

量的检查验收,并对工程量的准确性负责。

第三章外包工程的原则及适用范围

第十四条..外包项目已包含在年度检修计划中,并经华电国际批准下达;特殊项目、技改项目以华电国际批准下达为准。

第十五条..大修标准项目、大(小)修特殊项目、技改项目均可申请外包,但以下范围除外:电气发变组保护、励磁调节系统、电气二次部分、热控保护系统如ETS系统、TSI系统及主要控制系统检修不允许外包,由电气队、热工队负责检修;

第十六条..需返厂修复的设备系统;

第十七条..无设备、技术力量或需经其他有资质单位进行的技术监督项目和特殊项目,如发电机的局部放电试验、机组大修前后性能考核试验、主机转子高速动平衡、主机轴颈修复等;

第十八条..可改进提高设备系统性能的技改项目,其本身具有技术含量高、须经设备厂家现场安装调试项目;

第十九条..检修中发现的重大设备缺陷,因工作量大、工期紧迫、经认定已有检修人员无法按时完成的项目;

第二十条..紧急情况下必须进行的工程项目,需经上总经理批准,才可以先开工后补办外包工程审批手续。

第四章外包工程项目经办流程

第二十一条..提请外包项目申请:

1)生产管理部以年度综合检修计划中确定的外包工程为依据,在项目开工前一个月填报《外包项目申请单》(见附件1),由生产部

专业专工对外包原因进行说明,确定费用来源及所需费用;生产部主任审核、生产副总经理审定、总经理批准。

2)特殊项目、技改项目待华电国际批准下达后七天之内,填报《外包项目申请单》,内容、流程同上;

3)凡未列入年度综合计划需增加的外包项目,先要办理《计划外工程项目申请单》(见附件2),由检修维护部填写申请的详细原因、列出所需主要的设备材料及所需费用,生产管理部工程管理专工确定费用来源。生产部主任、计划部主任、财务部主任审核、生产副总经理、经营副总经理审定、总经理批准。经批准后按上述第1条的手续执行。

第二十二条..选择施工单位:根据工程实际情况选择施工单位,对其资质、信誉、施工能力、业绩等情况进行考察,择优选定施工单位。生产部专工填写《施工单位考察推荐表》(见附件3),生产部主任、安监部主任、计划部主任审核、分管副总经理审定、总经理签批。原则上所有项目都应推荐三家及以上施工单位,因特殊原因只推荐一家施工单位时应办理《项目直接议标》(见附件4)的审批手续,由生产部专工填写直接议标理由,生产部主任审核、分管副总经理审定、总经理签批。

第二十三条..进行招议标:原则上符合条件的外包项目要进行招投标。根据我公司实情以比价议标方式为主,即生产管理部将技术规范书送交选定的几家施工单位,要求他们在约定的时间提出报价,经过分析比较(谈判),选择技术方案先进、报价合理的施工单位,就

承包范围、工期、造价、质量、付款条件、违约责任等细节进行协商,从而达成协议,签订合同。不管议标或招标都应提前一天通知计划部、总经部(监审)等相关部门进行合同谈判。

第二十四条..签定合同:合同谈判结束后应履行合同会签手续,生产部主办合同会签单(见附件5),生产部主任、计划部主任、财务部主任、总经理工作部(监审)审核、分管副总经理审定、总经理批准。批准后签定合同。

第二十五条..办理项目开工手续:项目开工前由施工单位提报《外包工程正式开工认可表》(见附件6),检修维护部专业技术人员、生产管理部专工、主任、安监部专工审核,分管副总经理签批。

第二十六条..外包工程全过程管理:检修维护部对项目施工安全、质量、工期等全面管理。生产管理部进行检查与监督。

第二十七条..工程竣工后,检修维护部办理相关竣工验收资料及结算手续。

第五章外包工程资金流程管理原则第二十八条..外包标准项目费用已包含在年度检修计划中,并经华电国际批准下达;特殊项目、技改项目费用以华电国际批准下达为准。

第二十九条..外包工程费用由检修费、维护费列支的,属成本性支出,其合同必须当年完结,其费用不得跨年度使用;由技改费用列支的,属资本性支出,其费用可跨年度使用,技改外包项目当年不能完结的,应及时办理项目结转手续。
