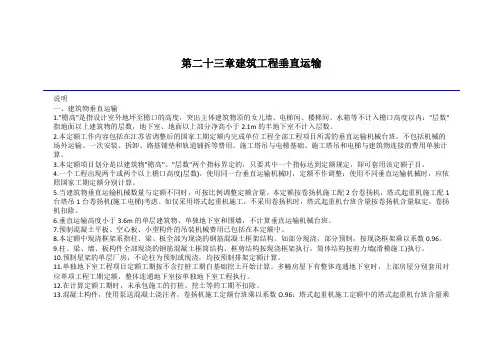

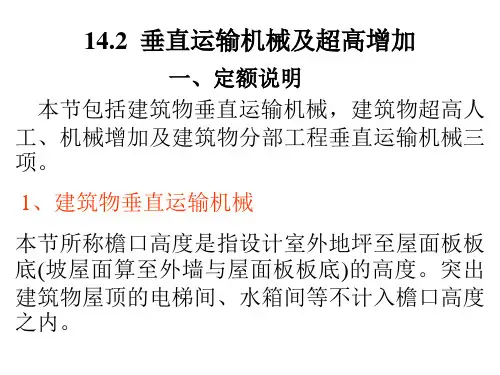

第二十三章建筑工程垂直运输说明一、建筑物垂直运输1."檐高"是指设计室外地坪至檐口的高度,突出主体建筑物顶的女儿墙、电梯间、楼梯间、水箱等不计入檐口高度以内:"层数"指地面以上建筑物的层数,地下室、地面以上部分净高小于2.1m的半地下室不计入层数。
2.本定额工作内容包括在江苏省调整后的国家工期定额内完成单位工程全部工程项目所需的垂直运输机械台班,不包括机械的场外运输、一次安装、拆卸、路基铺垫和轨道铺拆等费用。
施工塔吊与电梯基础、施工塔吊和电梯与建筑物连接的费用单独计算。
3.本定额项目划分是以建筑物"檐高"、"层数"两个指标界定的,只要其中一个指标达到定额规定,即可套用该定额子目。
4.一个工程出现两个或两个以上檐口高度(层数),使用同一台垂直运输机械时,定额不作调整:使用不同垂直运输机械时,应依照国家工期定额分别计算。
5.当建筑物垂直运输机械数量与定额不同时,可按比例调整定额含量。
本定额按卷扬机施工配2台卷扬机,塔式起重机施工配1台塔吊1台卷扬机(施工电梯)考虑。
如仅采用塔式起重机施工,不采用卷扬机时,塔式起重机台班含量按卷扬机含量取定,卷扬机扣除。
6.垂直运输高度小于3.6m的单层建筑物、单独地下室和围墙,不计算垂直运输机械台班。
7.预制混凝土平板、空心板、小型构件的吊装机械费用已包括在本定额中。
8.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构。
如部分现浇,部分预制,按现浇框架乘以系数0.96。
9.柱、梁、墙、板构件全部现浇的钢筋混凝土框筒结构、框剪结构按现浇框架执行,简体结构按剪力墙(滑模施工)执行。
10.预制屋架的单层厂房,不论柱为预制或现浇,均按预制排架定额计算。
11.单独地下室工程项目定额工期按不含打桩工期自基础挖土开始计算。
多幢房屋下有整体连通地下室时,上部房屋分别套用对应单项工程工期定额,整体连通地下室按单独地下室工程执行。

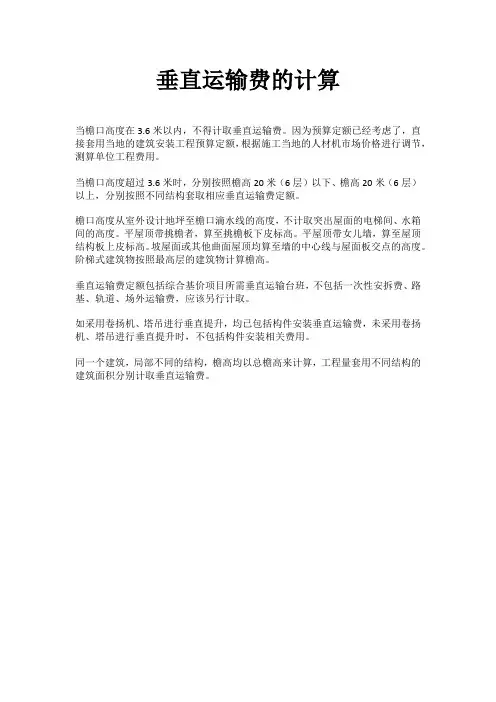

垂直运输费的计算
当檐口高度在3.6米以内,不得计取垂直运输费。
因为预算定额已经考虑了,直接套用当地的建筑安装工程预算定额,根据施工当地的人材机市场价格进行调节,测算单位工程费用。
当檐口高度超过3.6米时,分别按照檐高20米(6层)以下、檐高20米(6层)以上,分别按照不同结构套取相应垂直运输费定额。
檐口高度从室外设计地坪至檐口滴水线的高度,不计取突出屋面的电梯间、水箱间的高度。
平屋顶带挑檐者,算至挑檐板下皮标高。
平屋顶带女儿墙,算至屋顶结构板上皮标高。
坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度。
阶梯式建筑物按照最高层的建筑物计算檐高。
垂直运输费定额包括综合基价项目所需垂直运输台班,不包括一次性安拆费、路基、轨道、场外运输费,应该另行计取。
如采用卷扬机、塔吊进行垂直提升,均已包括构件安装垂直运输费,未采用卷扬机、塔吊进行垂直提升时,不包括构件安装相关费用。
同一个建筑,局部不同的结构,檐高均以总檐高来计算,工程量套用不同结构的建筑面积分别计取垂直运输费。

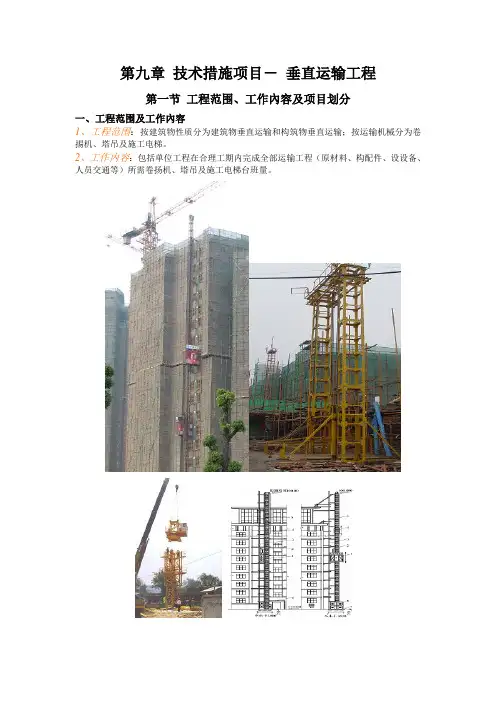

第九章技术措施项目-垂直运输工程第一节工程范围、工作內容及项目划分一、工程范围及工作內容1、工程范围:按建筑物性质分为建筑物垂直运输和构筑物垂直运输;按运输机械分为卷掦机、塔吊及施工电梯。
2、工作内容:包括单位工程在合理工期内完成全部运输工程(原材料、构配件、设设备、人员交通等)所需卷扬机、塔吊及施工电梯台班量。
二、项目划分垂直运输工程量及运输机械的选用处决于三个因素:建筑面积、层数、高度。
定额以建筑面积为工程量指标,按层数、高度划分不同基价套项(地下室、屋顶有围护结构的楼梯间、电梯间、水箱间、塔楼等只计建筑面积,不计高度和层数):1、檐高20m以内且层数为:(1)6层以内(2)7层2、20m<檐高H<23.3m(与层数无关)3、23.3m≤檐高H≤28m,且层数为:(1)8层以内;(2)9层及以上;4、28m<檐高H≤29.9m(与层数无关)5、檐高H>29.9m(与层数无关)6、构筑物垂直运输(烟囱、水塔、筒仓)第二节定额说明1、定额基价由檐高或层数决定,套项时就高不就低2、超高增加费:指檐高20m以上或者6层以上均为超高。
增加费内容包括:人工降效、施工用水加压、排渣、人员交通、通讯、照明、避雷3、当上层建筑面积小于下层面积的50%时,应垂直分割成两部分,分别按不同高度、层数套用定额计算第三节工程量计算与定额套用一、一般规则1、建筑物垂直运输工程量按建筑面积计算2、构筑物以座计算二、具体规定1、檐高H≤20m(1)6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)(2)7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m<H<23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层面积(含屋面楼梯间、机房)余下面积垂直运输基本费=l~6层基价×余下面积(含地下室)3、23.3m≤H≤28m(1)8层以内(即不足9层)超高增加层垂直运输基本费及增加费=7~8层基价×超高折算层层数×折算层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高折算层层数=(H-20)÷3.3 余数不计,此数为虚拟折算层数。
垂直运输工程量怎么计算垂直运输工程量的计算方法是建立在明确了工程项目中所涉及的垂直运输要素的基础上的。
这些要素包括但不限于建筑物的高度、电梯或升降机的数量和规格、材料和设备的重量等。
准确计算垂直运输工程量是建设工程管理中非常关键的一项工作,有助于合理安排人力和材料资源,确保工程项目顺利进行。
一、建筑物高度的计算垂直运输工程量的第一步是计算建筑物的高度。
在垂直运输领域,建筑物高度通常指的是从地面到建筑物顶部的垂直距离。
为了准确计算建筑物高度,可以使用激光测距仪等工具进行实测,记录下测得的高度数值。
二、电梯或升降机的数量和规格的计算电梯或升降机的数量和规格是垂直运输工程量计算的另一个重要要素。
在确定电梯或升降机数量时,需要考虑建筑物的高度、使用人数和使用需求等因素。
同时,还需要根据建筑物的功能和使用要求来确定电梯或升降机的规格,如载重量、速度、底坑和头顶高度等。
对于大型工程项目,可以通过与电梯或升降机供应商进行咨询,以获得更准确的计算结果。
三、材料和设备重量的计算在垂直运输工程量计算中,还需要考虑材料和设备的重量。
这些材料和设备包括但不限于建筑材料、钢结构、电梯、升降机和设备等。
根据工程设计图纸和相关技术规范,可以获得材料和设备的重量数据。
对于大型工程项目,可以委托专业机构进行材料和设备的重量测试,以保证计算结果的准确性。
综上所述,垂直运输工程量的计算需要综合考虑建筑物的高度、电梯或升降机的数量和规格以及材料和设备的重量等因素。
准确计算垂直运输工程量对于建设工程管理非常重要,可以帮助合理安排人力和材料资源,并确保工程项目的成功进行。
在实际工程项目中,可以使用激光测距仪等工具对建筑物高度进行实测,与电梯或升降机供应商合作确定数量和规格,并根据工程设计图纸和相关技术规范获得材料和设备的重量数据,以确保垂直运输工程量的准确计算。
第三节垂直运输说明及工程量计算规则一、说明(一)本节包括:垂直运输,其他2小节共51个子目。
(二)垂直运输费用以单项工程为单位计算。
(三)垂直运输按单项工程的层数、结构类型、首层建筑面积划分。
1.单项工程高低跨层数不同时,按最高跨结构层数执行定额子目。
2.单项工程计算层数时,不计算地下室,出屋面楼梯间、电梯间、水箱间及屋顶上不计算建筑面积部分的层数。
3.单项工程±0.00以上部分,由不同独立部分组成时,分别按独立部分的第一层建筑面积执行定额子目。
4.单项工程±0.00以上部分的单层建筑面积大于首层建筑面积时,按最大单层建筑面积执行定额子目。
5.单项工程+0.00以上为单栋建筑,由两种或两种以上结构类型组成:(1)无变形缝时,按建筑面积所占比重大的结构类型执行相应的定额子目,工程量按单项工程的全部建筑面积计算。
(2)有变形缝时,工程量按不同结构类型分别计算建筑面积(含相应的地下室建筑面积),执行相应定额子目。
6.单项工程±0.00以上由多个不同独立部分组成:(1)无联体项目时,±0.00以上部分应按不同独立部分的层数、结构类型分别计算建筑面积;±0.00以下部分按整体计算建筑面积,执行6层以下相应定额子目。
(2)有联体项目时,±0.00以上联体部分按层数、结构类型计算建筑面积(含±0.00以下部分的建筑面积);联体以上独立部分按各自的层数(均含±0.00以上联体裙房的层数)、结构类型分别计算建筑面积。
7.单独地下室工程按6层以下相应定额子目执行。
(四)单项工程的首层建筑面积超过定额子目的基本划分标准后,超过部分按单项工程的全部工程量执行每增加定额子目,不足一个增加步距时按一个增加步距计算。
(五)多层钢结构厂房、预制装配式结构,执行钢结构定额子目。
(六)局部劲性钢结构工程,其建筑面积超过总建筑面积的30%,且结构高度>檐高的1/3时,执行钢结构定额子目。
