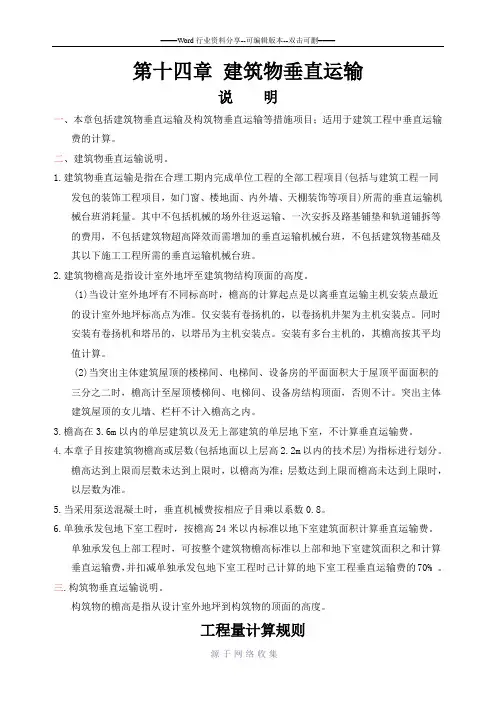

第十四章建筑物垂直运输说明一、本章包括建筑物垂直运输及构筑物垂直运输等措施项目;适用于建筑工程中垂直运输费的计算。
二、建筑物垂直运输说明。
1.建筑物垂直运输是指在合理工期内完成单位工程的全部工程项目(包括与建筑工程一同发包的装饰工程项目,如门窗、楼地面、内外墙、天棚装饰等项目)所需的垂直运输机械台班消耗量。
其中不包括机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用,不包括建筑物超高降效而需增加的垂直运输机械台班,不包括建筑物基础及其以下施工工程所需的垂直运输机械台班。
2.建筑物檐高是指设计室外地坪至建筑物结构顶面的高度。
(1)当设计室外地坪有不同标高时,檐高的计算起点是以离垂直运输主机安装点最近的设计室外地坪标高点为准。
仅安装有卷扬机的,以卷扬机井架为主机安装点。
同时安装有卷扬机和塔吊的,以塔吊为主机安装点。
安装有多台主机的,其檐高按其平均值计算。
(2)当突出主体建筑屋顶的楼梯间、电梯间、设备房的平面面积大于屋顶平面面积的三分之二时,檐高计至屋顶楼梯间、电梯间、设备房结构顶面,否则不计。
突出主体建筑屋顶的女儿墙、栏杆不计入檐高之内。
3.檐高在3.6m以内的单层建筑以及无上部建筑的单层地下室,不计算垂直运输费。
4.本章子目按建筑物檐高或层数(包括地面以上层高2.2m以内的技术层)为指标进行划分。
檐高达到上限而层数未达到上限时,以檐高为准;层数达到上限而檐高未达到上限时,以层数为准。
5.当采用泵送混凝土时,垂直机械费按相应子目乘以系数0.8。
6.单独承发包地下室工程时,按檐高24米以内标准以地下室建筑面积计算垂直运输费。
单独承发包上部工程时,可按整个建筑物檐高标准以上部和地下室建筑面积之和计算垂直运输费,并扣减单独承发包地下室工程时己计算的地下室工程垂直运输费的70% 。
三.构筑物垂直运输说明。
构筑物的檐高是指从设计室外地坪到构筑物的顶面的高度。
工程量计算规则一、建筑物垂直运输,区分不同的建筑物檐高,按建筑面积以m2计算。
第九章技术措施项目-垂直运输工程第一节工程范围、工作內容及项目划分一、工程范围及工作內容1、工程范围:按建筑物性质分为建筑物垂直运输和构筑物垂直运输;按运输机械分为卷掦机、塔吊及施工电梯。
2、工作内容:包括单位工程在合理工期内完成全部运输工程(原材料、构配件、设设备、人员交通等)所需卷扬机、塔吊及施工电梯台班量。
二、项目划分垂直运输工程量及运输机械的选用处决于三个因素:建筑面积、层数、高度。

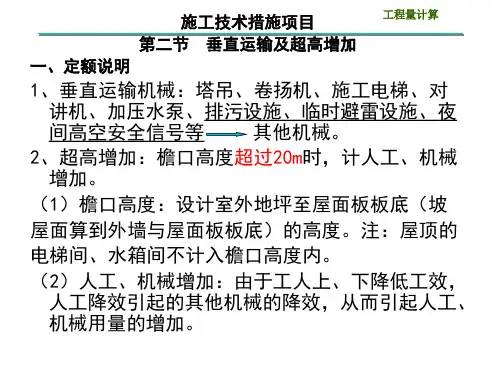

定额以建筑面积为工程量指标,按层数、高度划分不同基价套项(地下室、屋顶有围护结构的楼梯间、电梯间、水箱间、塔楼等只计建筑面积,不计高度和层数):1、檐高20m以内且层数为:(1)6层以内(2)7层2、20m<檐高H<23.3m(与层数无关)3、23.3m≤檐高H≤28m,且层数为:(1)8层以内;(2)9层及以上;4、28m<檐高H≤29.9m(与层数无关)5、檐高H>29.9m(与层数无关)6、构筑物垂直运输(烟囱、水塔、筒仓)第二节定额说明1、定额基价由檐高或层数决定,套项时就高不就低2、超高增加费:指檐高20m以上或者6层以上均为超高。
增加费内容包括:人工降效、施工用水加压、排渣、人员交通、通讯、照明、避雷3、当上层建筑面积小于下层面积的50%时,应垂直分割成两部分,分别按不同高度、层数套用定额计算第三节工程量计算与定额套用一、一般规则1、建筑物垂直运输工程量按建筑面积计算2、构筑物以座计算二、具体规定1、檐高H≤20m(1)6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)(2)7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m<H<23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层面积(含屋面楼梯间、机房)余下面积垂直运输基本费=l~6层基价×余下面积(含地下室)3、23.3m≤H≤28m(1)8层以内(即不足9层)超高增加层垂直运输基本费及增加费=7~8层基价×超高折算层层数×折算层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高折算层层数=(H-20)÷3.3 余数不计,此数为虚拟折算层数。
说明一、脚手架1.本章列有外脚手架、工具式脚手架、单层轻钢厂房脚手架、立挂式及挑出式安全网、水塔脚手架。
2.外脚手架定额中包括密目网围护;40m以上钢管脚手架定额采用型钢平台加固。
3.砖、石砌体高度超过1.2m时,均应计算脚手架。
4.计算脚手架工程量时,不扣除门窗洞口、车辆通道、变形缝等所占面积。
5.同一建筑物高度不同时,按不同高度分别计算,山墙尖部分的高度应折半计算。
6.脚手架应综合利用,如遇特殊构造而影响施工,不可避免发生再次搭拆的,可在施工组织设计中列明,并在搭拆前办妥签证。
二、垂直运输1.本章建筑物高度指设计室外地坪至檐口高度。
构筑物高度指设计室外地坪至结构顶面的高度。
2“高度”和“层数”只要一个指标达到定额规定,即可套用该项目。
“高度”即檐高,指室外地坪到檐口的高度。
3.垂直运输包括的内容:垂直运输机械(塔吊、卷扬机)的台班、施工电梯的台班、上下通信器材的台班、加压水泵的台班及其他。
4.建筑物垂直运输以设计室内地坪为界,分别套用±0.00以下垂直运输和±0.00以上垂直运输定额项目。
5.檐口高度在3.6m以内的单层建筑物和围墙不计算垂直运输。
三、超高降效建筑物超高降效适用于建筑物高度20m(6层)以上的工程。
超高降效包括的内容为人工降效和机械降效。
工程量计算规则一、脚手架1.外脚手架按外墙中心线长度乘以檐高以面积计算。
室外实际地面低于设计地面时,高度不另增加。
墙外墙垛、附墙烟囱等突出宽度在24cm以内者,不计算脚手架工程量;突出宽度超过24cm者,按设计图示尺寸展开面积,并入外脚手架工程量内;如外墙有挑阳台,则每个阳台计算一个侧面宽度(二户阳台连在一起的也只算一个侧面),计入外墙中心线长度内。
2.内墙砌筑脚手架按设计图示尺寸以墙面投影面积计算。
高度在3.6m以内时,按工具式脚手架计算;高度超过3.6m时,按外脚手架定额乘以系数0.3计算。
3.钢筋混凝土基础自设计室外地坪至垫层上表面的深度超过1.5m 时,同时带形基础底宽超过 3.0m、独立基础或满堂基础及大型设备基础的底面积超过16㎡的混凝土浇捣脚手架应按槽、坑土方规定放工作面后的底面积计算,按满堂脚手架相应定额乘以系数0.3计算脚手架费用。

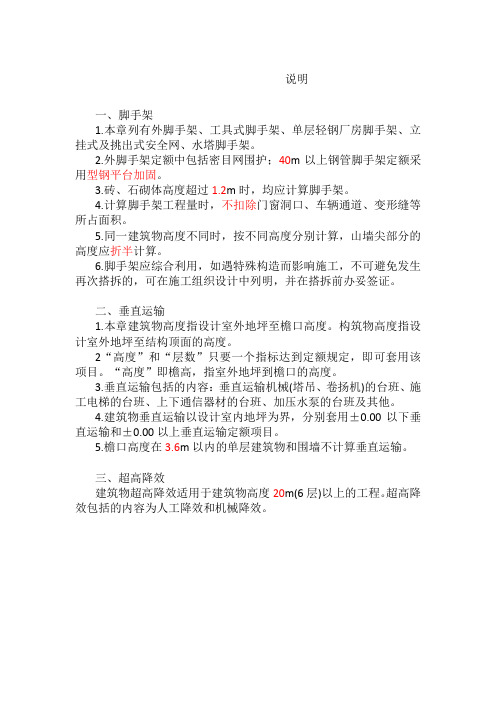

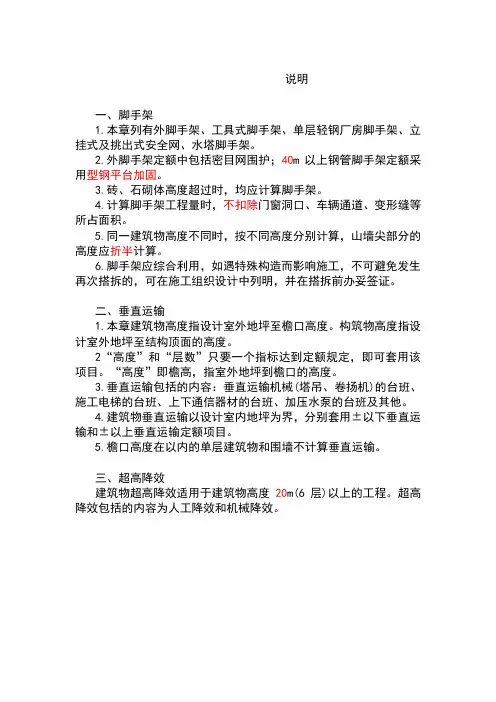

说明一、脚手架1.本章列有外脚手架、工具式脚手架、单层轻钢厂房脚手架、立挂式及挑出式安全网、水塔脚手架。
2.外脚手架定额中包括密目网围护;40m以上钢管脚手架定额采用型钢平台加固。
3.砖、石砌体高度超过时,均应计算脚手架。
4.计算脚手架工程量时,不扣除门窗洞口、车辆通道、变形缝等所占面积。
5.同一建筑物高度不同时,按不同高度分别计算,山墙尖部分的高度应折半计算。
6.脚手架应综合利用,如遇特殊构造而影响施工,不可避免发生再次搭拆的,可在施工组织设计中列明,并在搭拆前办妥签证。
二、垂直运输1.本章建筑物高度指设计室外地坪至檐口高度。
构筑物高度指设计室外地坪至结构顶面的高度。
2“高度”和“层数”只要一个指标达到定额规定,即可套用该项目。
“高度”即檐高,指室外地坪到檐口的高度。
3.垂直运输包括的内容:垂直运输机械(塔吊、卷扬机)的台班、施工电梯的台班、上下通信器材的台班、加压水泵的台班及其他。
4.建筑物垂直运输以设计室内地坪为界,分别套用±以下垂直运输和±以上垂直运输定额项目。
5.檐口高度在以内的单层建筑物和围墙不计算垂直运输。
三、超高降效建筑物超高降效适用于建筑物高度20m(6层)以上的工程。
超高降效包括的内容为人工降效和机械降效。
工程量计算规则一、脚手架1.外脚手架按外墙中心线长度乘以檐高以面积计算。
室外实际地面低于设计地面时,高度不另增加。
墙外墙垛、附墙烟囱等突出宽度在24cm以内者,不计算脚手架工程量;突出宽度超过24cm者,按设计图示尺寸展开面积,并入外脚手架工程量内;如外墙有挑阳台,则每个阳台计算一个侧面宽度(二户阳台连在一起的也只算一个侧面),计入外墙中心线长度内。
2.内墙砌筑脚手架按设计图示尺寸以墙面投影面积计算。
高度在以内时,按工具式脚手架计算;高度超过时,按外脚手架定额乘以系数计算。
3.钢筋混凝土基础自设计室外地坪至垫层上表面的深度超过时,同时带形基础底宽超过、独立基础或满堂基础及大型设备基础的底面积超过16㎡的混凝土浇捣脚手架应按槽、坑土方规定放工作面后的底面积计算,按满堂脚手架相应定额乘以系数计算脚手架费用。
第十三分部建筑物超高增加费(土建)说明一、本分部适用于建筑物檐口高度20m(层数6层)以上的工程。
二、檐口高度指设计室外地坪至檐口上表面的高度。
突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。
三、室外地坪以上,层高2.20m以内的管道层、技术层、架空层等不计算层数也不计算建筑面积的部分,超高增加费按围护结构外围墙面积计算,计算系数与建筑物垂直运输相同。
工程量计算规则一、建筑物超高人工、机械增加费,以设计室外地坪面以上建筑面积,按建筑物檐口高度划分计取。
二、同一建筑物中高度不同时,按不同的高度分别计算。
群体工程以沉降缝为界。
三、设计室外地坪以下建筑面积部分,不得计算超高人工、机械增加费。
第七分部超高增加费(装饰装修)说明一、本分部定额项目适用于建筑物檐口高度20m以上的工程。
二、檐口高度指设计室外地坪至檐口上表面的高度。
突出主体建筑屋顶的电梯间、水箱间等不计入檐高之内。
工程量计算规则超高增加费工程量根据装饰装修楼面(包括楼层所有装饰装修工程量)区别不同的垂直运输高度(单层建筑物系檐口高度)以人工费与机械费之和按元分别计算。
第三节垂直运输(土建)说明(一)建筑物垂直运输1.檐口高度指建(构)筑物设计室外地坪标高至屋面顶板结构表面标高之间的垂直距离,突出主体建筑屋顶的电梯间、水箱间、栏杆等不计入檐口高度之内。
2.本定额工作内容包括单位工程在合理工期内完成全部工程项目所需的垂直运输机械台班,不包括大型机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。
3.同一建筑物多种用途(或多种结构)按不同用途(或结构)分别计算,分别计算后的建筑物檐高应以该建筑物檐高为准。
4.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构,如部分现浇时按现浇框架定额量乘以系数0.96。
5.预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计算。
6.单身宿舍按住宅定额量乘以系数0.90。
7.本定额中厂房是按Ⅰ类厂房为准编制的,Ⅱ类厂房定额量乘以1.14系数。
工程量计算规则
一、垂直运输
二、 1.建筑物基础部分垂直运输按设计室内地坪(±)以下的地下室或半地下室建筑
面积以“m2”计算。
三、 2.建筑物上部建筑部分垂直运输按室内地坪(±)以上的建筑面积总和以“m2”计
算。
同一建筑物有高低层时,应按不同高度垂直分界面的建筑面积分别计算。
四、 3.构筑物垂直运输以座计算,超过规定高度,按每增高1m定额项目计算,高度
不足1m按1m计算。
五、二、建筑物超高降效
六、 1.建筑物超高降效系数中包括的内容指建筑物室内地坪(±)以上的全部工程项
目。
但不包括基础、构筑物、垂直运输、各类构件的水平运输以及各项脚手架。
七、 2.人工按降效规定内容中室内地坪(±)以上的工日数总和,乘以定额人工降效
系数计算。
八、 3.吊装机械降效按第九章吊装项目中的机械台班总和,乘以定额吊装机械降效系
数计算。
九、 4.其他机械降效按规定内容中室内地坪(±)以上的其他机械台班总和(不包括
吊装机械),乘以定额其他机械降效系数计算。
十、 5.同一建筑物有高低层时,建筑物超高降效应按不同高度垂直分界面的建筑面积
占总建筑面积的比例计算不同高度的人工降效及其他机械降效。
