12.5 护栏和扶手制作与安装工程
12.5.1本节适用于护栏和扶手制作与安装工程的质量验收。
12.5.2检查数量应符合下列规定:
每个检验批的护栏和扶手应全部检查。
说明:12.5.2 护栏和扶手安全性十分重要,故每个检验批的护栏和扶手全部检查。
主控项目
12.5.3护栏和扶手制作与安装所使用材料的材质、规格、数量和木材、塑料的燃烧性能等级应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。
12.5.4护栏和扶手的造型、尺寸及安装位置应符合设计要求。
检验方法:观察;尺量检查;检查进场验收记录。
12.5.5护栏和扶手安装预埋件的数量、规格、位置以及护栏与预埋件的连接节点应符合设计要求。
检验方法:检查隐蔽工程验收记录和施工记录。
12.5.6护栏高度、栏杆间距、安装位置必须符合设计要求。
护栏安装必须牢
固。
检验方法:观察;尺量检查;手扳检查。
12.5.7护栏玻璃应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃。
当护栏一侧距楼地面高度为5m及以上时,应使用钢化夹层玻璃。
检验方法:观察;尺量检查;检查产品合格证书和进场验收记录。
一般项目
12.5.8护栏和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翘曲及损坏。
检验方法:观察;手摸检查。
12.5.9护栏和扶手安装的允许偏差和检验方法应符合表12.5.9的规定。
表12.5.9 护栏和扶手安装的允许偏差和检验方法。

表B.0.7护栏与扶手工程报审、报验表工程名称:石河子市北七号小区公共租赁住房项目地下车库编号:致:石河子天一工程建设服务有限公司(项目监理机构)我方已完成楼梯制作与安装工作,经自检合格,请予以审查或验收。
附件:隐蔽工程质量检验资料检验批质量检验资料分项工程质量检验资料施工实验室证明资料其他施工项目经理部(盖章)项目经理或项目技术负责人(签字)2015年月日审核意见:项目监理机构(盖章)专业监理工程师:(签字)2015年月日注:本表一式二份,项目监理机构、施工单位各一份。
C02-4隐蔽工程验收记录□□□□□□□□□工程名称丽水香郡住宅小区4#商业楼建设单位新疆新万隆房地产开发有限公司施工单位福建省浦口建筑工程有限公司石河子分公司监理单位新疆昆仑工程监理有限责任公司验收部位A段楼梯验收日期2012. 图号建施01、11隐蔽验收内容及图表:一、施工依据:本工程楼梯扶手制作与安装根据本工程设计图纸建施01、11,新02J6,图纸会审及设计变更和国家规范进行施工。
二、施工内容:楼梯栏杆扶手为ф50钢管,护栏为Ø14圆钢,钢筋间距为110㎜,上部与扶手焊接,下部与埋件焊接。
D32钢管立柱隔4级踏步设一个,D32钢管立柱与角铁L5×40焊牢,角铁L5×40与埋件焊牢。
楼梯扶手高度,自踏步前缘线量起垂直高度不宜小于1.05米,水平段栏杆长度大于0.5m长时,其扶手高度不应小于1.10m。
扶手转弯处弯头为同直径、机制的弯头,连接均为满焊。
三、经自检,楼梯栏杆与预埋铁、栏杆与钢管扶手及弯头等焊点满焊牢固。
预埋件的规格、数量、位置、连接点、平直段高度均符合设计要求和施工规范要求。
四、自检合格,现报请监理工程师验收。

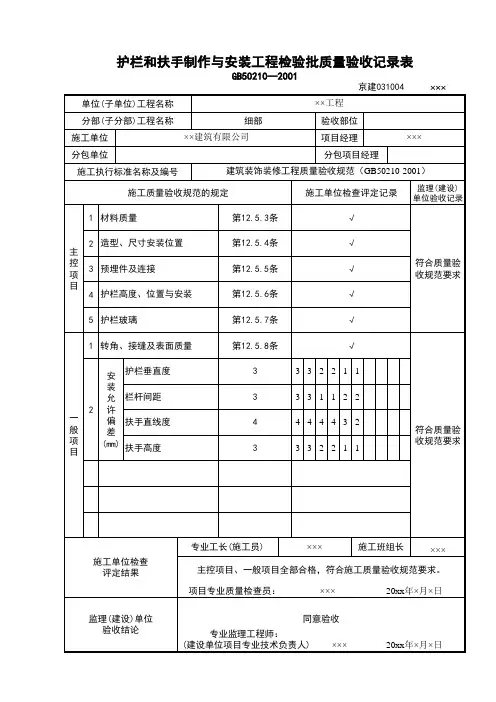

验收意见监理工程师(建设单位项目负责人):年月日施工单位项目经理项目技术负责人施工工长质量检查员护栏和扶手制作与安装检验批质量验收记录03120401单位(子单位) 工程名称分部(子分部)工程名称建筑装饰装修分部—细部子分部分项工程名称护栏和扶手制作与安装分项施工单位项目负责人检验批容量分包单位分包单位项目负责人检验批部位一层护栏和扶手施工依据《****工艺规范》****—****、施工方案验收依据《建筑装饰装修工程质量验收规范》GB50210-2001验收项目设计要求及规范规定最小/实际抽样数量检查记录检查结果主控项目1 材料质量第12.5.3条/ 质量证明文件齐全,试验合格,报告编号***√2 造型、尺寸、安装位置第12.5.4条全/ 10 共10处,检查10处,全部合格√3 预埋件及连接第12.5.5条全/ 10 共10处,检查10处,全部合格√4 护栏高度、位置与安装第12.5.6条全/ 10 共10处,检查10处,全部合格√5 护栏玻璃第12.5.7条/ 质量证明文件齐全,试验合格,报告编号*** √一般项目1 转角、接缝及表面质量第12.5.8条全/ 10 共10处,检查10处,全部合格100% 2安装允许偏差护栏垂直度(mm) 3 全/ 10 共10处,检查10处,全部合格100% 栏杆间距(mm) 3 全/ 10 共10处,检查10处,全部合格100% 扶手直线度(mm) 4 全/ 10 共10处,检查10处,全部合格100% 扶手高度(mm) 3 全/ 10 共10处,检查10处,全部合格100%施工单位检查结果符合要求专业工长:项目专业质量检查员:年月日监理单位验收结论合格专业监理工程师:年月日。

护栏和扶手制作与安装工程检验批质量验收记录
(GB50210-2001)表12.5
031004□□□说明
主控项目
12.5.3 护栏和扶手制作与安装所使用材料的材质、规格、数量和木材、塑料的
燃烧性能等级应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。
12.5.4 护栏和扶手的造型、尺寸及安装位置应符合设计要求。
检验方法:观察;尺量检查;检查进场验收记录。
12.5.5 护栏和扶手安装预埋件的数量、规格、位置以及护栏与预埋件的连接节点应符合设计要求。
检验方法:检查隐蔽工程验收记录和施工记录。
12.5.6 护栏高度、栏杆间距、安装位置必须符合设计要求。
护栏安装必须牢固。
检验方法:观察;尺量检查;手扳检查。
12.5.7 护栏玻璃应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃。
当护栏一侧距楼地面高度为
5m及以上时,应使用钢化夹层玻璃。
检验方法:观察;尺量检查;检查产品合格证书和进场验收记录。
一般项目
12.5.8 护栏和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有翘裂、翘
曲及损坏。
检验方法:观察;手摸检查。
12.5.9 护栏和扶手安装的允许偏差和检验方法应符合表12.5.9的规定。
表12.5.9 护栏和扶手安装的允许偏差和检验方法
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织项目
专业质量(技术)负责人等进行验收。

护栏和扶手制作与安装检验批质量验收记录一、项目概况项目名称:***项目地点:***工程范围:护栏和扶手制作与安装验收日期:***施工单位:***监理单位:***验收单位:***二、验收内容1.设计文件的审查2.材料验收3.施工工艺检查4.结构验收5.安装验收三、验收过程及结果1.设计文件的审查验收人员对护栏和扶手的设计文件进行了仔细的审查,包括设计图纸、技术规范、材料清单等。
经过审查,设计文件符合相关规定和要求。
2.材料验收施工单位按照设计文件要求采购了护栏和扶手所需的材料,并按照验收标准进行了材料验收。
验收人员对材料的质量、规格、数量进行了检查,并与设计文件要求进行了比对。
材料验收结果符合要求。
3.施工工艺检查验收人员对施工单位的护栏和扶手制作工艺进行了检查。
主要检查了材料的切割、焊接、磨削、打磨等工艺流程,确保工艺符合设计文件的要求,并达到了相关标准。
4.结构验收验收人员对护栏和扶手的结构进行了验收。
主要检查了结构的稳定性、承载能力、连接点的牢固性等。
经过验收,护栏和扶手的结构均符合设计文件的要求,并能够正常使用。
5.安装验收验收人员对护栏和扶手的安装进行了验收。
主要检查了安装的位置准确性、固定方式的可靠性、安装平整度等。
经过验收,护栏和扶手的安装符合设计文件的要求,并能够正常使用。
四、质量问题及处理1.在材料验收过程中发现材料质量不合格的情况,施工单位将材料进行更换,并进行了重新验收。
2.在施工工艺检查过程中发现工艺不符合要求的情况,施工单位对工艺进行了调整,并进行了重新施工。
3.在结构验收和安装验收过程中未发现质量问题。
五、结论根据以上的检验情况,经过护栏和扶手制作与安装的质量验收,护栏和扶手的制作和安装工作符合设计要求和相关标准,质量有效控制。
六、存在的问题及建议1.在施工过程中,施工单位需要加强对材料的质量管控,确保材料的质量符合要求。
2.在施工工艺过程中,施工单位需要加强对工艺流程的控制,确保工艺符合设计要求并达到相关标准。

护栏和扶手制作与安装工程检验批质量验收规范
主控项目:
一、12.5.3护栏和扶手制作与安装所使用材料的材质、规格、数量和木材、塑料的燃烧性能等级应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。
二、12.5.4护栏和扶手的造型、尺寸及安装位置应符合设计要求。
检验方法:观察;尺量检查;检查进场验收记录。
三、12.5.5护栏和扶手安装预埋件的数量、规格、位置以及护栏与预埋件的连接节点应符合设计要求。
检验方法:检查隐蔽工程验收记录和施工记录。
四、12.5.6护栏高度、栏杆间距、安装位置必须符合设计要求。
栏杆安装必须牢固。
检验方法:观察;尺量检查;手扳检查。
五、12.5.7护栏玻璃应使用公称厚度不小于12mm的钢化玻璃或钢化夹层玻璃。
当栏杆一侧距楼地面高度为5m及以上时,应使用钢化夹层玻璃。
检验方法:观察;尺量检查:检查产品合格证书和进场验收记录。
一般项目:
一、12.5.8护栏和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翘曲及损坏。
检验方法:观察;手摸检查。
护栏和扶手制作与安装工程检验批1. 引言本文档是关于护栏和扶手制作与安装工程的检验批,旨在对相关工程进行质量检查和验收,确保工程质量符合规范和要求。
本文档将包括护栏和扶手制作过程中的准备工作、工程要点、验收标准等内容。
2. 工程准备工作在进行护栏和扶手制作与安装工程之前,需要做好以下准备工作:•确定施工图纸和设计要求•验证材料和工艺的合格性•配置必要的工具和设备•确定施工人员和工期安排3. 工程要点3.1 护栏制作要点•确保材料的质量符合设计要求,例如使用合格的钢材和防腐涂料•按照设计要求,裁剪和焊接护栏的主体框架和连接件•进行必要的防腐处理,例如对焊接接头进行除锈和防腐处理•进行护栏的表面处理,例如喷涂防腐涂料或进行镀锌处理•安装护栏之前进行必要的检查,确保护栏符合设计要求,并进行调整和修复3.2 扶手制作要点•确保选用合适的材料,例如使用防滑度高且耐腐蚀的材质•依据设计要求,制作扶手的主体部分和连接件•进行必要的表面处理,例如喷涂防腐涂料或进行镀锌处理•安装扶手之前进行必要的检查,确保扶手符合设计要求,并进行调整和修复4. 工程质量检查4.1 护栏制作质量检查在护栏制作过程中,需要进行以下质量检查:•检查护栏的材料是否符合规定要求,例如钢材的规格和质量是否符合设计要求,防腐涂料的种类和厚度是否符合要求•检查焊接接头的质量,包括焊缝的均匀度、焊接强度、无裂纹和疏松等问题•检查护栏的安装固定方式,确保固定牢固可靠•进行护栏的外观检查,包括表面处理的均匀性、防腐涂料的质量等问题4.2 扶手制作质量检查在扶手制作过程中,需要进行以下质量检查:•检查扶手的材料是否符合规定要求,例如耐腐蚀性能和防滑性能是否达标•检查连接件的质量,确保连接牢固可靠•检查扶手的表面处理,包括喷涂涂料的均匀性、涂层的质量等问题•检查扶手的安装是否符合设计要求,包括高度、角度和固定牢固程度等问题5. 工程验收标准完成护栏和扶手制作与安装工程后,需要进行工程验收。
引言概述护栏是一种常见的交通设施,用于保障道路安全和交通秩序。
在护栏的制造和安装过程中,质量检验是确保护栏符合相关标准和安全要求的重要环节。
本文将介绍护栏检验批质量检验记录的编写方法和注意事项。
正文内容一、检验项目确定1.根据相关标准和设计要求确定护栏的检验项目。
常见的检验项目包括护栏材料的强度和耐久性、涂层的附着力、尺寸和几何形状的偏差等。
2.将检验项目细化成具体的检验要求和方法,并编写成检验项目表格,以便记录和查阅。
二、检查材料和工艺1.对护栏材料进行检查,包括材料的编号、生产批次、规格和质量证书等。
确保材料的质量符合要求。
2.对护栏的焊接、热处理、表面处理等工艺进行检查,确保工艺过程的规范和质量控制的有效性。
三、实施护栏尺寸检验1.使用专用测量工具对护栏的几何尺寸进行检测,包括高度、宽度、厚度等。
记录每个样品的实际尺寸和允许偏差。
2.检查护栏之间的间距是否符合设计要求,保证交通工具的安全通行。
四、进行强度和耐久性测试1.制作护栏的试样,并进行拉伸、弯曲和冲击等强度测试。
记录试样的断裂强度、弹性模量等性能指标。
2.进行耐久性测试,如盐雾试验、冻融循环试验等,模拟护栏在复杂环境下的使用情况,评估其耐久性和抗腐蚀性能。
五、检查涂层质量1.对护栏的涂层进行检查,包括涂层的厚度、附着力、硬度等。
使用专用测量仪器进行测量,并记录检测结果。
2.检查涂层是否存在缺陷,如气泡、裂纹、颜色不均匀等。
确保涂层的质量符合要求。
文末总结护栏检验批质量检验记录对于确保护栏的质量和安全具有重要意义。
通过确定检验项目、检查材料和工艺、实施尺寸检验、进行强度和耐久性测试以及检查涂层质量等步骤,可以有效评估护栏的质量和符合性。
同时,检验记录的编写和保存也是为了方便监督和溯源,确保护栏在使用过程中的质量和安全性。
虽然护栏检验批质量检验记录的编写过程需要细致和专业,但只有通过科学严谨的质量检验才能保证护栏的质量和安全。
对于制造商和监管部门来说,不仅仅应该关注护栏检验批质量检验记录的编写,更重要的是积极跟踪检验结果的改进和应用,不断提升护栏的质量和安全性。
护栏和扶手制作与安装施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于所有在建的室内以木质为扶手和玻璃为栏板的金属扶手栏杆的制作与安装工程。
2、施工准备2.1 材料2.1.1 木扶手:一般采用加工成规格的成品,但树种、规格、尺寸、形状必须符合设计要求。
木材含水率不大于12%,纹理顺直,颜色一致,不得有腐朽、虫柱、裂纹、扭曲、变形等缺陷。
2.1.2 玻璃:应采用安全玻璃,目前安全玻璃多使用钢化玻璃或钢化夹层玻璃,因钢化玻璃不能现场切割,所以必须根据现场尺寸到厂家订制;玻璃表面应洁净,无划痕、缺角、结石、气泡、疙瘩、砂粒等缺陷;钢化夹层玻璃的胶合层无气泡,无裂痕、叠差、磨伤、脱胶等缺陷。
2.1.3 金属扶手:一般多使用不锈钢和铜合金圆管。
不锈钢和铜合金都有镜面和亚光面制品,应根据设计要求进行订购。
2.2 主要机具:电锤钻、转台式斜断锯、砂轮切割机、磨光机、电刨、手电钻、手工锯、电焊机。
2.3 作业条件2.3.1 楼梯墙面、楼梯踏步、楼板面基础工程已完成。
2.3.2操作工人有相应资格技能。
2.3.3 熟悉图纸,做好质量、安全、环保技术交底。
3、操作工艺3.1 木扶手制作与安装3.1.1 工艺流程:基层处理→弹线→半成品加工→安装→整收3.1.2基层处理3.1.2.1预埋铁件,锚固连接件等,应进行除锈、防锈处理;焊接部位应将焊接渣清干净。
3.1.2.2检查预埋木砖、铁件、锚固件等的埋设标高及位置等是否符合设计及安装要求。
如有不符合项,应及时整改。
3.1.3弹线:施工前按设计及安装要求测设垂直、水平控制线。
3.1.4半成品加工3.1.4.1 楼梯扶手弯头的各部位尺寸,应根据楼梯坡度和休息平台栏板以及扶手断面的大小确定。
3.1.4.2 一般情况下,由于楼梯踏步混凝土的偏差,因而木扶手弯头不宜统一制作,应按设计要求及现场实际情况就地放样制作并安装。
3.1.4.3 木扶手具体型式和尺寸应按设计图纸及要求制作。
