钢板桩支护方案施工方案
- 格式:doc
- 大小:97.00 KB
- 文档页数:18
本项目为某市政道路工程,涉及深基坑开挖,为确保施工安全及工程质量,特制定本钢板桩支护专项施工方案。
二、编制依据1. 《建筑基坑支护技术规范》(GB 50007-2011)2. 《市政工程深基坑支护技术规范》(CJJ/T 91-2002)3. 工程地质勘察报告4. 施工图纸及有关技术文件三、施工组织与部署1. 施工单位组织施工技术人员、施工人员及监理单位共同进行施工方案的编制与审核。
2. 施工现场设置专职安全员、质量员,负责施工过程中的安全及质量控制。
3. 施工前,对施工人员进行安全技术交底,确保施工人员掌握施工工艺和安全操作规程。
四、施工准备1. 施工材料:拉森钢板桩、支撑体系、锚杆、焊接材料等。
2. 施工设备:打桩机、挖掘机、吊车、钢筋加工设备等。
3. 施工场地:清理场地,设置排水沟,确保场地平整、排水畅通。
五、支护系统设计1. 钢板桩选用拉森IV型钢板桩,桩长根据地质条件及基坑深度确定,一般采用8-12m。
2. 支撑体系采用H型钢或工字钢,支撑间距根据地质条件及基坑深度确定,一般采用1.5-2.5m。
3. 锚杆采用高强度锚杆,锚杆长度根据地质条件及基坑深度确定,一般采用3-5m。
六、施工工艺及要求1. 钢板桩施工:采用振动打桩机进行钢板桩施工,确保钢板桩垂直打入,桩顶标高符合设计要求。
2. 支撑体系施工:根据设计要求,采用H型钢或工字钢搭建支撑体系,确保支撑稳定可靠。
3. 锚杆施工:根据设计要求,采用钻孔机钻孔,锚杆插入孔中,焊接固定。
七、基槽支护施工1. 挖掘机进行基槽开挖,挖至设计标高后,采用钢板桩进行支护。
2. 钢板桩施工过程中,注意控制桩间距、桩顶标高,确保支护效果。
3. 施工过程中,加强监测,发现异常情况及时处理。
八、质量保证体系及保证措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,加强质量检查,严格执行验收制度。
3. 施工完成后,进行质量评估,确保工程质量符合设计要求。
钢板桩支护工程施工方案一、工程概况本工程是针对某地基土质疏松,地下水位较高,需要进行钢板桩支护以保证施工安全和效率的工程。
主要包括桩基础的设计和施工方案、钢板桩的选择和安装方案、工程安全措施等内容。
二、工程设计1. 桩基础设计方案由于地基土质疏松,地下水位较高,需要进行桩基础的设计,以保障工程施工的稳定性和安全性。
根据现场勘察和地质测试数据,确定桩基础的尺寸和数量,选择合适的钢板桩形式和布置方式。
2. 桩基础施工方案桩基础施工分为桩基础的开挖和桩的安装两个阶段。
首先进行桩基础的开挖工作,然后根据设计方案进行桩的安装。
3. 钢板桩的选择和安装方案钢板桩的选择要根据地下水位、土质情况以及工程需求进行合理的选择。
安装时应采取合理的施工工艺和控制方法,确保钢板桩的垂直度和水平度。
4. 工程安全措施施工过程中,应严格遵守相关安全规定,加强安全教育,确保施工人员的安全。
同时,应加强现场巡查和监控,及时发现并处理施工中的安全隐患。
三、施工组织1. 组织结构本工程的施工组织结构应合理分工,明确任务分配,确保施工的顺利进行。
设立专门的现场指挥部和施工管理团队,并明确相关人员的职责和权限。
2. 施工计划制定详细的施工计划,包括施工的时间节点、工序安排、人力物力的调配等,保障施工工作的有序进行。
3. 设备和材料准备准备好施工所需的设备和材料,保证施工的顺利进行。
根据设计方案和施工要求,采取合理的施工措施,并加强施工技术管理,确保施工质量和安全。
四、施工工艺1. 桩基础开挖工艺根据设计要求,采取合理的开挖工艺,控制开挖尺寸和深度,确保桩基础的稳定性。
2. 钢板桩的安装工艺根据设计要求,采取适当的钢板桩安装工艺,确保桩的竖直和平整度。
3. 现场管理加强现场管理,严格遵守相关施工规范和要求,确保施工的质量和安全。
五、质量控制1. 施工技术管理加强对施工技术的管理和控制,确保施工过程符合设计要求。
2. 质量检验在施工过程中,进行质量检验,确保施工质量符合相关标准和规范。
钢板桩支护施工方案一编制依据编制依据2.1工艺流程图(1)钢板桩工程施工流程2.2工艺流程说明(1)钢板桩的设置位置应便于基础施工,即在基础结构边缘之外并留有支、拆模板的余地。
(2)钢板桩的平面布置形状,应尽量平直整体,避免不规则的转角,以便充分利用标准钢板桩和便于设置支撑。
(3)钢板桩施打前,应将桩尖处的凹槽底口封闭,锁口应涂油脂。
用于永久性工程应涂红丹防锈漆。
2.3钢板桩的检验、吊装、堆放2.3.1钢板桩的检正对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。
外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容。
检查中要注意:(1)对打入钢板桩有影响的焊接件应予以割除;(2)割孔、断面缺损的应予以补强;(3)若钢板桩有严重锈蚀,应测量其实际断面厚度.原则上要对全部钢板桩进行外观检查。
2.3.2钢板桩吊运装卸钢板桩宜采用两点吊。
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。
吊运方式有成捆起吊和单根起吊。
成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
2.3.3钢板桩堆放钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场,堆放时应注意:(1)堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方便;(2)钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌说明;(3)钢板桩应分层堆放,每层堆放数量一般不超过5根,各层间要垫枕木,垫木间距一般为3~4米,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2米。
2.4钢板桩施工2.4.1打桩机械的选择钢板桩可采用锤击打人法、振动打入法、静力压人法及振动锤击打人法等施打方法,工程中采用前两者居多。
根据不同的施打方法应采用相应的打桩机械。
同时在选择打桩机械型号时,应考虑工程地质,现场作业环境,钢板桩形式、重量、长度、总数量等具体条件,以使选用机械适用、经济、安全。
目录1、编制依据......................................................... 错误!未定义书签。
2、工程概况......................................................... 错误!未定义书签。
3、编制因素......................................................... 错误!未定义书签。
4、U型钢板护坡桩采用依据及简朴做法......... 错误!未定义书签。
5、进场重要材料计划......................................... 错误!未定义书签。
6、进场机械设备计划 (2)7、基坑支护施工环节......................................... 错误!未定义书签。
8、现场组织机构 (3)9、施工进度安排 (4)10、劳动力组织 (5)11、钢板桩施工规定 (5)12、钢支护施工用电荷载 (6)13、土方开挖施工规定 (6)14、支护结构监测与检测规定 (7)15、应急方案 (8)16、安全与环境措施 (8)17、材料人工机具用量及费用 (9)1、编制依据1.1、根据内蒙古兴天有限公司《富丽城·A区3#楼》槽边南侧及二层临建部分加固解决方案及3#楼基坑解决方案设计。
1.2、《建筑基坑支护技术规范》JGJ120-991.3、《建筑地基基础工程施工质量验收规范》GB50202-2023建筑工程施工文献是施工公司根据有关管理规定1.4、《建筑工程施工质量验收统一标准》GB50300-20231.5、施工现场及周边环境调查资料。
1.6、国家、行业、省、市有关法律、法规、技术规范等。
2、工程概况2.1、拟建工程《富丽城·A区3#楼》由呼和浩特市山城房地产开发有限责任公司投资开发。

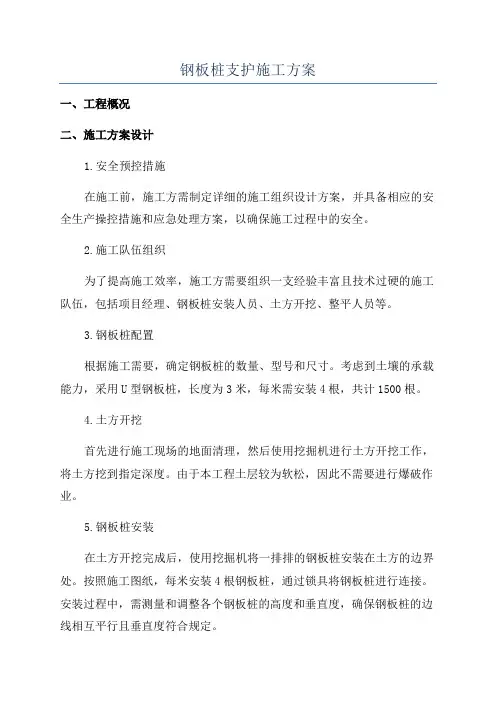

钢板桩支护施工方案一、工程概况二、施工方案设计1.安全预控措施在施工前,施工方需制定详细的施工组织设计方案,并具备相应的安全生产操控措施和应急处理方案,以确保施工过程中的安全。
2.施工队伍组织为了提高施工效率,施工方需要组织一支经验丰富且技术过硬的施工队伍,包括项目经理、钢板桩安装人员、土方开挖、整平人员等。
3.钢板桩配置根据施工需要,确定钢板桩的数量、型号和尺寸。
考虑到土壤的承载能力,采用U型钢板桩,长度为3米,每米需安装4根,共计1500根。
4.土方开挖首先进行施工现场的地面清理,然后使用挖掘机进行土方开挖工作,将土方挖到指定深度。
由于本工程土层较为软松,因此不需要进行爆破作业。
5.钢板桩安装在土方开挖完成后,使用挖掘机将一排排的钢板桩安装在土方的边界处。
按照施工图纸,每米安装4根钢板桩,通过锁具将钢板桩进行连接。
安装过程中,需测量和调整各个钢板桩的高度和垂直度,确保钢板桩的边线相互平行且垂直度符合规定。
6.针对特殊地质情况的处理如果在土方开挖和钢板桩安装过程中遇到较软土或水潮湿的情况,施工方需采取相应的增加钢板桩密度或加固土方的措施,以确保支护效果。
7.其他要求在施工过程中,施工方需按照相关施工标准和要求进行验收,确保施工质量。
同时还需注意施工现场的环境保护,进行垃圾分类和合理排放。
三、施工时间计划1.土方开挖需3天完成。
2.钢板桩的加工和安装需2天完成。
3.钢板桩的调整和验收需1天完成。
四、施工预算根据以上施工方案设计,结合工程实际情况,预估施工预算为500万元。
以上是一种钢板桩支护施工方案,通过合理的施工组织、安全预控和施工时间计划,可确保施工按时完成,并满足相关工程质量要求。
施工方还需根据具体工程情况,有针对性地制定详细操作流程和安全措施,以确保施工过程中的安全和质量。

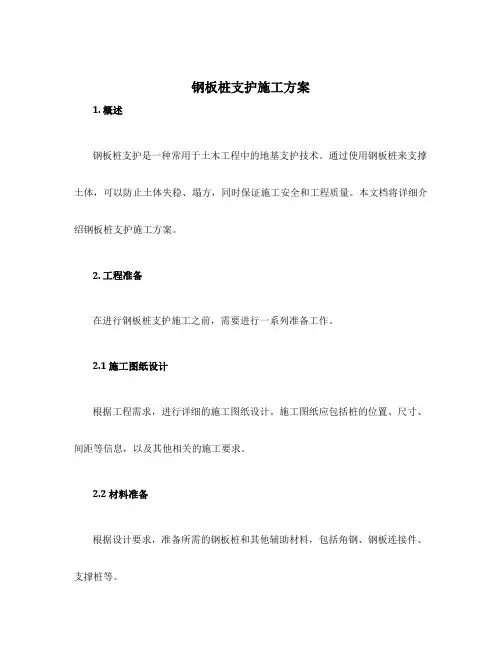

钢板桩支护施工方案1. 概述钢板桩支护是一种常用于土木工程中的地基支护技术。
通过使用钢板桩来支撑土体,可以防止土体失稳、塌方,同时保证施工安全和工程质量。
本文档将详细介绍钢板桩支护施工方案。
2. 工程准备在进行钢板桩支护施工之前,需要进行一系列准备工作。
2.1 施工图纸设计根据工程需求,进行详细的施工图纸设计。
施工图纸应包括桩的位置、尺寸、间距等信息,以及其他相关的施工要求。
2.2 材料准备根据设计要求,准备所需的钢板桩和其他辅助材料,包括角钢、钢板连接件、支撑桩等。
2.3 设备准备准备施工所需的设备,包括挖掘机、起重机、钢板桩沉入机等。
确保设备的正常运转和维护。
3. 施工步骤本节将介绍钢板桩支护施工的详细步骤。
3.1 建立基坑首先,使用挖掘机在施工现场挖掘出合适的基坑。
根据设计要求,确定基坑的形状、深度和尺寸。
3.2 镶嵌角钢在基坑四周的边缘区域,镶嵌角钢,作为钢板桩的支撑边缘。
角钢的安装应牢固稳定,且与桩的连接要牢靠。
3.3 钢板桩沉入将钢板桩通过振打或沉入机沉入基坑中,直至达到设计要求的深度。
桩的沉入应保证垂直度和水平度。
3.4 桩间连接如果需要,将钢板桩之间通过钢板连接件进行连接,以增加整体承载能力。
连接件的安装应牢固可靠。
3.5 桩顶水平校正校正钢板桩的顶部水平度,确保桩顶的水平面与设计要求一致。
可使用水平仪等工具进行校正。
3.6 支撑桩安装根据设计要求,在基坑中安装支撑桩,用于支撑和加固钢板桩。
支撑桩的安装位置和数量应根据土体情况确定。
3.7 竖井施工将钢板桩支护结构与竖井结合起来,进行竖井的挖掘和支护。
竖井的施工应符合相关规范和要求。
3.8 衬砌施工根据设计要求,在钢板桩结构内进行衬砌施工。
衬砌材料可以使用混凝土、预制板等。
3.9 检查与验收施工完成后,进行工程的检查与验收。
检查包括对钢板桩、支撑桩、衬砌等的检查,确保工程符合设计要求和相关规范。
4. 施工注意事项在进行钢板桩支护施工时,需要注意以下事项。

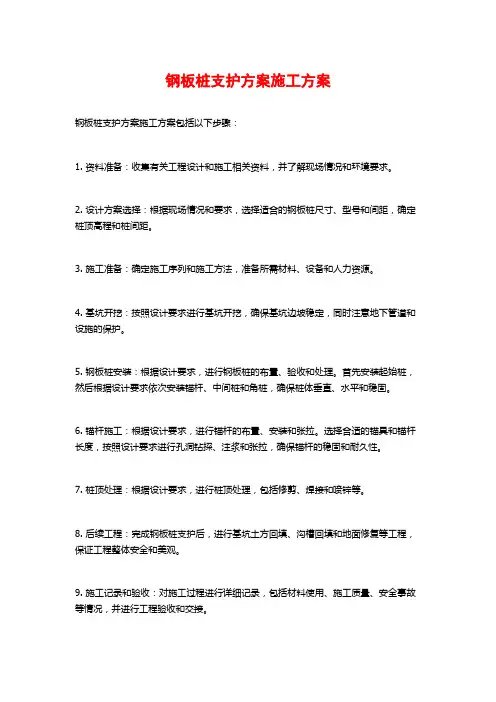

钢板桩支护方案施工方案
钢板桩支护方案施工方案包括以下步骤:
1. 资料准备:收集有关工程设计和施工相关资料,并了解现场情况和环境要求。
2. 设计方案选择:根据现场情况和要求,选择适合的钢板桩尺寸、型号和间距,确定桩顶高程和桩间距。
3. 施工准备:确定施工序列和施工方法,准备所需材料、设备和人力资源。
4. 基坑开挖:按照设计要求进行基坑开挖,确保基坑边坡稳定,同时注意地下管道和设施的保护。
5. 钢板桩安装:根据设计要求,进行钢板桩的布置、验收和处理。
首先安装起始桩,然后根据设计要求依次安装锚杆、中间桩和角桩,确保桩体垂直、水平和稳固。
6. 锚杆施工:根据设计要求,进行锚杆的布置、安装和张拉。
选择合适的锚具和锚杆长度,按照设计要求进行孔洞钻探、注浆和张拉,确保锚杆的稳固和耐久性。
7. 桩顶处理:根据设计要求,进行桩顶处理,包括修剪、焊接和喷锌等。
8. 后续工程:完成钢板桩支护后,进行基坑土方回填、沟槽回填和地面修复等工程,保证工程整体安全和美观。
9. 施工记录和验收:对施工过程进行详细记录,包括材料使用、施工质量、安全事故等情况,并进行工程验收和交接。
以上是钢板桩支护方案施工方案的基本步骤,具体操作应根据实际情况进行调整和补充。
在施工过程中,应严格遵守相关安全规范和标准,确保施工质量和施工安全。

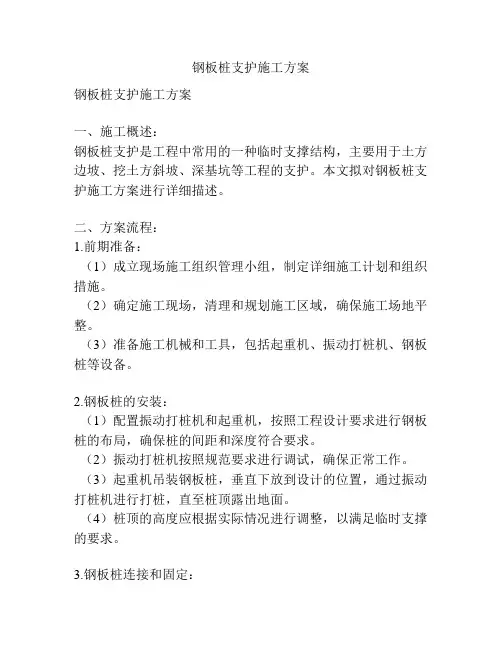

钢板桩支护施工方案钢板桩支护施工方案一、施工概述:钢板桩支护是工程中常用的一种临时支撑结构,主要用于土方边坡、挖土方斜坡、深基坑等工程的支护。
本文拟对钢板桩支护施工方案进行详细描述。
二、方案流程:1.前期准备:(1)成立现场施工组织管理小组,制定详细施工计划和组织措施。
(2)确定施工现场,清理和规划施工区域,确保施工场地平整。
(3)准备施工机械和工具,包括起重机、振动打桩机、钢板桩等设备。
2.钢板桩的安装:(1)配置振动打桩机和起重机,按照工程设计要求进行钢板桩的布局,确保桩的间距和深度符合要求。
(2)振动打桩机按照规范要求进行调试,确保正常工作。
(3)起重机吊装钢板桩,垂直下放到设计的位置,通过振动打桩机进行打桩,直至桩顶露出地面。
(4)桩顶的高度应根据实际情况进行调整,以满足临时支撑的要求。
3.钢板桩连接和固定:(1)在钢板桩之间设置横向桩连接器,以增加桩体的整体刚度,提高承载能力和稳定性。
(2)采用钢板或角钢进行钢板桩的纵向连接,保证钢板桩之间的连接牢固。
(3)为了增加临时支撑的稳定性,可以在钢板桩的两侧设置横撑和竖撑,形成稳定的三角支撑结构。
4.钢板桩的拆除:(1)在施工完毕后,根据工程进度和需要,可以进行钢板桩的拆除工作。
(2)使用起重机将钢板桩从地面吊起,然后拆除横向连接器和纵向连接材料。
(3)逐个拆除钢板桩,注意安全,避免影响周边设施和土壤的稳定性。
5.安全措施:(1)施工现场应确定合理的施工通道和安全出口。
(2)施工人员必须佩戴安全帽、安全鞋等个人防护装备。
(3)施工现场要进行临时防护,确保施工区域安全。
(4)施工现场要设置明显的安全警示标志,警示人员注意安全。
(5)钢板桩的安装和拆除要注意合理的施工顺序和方法,避免事故发生。
三、施工效果:通过正确的钢板桩支护施工方案的实施,可以有效地保护土方边坡、挖土方斜坡、深基坑等工程的稳定性,防止土方塌方和土壤滑移,提高工程的安全性和稳定性。

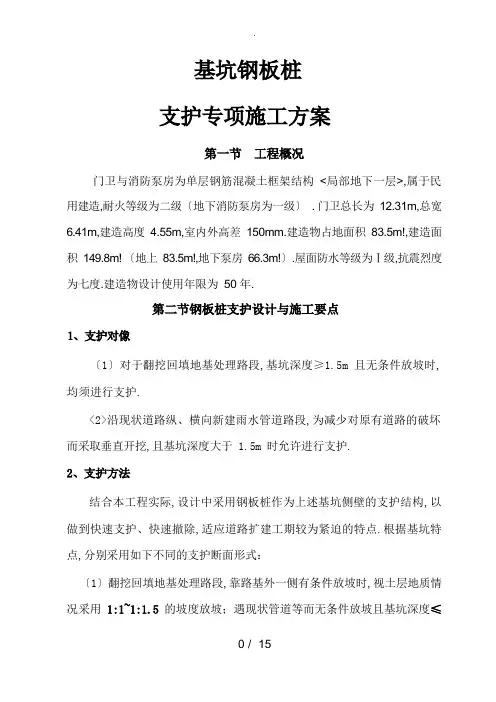

钢板桩支护工程专项施工方案一、工程概述钢板桩支护工程是利用钢板桩来进行地基支护的一种工程方法,适用于各类复杂地质环境下的挖方、填方、基坑工程等。
该工程的目标是确保地基的稳定性,保证施工过程的安全和效率。
本文将详细介绍钢板桩支护工程施工方案。
二、施工前准备工作1.组建项目施工组织机构:指定项目经理、技术负责人、安全主管等,明确各岗位职责,确保施工过程的管理和监督。
2.编制施工计划:根据工程要求和施工进度,制定合理的施工计划,明确施工任务和工期。
3.调查勘察:对施工区域进行详细的勘察,了解地质环境和地下水情况,制定相应的施工方案。
4.采购材料和设备:根据施工需求,采购钢板桩及其连接件、起重机械等相关设备,确保施工所需材料的供应。
三、主要施工工艺及步骤1.钢板桩的安装(1)设立起重机械,将钢板桩从预埋位置吊装至合适位置,并按要求进行定位和调整。
(2)使用振动锤或静压机将钢板桩逐根打入地面,确保桩身的垂直度和水平位置。
(3)打入一定深度后,检查桩身是否有偏斜和变形,并进行必要的纠正。
2.钢板桩的连接在钢板桩的连接部位,使用专门的连接件将相邻的钢板桩固定在一起,形成整体的支护结构。
连接件的选择和安装必须符合相关规范要求,确保连接的牢固性和稳定性。
3.钢板桩的固结为了增加钢板桩的整体刚度和稳定性,需对其进行固结。
一般采用横杆、横梁等加固措施,将相邻钢板桩之间以一定的距离进行固定。
4.土方开挖钢板桩安装完成后,可进行土方开挖工作。
应按照提前制定的开挖方案进行操作,确保施工过程中的安全和稳定。
四、施工中常见问题及应对措施1.钢板桩安装不垂直:在桩身打入过程中,应严格按照规范要求进行施工操作,保证桩身的垂直度。
若发现桩身有偏斜或变形,需及时进行调整和纠正。
2.土方塌方:在土方开挖过程中,应采取必要的支护措施,如土方房、支撑材料等,防止土方塌方。
若发生塌方,应立即停工处理,确保人员和设备的安全。
3.钢板桩连接件脱落:在连接件选择和安装过程中,应严格按照规范要求进行操作,确保连接的牢固性。
钢板桩支护方案施工方案Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】目录第一节工程概况 (1)第二节钢板桩支护设计及施工要点 (1)第三节施工组织方案 (2)第四节基坑监测措施 (10)第五节质量保证措施工 (12)第六节安全施工措施 (13)第七节文明施工措施 (15)第八节计算书第九节附图第一节工程概况一、工程建设概况工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:本工程位于佛山市禅城区………………………….,建筑面积64622.43m2,地下室一层,建筑面积17343.98m2;11栋31层,建筑面积15538.26 m2;12栋31层,建筑面积14917.28m2; 15栋20层,建筑面积16822.91m2;地下室平时作地下室车库及设备用房。
工程配套设施齐全,环境优美舒适,本工程采用9m长拉森钢板桩入土深度9m,包括2个塔吊基础、4个电梯基础及4个电梯集水井,总工程规模约180延伸米。
第二节钢板桩支护设计及施工要点1、支护对像塔吊基础、电梯井、集水井且无条件放坡,须进行钢板桩支护。
2、钢板桩施工要点(1)钢板桩打设:考滤采用振动沉桩。
(2)锁口内应填充油脂等润滑油。
遇地下水丰富而难以排除路段,钢板桩组拼时,在锁口内填充防水混合料,其配合比可为黄油:沥青:干锯末:干粘土=2:2:2:1,咬合的锁口再用棉絮、油灰嵌缝严密。
(3)桩孔处理:为及时回填桩孔,每拔高1m后暂停引拔,振动几分钟让土孔填实。
钢板拔出桩孔后,剩余的空隙应及时用1:1水泥砂浆填实。
(4)基坑开挖①基坑开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
②基坑周围地面设置临时排水沟,应避免漏水、渗水进入坑内。
③靠现状路面的基坑侧壁顶部1m范围内不得通行车辆,且1m外车辆荷载不得超过11Kpa。
④基坑开挖过程中应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
小纪汗煤矿至榆横电厂复用水输水工程二标沟槽钢板桩支护专项施工方案编制:审核:审批:中外建华诚城市建设有限公司榆横煤电输水工程二标项目经理部2015年8月8日目录第一节工程概况 (2)第二节钢板桩支护设计及施工要点 (4)第三节施工组织方案 (12)第四节沟槽监测措施 (14)第五节质量保证措施工 (15)第六节安全施工措施 (16)第七节文明施工措施 (17)第一节工程概况新建小纪汗煤矿至榆横发电厂复用水输水工程,是为将陕西华电榆横发电厂的配套煤矿—小纪汗煤矿经处理的多余矿井水输至榆横发电厂,在保证榆横发电厂生产补给水的前提下同时解决了小纪汗煤矿的排水问题,综合利用矿井水资源,实现煤电一体化项目零污染零排放的目标。
本段编制方案为液化气厂站至榆靖高速段,管道采用DN800 K9级球墨铸铁管道单趟敷设,管线长,原设计图纸在铁路西侧沿铁路路基边铺设,现变更为在铁路东侧铺设,其中1000米位于铁路路基及水泥道路之间,施工作业宽度仅为5米,其中铁路路基为高填方土路基,高度为~米,根据榆横铁路公司要求,为避免施工时破坏到路基及预防铁路路基滑坡,危及到施工安全特制定此钢板桩防护方案,按要求钢板桩支护总长度为650米。
第二节钢板桩支护设计及施工要点1、支护依据(1)对于翻挖回填地基处理路段,沟槽深度≥且无条件放坡时,均须进行支护。
(2)沿现状道路纵、横向新建雨水管道路段,为减少对原有道路的破坏而采取垂直开挖,且沟槽深度大于时允许进行支护。
本工程沟槽深度为米,且土质为砂性土,加上无法放坡、铁路路基边坡荷载静压力及道路一侧动荷载引起塌方,因此沟槽两侧必须进行钢板桩支护。
2、支护方法结合本工程实际,设计中采用钢板桩作为上述沟槽侧壁的支护结构,以做到快速支护、快速撤除,适应工期较为紧迫的特点。
根据本工程沟槽开挖不能放坡特点,采用如下支护断面形式:沿沟槽两侧支护带内支撑断面形式。
3、钢板桩施工要点(1)钢板桩打设:优先采用静力压桩,打设困难时再考滤采用振动沉桩。
(2)锁口内应填充油脂等润滑油。
遇地下水丰富而难以排除路段,钢板桩组拼时,在锁口内填充防水混合料,其配合比可为黄油:沥青:干锯末:干粘土=2:2:2:1,咬合的锁口再用棉絮、油灰嵌缝严密。
(3)桩孔处理:为及时回填桩孔,每拔高1m后暂停引拔,振动几分钟让土孔填实。
钢板拔出桩孔后,剩余的空隙应及时用1:1水泥砂浆填实。
(4)沟槽开挖①沟槽开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
②沟槽周围地面设置临时排水沟,应避免漏水、渗水进入沟槽内。
③靠现状路面的沟槽侧壁顶部1m范围内不得通行车辆,且1m外车辆荷载不得超过11Kpa。
其它沟槽侧壁顶部2m范围内不得堆载(如翻挖土),且2m外队在不得超过10Kpa④沟槽开挖过程中应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
⑤发现异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土。
⑥开挖至沟槽底标高后,沟槽底应及时进行基础施工。
第三节施工组织方案一、项目管理架构:二、施工机械设备及工程量清单工程量清单:三、计划开、竣工时间计划开工时间:2015年 8月 15日计划完工时间:2015年 9月4 日总工期为:20天四、钢板桩的选用(1)钢板桩材料:采用热轧U型钢板桩,定尺度6m,并按为最小单位进级。
(2)因为本工程为球墨铸铁管,柔性撞管施工工艺,本施工段没有转角和检查井,没有伸缩节因此要连续作业,不允许跳槽施工,为符合本工程需要将钢板桩支护施工周转长度按总长分成两段施工。
(3)每根钢板桩的使用寿命:按可周转20次考虑(包括日常维护情况下)。
(4)采用Φ250mm钢管、【20槽钢作为内支撑构件,用螺旋将槽钢固定于钢板桩。
五、钢板桩检验(1)U型钢板桩由供方技术监督部门检查和验收。
(2)钢板桩强垂直度允许偏差为1/150;沿沟槽轴线方向墙面左右允许偏差为300mm。
(3)钢板桩桩底标高允许偏差为500mm。
(4)外观检验包括表面缺陷、长度、宽度、厚度、端头矩形比、平直度和锁口形状等内容。
检查中要注意:①、对打入钢板桩有影响的焊接件应予以割除;②、有割孔、断面缺损的应予以补强;③、若钢板桩有严重锈蚀,应测量其实际断面厚度,以便决定在计算中是否需要折减。
原则上要对全部钢板桩进行外观检查,对不符合要求的钢板桩需进行矫正。
六、施工工艺流程①钢板桩位置的定位放线②挖基槽③安装导梁④施打钢板桩⑤沟槽开挖⑥拔除钢板桩○7桩孔处理钢板桩支护示意图七、施工方法1、施工放样与定位(1)将施工区域控制点标明并经过复核无误后加以有效保护。
(2)定桩位:按顺序标明钢板桩的具体桩位,洒灰线标明。
2、钢板桩的吊装、堆放(1)钢板桩吊运:装卸钢板桩宜采用两点吊。
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。
吊运方式有成捆起吊和单根起吊。
成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
(2)钢板桩堆放:钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。
堆放时应注意:3、导架的安装在钢板桩施工中,为保证沉桩轴线位置的正确和桩的竖直,控制桩的打入精度,防止板桩的屈曲变形和提高桩的贯入能力,一般都需要设置一定刚度的、坚固的导架,亦称“施工围檩”。
导架采用单层双面形式,通常由导梁和围檩桩等组成,围檩桩的间距一般为2.5~3.5米,双面围擦之间的间距不宜过大,一般略比板桩墙厚度大8~15mm。
安装导架时应注意以下几点:①采用经纬仪和水平仪控制和调整导梁的位置。
②导梁的高度要适宜,要有利于控制钢板桩的施工高度和提高施工工效。
③导梁不能随着钢板桩的打设而产生下沉和变形。
④导梁的位置应尽量垂直,并不能与钢板桩碰撞。
4、钢板桩施打(1)钢板桩施工关系到施工支护和安全,是本工程施工最关键的工序之一,在施工中要注意以下施工有关要求:①钢板桩施打前一定要熟悉地下管线、构筑物的情况,认真放出准确的支护桩中线。
②打桩前,对钢板桩逐根检查,剔除连接锁口锈蚀、变形严重的钢板桩,不合格者待修整后才可使用。
③打桩前,在钢板桩的锁口内涂油脂,以方便打入拔出。
④在插打过程中随时测量监控每块桩的斜度不超过2%,当偏斜过大不能用拉齐方法调正时,拔起重打。
(2)为保证钢板桩打设精度采用屏风式打入法。
先用吊车将钢板桩吊至插桩点处进行插桩,插桩时锁口要对准,每插入一块即套上桩帽轻轻锤击。
在打桩过程中,为保证垂直度,用两台经纬仪在两个方向加以控制。
为防止锁口中心平面位移,在打桩进行方向的钢板桩锁口处设卡板,阻止板桩位移。
同时在围檩上预先算出每块板块的位置,以便随时检查校正。
钢板桩分3次打入,第一次由6m高打至4m,第二次打至导梁高度,待导架拆除后第四次才打至设计标高。
打桩时,开始打设第一、二块钢板的打入位置和方向要确保精度,每打入2m测量一次。
(3)要求①钢板桩沉桩施工先试桩,试桩数量不小于10根。
②钢板桩放线施工,桩头就位必须正确、垂直、沉桩过程中,随时检测,发现问题,及时处理。
沉桩容许偏差:平面位置纵向100㎜,横向为-50㎜~0㎜;垂直度为5。
③沟槽开挖后钢板桩垂直平顺,无严重扭曲、倾斜和劈裂现象,锁口连接严密。
④沉桩施前必须平整清除地下、地面及高空障碍物,需保留的地下管线应挖露出来,加以保护。
⑤沟槽土方和结构施工期间,对沟槽围岩和支护系统进行动态观测。
发现问题,及时处理。
(4)静力压桩①压桩机压桩时,桩帽与桩身的中心线必须重合。
②压桩过程中随时检查桩身的垂直度,初压过程中,发现桩身位移、倾斜和压入过程中桩身突然倾斜及设备达到额定压力而持续20min,仍不能下沉时,及时采取措施。
八、围檩、拉杆、角撑为加强钢板桩墙的整体刚度,沿钢板桩墙全长设置围檩,围檩用槽钢九、钢板桩的拔除以及拔桩带土过多会引起地面沉降和位移,会给己施工的地下结构带来危害,并影响临近原有建筑物、构筑物或底下管线的安全。
设法减少拔桩带土十分重要,目前主要采用灌水、灌砂措施。
先用打拔桩机夹住钢板桩头部振动1min~2min,使钢板桩周围的土松动,产生“液化”,减少土对桩的摩阻力,然后慢慢的往上振拔。
拔桩时注意桩机的负荷情况,发现上拔困难或拔不上来时,应停止拔桩,先振动1min~2min后再往下锤~再往上振拔,如此反复可将桩拔出来。
(1)拔桩方法本工程拔桩采用振动锤拔桩:利用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土的粘聚力以克服拔桩阻力,依靠附加起吊力的作用将桩拔除。
(2)拔桩时应注意事项①拔桩起点和顺序:对封闭式钢板桩墙,拔桩起点应离开角桩5根以上。
可根据沉桩时的情况确定拔桩起点,必要时也可用跳拔的方法。
拔桩的顺序最好与打桩时相反。
②振打与振拔:拔桩时,可先用振动锤将板桩锁口振活以减小土的粘附,然后边振边拔。
对较难拔除的板桩可先用柴油锤将桩振下100-300mm,再与振动锤交替振打、振拔。
有时,为及时回填拔桩后的土孔,当把板桩拔至比基础底板略高时暂停引拔,用振动锤振动几分钟,尽量让土孔填实一部分。
③起重机应随振动锤的启动而逐渐加荷,起吊力一般略小于减振器弹簧的压缩极限。
④供振动锤使用的电源为振动锤本身额定功率的1.倍。
⑤对引拔阻力较大的钢板桩,采用间歇振动的方法,每次振动15min,振动锤连续不超过1.5h。
(3)钢板桩土孔处理对拔桩后留下的桩孔,必须及时回填处理。
桩每拔高1m后暂停引拔,振动几分钟让土孔填实。
钢板拔出桩孔后,剩余的空隙应及时用1:1水泥砂浆填实。
(4)钢板桩的施工中遇到的问题及处理:由于本工程地质结构复杂,钢板桩打拔施工中常遇到一些难题,常采用如下几点办法解决:①桩过程中有时遇上大的块石或其它不明障碍物,导致钢板桩打入深度不够,采用转角桩或弧形桩绕过障碍物。
②钢板桩杂填土地段挤进过程中受到石块等侧向挤压作用力大小不同容易发生偏斜,采取以下措施进行纠偏:在发生偏斜位置将钢板桩往上拔~,再往下锤进,如此上下往复振拔数次,可使大的块石被振碎或使其发生位移,让钢板桩的位置得到纠正,减少钢板桩的倾斜度。
③钢板桩沿轴线倾斜度较大时,采用异形桩来纠正,异形桩一般为上宽下窄和宽度大于或小于标准宽度的板桩,异形桩可根据据实际倾斜度进行焊接加工;倾斜度较小时也可以用卷扬机或葫芦和钢索将桩反向拉住再锤击。
④在基础较软处,有时发生施工当时将邻桩带入现象,采用的措施是把相邻的数根桩焊接在一起,并且在施打当桩的连接锁口上涂以黄油等润滑剂减少阻力。
第四节沟槽监测措施1、基准网的建立为了科学地预测沟槽支护的稳定和周边环境的变化,及时预报和提供准确可靠的变形数据,因此建立沟槽支护施工变形与沉降观测网,定期进行变形沉降观测。
2、沟槽支护变形观测(1)沟槽支护水平位移观测在沟槽边坡顶上布置基线(每沟槽边一条),每条基线上设1~3个变形观测点,同时又作为沉降观测点。
