钢板桩支护开挖专项施工方案
- 格式:doc
- 大小:110.50 KB
- 文档页数:18
本项目为某市政道路工程,涉及深基坑开挖,为确保施工安全及工程质量,特制定本钢板桩支护专项施工方案。
二、编制依据1. 《建筑基坑支护技术规范》(GB 50007-2011)2. 《市政工程深基坑支护技术规范》(CJJ/T 91-2002)3. 工程地质勘察报告4. 施工图纸及有关技术文件三、施工组织与部署1. 施工单位组织施工技术人员、施工人员及监理单位共同进行施工方案的编制与审核。
2. 施工现场设置专职安全员、质量员,负责施工过程中的安全及质量控制。
3. 施工前,对施工人员进行安全技术交底,确保施工人员掌握施工工艺和安全操作规程。
四、施工准备1. 施工材料:拉森钢板桩、支撑体系、锚杆、焊接材料等。
2. 施工设备:打桩机、挖掘机、吊车、钢筋加工设备等。
3. 施工场地:清理场地,设置排水沟,确保场地平整、排水畅通。
五、支护系统设计1. 钢板桩选用拉森IV型钢板桩,桩长根据地质条件及基坑深度确定,一般采用8-12m。
2. 支撑体系采用H型钢或工字钢,支撑间距根据地质条件及基坑深度确定,一般采用1.5-2.5m。
3. 锚杆采用高强度锚杆,锚杆长度根据地质条件及基坑深度确定,一般采用3-5m。
六、施工工艺及要求1. 钢板桩施工:采用振动打桩机进行钢板桩施工,确保钢板桩垂直打入,桩顶标高符合设计要求。
2. 支撑体系施工:根据设计要求,采用H型钢或工字钢搭建支撑体系,确保支撑稳定可靠。
3. 锚杆施工:根据设计要求,采用钻孔机钻孔,锚杆插入孔中,焊接固定。
七、基槽支护施工1. 挖掘机进行基槽开挖,挖至设计标高后,采用钢板桩进行支护。
2. 钢板桩施工过程中,注意控制桩间距、桩顶标高,确保支护效果。
3. 施工过程中,加强监测,发现异常情况及时处理。
八、质量保证体系及保证措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,加强质量检查,严格执行验收制度。
3. 施工完成后,进行质量评估,确保工程质量符合设计要求。
承台基坑钢板桩支护专项施工方案一、项目背景及目的:为确保承台基坑工程安全顺利进行,本方案旨在设计详细的施工方案,包括施工流程、施工方法、钢板桩的选择与安装等,以便保证工程质量和安全。
二、施工流程:1.准备工作:a.组织项目团队,确定施工人员、管理人员和技术人员的职责;b.准备必要的工程设备和材料,并进行检查和试运行;c.制定详细的安全计划和措施,确保施工安全。
2.基坑开挖:a.根据设计要求,进行基坑开挖,并进行必要的护坡、喷混凝土等工作;b.在开挖过程中,要时刻注意挖掘工作的安全和稳定,留出足够的工作空间。
3.钢板桩选择和安装:a.根据设计要求和现场条件,选择合适的钢板桩规格和型号;b.安装钢板桩时,首先进行必要的检查,确保钢板桩的质量和完整性;c.采用适当的施工方法和设备,将钢板桩安装至设计要求的深度;d.安装过程中,要注意测量和控制钢板桩的垂直度和水平度,确保施工质量。
4.钢板桩支护:a.在钢板桩的基础上,进行土方支护或混凝土垂直支护;b.根据设计要求,采用相应的支撑和锚固设施,确保钢板桩的稳定性;c.在施工过程中,要进行必要的监测和检查,发现问题及时处理。
5.结束工程:a.完成土方支护和混凝土垂直支护的施工,确保基坑的稳定和安全;b.清理施工现场,清点和归还施工设备和材料;c.编制工程竣工报告,并进行验收和结算。
三、施工方法:1.钢板桩的安装采用振动沉桩法或打入法,根据具体情况选择适当的方法;2.在振动沉桩法中,使用适当的振动器和导管,确保钢板桩的整体性和稳定性;3.在打入法中,采用合适的锤击设备和操作方法,确保钢板桩的正确安装;4.在进行土方支护时,根据现场情况选择适当的支撑体系,包括支撑材料和设备;5.在混凝土垂直支护中,要确保混凝土的质量和强度,采用合适的浇筑方法和设备。
四、安全措施:1.严格按照相关法规和规范要求进行施工,确保施工人员的人身安全;2.在开挖工作中,要采取必要的防护措施,防止坍塌和落石等事故发生;3.在钢板桩安装过程中,要设置安全警示标志,并采取必要的防护措施,防止施工人员受伤;4.建立施工现场的安全管理制度,加强施工人员的安全教育和培训;5.定期进行安全检查和评估,及时发现和处理安全隐患。
拉森钢板桩支护专项工程施工设计方案拉森钢板桩是一种常用的支护工程方法,适用于土壤较软或者需要较深挖掘的地方。
在进行拉森钢板桩支护专项工程施工设计时,需要考虑多个方面,包括工程地质条件、施工工艺、施工安全等。
下面是一个关于拉森钢板桩支护专项工程施工设计方案的示例。
1.工程概况本工程位于市城区,地质条件为松散黏性土层和软岩层。
工程目的是进行基坑开挖和地下设施施工,需要进行拉森钢板桩的支护。
2.设计原则(1)满足土方开挖及地下设施施工需求;(2)保证施工安全和工程质量;(3)按照节约资源、环境友好的原则进行设计。
3.施工工艺(1)确定支护方式:根据现场地质情况和施工需求,选择拉森钢板桩进行支护,保证土方开挖的稳定性和地下设施施工的顺利进行。
(2)根据设计要求制定施工工艺和措施:包括钢板桩的钻孔、打桩、拉桩、固结等工序的操作规范和施工参数,确保施工的安全性和有效性。
(3)制定监测方案:对施工过程中的土体变形、桩身变形、土压力等进行监测,及时掌握施工效果和变化趋势,采取相应的调整措施。
4.施工过程(1)施工准备:包括现场平整、临时支撑结构搭建、设备材料准备等工作。
(2)钻孔:根据设计要求和现场条件,选择合适的钻孔机械对地下进行钻孔,保证钢板桩能够顺利进入地下。
(3)打桩:采用施工机械对钢板桩进行打入,保证桩体的垂直度和稳定性。
(4)拉桩:使用拉手进行拉桩,将钢板桩拉至预定深度,并进行固结,以保证桩体的整体稳定性。
(5)固结:在拉桩完成后,对桩体进行固结处理,包括支撑结构的搭建、连接件的安装等工作。
(6)施工监测:对施工过程中的土体变形、桩身变形、土压力等进行实时监测,并进行数据记录和分析。
5.安全措施(1)施工区域设置安全警示标志,确保施工人员和周围行人的安全。
(2)对施工人员进行专业培训,使其熟悉施工规范和操作要求,提高安全意识。
(3)严格按照施工操作规程进行施工,确保施工过程中的安全性。
(4)组织定期安全检查和技术交底,及时解决施工过程中出现的安全问题。
深基坑钢板桩支护及土方开挖施工方案一、项目背景深基坑工程是建设高层建筑、地下综合体等工程中常见的工程类型之一。
钢板桩支护结构是深基坑工程中常用的一种支护形式,能够有效地抵抗土体侧压力,保障基坑周边的安全。
土方开挖是深基坑工程中的关键环节,施工方案的合理性和施工质量直接影响整个工程的顺利进行。
二、钢板桩支护方案2.1 钢板桩的选型根据基坑工程的具体情况和设计要求,选择合适的钢板桩型号和规格,确保其承载能力和稳定性满足工程需要。
2.2 钢板桩支护的施工步骤1.钢板桩的安装:根据设计要求和施工图纸,将钢板桩依次沿基坑周边布置,并采取合适的安装方法和设备进行安装。
2.桩头处理:根据实际情况进行桩头的处理,确保钢板桩与地基或其他支护结构的连接牢固。
三、土方开挖施工方案3.1 土方开挖的施工步骤1.基坑标高的确定:根据设计要求和现场情况确定基坑的开挖标高,保证其与周边建筑物或地下管线的安全距离。
2.开挖顺序:按照先侧壁后底板的原则进行土方开挖,避免因底部承载能力不足导致开挖事故发生。
3.2 土方开挖的安全措施1.设立安全警示标志:在基坑周边设置明显的安全警示标志,提醒施工人员和周边行人注意安全。
2.定期检查支护结构:在土方开挖过程中,定期检查钢板桩支护结构的稳定性,及时处理发现的问题。
四、施工总结与展望深基坑钢板桩支护及土方开挖施工是一个复杂而重要的工程环节,合理的施工方案和严格的施工管理是保障工程顺利进行和安全的关键。
未来,随着技术的不断进步和经验的积累,深基坑工程将更加高效、安全地实现施工目标。
以上是关于深基坑钢板桩支护及土方开挖施工方案的相关内容,希望对工程实践有所帮助。

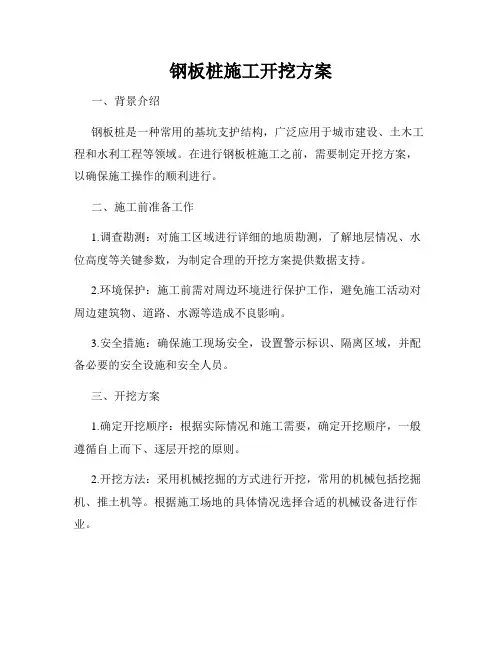

钢板桩施工开挖方案一、背景介绍钢板桩是一种常用的基坑支护结构,广泛应用于城市建设、土木工程和水利工程等领域。
在进行钢板桩施工之前,需要制定开挖方案,以确保施工操作的顺利进行。
二、施工前准备工作1.调查勘测:对施工区域进行详细的地质勘测,了解地层情况、水位高度等关键参数,为制定合理的开挖方案提供数据支持。
2.环境保护:施工前需对周边环境进行保护工作,避免施工活动对周边建筑物、道路、水源等造成不良影响。
3.安全措施:确保施工现场安全,设置警示标识、隔离区域,并配备必要的安全设施和安全人员。
三、开挖方案1.确定开挖顺序:根据实际情况和施工需要,确定开挖顺序,一般遵循自上而下、逐层开挖的原则。
2.开挖方法:采用机械挖掘的方式进行开挖,常用的机械包括挖掘机、推土机等。
根据施工场地的具体情况选择合适的机械设备进行作业。
3.开挖深度控制:根据设计要求,控制开挖深度,避免超挖或不足的情况发生。
开挖深度通常超过设计基坑深度,以确保有足够的空间进行后续桩基施工。
4.土方处理:将开挖出的土方进行分类堆放、运输或处理,避免对周边环境造成污染。
5.地下管线保护:在开挖过程中,注意地下管线的保护,避免对其造成破坏,必要时采取措施进行管线的迂回或暂时改道。
四、施工过程控制1.水位控制:根据地质勘测数据和设计要求,设置降水井,利用抽水装置控制施工现场的水位,确保工地干燥、稳定。
2.土体支护:在开挖过程中,通过设置的钢板桩进行土体支护,保证基坑的稳定性。
钢板桩使用前要进行清洗、防锈处理,并按设计要求进行安装。
3.导墙施工:在开挖过程中,根据需要进行导墙施工,以提高土方的稳定性和整体的施工效率。
4.监测与调整:施工过程中,要对开挖深度、土体变形等进行实时监测,并根据监测结果进行必要的调整和控制,确保施工质量。
5.管理与协调:施工过程中,加强施工管理,协调各个施工方的工作进度,保证整个施工过程的顺利进行。
五、安全与环保措施1.施工人员安全:提供必要的安全培训,确保施工人员了解施工规范和安全操作要求,并配备必要的个人防护装备。
钢板桩专项施工方案1. 引言本文档旨在提供钢板桩专项施工方案的详细说明。
钢板桩是一种常用的地下工程支护材料,具有承载能力高、施工速度快、不受地下水位影响等优点,广泛应用于开挖深基坑、河道、港口、围堰和围护墙等工程。
本方案将对钢板桩的材料选择、施工工艺、安全措施等进行具体阐述,以确保施工顺利进行。
2. 施工流程以下是钢板桩专项施工的基本流程:2.1 前期准备•地质勘察:在施工区域进行详细的地质勘察,包括土层厚度、岩层情况等。
•设计方案:根据勘察结果,设计钢板桩的尺寸、间距、埋深等。
•采购材料:根据设计方案,采购符合要求的钢板桩材料。
2.2 施工准备•确定施工现场:确定钢板桩的施工位置和相邻结构物的距离。
•进行场地平整:对施工区域进行平整处理,以便于施工机械的操作。
•配备施工机械:准备好挖掘机、打桩机等必要的施工机械设备。
2.3 钢板桩的安装•桩位布置:根据设计方案,确定桩位位置,并使用标定杆进行标识。
•开挖工作:使用挖掘机等施工机械设备进行土方开挖,确保达到设计埋深。
•安装钢板桩:将钢板桩按照预定的间距和顺序逐个安装到挖掘好的坑中。
•打桩工作:使用打桩机将钢板桩打入地下,直到达到设计深度。
•连桩工作:将相邻的钢板桩进行连桩连接,以增强整体刚度。
•验收工作:对已安装的钢板桩进行检查验收,确保质量合格。
2.4 后期处理•桩顶处理:对钢板桩顶进行整理,使其与地面平齐。
•附属工程:进行与钢板桩施工相关的附属工程,如土石方回填、排水系统的设置等。
•进行工程验收:对钢板桩施工工程进行验收,确保质量合格。
3. 安全措施在钢板桩施工过程中,要注重施工安全,采取以下措施:•施工现场围栏:在施工现场周围设置围栏,确保施工作业区域与行人交通分隔开。
•安全警示牌:在施工现场张贴安全警示牌,提醒工作人员和外来人员注意安全。
•人员防护:施工人员应配备合格的安全帽、工作服、手套、安全鞋等防护装备。
•机械设备操作:施工机械设备操作人员必须具备相关证书和经验,按照操作规程进行操作。
钢板桩支护工程专项施工方案一、工程概述钢板桩支护工程是利用钢板桩来进行地基支护的一种工程方法,适用于各类复杂地质环境下的挖方、填方、基坑工程等。
该工程的目标是确保地基的稳定性,保证施工过程的安全和效率。
本文将详细介绍钢板桩支护工程施工方案。
二、施工前准备工作1.组建项目施工组织机构:指定项目经理、技术负责人、安全主管等,明确各岗位职责,确保施工过程的管理和监督。
2.编制施工计划:根据工程要求和施工进度,制定合理的施工计划,明确施工任务和工期。
3.调查勘察:对施工区域进行详细的勘察,了解地质环境和地下水情况,制定相应的施工方案。
4.采购材料和设备:根据施工需求,采购钢板桩及其连接件、起重机械等相关设备,确保施工所需材料的供应。
三、主要施工工艺及步骤1.钢板桩的安装(1)设立起重机械,将钢板桩从预埋位置吊装至合适位置,并按要求进行定位和调整。
(2)使用振动锤或静压机将钢板桩逐根打入地面,确保桩身的垂直度和水平位置。
(3)打入一定深度后,检查桩身是否有偏斜和变形,并进行必要的纠正。
2.钢板桩的连接在钢板桩的连接部位,使用专门的连接件将相邻的钢板桩固定在一起,形成整体的支护结构。
连接件的选择和安装必须符合相关规范要求,确保连接的牢固性和稳定性。
3.钢板桩的固结为了增加钢板桩的整体刚度和稳定性,需对其进行固结。
一般采用横杆、横梁等加固措施,将相邻钢板桩之间以一定的距离进行固定。
4.土方开挖钢板桩安装完成后,可进行土方开挖工作。
应按照提前制定的开挖方案进行操作,确保施工过程中的安全和稳定。
四、施工中常见问题及应对措施1.钢板桩安装不垂直:在桩身打入过程中,应严格按照规范要求进行施工操作,保证桩身的垂直度。
若发现桩身有偏斜或变形,需及时进行调整和纠正。
2.土方塌方:在土方开挖过程中,应采取必要的支护措施,如土方房、支撑材料等,防止土方塌方。
若发生塌方,应立即停工处理,确保人员和设备的安全。
3.钢板桩连接件脱落:在连接件选择和安装过程中,应严格按照规范要求进行操作,确保连接的牢固性。
一、工程概况本项目位于XX地区,属于城市地下轨道交通工程。
根据地质勘察报告,本工程地质条件复杂,地下水位较高,需进行钢板桩支护。
为确保施工安全和工程质量,特制定本专项施工方案。
二、施工范围及内容1. 施工范围:本工程钢板桩支护范围为地下车站主体结构及附属结构。
2. 施工内容:(1)钢板桩施工;(2)围堰施工;(3)基坑开挖;(4)地下连续墙施工;(5)支撑系统施工;(6)施工监测。
三、施工工艺及措施1. 钢板桩施工(1)材料准备:选用符合设计要求的拉森钢板桩,检查钢板桩的尺寸、质量,确保符合施工要求。
(2)施工顺序:先进行围堰施工,再进行钢板桩施工。
(3)施工方法:a. 钢板桩运输:采用平板车运输,确保运输过程中不损坏钢板桩。
b. 钢板桩吊装:采用起重机吊装,吊装过程中注意防止碰撞。
c. 钢板桩打入:采用振动锤或静力压桩机进行打入,确保钢板桩垂直度和平整度。
2. 围堰施工(1)材料准备:选用符合设计要求的防水材料、混凝土等。
(2)施工顺序:先进行围堰施工,再进行钢板桩施工。
(3)施工方法:a. 围堰基础处理:对围堰基础进行平整、压实,确保围堰稳定性。
b. 围堰施工:采用现浇混凝土施工,围堰高度应满足设计要求。
c. 防水处理:围堰施工完成后,进行防水处理,确保围堰的防水性能。
3. 基坑开挖(1)材料准备:选用符合设计要求的挖掘机、自卸车等设备。
(2)施工方法:a. 基坑开挖:采用挖掘机进行开挖,确保开挖深度和宽度符合设计要求。
b. 基坑支护:根据地质条件,采用合适的支护措施,确保基坑稳定性。
4. 地下连续墙施工(1)材料准备:选用符合设计要求的地下连续墙模板、钢筋、混凝土等。
(2)施工方法:a. 地下连续墙模板安装:采用滑模或钢模板进行安装,确保模板垂直度和平整度。
b. 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距和间距符合规范。
c. 混凝土浇筑:采用泵送混凝土进行浇筑,确保混凝土质量。
5. 支撑系统施工(1)材料准备:选用符合设计要求的支撑材料、锚杆等。
一、工程概况本工程位于某市某区,涉及深基坑(沟槽)支护工程。
基坑开挖深度约5米,开挖长度约100米,周边环境复杂,包括住宅区、道路、地下管线等。
为确保基坑开挖及周围环境的安全,特制定本专项施工方案。
二、编制依据1. 《建筑基坑支护技术规范》(JGJ120-2012)2. 《建筑地基基础设计规范》(GB50007-2011)3. 《建筑深基坑支护技术规程》(DB11/818-2013)4. 相关地方标准和规范三、施工组织与部署1. 施工单位应成立专项施工小组,负责本工程深基坑钢板桩支护施工的组织与实施。
2. 施工前,对施工人员进行技术交底,确保施工人员熟悉施工工艺和安全注意事项。
3. 施工过程中,严格执行施工方案,确保施工质量、安全、环保。
四、施工准备1. 材料准备:拉森钢板桩、I25型钢、HM300200型钢、[25槽钢等。
2. 施工设备:挖掘机、吊车、电焊机、振动锤等。
3. 施工人员:项目经理、技术负责人、施工员、质检员等。
五、支护系统设计1. 钢板桩材料:采用拉森SP-钢板桩,长9m,宽度0.4m。
2. 钢板桩支护施工长度按周转考虑,沟槽每次开挖20--40米,回填完成后进行下一段施工。
3. 采用I25型钢作支撑,支撑间距为3m,双层。
HM300200型钢作围檩,采用[25槽钢制作成牛腿焊接在拉森钢板桩上。
4. 内支撑采用I25型钢支撑在围檩上,间距3m。
六、基槽支护施工工艺及工艺要求1. 钢板桩施工:首先,根据设计要求,确定钢板桩的布置方式和施工顺序。
然后,使用振动锤将钢板桩打入土层,确保钢板桩垂直、平整、牢固。
2. 支撑施工:在钢板桩施工完成后,安装I25型钢支撑和HM300200型钢围檩,确保支撑和围檩连接牢固。
3. 内支撑施工:在内支撑和围檩安装完成后,安装I25型钢内支撑,确保内支撑间距符合设计要求。
七、基槽监测措施1. 施工过程中,对基坑周边建筑物、道路、地下管线等进行监测,确保安全。
第1篇一、项目背景随着城市化进程的加快,地下工程、深基坑工程等建设项目日益增多,钢板桩支护作为一种常用的基坑支护形式,因其施工速度快、造价低、环保等优点,在工程中得到广泛应用。
本方案针对某深基坑工程,详细阐述钢板桩支护的施工方案。
二、工程概况1. 工程名称:某住宅小区地下室工程2. 基坑深度:6.5m3. 基坑宽度:20m4. 基坑长度:100m5. 土层情况:表层为杂填土,以下为粉质粘土和砂质粉土。
三、钢板桩支护方案设计1. 支护形式:采用钢板桩围护结构,桩间连接采用锁口连接,以增强整体稳定性。
2. 桩型选择:根据地质条件,选择HPB300级钢筋焊接的H型钢桩,桩长为8.0m,桩宽为0.6m,桩厚为0.3m。
3. 桩距设计:根据基坑深度和土层情况,桩距设置为1.2m。
4. 桩顶标高:桩顶标高为地面以上0.5m。
5. 桩基础:采用桩端扩底的方式,扩底直径为1.2m,扩底深度为1.0m。
6. 防渗措施:在桩间设置防水板,以防止地下水渗入基坑内部。
四、施工准备1. 施工材料:H型钢桩、锁口连接件、防水板、锚杆、钢筋网片、混凝土等。
2. 施工设备:吊车、打桩机、振动锤、钢筋加工设备、混凝土搅拌运输车等。
3. 施工人员:项目管理人员、施工技术人员、施工工人等。
4. 施工场地:平整场地,设置材料堆场、设备停放场等。
五、施工工艺1. 钢板桩打入- 根据设计图纸,确定钢板桩的打入顺序和方向。
- 使用吊车将钢板桩吊至指定位置,用振动锤打入。
- 打入过程中,注意控制桩的垂直度和间距,确保符合设计要求。
2. 锁口连接- 在钢板桩打入后,进行锁口连接。
- 使用专用的锁口连接件,确保连接牢固。
3. 防水板设置- 在钢板桩围护结构完成后,设置防水板。
- 防水板应与钢板桩紧密贴合,防止地下水渗入。
4. 桩基础施工- 在钢板桩围护结构完成后,进行桩基础施工。
- 采用钻孔或人工挖掘的方式,进行桩端扩底。
- 在桩端扩底后,进行混凝土浇筑。
第1篇本项目为某住宅小区地下室基坑支护工程,基坑平面尺寸为150m×80m,深度为6.5m。
基坑周边环境复杂,地下管线密集,地质条件较差,基坑支护形式采用钢板桩支护。
二、施工方案1. 施工准备(1)施工图纸和技术文件:熟悉施工图纸,掌握设计意图和施工要求,做好施工前的技术交底。
(2)施工人员:组织具备相关资质的施工人员,进行专业培训,确保施工人员熟悉施工工艺和安全操作规程。
(3)施工设备:准备足够的施工设备,包括钢板桩、吊车、挖掘机、打桩机、振动锤、电焊机、切割机等。
(4)施工材料:准备足够的施工材料,包括钢板桩、混凝土、钢筋、水泥、砂石等。
2. 施工工艺(1)场地平整:对施工场地进行平整,确保施工面平整、坚实。
(2)测量放线:根据设计图纸,对基坑周边进行测量放线,确定钢板桩的定位。
(3)钢板桩打入:采用吊车将钢板桩吊至指定位置,利用振动锤将钢板桩打入土中。
打入过程中,注意调整钢板桩的垂直度,确保桩身垂直。
(4)锁口连接:在钢板桩打入过程中,注意锁口连接的紧密程度,确保连接牢固。
(5)支撑系统:根据设计要求,设置支撑系统,包括支撑梁、支撑杆等,确保支撑系统稳定可靠。
(6)混凝土浇筑:在钢板桩打入和支撑系统设置完成后,进行混凝土浇筑,确保混凝土密实。
(7)钢筋绑扎:在混凝土浇筑完成后,进行钢筋绑扎,确保钢筋位置准确。
(8)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
(9)混凝土浇筑:在模板安装完成后,进行混凝土浇筑,确保混凝土密实。
(10)养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 施工注意事项(1)施工过程中,密切关注地下管线和周边环境,确保施工安全。
(2)钢板桩打入过程中,注意振动锤的振动频率和振动力,避免对周边环境造成影响。
(3)锁口连接时,确保连接紧密,防止漏水。
(4)混凝土浇筑过程中,注意控制混凝土的坍落度,确保混凝土密实。
(5)施工过程中,加强施工质量检查,确保施工质量符合设计要求。
深基坑钢板桩支护土方开挖施工方案一、施工前准备1.基坑位置测量–根据设计图纸确定基坑边界及开挖深度,对基坑位置进行精确测量,确定施工范围。
2.确定支撑结构–根据设计要求选择适当的钢板桩支撑结构,考虑土质情况和开挖深度,确定支撑结构类型和布置方式。
3.安全防护措施–制定安全生产方案,对施工现场进行安全检查,并配备必要的安全防护设施和人员。
二、土方开挖施工1.土方开挖顺序–按照设计要求和支护结构布置,确定土方开挖的顺序和方法,避免对支撑结构造成影响。
2.施工机械选用–根据开挖深度和土质情况选择合适的施工机械,保证施工效率和质量。
3.土方开挖操作–按照标高控制,逐层逐段进行土方开挖,及时清理挖土并保持坡度稳定,确保施工现场安全。
三、钢板桩支护施工1.支护桩施工工艺–按照设计要求和支护方案进行钢板桩的安装,确保桩长、间距、倾斜度等参数符合要求。
2.支撑结构设置–定期检查支撑结构的稳定性,对需要调整或加固的部位及时处理,保障施工安全。
四、施工后整理1.基坑清理–完成土方开挖及支护工程后,对基坑现场进行清理,清除残留的材料和设备,保持基坑周边环境整洁。
2.施工记录整理–梳理施工记录、检测报告等相关资料,形成详细的施工记录,为今后的施工质量检验提供依据。
五、总结与展望•本文介绍了深基坑钢板桩支护土方开挖施工方案,包括施工前准备、土方开挖施工、钢板桩支护施工、施工后整理等内容。
合理的施工方案和严格的施工管理是确保工程质量和安全的关键。
在今后的施工中,应不断总结经验,不断完善施工技术,提高施工水平,确保施工质量和安全。
基坑开挖钢板桩支护专项施工方案(最终)
1. 背景
在城市建设中,基坑开挖是一个重要的环节。
为了确保基坑开挖安全、高效进行,钢板桩支护是一种常见的施工方法。
本文将针对基坑开挖钢板桩支护的专项施工方案进行详细介绍。
2. 施工前准备
在进行基坑开挖钢板桩支护前,需要做好以下准备工作: - 制定详细的施工方案,并经相关部门审核确认; - 确定开挖范围和深度; - 完成地质勘察工作,了解地层情况; - 准备必要的施工设备和人员。
3. 施工步骤
3.1 钢板桩材料准备
•选择合适的钢板桩材料,并进行验收;
•准备必要的连接件和附件。
3.2 钢板桩的安装
•根据设计要求,在基坑边缘安装起始桩板;
•按照设计要求,调整桩板位置,确保与设计标高一致;
•依次安装剩余钢板桩,保证桩体之间的连接牢固。
3.3 支撑体系的搭建
•将支撑梁或支撑结构安装在钢板桩上,形成稳定的支撑体系。
3.4 基坑开挖
•根据施工方案,进行逐步开挖,同时注意基坑开挖的安全性。
3.5 钢板桩的拆除
•在基坑支撑体系搭建完成后,根据设计要求进行钢板桩的拆除,确保基坑支护结构的完整性。
4. 施工注意事项
•在施工过程中,严格按照设计方案执行,不得擅自更改;
•定期检查支撑体系的稳定性,确保施工安全;
•施工现场应保持整洁,防止杂物堆积影响施工。
5. 施工总结
基坑开挖钢板桩支护是一项重要而复杂的施工工程,需要结合实际情况制定详细的施工方案,并严格按照方案执行。
只有如此,才能确保基坑开挖的安全、高效进行,为城市建设奠定坚实的基础。
钢板桩基坑支护专项施工方案一、施工概述本工程为钢板桩基坑的支护施工,主要包括以下工作内容:地面准备、基坑挖掘、支护结构搭设、支护桩的安装、支护墙的浇筑和拆除、排水系统的安装等。
二、施工方案1.地面准备地面准备工作主要包括清理施工现场、标定基坑范围,确保施工安全。
同时,需要对地下管线进行勘测,确保施工不会损坏管线。
2.基坑挖掘基坑挖掘按照设计要求进行,同时注意施工的安全性。
挖掘时,要注意基坑坡度的控制,确保挖掘过程安全。
3.支护结构搭设支护结构主要包括钢板桩和支撑杆系统。
首先在基坑边缘搭设支撑杆系统,然后安装钢板桩。
支撑杆和钢板桩的间距和固定要按照设计要求进行。
4.钢板桩的安装钢板桩的安装是重要的一步,要进行精确的安装,以确保支护结构的稳定。
首先将钢板桩安装到设计深度,然后使用振锤或振动器进行锤击或振动,以确保钢板桩浸入地下稳定。
5.支护墙的浇筑和拆除在桩安装完毕后,进行支护墙的浇筑。
浇筑时,要注意混凝土的浇注质量和技术。
待混凝土强度达到设计要求后,再进行支护墙拆除。
6.排水系统的安装基坑施工过程中,会有大量的地下水涌入,因此需要进行排水处理。
排水系统包括排水管道和水泵。
在安装排水系统前,需要进行地下水的勘测,确定排水点位置和排水能力。
三、施工安全措施1.基坑周围设置围挡,并采取防护措施,确保上下人员的安全。
2.根据地质条件和设计要求,设置合适的支撑结构,确保基坑的稳定。
3.施工期间,要对施工现场进行定期巡查,及时发现并处理质量和安全问题。
4.施工现场要设立警示标志,提醒工作人员注意安全。
5.施工人员必须佩戴安全帽、防护鞋、防护眼镜等个人防护用品。
6.严格操作规程,遵守施工规范,防止事故的发生。
四、施工进度及质量控制1.制定详细的施工计划,明确每个工作节点的时间和质量要求。
2.在施工过程中,严格按照设计要求进行操作,确保施工质量。
3.施工期间,需要定期进行监测和检查,及时发现并解决质量问题。
4.施工进度需要根据实际情况进行调整,确保施工进度的合理性。
目录1总体概况建设单位:工程名称:宇丰名苑设计单位:广东华方工程设计工程地点:东莞市茶山镇横江村结构类型:钢筋混凝土框架编制依据1、国家和地点现行的法律法规、标准及平安操作规程;2、设计图纸的要求;3、本公司治理体系的相关文件要求。
4、本工程施工执行以下技术标准和技术要求:〔1〕建筑地根底施工及验收规程〔DBJ15-201-91〕;〔2〕混凝土结构工程施工质量验收标准〔GB50204-2002〕;〔3〕钢筋焊接及验收标准〔JGJ18-96〕;〔4〕建筑基坑支护技术规程〔JGJ120-99〕;〔5〕建筑桩基技术标准〔JGJ94-2021〕;〔6〕?建筑施工平安检查标准?JGJ59—99、(7)?施工现场临时用电平安技术标准?JGJ46—2005等。
1.2工程简况及拟建工程周边环境情况宇丰名苑位于东莞市茶山镇横江村,拟建建筑物为2栋20层住宅楼、4栋17层住宅楼以及2层沿街商展,设地下室1层,建筑占地面积14000.80m2。
场地原始地貌为冲积地貌单元,现经人工初步推填整理,勘察时各孔口标高为0.95~4.10m,平均标高2.28m。
场地除北侧距离环城路约16m外,其它三侧周边均为空地,场地周边无建筑物,场地复杂情况为简单,场地现状地面平均标高约为3.0m。
依据建筑结构专业图纸,本场地±〔〕,基坑开挖深度为3.5m。
1.3场地岩土层构成与工程特性地层岩性依据勘察报告,基坑开挖深度范围内的地层要紧有人工填土层〔Qml〕、第四系冲积层〔Qal〕、第四系残积层〔Qel〕,其野外特征按自上而下的顺序描述如下:1、人工填土层〔Qml〕素填土〔层序号为1〕全场地分布,各孔均有揭露,灰褐色、灰黄色,稍湿,结构松散,为新近堆填,要紧为耕土堆填而成,含少量碎石块等杂物。
揭露层厚0.80~2.40m,平均1.43m。
2、第四系冲积层〔Qal〕淤泥质粉细砂〔层序号为2-1〕全场地分布,各孔均有揭露,灰黑色、灰色,饱和,松散状,不均匀夹粉细砂,成份以粉、细砂、粘粒为主,含少量有机质,稍具粘性。
钢板桩支护开挖专项施工方案目录1.工程概况1.1 地质条件1.2 地下水情况2.施工方案2.1 施工程序2.2 施工方法2.2.1 测量定位2.2.2 钢板桩施打工程概况本工程位于某市区,地处城市中心区域,周边交通便利,建筑物密集。
该区域地质条件较为复杂,地下水位较高。
地质条件经过勘探,该区域地质构造复杂,地层较为松散,存在一定的地震风险。
因此,在施工过程中需采取一系列的防护措施,确保工程的安全性。
地下水情况该区域地下水位较高,需要在施工过程中进行有效的排水措施,以确保施工的顺利进行。
施工方案为了确保工程的顺利进行,我们制定了以下的施工方案。
施工程序首先,我们将进行现场勘探,对地质条件和地下水情况进行详细的了解和分析。
然后,制定详细的施工计划,并进行必要的审批手续。
在施工过程中,我们将按照计划进行施工,并及时调整计划,以应对突发情况。
施工方法在施工过程中,我们将采用测量定位和钢板桩施打两种方法。
测量定位在施工前,我们将进行详细的测量定位工作,以确保施工的准确性。
在施工过程中,我们将进行多次测量,并及时调整施工方案,以确保施工的顺利进行。
钢板桩施打钢板桩是一种常用的基础施工方法,其施工过程简单、效率高。
在施工过程中,我们将采用高品质的钢板桩,并配备专业的施工团队,以确保施工的质量和安全。
同时,我们将进行必要的监测和检测工作,以及时发现和解决问题。
2.2.3 钢板桩支护钢板桩支护是一种常用的基坑支护方法,适用于土层较软、基坑深度较大的情况。
在施工过程中,需要先进行桩位的测量和标注,然后进行钢板桩的挖掘和安装。
钢板桩的安装要保证垂直度和水平度,同时要注意钢板桩的质量和长度。
2.2.4 管道沟槽开挖管道沟槽开挖是指在地面上或地下开挖出一条沟槽,用于埋设管道或电缆等设施。
在开挖前,需要对开挖区域进行勘测和标注,并制定好施工方案,包括开挖深度、宽度、坡度等参数。
开挖过程中,需要对周围环境进行保护,防止对建筑物、道路等造成影响。
钢板桩支护专项工程施工设计方案一、工程概况本工程是位于城市高铁站附近的土建施工工程,目的是为了实现附近道路的拓宽和增加车辆通行能力。
支护结构采用钢板桩支护,以保证工程的安全和稳定。
1.地质勘探分析:在施工前,进行地质勘探和土壤工程实验,确定地质条件和设计参数,为支护结构设计提供基础数据。
2.支护结构设计:根据地质勘探结果,结合设计要求,设计合理的支护结构。
采用的支护结构为钢板桩。
3.钢板桩施工:根据设计要求,确定钢板桩的规格和数量。
选择合适的施工方法和设备,进行钢板桩的沉桩和振拔。
4.钢板桩连接:在钢板桩安装完成后,进行桩身的连接。
采用端部连接与间距连接相结合的方式,确保整体支护结构的稳定性。
5.土方开挖:在钢板桩支护结构完成后,进行土方开挖工作。
根据设计要求,按照一定的标高和坡度进行开挖,确保工程结构的稳定性。
6.支护降变处理:根据地质勘探分析结果,进行支护降变处理。
采用适当的支护手段和材料,确保施工过程中支护结构的安全性。
7.土方回填:在地基处理完成后,进行土方回填工作。
根据设计要求,按照一定的标高和坡度进行回填,确保工程结构的稳定性。
8.支撑杆固定:在土方回填完成后,进行支撑杆的固定工作。
采用合适的杆件和固定方式,确保支撑杆的稳定性。
9.支护结构监测:在施工过程中,进行支护结构的监测工作。
包括沉降观测、倾斜监测等,及时掌握支护结构的变化情况。
10.安全措施:在施工过程中,要加强安全管理和技术防护措施。
严格按照相关规定进行施工,确保工程质量和施工人员的安全。
三、工程质量控制1.施工组织设计:根据施工实际情况,制定合理的施工组织设计方案,明确各个工序的施工顺序和要求。
2.施工工艺控制:在施工过程中,采用适当的施工工艺和方法,确保支护结构施工过程中的质量和安全。
3.施工质量检验:在施工过程中,进行必要的质量检验和测试。
包括材料试验、工程检测等,及时发现和解决施工过程中的质量问题。
4.施工质量验收:在施工完成后,进行施工质量验收工作。
目录1 工程概况 (2)1.1地质条件 (2)1.2地下水情况 (2)2 施工方案 (2)2.1 施工程序 (3)2.2 施工方法 (3)2.2.1测量定位 (3)2.2.2钢板桩施打 (5)2.2.3钢板桩支护 (7)2.2.4管道沟槽开挖 (8)2.2.5沟槽回填 (10)2.2.6钢板桩拔除 (10)2.2.7竣工验收 (12)3安全质量保证措施 (12)3.1安全技术措施 (12)3.1.1施工现场的安全 (12)3.1.2安全用电 (14)3.1.3现场防火措施 (14)3.1.4加强设备管理 (14)3.1.5事故发生的急救措施 (15)3.1.6基坑土方施工安全措施 (15)3.2质量措施 (16)3.2.1钢板桩工程质量保证措施 (16)3.2.2基坑开挖质量措施 (16)3.2.3基坑土方成品保护 (17)1、工程概况:截流污水干管管总长约6200米,管径为DN300~DN800的HDPE钢带增强(PE)螺旋波纹管,埋深为3.0~4.86米,根据现场实际情况,管道中心线在公路正下方,又近高压电杆、建筑物及公共设施,不具备放坡开挖条件,为了不破坏相应建筑及设施,采取拉森钢板桩及槽钢支护开挖形式。
1.1地质条件根据地质资料,管道沿线地层可划分为四层:人工填土层(Q ml)、第四系冲洪积层(Q al+pl)、第四系残积层(Q el),下伏基岩为侏罗系泥质砂岩(J)及震旦系混合岩(Z)。
各岩土层的主要特征详见岩土工程详勘报告及测量成果报告。
1.2地下水情况拟建场地地下水含水量丰富,地下水的补给来源为临区外围含水层及侧向排洪渠及河涌水的渗流补给,管道沿线距排洪渠及河涌较近,场地地下水与排洪渠及河涌水具互补关系。
此段管线根据地勘报告,地下水位在2.3~3.5m,地下水位较高。
2 施工方案根据本工程地质、水文条件和管道敷设设计要求,考虑沿途的工作面有限,地下水位较高,且在粉细砂层开挖时易产生流砂、突涌和坍塌现象,决定采用拉森IV钢板桩或槽钢支护开挖施工,按开挖深度选用6m长度。
沟槽开挖为:机械+人工。
人工清底厚度为20—30cm。
2.1 施工程序测量定位——钢板桩施打——倒退法挖掘——桩围檩和支撑——排降水系统设置——管道基础——管道安装及试验——验收回填——拆拔钢板桩2.2 施工方法2.2.1测量定位1、钢板桩定位钢板桩选用防水型,沿管线延长线(中心轴线方向)密扣排布置,按规范要求基坑底的宽度为600+1000=1600mm。
考虑到地下水位丰富,故槽底需设排水沟,工作面宽度应适当增加,故基坑底宽度采用1800mm。
2、测量放线进行施工放样测量,定出沟槽中线及井位并引出水准基准点,作为整个排水工程的控制点。
每次测量均要闭合,按规范严格控制闭合误差。
测量管沟中心轴线、标高;并放出管沟基槽边线,在边线设置小木桩。
沟渠放线,每隔20m设中心桩。
必要时设置控制桩。
沟槽测量工作应有正规的测量记录本,认真详细记录,必要时应附示意图,并应将测量的日期、工作地点、工作内容以及记录、对点、拉练、扶尺等参加测量人员的姓名记录,测量记录均应有专人妥善保管,随时备查,作为工程竣工的原始资料。
(1)平面控制网根据业主提供的控制点,采用导线传递法建立现场平面测量控制网,控制网至少设多个稳定的现场一级控制桩,由一级控制桩引测至管道、构筑物控制点。
在传递过程中,项目总工程师必须进行技术复核,做好记录。
测量仪器采用全站仪、经纬仪、精密水准仪、钢卷尺等。
测量工作由专门的测量组完成。
现场设的平面测量控制桩,其位置必须设在通视良好,不易破坏的地方,尽量避开施工道路及材料堆场。
我公司将根据业主提供的资料和控制点进行复核测量,以保证测量的准确性,通过现浇混凝土加固等方式保护好原始控制点。
(2)高程控制网根据业主提供的测量基准点建立临时水准点作为工程控制的基点,在沉降观测及高程测量时必须闭合或进行附合检测,并进行闭合差或附合差分配。
所有的测量结果达到规范要求的精确度。
高程传递时,应反复校核,并作好记录。
根据业主提供的资料和水准点进行复核测量,以保证所提供资料的准确性,通过现浇混凝土加固等方式保护好原始的水准点。
该水准点为场内永久性水准点,作为本工程高程控制及竣工后沉降观测的依据。
(3)施工测量措施成立现场测量专业组,专业组隶属于项目总工程师管理。
测量仪器按照其有效期限由工地测量员定期送当地仪器检测所检查、校正。
建立测量复核制度,每次控制点引用时,须经项目总工组织复核,关键性的复核邀请项目经理参加,细部尺寸由各单位施工负责人组织复核。
每次测量均需完整的详细的记录,作为主要的工程技术资料进行归档保管。
2.2.2钢板桩施打本工程沟槽采用拉森钢板桩支护,沟槽支护结构大样图详见附图。
1、钢板桩施工顺序钢板桩的打设虽然在基坑开挖前已完成;但整个钢板桩支护结构需要等地下结构施工完成后,在许可的条件下将板桩拔除才算完全结束。
因此,对于钢板桩的施工应考虑打设、挖土、支撑、地下结构施工、支撑拆除及板桩的拔除。
板桩定位放线→挖沟槽→安装导向架→沉打钢板桩→拆除导向架支架→第一层支撑位置处开沟槽→安装第一层支撑及围檩→挖第一层土→安装第二层支撑及围檩→挖第二层土→……→安装最后一层支撑及围檩→挖最后一层土(至开挖设计标高)→基础施工→回填或换撑→拆除最下层支撑→拆除全部分支撑→回填→拔除钢板桩2、钢板桩打设打桩围檩支架(导向架)的设置。
为保证钢板桩沉桩的垂直度及施打板桩墙面的平整度,在钢板桩打入时应设置打桩围檩支架,围檩支架由围檩及围檩桩组成。
围檩系采取双面布置形式。
沿高度上布置两层到三层,这样,对钢板桩打入时导向效果更佳。
一般下层围檩可设在离地面约500mm处,双面围檩之间的净距应比插入板桩宽度放大8-10mm。
围檩支架一般均采用型钢H 300×300,围檩桩的入土深度6m,间距2.5m。
打桩流水段的划分。
打桩流水段的划分与桩的封闭合拢有关。
流水段长度大,合拢点就少,相对积累误差大,轴线位移相应也大;流水段长度小,则合拢点多,积累误差小,但封闭合拢点增加。
一般情况下,应采用后一种方法。
另外采取先边后角打设方法,可保端面相对距离,不影响墙内围檩支撑的安装精度,对于打桩积累偏差可在转角外作轴线修正。
钢板桩打设:先用吊车将钢板桩吊至插点处进行插桩,插桩时锁口要对准,每插入一块即套上桩帽,轻轻加以锤击;在打桩过程中,为保证钢板桩的垂直度,用两台经纬仪在两个方向加以控制;为防止锁口中心线平面位移,可在打桩进行方向的钢板桩锁口处设卡板,阻止板桩位移。
同时在围檩上预先算出每块板桩的位置,以便随时检查校正;开始打设的一、二块钢板桩的位置和方向应确保精确,以便起到样板导向作用,故每打入lm应测量一次,打至预定深度后应立即用钢筋或钢板与围檩支架焊接固定。
由于板桩墙的设计长度有时不是钢板桩标准宽度的整数倍,或板桩墙的轴线较复杂,或钢板桩打入时的倾斜且锁口部有空隙,这些都会给板桩墙的最终封闭合拢带来困难,往往要采用异形板桩、轴线修整等方法来解决。
3、异形板桩法在板桩墙转角处为实现封闭合拢,往往要采用特殊形式的转角桩—异形板桩。
它是将钢板桩从背面中线处切开,再根据选定的断面进行组合而成。
由于加工质量难以保证,打入和拔出也较困难,所以应尽量避免采用。
4、轴线修整法通过对板桩墙闭合轴线设计长度和位置的调整,实现封闭合拢的方法。
封闭合拢处最好选在短边的角部。
轴线调整的具体作法如下:沿长边方向打至离转角桩约尚有8块钢板桩时暂时停止,量出至转角桩的总长度和增加的长度;在短边方向也照上述办法进行;根据长、短两边水平方向增加的长度和转角桩的尺寸,将短边方向的围檩与围檩桩分开,用千斤顶向外顶出,进行轴线外移,经核对无误后再将围檩和围檩桩重新焊接固定;在长边方向的围檩内插桩,继续打设,插打到转角桩后,再转过来接着沿短边方向插打两块钢板桩;根据修正后的轴线沿短边方向继续向前插打,最后一块封闭合拢的钢板桩,设在短边方向从端部算起的第三块板桩的位置处。
2.2.3钢板桩支护1.沟槽钢板桩围檩的设置安装主要根据沟槽的深度及宽度、土质结构、沟槽与附近建筑物(以及其它设施)的距离、设计要求等方面而确定。
2.支护形式见(见附图一),标准断面于距桩顶以下1.0~2.0米设置支撑。
3.沟槽支护安装。
采用H300×300×11×19型钢作围檩(横梁)及横撑,横梁与钢板桩之间采用牛腿支托,支托间隔1.5米。
两侧横梁的安装高度一致,并处于同一水平面,每一件横梁长度不宜小于6米。
横撑水平间距为3米(见附图二)。
4.横撑长度以现场两侧横梁间净距尺寸下料,横撑两端面在与横量焊接前应打磨干净,焊接部位100mm以内不应有泥土、锈蚀、油污等影响焊接质量的杂物。
5.圈梁和钢板桩间视情况情况间断焊接固定,各焊接节点必须按要求施焊合格,在通过验收后方可进行下一工序。
支护构件及其尺寸在施工中根据现场情况可做适当调整。
下管部位可通过沟深及管材长度计算后,横撑间距适当放宽。
2.2.4管道沟槽开挖1、管道沟槽开挖管道定位测量和放线结束后,经建设单位和监理单位等复测合格后,可以按施工图要求进行沟槽开挖。
在施工前采取挖探和钻探的方法查明与施工相关地下情况,调查的主要内容有:各沟槽段的地下水位和土质情况,地下各种电缆的具体位置,施工沟渠与已建的沟渠、构筑物衔接的平面位置和高程校对等,以便合理地采取相应的措施。
沟槽开挖的方法有两种,即人工开挖与机械开挖,应根据沟槽的断面形式、地下的复杂程度、土质坚硬程度、工作量和施工场地的大小以及机械配备、劳动力条件等条件确定。
开挖沟槽用反铲挖掘机进行开挖(90%),人工辅助配合(10%)。
在开挖过程中由管理人员在现场指挥并经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。
管沟槽底层开挖的宽度按本次管槽需要保证的工作面进行开挖。
开挖时,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程应达到沟槽验收规定的要求。
2、机械开挖沟槽注意事项为保证槽底土壤不被扰动或破坏,在用机械挖土时,要防止超挖,挖至离设计标高20~30cm时用人工开挖、捡平,尽量避免超挖现象。
若有超挖,应将扰动部分清除,并必须用中砂或石屑回填,并用平板震动器振实。
开挖要保证连续作业,衔接工序流畅,同时要注意边坡土体变化,出现问题及时处理。
减少意外事故。
对地下管线和各种构筑物应尽量能临时迁移,如无法迁移,必须挖出使其外露,须采取吊、托等加固措施,同时对挖掘机作详细交底,如无把握,应改为人工挖土。
在工作量不大、地面狭窄、地下有障碍物或无机械施工条件等情况下,采用人工开挖。
人工开挖沟槽,应集中人力尽快挖成,转入下一工序施工。
3、人工开挖时应注意下列事项沟槽应分段开挖,并应确定开挖顺序和分层开挖深度,若有坡度,应由低向高处进行,当接近地下时,应先开挖最低处土方,以便在最低处排水。
