清单计价和定额计价的8大区别
- 格式:doc
- 大小:15.50 KB
- 文档页数:3
一、清单计价与定额计价的区别(1)编制工程量的单位不同。
传统的定额计价办法是建设工程的工程量分别由招标单位和投标单位分别按图计算的。
而工程量清单中的工程量是由招标单位统一计算或委托有工程造价咨询资质单位进行统一的计算。
工程量清单是招标文件的重要组成部分,各投标单位根据招标人提供的工程量清单,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填写报价单。
(2)编制工程量清单的时间不同。
清单报价法中的工程量是在发出招标文件之前开始编制的,而定额计价的工程量则是在发出招标文件之后编制的(招标与投标人同时编制或投标人编制在前、招标人编制在后)。
(3)编制的依据不同。
定额计价法依据图纸,人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额,人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
而工程量清单计价法根据计价规范的规定,招标控制价的编制要根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制;企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗定额编制。
(4)计价的表现形式不同。
定额计价法一般是工料单价法。
工程量清单报价法则是采用综合单价的形式,其报价具有直观、单价相对固定的特点;工程量发生变化时,单价一般不作调整。
(5)费用组成不同。
定额计价法的工程造价由人工费、材料费、施工机具使用费、利润、规费和税金组成。
工程量清单计价法的工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金。
(6)评标采用的办法不同。
预算定额计价法投标一般采用百分制评分法,以最高分中标。
而采用工程量清单计价法投标时,一般采用合理低报价中标法,既对总价评分,又对综合单价进行分析评分。
(7)项目编码不同。
定额计价法采用传统的预算定额项目编码,全国各省市采用不同的定额子目。
而工程量清单计价法是按照《建设工程工程量清单计价规范》中的规定实行全国统一编码,项目编码用十二位阿拉伯数字表示。
一、计价依据存在的区别:传统的定额计价模式是定额加费用的指令性计价模式,它是依据政府统一发布的预算定额、单位估价表确定人工、材料、机械费,再以当地造价部门发布的市场信息对材料价格补差,最后按统一发布的收费标准计算各种费用,最后形成工程造价。
这种计价模式的价格都是指令性价格,不能真实反映投标企业的实际消耗量与单价与费用发生的真实情况。
工程量清单计价采用的是市场计价模式,由企业自主定价,实行市场调节的“量价分离”的计价模式。
它是根据招标文件统一提供的工程量清单,将实体项目与非实体项目分开计价。
实体性项目采用相同的工程量,由投标企业根据自身的特点及综合实力自主填报单价。
而非实体项目则由施工企业自行确定。
采用的价格完全由市场决定能够结合施工企业的实际情况,与市场经济相适应。
二、单价构成的区别:定额计价采用的单价为定额基价,它只包含完成定额子目的工程内容所需的人工费、材料费、及机械费,不包括间接费、计划利润、独立费及风险,其单价构成是不完整的,不能真实反映建筑产品的真实价格,与市场价格缺乏可比性。
工程量清单计价采用的单价为综合单价,它包含了完成规定的计量单位项目所需的人工费、材料费、机械费、管理费、计划利润,以及合同中明示或暗示的所有责任及一般风险,其价格构成完整,与市场价格十分接近,具有可比性,而且直观,简单明了。
三、费用划分存在区别定额计价将工程费用划分为定额直接费、其他直接费、间接费、计划利润、独立费用税金。
而清单计价则将工程费用划分为分部分项工程量清单、措施项目清单、规费、税金。
两种计价模式的费用表现形式不同,但反映的工程造价内涵是一致的。
四、子目的设置的区别:定额计价的子目一般按施工工序进行设置,所包含的工程内容较为单一,细化。
而工程量清单的子目划分则是按一个“综合实体”考虑的,一般包括多项工作内容,它将计量单位子目相近、施工工序相关联的若干定额子目,组成一个工程量清单子目,也就是全国统一的预算定额子目的基础上加以扩大与综合。
定额计价和清单计价的区别
定额计价和清单计价是在建筑工程领域常用的两种计价方法,它们在项目成本的计算和控制上有不同的特点。
定额计价:
1.定义:定额计价是按照单位工程定额(即工程量清单中规定的单位工程的工程量和定额工程量)计算,以工程量为基础,按照工程量的定额单价进行费用计算。
2.计价原理:主要以每个工程项目的工程量为依据,根据工程量的定额单价,计算出项目的成本。
3.适用范围:适用于工程量较为固定、稳定,能够较为准确确定工程量的情况。
4.灵活性:相对较刚性,对于变更或者不确定性较大的工程难以灵活应对。
清单计价:
1.定义:清单计价是按照清单项目(即工程量清单中列明的每个工程项目)进行计算,以清单项目为基础,按照清单项目的综合单价进行费用计算。
2.计价原理:主要以清单项目为依据,通过清单项目的综合单价(包括人工、材料、机械设备等成本)计算出项目的成本。
3.适用范围:适用于工程量较为灵活、易于变更,需要更灵活计价的情况。
4.灵活性:相对较灵活,能够更好地应对工程变更和不确定性。
在实际应用中,选择定额计价还是清单计价取决于具体的工程特点、设计阶段的确定性以及工程的变更概率。
有时候也会采用两者结
合的混合计价方法,以充分发挥各自的优势。
定额计价与工程量清单计价模式的比较分析
定额计价和工程量清单计价是常用的工程造价计价模式,两种模式各有优劣,下面将对其进行比较分析。
一、计价依据:
定额计价是根据固定的定额项目进行计价,每个工作项目都有相应的定额标准,计价依据明确;而工程量清单计价是根据工程项目的材料、工艺和劳动等具体要素进行计算,计价依据更为细致。
二、适用范围:
定额计价适用于那些标准化、重复性较强的工程项目,特别是建筑装饰等工程;而工程量清单计价适用于非标准化、要素具体且多变的工程项目,特别是土建工程等。
三、计价准确度:
定额计价的计价准确度相对较高,因为定额项目的计价标准一般经过多种实践检验;而工程量清单计价的计价准确度更依赖于具体的计算和估算过程,受到人为因素的影响较大。
四、计价灵活性:
定额计价的计价灵活性较低,因为其计价标准固定且不易调整;而工程量清单计价的计价灵活性较高,可以根据具体项目的实际情况进行调整和变动。
定额计价和工程量清单计价都有其适用的范围和特点,选择适当的计价模式需要根据具体工程项目的特点和需求进行综合考虑。
工程量清单计价和预算定额计价的区别定额法既定额计价,是根据国家或地方颁布的统一预算定额规定的消耗量及其单价,以及配套的取费标准和材料预算价格,计算出相应的工程数量,套用相应的定额单价计算出定额直接费,再在直接费的基础上计算各种相关费用及利润和税金,最后形成建筑产品的价格.工程量清单计价是由招标方给出工程量,投标方根据工程量清单组合分部分项工程综合单价,并计算出分部分项工程的费用,再计算出税金,最后汇总成总造价1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。
清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
工程量清单计价与定额计价的区别1、编制工程量的单位不同:传统定额预算计价办法是:建设工程的工程量分别由招标单位和投标单位分别按图计算。
工程量清单计价是:工程由招标单位统一计算或委托有工程造价咨询资质单位统一计算,“工程量清单”是招标文件的重要组成部分,各投标单位根据招标人提供的“工程量单”,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填报单价。
2、编制工程量清单时间不同:传统的定额预算计价法是在发出招标文件后编制(招标与投标人同时编制或投标人编制在前,招标人编制在后)。
工程量清单报价法必须在发出招标文作前编制。
3、表现形式不同:采用传统的定额预算计价法一般是总价形式。
工程量清单报价法采用综合单价平式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单报价具有直观、单价相对固定的特点,工程量发生变化时,单价一般不作调整。
4、编制的依据不同:传统的定额预算计价法依据图纸;人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额;人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
工程量清单报价法,根据建设部第107号令规定,标底的编制根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制。
企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗量定额编制。
5、费用组成不同:传统预算定额计价法的工程造价由直接工程费、现场经费、间接费、利润、税金组成。
工程量清单计价法工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金组成。
包括完成每项工程包含的全部工程内容的费用;包括完成每项工程内容所需的费用(规费、税金除外);包括工程量清单中没有体现的,施工中又必须发生的工程内容所需费用,包括风险因素而增加的费用。
6、评标采用的办法不同:传统预算定额计价投标一般采用百分制评分法。
工程量清单计价方法与定额计价方法的区别一、定义和基本要素工程量清单计价方法是指根据工程项目的量清单,结合工程材料价格和劳务费用等因素进行计算,以确定工程项目的造价。
而定额计价方法是根据一定规范和标准,将工程项目划分为不同的部分或工序,然后按照每个部分或工序的定额进行计算,最后得出工程项目的造价。
二、适用范围工程量清单计价方法适用于较为复杂的工程项目,例如大型建筑工程或基础设施项目等。
因为它能够根据实际工程项目的量清单,灵活计算每个部分或工序的造价,更加符合实际情况。
而定额计价方法适用于相对简单的工程项目,例如房屋装修、小型建筑工程等。
由于定额已经事先确定,适用范围较窄。
三、计价依据工程量清单计价方法的计价依据主要是工程项目的量清单和相应的工程材料价格以及劳务费用等。
根据工程项目的量清单,可以准确计算每个部分或工序的数量和所需材料和人工,再结合价格进行计算,最终得出工程项目的总造价。
而定额计价方法的计价依据则是根据一定的规范和标准,事先确定好每个部分或工序的定额,再根据实际情况进行计算,得出工程项目的造价。
四、计算方式工程量清单计价方法的计算方式相对较为灵活,需要根据实际情况进行逐项计算,以确保计价的准确性。
而定额计价方法则是根据预先确定好的定额进行计算,计算过程相对简单。
一般是按照定额和数量进行乘法运算,最后得出工程项目的总造价。
五、适用性工程量清单计价方法的适用性相对较强,可以根据不同的工程项目进行调整和计算,灵活性高。
而定额计价方法的适用性较为有限,一般适用于相对简单和标准化的工程项目。
如果工程项目具有一定的特殊性和复杂性,使用定额计价方法可能无法准确反映实际情况。
六、精确度工程量清单计价方法相对较为精确,能够根据工程项目的实际情况进行详细计算,准确地反映工程项目的成本。
而定额计价方法的精确度相对较低,由于定额是根据一定的规范和标准制定的,无法充分考虑实际工程项目的特殊情况,因此存在一定的误差。

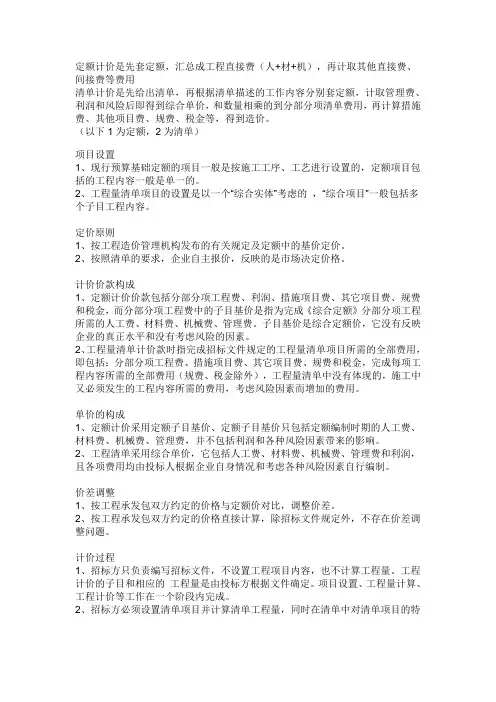

定额计价是先套定额,汇总成工程直接费(人+材+机),再计取其他直接费、间接费等费用清单计价是先给出清单,再根据清单描述的工作内容分别套定额,计取管理费、利润和风险后即得到综合单价,和数量相乘的到分部分项清单费用,再计算措施费、其他项目费、规费、税金等,得到造价。
(以下1为定额,2为清单)项目设置1、现行预算基础定额的项目一般是按施工工序、工艺进行设置的,定额项目包括的工程内容一般是单一的。
2、工程量清单项目的设置是以一个“综合实体”考虑的,“综合项目”一般包括多个子目工程内容。
定价原则1、按工程造价管理机构发布的有关规定及定额中的基价定价。
2、按照清单的要求,企业自主报价,反映的是市场决定价格。
计价价款构成1、定额计价价款包括分部分项工程费、利润、措施项目费、其它项目费、规费和税金,而分部分项工程费中的子目基价是指为完成《综合定额》分部分项工程所需的人工费、材料费、机械费、管理费。
子目基价是综合定额价,它没有反映企业的真正水平和没有考虑风险的因素。
2、工程量清单计价款时指完成招标文件规定的工程量清单项目所需的全部费用,即包括:分部分项工程费、措施项目费、其它项目费、规费和税金,完成每项工程内容所需的全部费用(规费、税金除外),工程量清单中没有体现的,施工中又必须发生的工程内容所需的费用,考虑风险因素而增加的费用。
单价的构成1、定额计价采用定额子目基价、定额子目基价只包括定额编制时期的人工费、材料费、机械费、管理费,并不包括利润和各种风险因素带来的影响。
2、工程清单采用综合单价,它包括人工费、材料费、机械费、管理费和利润,且各项费用均由投标人根据企业自身情况和考虑各种风险因素自行编制。
价差调整1、按工程承发包双方约定的价格与定额价对比,调整价差。
2、按工程承发包双方约定的价格直接计算,除招标文件规定外,不存在价差调整问题。
计价过程1、招标方只负责编写招标文件,不设置工程项目内容,也不计算工程量。
工程计价的子目和相应的工程量是由投标方根据文件确定。
工程量清单计价与定额计价的区别一、概念的不同预算定额的概念:是计算工程造价的文件。
通常在工程招投标阶段由投标单位和招标单位各自独立编制完成。
其中招标单位编制的施工图预算价称为标底。
投标单位如采用定额计价方法编制施工图预算,可根据其施工图预算价作适当调整给出投标报价,一旦中标,其投标报价即为工程中标价作为该工程签订合同和工程结算的依据。
工程量清单计(报)价表基本概念:是计算工程造价的文件。
通常在工程招投标阶段由投标单位和招标单位各自独立编制完成。
其中招标单位编制的清单报价表称为标底。
投标单位编制的工程量清单报价表则称为投标报价,一旦中标,其投标报价即为工程中标价作为该工程签订合同和工程结算的依据。
二、工程结算方式不同定额计价方式在结算时既要核算工程量,还可能依据政策文件要调整换算定额或取费费率等;而工程量清单计价方式在结算时仅核算工程量,中标时约定的综合单价不变。
三、单位工程造价的费用构成形式不同定额计价方式下工程造价的费用由直接费、间接费、利润、税金四部分组成;而工程量清单计价方式下工程造价的费用由分部分项工程费、措施项目费、其它项目费、规费、税金五部分组成。
四、分项工程单价构成不同定额计价方式下分项工程单价由人工费、材料费、机械费三部分构成(又称工料机费);而工程量清单计价方式下分部分项工程的综合单价由人工费、材料费、机械费、管理费、利润五部分构成。
五、分部分项工程内容的含义不同定额计价方式下分项工程的施工内容通常是单一工序内容(有时也适当组合);而工程量清单计价方式下分部分项工程的施工内容通常是对完成工程实体各道工序内容的组合。
例如离心水泵安装,在工程量清单计价方式下的工程内容包括:本体安装、泵拆装检查、电机接线检查、基础二次灌浆等四个工序内容。
因此,在采用工程量清单计价方式时,一定要认真查阅《江西省安装工程工程量清单计价指引》,做到心中有数,避免缺项计价。
六、分项工程计量单位不同定额计价方式下分项工程的计量单位有时采用不够规范的复合单位,如10m、10㎡、100㎏等;而工程量清单计价方式下分部分项工程的计量单位均采用规范的基本计量单位,如m、㎡、㎏等等。
清单计价和定额计价的8大区别
(1)最大的差别在于体现了我国建设市场发展过程中的不同定价阶段。
定额计价模式更多地反映了国家定价或国家指导价阶段(即计划经济时期,由于是定额计价的方法是照搬前苏联工程造价计价模式,实行量价合一、固定取费的政府指令性计价模式)。
而清单计价模式则反映了市场定价阶段(工程量清单只规定量,不规定价,各企业可以根据自身技术水平和施工成本报价,增加了竞争性)。
(2)主要计价依据及其性质不同。
定额计价模式的主要计价依据为国家、省、有关专业部门制定的各种定额,其性质为指导性。
清单计价模式的主要计价依据为清单计价规范,其性质是含有强制性条文的国家标准。
(3)编制工程量的主体不同。
在定额计价方法中,建设工程的工程量分别由招标人和投标人分别按图
计算。
而在清单计价方法中,工程量由招标人统一计算或委托有关工程造价咨询资质单位统一计算。
如果是招标方工程量计算错误,比如少算,一切责任有甲方负责,最后的决算是按照实际发生的工程量计算。
(4)单价和报价组成不同。
定额计价法的单价包括人工费、材料费、机械台班费,而清单计价方法采用综合单价形式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单计价法的报价除包括定额计价法的报价外,还包括预留金、材料购置费和零星工作项目费等。
(5)适用阶段不同。
工程定额主要用于在项目建设前期个阶段对于建设投资的预测和估计,在工程建设交易阶段,工程定额通常只能作为建设产品价格形成大的辅助依据。
而工程量清单计价依据主要适用于合同价格形成以及后续的合同价格
管理阶段,体现出我国对于工程造价一词两义采用了不同的管理方法。
慢慢的定额计价会被淘汰,计价方法的方向是工程量清单计价,由于我国建筑业发展的局限性,很多企业没有自己的一套完整的计量计价规范,两种不同的管理方法其实就是一个过渡。
(6)合同价格的调整方式不同。
定额计价方法形成的合同其价格的主要调整方式有:变更签证、定额解释、政策性调整。
而工程量清单计价方法在一般情况下单价是相对固定的。
(7)工程量清单计价把施工措施性消耗单列并纳入了竞争的范畴。
定额计价未区分施工实物性损耗和施工措施性损耗,而工程量清单计价把施工措施与工程实体项目进行分离。
(8)评标采用的方法不同。
定额计价投标一般采用百分制评分法。
采用工程量清单计价法投标,一般采用合理低报价中标法,既要对总价进行评分,还要对综合单价进行分析评分。
