清单计价与定额计价的区别清单计价和定额计价是建筑工程中常用的两种计价方法,它们在计算工程量和确定工程造价时有一些区别。
下面将对清单计价和定额计价的概念和特点进行详细介绍,并对它们之间的区别进行比较。
清单计价清单计价是根据工程项目中的工作清单来计算工程量和工程造价的一种方法。
在进行清单计价时,首先需要编制工程项目的工作清单,将工程分解为若干独立的工作项目,并为每个项目明确其工作内容、工作量、工作要求等信息。
然后根据每个工作项目的单位工程量和单价,计算出该工作项目的工程量和工程造价。
最后将所有工作项目的工程量和工程造价累加,得到整个工程项目的总工程量和总工程造价。
清单计价的特点如下:1.清晰明确:清单计价将工程项目分解为若干独立的工作项目,并为每个项目明确其工作内容和要求,使计价更加清晰明确。
2.适应性强:清单计价适用于各种工程类型,可以根据不同的工程项目进行灵活调整。
3.可比性好:清单计价可以将工程项目的工作量和工程造价进行明确计算,方便工程项目之间进行比较和评估。
定额计价定额计价是根据工程项目中的定额表来计算工程量和工程造价的一种方法。
在进行定额计价时,需要编制定额表,将各种工程部位的工作项目和其对应的工程量、工程要求等信息进行分类归纳。
然后根据定额表中每个工作项目的单位工程量和单价,计算出该工作项目的工程量和工程造价。
最后将所有工作项目的工程量和工程造价累加,得到整个工程项目的总工程量和总工程造价。
定额计价的特点如下:1.统一规范:定额计价将工程项目的工作项目和工程量进行分类归纳,并以统一的形式进行编制,使计价统一规范化。
2.便于核算:定额计价能够准确计算出各个工作项目的工程量和工程造价,方便核算和控制工程项目的成本。
3.可复用性好:定额计价中的定额表可以作为标准模板,在类似工程项目中进行复用和参考。
清单计价与定额计价的区别清单计价和定额计价虽然都是计算工程量和工程造价的方法,但在一些方面存在一些区别。

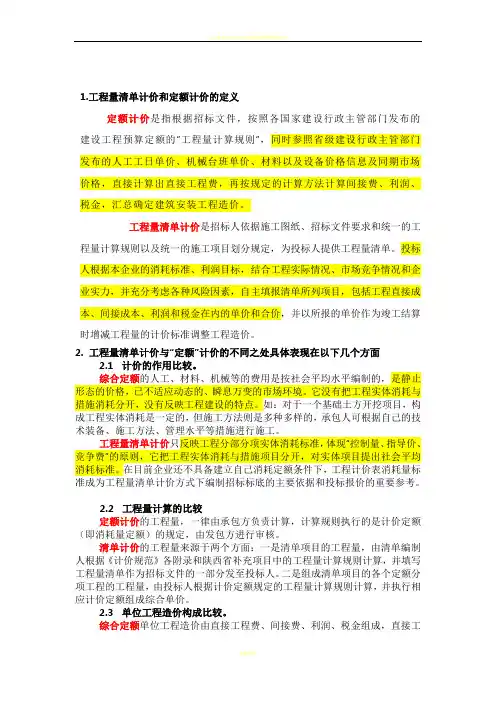

1.工程量清单计价和定额计价的定义定额计价是指根据招标文件,按照各国家建设行政主管部门发布的建设工程预算定额的“工程量计算规则”,同时参照省级建设行政主管部门发布的人工工日单价、机械台班单价、材料以及设备价格信息及同期市场价格,直接计算出直接工程费,再按规定的计算方法计算间接费、利润、税金,汇总确定建筑安装工程造价。
工程量清单计价是招标人依据施工图纸、招标文件要求和统一的工程量计算规则以及统一的施工项目划分规定,为投标人提供工程量清单。
投标人根据本企业的消耗标准、利润目标,结合工程实际情况、市场竞争情况和企业实力,并充分考虑各种风险因素,自主填报清单所列项目,包括工程直接成本、间接成本、利润和税金在内的单价和合价,并以所报的单价作为竣工结算时增减工程量的计价标准调整工程造价。
2. 工程量清单计价与“定额”计价的不同之处具体表现在以下几个方面2.1 计价的作用比较。
综合定额的人工、材料、机械等的费用是按社会平均水平编制的,是静止形态的价格,已不适应动态的、瞬息万变的市场环境。
它没有把工程实体消耗与措施消耗分开,没有反映工程建设的特点。
如:对于一个基础土方开挖项目,构成工程实体消耗是一定的,但施工方法则是多种多样的,承包人可根据自己的技术装备、施工方法、管理水平等措施进行施工。
工程量清单计价只反映工程分部分项实体消耗标准,体现“控制量、指导价、竞争费”的原则,它把工程实体消耗与措施项目分开,对实体项目提出社会平均消耗标准。
在目前企业还不具备建立自己消耗定额条件下,工程计价表消耗量标准成为工程量清单计价方式下编制招标标底的主要依据和投标报价的重要参考。
2.2 工程量计算的比较定额计价的工程量,一律由承包方负责计算,计算规则执行的是计价定额(即消耗量定额)的规定,由发包方进行审核。
清单计价的工程量来源于两个方面:一是清单项目的工程量,由清单编制人根据《计价规范》各附录和陕西省补充项目中的工程量计算规则计算,并填写工程量清单作为招标文件的一部分发至投标人。
什么是清单计价和定额计价,二者的区别(qūbié)是什么?下面是由编辑为大家整理的清单计价与定额计价的区别,希望对您有用!【什么(shén me)是清单计价和定额计价】什么(shén me)是清单计价工程量清单计价是指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签订合同价款(jiàkuǎn),工程开工结算等活动,是由投标人完成由招标人提供的工程量清单所需的全部费用,包括分局部项工程费、措施工程费、其他工程费、规费、税金。
什么(shén me)是定额计价定额计价法是我们使用了几十年的一种计价形式,其根本特征就是价格=定额+费用+文件规定,并作为法定性的根据强迫执行,不管是工程招标编制标底还是投标报价均以此为唯一的根据,承发包双方共用一本定额和费用标准确定标底价和投标报价,一旦定额价与市场价脱节就影响计价的准确性。
【清单计价与定额计价的区别】一、两种计价方法的区别:(1)定额计价以定额为根底,突出政府的作用,强调工程总造价的计算;(2)清单计价(综合单价法)以清单为根底,强调甲乙双方的责任在工程总造价的根底上,更加强调分项工作综合单价的计算;二、两种方式都合适工程的预结算,(1)定额计价合适于按实结算的工程。
(2)清单计价合适于工程承包单价三、单位工程造价构成形式不同(1)按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
(1)工程量清单计价时,造价由工程量清单费用(=∑清单工程量×工程综合单价)、措施工程清单费用、其他工程清单费用、规费、税金五局部构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消消耗用只列出工程名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以表达出以施工方案为根底的造价竞争;对于实体性消消耗用,那么列出详细的工程数量,投标人要报出每个清单工程的综合单价。

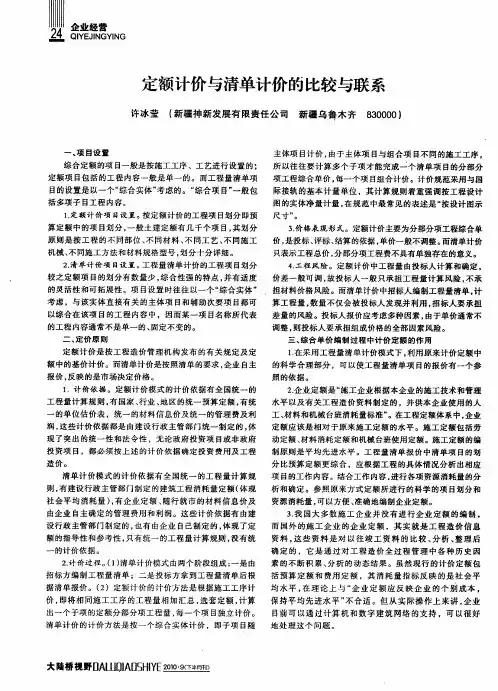

定额计价与清单计价的区别引言:在建筑行业中,定额计价和清单计价是常见的两种计价方式。
虽然它们都是为了确定工程造价和控制施工成本,但两者存在一些重要的区别。
本文将详细介绍定额计价和清单计价的定义、特点、应用领域以及其在实际工程中的使用方式和优缺点。
一、定额计价的定义和特点:定额计价是根据建筑工程所需材料和人工等因素,按照单位工程的定额指标和工艺要求,通过计算材料和工艺数量,结合单价和综合定额,确定单位工程造价的一种计价方式。
其特点包括:1.综合性:定额计价综合考虑了建筑工程所需的材料和人工等多种因素,对每个单位工程进行细致的分项计算,能够全面准确地反映出工程造价。
2.规范性:定额计价依据国家建筑行业的相关规范和标准,确保计价的科学性和合理性,提高了计价的准确性和可行性。
3.灵活性:定额计价能够根据实际情况进行调整,适应不同工程的需求,保证计价的灵活性和实用性。
二、清单计价的定义和特点:清单计价是根据建筑工程的施工图纸和相关文件,按照工程量清单中列举的工程项目和工程量,通过核算单位工程所需的材料和人工等费用,确定单位工程造价的一种计价方法。
其特点包括:1.明细性:清单计价详细列示了每个单位工程所需的材料和工程量,能够清晰地反映出工程造价的构成和分布。
2.透明性:清单计价依据透明的计算方式和明确的单价,使得工程造价一目了然,对于业主和监理等相关方面具有透明效应。
3.便于比较:清单计价使得不同单位工程之间的造价可以直观比较,便于工程管理和验收。
三、定额计价与清单计价在实际工程中的应用:1.定额计价的应用:定额计价在大型公共建筑、工矿企业厂房等建设中非常常见。
它能够提供详细的工程造价信息,帮助业主评估建设成本,并具有规范和准确的特点,能够用于编制投标等工作。
2.清单计价的应用:清单计价常用于住宅楼、别墅等建筑项目的施工。
其明细性和透明性使得清单计价对于业主、设计师和建筑师来说非常有用,能够帮助他们更好地掌控工程造价。

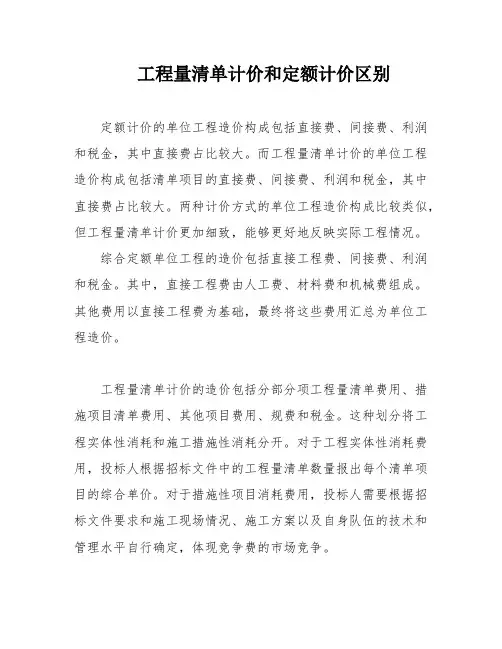

工程量清单计价和定额计价区别
定额计价的单位工程造价构成包括直接费、间接费、利润和税金,其中直接费占比较大。
而工程量清单计价的单位工程造价构成包括清单项目的直接费、间接费、利润和税金,其中直接费占比较大。
两种计价方式的单位工程造价构成比较类似,但工程量清单计价更加细致,能够更好地反映实际工程情况。
综合定额单位工程的造价包括直接工程费、间接费、利润和税金。
其中,直接工程费由人工费、材料费和机械费组成。
其他费用以直接工程费为基础,最终将这些费用汇总为单位工程造价。
工程量清单计价的造价包括分部分项工程量清单费用、措施项目清单费用、其他项目费用、规费和税金。
这种划分将工程实体性消耗和施工措施性消耗分开。
对于工程实体性消耗费用,投标人根据招标文件中的工程量清单数量报出每个清单项目的综合单价。
对于措施性项目消耗费用,投标人需要根据招标文件要求和施工现场情况、施工方案以及自身队伍的技术和管理水平自行确定,体现竞争费的市场竞争。
在综合定额计价中,分部分项工程的单价是工料单价,由人工费、材料费和机械费构成。
而在工程量清单计价中,分部分项工程单价是综合单价,包括人工费、材料费、机械使用费、管理费、利润和考虑一定的风险费。
综合单价是投标人根据自己企业的技术专长、材料采购渠道、机械装备水平、管理能力和投标策略等确定的价格,综合单价的报出是一个自主报价、市场竞争的过程。
综合定额有几千个项目,它的划分十分详细。
划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号。
清单计价与定额计价的主要区别清单计价是一种先进而且全新的计价模式,它符合价格法中“市场形成价格”的规定,能反映出企业个别成本,与定额计价模式在造价构成的形式、单价的构成、子目的划分及计价依据上有着明显的区别。
1、单位工程造价构成的形式不同定额计价是由单位工程造价的直接工程费、综合管理费、施工措施费、其他费用、税金五部分构成,计价时先计算直接费,再以直接费为基数参照工程造价管理机构发布的市场信息费率,计算出综合管理费、其他费用及税金,再将各项费用汇总为单位工程造价。
清单计价是由工程量清单费用、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,前三项费用分别计算汇总后,再按规定计取相应的规费和税金。
2、分部分项工程单价的构成不同定额计价的项目单价即定额基价,只包括人工、材料、机械费用,是投标时期的指导价,反映定额编制时期的社会平均成本价。
清单计价是施工企业自定的综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费因素。
它是施工企业报价时的市场价,反映的是企业个别成本。
综合单价中的直接费、费用、利润由投标人根据本企业实际支出及利润预期、投标策略确定,是施工企业实际成本费用。
采用综合单价不仅有利于施工企业中标后对工程中途的成本控制,也便于工程款支付、工程造价的调整和工程结算,避免了承发包双方因为“取费”产生的一些无谓纠纷。
3、单位工程项目的划分不同定额计价的工程项目划分即预算定额中的项目划分,是按施工的一项工序进行划分。
每个专业定额都有几千个项目编码组成,不同工序、不同部位、不同材料、不同施工机械、不同施工方法和材料规格型号,都划分得十分详细,计算时也十分繁琐。
清单计价首先将建筑工程、装饰装修工程、安装工程、市政工程及园林绿化工程各专业的项目名称进行汇总,并结合各专业施工特点将项目以一项或多项工序重新划分,较之定额项目的划分有较大的综合性,也减少了原来定额对于施工企业工艺方法选择的限制,使施工企业在报价时有了更多的自主性。
清单计价与定额计价的区别清单计价:工程量清单计价,指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签订合同价款,工程竣工结算等活动,是由投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费、税金。
在工程招投标中采用工程量清单计价是国际上较为通行的做法。
基本原则:1、基本原则:客观、公正、公平2、还应遵循《建设工程工程量清单计价规范》及国家的法律、法规及标准规范的规定特点:1、强制性;2、实用性;3、竞争性;4、通用性;主要内容:1、工程量清单报价的形式。
工程量清单报价包括实物工程量清单报价、非实物形态竞争性费用。
工程量清单以实物工程量为主体,非实物形态竞争性费用和人工费用不提供实物量。
实物工程量清单通常指建筑安装就位后工程实体量。
工程量清单不能单独使用,应与招标文件的招标须知、合同文件、技术规范和图纸等结合使用。
目前工程量清单报价有以下几种形式:(1)直接费单价法。
直接费单价即工程量清单的单价由人工、材料和机械费组成,按定额的工、料、机消耗标准及价格和进入直接费的调整价确定。
其他直接费、间接费、利润、材料差价、税金等按现行的计算方法计取后列入其他相应价格计算表中。
这是我国目前绝大部分地区所采用的编制办法。
(2)综合单价法。
综合单价指完成某工程量清单项目每一计算单位除税金外所发生的所有费用,综合了直接费、管理费和利润等。
其对应的图纸内工程量清单即分部分项工程实物量计价表,属于非竞争期性费用。
而另一部分公共(综合)费用项目表属于竞争性费用,如:脚手架费,高层建筑增加费、施工组织措施费及保险费等。
在投标报价中,非竞争性费用采用定额法计算,而竞争性费用则根据工程实际情况和自己的实力竞争报价。
(3)全费用法。
全费用是由直接费用、非竞争性费用、竞争性费用组成。
该工程量清单项目分为一般项目、暂定金额和计日工三种。
一般项目是指工程量清单中除暂定金额和计日工以外的全部项目。

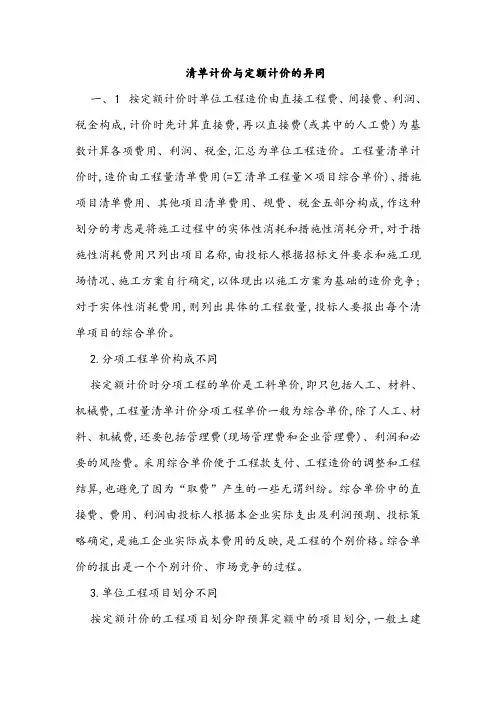

清单计价与定额计价的异同一、1按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
工程量清单计价时,造价由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消耗费用只列出项目名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以体现出以施工方案为基础的造价竞争;对于实体性消耗费用,则列出具体的工程数量,投标人要报出每个清单项目的综合单价。
2.分项工程单价构成不同按定额计价时分项工程的单价是工料单价,即只包括人工、材料、机械费,工程量清单计价分项工程单价一般为综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费。
采用综合单价便于工程款支付、工程造价的调整和工程结算,也避免了因为“取费”产生的一些无谓纠纷。
综合单价中的直接费、费用、利润由投标人根据本企业实际支出及利润预期、投标策略确定,是施工企业实际成本费用的反映,是工程的个别价格。
综合单价的报出是一个个别计价、市场竞争的过程。
3.单位工程项目划分不同按定额计价的工程项目划分即预算定额中的项目划分,一般土建定额有几千个项目,其划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号,划分十分详细。
工程量清单计价的工程项目划分较之定额项目的划分有较大的综合性,新规范中土建工程只有177个项目,它考虑工程部位、材料、工艺特征,但不考虑具体的施工方法或措施,如人工或机械、机械的不同型号等,同时对于同一项目不再按阶段或过程分为几项,而是综合到一起,如混凝土,可以将同一项目的搅拌(制作)、运输、安装、接头灌缝等综合为一项,门窗也可以将制作、运输、安装、刷油、五金等综合到一起,这样能够减少原来定额对于施工企业工艺方法选择的限制,报价时有更多的自主性。
1 计价依据不同。
这是清单计价和按定额计价的最根本区别。
按定额计价的唯一依据就是定额,而工程量清单计价的主要依据是企业定额,包括企业生产要素消耗量标准、材料价格、施工机械配备及管理状况、各项管理费支出标准等。
目前可能多数企业没有企业定额,但随着工程量清单计价形式的推广和报价实践的增加,企业将逐步建立起自身的定额和相应的项目单价,当企业都能根据自身状况和市场供求关系报出综合单价时,企业自主报价、市场竞争(通过招投标)定价的计价格局也将形成,这也正是工程量清单所要促成的目标。
工程量清单计价的本质是要改变政府定价模式,建立起市场形成造价机制,只有计价依据个别化,这一目标才能实现2反映水平不同工程量清单计价,是实行投标人依据企业自己的管理能力、技术装备水平和市场行情,自主报价。
定额其所报的工程造价实际上是社会平均价3项目设置不同按定额计价的工程项目划分一般按照工序划分划分,一般土建定额有几千个项目,其划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号,划分十分详细。
工程量清单计价的工程项目划分较之定额项目的划分有较大的综合性, 一般是按综合实体进行分项的,每个分项工程一般包含多项工程内容。
新规范中土建工程只有177个项目,它考虑工程部位、材料、工艺特征,但不考虑具体的施工方法或措施,如人工或机械、机械的不同型号等,同时对于同一项目不再按阶段或过程分为几项,而是综合到一起,如混凝土,可以将同一项目的搅拌(制作)、运输、安装、接头灌缝等综合为一项,门窗也可以将制作、运输、安装、刷油、五金等综合到一起。
好处是这样能够减少原来定额对于施工企业工艺方法选择的限制,报价时有更多的自主性。
4 项目编码不同。
定额计价采用各省市各自的项目编码。
清单计价则采用国家统一标准。
分部分项工程量清单项目编码以五级编码设置5 编制工程量不同(1)编制的主体不同。
在定额计价方法中,建设工程的工程量分别由招标人与投标人按设计图纸计算。
清单计价和定额计价的区别清单计价和定额计价的区别:方法/步骤1、采用的计价模式不同。
清单计价是实行量价分离,是统一工程量的计算规则,企业自主编制。
定额是国家统一的预算定额工程量。
是社会平均价。
2、采用的单价方法不同。
清单计价是综合单价法,是考虑风险因素的,除规费税金的全费用单价。
定额计价是工料单价法,分部分项工程量的单价为直接费用。
3、结算的要求不同,清单计价按合同事先确定的综合单价执行。
定额计价是按工料单价计算,调整较多。
4、工程量计算规则不同。
清单项目工程量按实体净值计算。
定额计价是按实物加上人为规定的预留量等因素计算。
5、合同形式不同。
清单计价采用综合单价,直观和相对固定。
预算定额计价一般是总价合同。
注意事项一般来说,清单计价使用更加广泛.清单计价和定额计价的区别主要体现在:清单计价和定额计价的区别主要体现在:编制工程量的单位不同、编制工程量清单时间不同、表现形式不同、费用组成不同;定额计价模式中计价项目的划分以施工工序为主,内容单一,清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大等等。
一、体现建设市场发展过程中的不同定价阶段。
最大的差别在于体现了我国建设市场发展过程中的不同定价阶段。
定额计价模式更多地反映了国家定价或国家指导价阶段(即计划经济时期,由于是定额计价的方法是照搬前苏联工程造价计价模式,实行“量价合一、固定取费”的政府指令性计价模式;而清单计价模式则反映了市场定价阶段(工程量清单只规定量,不规定价,各企业可以根据自身技术水平和施工成本报价,增加了竞争性)二、主要计价依据及其性质不同。
定额计价模式的主要计价依据为国家、省、有关专业部门制定的各种定额,其性质为指导性;清单计价模式的主要计价依据为“清单计价规范”,其性质是含有强制性条文的国家标准。
三、编制工程量的主体不同。
在定额计价方法中,建设工程的工程量分别由招标人和投标人分别按图计算。
而在清单计价方法中,工程量由招标人统一计算或委托有关工程造价咨询资质单位统一计算(如果是招标方工程量计算错误,比如少算,一切责任有甲方负责,最后的决算是按照实际发生的工程量计算)。
清单计价是先给出清单,再根据清单描述的工作内容分别套定额,计取管理费、利润和风险后即得到综合单价,和数量相乘的到分部分项清单费用,再计算措施费、其他项目费、规费、税金等,得到造价。
(以下1为定额,2为清单)项目设置1、现行预算基础定额的项目一般是按施工工序、工艺进行设置的,定额项目包括的工程内容一般是单一的。
2、工程量清单项目的设置是以一个“综合实体”考虑的,“综合项目”一般包括多个子目工程内容。
定价原则1、按工程造价管理机构发布的有关规定及定额中的基价定价。
2、按照清单的要求,企业自主报价,反映的是市场决定价格。
计价价款构成1、定额计价价款包括分部分项工程费、利润、措施项目费、其它项目费、规费和税金,而分部分项工程费中的子目基价是指为完成《综合定额》分部分项工程所需的人工费、材料费、机械费、管理费。
子目基价是综合定额价,它没有反映企业的真正水平和没有考虑风险的因素。
2、工程量清单计价款时指完成招标文件规定的工程量清单项目所需的全部费用,即包括:分部分项工程费、措施项目费、其它项目费、规费和税金,完成每项工程内容所需的全部费用(规费、税金除外),工程量清单中没有体现的,施工中又必须发生的工程内容所需的费用,考虑风险因素而增加的费用。
单价的构成1、定额计价采用定额子目基价、定额子目基价只包括定额编制时期的人工费、材料费、机械费、管理费,并不包括利润和各种风险因素带来的影响。
2、工程清单采用综合单价,它包括人工费、材料费、机械费、管理费和利润,且各项费用均由投标人根据企业自身情况和考虑各种风险因素自行编制。
价差调整1、按工程承发包双方约定的价格与定额价对比,调整价差。
2、按工程承发包双方约定的价格直接计算,除招标文件规定外,不存在价差调整问题。
计价过程1、招标方只负责编写招标文件,不设置工程项目内容,也不计算工程量。
工程计价的子目和相应的工程量是由投标方根据文件确定。
项目设置、工程量计算、工程计价等工作在一个阶段内完成。

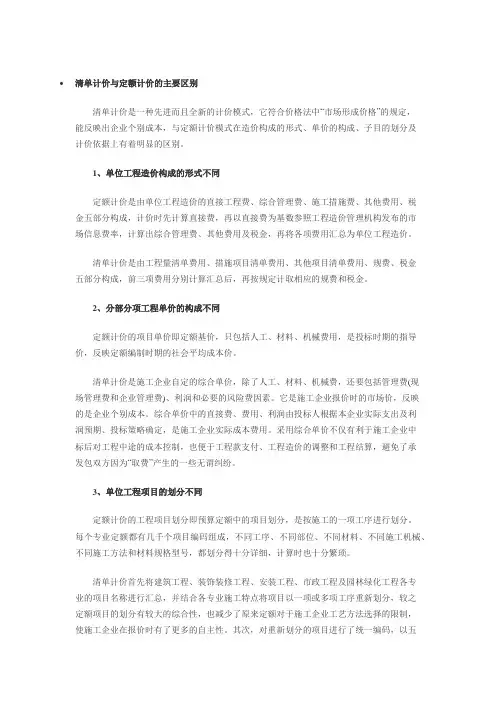

比较定额计价与清单计价的异同大学本科毕业论文简介本文将比较定额计价和清单计价两种常见的工程计价方法,分析它们的异同点,并探讨其适用场景。
定额计价定额计价是一种根据工程项目的具体施工内容,将工作量和材料用量量化,以确定工程造价的方法。
在定额计价中,每个工程项目都被分解成一系列的施工部位和工序,并对每个工序的工作量和材料用量进行估算和测算。
然后,根据工作量和材料用量乘以相应的定额单价,计算出每个工序的费用,最终累加得到工程总造价。
定额计价的优点是,能够精确估算每个工序的费用,并且在数量变化时能够灵活调整工程造价。
然而,定额计价需要详细的工程设计和施工方案,且需要准确的工程量计算,不适用于工程变更频繁或设计不完善的项目。
清单计价清单计价是一种根据工程项目的不同部分,将工作量和材料用量逐项列出,并计算每项的费用,最终累加得到工程总造价。
清单计价将工程项目划分为一系列的独立部分,并为每个部分单独计算费用,然后将各部分的费用相加得到总造价。
清单计价的优点是,能够清晰地了解每个工程部分的费用情况,并且便于对比不同项目或不同工程部分的造价情况。
但是,清单计价在工程变更时需要重新计算每个部分的费用,且不方便灵活调整工程造价。
异同比较定额计价和清单计价在计价方法上有所不同,主要体现在以下几个方面:1. 计价方式:定额计价采用工作量和材料用量乘以定额单价的方式计算费用,而清单计价则是将工作量和材料用量逐项列出并计算费用。
2. 灵活性:定额计价在工程变更时更灵活,可以根据实际情况调整工程造价;而清单计价在工程变更时需要重新计算每个部分的费用。
3. 适用场景:定额计价适用于工程设计完善、施工方案明确的项目;而清单计价适用于工程部分相对独立、需强调单独计价的项目。
结论定额计价和清单计价是常见的工程计价方法,它们都有各自的优缺点和适用场景。
在选择计价方法时,应根据工程项目的具体情况,权衡利弊并选择合适的计价方法,以确保工程造价的准确性和有效性。
一、清单计价与定额计价的区别
(1)编制工程量的单位不同。
传统的定额计价办法是建设工程的工程量分别由招标单位和投标单位分别按图计算的。
而工程量清单中的工程量是由招标单位统一计算或委托有工程造价咨询资质单位进行统一的计算。
工程量清单是招标文件的重要组成部分,各投标单位根据招标人提供的工程量清单,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填写报价单。
(2)编制工程量清单的时间不同。
清单报价法中的工程量是在发出招标文件之前开始编制的,而定额计价的工程量则是在发出招标文件之后编制的(招标与投标人同时编制或投标人编制在前、招标人编制在后)。
(3)编制的依据不同。
定额计价法依据图纸,人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额,人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
而工程量清单计价法根据计价规范的规定,招标控制价的编制要根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制;企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗定额编制。
(4)计价的表现形式不同。
定额计价法一般是工料单价法。
工程量清单报价法则是采用综合单价的形式,其报价具有直观、单价相对固定的特点;工程量发生变化时,单价一般不作调整。
(5)费用组成不同。
定额计价法的工程造价由人工费、材料费、施工机具使用费、利润、规费和税金组成。
工程量清单计价法的工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金。
(6)评标采用的办法不同。
预算定额计价法投标一般采用百分制评分法,以最高分中标。
而采用工程量清单计价法投标时,一般采用合理低报价中标法,既对总价评分,又对综合单价进行分析评分。
(7)项目编码不同。
定额计价法采用传统的预算定额项目编码,全国各省市采用不同的定额子目。
而工程量清单计价法是按照《建设工程工程量清单计价规范》中的规定实行全国统一编码,项目编码用十二位阿拉伯数字表示。
(8)合同价的调整方式不同。
定额计价法的合同价可依据变更签证、定额解释、政策性调整等进行调整,有一定的随意性。
而工程量清单计价中的综合单价一般是通过投标中报价的形式体现的,一旦中标,报价将作为签订施工合同的依据相对固定下来,工程结算按承包商实际完成工程量乘以清单中相应的单价计算,其单价不能随意地调整。
工程结算的调整方式主要是索赔。
(9)投标计算口径统一与否不同。
因为各投标单位都根据统一的工程量清单报价,达到了投标计算口径的统一。
而传统预算定额招标是各投标单位各自计算工程量,且各投标单位计算的工程量均不一致。
二、清单计价与定额计价的联系
清单计价模式是在定额计价模式的基础上发展而来的,从这个角度来讲,两种计价方式具有传承性。
(1)两种计价模式下的造价编制程序基本相同
清单计价和定额计价模式都要经过识图、计算工程量、套用定额、计算费用及汇总工程造价等主要程序来确定工程造价。
(2)两种计价模式下招标方均需计算计价工程量
虽然清单计价模式下,工程量由招标方计算,但是投标方在计算费用时,必须根据企业定额规则,先计算计价工程量,再套用定额并确定造价。
(3)两种计价模式下目标相同
两种计价模式下,共同的目标都是正确的计算建筑安装工程费用。
虽然具体的计价方式、费用划分及各项费用计算先后顺序不同,但本质上费用构成是一样的,详见“建筑安装工程费用组成”。
