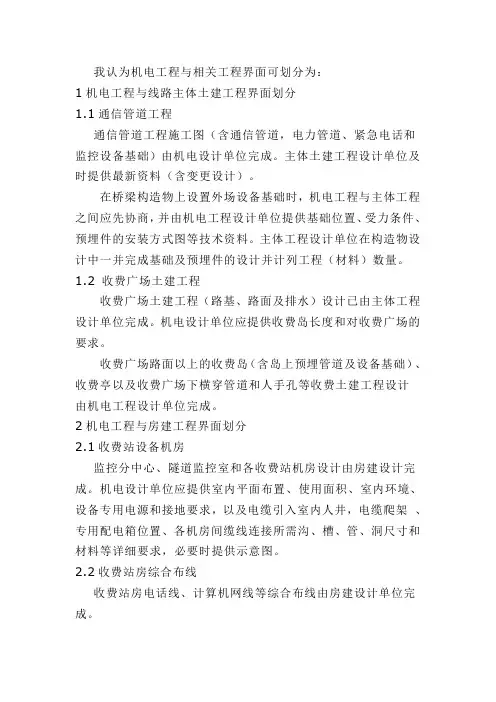

我认为机电工程与相关工程界面可划分为:1机电工程与线路主体土建工程界面划分1.1通信管道工程通信管道工程施工图(含通信管道,电力管道、紧急电话和监控设备基础)由机电设计单位完成。
主体土建工程设计单位及时提供最新资料(含变更设计)。
在桥梁构造物上设置外场设备基础时,机电工程与主体工程之间应先协商,并由机电工程设计单位提供基础位置、受力条件、预埋件的安装方式图等技术资料。
主体工程设计单位在构造物设计中一并完成基础及预埋件的设计并计列工程(材料)数量。
1.2 收费广场土建工程收费广场土建工程(路基、路面及排水)设计已由主体工程设计单位完成。
机电设计单位应提供收费岛长度和对收费广场的要求。
收费广场路面以上的收费岛(含岛上预埋管道及设备基础)、收费亭以及收费广场下横穿管道和人手孔等收费土建工程设计由机电工程设计单位完成。
2机电工程与房建工程界面划分2.1收费站设备机房监控分中心、隧道监控室和各收费站机房设计由房建设计完成。
机电设计单位应提供室内平面布置、使用面积、室内环境、设备专用电源和接地要求,以及电缆引入室内人井,电缆爬架、专用配电箱位置、各机房间缆线连接所需沟、槽、管、洞尺寸和材料等详细要求,必要时提供示意图。
2.2收费站房综合布线收费站房电话线、计算机网线等综合布线由房建设计单位完成。
2.3隧道房建变电所山区高速公路长大隧道房建变电所土建(含站房的水暖电、照明、插座等)设计由房建设计单位完成。
机电设计单位提供变电所设置位置、平面布置图、室内环境要求。
变电所场坪设计由房建设计单位完成。
变电所外电引入、高低柜和发电机等电气设计由机电设计单位完成。
2.4 收费站、服务区、停车区供电照明收费站、服务区、停车区外电引入、高低压配电柜、发电机等由房建设计单位完成,机电设计单位提供外场设备及监控设备的回路和功率等要求。
院内场区、楼内和室内照明以及收费雨棚照明设计由房建设计单位完成,收费广场照明设计由大棚设计单位完成。

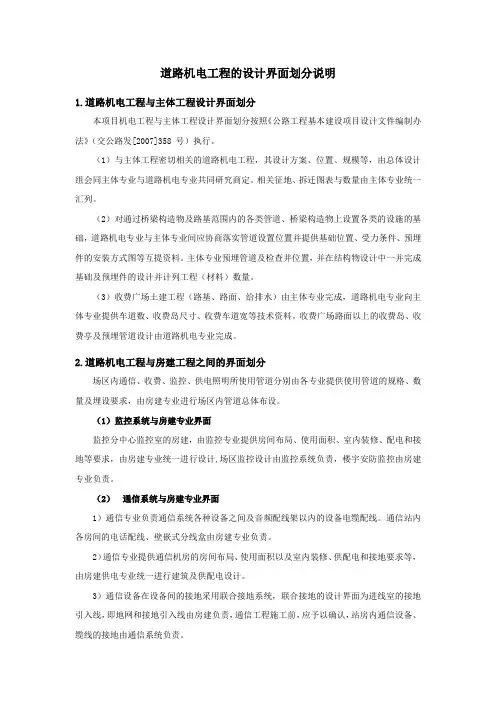

道路机电工程的设计界面划分说明1.道路机电工程与主体工程设计界面划分本项目机电工程与主体工程设计界面划分按照《公路工程基本建设项目设计文件编制办法》(交公路发[2007]358 号)执行。
(1)与主体工程密切相关的道路机电工程,其设计方案、位置、规模等,由总体设计组会同主体专业与道路机电专业共同研究商定。
相关征地、拆迁图表与数量由主体专业统一汇列。
(2)对通过桥梁构造物及路基范围内的各类管道、桥梁构造物上设置各类的设施的基础,道路机电专业与主体专业间应协商落实管道设置位置并提供基础位置、受力条件、预埋件的安装方式图等互提资料。
主体专业预埋管道及检查井位置,并在结构物设计中一并完成基础及预埋件的设计并计列工程(材料)数量。
(3)收费广场土建工程(路基、路面、给排水)由主体专业完成,道路机电专业向主体专业提供车道数、收费岛尺寸、收费车道宽等技术资料。
收费广场路面以上的收费岛、收费亭及预埋管道设计由道路机电专业完成。
2.道路机电工程与房建工程之间的界面划分场区内通信、收费、监控、供电照明所使用管道分别由各专业提供使用管道的规格、数量及埋设要求,由房建专业进行场区内管道总体布设。
(1)监控系统与房建专业界面监控分中心监控室的房建,由监控专业提供房间布局、使用面积、室内装修、配电和接地等要求,由房建专业统一进行设计,场区监控设计由监控系统负责,楼宇安防监控由房建专业负责。
(2)通信系统与房建专业界面1)通信专业负责通信系统各种设备之间及音频配线架以内的设备电缆配线。
通信站内各房间的电话配线、壁嵌式分线盒由房建专业负责。
2)通信专业提供通信机房的房间布局、使用面积以及室内装修、供配电和接地要求等,由房建供电专业统一进行建筑及供配电设计。
3)通信设备在设备间的接地采用联合接地系统,联合接地的设计界面为进线室的接地引入线,即地网和接地引入线由房建负责,通信工程施工前,应予以确认,站房内通信设备、缆线的接地由通信系统负责。

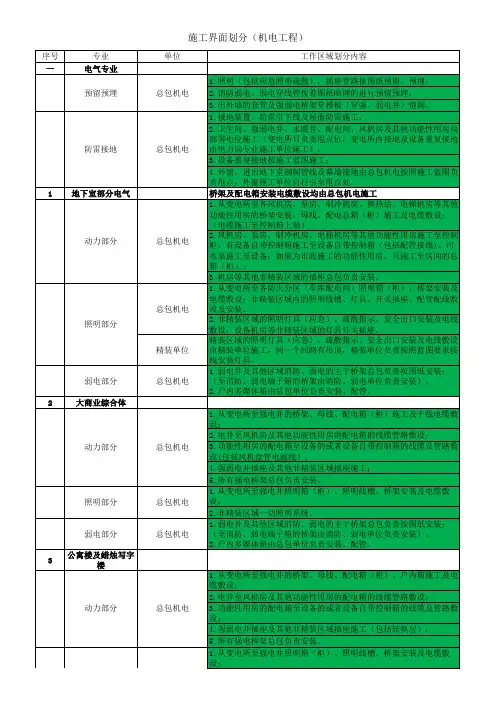

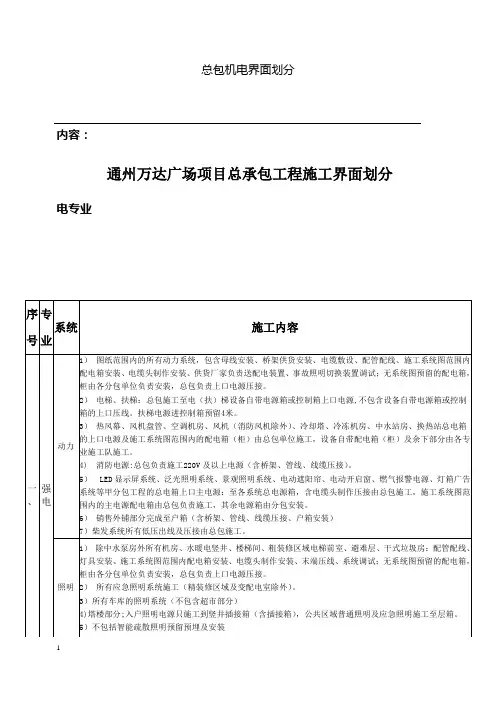

总包机电界面划分内容:电专业通州万达广场项目总承包工程施工界面划分序号专业系统施工内容一、强电动力1)图纸范围内的所有动力系统,包含母线安装、桥架供货安装、电缆敷设、配管配线、施工系统图范围内配电箱安装、电缆头制作安装、供货厂家负责送配电装置、事故照明切换装置调试;无系统图预留的配电箱,柜由各分包单位负责安装,总包负责上口电源压接。
2)电梯、扶梯:总包施工至电(扶)梯设备自带电源箱或控制箱上口电源,不包含设备自带电源箱或控制箱的上口压线。
扶梯电源进控制箱预留4米。
3)热风幕、风机盘管、空调机房、风机(消防风机除外)、冷却塔、冷冻机房、中水站房、换热站总电箱的上口电源及施工系统图范围内的配电箱(柜)由总包单位施工,设备自带配电箱(柜)及余下部分由各专业施工队施工。
4) 消防电源:总包负责施工220V及以上电源(含桥架、管线、线缆压接)。
5) LED显示屏系统、泛光照明系统、景观照明系统、电动遮阳帘、电动开启窗、燃气报警电源、灯箱广告系统等甲分包工程的总电箱上口主电源:至各系统总电源箱,含电缆头制作压接由总包施工,施工系统图范围内的主电源配电箱由总包负责施工,其余电源箱由分包安装。
6)销售外铺部分完成至户箱(含桥架、管线、线缆压接、户箱安装)7)柴发系统所有低压出线及压接由总包施工。
照明1)除中水泵房外所有机房、水暖电竖井、楼梯间、粗装修区域电梯前室、避难层、干式垃圾房:配管配线、灯具安装、施工系统图范围内配电箱安装、电缆头制作安装、末端压线、系统调试;无系统图预留的配电箱,柜由各分包单位负责安装,总包负责上口电源压接。
2)所有应急照明系统施工(精装修区域及变配电室除外)。
3)所有车库的照明系统(不包含超市部分)4)塔楼部分;入户照明电源只施工到竖井插接箱(含插接箱),公共区域普通照明及应急照明施工至层箱。
5)不包括智能疏散照明预留预埋及安装水专业1、 消防水池给水补水、溢水、泄水、通气管道、液位控制系统(含浮球阀)、水位计全部由总包完成。

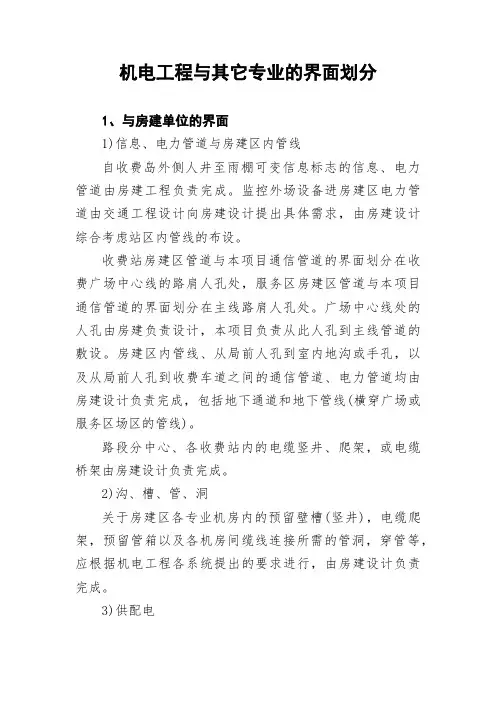

机电工程与其它专业的界面划分1、与房建单位的界面1)信息、电力管道与房建区内管线自收费岛外侧人井至雨棚可变信息标志的信息、电力管道由房建工程负责完成。
监控外场设备进房建区电力管道由交通工程设计向房建设计提出具体需求,由房建设计综合考虑站区内管线的布设。
收费站房建区管道与本项目通信管道的界面划分在收费广场中心线的路肩人孔处,服务区房建区管道与本项目通信管道的界面划分在主线路肩人孔处。
广场中心线处的人孔由房建负责设计,本项目负责从此人孔到主线管道的敷设。
房建区内管线、从局前人孔到室内地沟或手孔,以及从局前人孔到收费车道之间的通信管道、电力管道均由房建设计负责完成,包括地下通道和地下管线(横穿广场或服务区场区的管线)。
路段分中心、各收费站内的电缆竖井、爬架,或电缆桥架由房建设计负责完成。
2)沟、槽、管、洞关于房建区各专业机房内的预留壁槽(竖井),电缆爬架,预留管箱以及各机房间缆线连接所需的管洞,穿管等,应根据机电工程各系统提出的要求进行,由房建设计负责完成。
3)供配电各收费站配电室,各通信站机房设备电源由房建设计提供,电源为三相 380V交流电。
房建系统设计提供自箱式变电站至各收费站、服务区电源室的机电系统供电电缆,预留不少于 5m 的长度,并预留机电工程所需低压出线回路,不少于2套三相380V100A、2套220V32A供电回路。
收费车道设备(包括广场摄像机、收费大棚信号灯、车道控制机、计重设备等,不含收费亭空调)的供电均由收费站控制室内的 UPS 供电,从收费站控制室至车道设备的配电设备及电缆等由机电工程负责。
收费棚照明及收费亭内照明由房建设计负责。
收费亭空调由房建负责统一供电,负责提供到收费亭内供电回路。
4)接地广场及机房的接地均由房建设计负责。
各通信站与收费站监控室以及路分中心采用联合接地方式(单一接地系统),房建设计为机电系统专业机房提供 1 个不大于 1Ω的联合接地母线,母线沿电缆井或电缆桥架引至竖井或电缆桥架所在的机房内,并且预留 2~3 米长度。

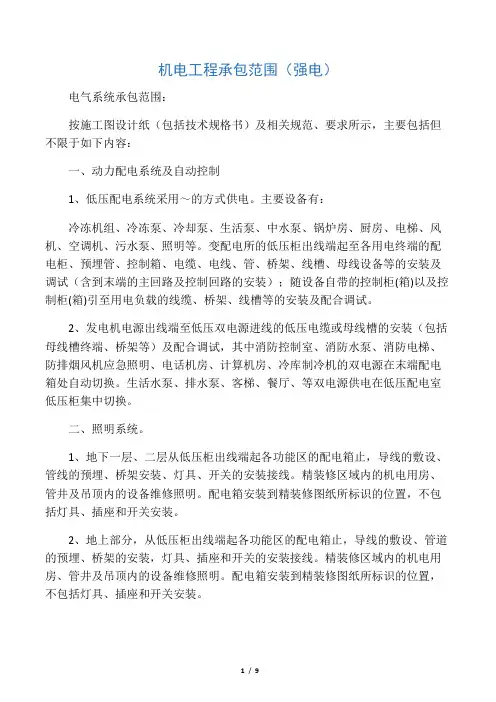

机电工程承包范围(强电)电气系统承包范围:按施工图设计纸(包括技术规格书)及相关规范、要求所示,主要包括但不限于如下内容:一、动力配电系统及自动控制1、低压配电系统采用~的方式供电。
主要设备有:冷冻机组、冷冻泵、冷却泵、生活泵、中水泵、锅炉房、厨房、电梯、风机、空调机、污水泵、照明等。
变配电所的低压柜出线端起至各用电终端的配电柜、预埋管、控制箱、电缆、电线、管、桥架、线槽、母线设备等的安装及调试(含到末端的主回路及控制回路的安装);随设备自带的控制柜(箱)以及控制柜(箱)引至用电负载的线缆、桥架、线槽等的安装及配合调试。
2、发电机电源出线端至低压双电源进线的低压电缆或母线槽的安装(包括母线槽终端、桥架等)及配合调试,其中消防控制室、消防水泵、消防电梯、防排烟风机应急照明、电话机房、计算机房、冷库制冷机的双电源在末端配电箱处自动切换。
生活水泵、排水泵、客梯、餐厅、等双电源供电在低压配电室低压柜集中切换。
二、照明系统。
1、地下一层、二层从低压柜出线端起各功能区的配电箱止,导线的敷设、管线的预埋、桥架安装、灯具、开关的安装接线。
精装修区域内的机电用房、管井及吊顶内的设备维修照明。
配电箱安装到精装修图纸所标识的位置,不包括灯具、插座和开关安装。
2、地上部分,从低压柜出线端起各功能区的配电箱止,导线的敷设、管道的预埋、桥架的安装,灯具、插座和开关的安装接线。
精装修区域内的机电用房、管井及吊顶内的设备维修照明。
配电箱安装到精装修图纸所标识的位置,不包括灯具、插座和开关安装。
3、应急照明从低压柜出线端起各功能区的配电箱止,各功能区所有应急照明配电箱的安装、导线的敷设、管道的预埋、灯具的接线。
4、室外泛光照明从低压配电柜出线端至泛光照明的配电箱止(含配电箱)的电缆、电线、管槽、桥架等安装及调试。
5、室外园林、景观和道路照明从低压配电柜出线端至室外配电箱止(含配电箱)的电缆、电线、管槽、桥架等安装及调试。
三、防雷接地,接地及安全:1、总等电位连接、局部等电位连接、防雷及接地由强电总包完成。

建筑工程总承包与分包界面划分大全(共4份不同工种界面划分方式)1 承包人自行施工工程与专业分包工程施工界面划分1、由承包人完成的分部分项工程具体工作范围界定承包人的施工范围在工程实施过程中,发包人可根据现场实际情况进行适当调整,并按照承包人的中标预算价相应进行费用的调整。
1.1 建筑、装饰工程1.1.1 土方工程包括人工清槽及肥槽回填、房心回填、地库顶部回填土工程(含回填土土源)。
1.1.2 二次结构(含轻质隔墙)砌筑工程属承包人工作范围,由承包人按设计图纸要求完成。
专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。
1.1.3 钢筋混凝土工程属承包人工作范围,由承包人按设计图纸要求完成,其中混凝土按预拌混凝土计入。
专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。
1.1.4 屋面及防水工程屋面属承包人工作范围,防水工程包括地下室、屋面、厨卫间防水等,由承包人按设计图纸要求完成。
1.1.5 室内(含地下室等)装修工程所有二次结构砌筑的表面抹灰、墙面及地面粗装修工程、所有管井、强弱电间、设备用房的装修、室内防水按设计图纸要求完成,配置普通灯具,均由承包人按设计图纸要求完成。
具体施工部位按照发包人提供的装修标准或图纸执行。
1.1.6 外墙装修(含外保温等)工程所有外墙面装修均属承包人工作范围,由承包人按图纸要求完成。
1.1.7 公共区域精装修工程公共区域精装修工程属于暂估项目。
1.1.8 门窗工程门窗工程属于暂估项目,门窗后塞口由承包人负责施工,其费用已包含在总包服务费中。
1.1.9 其它零星工程均属承包人工作范围,由承包人按图纸要求完成。
1.1.10 工程水电费工程水电费由承包人统一计取和支付(包括所有专业分包人、供应商等所使用的水电费)。
总承包单位应该为专业分包人提供按分包合同中约定临时用电的接驳点。
1.2 给排水工程1.2.1 包括冷水给水、热水给水、废水(中水源水)、压力排水、污水排水、雨水工程施工安装;生活水箱(包括洁水设备)、泵及生活给水变频装置成套设备安装;消防水箱、水池等用水设备如为发包人分包工程,承包人必须将水管接至水箱、水池等用水设备,此过程中阀门、控制器等均已包括在承包范围之内。
土建总包与各机电专业工作界面划分细则(适用于住宅项目)基于目前招标机电专业划分,机电各专业施工单位的招标顺序和时间,初步拟定以下工作界面和划分,若招标有调整,则需调整下面内容。
下列内容可作为总包及各机电专业招标文件附件,合同附件使用。
一、建筑电气:1、管线、桥架、线槽1)所有强电、智能化预埋管线(一次、二次预埋)、套管均由总包单位施工,包括但不限于展示区室外管线、临时售楼部预埋管线。
2)明装管线装修区域由装修单位负责,各专业后加明装管线由各专业自行完成。
3)线槽、桥架:土建总包负责红线内非供电局验收的全部低压用电线槽、桥架;若存在永久用电工程与低压配电部分共用的线槽和桥架由永电单位负责完成。
2、配线、电缆1)住宅户内配电土建总包负责由电表箱下桩敷设线缆至户内总配电箱接线(含集中电表箱下桩的接线及无偿配合永电单位的调试配合工作)、户内总配电箱的安装及上桩接线,负责户内总配电箱(含下桩接线)至开关、插座等终端电器的线缆。
装修负责末端面板安装,总包无偿配合调试。
2)公共照明系统(电梯前室、大堂、电梯厅、公共走廊、楼梯)土建总包负责由集中电表箱下桩的全部电线、电缆敷设,其中电梯前室只穿线至指定驳接位。
对于带装修区域,总包负责按照建筑电气图纸预埋管线,装修单位负责驳接末端的接线、缆,以及装修单位负责根据装修图纸完成相应的接线缆工程。
地下室所有应急照明均由总包完成,地上楼层电梯前室、大堂、电梯厅、公共走廊、楼梯总包负责所有应急照明线路,装修单位负责所属区域的应急设备。
3)公共照明系统(电房、机房)土建总包负责由低压配电柜(箱)及发电机配电屏的下桩(含下桩接线)的全部电线、电缆敷设,除了有验收要求的电房和机房由专业单位完成,其它照明线缆由总包完成。
4)动力系统土建总包负责自低压配电柜(箱)及发电机配电柜的下桩(含下桩接线)至相关用电配电箱的全部电线电缆敷设和上下桩接线,其中电梯、消防类和通风类各一级配电箱(或控制柜上一级)负责上桩接线及箱体,一级箱(或控制柜上一级)至控制柜电缆由各专业自行敷设。
第1篇一、建筑机电工程施工界面划分1. 设备、材料采购供应界面划分在建筑机电工程中,设备、材料的采购供应界面划分主要包括以下两个方面:(1)明确智能化系统设备供应商和被监控的设备供应商之间的界面划分。
这主要是明确建筑设备监控系统与机电工程的设备、材料、接口和软件的供应范围。
(2)明确机电工程设备、材料、接口和软件的供应范围,确保各专业设备之间的接口协调。
2. 系统设备接口界面确定在建筑设备监控系统中,与变配电设备、发电机组、冷水机组、热泵机组、锅炉和电梯等大型建筑设备实现接口方式的通信,必须预先约定所遵循的通信协议。
3. 智能化系统施工界面协调在智能化系统施工过程中,需协调以下方面:(1)建筑设备监控系统涉及的机电设备和各系统之间的设备安装。
(2)管槽敷设及穿线和接线。
(3)设备调试及相互配合。
二、弱电与消防、消防与通风专业界面划分1. 功能划分根据招标文件、工程量清单和施工图,明确各专业在工程中的功能定位,从而划分施工界面。
2. 合同范围划分在签订合同时,合同范围应与公众内容一致,确保各专业施工界面划分的准确性。
三、其他专业工程施工界面划分1. 土建与装饰工程界面划分在土建与装饰工程中,界面划分主要包括以下方面:(1)结构工程与装饰工程的交接。
(2)管道、电气、通风等安装工程与装饰工程的交接。
2. 道路工程与桥梁工程界面划分在道路工程与桥梁工程中,界面划分主要包括以下方面:(1)路基工程与路面工程的交接。
(2)桥梁工程与道路工程的交接。
总之,专业工程施工界面划分是确保工程项目顺利进行的关键环节。
在工程实践中,应根据工程特点、专业领域和合同要求,合理划分施工界面,确保各专业施工有序、高效地进行。
第2篇一、施工界面划分的原则1. 明确分工:各施工承包单位和专业之间应明确各自的职责范围,避免出现责任不清、互相推诿的现象。
2. 优化流程:合理划分施工界面,确保施工流程顺畅,提高施工效率。
3. 安全保障:确保施工过程中,各专业之间协调配合,避免因界面划分不合理导致安全事故。

机电工程与路基、桥梁、隧道及房建工程设计及施工界面划分指导意见一、机电工程与路基土建工程1、路基上的通信管道主干线通信管道、分歧人孔、横穿公路管道、路肩手孔,从主线分歧人孔或路肩人手孔沿匝道至收费广场两侧人孔的通信管道(含沿途人手孔)等由机电工程通信管道工程设计,机电工程承包方施工,路基土建工程承包方配合。
机电工程外场设备电力管道及电力人手孔由机电工程通信管道工程设计,机电工程承包方施工。
2、机电外场设备基础外场监控摄像机、可变信息标志、可变情报板、气象检测器、能见度检测器、车辆检测器等监控外场设备基础、接地、防雷及支撑结构由机电工程设计,机电工程承包方施工。
3、收费广场及收费岛收费广场路基、路面部分由路基土建工程根据收费广场直线长度、收费车道数、复式收费车道/亭、计重收费车道/亭和自动缴费车道/亭等技术要求及营运需求进行设计,路基土建工程承包方施工。
收费广场下的横穿管道由机电工程设计,机电工程承包方施工。
收费岛、收费亭及其岛上设备或设施基础及其管线预留预埋、手孔等均由机电工程设计,机电工程承包方施工。
二、机电工程与桥梁工程桥梁构造物上的机电外场设备的安装位置、供电方式由机电工程设计,机电工程承包方施工。
机电外场设备的安装基础、防雷接地、受力条件及预留预埋方式等则由机电工程提供需求给土建工程,由土建工程统一设计,土建工程承包方施工。
三、机电工程与隧道土建工程1、预留预埋隧道内通风、照明、监控、火灾报警、消防、供配电设施所需的预留洞室、预埋管件等由机电工程设计,并提供图纸给隧道土建工程,由隧道土建工程承包方施工。
工程施工时,预留预埋如果达不到要求,应由土建工程承包方负责完善,机电工程承包方协助。
2、洞内变电洞室隧道内预留的变电洞室结构以及变电洞室内的电缆沟、接地线等均由机电工程设计,隧道土建工程承包方施工;变电洞室内的电气设备安装基础槽钢、电缆支架和电缆敷设等由机电工程设计,机电工程承包方施工。
3、洞外管道隧道洞口管道、人孔、横穿过路钢管、手孔,从洞口人(手)孔至变电所的管线衔接管道,由机电工程设计,机电工程承包方施工。
