井点降水技术交底
- 格式:doc
- 大小:305.50 KB
- 文档页数:8

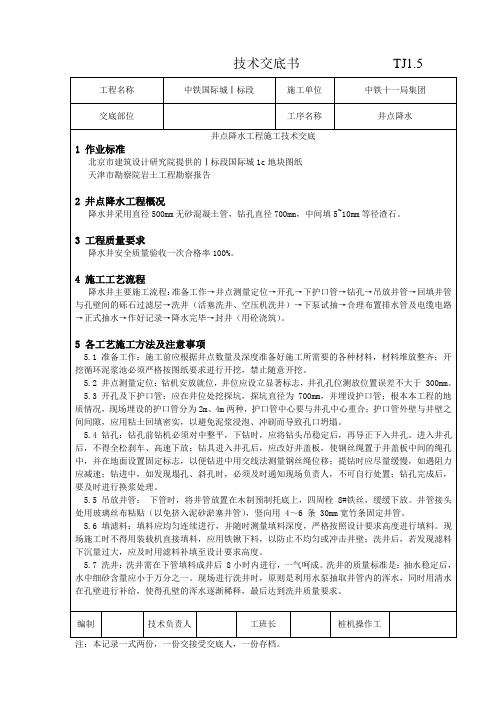

工程名称中铁国际城Ⅰ标段施工单位中铁十一局集团交底部位工序名称井点降水井点降水工程施工技术交底1 作业标准北京市建筑设计研究院提供的Ⅰ标段国际城1c地块图纸天津市勘察院岩土工程勘察报告2 井点降水工程概况降水井采用直径500mm无砂混凝土管,钻孔直径700mm,中间填5~10mm等径渣石。
3 工程质量要求降水井安全质量验收一次合格率100%。
4 施工工艺流程降水井主要施工流程:准备工作→井点测量定位→开孔→下护口管→钻孔→吊放井管→回填井管与孔壁间的砾石过滤层→洗井(活塞洗井、空压机洗井)→下泵试抽→合理布置排水管及电缆电路→正式抽水→作好记录→降水完毕→封井(用砼浇筑)。
5 各工艺施工方法及注意事项5.1 准备工作:施工前应根据井点数量及深度准备好施工所需要的各种材料,材料堆放整齐;开挖循环泥浆池必须严格按图纸要求进行开挖,禁止随意开挖。
5.2 井点测量定位:钻机安放就位,井位应设立显著标志,井孔孔位测放位置误差不大于 300mm。
5.3 开孔及下护口管:应在井位处挖探坑,探坑直径为 700mm,并埋设护口管;根本本工程的地质情况,现场埋设的护口管分为2m、4m两种,护口管中心要与井孔中心重合;护口管外壁与井壁之间间隙,应用粘土回填密实,以避免泥浆浸泡、冲刷而导致孔口坍塌。
5.4 钻孔:钻孔前钻机必须对中整平,下钻时,应将钻头吊稳定后,再导正下入井孔。
进入井孔后,不得全松刹车、高速下放;钻具进入井孔后,应改好井盖板,使钢丝绳置于井盖板中间的绳孔中,并在地面设置固定标志,以便钻进中用交线法测量钢丝绳位移;提钻时应尽量缓慢,如遇阻力应减速;钻进中,如发现塌孔、斜孔时,必须及时通知现场负责人,不可自行处置;钻孔完成后,要及时进行换浆处理。
5.5 吊放井管:下管时,将井管放置在木制预制托底上,四周栓8#铁丝,缓缓下放。
井管接头处用玻璃丝布粘贴(以免挤入泥砂淤塞井管),竖向用 4~6 条 30mm宽竹条固定井管。
井点降水安全技术交底一、井点降水安全技术:1.两人合运井管时要动作一致,以免伤人。
2.冲孔时吊钩与冲管应固定牢固,安全可靠。
3.抽出的水应予排走,要防止排水渠道堵塞发生倒流以及雨水流入基坑内导致基坑壁坍塌。
4.主机要安装在平坦坚实的地基上,而且机泵连接同心,连轴节的螺栓及地脚螺栓应紧固。
5.电源线绝缘良好,电器部分设置接地线,并保持干燥。
各防护装置完好无缺。
6.水泵运转过程中发生漏气、漏水、地网堵塞或运转声音不正常,电动机温度过高,电流突然增大或电压升降超过额定数5%时均应立即停机检查修理。
严禁带电处理上述事故。
7.水泵运转时严禁人员从机上跨越。
8.停机时应先关闭出水阀然后停机。
二、道路路基挖方施工安全技术要求:1.挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。
2.人工挖土,前后应保持15米以上的距离,左右应保持1米以上的距离;机动车辆和装载机配合挖土时,必须距离人工挖土面保持5米凡例上的距离。
3.人际配合挖方施工,人员不许站在机械前面的工作面上, 一定要站在机械工作面以外。
4.挖土机挖土时,人员不许在机械回转半径内通过,并保证一定的施工场地,施工范围内不准安排其它作业。
5.运土汽车进入场地必须有专人指挥,以保证安全。
6.压路机碾压时需要人工清理轮上粘土时,清理人员必须站在压路机的后面清理。
7.在挖填交接处或悬崖边缘进行挖土施工,必须保留1米以上的安全距离。
8.挖土时,必须自下而上分层开挖,压层厚度一般不超过1米,最厚不得超过1.5米。
严禁掏底放崖而造成坍塌事故。
9.两侧堆土时,堆土区必须留出人行通道;尽量避免靠墙堆土,必须堆土时高度不超过1米,并应设良好的排水沟管。
10.工休时,机械、人员不允许靠墙休息,以防发生坍塌伤人事故。
一、交底对象全体参与井点降水施工的施工人员、技术人员、安全员及管理人员。
二、交底时间[填写具体时间]三、交底内容1. 井点降水工程概述井点降水是人工降低地下水位的一种方法,主要用于土方工程、地基与基础工程施工中,能有效疏干基土中的水分,提高地基强度,减少土坡土体侧向位移与沉降,稳定边坡,消除流砂,减少基底土的隆起,为地基与基础工程施工提供干燥的施工条件。
2. 井点降水施工安全注意事项(1)井点降水施工前,必须对施工区域进行地质勘察,了解地下水位、土层分布等情况,确保施工方案合理。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工区域应设置明显的警示标志,禁止无关人员进入。
(4)井点降水施工过程中,必须确保排水畅通,防止积水。
(5)井点降水施工过程中,严禁将主管、支管顶部的连接胶管埋入土中,以防损坏。
(6)深井井点的抽水设备应定期检查、维护,确保设备正常运行。
3. 井点降水施工操作流程(1)井点安装:平整场地,井点放线定位,安装高程控制点,安装井点管。
(2)抽水设备安装:安装集水总管,连接抽水设备,调试设备。
(3)试抽水:检查设备运行情况,确保排水畅通。
(4)正常降水:根据地下水位变化,调整抽水设备运行参数。
(5)降水完毕:拔除井管,封井。
4. 井点降水施工质量要求(1)井点安装位置、深度、高程应符合设计要求。
(2)井点管、滤管、集水总管等材料质量应符合国家标准。
(3)抽水设备运行正常,排水畅通。
(4)井点降水效果应符合设计要求。
5. 井点降水施工安全措施(1)施工人员必须接受安全教育培训,掌握井点降水施工安全知识。
(2)施工过程中,必须遵守操作规程,确保施工安全。
(3)定期对施工人员进行安全检查,发现安全隐患及时整改。
(4)施工区域设置安全警示标志,加强现场安全管理。
四、交底要求1. 施工人员要认真听取交底内容,了解井点降水施工安全注意事项。
2. 施工过程中,严格按照操作规程进行施工,确保施工安全。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工负责人:____________________5. 施工时间:____________________二、井点降水作业基本要求1. 井点降水作业必须遵循国家有关安全生产法律法规和标准规范。
2. 作业人员应具备相应的操作技能和安全意识,熟悉井点降水作业的安全操作规程。
3. 井点降水作业前,必须对施工人员进行安全技术交底,确保作业人员掌握安全操作技能。
三、安全技术交底内容1. 井点降水作业前的准备工作(1)检查井点降水设备是否完好,包括水泵、电机、井点管、滤水管等。
(2)检查井点降水系统是否畅通,包括管道、阀门、接头等。
(3)检查抽水设备是否正常,包括电源、电缆、电机等。
2. 井点降水作业过程中的安全注意事项(1)作业人员应穿戴符合要求的个人防护用品,如安全帽、工作服、防护手套、防滑鞋等。
(2)在井点降水作业过程中,严禁作业人员擅自进入井点降水区域。
(3)作业人员应按照操作规程进行作业,不得擅自改变作业程序。
(4)井点降水作业时,应保持井点降水区域周围环境整洁,确保排水畅通。
(5)作业人员应密切关注井点降水系统的运行情况,发现异常情况应立即停止作业,报告负责人进行处理。
3. 井点降水作业后的注意事项(1)作业完成后,应及时清理现场,确保井点降水区域周围环境整洁。
(2)对井点降水设备进行检查、维护,确保设备正常运行。
(3)对井点降水区域进行巡查,发现安全隐患应立即整改。
四、应急预案1. 井点降水作业过程中发生事故时,应立即停止作业,采取紧急措施进行救援。
2. 发生触电事故时,应立即切断电源,进行现场急救,并报告相关部门。
3. 发生物体打击事故时,应立即将伤员送往医院救治,并报告相关部门。
4. 发生坍塌事故时,应立即组织人员疏散,并报告相关部门。
一、交底目的为确保井点降水施工过程中的安全,防止发生安全事故,现将井点降水三级安全技术交底如下,请相关人员认真学习并严格遵守。
二、交底内容1. 井点降水施工前的准备工作(1)施工前应进行现场勘察,了解地质情况、地下水状况、周边环境等,确保施工安全。
(2)施工前应编制井点降水施工方案,明确施工步骤、施工方法、安全措施等。
(3)施工前应对施工人员进行安全技术培训,提高施工人员的安全意识。
2. 井点降水施工过程中的安全技术措施(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、安全鞋等。
(2)井点降水施工时,必须严格按照施工方案进行,不得擅自更改施工步骤。
(3)井点降水施工过程中,应确保井点管、滤水管、抽水设备等设备正常运行。
(4)施工过程中,应密切关注地下水位变化,防止因降水过度导致周边建筑物、构筑物沉降、开裂等。
(5)井点降水施工过程中,应定期检查井点管、滤水管、抽水设备等,确保设备完好。
(6)施工过程中,应设置警示标志,提醒过往人员注意安全。
3. 井点降水施工过程中的应急处置措施(1)发生井点管、滤水管破裂、抽水设备故障等紧急情况时,应立即停止施工,并采取相应措施进行处理。
(2)如遇周边建筑物、构筑物沉降、开裂等异常情况,应立即停止施工,并向相关部门报告。
(3)如发生人员伤亡事故,应立即启动应急预案,及时进行救治,并按规定上报事故情况。
三、交底要求1. 施工人员应认真学习井点降水三级安全技术交底内容,确保掌握安全施工技能。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员应自觉遵守施工现场各项规章制度,不得违反操作规程。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全素质。
5. 施工单位应加强对施工现场的安全管理,确保施工安全。
四、附则本安全技术交底自发布之日起执行,如遇特殊情况,可由施工单位根据实际情况进行修订。
施工单位:____________________项目负责人:____________________日期:____________________。
施工安全技术交底记录工程名称交底编号009
交底里程交底项目降水井施工一、施工准备
(1)现场三通一平已完成。
(2)电缆探沟已经挖出、树木已经砍伐。
(3)发电机已安装,并调试运行。
(4)现场配备水源和中砂。
二、降水井布置及要求
本工程采用深井泵井点降低地下水位排水的施工方法。
K227+395.00、K233+894.00、K238+033.77、K240+710.52四处平改立降水井深度不得小于12m,直径不小于30cm。
三、打井操作要点
1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好
标记。
2、采用打井机成孔,成孔后立即清孔,并安装井管。
井管下入后,井管
的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。
3、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排
出的水由浑变清,达到正常出水量为止。
4、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后
进行试抽水,满足要求后转入正常工作。
5、观测井中地下水位变化,作好详细记录。
6、井内排水采用设置汇水管,排至不影响施工位置,根据现场需要确定。
四、一般控制点
1、钻孔的垂直度应保证,符合成孔的技术标准要求。
2、井管下沉前应清孔,井点埋设井底沉渣厚度应小于80mm,没有出水不
畅或死井等情况。
五、抽水
抽水采用井点降水专用深井抽水泵抽水,开始抽水后,应设专人负责盯护,24小时不间断抽水。
交底人日期
接底人
日期。
井点降水施工安全技术交底一、项目背景井点降水施工是一种新型的降雨天气处理方式。
采用该方案可以大幅降低城市内涝的发生率和影响范围,同时减轻市政部门的抢险压力。
然而,井点降水施工涉及的安全风险较高,要求施工人员必须掌握必要的安全技术知识,提高自身防范风险的能力,确保施工的安全和效率。
本文主要介绍井点降水施工的安全技术交底内容。
二、井点降水施工安全技术交底1. 工作环境安全井点降水施工的道路交通管制和工地封闭必须得到落实,施工现场必须设置警示标志和安全警示灯,确保施工现场的可见性,防止交通事故和行人误入危险区域。
2. 工作人员安全a.施工现场必须有专职人员进行指挥和管理。
工人必须参加必要的安全培训,了解施工操作规范和安全流程,熟悉各项安全措施的使用方法。
b.施工人员必须配戴并正确使用个人防护用品,如安全帽、防护鞋、护目镜等。
要保持警惕,避免出现疏忽大意、理解错误等人为因素导致的安全事故。
c.对于基础薄弱、土壤不稳定等易导致坍塌的地质条件,在进行施工前必须进行必要的支护、预防措施,确保施工人员的生命安全。
3. 工作设备安全a.施工前必须对施工设备进行检查和维护,保证设备的运行安全和稳定性。
b.施工设备使用时必须遵循使用规范,确保机械设备在正常运行状态下使用,严禁擅自改动设置和调整操作参数。
c.对于施工现场出现的故障和设备损坏必须立即进行处理和维护,确保设备的正常运转,避免设备故障导致的安全事故。
4. 废弃物处理安全a.井点降水施工产生大量的废弃物,必须及时清理和处理,尽量减少对环境的影响。
b.废弃物必须分类、储存并送往指定的处理场所,严禁随意倾倒、堆放和直接排放。
c.废弃物清理和运输工作必须由专业公司或单位负责,确保废弃物处理的安全和卫生。
三、总结井点降水施工是一项重要的城市生态建设项目,但同时也是一项风险较高的施工工程。
要确保施工的顺利进行和安全,施工人员必须掌握必要的安全技术知识,提高自身防范风险的能力。
井点降水施工安全技术交底一、技术交底1、详细查阅工程地质报告和施工图纸,合理确定降水基准面。
本工程降水施工考虑100m-150m作为施工流水段,依据流水段长度范围内槽底标高最低处作为统一的降水基准面,保证流水段内滤管与总管分别处在同一水平面上。
2、井点平面布置采用沿沟槽双排线状布置。
间距 1.0m,井点距沟槽上口边缘70-100cm,且端部应顺管沟方向向外延伸,延伸长度等于沟槽上口宽度。
3、井点埋深的确定必须保证滤管埋入储水层内,且要保证降水后地下水位至沟槽降水最不利点的安全距离不小于0.5m。
双排井点降水水力坡度取1/10。
4、严格按照测量放线确定的井点位置开挖小土坑,深约50cm,便于成孔时集水。
再用小沟将小坑与集水坑或线外临时沟渠相通,以便排除多余水。
5、成孔用冲击式或回转式钻机成孔,孔径为30-35cm.井深比井点设计埋深深50cm.成孔时应保持垂直且上下孔径一致。
6、成孔完毕后,拔出冲孔管立即居中扦入井点管至设计埋深位置,并及时沿井点管四周均匀投放2-4mm粗砂作滤层,滤层厚度应在60-100mm之间,填砂必须连续不得中断,滤层填充高度至少超过滤管顶100-180cm。
一般应填至原地下水位线以上,孔内剩余部分用粘土回填捣实以防漏气。
7、集水干管与井点管用塑料管或胶皮管连接,连接方式采用8#铁丝绑牢,一组井点管部件连接完毕后与抽水设备连通,接通电源,即可进行试抽,检查有无漏气、淤塞情况,出水是否正常,如有异常,应检修后方可使用,如压力表读数在0.15-0.20MPa。
真空度在73.33KPa,方可进行正式抽水。
8、抽水必须连续,并设备用电源和备用水泵以免沉渣淤管。
9、流水段中各组井点系统真空度应保持在55.3-66.7KPa。
压力应保持在0.16MPa。
井点使用时正常出水规律是先大后小、先混后清。
如不上水或水一直较混或先清后混等情况应立即检查纠正。
10、井点埋设应无严重漏气、淤塞、出水不畅或死井情况。
井点降水安全技术交底背景介绍在基础设施建设中,深基坑和隧道等工程中存在一定的水与土压力问题,这会给工人安全和生命带来很大的威胁。
为了确保工程施工和工人安全,我们采用了井点降水技术。
井点降水技术井点降水技术(Groundwater Drawdown Technology)是利用开挖工程的排水方式,将深度开挖区域内的水压降低,以减小深度开挖带来的土体变形和失稳危险,从而保证施工顺利进行。
井点降水分区域降水和整体降水两种降水方法。
区域降水区域降水是在开挖施工时,将挖土区域内设置井点装置,通过井点从上层引入水,形成流向挖土区域的地下水流,再通过井下泵站将水泵出来,实现区域降水的目的。
整体降水整体降水通过在开挖范围内围设井点装置,在开挖前就开始降低水位,使整个开挖区域形成一定的井点降水压力差,从而控制土壤变形和水坑发生的深度和尺寸。
整体井点降水适用于大面积连续开挖,时效性强,而区域降水适用于小型开挖区域、不要求紧急停产的场合。
整体降水在工期中要根据地下水位变化情况,进行增减调整。
井点降水技术的措施为了实现井点降水技术的有效措施,我们需要在实际施工中采取以下几个方面的措施。
管网布置1.确定井点位置,将井点布置在距离现场开挖边缘合理距离的地点,以确保深度开挖区域内地下水有有效地入口;2.根据实际情况,在深度开挖区域内设置固定式及可拆卸式井点形成管网,在出水井点处安装净化设备和计量设备,测量井点吸水量及水泵流量,以确保水位控制在合理范围内。
泵站选型根据开挖区域的情况选择相应的井下泵站,确保够用的水量,根据开挖进度调整泵站的位置和数量。
检测与调整1.对管网进行巡查和维护,检查井点是否正常引入地下水,对管道泄漏和破损及时修补,并记录井点吸水量和水位高度;2.检测开挖区域内地下水位的变化,及时进行调整,以维持水位在安全范围内,并及时调整泵站的放置位置。
安全措施在整个降水过程中需要做好相应的安全保障措施,如:1.设立醒目的安全标志,提醒工人注意安全;2.通过专业培训,让工人明确降水操作流程,掌握必要的安全常识和操作技能;3.在施工现场设置专属的安全管理人员,及时处理施工过程中的各种异常情况,确保施工环节中的人员和设备安全。
井点降水计算技术交底
工程名称龙域华都B区三标段施工单位
分项工程名称降排水工程交底部位交底时间2021-01-13
交底内容

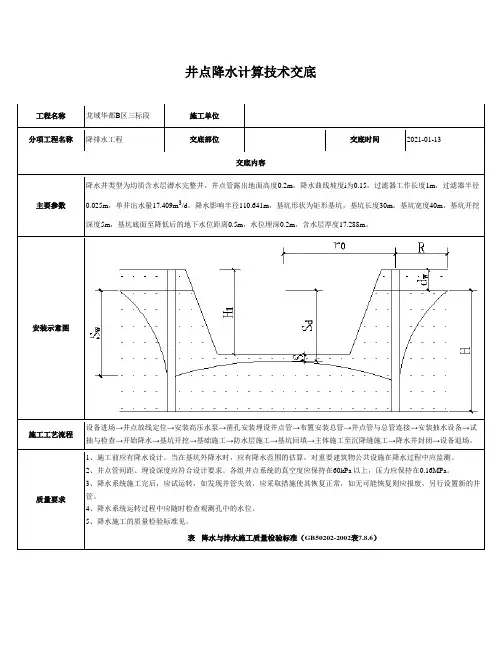

主要参数降水井类型为均质含水层潜水完整井,井点管露出地面高度0.2m,降水曲线坡度i为0.15,过滤器工作长度1m,过滤器半径0.025m,单井出水量17.409m3/d,降水影响半径110.641m,基坑形状为矩形基坑,基坑长度30m,基坑宽度40m,基坑开挖深度5m,基坑底面至降低后的地下水位距离0.5m,水位埋深0.2m,含水层厚度17.288m。
安装示意图
施工工艺流程设备进场→井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→开始降水→基坑开挖→基础施工→防水层施工→基坑回填→主体施工至沉降缝施工→降水井封闭→设备退场。
质量要求1、施工前应有降水设计。
当在基坑外降水时,应有降水范围的估算,对重要建筑物公共设施在降水过程中应监测。
2、井点管间距、埋设深度应符合设计要求。
各组井点系统的真空度应保持在60kPa 以上,压力应保持在0.16MPa。
3、降水系统施工完后,应试运转,如发现井管失效,应采取措施使其恢复正常,如无可能恢复则应报废,另行设置新的井管。
4、降水系统运转过程中应随时检查观测孔中的水位。
5、降水施工的质量检验标准见。
表降水与排水施工质量检验标准(GB50202-2002表7.8.6)。
井点降水施工安全技术交底井点降水施工是一项重要的工程施工技术,能够有效控制施工现场的地下水位,维护工程安全。
为了确保井点降水施工的安全性,施工人员必须牢记以下技术要点。
1. 施工前准备在进行井点降水施工前,应进行充分的前期准备工作。
首先,需要对工程现场进行详细的勘测,确保了解地下水位、地质情况和施工条件。
同时,还需要制定详细的施工方案,明确施工工艺和操作步骤,确保施工过程中的安全。
2. 井点降水设备的选择与安装选择合适的井点降水设备是施工过程中的关键。
根据勘测数据和施工需要,选择合适的水泵和管道系统,并进行正确的安装和调试。
确保水泵的选型符合施工要求,管道系统的连接牢固可靠,以避免设备故障和漏水情况的发生。
3. 施工现场安全措施在进行井点降水施工时,必须严格遵守相关的安全规定和操作规程。
首先,施工现场必须设置明显的安全警示标志,告知工作人员和外来人员降水施工的进行。
同时,施工现场必须保持整洁有序,避免堆放杂物和障碍物,确保施工人员的安全。
4. 安全防护设施与措施为确保施工人员的安全,必须配备必要的安全防护设施。
在井筒降水施工过程中,施工人员必须佩戴合格的安全帽、防护眼镜、防护手套等个体防护用具。
同时,必须设置良好的通风设施,确保施工现场的空气流通,避免气体积聚导致的安全隐患。
5. 降水效果的监控与记录在进行井点降水施工时,必须对降水效果进行实时监控。
通过合适的监测设备,监测井点周围地下水位的变化,并及时采取相应措施调整降水工艺。
同时,还需要记录降水过程中的各项参数,以便后续的分析和参考。
6. 突发事件应急响应在井点降水施工过程中,如果发生突发事件,施工人员必须迅速做出应急响应。
首先,应立即停止施工活动,确保施工现场的安全。
其次,应及时上报相关部门,并按照应急预案进行处理,以最大程度减少事故的发生和扩大。
总结:井点降水施工是一项技术要求较高且涉及安全风险的工程施工技术。
施工人员必须严格按照技术交底中的要求执行,并时刻保持安全意识,严格遵守施工操作规程。
一、工程概况1. 工程名称:__________工程2. 工程地点:__________3. 施工单位:__________4. 施工负责人:__________5. 施工日期:__________二、井点降水施工安全技术交底1. 井点降水施工目的为确保基坑开挖过程中的安全,降低地下水水位,防止基坑坍塌,保证施工顺利进行。
2. 井点降水施工区域(1)基坑四周(2)地下水位较高的区域3. 井点降水施工安全注意事项(1)施工人员必须经过专业培训,了解井点降水施工安全操作规程。
(2)施工前,对施工现场进行安全检查,确保无安全隐患。
(3)施工过程中,严格遵守操作规程,防止发生安全事故。
4. 井点降水施工安全措施(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)施工设备应定期检查、维护,确保设备安全可靠。
(4)井点降水施工区域设置围挡,防止非施工人员进入。
5. 井点降水施工具体要求(1)井点降水设备选用应符合国家标准,并具备相应的安全性能。
(2)井点降水施工前,应进行现场勘察,了解地下水位、地质条件等,制定合理的井点降水方案。
(3)井点降水施工过程中,密切关注地下水位变化,确保地下水位降至安全深度。
(4)井点降水施工结束后,及时清理现场,确保现场整洁。
6. 井点降水施工紧急情况处理(1)若发生设备故障,应立即停止施工,并通知维修人员进行维修。
(2)若发生人员受伤,应立即停止施工,并立即拨打急救电话,同时采取必要的急救措施。
(3)若发生井点降水施工区域坍塌,应立即停止施工,并采取有效措施进行应急处置。
三、安全技术交底1. 施工单位应将本安全技术交底内容告知施工人员,确保施工人员了解并掌握。
2. 施工人员应认真阅读安全技术交底内容,确保自身安全。
3. 施工过程中,如遇特殊情况,应立即向施工负责人报告,并采取相应措施。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
