一、交底对象本次安全技术交底对象为井点降水班组全体成员。
二、交底时间[具体日期]三、交底内容1. 井点降水施工概述井点降水是建筑工程中一项重要的施工技术,主要用于降低地下水位,确保基坑开挖、地下工程等施工顺利进行。
本次施工采用井点降水技术,主要包括轻型井点、喷射井点、电渗井点、管井井点与深井井点等。
2. 安全技术要求(1)安全检查1)施工前,安全人员必须详细检查基坑周围地面,防止塌方。
2)所有轻型井点的主管以及支管顶部的连接胶管,不得埋入土中。
3)深井井点的抽水设备,应确保正常运行。
(2)操作规程1)操作人员应熟悉井点降水设备的使用方法和操作流程。
2)施工过程中,应严格按照施工方案进行操作,确保施工质量。
3)施工过程中,严禁无关人员进入施工现场。
(3)应急救援1)遇有险情,应立即停止施工,采取有效措施进行救援。
2)遇有人员伤亡,应立即报告现场负责人,并采取相应救护措施。
3)遇有自然灾害,应立即撤离现场,确保人员安全。
4. 施工注意事项(1)施工过程中,注意观察设备运行状态,发现问题及时处理。
(2)施工区域应设置安全警示标志,提醒过往行人注意安全。
(3)施工过程中,应保持施工现场整洁,不得随意堆放杂物。
(4)施工人员应穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
四、交底要求1. 井点降水班组全体成员必须认真听取本次安全技术交底,确保掌握各项安全要求。
2. 施工过程中,严格执行安全技术要求,确保施工安全。
3. 遇有安全疑问,应及时向现场负责人或安全人员咨询。
4. 施工结束后,井点降水班组应总结本次施工中的安全经验,不断提高安全意识。
五、交底负责人[姓名][职务][联系电话][日期]六、附件1. 井点降水施工方案2. 井点降水设备清单3. 安全防护用品清单4. 应急救援预案注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工负责人:____________________二、井点降水作业目的井点降水作业的目的是降低地下水位,确保基坑开挖、基础施工等工程顺利进行,防止因地下水位过高导致的基坑边坡失稳、流砂等事故。
三、井点降水作业安全注意事项1. 人员安全(1)作业人员必须经过专业培训,熟悉井点降水作业的安全操作规程。
(2)作业人员应穿戴好个人防护用品,如安全帽、工作服、防滑鞋等。
(3)作业人员应严格遵守现场安全规章制度,不得擅自离岗。
2. 设备安全(1)检查井点降水设备是否完好,如发现故障应及时维修或更换。
(2)设备操作人员应熟悉设备性能和操作方法,确保设备运行正常。
(3)设备操作过程中,注意观察设备运行状态,发现异常情况立即停止作业,进行检查和处理。
3. 施工现场安全(1)井点降水施工区域应设置明显的警示标志,提醒过往行人注意安全。
(2)施工现场应保持整洁,清理施工垃圾,防止杂物掉入井点降水设备中。
(3)井点降水施工过程中,注意观察周边环境,防止因地下水位下降导致地面沉降、建筑物开裂等事故。
四、井点降水作业操作规程1. 井点降水设备安装(1)按照设计要求,确定井点降水设备的位置和数量。
(2)安装井点降水设备,确保设备连接牢固,无渗漏。
(3)检查设备是否正常运行,确认无误后方可进行作业。
2. 井点降水作业(1)启动井点降水设备,调整抽水量,确保地下水位降至设计要求。
(2)观察井点降水设备运行状态,如发现异常情况立即停止作业,进行检查和处理。
(3)定期检查井点降水设备,确保设备正常运行。
3. 井点降水作业结束(1)井点降水作业结束后,关闭井点降水设备,拔除井点管。
(2)清理施工现场,确保无安全隐患。
五、应急措施1. 如发现井点降水设备故障,立即停止作业,采取措施进行维修或更换。
一、交底目的为确保基坑井点降水施工安全,降低施工风险,提高施工质量,现将基坑井点降水施工的安全技术要求进行交底,请各施工人员认真学习并严格执行。
二、施工准备1. 施工人员必须具备相关资质,熟悉井点降水施工工艺和安全操作规程。
2. 井点降水设备、材料齐全,符合国家相关标准要求。
3. 施工现场安全警示标志、防护设施齐全。
三、施工过程安全要求1. 井点降水施工前,必须对施工现场进行勘察,了解地质、水文情况,制定合理的施工方案。
2. 井点降水施工时,必须严格按照施工方案执行,确保施工过程安全。
3. 井点降水施工过程中,应密切注意围堰状况,防止泥浆水外漏。
4. 所有轻型井点的主管以及支管顶部的连接胶管,不得埋入土中。
5. 深井井点的抽水设备,应保持正常运行,防止设备故障。
6. 井点降水设备排水口应与坑边保持一定距离,防止排出水回渗入基坑内。
7. 降水过程必须与坑外水位观测密切配合,注意可能由于隔水帐幕渗漏在降水时影响周围环境。
8. 井点降水施工过程中,应密切关注基坑内水位变化,防止突涌、机械沉陷事故发生。
9. 井孔封盖工作应做好,防止泥渣落入井内,造成死井。
10. 遇大雨、暴雨时,应做好雨中和雨后坑内排污工作,加强周边环境的检测力度。
11. 应按降水方案要求,配置应急救援物资。
四、安全防护措施1. 进入施工现场必须佩戴安全帽,高处作业必须佩戴安全带。
2. 必须遵守国家、地方法律法规及项目部的规章制度管理规定。
3. 施工前对所有施工人员进行安全技术交底及安全教育,注意自我保护。
4. 井点降水施工区域设置安全警示标志,严禁无关人员进入。
5. 施工现场应设置防护栏杆,严禁人员在没有防护栏杆的支撑梁上行走。
6. 施工现场应配备消防器材,定期进行消防演练。
五、施工结束1. 井点降水施工结束后,应及时进行验收,确保施工质量。
2. 拔除井点管后的孔洞,应立即用砂土或其它材料填实。
3. 降水井施工完毕后,进行试抽,做好监测记录,根据水位水量变化情况及时采取调整措施。

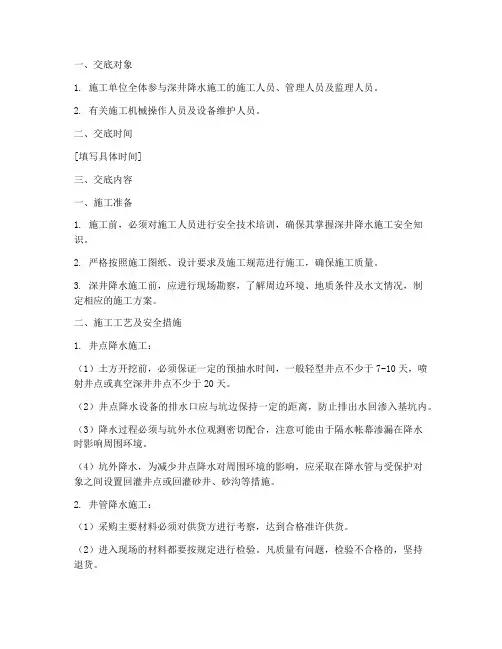

一、交底对象1. 施工单位全体参与深井降水施工的施工人员、管理人员及监理人员。
2. 有关施工机械操作人员及设备维护人员。
二、交底时间[填写具体时间]三、交底内容一、施工准备1. 施工前,必须对施工人员进行安全技术培训,确保其掌握深井降水施工安全知识。
2. 严格按照施工图纸、设计要求及施工规范进行施工,确保施工质量。
3. 深井降水施工前,应进行现场勘察,了解周边环境、地质条件及水文情况,制定相应的施工方案。
二、施工工艺及安全措施1. 井点降水施工:(1)土方开挖前,必须保证一定的预抽水时间,一般轻型井点不少于7-10天,喷射井点或真空深井井点不少于20天。
(2)井点降水设备的排水口应与坑边保持一定的距离,防止排出水回渗入基坑内。
(3)降水过程必须与坑外水位观测密切配合,注意可能由于隔水帐幕渗漏在降水时影响周围环境。
(4)坑外降水,为减少井点降水对周围环境的影响,应采取在降水管与受保护对象之间设置回灌井点或回灌砂井、砂沟等措施。
2. 井管降水施工:(1)采购主要材料必须对供货方进行考察,达到合格准许供货。
(2)进入现场的材料都要按规定进行检验。
凡质量有问题,检验不合格的,坚持退货。
(3)材料员对所进的材料按质量要求进行验收,有质量问题的材料严禁进入现场。
(4)对于大于30m的深井,井管安装施工过程中结构受力较大,要求其井管强度达到施工要求。
三、施工注意事项1. 进入施工现场必须佩戴安全帽,高处作业必须佩戴安全带。
2. 遵守国家、地方法律法规及项目部的规章制度管理规定。
3. 施工前对所有施工人员进行安全技术交底及安全教育,注意自我保护。
4. 降水井的井型、位置、深度及安全要求必须严格按照相关设计及建设、监理单位的要求进行施工。
5. 施工流程:测放井位埋设护口管安装钻机成孔施工钻井成孔清孔换浆清孔换浆下井管埋填滤料洗井降水封井。
6. 满足周边环境安全的需要:按照“按需降水、按需降压”的原则,编制合理的降水施工方案。
一、交底目的为确保井点降水施工过程中的安全,提高作业人员的安全意识,防止安全事故的发生,特进行井点降水人员安全技术交底。
二、交底内容1. 井点降水基本知识(1)了解井点降水的基本原理和施工方法。
(2)熟悉不同类型井点(如轻型井点、喷射井点、管井井点等)的特点和适用范围。
(3)掌握井点降水施工过程中的注意事项。
2. 安全操作规程(1)进入施工现场前,必须穿戴好个人防护用品,如安全帽、工作服、防护手套、防滑鞋等。
(2)作业前,检查井点设备、工具、电源等是否完好,确保安全。
(3)施工过程中,严禁酒后作业、疲劳作业、违章作业。
(4)高空作业时,必须使用安全带,确保作业人员安全。
(5)施工过程中,注意观察周围环境,防止发生意外。
3. 井点降水施工安全措施(1)井点管埋设时,要确保井点管垂直、牢固,防止发生倾斜、移位。
(2)在埋设井点管时,注意不要损坏地下管线、电缆等设施。
(3)抽水设备运行时,注意观察设备运行状态,发现异常情况立即停机检查。
(4)井点降水过程中,如发现井点管破裂、堵塞等异常情况,应立即停止抽水,及时修复。
(5)施工过程中,注意防止地下水流失,造成周边环境破坏。
4. 事故处理与应急措施(1)发生安全事故时,立即停止施工,组织人员进行救援。
(2)根据事故情况,采取相应的应急措施,如停电、断水、疏散人员等。
(3)事故发生后,及时上报相关部门,按照规定程序处理。
三、交底要求1. 井点降水作业人员必须参加安全技术交底,并掌握交底内容。
2. 作业人员应严格遵守安全操作规程,确保自身和他人的安全。
3. 作业人员应主动学习安全知识,提高安全意识,自觉抵制违章作业。
4. 施工单位应定期组织安全技术交底,确保作业人员掌握安全知识。
四、交底时间本次安全技术交底时间为____年__月__日,交底人为____。
五、交底记录交底人:____被交底人:____日期:____年__月__日备注:____六、附件1. 井点降水安全操作规程2. 井点降水施工安全措施3. 事故处理与应急措施请各位作业人员认真学习,严格遵守安全技术交底内容,确保井点降水施工安全。
井点降水安全技术交底一、井点降水安全技术:1.两人合运井管时要动作一致,以免伤人。
2.冲孔时吊钩与冲管应固定牢固,安全可靠。
3.抽出的水应予排走,要防止排水渠道堵塞发生倒流以及雨水流入基坑内导致基坑壁坍塌。
4.主机要安装在平坦坚实的地基上,而且机泵连接同心,连轴节的螺栓及地脚螺栓应紧固。
5.电源线绝缘良好,电器部分设置接地线,并保持干燥。
各防护装置完好无缺。
6.水泵运转过程中发生漏气、漏水、地网堵塞或运转声音不正常,电动机温度过高,电流突然增大或电压升降超过额定数5%时均应立即停机检查修理。
严禁带电处理上述事故。
7.水泵运转时严禁人员从机上跨越。
8.停机时应先关闭出水阀然后停机。
二、道路路基挖方施工安全技术要求:1.挖方施工区域必须安排专人进行交通管理,对人员、车辆、机械实行统一指挥。
2.人工挖土,前后应保持1.5米以上的距离,左右应保持1米以上的距离;机动车辆和装载机配合挖土时,必须距离人工挖土面保持5米凡例上的距离。
3.人际配合挖方施工,人员不许站在机械前面的工作面上,一定要站在机械工作面以外。
4.挖土机挖土时,人员不许在机械回转半径内通过,并保证一定的施工场地,施工范围内不准安排其它作业。
5.运土汽车进入场地必须有专人指挥,以保证安全。
6.压路机碾压时需要人工清理轮上粘土时,清理人员必须站在压路机的后面清理。
7.在挖填交接处或悬崖边缘进行挖土施工,必须保留1米以上的安全距离。
8.挖土时,必须自下而上分层开挖,压层厚度一般不超过1米,最厚不得超过1.5米。
严禁掏底放崖而造成坍塌事故。
9.两侧堆土时,堆土区必须留出人行通道;尽量避免靠墙堆土,必须堆土时高度不超过1米,并应设良好的排水沟管。
10•工休时,机械、人员不允许靠墙休息,以防发生坍塌伤人事故。

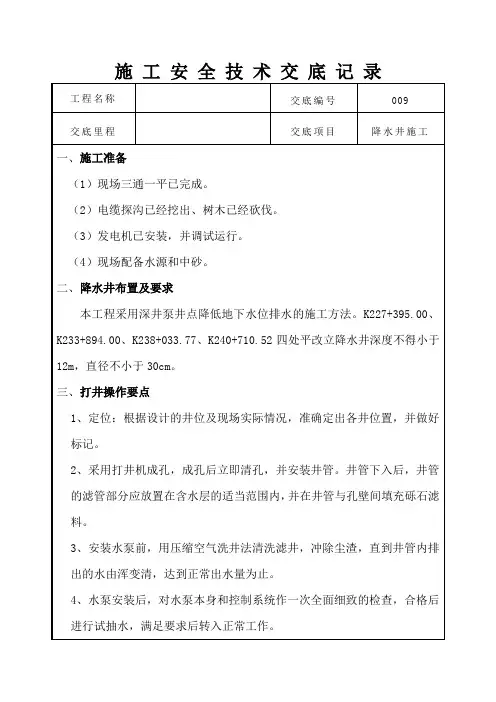

施工安全技术交底记录工程名称交底编号009
交底里程交底项目降水井施工一、施工准备
(1)现场三通一平已完成。
(2)电缆探沟已经挖出、树木已经砍伐。
(3)发电机已安装,并调试运行。
(4)现场配备水源和中砂。
二、降水井布置及要求
本工程采用深井泵井点降低地下水位排水的施工方法。
K227+395.00、K233+894.00、K238+033.77、K240+710.52四处平改立降水井深度不得小于12m,直径不小于30cm。
三、打井操作要点
1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好
标记。
2、采用打井机成孔,成孔后立即清孔,并安装井管。
井管下入后,井管
的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。
3、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排
出的水由浑变清,达到正常出水量为止。
4、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后
进行试抽水,满足要求后转入正常工作。
5、观测井中地下水位变化,作好详细记录。
6、井内排水采用设置汇水管,排至不影响施工位置,根据现场需要确定。
四、一般控制点
1、钻孔的垂直度应保证,符合成孔的技术标准要求。
2、井管下沉前应清孔,井点埋设井底沉渣厚度应小于80mm,没有出水不
畅或死井等情况。
五、抽水
抽水采用井点降水专用深井抽水泵抽水,开始抽水后,应设专人负责盯护,24小时不间断抽水。
交底人日期
接底人
日期。
井点降水技术交底
工程名称:采荷东区二期公建工程施工部位:
交底容:
一、井点安装
(一)安装程序
井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
(二)井点管埋设
1、根据建设单位提供的测量控制点,测量放线确定井点位置,然后在井位
先挖一个小土坑,深大约500㎜,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。
2、用绞车把简易井架移到井点位置,将套管水枪对准井点位置,启动高
压水泵,水压控制在0.4- 0.8Mpa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。
一般含砂的粘土,按经验,套管落距在1000㎜之,在射水与套管冲切作用下,大约在10-15min时间之,井点管可下沉10m左右。
若遇到较厚的纯粘土时,沉管时间要延长,此时可增加高压水泵的压力,以达到加速沉管的速度。
冲击孔的成孔直径应达到300-350㎜,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500㎜以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持
垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。
井点冲击成型后,应拔出冲击管,通过单滑轮,用绳索提起井点管插入井孔,井点管的上端应用木塞塞位,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层。
该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点:
1)、砂石必须采用粗砂,以防止堵塞滤管的网眼。
2)、滤管应放置在井孔的中间,砂石滤层的厚度应在60-100㎜之间,以提高透水性,并防止土粒渗入滤管的网眼,填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。
3、砂石滤层的填充高度,至少要超过滤管顶以上1000-1800㎜,一般应填
至原地下水位线以上,以保证土层水流上下畅通。
4、井点填砂后,井口以下1.0-1.5m用粘土封口压实,防止漏气而降底降水
效果。
(三)、冲洗井管
将ø15-30mm的胶管插入井点底部进行注水清洗,直到流出清水为止。
应逐根进行清洗,避免出现“死井”。
(四)、管路安装
首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严漏气而降低整个管路的真空度。
主管的流水坡度按坡向泵房5%0的坡度并用砖将主干管垫好。
并做好冬季降水防冻保温。
(五)、检查管路
检查集水干管与井点管连接的胶管的各个接头在试抽时是否有漏气现
象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和
胶管的铅丝,直至不漏气为止。
在正式运转抽水之前必须进行试抽,以
检查抽水设备运行是否正常,管路是否存在漏气现象。
在水泵进水管上
安装一个真空表,在水泵的出水管上安装一个压力表。
为了观测降水深
度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观
测井点,以便于通过观测井点测量水位,并描绘出降水曲线。
在试抽时,应检查整个管网的真空度,应达到550mmHg(73.33kPa),
方可正式投入抽水。
二、抽水
轻型井点管网全部安装完毕后进行试抽。
当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。
开机7d后将形
成地下降水漏斗,并趋向稳定,土方工程可在降水10d后开挖。
三、注意事项
1、土方挖掘运输车道不设置井点,这不影响整体降水效果。
2、在正式开工前,由电工及时办理用电手续,保证在抽水期间不停电。
抽
水应应连续进行,特别是开始抽水阶段,时停时抽,会导致井点管的滤
网阻塞。
同时由于中途长时间停止抽水,造成地下水位上升,会引起土
方边坡塌方等事故。
3、轻型井点降水应经常进行检查,其出水规律应“先大后小,先浑后清”,
若出现异常情况,应及时进行检查。
4、在抽水过程中,应经常检查和调解离心泵的出水阀门以控制流水量,
当地下水位降到所要求的水位后,要减少出水阀门的出水量,尽量使抽吸与排水保持均匀,达到细水长流。
5、真空度是轻型井点降水能否顺利进行降水的主要技术指数,现场设专人经常观测,若抽水过程中发现真空度不足,应立即检查整个抽水系统有无漏气环节,并应及时排除。
6、在抽水工程中,特别是开始抽水时,应检查有无井点管淤塞的死井,
可通过管水流声、管子表面是否潮湿等方法进行检查。
如“死井”数量超过10%,则严重影响降水效果,应及时采取措施,采用高压水反复冲洗处理。
7、在打开井点之前应勘测现场,采用铲凿孔,若发现场有旧基础、隐性
墓地等应及早上报。
8、如粘土层较厚,沉管速度较慢,若过超过常规沉管时间时,可增大水
泵压力,但不要超过1.5Mpa。
9、主干管流水坡度流向水泵方向。
10、如在冬天施工,应做好主干管保温,防止受冻。
11、基坑周围上部应挖好水沟,防止雨水流入基坑。
12、井点位置应距坑边2-2.5m,以防止井点设置影响坑边土坡和稳定性。
水泵抽出的水应按施工方案设置的明沟排出,离基坑越远越好,以防止渗下回流,影响降水效果。
13、如场地粘土层较厚,这将影响降水效果,因为粘土的透水性能差,上
水不易渗透下去,采取套管和水枪在井点轴线围之外打孔,用埋设井
点管相同成孔作业方法,井填满粗砂,形成二至三排砂桩,使地层中上下水贯通。
在抽水过程中,由于下部抽水,上层水由于重力作用和抽水产生的负压,上层水系很容易漏下去,将水抽走。
项目部: 班组:
交底人: 被交底人:。
