井点降水施工技术交底
- 格式:docx
- 大小:298.15 KB
- 文档页数:5

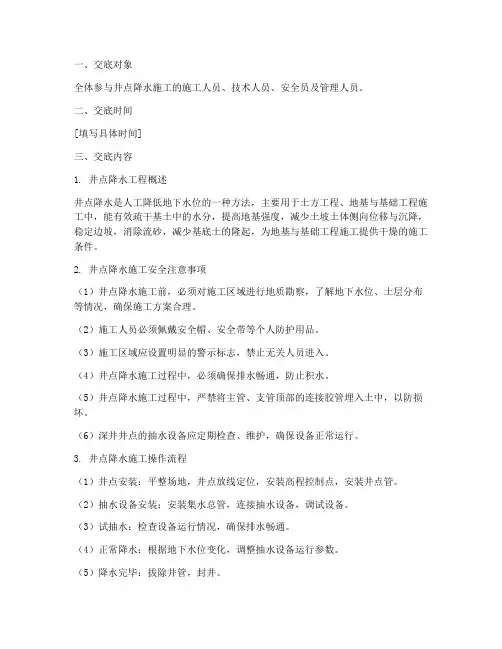

一、交底对象全体参与井点降水施工的施工人员、技术人员、安全员及管理人员。
二、交底时间[填写具体时间]三、交底内容1. 井点降水工程概述井点降水是人工降低地下水位的一种方法,主要用于土方工程、地基与基础工程施工中,能有效疏干基土中的水分,提高地基强度,减少土坡土体侧向位移与沉降,稳定边坡,消除流砂,减少基底土的隆起,为地基与基础工程施工提供干燥的施工条件。
2. 井点降水施工安全注意事项(1)井点降水施工前,必须对施工区域进行地质勘察,了解地下水位、土层分布等情况,确保施工方案合理。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工区域应设置明显的警示标志,禁止无关人员进入。
(4)井点降水施工过程中,必须确保排水畅通,防止积水。
(5)井点降水施工过程中,严禁将主管、支管顶部的连接胶管埋入土中,以防损坏。
(6)深井井点的抽水设备应定期检查、维护,确保设备正常运行。
3. 井点降水施工操作流程(1)井点安装:平整场地,井点放线定位,安装高程控制点,安装井点管。
(2)抽水设备安装:安装集水总管,连接抽水设备,调试设备。
(3)试抽水:检查设备运行情况,确保排水畅通。
(4)正常降水:根据地下水位变化,调整抽水设备运行参数。
(5)降水完毕:拔除井管,封井。
4. 井点降水施工质量要求(1)井点安装位置、深度、高程应符合设计要求。
(2)井点管、滤管、集水总管等材料质量应符合国家标准。
(3)抽水设备运行正常,排水畅通。
(4)井点降水效果应符合设计要求。
5. 井点降水施工安全措施(1)施工人员必须接受安全教育培训,掌握井点降水施工安全知识。
(2)施工过程中,必须遵守操作规程,确保施工安全。
(3)定期对施工人员进行安全检查,发现安全隐患及时整改。
(4)施工区域设置安全警示标志,加强现场安全管理。
四、交底要求1. 施工人员要认真听取交底内容,了解井点降水施工安全注意事项。
2. 施工过程中,严格按照操作规程进行施工,确保施工安全。
井点降水工程施工安全技术交底
交底内容:
1、土方开挖前,必须保证一定的预抽水时间,一般轻型井点不少于7-10 天,喷射井点或真空深井井点不少于20天。
2、井点降水设备的排水口应与坑边保持一定距离,防让排出其不意水回渗入坑内。
3、降水过程必须与坑外水位观测密切配合,注意可能于隔水帐幕渗漏在降水时影响周围环境。
4、坑外降水,为减少井点降水对周围环境的影响,应采取在降水管与受保护对象之间设置回灌井点或灌砂井、砂沟等措施。
5、拔除井点管后的空洞,应立即用砂土(或其他代用材料)填实。
对于穿过不透水层进入承压含水层的井管,拔除后应用粘土球直衬封死,杜绝井管位置发生管涌。
6、补充交底内容:
①进入现场必须遵守安全生产六大纪律。
补充作业指导内容:。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工负责人:____________________二、井点降水作业目的井点降水作业的目的是降低地下水位,确保基坑开挖、基础施工等工程顺利进行,防止因地下水位过高导致的基坑边坡失稳、流砂等事故。
三、井点降水作业安全注意事项1. 人员安全(1)作业人员必须经过专业培训,熟悉井点降水作业的安全操作规程。
(2)作业人员应穿戴好个人防护用品,如安全帽、工作服、防滑鞋等。
(3)作业人员应严格遵守现场安全规章制度,不得擅自离岗。
2. 设备安全(1)检查井点降水设备是否完好,如发现故障应及时维修或更换。
(2)设备操作人员应熟悉设备性能和操作方法,确保设备运行正常。
(3)设备操作过程中,注意观察设备运行状态,发现异常情况立即停止作业,进行检查和处理。
3. 施工现场安全(1)井点降水施工区域应设置明显的警示标志,提醒过往行人注意安全。
(2)施工现场应保持整洁,清理施工垃圾,防止杂物掉入井点降水设备中。
(3)井点降水施工过程中,注意观察周边环境,防止因地下水位下降导致地面沉降、建筑物开裂等事故。
四、井点降水作业操作规程1. 井点降水设备安装(1)按照设计要求,确定井点降水设备的位置和数量。
(2)安装井点降水设备,确保设备连接牢固,无渗漏。
(3)检查设备是否正常运行,确认无误后方可进行作业。
2. 井点降水作业(1)启动井点降水设备,调整抽水量,确保地下水位降至设计要求。
(2)观察井点降水设备运行状态,如发现异常情况立即停止作业,进行检查和处理。
(3)定期检查井点降水设备,确保设备正常运行。
3. 井点降水作业结束(1)井点降水作业结束后,关闭井点降水设备,拔除井点管。
(2)清理施工现场,确保无安全隐患。
五、应急措施1. 如发现井点降水设备故障,立即停止作业,采取措施进行维修或更换。

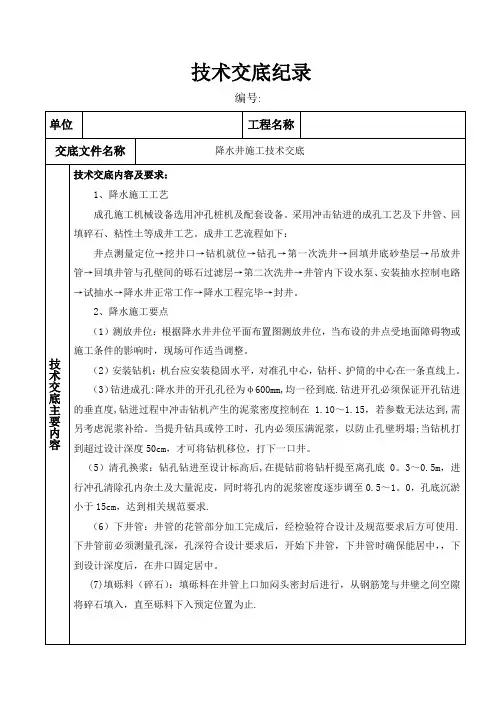

降水井施工技术交底一、引言降水井施工是城市建设中非常重要的一项工作,它对城市排水系统的正常运行起着关键作用。
本文档旨在向施工人员交底降水井的施工技术要点,以确保施工质量和安全。
二、施工前准备工作1. 施工前应仔细查看施工图纸,并与监理和设计部门进行沟通,确保理解并掌握施工要求。
2. 确认施工原材料是否到位,包括混凝土、钢筋、井盖等,确保质量合格。
3. 准备好工具和设备,包括搅拌机、抹灰工具、起重机械等,确保施工所需的设备完备。
4. 质量监督部门应参与施工前的检查,并对施工现场进行评估,确保施工不受影响。
三、施工步骤1. 确定降水井的施工位置,并标明在地面上,以便后续的开挖工作。
2. 使用起重机械进行井盖的安装。
应注意安全操作,并确保井盖与地面平齐,以防止跌落或不均匀造成的安全隐患。
3. 进行井筒的开挖工作。
应根据设计要求和施工图纸,精确地控制井筒的尺寸和形状。
开挖完成后,井筒应清理干净,并保持垂直度。
4. 钢筋的布置。
根据设计要求,在井筒内部设置钢筋,并确保数量、位置和间距符合要求。
钢筋应牢固固定,以防止在浇筑混凝土时移位。
5. 浇注混凝土。
选用质量合格的混凝土进行浇筑作业。
浇筑时应均匀、连续地进行,防止出现冷接、漏浆等质量问题。
在浇筑过程中应注意控制混凝土的流动性,避免出现裂缝或气孔。
6. 混凝土养护。
在浇筑完成后,应立即进行养护工作,以确保混凝土的强度和耐久性。
养护期间,应定期进行湿润和覆盖,以防止混凝土过快干燥和开裂。
7. 最后进行井口砌筑工作,使用耐蚀、耐候的材料进行砌筑,确保井口的稳定性和密封性。
四、质量控制要点1. 施工过程中严格按照设计要求和施工图纸进行施工,确保尺寸和形状的准确性。
2. 注意钢筋的布置和固定,确保钢筋不移位,并符合设计要求。
3. 选择质量合格的混凝土,控制混凝土的流动性和配合比,防止出现质量问题。
4. 施工完毕后,及时进行养护工作,保持混凝土的湿润和覆盖,防止开裂和质量问题。

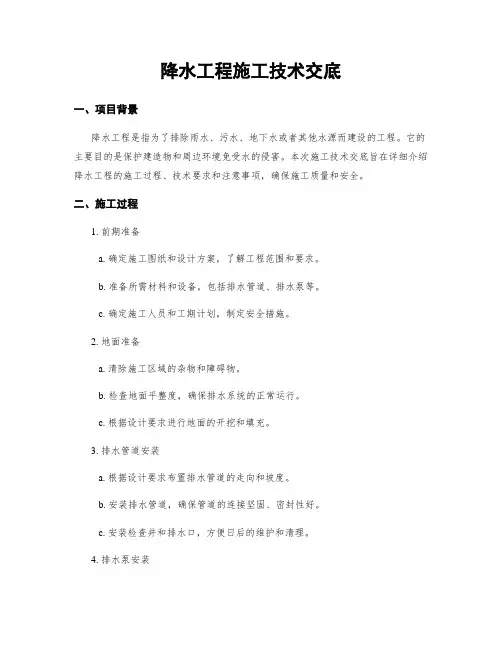

降水工程施工技术交底一、项目背景降水工程是指为了排除雨水、污水、地下水或者其他水源而建设的工程。
它的主要目的是保护建造物和周边环境免受水的侵害。
本次施工技术交底旨在详细介绍降水工程的施工过程、技术要求和注意事项,确保施工质量和安全。
二、施工过程1. 前期准备a. 确定施工图纸和设计方案,了解工程范围和要求。
b. 准备所需材料和设备,包括排水管道、排水泵等。
c. 确定施工人员和工期计划,制定安全措施。
2. 地面准备a. 清除施工区域的杂物和障碍物。
b. 检查地面平整度,确保排水系统的正常运行。
c. 根据设计要求进行地面的开挖和填充。
3. 排水管道安装a. 根据设计要求布置排水管道的走向和坡度。
b. 安装排水管道,确保管道的连接坚固、密封性好。
c. 安装检查井和排水口,方便日后的维护和清理。
4. 排水泵安装a. 根据设计要求选择合适的排水泵。
b. 安装排水泵,并进行试运行,确保泵的正常工作。
5. 防水处理a. 根据设计要求进行防水处理,包括墙面、地面和屋面等。
b. 使用合适的防水材料和工艺,确保防水效果。
6. 施工验收a. 完成施工后,进行工程验收。
b. 检查排水系统的正常运行,包括排水管道和排水泵等。
c. 检查防水处理的效果,确保无渗漏现象。
三、技术要求1. 施工人员应具备相关资质和经验,熟悉施工图纸和设计要求。
2. 施工过程中应严格按照设计要求进行施工,确保施工质量。
3. 排水管道的连接应坚固、密封性好,防止漏水现象的发生。
4. 排水泵的选型应符合设计要求,确保泵的正常工作。
5. 防水处理应使用合适的材料和工艺,确保防水效果。
6. 施工现场应严格遵守安全操作规程,确保施工人员的安全。
四、注意事项1. 施工过程中应注意施工现场的安全,设置警示标志和防护设施。
2. 施工人员应佩戴好安全帽、安全鞋等个人防护用品。
3. 施工材料和设备应符合相关标准,确保质量可靠。
4. 施工现场应保持整洁,及时清理施工垃圾和杂物。

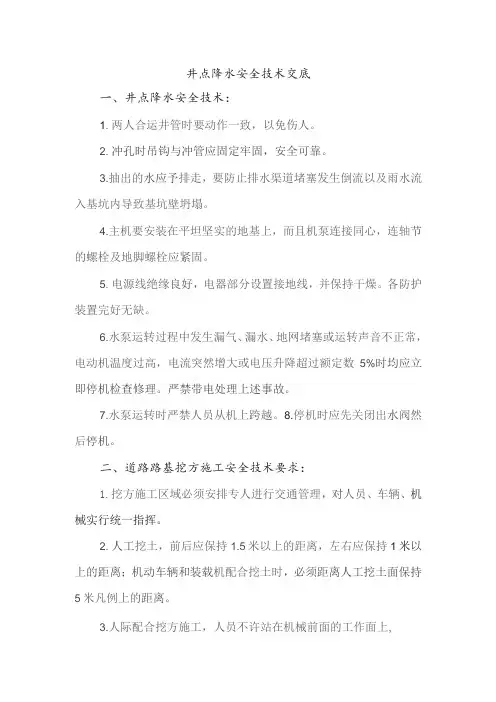

一、交底目的为确保井点降水施工过程中的安全,防止发生安全事故,现将井点降水三级安全技术交底如下,请相关人员认真学习并严格遵守。
二、交底内容1. 井点降水施工前的准备工作(1)施工前应进行现场勘察,了解地质情况、地下水状况、周边环境等,确保施工安全。
(2)施工前应编制井点降水施工方案,明确施工步骤、施工方法、安全措施等。
(3)施工前应对施工人员进行安全技术培训,提高施工人员的安全意识。
2. 井点降水施工过程中的安全技术措施(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、安全鞋等。
(2)井点降水施工时,必须严格按照施工方案进行,不得擅自更改施工步骤。
(3)井点降水施工过程中,应确保井点管、滤水管、抽水设备等设备正常运行。
(4)施工过程中,应密切关注地下水位变化,防止因降水过度导致周边建筑物、构筑物沉降、开裂等。
(5)井点降水施工过程中,应定期检查井点管、滤水管、抽水设备等,确保设备完好。
(6)施工过程中,应设置警示标志,提醒过往人员注意安全。
3. 井点降水施工过程中的应急处置措施(1)发生井点管、滤水管破裂、抽水设备故障等紧急情况时,应立即停止施工,并采取相应措施进行处理。
(2)如遇周边建筑物、构筑物沉降、开裂等异常情况,应立即停止施工,并向相关部门报告。
(3)如发生人员伤亡事故,应立即启动应急预案,及时进行救治,并按规定上报事故情况。
三、交底要求1. 施工人员应认真学习井点降水三级安全技术交底内容,确保掌握安全施工技能。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员应自觉遵守施工现场各项规章制度,不得违反操作规程。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全素质。
5. 施工单位应加强对施工现场的安全管理,确保施工安全。
四、附则本安全技术交底自发布之日起执行,如遇特殊情况,可由施工单位根据实际情况进行修订。
施工单位:____________________项目负责人:____________________日期:____________________。
一、交底目的为确保深井降水作业过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有深井降水作业,包括井点降水、喷射井点降水、真空深井降水等。
三、交底内容1. 人员要求(1)作业人员必须经过专业培训,取得相应操作资格证书。
(2)作业人员应熟悉深井降水作业流程和安全操作规程。
(3)作业人员应掌握紧急事故处理方法。
2. 作业前的准备工作(1)施工前应对作业现场进行安全检查,确保场地平整、排水畅通。
(2)检查井点降水设备、水泵、电缆等设备,确保其完好。
(3)检查井口防护设施,确保其牢固可靠。
3. 深井降水作业流程(1)测量井位,确定井点位置。
(2)埋设护口管,安装钻机。
(3)成孔施工,清孔换浆。
(4)下井管,埋填滤料。
(5)洗井降水,封井。
4. 安全操作注意事项(1)作业人员进入施工现场必须佩戴安全帽、安全带等防护用品。
(2)严禁酒后作业,作业人员应保持精力充沛。
(3)作业过程中,严禁操作人员擅自离开工作岗位。
(4)井口周围应设置警示标志,严禁无关人员进入。
(5)作业过程中,应密切关注井内水位变化,防止突涌、机械沉陷事故发生。
(6)布设降水管道的支撑梁两侧必须安装防护栏杆,严禁私自对防护栏进行拆改。
(7)拔除井点管后的孔洞,应立即用砂土或其它材料填实,杜绝井管位置发生管涌。
(8)在降水过程中做好井孔的封盖工作,防止泥渣落入井内,造成死井。
(9)遇大雨、暴雨时,应做好雨中和雨后坑内排污工作,加强周边环境的检测力度。
(10)为应对降水过程中的突发事件,应按降水方案要求,配置应急救援物资。
5. 紧急事故处理(1)发现井涌、管涌等事故,应立即停止作业,迅速采取应急措施。
(2)如遇电气事故,应立即切断电源,并采取相应的灭火措施。
(3)如遇中毒、窒息等事故,应立即将伤员转移至通风良好处,并采取相应的救治措施。
四、交底要求1. 施工单位应将本交底内容书面化,并经作业人员签字确认。
2. 作业人员应认真阅读并掌握本交底内容,确保安全作业。
井点降水技术交底井点降水施工技术交底1、施工准备㈠、施工机具1、管:φ38~55,壁厚为3.0mm的无缝钢管或镀锌管,长2.0m 左右,一端用厚为4.0mm 的钢板焊死,在此端1.4m长范围内,在管壁上钻φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外部再包一层网眼较大的尼龙丝网,每隔50~60mm用10号铅丝绑扎一道,滤管另一端与井点管进行连接。
2、井点管:φ38~55,壁厚为3.0mm的无缝钢管或镀锌管。
3、连接管:透明管或胶皮管,与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气。
①、总管:φ75~102钢管,壁厚为4.0mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。
②、抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。
③、移动机具:自制移动式井架(采用旧设备振冲机架)、牵引力为6t的绞车。
④、凿孔冲击管:φ219×8的钢管,其长度为10m。
⑤、水枪:φ50×5无缝钢管,下端焊接一个φ16的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。
⑥、蛇形高压胶管:压力应达到1.50MPa以上。
⑦、高压水泵:100TSW-7高压离心泵,配备一个压力表,作下井管之用。
㈡、材料粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼。
㈢、技术准备1、详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题及采取的措施。
2、凿孔设备与抽水设备检查。
㈣、平整场地为了节省机械施工费用,不使用履带式吊车,采用碎石桩振冲设备自制简易井架,因此场地平整度要高一些,设备进场前进行场地平整,以便于井架在场地内移动。
3、井点安装(一)安装程序井点放线定位→安装高压水泵→凿孔安装埋设井点管→布臵安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
(二)井点管埋设1、根据建设单位提供的测量控制点,测量放线确定井点位臵,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。
井点降水技术交底
一、施工准备
(一)施工机具
管:φ38~55,壁厚为3.0mm的无缝钢管或镀锌管,长2.0m左右,一端用厚为4.0mm的钢板焊死,在此端1.4m长范围内,在管壁上钻φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外部再包一层网眼较大的尼龙丝网,每隔50~60mm用10号铅丝绑扎一道,滤管另一端与井点管进行连接。
1、井点管:φ38~55,壁厚为3.0mm的无缝钢管或镀锌管。
2、连接管:透明管或胶皮管,与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气。
3、总管:φ75~102钢管,壁厚为4.0mm,用法兰盘加橡胶垫圈连接,防止漏气、
漏水。
4、抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。
5、移动机具:自制移动式井架(采用旧设备振冲机架)、牵引力为6t的绞车。
6、凿孔冲击管:φ219×8的钢管,其长度为10m。
7、水枪:φ50×5无缝钢管,下端焊接一个φ16的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。
8、蛇形高压胶管:压力应达到1.50MPa以上。
9、高压水泵:100TSW-7高压离心泵,配备一个压力表,作下井管之用。
(二)材料
粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼。
二、井点安装
(一)安装程序
井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
(二)井点管埋设
1、测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。
2、凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,
若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。
井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索提起井点管插人井孔,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,井在井点管与孔壁之间填灌砂石滤层。
(三)冲洗井管
将φ15~30mm的胶管插入井点管底部进行注水清洗,直到流出清水为止。
应逐根进行清洗,避免出现“死井”。
(四)管路安装
首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主
干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严漏气而降低整个管路的真空度。
主管路的流水坡度按坡向泵房5‰的坡度并用砖将主干管垫好。
(五)检查管路
检查集水-下管与井点管连接的胶管的各个接头在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。
在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。
在水泵进水管上安装一个真空表,在水泵的出水管上安装一个压力表。
为了观测降水深度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。
在试抽时,应检查整个管网的真空度,应达到550mmHg(73.33kPa),方可正式投入
三、抽水
轻型井点管网全部安装完毕后进行试抽。
当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。
开机7d后将形成地下降水漏斗,井趋向稳定,土方工程可在降水10d后开挖。
四、注意事项:
1、土方挖掘运输车道不设置井点,以免影响整体降水效果。
2、轻型井点降水应经常进行检查,其出水规律应“先大后小,先浑后清”。
若出现异常情况,应及时进行检查。
3、应立即检查整个抽水系统有无漏气环节,并应及时排除。
4、在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可通过管内水流声、管子表面是否潮湿等方法进行检查。
如“死井”数量超过10%,则严重影响降水效果,应及时采取措施,采用高压水反复冲洗处理。
5、井点位置应距坑边2~2.5m,以防止井点设置影响坑边土坡的稳定性。
水泵抽出的水应按施工方案设置的明沟排出,离基坑越远越好,以防止渗下回流,影响降水效果。
五、附图。
