工程施工安全技术交底书施工单位:中国铁建大桥工程局集团有限公司编号:项目名称成都地铁5号线第一、二期工程土建6A标接受交底单位施工部位施工内容降水作业交底内容:一、一般性交底:1、出入施工现场必须遵守交通规则,注意行人车辆,防止交通事故的发生。
2、进入施工现场必须正确佩戴安全帽,系帽带,夜间必须穿反光背心,登高作业必须系安全带,安全带高挂低用。
3、进入施工现场,必须经过“三级”安全教育,并考核合格后方可上岗。
4、严禁酒后作业,操作时严禁穿拖鞋、短裤、背心、高跟鞋,严禁赤膀操作,施工作业时严禁嬉戏打闹。
严格按照操作规程进行施工,严格执行安全技术交底。
5、特种作业人员,必须持有效操作许可证方可上岗,操作资格证复印件必须随身携带,严禁无证人员操作。
6、严禁私自拆除安全防护设施,需要拆除时,必须经过项目部安全员同意方可拆除,施工完毕后,必须及时恢复拆除的安全防护设施。
7、严禁随意私自乱接乱拉和移动电气设备,需要接线或移动时必须由施工现场的专业电工来完成。
8、严禁随意拆除、挪动、损坏消防设施,禁止在宿舍、木工加工区等禁火区内吸烟、动用明火。
9、禁止在宿舍使用电炉子、液化气罐等设备烧水做饭。
10、施工用电必须按照《施工用电安全管理办法》进行操作实行三相五线制,三级配电两级保护,一机一箱一闸一漏,禁止一箱多用、一闸多机,配电箱必须安装漏电保护器和隔离开关。
11、对违章指挥有权拒绝执行,对施工环境存在安全隐患的有权要求增设安全防护设施,若无安全防护设施,有权拒绝施工。
12、搬运钢筋要注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故;13、装运物料时,规格必须统一,不准长短参差不一;14、六级以上强风和大雨、大雪、大雾天气必须停止露天高处作业。
在雨、雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施;15、要保持作业面道路通畅,作业环境整洁;16、作业中出现不安全险情时,必须立即停止作业,撤离危险区域,报告领导解决,严禁冒险作业。
降水井施工安全技术交底一、引言降水井是城市排水系统中的重要组成部分,它起到收集雨水和排水的作用。
在降水井施工中,安全问题是至关重要的,必须严格遵守相关的安全技术规范。
本文将详细介绍降水井施工的安全技术交底,以确保施工过程中的安全出现。
二、施工前的准备工作1. 安全培训:施工队员在进入施工现场之前,必须经过相关安全培训,了解施工现场的安全要求和操作规程。
同时,让施工人员掌握相关的急救知识和应急预案,以应对意外情况的发生。
2. 施工现场勘查:施工前必须对施工现场进行全面的勘查和评估,确定施工中可能存在的危险因素,并制定相应的安全措施。
要确保施工现场的平整、干燥,便于施工人员的作业。
三、施工期间的安全措施1. 施工现场的划定:在施工现场必须设置明显的警示标志,告知他人施工区域,禁止非施工人员进入,并保持施工现场的整洁有序。
2. 使用安全工具和设备:施工人员必须使用符合标准的安全工具和设备进行作业。
同时,要定期检查和维护这些工具和设备,确保其正常运作。
3. 高处作业的安全:如果有高处作业,必须戴好安全帽,并正确使用扶梯、脚手架等安全设备。
在搭建和使用脚手架时,要确保其牢固稳定,防止倒塌。
4. 防止深度工作的危险:在降水井施工中,存在深度作业的风险,施工人员必须严格遵守安全规程,戴好安全帽,系好安全绳,以防止意外事故的发生。
5. 安全用电:如果需要使用电力工具,必须确保电源和线路安全可靠。
电线应保持整齐、无损伤,严禁使用老化、破损的电线。
6. 预防施工污染:施工过程中可能会产生污水和有害物质,必须采取相应的防护措施,防止排放到周围环境中,保护环境和工人的健康。
四、应急预案1. 火灾事故:在施工现场设置合适的灭火器材,并确保施工人员能够熟练操作。
定期进行消防器材的检查和维护,确保其可靠性和有效性。
2. 意外伤害:施工过程中,可能发生意外伤害,施工人员应该接受急救培训,能够妥善处理意外伤害,提供急救服务。
同时,施工现场应设置急救箱,并保持备用药品的有效性。
一、交底对象全体参与降水井维护作业的施工人员、管理人员。
二、交底目的确保降水井维护作业安全,预防事故发生,保障施工人员生命财产安全。
三、交底内容1. 降水井维护作业前的安全检查(1)检查降水井井口设施是否完好,如井盖、井圈等,如有损坏,及时更换。
(2)检查井壁、井筒是否存在裂缝、渗漏等现象,如有,及时修补。
(3)检查井内水位,确保井内水位低于井口,防止涌水。
(4)检查井口防护设施,如围栏、警示牌等,确保完好。
2. 降水井维护作业过程中的安全注意事项(1)进入井口作业前,必须佩戴安全帽、防尘口罩、防毒面具等个人防护用品。
(2)高处作业时,必须佩戴安全带,并确保安全带正确使用。
(3)使用工具、设备前,检查其是否完好,如钻杆、钻头、电缆等。
(4)作业过程中,严禁酒后作业、疲劳作业。
(5)维护过程中,如遇突发情况,立即停止作业,确保人员安全。
3. 降水井维护作业后的安全措施(1)维护完成后,清理现场,确保无遗留工具、设备。
(2)检查井口设施,如有损坏,及时更换。
(3)检查井内水位,确保井内水位低于井口。
(4)恢复井口防护设施,如围栏、警示牌等。
四、安全责任1. 施工单位应建立健全降水井维护作业安全管理制度,明确各级人员的安全责任。
2. 施工现场负责人应负责现场安全管理,确保降水井维护作业安全。
3. 施工人员应严格遵守操作规程,做好个人防护,确保自身安全。
4. 监理单位应加强对降水井维护作业的监督检查,确保安全措施落实到位。
五、培训与考核1. 施工单位应定期对施工人员进行降水井维护作业安全培训,提高安全意识。
2. 施工人员应通过安全培训,掌握降水井维护作业安全操作规程。
3. 施工单位应组织考核,确保施工人员熟练掌握安全操作技能。
六、交底人(填写交底人姓名)七、审批人(填写审批人姓名)八、交底日期(填写交底日期)九、接收人(填写接收人姓名)注意事项:1. 本模板仅供参考,具体交底内容应根据实际作业情况进行调整。
降水井施工技术交底1.降水井直径600mm,井深分别为20m和24m。
2.降水井成孔施工时应采取护壁措施,防止塌孔。
3.钻机安装应平稳牢固,钻具应保持垂直,成孔垂直度偏差<1%4.成孔后应及时下入Φ400mm井管,下管前检查井管质量并应符合要求。
5.换浆是保证单井出水量大小的关键,钻进成孔后,应循序渐进的进行换浆工作,逐渐降低泥浆粘度,彻底清除孔底沉渣。
6.下管时应轻提慢放,并应有导正装置,确保井管垂直下入井内,并使井管居中,以保证井管四周砾料均匀分布。
7.井管安装后应及时填砾,砾料规格3~5mm,砾料不应含土及杂物,填砾时应沿井管四周均匀连续填入,随填随测,当发现填入数量及深度与计算有较大出入时,应及时找出原因并排除。
8.填砾后立即进行洗井,防止井壁泥浆硬化,造成洗井困难,洗井后井内沉渣应不上升或基本不上升。
9.成井后进行试抽水,记录流量及水位变化情况。
安全生产交底1.必须自觉遵守安全生产规章制度,不违章作业。
2.操作工必须经过岗位安全和专业技术培训,熟悉岗位工艺技术和熟练掌握所用设备的性能,操作规程。
3.特种作业人员必须持国家劳动部门颁发的《特种作业人员操作证》方可进行相应工程作业,严禁无证上岗。
4.工作中服从指挥,听从分配,坚守岗位,作业时精力要集中,要互相配合,密切协作。
5.班前严禁饮酒。
6.进入施工现场必须按规定穿好工作服,戴好安全帽,特种作业要使用专用防护品。
7.在两米以上高空作业时必须系好安全带,安全带悬挂处必须安全可靠,应高挂低用,不得低挂高用。
8.进入施工区必须遵守下列规定:a.未经允许,禁止触摸、拉扯输电电线、电缆。
b.禁止擅自合上或拉下电源开关。
c.禁止私接电线。
d.禁止擅自操作、折装本岗位的设备、仪器等。
e.禁止从非安全通道通过。
f.现场严禁吸烟。
g.严禁从正在进行吊装作业的起重机吊臂下和起吊重物的活动范围内经过或逗留。
h.非气焊操作工严禁开启乙炔气瓶。
i.严禁从基坑边坡向坑内抛扔物品。
降水工程技术交底
引言概述:降水工程技术交底是指在工程施工前,工程管理人员向施工人员详细介绍降水工程的相关技术要求和操作流程,确保施工人员能够准确理解并按照要求进行施工,保障工程质量和施工安全。
一、降水工程技术交底的重要性
1.1 确保施工人员理解工程要求
1.2 提高施工人员工作效率
1.3 预防施工过程中出现的问题
二、降水工程技术交底的内容
2.1 工程的背景和目的
2.2 降水工程的施工原理
2.3 降水工程的具体操作流程
三、降水工程技术交底的方法
3.1 会议交底
3.2 现场指导
3.3 书面资料交底
四、降水工程技术交底的注意事项
4.1 确保交底内容准确全面
4.2 确保施工人员理解并接受交底内容
4.3 定期进行复习和检查
五、降水工程技术交底的效果评估
5.1 观察施工人员的操作是否符合要求
5.2 检查施工过程中是否出现问题
5.3 根据实际情况及时调整交底内容并进行补充交底
通过有效的降水工程技术交底,可以确保施工人员对工程的要求有清晰的认识,提高施工效率,降低施工风险,保障工程质量和安全。
因此,在工程施工前务必重视降水工程技术交底的工作,确保施工顺利进行。
一、交底目的为确保降水井砌筑施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、施工人员要求1. 施工人员必须经过专业培训,取得相关操作资格证书。
2. 施工人员必须熟悉本交底内容,并严格按照操作规程进行施工。
3. 施工人员应佩戴安全帽、安全带、防尘口罩等个人防护用品。
三、施工前准备1. 施工现场应平整、开阔,确保施工车辆和设备进出方便。
2. 井口周边应设置安全警示标志,禁止无关人员进入。
3. 井口周围应设置排水沟,防止雨水浸泡井口。
4. 施工工具和材料应摆放整齐,便于取用。
四、施工过程中注意事项1. 砌筑前,应对井口进行加固处理,确保井口稳定。
2. 砌筑过程中,应保持井口水平,避免井口倾斜。
3. 砌筑材料应符合设计要求,确保质量。
4. 砌筑过程中,应严格按照砌筑顺序进行,先砌筑底层,再逐层向上砌筑。
5. 砌筑过程中,应注意检查砌体缝隙,确保灰浆饱满。
6. 砌筑过程中,应定期检查井口周围排水沟,防止积水浸泡井口。
7. 砌筑过程中,如发现异常情况,应立即停止施工,查明原因并采取措施解决。
五、安全防护措施1. 井口周边应设置防护栏杆,防止人员坠落。
2. 施工人员上下井口时,应使用安全绳,确保安全。
3. 砌筑过程中,如需在井口上方作业,应搭设脚手架,并设置安全网。
4. 施工现场应设置灭火器、急救箱等消防和急救设施。
5. 施工人员应定期进行体检,确保身体健康。
六、应急处置措施1. 发生人员坠落事故时,应立即停止施工,组织救援。
2. 发生火灾事故时,应立即启动应急预案,使用灭火器进行灭火。
3. 发生触电事故时,应立即切断电源,进行急救。
七、交底记录1. 施工单位:____________________2. 施工项目:____________________3. 施工地点:____________________4. 交底日期:____________________5. 交底人:____________________6. 施工人员签名:____________________八、注意事项1. 施工过程中,应严格按照本交底内容执行,确保施工安全。
引言:降水井施工技术交底是在建筑施工中非常重要的环节,它关乎到工程的质量和安全。
本文将详细介绍降水井施工技术交底的内容,从井施工材料的准备、施工现场的布置、井体的施工方法等多个方面展开阐述。
概述:降水井施工技术交底的目的是为施工人员提供施工过程中所需的技术指导,确保施工的顺利进行。
本文将从材料准备、施工现场布置、井体施工方法、安全措施和质量要求等五个大点进行详细的阐述。
一、材料准备1.确定使用的材料种类和规格,如水泥、砂浆、井筒、井盖等。
2.检查材料的质量,要求符合设计要求和相关规范。
3.验收材料时要注意保存验收记录,确保材料的来源和质量可追溯。
二、施工现场布置1.根据设计要求确定降水井的位置和布置。
2.清理施工现场,确保施工区域的平整和干净。
3.搭建必要的临时设施,包括施工棚和安全警示标识等。
三、井体施工方法1.准备好施工所需的工具和设备,如挖掘机、搅拌机等。
2.先进行开挖施工,注意遵守安全操作规程,防止井壁塌方。
3.当井达到设计要求深度后,进行井壁加固,采用灌注砼或其他相应的加固措施。
4.安装井筒和井盖,确保密封性和稳固性。
5.进行井盖的装饰和整体检查,确保井体施工的质量。
四、安全措施1.在井施工现场设置明显的安全警示标识。
2.施工人员必须戴好安全帽、手套等个人防护装备。
3.严格按照操作规程进行施工,避免发生事故。
4.施工期间对周围人员和设备进行严格的管控,避免人员和设备进入危险区域。
五、质量要求1.施工人员要严格按照设计图纸和技术要求进行施工。
2.施工过程中进行质量检查,发现质量问题及时整改,确保施工质量符合要求。
3.完工后进行验收,确保降水井施工的质量和功能正常。
总结:降水井施工技术交底的内容非常丰富,包括材料准备、施工现场布置、井体施工方法、安全措施和质量要求等多个方面。
通过合理的安排和组织施工工作,并严格按照相关规范和要求进行操作,可以确保降水井施工的质量和安全。
因此,在进行降水井施工技术交底时,施工人员应仔细理解和掌握相关内容,并在实际施工中加以运用和落实。

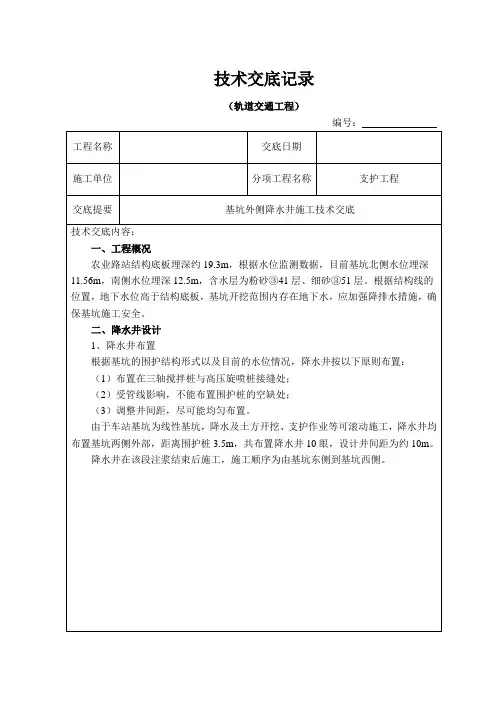

一、工程概况
**车站共设置6个出入口(含2个安全疏散口)和3组风亭;
Ⅲ、Ⅳ号出入口各设5口成孔孔径为Φ1m的降水井,Ⅱ号出入口设2口成孔孔径为Φ1m的降水井。
降水井下口需低于基底7m,降水井具体施工成孔深度由现场实际地面标高为准。
降水井位置示意图如下所示:
降水井
图1-1 Ⅱ号出入口降水井布置
降水井图1-2 Ⅲ号出入口降水井布置
降水井
图1-3 Ⅳ号出入口降水井布置
二、主要施工方法
(一)工艺流程
在场地提供工作面后马上准备施工人员、机械设备、材料进场进行施工,施工工艺流程如下:
图2-1 降水施工工艺流程图
2-2图Ⅲ、Ⅳ号出入口降水井构造示意图
(二)施工方法
1、施工准备
①场地平整
正式进场施工前,进行管线调查后,清除施工场地地面以下2米以内的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”。
②井位放样
施工前用全站仪测定降水井施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,其误差不大于2cm,。
在降水井轴线拐弯处应设固定桩,同时在施工轴线上设控制桩。
③修建排污系统
降水井施工过程中将会产生废浆,将废浆液引入沉淀池中,沉淀后的清水根据场地条件可进行无公害排放。
沉淀的泥土则在开挖基坑时一并运走。
沉淀和排污统一纳入全场污水处理系统。
2、定位探管
复测基坑平面位置并测放井点孔位,测放出井位后在井中心点打入木桩,并涂上红油漆作标记。
井位平面布置根据地下管线图已经迁改,为防止未知管线的存在,钻孔施工前用管线探测仪对井点孔位处进行探测,并以人工挖孔下挖3m核实井位处有无地下障碍物、管线的存在,经专职安全员及监理确认无物后,才采用冲击钻机或旋挖钻成孔。
3、钻机对中
将冲击钻机或旋挖钻安装好后移至井位附近,核对井位,将钻头中心对准管井中心点,调节钻机垂直度。
4、钻进成孔
先用人工埋设护壁管,护壁管装好后开始钻进成孔,钻孔采用泥浆护壁,泥浆比重控制在1.1~1.15之间,施工时保持孔内泥浆高度,防止塌孔,孔深达到设计深度后终孔,钻进中应取土样并做好记录。
5、井管安装
井孔深度经验收合格后,用抽筒清孔,清孔后采用履带吊吊装井管。
吊装时调整好井管中心位置与垂直度,井点管就位固定后,管上井口设临时封闭。
6、填充滤料
井管吊放好后沿井管周围均匀投放滤料,滤料为中粗砂,滤料填至井口下2m左右时用粘性土填实夯平。
滤料投放前应清孔稀释泥浆。
当投放滤料管口有泥浆水冒出或向管内灌水能很快下渗时为渗水性能合格;
7、洗井
采用空压机、活塞联合洗井,在空压机洗净之后再采用活塞洗井。
重复以上洗井过程,直至满足出水含砂率小于1/10000,以保证抽水设备正常运转及不致使泥砂带出会引起地层下沉。
8、试抽
管井运行前进行试抽,检查抽水是否正常,有无淤塞现象,如情况异常,应进行检修。
9、正式抽降水
试抽正常后进行正式降水,水位没达到设计深度以前,每天观测三次水位,水位达到设计深度后,每天观测一次水位。
观测时记录水位、流量、含砂量,抽水过程中还应经常对抽水机械的电动机、传动轴、电流及电压等进行检查。
10、停泵拔管
管井降水完毕后,可用起重设备将管井管口套紧徐徐拔出,所留孔洞应用砂砾填实,上部500mm用粘性土填充夯实。
11、沉降监测
场地地下水主要赋存于第四系洪冲积粉细砂及圆砾层中,降水后地面有一定量的沉降,由于圆砾石在地层中起着骨架的作用,所以降水后含水层产生的沉降不是很大。
降水过程应保持连续降水,即在结构抗浮措施未发挥作用前降水井保持连续工作,并且加强观测监控,依照反馈数据及时调整降水措施。
12、水位监测
降水井水位观测孔与基坑监测同步实施;水位观测孔将在基坑四周布置,共79个,安排专人对降水井水位进行量测和记录。
(1)降水前对自然水位进行统一量测并形成初始资料;
(2)降水井运行后在水位未达到设计深度前,必须对降水井水位、出水量每天进行三次观测。
(3)降水期间监测人员必须对降水井底部水位和地表沉降进行同步监测。
(4)水位达到设计深度并且基坑底部水位稳定以后,每天观测1次。
三、施工注意事项:
(1)地面钻孔前,须探明孔位处确无地下管道管线后方可钻孔,否则调整井位。
(2)开始降水后,应随时监测水位动态变化,监测基坑周围土体沉降量及对建筑物或管道等的影响。
必要时采取加固措施,防止发生事故。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
