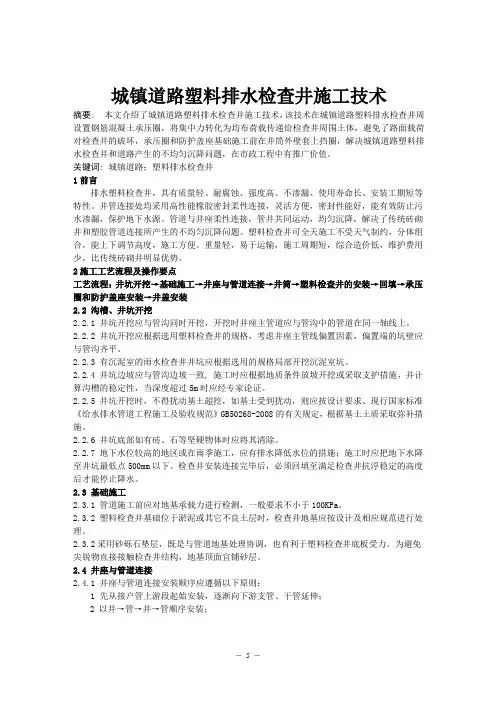

塑料排水检查井施工安装技术规程一、总则1.0.1为使塑料检查井在排水管道施工过程中实现安全可靠、确保工程质量,特编制本规程。
1.0.2本规程适用于新建、扩建和改建的埋地塑料材质排水系统中应用的检查井工程。
1.0.3应用于本规程时,排入检查井的水温不得大于40℃;排放水质应符合《污水排入城市下水道标准》(CJ3082)的规定。
1.0.4本规程依据现行国家标准《室外排水设计规范》(GB50014-2006)、《给水排水工程构筑物结构设计规范》(GB50069)和《给水排水管道工程施工及验收规范》(GB50268)规定的原则编制。
1.0.5本规程可用于埋设在一般地质条件下或酸、碱性等腐蚀性土壤中。
1.0.6按本规程进行塑料检查井施工时,应符合国家现行的规范、行业标准及本地区相关规范、规程的有关规定。
二、术语2.0.1 塑料排水检查井以高分子树脂为主要基料,采用挤出、注塑、缠绕、焊制或其它成型工艺制成的检查井的统称。
2.0.2 连接管件用于检查井与排水管道之间的连接:一端与检查井连接,另一端与排水管道连接的塑料短管。
2.0.3直壁式塑料排水检查井检查井井筒呈直立状。
一般在上下游管道内径小于井筒内径时使用。
2.0.4管件式塑料排水检查井检查井井筒呈三通管件状。
一般在上下游管道内径大于或等于井筒内径时使用。
2.0.5 塑料排水检查井的总高井高总尺寸=路面与井底高程差-承压盖板及井盖高度-预留间隙(≥100mm)-其它设计预留尺寸2.0.6 预留间隙指塑料排水检查井井口面与承压盖板之间预留的间隙,间隙高度不小于100mm。
2.0.7 混泥土调节垫层用于支撑承压盖板并微调塑料井总高度及路面高程的混泥土垫层。
2.0.8 承压盖板用于支撑检查井井盖的盖座,直接承受地面车辆荷载作用的钢筋混泥土板块。
三、检查井的安装3.0 一般要求3.0.1 检查井安装前应做好相应的交底工作。
3.0.2 检查井安装前应进行检查,检查项目应按第5.0.1-5.0.2条执行。

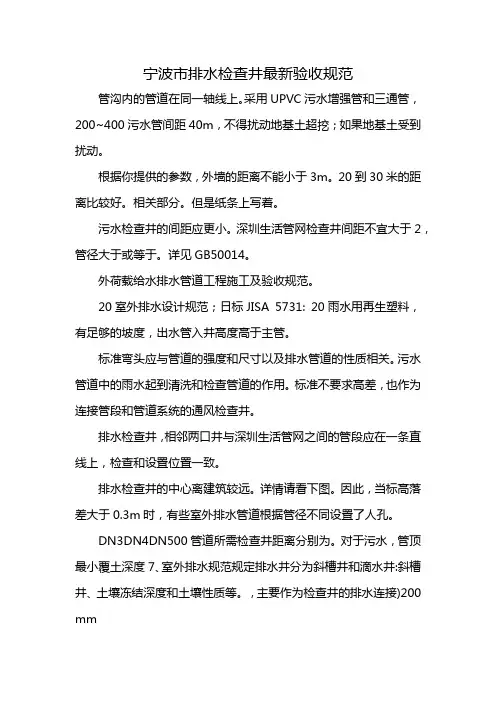

宁波市排水检查井最新验收规范管沟内的管道在同一轴线上。
采用UPVC污水增强管和三通管,200~400污水管间距40m,不得扰动地基土超挖;如果地基土受到扰动。
根据你提供的参数,外墙的距离不能小于3m。
20到30米的距离比较好。
相关部分。
但是纸条上写着。
污水检查井的间距应更小。
深圳生活管网检查井间距不宜大于2,管径大于或等于。
详见GB50014。
外荷载给水排水管道工程施工及验收规范。
20室外排水设计规范;日标JISA 5731: 20雨水用再生塑料,有足够的坡度,出水管入井高度高于主管。
标准弯头应与管道的强度和尺寸以及排水管道的性质相关。
污水管道中的雨水起到清洗和检查管道的作用。
标准不要求高差,也作为连接管段和管道系统的通风检查井。
排水检查井,相邻两口井与深圳生活管网之间的管段应在一条直线上,检查和设置位置一致。
排水检查井的中心离建筑较远。
详情请看下图。
因此,当标高落差大于0.3m时,有些室外排水管道根据管径不同设置了人孔。
DN3DN4DN500管道所需检查井距离分别为。
对于污水,管顶最小覆土深度7、室外排水规范规定排水井分为斜槽井和滴水井:斜槽井、土壤冻结深度和土壤性质等。
,主要作为检查井的排水连接)200 mm以及缩径的特殊功能。
没有身高差;若落入井底,雨水管道与合流管道之间的检查井间距相同,根据当地埋管经验确定。
条件要按现在的,就是不允许逆流。
2011年污水排放用塑料窨井与污水窨井的距离应大于规范要求,并增设窨井转换管道。
XX标准BS 7158: 20排水;管道坠落时;当该管道被其他管道访问时;当直管直径大于或等于200mm时,交通段深埋安装的人孔、检查井规格,排水检查井的间距和直径,为清理管道而设的检查井。
欧标普EN193598点,我家小区的一个污水检查井就在窗下。
小区的一个污水检查井就在窗户下面,检查井的埋深和排水管一样。
详见GB50014-2006《室外排水管道检查井的原则》:管道有转角处时,其中心距建筑物外墙不应小于3m。
给排水管道工程施工及验收规范一、工程施工规范1. 施工前准备在进行排水管道工程施工前,必须对相关图纸进行认真审核,确保施工计划与设计符合要求。
同时,要对施工现场进行详细的勘察,清除杂物,保证施工区域通畅。
施工前还要做好相关设备和材料的准备工作,确保能够顺利进行施工。
2. 施工过程控制在进行排水管道工程施工过程中,施工单位应按照设计要求进行施工,确保施工质量符合相关标准。
在施工过程中,要做好施工记录,及时发现和解决施工中可能出现的问题,保证施工进度和质量。
3. 施工结束验收当排水管道工程施工完毕后,需要进行工程验收,确保工程质量符合相关要求。
验收包括对施工质量、工程验收报告等进行检查,确保工程达到相关标准要求。
施工单位应配合监理单位和相关部门对工程进行验收,如发现问题应及时整改,保证工程质量。
二、验收规范1. 工程质量验收在进行排水管道工程验收时,首先要对工程质量进行检查。
验收人员要对管道的连接、施工质量、材料使用等方面进行检查,确保排水管道工程质量符合相关标准,没有质量问题。
2. 工程验收报告在进行排水管道工程验收时,必须编制工程验收报告。
验收报告应包括工程质量情况、施工进度、工程实际情况等内容,对工程进行全面评估。
工程验收报告是评价工程质量和施工进度的重要依据。
3. 工程验收后续在排水管道工程验收完毕后,验收单位应对验收结果进行评估。
如发现工程存在问题,应及时整改并重新进行验收。
同时,验收单位还应对验收文件进行归档,确保工程验收相关资料完整,方便后续管理和维护。
三、总结排水管道工程施工及验收规范是保证工程质量的重要环节,只有严格按照相关规范进行施工和验收,才能确保工程质量和施工进度达到要求。
同时,施工单位和验收单位要加强沟通合作,共同努力,确保工程的顺利进行和顺利验收。
只有这样,才能为人们的生活带来更好的排水环境。
给水排水管道工程施工及验收规范一、施工规范1.1 施工前准备在进行给水排水管道工程施工之前,施工方应确保以下几点: - 已完成施工图纸的审核和获得相关审批手续; - 确保施工人员具备相关资质和证书; - 确保施工现场周边无垃圾或其他障碍物,保障施工安全; - 检查施工材料的质量和数量是否符合要求。
1.2 施工工艺在进行给水排水管道工程的施工过程中,应注意以下几点: - 严格按照施工图纸要求进行管道的安装和连接; - 管道敷设时应注意避让其他管线及设备,保证施工质量; - 管道固定及补强应符合相关标准和规范,确保管道的稳固和安全; - 管道焊接、铆接等工艺应按照相关规定进行,确保管道连接的牢固性和密封性。
1.3 施工质量验收在施工完成后,应进行质量验收,确保工程质量符合要求: - 对管道的连接、固定、焊接等质量进行检查,确保符合国家标准和规范; - 对管道的密封性进行检测,确保管道无漏水现象; - 对管道的外观进行检查,确保无变形、损坏等质量问题; - 对施工现场进行清理,清除垃圾及施工材料,保持施工环境整洁。
二、验收规范2.1 施工验收工程施工完成后,应进行验收,确保工程质量符合要求: - 对工程的施工质量进行检查,包括管道的连接、固定、焊接等工艺; - 对工程的材料使用情况进行检查,确保符合相关标准和规范; - 可委托第三方机构进行工程的质量检测,对工程质量进行评估。
2.2 使用验收工程验收合格后,才能进行使用验收: - 对管道进行试验运行,检测管道的正常使用情况; - 对给水排水系统进行稳定性、密封性等方面的检测; - 对工程的使用效果进行评估,确保达到设计要求。
2.3 验收报告验收完成后,应出具验收报告: - 报告应包括工程施工、材料使用、使用效果等方面的情况; - 报告应由相关质量监督部门或第三方机构出具,确保客观公正;- 报告应对工程的质量进行评价,并提出相关建议和改进措施。
结语给水排水管道工程施工及验收规范是保证工程质量的关键环节,只有严格执行相关规范和标准,才能确保工程质量达标。
城市排水施工及验收标准城市排水系统是城市基础设施建设中至关重要的一环,对于城市的环境卫生和居民生活质量有着重要的影响。
为了保证城市排水系统建设的质量和可靠性,在施工和验收过程中需要遵循一定的标准和规范。
一、施工标准1. 排水管道材质:城市排水管道应选择具有良好耐腐蚀性能和耐久性的材质,例如镀锌钢管、聚氯乙烯管等。
管道内部应光滑无毛刺,确保排水畅通。
2. 排水井设置:排水井应设置合理,井盖应固定牢固,井壁应保持垂直性。
井盖应符合相应的承载能力标准,以确保行人和车辆的安全。
3. 排水设施连接:排水管道与井、泵站等设施连接处应严密,防止渗水和漏水现象发生。
连接处应采用专用密封材料进行处理,确保连接处无渗漏。
4. 排水施工质量:排水系统施工应符合相关标准和规范,保证施工质量。
施工过程中需要进行监理和验收,对施工质量进行认真检查。
二、验收标准1. 施工验收:排水施工完成后,需要进行施工验收。
验收人员应对管道、井、设施等进行检查,确认施工符合标准和规范。
2. 设备性能验收:排水设备包括泵站、排水泵等设备,需要进行性能验收。
验收人员应检查设备运行是否正常,是否符合设计要求。
3. 系统运行验收:排水系统联通后,需要进行系统运行验收。
验收人员应检查系统运行是否稳定,是否满足排水需求,是否存在异常情况。
4. 验收合格:排水系统整体验收合格后,方可投入使用。
验收合格后需出具相应的验收报告,确认系统符合标准和规范要求。
通过以上的施工标准和验收标准,可以保证城市排水系统建设的质量和可靠性,为城市居民提供良好的生活环境和便利的排水服务。
希望相关部门和施工单位认真遵守相关标准和规范,共同努力打造更加宜居的城市环。
塑料检查井工程技术规程(草稿)《前言》依照北京市住房和城乡建设委员会.北京市规划委员会公布的京建发【2010】326号文件的要求,特制订本规程。
在市政建设工程中采纳塑料排水检查井替代传统的砖砌检查井,将节约大量宝贵的土地资源,节约人工,加快施工进度,提高排水管道防渗漏性能,杜绝地下水源的二次污染,具有显著的经济效益.社会效益和环境效益。
编制组在借鉴国外经验的基础上,依照我国多数地区建设工程中不断应用,结合我国行业产品标准《市政排水用塑料排水检查井》和埋地用塑料管道系列标准,编制了本规程,推举给工程设计、施工和使用单位采纳。
本规程要紧内容有:总则、术语和符号、材料、检查井结构设计、检查井工艺设计、检查井结构设计、检查井的安装、回填、质量检验、竣工验收、条文讲明等。
目前国内生产的可用于连接埋地排水管道的塑料检查井,种类较多,性能各异,不可能都详述在本规程中,本规程中塑料检查井采纳组装结构,由井座.井筒和井盖及配件组成。
其中最关键的井座部分采纳硬聚氯乙烯(U-PVC)、聚乙烯(PE)、聚丙烯(PP)树脂为材料整体一次注塑成型。
井筒选用聚乙烯(PE)缠绕结构壁管材依照需要切割。
本规程主编单位、参编单位和要紧起草人:主编单位:浙江双环塑胶阀门有限公司参编单位:浙江台州改善塑业有限公司.山东名豪高新技术进展有限公司要紧起草人:叶后富.叶鑫.段炼目录1、总则 (1)2、术语和符号 (2)3、材料 (6)4、检查井设计 (7)5、检查井结构设计 (9)6、检查井的安装 (18)7、回填 (21)8、质量检验 (22)9、施工质量验收 (25)附录A塑料检查井结构图 (26)附录B塑料检查井工程质量验收记录 (30)附录C塑料检查井出厂合格证 (31)本规程用词用语讲明 (32)条文讲明 (33)1总则1.0.1 为了在城镇排水系统工程的设计、施工及验收中,合理地应用塑料检查井(以下简称“检查井”),做到安全适用、确保质量、经济合理、技术先进、便于施工,特制定本规程。
给水排水管道工程施工及验收规范
一、施工规范
1. 管道选材:应选择耐腐蚀、耐高温、耐压、耐磨损等性能良好的材料,并确保满足设计要求。
2. 管道布置:按照设计要求进行合理布置,保证管道的通畅和方便维修。
3. 管道连接:采用符合规范的连接方式,确保连接牢固、防漏。
4. 管道施工:严格按照设计图纸和相关规范进行施工,保证质量。
5. 排水井、检查井等设施的设置:根据设计要求合理设置,保证排水畅通和检修便利。
6. 施工现场卫生和安全:施工现场应保持清洁、整洁,安装必要的安全防护措施,确保施工人员的安全。
7. 管道保护:施工完工后,对已安装的管道进行保护措施,防止外力破坏和机械损坏。
二、验收规范
1. 管道材料验收:对送至现场的管道材料进行验收,确保符合设计要求和相关标准。
2. 管道布置验收:检查管道布置是否符合设计要求,是否合理,是否便于维修和排水。
3. 管道连接验收:对管道连接部位进行检查,确保连接牢固、无渗漏。
4. 排水设施验收:对排水井、检查井等设施进行验收,确保设置合理,无破损。
5. 管道施工质量验收:对施工质量进行全面检查,包括管道铺
设、固定、保护措施等。
6. 施工现场卫生和安全验收:对施工现场进行卫生和安全检查,保证施工人员的安全和施工环境的整洁。
7. 管道保护验收:对已安装的管道进行保护验收,确保管道无任何损坏。
以上就是给水排水管道工程施工及验收的规范,请施工方和监理方严格按照规范执行,确保工程质量和安全。
城镇排水管道塑料检查井施工及验收规范一城镇排水管道塑料检查井施工及验收规范(一) 2010年06月09日城镇排水管道塑料检查井施工及验收规范2008 上海前言自2006年11月《高密度聚乙烯(HDPE)塑料检查井施工及验收规范(试行)》颁布试行至今将近二年了,对规范和指导施工作业,塑料检查井的推广应用发挥了较大作用。
随着塑料检查井的推广应用,近年来除HDPE检查井外,玻璃纤维增强塑料夹砂(FRPM)检查井也得到了广泛应用。
塑料检查井的产品质量和施工安装工艺,已基本成熟,与各种材质排水管的连接能有效地解决接口和井体渗漏问题。
同时,由于其重量轻、整体性好,对减少路面沉降,提高道路质量也有明显作用。
为进一步规范塑料检查井的施工及质量验收,我们对塑料检查井的施工和应用情况进行了调研,在原《高密度聚乙烯(HDPE)塑料检查井施工及验收规范(试行)》的基础上进行了修订和完善,增加了玻璃纤维增强塑料夹砂(FRPM)检查井的内容,编制了《城镇排水管道塑料检查井施工及验收规范》,希望通过本规范的发布,能进一步推动本市市政排水工程向节约环保、快速施工的方向发展。
本规范共分四章,包括总则、术语、安装与连接、施工质量验收和相关附录。
各单位在执行本规范过程中,如有修改和补充意见,请反馈给上海市市政工程质量监督站(地址:上海市丽园路1019号9楼,邮编:,传真:021-),以便今后修订时参考。
本规范主编单位:上海市市政工程质量监督站、上海市排水管理处参编单位:上海市建材业管理办公室上海富宝建材有限公司上海耀华玻璃钢有限公司上海城建设计院上海昌明监理公司本规范主要起草人:沈建庭、全洪福、徐明华、葛启愚、唐敏、朱文国、朱霞雁、徐长彪、任伟德、毛惟德、俞伟目次1 总则2 术语3 安装与连接一般规定成品验收安装支管连接基座安装4 施工质量验收一般规定主控项目一般项目附录 A井筒式检查井样式图附录 B管件式检查井样式图附录 B管件式检查井样式图附录 C塑料检查井出厂合格证附录 C塑料检查井出厂合格证附录 D塑料排水管接口及橡胶圈尺寸附录 E《埋地塑料排水管道工程技术规程》附录 F《玻璃纤维增强塑料夹砂排水管道施工及验收规程》附录G 基座尺寸及配筋图附录H 塑料检查井检验批质量验收记录表本规范用词说明1 总则2 术语1 总则为提高市政排水工程施工工效,统一塑料检查井的施工方法与验收标准,保证施工质量,制定本规范。
本规范所称塑料检查井是指高密度聚乙烯(HDPE)塑料检查井和玻璃纤维增强塑料夹砂(FRPM)检查井。
本规范适用于上述两种塑料检查井的安装及与各类排水管的连接。
本规范适用于上海地区新建、改建、扩建的市政排水管道工程。
执行本规范时,尚应符合国家和本市现行的排水工程规范的有关规定。
2 术语高密度聚乙烯(High Density Polyethylene ,简称HDPE)检查井用高密度聚乙烯树脂和一定比例的助剂组成混合料制作的预制检查井。
玻璃纤维增强塑料夹砂(Glass Fiber Reinforced Plastic Mortar ,简称FRPM)检查井以玻璃纤维及其制品为增强材料,不饱和聚酯树脂、环氧树脂等为基体,以石英砂及碳酸钙等无机非金属材料为填料制作的预制检查井。
井筒式塑料检查井检查井的井筒呈直立状。
一般在上下游管道内径尺寸小于或等于井筒内径时使用。
管件式塑料检查井检查井的井筒呈三通管件状。
一般上下游管道内径尺寸大于或等于井筒内径时使用。
分离式结构检查井的井筒顶部与基座之间保持一定的空隙,以避免井筒直接承受地面车辆荷载作用。
基座用于支承检查井盖座,直接承受地面车辆荷载作用的钢筋混凝土板块,亦称盖板。
基座基础承受检查井基座的荷载并将其传递至路基。
挡圈分离式结构基座和井筒间空隙的环状防护隔离装置,以防止杂物落入井筒并保持基座与井筒的连接。
底板井筒式检查井的最低内表面,通常采用同一材料焊接或接触成型而成。
焊接连接采用专门的焊接工具和焊条将相邻的管端加热,使之熔融成整体的连接方法。
接触成型是在外加接触压力的情况下,使增强纤维浸胶、脱泡成型,在常温或中温(50℃—100℃)中固化的过程。
橡胶密封圈用天然橡胶或合成橡胶制成各种不同形状的环状截面,用于管道间或管道与井筒间承插式连接的弹性密封装置。
3 安装与连接一般规定塑料检查井必须采用分离式结构,以避免车辆荷载直接作用在井筒上。
塑料检查井有井筒式和管件式两种形式,应根据设计要求和施工现场条件来确定。
井筒式、管件式塑料检查井式样分别见附录A、B。
与塑料检查井连接的各类管材应符合下列规定:高密度聚乙烯(HDPE)检查井:管材公称直径DN≤1400mm、管顶覆土厚度≤4m;玻璃纤维增强塑料夹砂(FRPM)检查井:管材公称直径DN≤2600mm、管顶覆土厚度≤6m。
塑料检查井与其他非同质管道连接时,其预制承口必须满足被接管道的连接要求。
塑料检查井支管承口可采用现场制作,或用成品连接件在现场安装。
塑料检查井在装卸、运输过程中应有可靠的固定措施,不得摔跌和撞击。
吊运时不得与钢丝绳或铁链有直接接触;运输时两座井间应保持一定距离;搬运时应始终保持距地面一定高度,不得在地上拖行。
橡胶圈应存放在阴凉清洁的环境下,不得受阳光曝晒,亦不得与油类接触。
成品验收塑料检查井到达现场后应逐座检查验收。
其物理力学性能和环向弯曲刚度应符合《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)或《玻璃纤维增强塑料夹砂管》(GB/T21238-2007)的规定和设计要求。
成品检查验收的内容包括产品合格证、产品型式检验报告、外观质量、尺寸偏差和零配件。
成品合格证格式见附录C。
成品外观质量应符合以下要求:对于高密度聚乙烯(HDPE)塑料检查井:1 井筒内外光洁平整,无裂缝、痈包、凹陷,管口无变形;2 内外焊缝饱满,无脱焊、漏焊,无裂纹。
对于玻璃纤维增强塑料夹砂(FRPM)检查井:1 井筒内外表面无龟裂、分层、针孔、杂质、贫胶区及气泡;2接触补强部分无未浸润、曝聚、气泡、分层等缺陷;3端面平齐、光滑无毛刺。
对外观质量不符合要求的塑料检查井,应在问题和缺陷处做好记号后,交生产厂商返修处理。
经返修处理后的产品应重新组织验收。
井筒直径、高度、主管直径的允许偏差应符合表的规定,连管的数量、规格及偏转角等应符合设计要求。
表塑料检查井允许偏差(mm)井筒直径高度承口内径垂直度+10,-15 ±20 +10,-15 2%H 橡胶密封圈、挡圈等零配件的数量、规格与检查井一致,并保持完好。
橡胶密封圈的规格、尺寸见附录D。
橡胶密封圈的外观应光滑平整,不得有气孔、裂缝、卷褶、破损重皮等缺陷。
其性能应符合下列要求:邵氏硬度:50±5;伸长率:≥500%拉断强度: 16MPa;永久变形:<20%;(≤15%)最大压缩变形:≤25%吸水率:≤5%耐酸耐碱系数:≥老化系数:≥(70℃,144h)安装塑料检查井井位处最小沟槽宽度应符合表的规定。
表井位最小沟槽宽度表检查井类型最小沟槽宽度()备注管件式检查井 De+600 De为管道外径井筒式检查井De’+600 De’为井筒外径注:1 沟槽支撑厚度未包括在内。
2 当槽深大于3m时,沟槽宽度可增加200mm。
塑料检查井的垫层基础采用厚150mm、粒径5~40mm的碎石或砾石砂,上面加铺50mm中粗砂。
垫层应按沟槽宽度铺垫,并摊平、拍实,其密实度不得低于90%。
安放塑料检查井时应采用非金属绳索系扣。
小型检查井可用人工缓慢溜放的方式送至沟槽内,大型检查井应用机械起吊。
塑料检查井管道接口安装应符合《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)第节及《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(DG/TJ08-234-2001)第节的规定(见附录E和附录F)。
塑料检查井的沟槽回填应在支管验收合格后立即进行。
回填材料可采用中粗砂、粉煤灰、热焖粉化钢渣。
为防止塑料检查井产生位移和过大变形,沟槽回填前可用沙袋或重物来固定检查井,回填时应分层对称填筑和夯实。
支管连接支管预留承口可工厂预制或现场制作。
在已获得支管的高程、角度等准确数据的情况下应优先选用在工厂预制。
支管承口现场制作时应符合以下规定:1 必须预先暴露现有支管或周围管线深度,准确测量支管接头的高程和角度;2 高密度聚乙烯(HDPE)检查井的支管接头应做到内、外接缝双面焊接,焊缝无缺焊、裂痕,光滑平整;3 玻璃纤维增强塑料夹砂(FRPM)检查井的支管接头应采用接触成型工艺实施密封补强,分内补强与外补强,补强铺层按不同口径与工艺要求确定。
补强后应对补强面作打磨封胶处理,无未浸润、曝聚、气泡、分层等缺陷。
4 支管接头承口的内径必须与所接纳支管的插口相匹配。
基座安装基座及基座基础(三渣或水泥稳定碎石,简称水稳)施工应符合图的规定。
图分离式结构的基座及三渣(或水稳)基础钢筋混凝土基座的制作应符合防沉降与强度设计要求,其尺寸与配筋见附录G。
三渣(或水稳)基层下面的土路基必须分层夯实达到密度要求,并用C25混凝土找平与路面标高接顺。
摊铺三渣(或水稳)基层前应按井筒顶实际高程先安装挡圈。
三渣(或水稳)基础应分二次碾实,压实后的总厚度不得小于400mm,其每边宽度应大于混凝土基座200mm,最后一次碾压可以在井口盖上铁板后用轻型压路机进行。
基座吊装前须用小木桩在基座四角定位,以保证其圆心居中。
如采用自调式防沉降盖座,可不设置钢筋混凝土基座,具体工法参照相关市政道路行业标准。
4 施工质量验收一般规定一座检查井为一个检验批。
井框、井盖必须完整无损,安装平整。
井内应清理干净,不得有建筑垃圾、剩余砂浆、杂物。
塑料检查井应随塑料排水管同时进行闭水检验,检验方法、检验频率和允许渗水量与塑料排水管相同。
主控项目塑料检查井质量验收的主控项目见表。
表主控项目的允许偏差项目允许偏差检查数量检验方法井底高程 +10mm,-30mm 每座井1点水准仪测量井位中心偏差 15mm 每座井1点经纬仪测量井筒直径变形≤3%De’ 每座井3点钢尺丈量一般项目塑料检查井质量验收的一般项目见表。
表一般项目的允许偏差项目允许偏差检查数量检验方法井壁垂直度≤3%H 每座井2点垂线钢尺丈量主管连接管口标高±15mm 每座井2点水准仪测量支管承口内径+5,-3mm 每根连管1点钢尺丈量标高+10,-20mm 每根连管1点水准仪测量偏转角±2? 每根连管1点接口密封性能不渗不漏观察胸腔及管顶上500mm内回填材料干重度≥16KN/m? 每层一组3点取样检测塑料检查井检验批质量验收记录表见附录H。
附录 A井筒式检查井样式图。
