塑料检查井技术交底书(DOC)
- 格式:doc
- 大小:525.55 KB
- 文档页数:6
检查井施工安全技术交底一、前言检查井是城市地下基础设施的重要组成部分,在排水、通信、电力等领域发挥着关键作用。
然而,检查井施工过程中存在着诸多安全风险,为保障施工人员的生命安全和工程的顺利进行,特进行本次安全技术交底。
二、施工准备阶段的安全注意事项1、施工前,必须对施工现场进行详细的勘察,了解地下管线、电缆等设施的分布情况,并做好标记。
如发现不明管线,应立即停止施工,并报告相关部门进行处理。
2、根据施工方案和现场实际情况,合理规划施工区域,设置警示标志和围挡,严禁非施工人员进入。
3、对施工人员进行安全教育培训,使其熟悉施工过程中的安全风险和防范措施,未经培训或考核不合格的人员不得上岗作业。
4、检查施工设备和工具的完好性,确保其性能可靠、安全防护装置齐全。
如起重机、电焊机、手持电动工具等,应定期进行维护保养和检查。
三、检查井开挖过程中的安全措施1、开挖前,应根据土质情况、检查井深度等因素,制定合理的开挖方案,并采取有效的支护措施,防止土方坍塌。
2、按照规定的坡度进行放坡,如受场地限制无法放坡时,应采取土钉墙、钢板桩等支护方式。
3、开挖过程中,应密切观察土方的稳定性,如发现有裂缝、坍塌等迹象,应立即停止作业,撤离人员,并采取相应的处理措施。
4、挖出的土方应及时运走,不得堆放在井口附近,以免造成坍塌事故。
5、在开挖深度超过 15 米的检查井时,必须设置上下扶梯或专用爬梯,方便施工人员上下。
四、检查井施工中的高处作业安全1、凡在坠落高度基准面2 米及以上有可能坠落的高处进行的作业,均称为高处作业。
在进行高处作业时,必须系好安全带,安全带应高挂低用,挂在牢固可靠的地方。
2、高处作业人员应穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
3、检查井井口周围应设置防护栏杆,高度不低于 12 米,并挂设安全网。
防护栏杆应牢固可靠,不得有松动、变形等情况。
4、严禁在高处作业时抛掷工具、材料等物品,防止伤人。
五、检查井施工中的用电安全1、施工现场临时用电应采用 TNS 系统,做到“三级配电、两级保护”。
一、交底对象项目全体施工人员、监理人员、质量管理人员。
二、交底时间[具体日期]三、交底内容1. 适用范围本安全技术交底适用于本工程范围内所有检查井的施工,包括雨水检查井、污水检查井、化粪池等。
2. 施工准备(1)施工前,需对施工现场进行详细勘察,了解地质条件、地下管线分布等情况。
(2)施工人员需具备相应的专业技能和安全生产知识,并进行岗前培训。
(3)施工材料、设备应满足设计要求,并进行检验合格。
3. 施工工艺(1)检查井基础施工:按照设计图纸要求,开挖检查井基础,确保基础尺寸准确、平整。
(2)检查井井身施工:采用现浇混凝土或预制混凝土检查井,确保井身尺寸、形状、强度符合设计要求。
(3)检查井井盖施工:选用符合标准的检查井井盖,确保井盖尺寸、形状、强度与井座相匹配。
(4)检查井井室施工:按照设计图纸要求,施工检查井井室,确保井室尺寸、形状、强度符合设计要求。
4. 安全技术措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,对施工区域进行安全围挡,设置警示标志。
(3)施工过程中,加强施工现场的安全管理,确保施工人员的人身安全。
(4)施工机械、设备操作人员需持证上岗,严格遵守操作规程。
(5)检查井施工过程中,注意防止地下水、土壤的流失,做好排水、防渗措施。
(6)检查井井身施工时,注意模板支撑体系的稳定,防止模板倾覆。
(7)检查井井盖施工时,注意井盖的安装位置,确保井盖与井座的匹配。
5. 质量控制(1)施工过程中,严格按照设计图纸、施工规范和质量标准进行施工。
(2)检查井施工完成后,进行质量验收,确保工程质量符合设计要求。
(3)对检查井施工过程中出现的问题,及时采取措施进行整改。
四、交底要求1. 施工人员要认真听取安全技术交底内容,确保理解并掌握。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 监理单位应加强对施工过程的监督检查,确保施工安全。
一、交底目的为确保塑料加工、运输、安装和使用过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)施工单位:____________________(4)监理单位:____________________2. 塑料安全操作规程(1)加工安全:1)操作人员必须穿戴好防护用品,如工作服、手套、防护眼镜等。
2)严禁在加工过程中吸烟、喝酒、吃东西。
3)严格按照操作规程进行加工,不得擅自改变加工参数。
4)定期检查设备,确保设备正常运行。
(2)运输安全:1)运输塑料产品时,应轻拿轻放,避免碰撞、挤压。
2)运输过程中,严禁超载、超速。
3)运输车辆应保持整洁,避免泄露。
4)运输途中,注意天气变化,避免因雨雪、高温等天气影响塑料产品性能。
(3)安装安全:1)安装人员必须穿戴好防护用品,如安全帽、工作服、手套、防护眼镜等。
2)严格按照安装图纸和操作规程进行安装。
3)安装过程中,注意保持现场整洁,避免交叉作业。
4)安装完成后,对安装部位进行检查,确保无安全隐患。
(4)使用安全:1)使用塑料产品时,应按照产品使用说明进行操作。
2)使用过程中,注意观察产品性能,发现异常立即停止使用。
3)定期对塑料产品进行检查、保养,确保产品性能良好。
4)禁止使用损坏、老化、变形的塑料产品。
3. 应急措施(1)发生火灾时,立即切断电源,使用灭火器进行灭火。
(2)发生触电事故时,立即切断电源,对伤者进行急救。
(3)发生机械伤害时,立即停止操作,对伤者进行急救。
(4)发生中毒事故时,立即撤离现场,对中毒者进行急救。
三、交底要求1. 施工单位应将本安全技术交底内容向全体施工人员进行传达。
2. 施工人员必须认真学习并掌握本安全技术交底内容,严格遵守操作规程。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
检查井施工技术交底
一、前言
检查井是市政工程中常见的设施,用于排放污水、清洗管道和检查管道状态等。
准确的施工技术交底对于确保检查井的质量和使用寿命非常重要。
本文将介绍检查井施工中的关键技术要点和交底内容。
二、施工前准备
1. 场地准备
在施工开始之前,首先需要对检查井的施工场地进行清理和准备。
确保工作区域的平整、不受阻,预留足够的操作空间。
2. 材料准备
将所需的施工材料准备齐全,包括混凝土、钢筋、砂浆等。
确保材料的质量和数量符合设计要求。
3. 设备准备
准备好所需的施工设备,如混凝土搅拌机、钢筋切割机、施工
工具等。
三、施工要点
1. 检查井的基础施工
首先要对检查井的基础进行施工,包括开挖基坑、填充砂土、
铺设砼底板等。
确保基础的稳固和水平。
2. 井体施工
根据设计要求进行井管的施工。
在施工过程中,要注意以下几点:a. 检查井尺寸的准确控制,确保与设计要求一致;b. 检查井的
平整度和垂直度,避免出现倾斜或变形;c. 施工过程中的加固措施,如设置钢筋和使用合适的砂浆。
3. 管线连接
将污水管线与检查井连接。
连接过程中要确保连接紧密,避免
泄漏。
同时,要注意管线的坡度,以确保污水能够顺利排放。
四、质量控制。
前元塑料检查井安装施工技术交底书为了使前元塑料检查井在工程安装中做到安全实用、确保质量,凡使用前元公司提供的塑料检查井工程,在工程施工前,必须对塑料检查井的技术性能、特点、安装方法、注意事项等与施工方进行技术交底并签字认可,留档备查。
本技术交底书是在《塑料排水检查井应用技术规程》(DBJ53/T-25-2010)和中华人民共和国城镇建设行业标准《市政排水用塑料检查井》(CJ/T326-2010)和《建筑小区塑料排水检查井图集》(08SS523)、《给水排水管道工程施工及验收规范》(GB50268-2008)的基础上进行了归纳、摘要。
凡本技术交底书未涉及内容,一律按《塑料排水检查井应用技术规程》(DBJ53/T-25-2010)和《给水排水管道施工及验收规范》(GB50268-2008)执行。
一塑料检查井安装的一般规定1.1.一般规定1.1.1.检查井安装前应进行必要的施工准备,应由设计单位进行设计交底。
当发现施工图有误时,应及时向设计单位提出变更设计要求。
1.1.2.检查井安装前应进行抽样检查,抽检检查井数量不少于检查井总数的2﹪,且不少于2个。
1.1.3.检查井安装要注意工程概况、施工方法、主要设备的供应,以保证施工质量和安全。
1.1.4.检查井与管道连接安装应遵循以下原则:a.先从接户管上游段起始安装,逐渐向下游支管延伸;b.以井→管→井→管的顺序安装;c.应先定位井体中心,调整检查井支管底标高,然后进行接管安装。
1.1.5.检查井安装后,上口应做临时封堵。
在地下水位较高或雨季施工期间,在管线安装完成(但尚未进行灌水试验)时应用沙土袋压在井体及周围管段上。
1.1.6.接入检查井的支管(接户管或连接管)管径大于300mm时,支管数不宜超过3条。
1.2.塑料检查井井坑开挖要求1.2.1.井坑开挖应与管道沟槽同时进行,井坑开挖必须保证安全施工,同时应根据地质条件放坡开挖或采取支撑措施,放坡比例需符合设计规定。

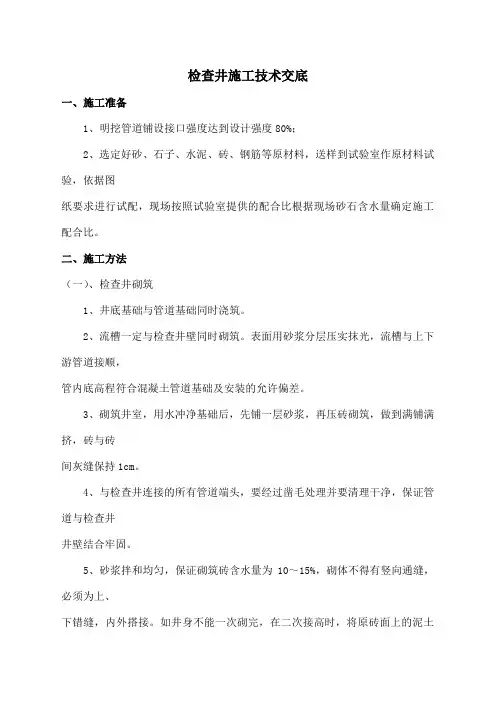

检查井施工技术交底一、施工准备1、明挖管道铺设接口强度达到设计强度80%;2、选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
二、施工方法(一)、检查井砌筑1、井底基础与管道基础同时浇筑。
2、流槽一定与检查井壁同时砌筑。
表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。
3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
4、与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
5、砂浆拌和均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。
如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。
6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。
砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。
7、检查井接入圆管的管口应与井内壁平齐,当接入管径大于300mm时,砌砖圈加固。
管子穿越井室壁或井底,留有30~50mm的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。
8、砌筑井内踏步时,随砌随安,位置正确。
踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。
混凝土井壁的踏步在预制或现浇时安装。
9、砌筑检查井的预留支线时,随砌随安,预留管的直径、方向、高程符合设计要求,管与井壁衔接处严密不得漏水。
施工完成后,预留支线端头用低标号砂浆砖砌封口并用水泥砂浆抹面,达到严密不漏水。
10、检查井用预制装配式构件施工时,企口座浆与竖缝灌浆应饱满,装配后的砂浆凝结硬化期间应加强养护,并不得受外力碰撞或震动。
11、检查井筑或安装至规定高程后,及时浇筑或安装井圈,盖好井盖。
检查井技术交底(总3页) -CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
交底内容:
一、施工工艺
工艺流程
检查井中心定位放线→基坑放坡开挖→人工清底→铺设管道→井室砌筑→流槽砌筑→检查井内外抹灰→安装井盖
主要内容
由项目测量人员测设出每个检查井的中心位置,基坑开挖线按1:放坡,由施工队伍根据放线点撒基坑开挖线,挖机开挖,预留20cm人工清底。
完成后由监理审核,地基承载力≥110Kpa。
(1)①砖砌井墙用、水泥砂浆砌MU10砖;②抹面、勾缝、座浆均用1:2防水水泥砂浆③井内外墙用1:2防水水泥砂浆抹面至井顶部,厚2cm;④井室基础采用C15混凝土铺设,厚15cm;主要尺寸图如下:
检查井正向剖面图踏步示意图 2、施工要点。
一、交底对象本交底针对参与检查井施工的全体施工人员、技术人员、管理人员及监理人员。
二、交底目的确保施工过程中人员安全,提高施工质量,防止安全事故发生。
三、施工概况1. 工程名称:[工程名称]2. 施工地点:[施工地点]3. 施工单位:[施工单位名称]4. 施工时间:[施工开始时间]至[施工结束时间]四、施工内容1. 检查井基础施工2. 检查井主体结构施工3. 检查井井盖安装4. 检查井周边路面恢复五、安全技术交底1. 基础施工- 作业条件:检查井基础施工前,应对施工现场进行清理,确保场地平整、排水畅通。
- 施工准备:准备好施工所需的各种材料、设备,如挖掘机、装载机、水泥、砂石等。
- 工艺操作流程:挖掘基坑,检查井基础垫层铺设,检查井基础浇筑。
- 技术要求:基础厚度、混凝土强度、钢筋配置等均应符合设计要求。
- 安全注意事项:- 施工人员必须佩戴安全帽、手套、防尘口罩等防护用品。
- 施工现场应设置安全警示标志,防止无关人员进入。
- 严格遵循操作规程,确保施工安全。
2. 主体结构施工- 作业条件:基础施工完成后,方可进行主体结构施工。
- 施工准备:准备好模板、钢筋、混凝土等材料。
- 工艺操作流程:钢筋绑扎、模板安装、混凝土浇筑。
- 技术要求:钢筋间距、模板支撑、混凝土强度等均应符合设计要求。
- 安全注意事项:- 施工人员必须遵守操作规程,防止发生坠落、物体打击等事故。
- 严禁在模板支撑体系未经验收合格的情况下进行施工。
- 混凝土浇筑过程中,应注意防止模板变形、移位。
3. 井盖安装- 作业条件:主体结构施工完成后,方可进行井盖安装。
- 施工准备:准备好井盖、螺栓、垫圈等材料。
- 工艺操作流程:井盖安装、螺栓紧固。
- 技术要求:井盖尺寸、螺栓紧固力等应符合设计要求。
- 安全注意事项:- 施工人员必须佩戴安全帽、手套等防护用品。
- 严禁在井盖未固定牢固的情况下进行施工。
- 注意防止井盖边缘锐利,避免划伤人员。
前元塑料检查井安装施工
技术交底书
为了使前元塑料检查井在工程安装中做到安全实用、确保质量,凡使用前元公司提供的塑料检查井工程,在工程施工前,必须对塑料检查井的技术性能、特点、安装方法、注意事项等与施工方进行技术交底并签字认可,留档备查。
本技术交底书是在《塑料排水检查井应用技术规程》(DBJ53/T-25-2010)和中华人民共和国城镇建设行业标准《市政排水用塑料检查井》(CJ/T326-2010)和《建筑小区塑料排水检查井图集》(08SS523)、《给水排水管道工程施工及验收规范》(GB50268-2008)的基础上进行了归纳、摘要。
凡本技术交底书未涉及内容,一律按《塑料排水检查井应用技术规程》(DBJ53/T-25-2010)和《给水排水管道施工及验收规范》(GB50268-2008)执行。
一塑料检查井安装的一般规定
1.1.一般规定
1.1.1.检查井安装前应进行必要的施工准备,应由设计单位进行设计交底。
当发现施工图有误时,
应及时向设计单位提出变更设计要求。
1.1.
2.检查井安装前应进行抽样检查,抽检检查井数量不少于检查井总数的2﹪,且不少于2个。
1.1.3.检查井安装要注意工程概况、施工方法、主要设备的供应,以保证施工质量和安全。
1.1.4.检查井与管道连接安装应遵循以下原则:a.先从接户管上游段起始安装,逐渐向下游支管延
伸;b.以井→管→井→管的顺序安装;c.应先定位井体中心,调整检查井支管底标高,然后进行接管安装。
1.1.5.检查井安装后,上口应做临时封堵。
在地下水位较高或雨季施工期间,在管线安装完成(但
尚未进行灌水试验)时应用沙土袋压在井体及周围管段上。
1.1.6.接入检查井的支管(接户管或连接管)管径大于300mm时,支管数不宜超过3条。
1.2.塑料检查井井坑开挖要求
1.2.1.井坑开挖应与管道沟槽同时进行,井坑开挖必须保证安全施工,同时应根据地质条件放坡
开挖或采取支撑措施,放坡比例需符合设计规定。
1.2.2.检查井外周边的井坑施工工作面宽度不宜小于500mm并符合设计及施工的要求。
1.2.3.当地下水位高于开挖井坑的坑底时,应把地下水将至坑底最低点300mm以下。
1.2.4.检查井安装完毕后,必须在回填至满足检查井抗浮稳定的高度后才能停止降水。
1.2.5.井坑底部如有砖、石等坚硬物体时应将其清除。
1.2.6.井坑不得受水浸泡,雨季施工时一旦发生井坑被水浸泡,应先将水排去,清除被浸泡的土
层并换填砂石料或中粗砂,压实至符合设计要求后方可进行下一道工序施工。
1.2.7.井坑开挖时,临时堆土或其他荷载不得影响井坑的稳定性。
1.3.井坑基础
1.3.1.检查井应安装在密实的地基土层上,或是开挖井坑后经处理密实的地基上。
检查井基础一
般采用砂砾石垫层基础。
对一般土质,基底可铺设一层厚度为100mm的中粗砂基础层;当地基土质较差时,可采用铺垫厚度不小于200mm的砂砾基础层,也可分二层铺设,下层用粒径为5~32mm的碎石,厚度100~150mm,上层中粗砂,厚度不小于50mm。
基础密度应符合本规程表3.2.4的规定。
对软土地基,当地基承载力小于设计要求或由于施工降水等原因,地基原状土被扰动面影响地基承载能力时,必须先对地基进行加固处理,在达到规定的地基承载能力后,再铺设中粗砂基础层。
1.3.
2.对于检查井存在不均匀沉降的地段,在安装检查井前,应按设计及相应规范对地基进行加
固处理。
1.4.连接
1.4.1.塑料检查井可与HDPE缠绕管、PE双壁波纹管、钢带增强聚乙烯波纹螺旋管等管材通热缩
套连接的方式进行连接。
连接管件与配件的安装宜在现场制作安装。
1.4.
2.需要在检查井上开孔时,检查井开孔直径不应超过连接管件外径10mm。
井径大于或等于
700mm时,开孔距井底板净距不应小于300mm,开孔之间的净距不应小于300mm
1.4.3.井筒增高部分采用不低于SN4的中空缠绕管,井筒与井座采用之间采用热缩套连接。
1.4.4.井筒上接入排水支管时,可根据支管的数量,采用井筒接管件或井筒活接头进行连接。
1.4.5.采用井座活接头接入排水支管时,应按以下顺序进行:
1.4.5.1.井座安装就位后,截取符合设计高度要求的井筒,根据接入支管管底标高确定开孔位置。
1.4.5.
2.采用专用工具在井筒上开孔。
1.4.5.3.将井筒活接头安装至井筒上,可采用弹性橡胶密封垫与螺纹丝扣压紧连接、热熔连接、
焊接连接等。
1.4.5.4.将井筒活接头与管道连接,可采用热熔连接、焊接连接等连接方式。
井坑内部位 压实系数(%)
回填土质 超挖部分
≥95
砂石料或最大粒径 小于 40mm 碎石
井坑基础 井底以下 ≥95 中砂、粗砂 检查井周围 ≥90
中砂、粗砂、碎石屑、
最大粒径小于 40mm 的沙砾或符合要求
的原状土
注:当检查井位于道路路基范围内时,回填土密实度应按道路路基要求执行
1.5.塑料检查井回填
1.5.1.塑料检查井安装完成并在排水管线(包括管道和检查井等)验收合格后应及时回填,回填
应于管道沟槽回填同时进行。
1.5.
2.回填时,应分层对称回填,确保支管和检查井不产生位移。
井坑回填应从连接支管、检查
井圆周同时对称回填,支管下部必须夯实。
每层虚铺回填土不应大于300mm 并对称夯实。
1.5.3.回填时,井坑内应无积水,不得带水回填、不得回填淤泥、有机物及冻土,回填中不得含
有石块、砖块及其他硬杂物。
1.5.4.回填土的压实应符合下表要求:
1.5.5.井体外500mm-1000mm 范围内不得用机械碾压。
在检查井安装后,应立即回填和安装混凝土
承压圈。
检查井位于软土层以及低洼、沼泽、地下水位较高的地段时,井坑回填应先用中粗砂将井坑底部位填充密实,然后用中粗砂或碎石屑分,分层回填至井体以上400mm 处,再往上可回填良质土。
二 、 承压圈
2.1检查井回填完成后应安装钢筋混凝土承压圈,并应符合下列要求:
2.2.1.承压板垫层铺设前,应在井筒外侧放置挡圈,并在井筒与挡圈的间隙中应选用柔性密封材料,做好防水渗水措施。
挡圈尺寸依照垫层厚度和井筒与承压圈之间的间隙确定。
2.2.2.承压圈的结构应按井筒尺寸和其所受外部荷载的大小进行设计,宜依据设计要求现场预制。
2.2.
3.承压圈底部与井筒顶部之间的间隙应不小于100mm。
2.2.4.承压圈应水平安装、圆心居中,并应保证与井筒中心轴线同心。
2.2.5.位于非机动车道、人行道及绿化带下的检查井,若无设计要求可不安装褥垫层及承压圈,井盖可直接安装在密实度达到要求(95﹪)的土基上。
三、井盖安装
3.1.井筒安装前应精确测量井筒的长度,切割井筒的多余部分。
切割后的井筒顶面应水平、平整。
3.2.安装井盖应按检查井的输送介质性质确定,污水井盖和雨水井盖不得混淆。
3.3.管顶0.7m以上部位的回填,可用机械从管道轴线两侧同时回填,夯实或碾压。
3.4.安装井盖时,井盖和承压圈不能偏移,并与井筒的轴心对准,安装后应将周围均匀回填至设计要求高度。
工程名称:湖南前元新材料有限公司工程部施工单位:工程负责人:
施工单位负责人:联系电话:
联系电话:技术交底人:
交底接受人:交底人电话:
交底接受人电话:交底时间:。
