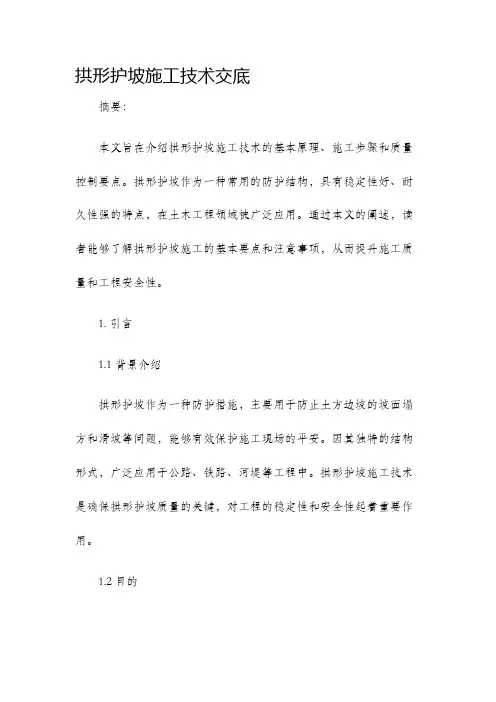

拱形护坡施工技术交底摘要:本文旨在介绍拱形护坡施工技术的基本原理、施工步骤和质量控制要点。
拱形护坡作为一种常用的防护结构,具有稳定性好、耐久性强的特点,在土木工程领域被广泛应用。
通过本文的阐述,读者能够了解拱形护坡施工的基本要点和注意事项,从而提升施工质量和工程安全性。
1. 引言1.1 背景介绍拱形护坡作为一种防护措施,主要用于防止土方边坡的坡面塌方和滑坡等问题,能够有效保护施工现场的平安。
因其独特的结构形式,广泛应用于公路、铁路、河堤等工程中。
拱形护坡施工技术是确保拱形护坡质量的关键,对工程的稳定性和安全性起着重要作用。
1.2 目的本文旨在向施工人员详细介绍拱形护坡施工技术的要点和注意事项,以便确保施工过程中能够按照规范进行操作,达到预期的工程效果。
2. 拱形护坡施工技术的基本原理2.1 泥浆墙的构筑首先,根据工程设计要求,在拱形护坡的上游建立泥浆墙。
泥浆墙的作用是阻止土方水分流失,同时也能起到支护土方的作用。
施工时,应注意泥浆墙的稳定性,确保墙体坚固。
2.2 钢筋网的布置其次,在拱形护坡的泥浆墙上方,需布置钢筋网。
钢筋网的主要作用是增强拱形护坡的承载能力,使其能够有效抵抗外力。
布置钢筋网时,应根据设计要求合理设置网片的尺寸和钢筋的布置。
2.3 拱形模板的安装在钢筋网施工完毕后,需要安装拱形模板。
模板的作用是为拱形护坡铺设混凝土提供支撑,保证施工质量。
安装模板时,应注意模板的坚固性和定位准确性,以免影响后续施工工作。
3. 拱形护坡施工的步骤3.1 地基准备在施工区域清理完毕后,需对地基进行准备工作,包括平整地基、清理杂物等。
3.2 泥浆墙施工根据设计要求,在地基上进行泥浆墙的施工。
施工过程中,应注意墙体的垂直度和稳定性,确保达到设计要求。
3.3 钢筋网的安装在泥浆墙施工完成后,进行钢筋网的安装。
安装时,应严格按照设计要求进行,确保钢筋网的稳定性和承载能力。
3.4 混凝土铺设在钢筋网安装完毕后,进行混凝土的铺设工作。
护坡施工技术交底要点1. 施工前的准备工作在进行护坡施工之前,首先需要进行充分的准备工作。
这包括对施工现场进行勘测和测量,确定施工的范围和要求。
同时,需要清理施工现场,确保施工区域清洁,无障碍物。
另外,还需要准备好所需的材料和设备,并进行必要的安全措施的布置,以确保施工过程的顺利进行。
2. 护坡材料的选择护坡施工中最关键的环节之一是选择合适的护坡材料。
目前,常用的护坡材料主要有混凝土、石材和钢筋混凝土等。
在选择护坡材料时,需要考虑到施工环境的特点和要求,以及材料的耐久性、抗渗透性等性能指标。
同时,需要确保所选材料与现场的土质相适应,并有足够的强度和稳定性,以确保护坡的长期使用和安全。
3. 护坡施工的工艺流程护坡施工的工艺流程是指在施工过程中所需进行的各项工作的顺序和步骤。
一般而言,护坡施工的工艺流程包括以下几个主要环节:土方开挖、基底处理、材料铺设、结构加固、表面处理和养护等。
在进行每个环节的施工时,需要按照规范和要求进行,确保施工质量和工期的控制。
4. 护坡施工中的关键技术要点在护坡施工中,有一些关键的技术要点需要特别注意。
首先是土方开挖和基底处理,这是护坡施工的前提,需要确保土体的稳定性和均匀性。
其次是材料铺设和结构加固,这是护坡施工中的关键环节,需要确保材料的正确选用和施工的规范性。
另外,表面处理和养护也是不可忽视的环节,对于护坡的美观性和使用寿命有很大的影响。
5. 施工中的安全防范措施在护坡施工中,安全是第一位的考虑因素。
为了确保施工过程中的安全,需要采取一系列的安全防范措施。
首先是确保工人的安全,包括佩戴必要的个人防护用具和使用安全工具设备。
其次是施工现场的安全控制,需要设置合理的警示标识和防护设施,以防止事故发生。
最后是施工过程的安全监控,需要进行定期的检查和保养,及时发现和处理安全隐患。
6. 施工质量的要求和评定标准护坡施工质量是评价施工效果的关键指标之一。
为了确保施工质量,需要根据相关规范和标准进行验收评定。
拱形骨架护坡施工安全交底1. 施工概述本项目的施工目标是在指定区域内建造拱形骨架护坡。
该护坡结构是为了保护斜坡,防止土壤侵蚀和滑坡。
2. 安全要求2.1 施工人员必须具备相关的专业技能和经验,熟悉施工流程和安全规范。
2.2 施工现场必须设立明显的安全标识,包括警示牌和安全警戒线,以确保施工区域的安全。
2.3 施工现场必须保持整洁有序,避免杂物和障碍物妨碍施工和交通。
2.4 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等,并且正确使用和维护。
2.5 施工现场必须配备必要的消防器材,并且进行定期检查和维护。
2.6 施工过程中,严禁酗酒、吸烟或使用任何影响工作安全的物品。
3. 施工措施3.1 施工前,必须进行必要的现场勘察和土壤分析,确定施工的可行性和安全性。
3.2 施工过程中必须按照相关规范和流程进行,确保施工质量和工期的可控性。
3.3 施工现场必须设立安全通道,方便人员和设备的进出,并确保通道的安全和畅通。
3.4 施工过程中必须按照操作规程进行,禁止擅自改变或省略施工步骤。
3.5 施工过程中必须定期检查施工设备和工具的安全状况,发现问题及时处理和修复。
3.6 施工结束后,必须进行相关的验收和整理工作,确保施工结果的合格和安全。
4. 突发事件应急措施4.1 如果发生火灾,立即启动紧急疏散计划,通知所有人员迅速撤离施工现场,并使用灭火器进行初期灭火。
4.2 如果发生天气恶化(如雷暴、大风等)或发生地震等自然灾害,立即停工并撤离施工现场,确保人员的生命安全。
4.3 如果发生人身意外伤害事故,立即进行紧急救治,并及时报告相关部门和上级领导。
5. 监督和检查5.1 监理人员必须定期对施工现场进行检查,核实施工质量和安全情况,并及时提出改进意见和建议。
5.2 施工单位必须配合监理人员的检查工作,并积极整改存在的问题和隐患。
5.3 监理人员和施工单位必须定期开展安全培训和交流,提高工作人员的安全意识和技能水平。
拱形护坡施工技术交底一、施工前准备工作拱形护坡作为一种常见的施工工艺,在施工前需要进行一系列的准备工作,以保证施工的顺利进行。
首先,需要对拱形护坡的施工区域进行勘测,确定地形状况和施工难度。
在勘测过程中,要注意对施工区域的土壤质量、坡度和坡度变化等进行详细记录,并进行分析。
其次,需要制定详细的设计方案,确定施工的具体操作步骤和材料需求。
最后,需要组织人员进行技术交底,确保施工人员对拱形护坡施工技术的了解和掌握。
二、施工材料准备拱形护坡的施工需要准备一系列的材料,包括但不限于护坡砖、胶水、水泥、砂浆等。
在准备施工材料时,要注意选择质量稳定的产品,并统一进行验收和编号,以防止混乱和损耗。
三、施工工艺及步骤1. 清理施工区域:施工前要对施工区域进行清理,清除杂草、石块等,确保施工区域的平整度。
2. 土壤处理:对施工区域的土壤进行处理,去除松动土和浮土,并进行均匀压实,以提供一个稳定的基础。
3. 设计并铺设定位线:根据设计方案确定拱形护坡的开挖范围和施工高度,使用绳子或木条等材料进行定位并标示。
4. 开挖土坑:按照设计方案要求,在定位线内进行开挖土坑,土坑深度一般为护坡砖的高度加一定厚度的基础。
5. 坡面处理:对土坑的坡面进行处理,保持较平整的斜坡,以便后续施工。
6. 砌筑护坡砖:用胶水和砂浆将护坡砖一块一块地砌筑到坡面上,注意砖与砖之间的垂直度和水平度要保持一致。
7. 粘贴防护层:将防护层材料粘贴在护坡砖的表面,以保护护坡砖不易受损。
8. 灌注砼:将水泥、砂浆等材料按照一定的比例混合均匀,并倒入预留的开槽中,填满土坑。
9. 表面处理:用抹光工具将灌注的砼表面进行抹平,使其更加平整。
10. 养护:对施工完成后的拱形护坡进行养护,使用水进行湿润保养,并进行适当的覆盖保护,以确保施工质量。
四、施工注意事项1. 施工人员要按照工艺要求进行操作,注意安全,避免发生意外事故。
2. 施工区域要保持整洁,清理施工垃圾和废料,避免对周边环境造成污染。
拱形骨架护坡施工监督交底
项目概述
本文档详细介绍了拱形骨架护坡的施工监督交底事项。
工序介绍
- 地基准备:包括场地清理与整平等工作。
- 拱形骨架安装:构建拱形框架。
- 钢筋绑扎:将钢筋焊接绑扎到拱形骨架上。
- 网格布设置:将网格布固定到钢筋上。
- 灌注混凝土:混凝土灌注至拱形骨架与网格布之间。
- 养护管理:对混凝土进行养护管理。
监督交底
1. 施工前,监理工程师应向项目施工人员讲解工程监督交底内容。
2. 工程质量监督员应对施工现场进行全程监督,确保每项工作符合监理工程师交底的要求。
3. 就施工过程中发现的问题应及时通知有关人员进行整改,直至问题解决为止。
4. 记录每一次施工后的质量、安全、卫生检查情况,以供日后
查找。
安全注意事项
- 禁止操作人员在高处嬉戏和乱扔物品,以免拉伤或砸伤人员。
- 确保使用的机械设备符合国家安全标准,并经过检修合格后
方可使用。
- 操作人员必须接受安全培训,并配备必要的安全防护用品。
结语
本文档所述内容为拱形骨架护坡施工监督交底的基本事项,是
项目质量与安全的重要保障。
监理工程师与工程质量监督员应认真
执行相关规定,确保施工过程质量安全、顺利进行。
拱形骨架护岸施工技术交底一、施工目的:拱形骨架护岸施工技术交底的目的是确保工程施工按照设计方案进行,保证施工质量和进度。
二、施工范围:本次工程的施工范围包括护岸结构的建设和安装。
三、施工要求:1. 根据设计方案进行项目布局和施工,确保护岸结构的稳定和安全。
2. 施工过程中要严格遵守相关安全操作规定,保护现场工作人员的安全。
3. 施工现场要做好环境保护工作,防止施工废料和污水对周围环境造成污染。
4. 施工过程中要保持与相关部门的沟通,以确保施工符合相关法律法规和规范要求。
5. 施工结束后,要对施工质量进行检查和验收,确保施工符合设计要求。
四、施工流程:1. 准备工作:进行现场踏勘,确定施工方案。
2. 土方开挖:按照设计要求进行土方开挖,确保护岸结构的稳定。
3. 骨架安装:按照设计要求进行拱形骨架的安装,确保结构稳定性。
4. 混凝土浇筑:进行混凝土浇筑,立柱、梁和板的浇筑采用分段进行,确保施工质量。
5. 其他工程:根据设计要求进行其他相关工程的施工,如护砟工程等。
6. 清理工作:施工结束后,清理施工现场,保持环境整洁。
五、施工注意事项:1. 施工过程中,要按照设计要求进行操作,不得随意更改施工方法。
2. 施工现场要严格遵守相关安全操作规定,工人要佩戴好安全防护用品。
3. 施工现场要有专人负责监督施工进度和质量,及时解决施工中的问题。
4. 施工过程中要与相关部门保持沟通,及时处理施工中遇到的法律法规问题。
5. 施工结束后,要进行验收,确保施工符合设计要求和相关法律法规要求。
六、安全应急措施:1. 施工现场要配备应急设备和救援人员,以应对突发事件。
2. 施工过程中要定期组织安全演练和培训,提高施工人员的应急处理能力。
3. 在施工现场要设置明显的安全警示标志,提醒人员注意安全。
以上为拱形骨架护岸施工技术交底,请根据该文档进行工程施工。

一、交底目的为确保混凝土拱形骨架护坡施工过程中的安全,预防事故发生,特进行安全技术交底。
二、适用范围本交底适用于混凝土拱形骨架护坡的施工过程。
三、交底内容1. 施工人员安全教育(1)施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底,经考核合格后方可上岗作业。
(2)施工人员应熟悉本工程的安全操作规程,严格遵守各项安全规定。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场应保持整洁,通道畅通,严禁乱堆乱放材料、工具等。
(3)施工现场应设置安全防护设施,如围栏、警戒线、警示灯等,确保施工安全。
3. 施工过程安全措施(1)模板工程1)模板安装前,应对模板进行验收,确保其符合设计要求。
2)模板安装时,应按设计要求进行,确保模板安装牢固。
3)模板拆除时,应按顺序进行,防止模板倾倒伤人。
(2)混凝土工程1)混凝土浇筑前,应检查模板、钢筋等,确保其符合设计要求。
2)混凝土浇筑时,应按设计要求进行,防止混凝土流淌、渗漏。
3)混凝土振捣时,应采用插入式振捣器,并确保振捣密实。
(3)焊接工程1)焊接作业前,应检查焊接设备,确保其安全可靠。
2)焊接作业时,应穿戴防护用品,防止触电、烫伤。
3)焊接作业完成后,应及时清理现场,防止火灾事故。
4. 应急措施(1)施工现场应配备必要的安全防护设施和应急救援器材。
(2)施工人员应熟悉应急救援措施,一旦发生事故,应立即采取应急措施,并及时上报。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,并作为施工过程中的重要依据。
2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
3. 施工单位应加强施工现场安全管理,确保施工安全。
五、交底时间本交底自发布之日起实施。
六、交底单位(单位名称)(单位盖章)(日期)。

一、工程概况路堤边坡坡率为1:1.5,路堑边坡坡率为1:1.5。
DK284+020.00~DK284+.49段左侧路堤边坡采用C25混凝土拱形骨架防护,骨架厚度0.6m,埋入深度0.6m。
骨架种植灌木撒播草籽。
其余边坡采用C25混凝土六边形空心块防护,块种植灌木并撒草籽。
边坡平台及堑顶平台、路堤坡脚平台采用C25混凝土浇筑,厚0.2m,于平台上设置绿化槽,槽种植种植灌木播撒草籽。
二、施工技术要求1)拱形骨架1.本段拱型骨架净距3m×3m,主骨架为U型,宽0.6m,支骨架为L型,宽0.4m,深均为0.6m,埋入深度0.6m,外露截水槽高0.1m,条形基础,底宽0.6m,深1.0m。
骨架、截水槽、基础均以C25混凝土现浇。
2.骨架从路肩至坡脚至上而下布置,最上一排采用矩型骨架形式护坡形式,骨架距离1m,最下一拱至坡脚顶面不应大于3.0m。
3.本段于边坡右侧设置一道C25混凝土踏步,宽1.5m,4.每隔10-15m(拱顶中心处),设一道沉降缝,缝宽2cm,缝沿、外、顶三边填塞沥青麻筋深0.2m。
5.于坡脚设置护脚,宽0.8m,厚0.3m。
采用条形基础,底宽0.6m,深1.0m。
2)六边形空心块护坡于护坡顶部设1.0m宽帽石,采用C25混凝土与镶边及肋柱浇为一体,厚0.3m。
其边坡设护脚,宽0.8m,厚0.3m;采用条形基础,底宽0.6m,深1.0m。
护坡起、终点及沿护坡长每隔10.0~15.0m设一道宽0.60m,厚0.4m的肋柱,镶边下部及肋柱两侧设高0.1m的截水槽。
镶边、护脚、基础、肋柱、截水槽均采用C25混凝土现浇。
肋柱间铺正六边形空心块,块撒草籽并种灌木防护,灌木每隔一块空心砖设置一穴,每穴种植两株。
正六边形空心块采用C25混凝土预制,边长0.20m,壁厚0.04m,高0.12m。
空心块表面应与肋柱镶边平齐,纵横向起终点不足一块时,采用C25混凝土补齐,沿空心块护坡长每隔5m(避开肋柱位置)设一道伸缩缝,缝宽0.02m,缝填塞沥青麻筋,深0.2m。
美好的明天
技术交底书
工程项目:新建铁路石武客运专线河南段施工合同段:SWZQ-7标编号:
单位工程驻马店西
站站场路
基
工程里
程
DK911+880.235-
DK914+043.94
编制单位中交隧道
局石武客
专河南段
项目部二
工区
接受单
位
路基附属二工班
工程名称拱形骨架
护坡
交底日
期
2010.03.01
交底内容:
1、施工工艺及技术要求
1.1测量放样
施工前,根据设计图纸,放出边线桩及基槽开挖范围。
1.2骨架护坡起、终点侧边及顶部0.5m宽,底部基础0.8m宽设镶边。
拱形骨架净距宽
美好的明天
2.5m,骨架间距0.6m。
主
骨架截面为U型,结构为
0.1m挡水块+0.4m主骨架
+0.1m挡水块。
拱骨架截
面为L型,结构为0.4m
拱骨架+0.1m挡水块。
主
骨架嵌入路堤边坡深
0.7m,拱骨架嵌入路堤边
坡深0.5m,坡面排水槽嵌
入路堤边坡0.3m。
骨架、
镶边、坡面排水槽及踏步
均为C25砼浇筑。
1.3每5~6个拱设置一道
伸缩缝,缝宽2cm,缝内填塞
沥青麻筋。
沉降缝的设置与脚
墙、平台以下护坡的沉降缝对
齐,上下为一条垂线。
1.4如有上下引电缆槽则
应在浇筑砼时预留出电缆槽的
位置以便下步施工。
1.5为了便于养护,在适
当位置设长0.6m、宽0.3m、
高0.2m的踏步一道,踏步两
侧均为0.1m流水面+0.1m挡
水块。
1.6线间集水井的引水管
出口应对应于坡面排水槽位置
设置。
美好的明天
1.7骨架浇筑前应按
设计形式尺寸挂线放样、
开挖沟槽、支立模板。
沟
槽开挖时应控制开挖尺
寸,切勿超挖,采用机械
开挖时应预留15cm厚采
用人工清底,开挖后的基
坑经验收合格然后支立模
板。
立模时应保证模板顺
直牢固,无明显错台,若
沟槽有超挖现象立模时应
将模板立到沟槽底部或用
挡板支挡。
1.8当骨架内铺设空
心砖时,应自下而上铺设
混凝土空心砖,要求排列
整齐,不得扭曲。
铺设时
应使用橡皮锤击打使砖与
坡面紧贴。
铺设完成后,
砖的空心部分回填适宜植
物生长的黏性土,再进行
植物防护。
交底:复核:审核:接受:日期:
技术交底书
工程项目:新建铁路石武客运专线河南段施工合同段:SWZQ-7标编号:
美好的明天
单位工程驻马店西
站站场路
基
工程里
程
DK911+880.235-
DK914+043.94
编制单位中交隧道
局石武客
专河南段
项目部二
工区
接受单
位
路基附属二工班
工程名称拱形骨架
护坡
交底日
期
2010.03.01
交底内容:
2、施工要求
2.1 施工前应清刷坡面浮土,填补坑凹并拍实使坡面平整。
2.2骨架砌筑前应按设计形式尺寸挂线放样,开挖沟槽。
骨架施工采用先施工主骨架及镶边,后施工挡水块及拱骨架的施工顺序。
2.3骨架内填土坡面与骨架坡面保持一致。
2.4骨架应与坡面排水槽、踏步同时施工,施工前应在沟槽内洒水保证
美好的明天
沟槽湿润。
施工时应用振
动棒振捣密实,将水泥浆
振捣出后及时收面,骨架
浇筑后边缘应及时回填夯
实,防止表水侵入冲毁骨
架。
2.5骨架内植物栽种
应在适宜生长的季节进
行。
3、质量控制
3.1加强质量检查,
由施工班组技术员检查模
板尺寸、标高、线形等符
合要求后,向现场工程师
报检合格,最后现场工程
师向监理报验,合格后方
可进行下一道工序施工。
3.2上下镶边、主骨
架、支骨架、挡水块以及
坡面排水槽、踏步线形顺
畅、美观、表面光洁;
3.3砼浇筑后必须专
人负责洒水覆盖养护,养
护时间不得少于14天;
气温较低时应采取保温措
施。
3.4砼罐车输送到工
地,砼塌落度符合要求,
美好的明天
砼振捣密实,斜面宜用平
板振动器振捣。
交底:复核:审核:接受:日期:。
