混凝土地坪安全技术交底混凝土班组安全技术交底施工单位:编号:工程名称:施工部位:交底项目:混凝土地坪安全技术交底交底日期:一、基本规定1.在施工人员作业前,必须接受入场安全教育,并通过考核后才能进入施工现场作业。
2.进入施工现场时,必须戴好安全帽,扣好帽带,高处作业时必须系好安全带,挂点要牢靠稳固。
同时,要正确使用劳动防护用品。
3.现场作业必须服从管理人员的管理,遵守施工单位的各项安全生产管理制度。
严禁违章指挥、违章作业和违反劳动纪律。
4.进入施工现场时,不准赤脚、穿拖鞋、高跟鞋和短裤。
酒后严禁上岗作业,不准在施工现场打闹。
非有关操作人员不准进入危险区,不经施工负责人批准,不准任意拆除架子设施和安全设施。
5.所有用电设备的操作人员,用电完毕后,必须关闭电源。
如发生突然停电,应先切断各自电源,防止突然来电造成机械伤人。
6.现场电工在下班时,必须关闭所有用电设备电源,并将配电箱锁好,防止下班时非操作人员乱开设备,造成人身安全。
7.浇筑作业前应确保混凝土泵车支腿支撑稳固,泵管设置牢固。
8.使用平板震动棒的作业人员应穿胶鞋,戴绝缘手套,震捣设备应有开关箱,有漏电保护器。
9.车子向料斗倒料时,应有挡车措施,不得用力过猛和撒把。
10.用输送泵输送混凝土时,管道接头和安全阀必须完好,管理的架子必须牢固。
输送前必须试送,检修必须卸压。
11.使用震动棒时,应穿胶鞋,湿手不得接触开关,电源线不得有破皮漏电。
12.夜间浇灌混凝土时,应有足够的照明设备。
13.操作人员必须注意自身安全。
14.有心脏病、高血压等疾病的工人不得进入工地作业。
15.如果遇到危险或违章指挥,工人有权拒绝施工。
二、危险源及防范避免措施1.危险源:1)浇捣混凝土电源线破皮,电动工具漏电;2)楼梯等有高差部位人、物倾倒伤害;3)作业人员随意高空抛扔材料。
2.防范措施:1)浇捣混凝土作业前必须有专业电工检查电源线和电动工具,接好开关箱和保护零线;2)高差部位严禁人员聚集及集中材料堆放,施工时注意脚下安全;3)严禁从室内向窗户外高空抛物。
一、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工时间:[施工开始时间]至[施工结束时间]二、安全技术交底目的为确保地坪砼施工过程中人员安全、工程质量及施工进度,特进行安全技术交底,使全体施工人员充分了解和掌握地坪砼施工过程中的安全操作规程和注意事项。
三、施工人员要求1. 施工人员必须经过专业培训,具备相应的施工技能和安全生产知识。
2. 施工人员必须持有有效的操作证,且符合国家安全生产法规要求。
3. 施工人员应熟悉本工程的安全技术交底内容,并在施工过程中严格遵守。
四、安全技术措施1. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工现场应设置安全通道,确保人员安全通行。
4. 施工现场应配备消防器材,并定期进行检查和维护。
5. 施工现场应加强用电安全管理,防止触电事故发生。
五、施工操作规程1. 地坪砼施工前,应对施工场地进行清理,确保无杂物、积水等。
2. 施工人员应严格按照设计图纸和施工方案进行施工,不得擅自修改。
3. 施工过程中,应严格按照配合比进行搅拌,确保混凝土质量。
4. 施工人员应使用振动棒进行混凝土振捣,确保混凝土密实。
5. 地坪砼施工完成后,应及时进行养护,防止裂缝、起砂等质量问题。
六、安全注意事项1. 高处作业时,施工人员必须佩戴安全带,并确保安全带系牢。
2. 严禁施工人员在施工现场嬉戏打闹,以免发生意外。
3. 施工过程中,严禁酒后作业,确保施工人员精神状态良好。
4. 施工现场应禁止吸烟,防止火灾事故发生。
5. 施工人员应保持施工场地整洁,不得乱扔垃圾。
七、应急措施1. 发生火灾时,应立即报警,并组织人员进行灭火。
2. 发生触电事故时,应立即切断电源,并进行现场急救。
3. 发生高处坠落事故时,应立即组织救援,并采取措施防止事故扩大。
八、总结地坪砼安全技术交底是确保施工安全、提高工程质量的重要环节。
技术交底记录交底内容:一、 施工准备 1技术准备1.1施」:前熟悉图纸、规范及相关图籍.掌握細部构造及有关的技术耍求:1.2施工负责人要向班组交底。
内容包括:施工部位、施工顺序、施1:工艺、构造宦次.节点设讣、 増强部位施工方法等: 2施工机具准备专用设备:全轻混凝土专用成套设备.打毛设备、水管、墨盒、扫录、2®的木工尺.手推It 、自 卸式装载车•、血的fii 合金刮杠、2tD 的铝合金刮杠.普通设备:于•金、吹(吸)尘器、钢丝刷、抹沪、S 具. 台秤.佚桶,直尺.锲锹. 3原材料要求3・1全轻混凝上所川水泥应符合《通川硅酸盐水泥》的规定。
选用硅酸盐水泥或曾通硅酸盐水泥,其 性能指标应符合相应标准的规定。
3・2全経混凝土所川轻集料应符合《轻集料及其试验方法第1部分:轻集料》GB, T1743L 1的要求. 且公称粒径宜5'15mm >自然级配孔隙率不大于40%.堆积密封等级宜400、600Kg 卅。
3. 3全轻混凝土配合比中的轻粗集料宜采用同一品种的轻集料。
全轻混凝上及其制骷掺入煤(炉〉适 轻粗集料时,应符合GB. T1596 fll GB, T18O16的规定。
为改善某些性能而掺入另一品种粗集料时.其合理掺 S 应通过应通过试验确定C3. 4全轻混凝土所用外加剂应符合《混凝土外加剂》GB8076的规定。
3.5全轻混凝止丼和用水应符合《混凝丄用水标准》JGJ63的规定。
二、 全轻混凝土性能2. K 全轻混凝土性能拆标应满足设计和施工要求,强度等级为LC15:其配合、搅井制度.操作规程等进 行挂牌。
混凝土 强度等级 水泥强 度等级 配合比(质S ) 水泥:砂:陶 粒 水灰比 每立方米混凝土原材料用董 /KC水泥 砂 陶粒 有枚水CIO 32.5 1: 3: 3 0. 67 230 690 690 155 C1532.5 1:2.4: 2.4 0. 55280680630 1553.K 工艺流程34,1全轻混凝上地坪施工工艺流程:农B2 编号:工程名称 交底时间 接收交底单位交底捉要全轻混凝土楼地商泥工钾:ya3,2.施工工艺3.2. 1基甚清理先将基层上的灰尘扫掉.用钢线刷和鑿予刷浄、剔掉灰浆皮和灰渣层。
地坪交底(龙湖)重点管控1、混凝土标号、塌落度、严禁加水,混凝土施工前刷水泥浆,分隔缝按照切缝深化图施工不大于6m6m,基层处理,墙、柱体下脚粘贴柔性材料,在所有阳角区设置补强网片,排水沟位置预埋角钢,采用专用钢筋垫块,手提钢筋网,浇筑混凝土需旁站2、金刚砂用量,打磨3、固化剂品牌(西卡、巴斯夫、西贝)、用量,不同目数打磨地坪工程技术、质量、管理要求交底质量标准及技术要求质量验收标准本工程项目的验收一般按照招标图纸的说明和要求及国家和地方建设委员会所批准或发布的规范与标准执行。
若标准有不一致,以最高及最严格的标准为准。
包括但不限于以下规范及标准:《楼地面建筑构造》(12J304)《汽车库(坡道式)建筑构造》(05J927-1)《混凝土密封固化楼地面》(13CJ39)《防滑地面工程施工及验收规程》DB11/T944-2012《建筑地面工程施工质量验收规范》(GB50209-2010)《建筑装饰装修工程质量验收规范》(GB50210-2018)《建筑地面设计规范》(GB50037-2013)《混凝土地面用水泥基耐磨材料》(JC/T906-2002)《建筑表面用有机硅防水剂》(JC/T902-2002)《室内装饰装修材料内墙涂料中有害物质限量》(GB18582-2008)《渗透型液体硬化剂》(JC/T2158-2012)《整体地坪工程技术规程》(CECS328-2012)《室内装饰装修材料内墙涂料中有害物质限量》(GB18582-2008)《》JTGF80/1-2017《》GB5768《》JTGD82-2009《》JTGF71-2006《》JTGD81-2008《》《》《》《》GBT16311-2009及其它相关国家、地方法律、规范、规程、规定等。
1)3)10)2.1.3构造要求(1)基层:100厚C30细石砼面层(含刷素水泥浆一遍),内配Ф6@125单层双向钢筋网,随打随抹压实赶光,设置不大于6m6m留设分隔缝。
地坪工程安全技术交底地坪工程是建筑工程中非常重要的一部分,其质量和安全性直接影响到整个建筑物的使用和维护。
在进行地坪工程施工前,必须进行安全技术交底,确保施工过程中的安全性和质量。
本文将详细介绍地坪工程安全技术交底的内容和要点。
一、施工人员安全防护要求1.1 穿戴防护装备:施工人员在进行地坪工程施工时,必须穿戴符合要求的安全防护装备,包括安全帽、安全鞋、手套等,以确保施工过程中不受伤害。
1.2 安全教育培训:施工人员必须接受相关的安全教育培训,了解施工现场的安全规定和操作流程,提高安全意识,减少事故发生的可能性。
1.3 安全监督管理:施工现场必须有专门的安全监督管理人员负责监督施工人员的安全操作,及时发现和处理安全隐患,确保施工过程安全可靠。
二、施工设备安全操作规范2.1 设备检查维护:施工设备在使用前必须进行检查和维护,确保设备正常运转,避免因设备故障导致的安全事故。
2.2 操作规范流程:施工人员必须按照设备操作规范流程进行操作,禁止超负荷使用设备,避免设备损坏和人员伤害。
2.3 紧急应急预案:施工现场必须制定紧急应急预案,包括设备故障、人员伤害等突发情况的处理措施,确保施工过程中能够及时有效地应对各种意外情况。
三、施工现场安全环境管理3.1 环境整治清理:施工现场必须保持整洁清理,避免杂物堆积和阻碍施工的情况发生,确保施工现场通畅和安全。
3.2 安全警示标识:施工现场必须设置明显的安全警示标识,包括施工区域、危险区域等,提醒施工人员注意安全,避免发生意外事故。
3.3 安全通道设置:施工现场必须设置安全通道,确保施工人员在紧急情况下能够迅速疏散,避免发生人员伤害事故。
四、材料使用安全管理4.1 材料质量检验:施工前必须对地坪工程所使用的材料进行质量检验,确保材料符合标准要求,避免因材料质量问题导致地坪施工质量不达标。
4.2 材料存储保管:施工现场必须对地坪工程所使用的材料进行妥善存储保管,避免材料受潮、变质等情况发生,影响地坪工程的施工质量。
地坪技术交底一、工程概述本次地坪施工工程位于_____,施工面积约为_____平方米。
施工区域包括_____等。
地坪类型为_____,设计要求达到_____的标准。
二、施工准备1、技术准备熟悉施工图纸和技术规范,明确地坪的施工要求和质量标准。
进行技术交底,确保施工人员了解施工工艺和技术要点。
2、材料准备准备所需的地坪材料,如水泥、砂、石子、地坪漆等,并确保材料的质量符合要求。
对材料进行检验和试验,合格后方可使用。
3、主要机具准备准备搅拌机、磨光机、切割机、运输车辆等施工机具,并确保其性能良好。
对施工机具进行定期维护和保养。
4、作业条件准备基层已清理干净,无杂物、油污等。
基层的平整度和强度符合要求。
施工环境温度和湿度适宜,避免在雨天或高温天气施工。
三、施工工艺流程1、基层处理用打磨机将基层表面打磨平整,去除浮浆和疏松层。
对基层表面的裂缝和孔洞进行修补。
2、涂刷底油在基层表面均匀涂刷底油,增强地坪与基层的粘结力。
3、铺设砂浆层按照设计要求的配合比,将水泥、砂、石子等材料搅拌均匀,铺设在基层上。
用平板振捣器振捣密实,并用抹光机抹平。
4、养护在砂浆层表面覆盖塑料薄膜或湿布,进行养护,养护时间不少于 7 天。
5、涂刷地坪漆待砂浆层养护期满,表面干燥后,涂刷地坪漆。
涂刷应均匀,无漏涂和流挂现象。
四、质量标准1、基层处理应符合以下要求基层表面应平整、坚实,无裂缝、空鼓等缺陷。
基层的平整度偏差不应大于 4mm。
2、砂浆层应符合以下要求砂浆层的强度应符合设计要求。
砂浆层的厚度应符合设计要求,偏差不应大于 5mm。
3、地坪漆应符合以下要求地坪漆的颜色应均匀一致,无明显色差。
地坪漆的表面应光滑、平整,无气泡、流挂等缺陷。
五、质量控制措施1、建立质量管理体系,明确各部门和人员的质量职责。
2、加强原材料的质量控制,严格检验和试验。
3、施工过程中,进行旁站监督和检查,及时发现和解决问题。
4、做好成品保护工作,避免在施工过程中对已完成的地坪造成损坏。

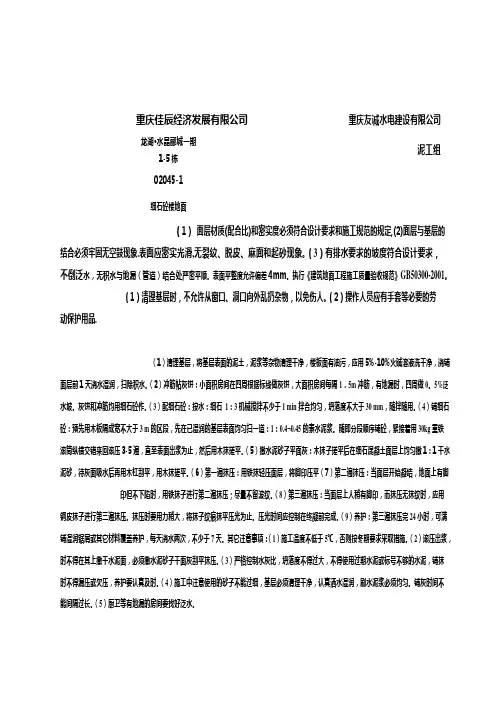

重庆佳辰经济发展有限公司重庆友诚水电建设有限公司龙湖〃水晶郦城一期泥工组1-5栋02045-1细石砼楼地面(1)面层材质(配合比)和密实度必须符合设计要求和施工规范的规定,(2)面层与基层的结合必须牢固无空鼓现象.表面应密实光滑,无裂纹、脱皮、麻面和起砂现象。
(3)有排水要求的坡度符合设计要求,不倒泛水,无积水与地漏(管道)结合处严密平顺。
表面平整度允许偏差4mm。
执行《建筑地面工程施工质量验收规范》GB50300-2001。
(1)清理基层时,不允许从窗口、洞口向外乱扔杂物,以免伤人。
(2)操作人员应有手套等必要的劳动保护用品.(1)清理基层,将基层表面的泥土,泥浆等杂物清理干净,楼板面有油污,应用5%-10%火碱溶液洗干净,浇铺面层前1天浇水湿润,扫除积水。
(2)冲筋帖灰饼:小面积房间在四周根据标线做灰饼,大面积房间每隔1.5m冲筋,有地漏时,四周做0。
5%泛水坡。
灰饼和冲筋均用细石砼作。
(3)配细石砼:按水:细石1:3机械搅拌不少于1 min拌合均匀,坍落度不大于30 mm,随拌随用。
(4)铺细石砼:预先用木板隔成宽不大于3 m的区段,先在已湿润的基层表面均匀扫一道:1:0.4¬0.45的素水泥浆。
随即分段顺序铺砼,紧接着用30kg重铁滚筒纵横交错来回滚压3-5遍,直至表面出浆为止,然后用木抹搓平。
(5)撒水泥砂子平面灰:木抹子搓平后在细石混凝土面层上均匀撒1:1干水泥砂,待灰面吸水后再用木杠刮平,用木抹搓平。
(6)第一遍抹压:用铁抹轻压面层,将脚印压平(7)第二遍抹压:当面层开始凝结,地面上有脚印但不下陷时,用铁抹子进行第二遍抹压;尽量不留波纹。
(8)第三遍抹压:当面层上人稍有脚印,而抹压无抹纹时,应用钢皮抹子进行第三遍抹压。
抹压时要用力稍大,将抹子纹痕抹平压光为止。
压光时间应控制在终凝前完成。
(9)养护:第三遍抹压完24小时,可满铺湿润锯屑或其它材料覆盖养护,每天浇水两次,不少于7天。
砼地面技术交底一、工程概述本次施工的砼地面工程位于_____(具体位置),地面面积约为_____平方米。
该地面主要用于_____(使用功能),施工质量直接关系到后续使用的安全性和舒适性。
二、施工准备1、材料准备水泥:选用_____(品牌、标号)水泥,水泥应具有出厂合格证和检验报告,确保质量合格。
砂:采用中砂,含泥量不得大于_____%,细度模数应在_____范围内。
石子:选用粒径为_____的碎石,含泥量不得大于_____%,级配应良好。
水:使用清洁的自来水。
2、主要机具混凝土搅拌机、平板振动器、运输小车、抹光机、铁锹、刮杠、木抹子、铁抹子等。
3、作业条件基层已清理干净,无杂物、灰尘,并浇水湿润。
室内墙面已弹出+50cm 水平控制线。
穿过楼板的立管已安装完毕,管洞堵塞密实。
三、施工工艺流程1、基层处理先将基层上的灰尘、杂物清扫干净,用钢丝刷和錾子将粘结在基层上的灰浆皮和灰渣层铲除干净。
对基层表面凹凸不平的部位,应事先剔平或用 1:3 水泥砂浆补平。
2、找标高、弹线根据墙上的+50cm 水平标高线,往下量测出地面面层的标高,并弹在四周的墙面上。
3、洒水湿润在浇筑混凝土前一天,对基层表面进行洒水湿润,但不得有积水。
4、搅拌混凝土混凝土的配合比应根据设计要求通过试验确定。
投料顺序为:石子→水泥→砂→水,搅拌时间不少于 2 分钟。
5、铺设混凝土将搅拌好的混凝土用运输小车运至施工部位,均匀铺开。
用刮杠顺着标筋刮平,然后用平板振动器振捣密实。
6、抹面压光当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石混凝土的浆混合,使面层达到结合紧密。
第一遍抹压:用铁抹子轻轻抹压一遍,直到出浆为止。
第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。
第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,可用铁抹子进行第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。
地坪基础混凝土浇筑施工技术交底1. 项目概述本项目是关于地坪基础混凝土浇筑的施工技术交底,旨在确保施工过程达到高质量、高效率和安全可靠的要求。
2. 工程准备在开始施工前,需要进行以下准备工作:- 确认施工图纸和技术要求,并进行审查;- 检查施工现场,清理杂物和障碍物;- 准备好所需的混凝土材料,包括水泥、砂、石子等;- 检查和维修施工设备,确保其正常运行。
3. 施工步骤3.1 模板安装:- 根据施工图纸的要求,安装好地坪的模板;- 检查模板的平整度和固定性,确保其符合要求。
3.2 钢筋布置:- 按照设计要求,在模板内部布置钢筋,确保其数量和位置准确无误;- 使用支撑物固定钢筋,防止其移动。
3.3 混凝土浇筑:- 在模板和钢筋布置完成后,进行混凝土的浇筑;- 控制浇筑的流动性和浇筑速度,以确保混凝土的均匀分布;- 使用振动器进行振捣,排除空隙和气泡,增强混凝土的密实性。
3.4 平整和养护:- 在混凝土表面开始凝固后,使用层压器进行平整,保证地坪的平整度;- 进行养护,包括喷水、遮阳等措施,防止混凝土开裂和变形。
4. 安全措施在施工过程中,需遵守以下安全措施:- 确保施工现场有足够的通风和光照,并设置好安全警示标志;- 操作施工设备时,必须佩戴好防护装备;- 混凝土浇筑过程中,要注意坍落度和流动性的控制,防止砂浆溅出;- 严禁在混凝土表面行走,以免对施工造成损害。
5. 质量验收施工完成后,进行以下质量验收工作:- 检查地坪的平整度和均匀性,确认是否符合设计要求;- 检查地坪表面的裂缝和孔洞情况,并进行修补;- 进行抗压强度和耐磨性等相关测试,确保地坪质量达标。
以上为地坪基础混凝土浇筑施工技术交底的详细内容,希望能够对施工过程有所帮助。
施工人员在进行施工时要严格按照要求操作,确保工程质量。
地坪工程安全技术交底一、任务背景地坪工程是建筑施工中的重要环节,涉及到施工人员的安全问题。
为了确保施工过程中的安全性,减少事故发生的可能性,需要进行地坪工程安全技术交底。
本文将详细介绍地坪工程安全技术交底的内容和要求。
二、地坪工程安全技术交底的内容1. 工程概况:介绍地坪工程的基本情况,包括工程的位置、规模、施工单位等。
2. 安全责任:明确施工单位的安全责任,包括项目经理、施工队长、施工人员等各个岗位的安全职责。
3. 安全管理制度:介绍地坪工程的安全管理制度,包括施工现场的安全规章制度、安全操作规程等。
4. 安全防护设施:详细介绍地坪工程施工现场的安全防护设施,包括安全帽、安全绳、安全网等。
5. 施工工艺:说明地坪工程的施工工艺,包括地坪材料的选择、施工方法、施工顺序等。
6. 安全风险及预防措施:列举地坪工程施工过程中可能存在的安全风险,如高处作业、机械设备操作等,并提出相应的预防措施。
7. 紧急救援预案:制定地坪工程施工现场的紧急救援预案,包括事故报告流程、紧急救援措施等。
三、地坪工程安全技术交底的要求1. 交底人员:由施工单位的安全主管或项目经理进行安全技术交底,确保交底人员具备相关的安全知识和经验。
2. 交底时间:地坪工程安全技术交底应在施工前进行,确保施工人员在进入施工现场之前了解并掌握相关的安全知识。
3. 交底形式:可以采用口头交底、书面交底或视频交底的方式进行,确保信息的准确传达和理解。
4. 交底记录:对地坪工程安全技术交底进行记录,包括交底人员、交底时间、交底内容等,以备后续查阅和验证。
5. 交底确认:施工人员应对接受地坪工程安全技术交底进行确认,确保信息的接收和理解。
四、地坪工程安全技术交底的重要性1. 提高安全意识:通过地坪工程安全技术交底,能够增强施工人员的安全意识,使其能够主动遵守安全规章制度,减少事故发生的可能性。
2. 预防事故发生:通过交底的方式,能够让施工人员了解地坪工程施工中可能存在的安全风险,并提前采取相应的预防措施,从而避免事故的发生。
寸滩三期农转非安置房工程三标段室内全轻混凝土地坪施工技术交底施工之前现场施工员应和水电安装班组协调,确保所有结构板内安装管线排堵工作已完成,严禁全轻混凝土厚度范围内敷管;施工部位:客厅、餐厅、卧室以及与之相连通的走道为40mm厚LC15级全轻混凝土,面层压光不拉毛;景观阳台、生活阳台楼地面为最薄处30mm厚细石砼,按1%坡向地漏,面层压光不拉毛;原材料:干混料、陶粒(≥600Kg级)、水;按配合比(质量比);1(干混料):1.3(陶粒):0.4(水),每m³全轻混凝土约需450Kg干粉料,580Kg陶粒,水180Kg;实际操作时为提高其强度可适当添加水泥和细石和砂;交接部位:厨房、厕所齐门内口(与地砖交接),防盗门位置齐外口预留3-5cm;凿毛:结构板凿毛时需将砂灰锅巴清理干净,以免形成夹层,凿毛部位要彻底,管洞周围及阴角处采用人工凿毛,凿毛完成后及时将建筑垃圾清理干净,用清水将楼面冲洗干净;打靶:靶子间距不大于找平尺方的长度。
厚度4cm,原则上一米标高线下960mm。
全轻砼地坪完成面比厨房厕所地砖完成面(门口交接处)至少高20mm。
打靶完成后施工员及班组长应对靶子高度进行全数检查,如按此厚度打靶过后遇到全轻地坪比厨房、厕所地砖完成面矮、推拉门框底部预留高度不够或室内净高不满足规范要求时做特殊处理;关水湿润:提前一至两天对砼结构板进行关水湿润,关水时同时注意结构板是否有漏水、渗水现象;如有漏水、渗水应做好书面记录,并及时进行处理(开V型槽,用清水冲洗干净,晾干后灌注环氧树脂砂浆补平);结合层处理:施工时将大面积水清理,预留少部分拌制水泥浆,(水灰比0.4至0.5),水泥浆应均匀,成粘稠状,用扫帚来回扫浆,满刷施工楼面,覆盖全部施工楼地面;水泥浆沿墙周围上翻3cm左右,防止地坪四周结合不牢固;随扫随浇;扫浆过后不要有堆积水泥浆;搅拌:陶粒、水泥等原材料投料后先搅拌1分钟,再加水搅拌3min;拌合物从搅拌机卸料至浇筑时间不大于45min;布料及收面:布料时应注意不要将靶子压坏,以免无标高控制依据,布料完成后先用铝合金刮杠平靶子赶平,再用铁板进行初步收平,初平应确保浇筑高度在规范误差之内;初凝前(约2.5小时)进行第二次收平,如有轻骨料上浮,将其用铁抹子拍入混凝土内并抹平;终凝之前(面层上面人才有脚印但不下陷,浇筑完成约4至5小时),用铁滚筒纵横交错来回滚压3~5遍,直到表面泛浆为止;最后收面时原则上不允许洒干水泥,如确实为提高面层强度撒干水泥,应将干水泥彻底伸入面层水泥浆之后,用收光机多次进行收光,边角位置采用人工收光;严禁遍洒干水泥边进行收光,以免引起面层起皮,龟裂;以上收面时间应根据天气情况做具体调整,最后一次收面应在全轻混凝土终凝前完成,严禁水泥终凝之后再进行任何形式的收面工作,将已经成型的面层破坏,形成翻砂;养护:施工完成12小时之后开始养护,采取洒水养护,养护时间7天,养护期间应保持地坪湿润;割缝:全轻混凝土达到强度之后,在所有卧室靠过道一侧平墙面弹线切割分格假缝,缝宽3-5mm,缝深15mm,确保缝宽均匀,线条顺直; 成品保护:施工期间应注意手推车对门框的保护,防止碰撞门框及过道墙壁阳角,阳台施工时注意对推拉门框的成品保护,严禁碾压门框;养护期间不得上人行走、堆积物品或插入后续工序施工;后期安装、涂料施工的高登应全部将脚跟包裹,在地坪完成的房间进行后续腻子及涂料施工时,应满铺彩条布遮盖处理,防止对地坪造成污染;后期门窗扇安装完成后保证门窗开启,避免因内外湿差引起收缩应力,导致地坪表面开裂;质量检查:质量检查应贯穿整个施工期间,每层施工完成后班组长及施工员应及时对地坪质量进行检查,表面是否平整,是否有轻骨料上浮外漏现象,抹纹是否过于明显、墙面溅灰是否及时清理;是否有翻砂现象,净高和极差是否满足分户验收要求,对达不到质量要求的必须进行整改修补,如因现场施工操作原因引起的质量缺陷不及时进行整改的,按100元/处进行处罚;试件留置:三层一个检验批,一个检验批一组同条件试件;按现场实际进度进行留置;注:如在施工过程中发现原材料性能变化过大及不稳定时,应立即停止施工,并告知班组长及项目部;。
地下车库混凝土地坪技术交底一、施工准备1、基层清理:把原结构施工和抹灰时残留在地坪上的混凝土浆和水泥砂浆清理干净。
2、在室内剪力墙及框架柱上弹标高50控制线。
3、顶棚油漆完成。
二、施工方法1、经清理干净的地坪在浇筑前一天应洒水润湿。
2、根据四周墙、框架柱上的标高50控制线拉线填充灰饼,间距宜为2m梅花形设置,灰饼要在混凝土浇筑之后铲除。
3、在浇筑前应把地上的水清理干净,再用水泥砂浆作为结合层。
4、水泥砂浆随刷随铺上混凝土。
5、有集水井的房间,均在集水井周围1m范围内1%的坡度坡向集水井。
6、做好面层的抹平和压实,必须在水泥初凝前完成。
终凝前完成压光。
一般抹压三遍,先用木抹子搓平再用铁抹子压一遍,等地坪收水后即压光并检查平整度。
待人在地坪上走有脚印但不下陷时用铁抹子压第二遍,要求不漏压并将凹坑沙眼处压平。
当地坪上人稍有脚印时,可进行第三遍抹压并将第二遍留下的抹纹压平压实压光。
7、地坪养护:地坪铺设好压光后24小时即可进行地坪的养护工作。
一般养护时间不少于7天,养护时间要控制好,过早浇水要起皮,浇水过晚又不用湿润材料覆盖面层易造成裂缝和起砂。
8、机械切割分隔缝:弹线后利用专业的切割机切割分隔缝,分隔缝横纵向间距小于6m,可以结合开间尺寸进行均分,但不能大于6m,切割作业必须在7天内完成。
三、质量要求1、面层表面的坡度符合要求,不得有倒返水和积水现象;2、面层表面洁净无裂纹、脱皮、麻面和起砂现象;3、表面平整度允许偏差4mm。
四、安全文明施工1、所有进场人员必须经项目部专职安全员进行安全教育2、不允许无证人员随意乱接电源线。
3、施工现场必须做到工完料清、工完场清。
河南天工301邓州财富家天下项目部 2016年3月27日。
