石材幕墙冬季施工专项方案
- 格式:doc
- 大小:59.00 KB
- 文档页数:14

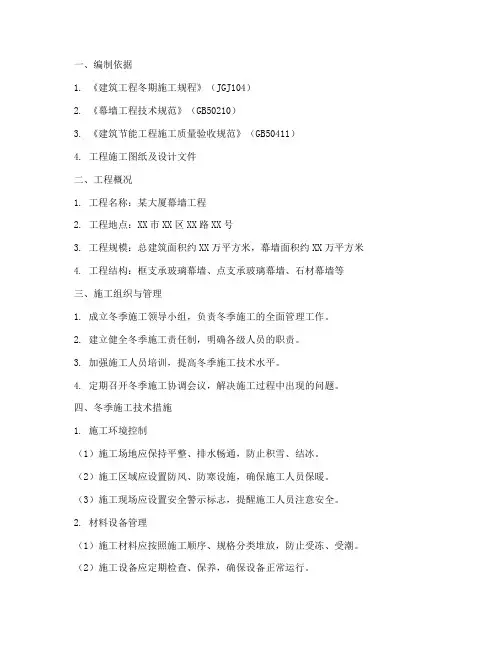

一、编制依据1. 《建筑工程冬期施工规程》(JGJ104)2. 《幕墙工程技术规范》(GB50210)3. 《建筑节能工程施工质量验收规范》(GB50411)4. 工程施工图纸及设计文件二、工程概况1. 工程名称:某大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX万平方米,幕墙面积约XX万平方米4. 工程结构:框支承玻璃幕墙、点支承玻璃幕墙、石材幕墙等三、施工组织与管理1. 成立冬季施工领导小组,负责冬季施工的全面管理工作。
2. 建立健全冬季施工责任制,明确各级人员的职责。
3. 加强施工人员培训,提高冬季施工技术水平。
4. 定期召开冬季施工协调会议,解决施工过程中出现的问题。
四、冬季施工技术措施1. 施工环境控制(1)施工场地应保持平整、排水畅通,防止积雪、结冰。
(2)施工区域应设置防风、防寒设施,确保施工人员保暖。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 材料设备管理(1)施工材料应按照施工顺序、规格分类堆放,防止受冻、受潮。
(2)施工设备应定期检查、保养,确保设备正常运行。
3. 施工工艺(1)硅酮耐候胶注胶工序:在气温低于5℃时,应采用加热或保温措施,确保硅酮耐候胶的施工质量。
(2)幕墙面板安装:在气温低于0℃时,应采用保温材料对幕墙面板进行保护,防止冻裂。
(3)石材幕墙面板安装:在气温低于-15℃时,暂停施工,待气温回升后继续进行。
4. 施工安全措施(1)加强施工现场安全管理,防止高空坠落、物体打击等事故发生。
(2)加强施工人员安全教育,提高安全意识。
(3)施工现场设置安全通道,确保人员疏散畅通。
五、冬季施工进度安排1. 冬季施工前,对施工人员进行培训,确保施工人员掌握冬季施工技术。
2. 冬季施工期间,合理安排施工进度,确保工程进度不受气候影响。
3. 冬季施工结束后,及时进行验收,确保工程质量。
六、总结本方案针对冬季施工特点,制定了相应的技术措施和安全措施,确保冬季施工顺利进行。
石材幕墙冬季施工方案冬季施工是石材幕墙施工中的一个挑战。
低温、降雪、冰冻等天气条件可能会对施工进度和质量造成影响。
因此,制定科学合理的冬季施工方案对于保证工程质量、提高效率至关重要。
1. 冬季施工特点冬季施工的主要特点包括: - 低温影响:石材施工受到低温影响,影响胶粘剂的黏着性; - 天气变化:降雪、冰冻等天气条件会增加施工难度; - 安全保障:零下温度下,施工安全需要更加重视。
因此,在冬季施工中需要根据实际情况采取一系列措施来保障施工质量和安全。
2. 冬季施工方案2.1 材料准备提前准备好低温下需要使用的材料,包括胶粘剂、密封胶等,要选择能适应低温环境的材料。
2.2 施工保温在施工现场搭建临时保温棚,保持施工区域温度,有条件的话可以利用加热设备提高温度。
2.3 施工计划制定详细的施工计划,合理安排施工序列,充分考虑冬季天气因素,避免降雪、冰冻天气对施工造成影响。
2.4 人员培训确保所有参与施工的人员具备必要的冬季施工知识和技能,加强安全意识培训,提高应对突发情况的能力。
2.5 施工质量控制加强对施工过程的监管和控制,确保施工质量符合要求。
如有异常情况及时调整施工计划。
2.6 安全措施加强施工现场的安全管理,确保施工人员的安全,设置防滑措施,增加安全警示标志等。
3. 冬季施工效果评估在冬季施工结束后,需要对施工效果进行评估,检查施工质量和安全状况,及时发现问题并进行整改。
同时总结冬季施工经验,为今后的施工提供参考。
综上所述,冬季施工是石材幕墙施工中的一个重要环节,只有做好科学规划和有效实施,才能确保施工质量和安全。
希望能通过我们的努力和细致规划,确保石材幕墙冬季施工的顺利进行。
一、方案概述为确保幕墙工程在冬季施工期间顺利进行,保证施工质量与安全,特制定本专项方案。
本方案依据《建筑工程冬期施工规程》(JGJ104-97)及相关规范要求,结合工程实际情况,对施工准备、施工方法、质量控制、安全管理等方面进行详细规划。
二、适用范围本方案适用于本工程所有幕墙施工项目,包括干挂石材幕墙、玻璃幕墙等。
三、施工准备1. 人员培训:对施工人员进行冬季施工技术培训,确保施工人员掌握冬季施工操作规范和安全知识。
2. 材料设备:准备足够的保温材料、防冻剂、加热设备等,确保冬季施工所需材料充足。
3. 现场检查:对施工现场进行安全隐患排查,确保施工环境安全。
四、施工方法1. 施工顺序:根据工程进度和气候条件,合理安排施工顺序,确保冬季施工顺利进行。
2. 保温措施:对施工部位进行保温处理,如采用保温材料、加热设备等,防止施工部位受冻。
3. 防冻措施:对易冻部位采取防冻措施,如涂刷防冻剂、设置加热设备等。
4. 施工技术:- 干挂石材幕墙:在冬季施工时,应选择抗冻性能好的石材,并加强施工过程中的保温和防冻措施。
- 玻璃幕墙:在冬季施工时,应选择抗冻性能好的玻璃,并加强施工过程中的保温和防冻措施。
- 预埋件安装:在冬季施工时,应选择抗冻性能好的预埋件,并加强施工过程中的保温和防冻措施。
五、质量控制1. 材料检验:对施工材料进行严格检验,确保材料质量符合要求。
2. 施工过程控制:对施工过程进行严格监控,确保施工质量符合规范要求。
3. 隐蔽工程验收:对隐蔽工程进行验收,确保施工质量。
六、安全管理1. 现场安全:加强施工现场安全管理,确保施工人员安全。
2. 施工安全:加强施工过程中的安全措施,防止安全事故发生。
3. 应急预案:制定冬季施工应急预案,确保突发事件得到及时处理。
七、总结本幕墙冬季施工专项方案旨在确保工程在冬季施工期间顺利进行,保证施工质量与安全。
施工过程中,应严格按照本方案执行,并根据实际情况进行调整。
幕墙冬季施工方案一、引言幕墙作为建筑物外部的装饰和保护层,具有高效的隔热、隔音和防风等功能,被广泛应用于各种建筑项目中。
然而,在冬季寒冷的气候条件下,幕墙施工面临着一系列挑战。
低温、冰冻以及恶劣的天气条件可能会给施工带来困难。
因此,制定科学合理的冬季施工方案对于确保幕墙工程质量至关重要。
二、冬季施工的特点1. 温度低:冬季气温较低,可能会对材料的安装和性能产生影响。
2. 环境恶劣:冰雪、寒风等不利因素会增加施工的困难。
3. 施工时间短:冬季白天时间短,施工进度需要合理安排。
三、冬季施工方案1. 材料选择考虑到冬季低温的影响,选择适合冬季施工的材料非常重要。
在幕墙安装过程中,应优选一些耐寒的材料,如防水性能好、不变形、不开裂的材料。
此外,对于密封胶、胶粘剂等方面的材料,应选择低温环境下可使用的产品。
2. 施工时间的合理安排冬季白天时间短,所以在制定冬季施工方案时,需要合理安排施工时间,争取充分利用每天的施工时间。
3. 现场暖风设备在冬季施工过程中,可以根据现场实际情况配置暖风设备。
暖风设备可以提供必要的热量,确保施工过程中材料的温度达到合适的范围,避免因低温影响施工品质。
4. 预制组件对于一些关键部件,可以提前进行预制,以减少在施工现场的施工时间。
通过提前预制组件,可以在较短的施工时间内完成幕墙安装,缩短施工进度。
5. 监测和保护在冬季施工过程中,需要加强对施工过程的监测和保护。
定期检查幕墙安装工艺流程的合规性,确保施工按照设计要求进行,及时修复施工中出现的问题。
6. 安全防护冬季施工条件恶劣,可能会增加施工过程中的安全风险。
因此,在冬季施工中,应加强施工现场安全防护,提高施工作业人员的防寒能力,并采取相应措施防止因冰雪造成的滑倒事故。
四、总结冬季施工对于幕墙工程来说是一个较大的挑战,但通过科学合理的冬季施工方案以及严格的施工管理,可以确保幕墙工程的施工质量和进度。
在幕墙冬季施工过程中,需要充分注意低温对材料的影响,合理安排施工时间,配置暖风设备,加强监测和保护,以及做好安全防护工作。
建筑装饰工程幕墙工程冬季施工方案建筑装饰工程幕墙工程是指在建筑外立面安装钢结构、玻璃、石材等材料,形成一个整体的外立面。
在冬季施工幕墙工程时,由于低温、降雪等恶劣气候条件,施工难度较大,需要采取一系列的措施来确保施工质量和工人的安全。
下面是一个针对幕墙工程冬季施工的方案。
1.温度控制:冬季气温低,会影响建筑材料的性能,尤其是玻璃的温度敏感性较高。
因此,需要对施工现场进行加温,保持适宜的施工环境温度。
可以采用临时搭建的临时加温棚,并使用电暖器或空气加热器进行加热。
2.防风防雨措施:冬季的强风和降雪可能会对施工现场造成影响,造成施工材料的损坏,也对工人的安全构成威胁。
因此,在施工前需要进行风险评估,并采取相应的防风防雨措施,例如加固施工架、选用结实的材料、加装雨棚等。
3.施工速度控制:在低温环境下,施工材料的粘结性和固化速度会减慢,影响施工质量。
因此,在施工计划制定时需要考虑到这一因素,并合理安排施工的节奏和工序。
同时,可以采取加热施工材料、提高施工现场温度等措施来加快施工速度。
4.施工材料的选择:冬季施工时,需要选择适合低温环境的施工材料。
例如,采用低温温度固化的胶粘剂,保证在低温下粘结效果良好;选用高温熔接的防水材料,确保施工效果可靠。
5.施工人员的防寒保护:对施工人员来说,低温天气可能会对身体造成不适和健康影响。
因此,需要提供必要的防寒保护措施,如提供保暖服装、手套、防滑鞋等。
施工人员还需要进行体能训练,增强抵抗寒冷的能力。
6.安全措施:冬季施工的安全风险较高,尤其是在雪天和冰冻天气下的高空作业。
因此,需要加强对施工现场的管理,包括悬挂安全网、设置防滑设施、加强教育培训等,确保施工人员的安全。
综上所述,冬季施工幕墙工程需要针对低温、降雪等恶劣气候条件采取相应的措施。
通过合理控制温度、采取防风防雨措施、调整施工速度、选择适合低温环境的材料、提供防寒保护和加强安全措施,可以确保施工质量和工人的安全。
石材幕墙工程冬季施工技术措施方案1、冬期施工技术措施1、对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低的温度,将影响耐候胶的固化质量。
因此应避免在温度较低的夜间、早晨和傍晚进行注胶,需要选择中午(11:00至15:00)的时间进行。
2、同时,注胶时应由主管项目经理委托专职质检人员,对粘接材料的表面进行检查后,方可进行注胶工序。
质检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出现问题立即返工。
3、干挂石材骨架工程冬施要求:1)骨架在负温度下安装钢时,要注意温度变化引起的钢结构外形尺寸的偏差。
如骨架在常温下制作在负温下安装时,要采取措施调整偏差。
2)严格按照焊接技术规范中有关焊口预热的规定进行,对焊条采取保温处理,施工前在保温箱内存放,施工中有专门的保温桶存放,来保证焊接质量。
3)避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。
4)雪后,室外脚手架和施工作业面上的积雪要清理干净,再行作业。
5)对冬季施工所使用的机械设备,进行冬季维护,添加防冻剂,以保证机械设备及车辆的正常运转。
6)加强对施工人员的冬季施工教育,时刻提醒施工人员冬季工的注意事项。
同时对施工人员发放棉手套、棉衣等劳保用品,做好施工人员的防寒防冻工作。
7)井架,外墙脚手架应采用塑料布防风,挂保温帘保温,保证高空作业人员正常施工。
8)增加井架,脚手架安全网面积和密度,提高高空作业安全系数,坚持预防为主的原则。
2、铺装工程外圈石材铺设施工处在冬期施工阶段,应作为冬期施工的一项重点工作,除其它常规的施工方法外还应采取如下措施,以保证施工质量。
1、材料要求:铺设前清除板材表面污物、冰霜等,花岗石板材严禁浇水湿润,遭水浸冻后的石材不得使用;砂浆宜采用普通硅酸盐水泥拌制;所用砂不得含有直径大于10mm的冻结块和冰块。
拌合砂浆水温不得超过80℃,砂的温度不得超过40℃,水泥不得加热,砂浆稠度宜较常温适当增大。
室外温度低于-5℃拌和砂浆时应加防冻剂,防冻剂采用FJ-11砂浆防冻剂,防冻剂掺量为水泥量的4%,铺装用1:2.5干硬性砂浆,温度不应低于5℃。
幕墙冬季施工方案幕墙作为建筑外立面的重要组成部分,扮演着起到美观、保温、隔音等功能的角色。
在施工过程中,冬季施工是常见的挑战之一。
本文将讨论幕墙冬季施工方案,以及在寒冷季节下的一些注意事项。
一、冬季施工方案1. 现场布局优化施工现场的布局对于冬季施工至关重要。
首先,应合理规划各道工序的顺序,确保施工进度的合理推进。
其次,在施工现场设立临时供暖设备,为工人提供良好的工作环境。
此外,还应考虑临时封闭施工区域,减少冷空气的进入,提高施工效率。
2. 选用适合的施工材料在冬季施工中,应优先选择适合低温环境下使用的施工材料。
例如,选用耐寒性能好的粘结剂和密封胶,以确保施工质量。
同时,应避免在低温下使用易冻结的涂料和胶水,以免影响施工效果。
3. 确保供暖措施在冬季施工中,保证施工现场的供暖是必不可少的。
一方面,工人的身体需要得到保暖,以确保良好的工作状态。
另一方面,对于一些需要涂抹、粘贴等工序,温暖的环境也有助于材料的正常使用。
因此,应设置供暖设备,确保施工现场的温度在适宜范围内。
二、冬季施工的注意事项1. 防止结冰冬季施工中,雨水、融雪水等可能会形成积水,容易造成结冰。
为了保证幕墙施工的安全进行,应及时排水,确保施工区域无积水现象。
对于一些较大的积水,可以采取隔水措施,以防止施工材料积水后出现问题。
2. 防止低温对材料的影响低温下,一些材料的性能会发生变化,容易产生问题。
因此,在幕墙冬季施工中,应注意避免材料遭受低温的影响。
如遇到极端低温天气,可以采取加热的方式对材料进行预处理,以确保施工质量和安全。
3. 强化质量控制冬季施工条件相对复杂,对质量控制的要求更高。
在施工过程中,应加强对工序的检查和验收,防止施工材料出现质量问题。
同时,充分培训施工人员,提高他们对施工质量的重视程度,以及对冬季施工特殊情况的处理能力。
总结起来,幕墙冬季施工需要综合考虑施工方案和注意事项。
通过优化施工现场布局、选用适合低温施工的材料、保证供暖等方式,可以提高施工效率和质量。
幕墙工程冬季施工方案冬季幕墙工程施工方案一、前期准备工作1.搭建防寒设施:在施工现场搭建临时棚架,以防止雨雪进入施工区域,影响施工进度。
2.完善防寒措施:在施工人员的工作服中增加保暖层,提供防寒用具,避免寒冷天气对施工人员的身体健康造成影响。
3.查验施工设备:对施工所需的各项设备进行检验和维护保养,确保设备的正常运行,以减少故障和延误施工进度。
4.规划施工路线:制定详细的施工路线图,避免因为天气原因导致施工受阻或者施工区域被封闭而无法施工。
二、保温保暖工作1.施工现场加热:在施工现场设置暖气设备,保持施工区域的温度在适宜的范围内,以保证施工人员的工作条件。
2.加固临时设施:加固施工现场的临时设施,如棚架、工棚等,使其能够抵御恶劣天气带来的影响,确保施工人员的工作环境。
3.防冻措施:在施工区域的水管、管道等易受冻结影响的地方,进行保温处理,以防止冻裂和漏水现象的发生。
4.施工材料存放:将各种材料、胶粘剂等放置在温暖的室内,以避免因受寒冷天气影响而导致材料质量下降或者无法正常施工。
三、施工工作1.塔吊的安全使用:在低温环境下,对于塔吊的使用要特别注意,对其液压、电器等系统进行检查和保养,确保其正常工作。
2.施工机械保养:对各类施工机械进行保养和检查,特别是涉及到液压系统、电气系统等易受寒冷天气影响的部件。
3.安全用火:在保温施工期间,必须严格遵守用火安全规定,做到明火防止,避免火灾事故的发生。
4.施工保护措施:对于已施工好的部分幕墙,采取有效的保护措施,避免因受寒冷天气影响而导致施工品质下降。
5.安全防护工作:加强施工现场的安全防护工作,提高施工人员的安全意识,避免因为天气原因导致的意外事故发生。
四、完工验收工作1.防寒保温验收:对已施工好的幕墙进行防寒保温验收,确保施工质量符合相关规定标准。
2.清理工作:对施工现场进行彻底的清理工作,清除施工过程中产生的废弃物和杂物,保持施工现场的整洁。
3.验收及交付:对整个幕墙工程进行最终验收,确保工程质量合格,并按照相关规定将工程交付给用户使用。
幕墙工程冬季施工方案范本一、施工前准备1. 了解当地冬季气候特点,制定符合气候条件的具体施工方案;2. 对施工人员进行安全教育和培训,着重强调冬季施工安全注意事项;3. 各类设备、机械、工器具要在施工前进行仔细检查和维护,确保能够正常运行;4. 确定冬季施工的特殊防护措施,包括保暖措施、道路结冰防护等。
二、安全防护措施1. 在施工现场设置防护篷布,对施工区域进行封闭,保证施工现场的隔离和安全;2. 组织专人负责冰雪清扫,确保施工现场道路畅通,并设置防滑措施;3. 安排专人定期巡视安全设施,在发现异常情况时及时处理;4. 强化安全教育,确保所有施工人员严格遵守安全规定,佩戴好安全帽、安全绳等防护用具;5. 针对极端天气预警,及时调整施工计划,确保施工人员安全。
三、保暖措施1. 在施工现场进行风险评估,对可能受影响的区域加强保温措施;2. 衣物保暖:要求施工人员穿戴保暖的工作服、帽子、手套、靴子等,以防受冻;3. 确保施工现场供暖设备的正常运行,及时更换损坏的设备;4. 合理安排施工人员的工作时间,避免在最寒冷的时段进行室外作业;5. 为施工人员提供热水、热饮等保温用品,增强体能。
四、设备保养1. 对各类设备和机械进行定期检查和维护,确保其正常运行;2. 对液压系统、供电系统等关键设备进行加热保暖,防止结冰影响使用;3. 提前做好设备及材料的保温措施,针对水泥、玻璃等易受低温影响的材料进行特别保护。
五、质量控制1. 严格控制水泥、钢材等材料的温度,防止低温影响其使用性能;2. 对于特殊材料,要求供货商提供冬季保温处理的证明;3. 墙面打磨、喷涂等工序要严格控制环境温度和湿度,确保施工质量;4. 定期对幕墙进行检测,发现问题及时处理。
六、环境保护1. 合理利用施工现场的雪水资源,节约用水;2. 对废弃材料、废弃物进行分类收集和处理,确保环境卫生;3. 严格控制扬尘、噪音污染,采取有效措施减少对周边环境的影响;4. 定期进行环境监测,保证施工过程中无环境污染问题。
A2 冬季施工方案报审表GB50319—2000工程名称:午山社区旧村改造项目B-7地块编号:致:青岛高园建设咨询管理有限公司我方已根据施工合同的有关规定完成冬季施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:冬季施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期建设工程监理规范承包单位用表内部版权翻印必究青岛市建设监理协会监制冬季施工方案审核表注:附冬季施工方案山东省建设工程质量监督总站监制鲁商蓝岸丽舍午山社区旧村改造项目B7地块石材幕墙工程冬季施工方案青岛鑫鸿飞装饰工程有限公司目录GB50319—2000 (1)目录 (4)1工程概况 (5)2编制依据 (6)3 冬期施工的时间及内容 (7)4冬期施工准备工作 (3)5安装施工 (4)6冬季施工技术措施 (7)7冬季施工安全措施 (7)8冬季施工质量保证措施 (8)9冬季施工消防措施 (9)1工程概况1、工程总体概况(1)工程基本信息工程名称:鲁商蓝岸丽舍午山社区旧村改造项目B7地块建设地点:青岛市崂山区松岭路88号建设单位:青岛鲁商置地发展有限公司监理单位:青岛高园建设咨询管理有限公司总承包:山东三箭建设工程股份有限公司分包单位:青岛鑫鸿飞装饰工程有限公司2编制依据1、图纸及文件1招标文件、招标图纸及招标文件答疑回复2招标图纸设计说明中明确要采用的国家、部颁、地方施工技术规程、规范3其它与本工程相关的现行技术规范、规程及标准4现场施工条件和业主、总包管理要求5国内幕墙相关规范,若有最新的国家和本地标准出台,尚应满足最新标准2、规范规程1《建筑工程施工质量验收统一标准》——GB50300-20012 《建筑工程冬期施工规程》——JGJ104-973 《钢结构工程施工质量验收规范》——GBG50205-20014《金属与石材幕墙工程技术规范》——JGJ 133-20015《建筑施工扣件式钢管脚手架安全技术规范》——JGJ 130-20016《公共建筑节能设计标准》——GB50189-20057《建筑设计防火规范》——GB50016-20063 冬期施工的时间及内容1、根据《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。
2、冬施期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关键,出问题的可能性最大。
为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。
对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。
对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。
故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。
4 冬期施工准备工作1、搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足够重视,必须做好各项准备工作。
(1)由技术部编制冬期施工方案。
方案确定后,要组织有关人员学习,并向队组进行交底。
(2)进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
(3)幕墙为垂直高空作业,应合理安排施工工序,避免交差作业,防止上下同时施工。
2、材料准备(1)冬施用的测温记录表格、温度计,要及早做好准备。
(2)根据工程进度、实物工程量要求,组织保温材料、塑料布、阻燃被、有关机具进场。
3、现场准备(1)做好冬期现场办公室、职工宿舍的取暖工作。
(2)施工用给水管道、消防给水管保温管壳(3cm厚)外捆彩条布保温。
明管采用胶皮管,随用随收,防止入冬后水管阀门冻坏,影响生产、生活用水。
(3)冬施用电量加大,要重新复核变压器容量,接通电源。
4、作业条件(1)钢结构主体结构已完工并办完质量验收手续。
(2)预先进行完测量放线。
5 安装施工1、一般规定:(1)安装幕墙的钢结构、钢筋混凝土结构及砖混结构的主体工程,应符合有关建筑结构施工及验收规范的要求;特别是主体结构的垂直度和外表面平整度及结构的尺寸偏差,必须达到要求,否则应采取适当处理措施后方可进行幕墙的安装施工。
(2)幕墙构件及零附件的材料品种、规格、色泽和性能,应符合设计和质量要求。
(3)合理安排幕墙的安装施工顺序,并采取可靠的安全保护措施。
对幕墙施工环境和分项工程施工顺序应进行认真研究,对幕墙安装会造成严重干扰或污染的分项工程应安排在幕墙安装前施工,否则应采取可靠的保护措施,才能进行幕墙安装施工。
2、测量放线:(1)根据幕墙分格大样图和总包单位给出的标高点、进出位线及轴线位置,采用重锤、钢丝线、测量器具及水平仪等测量工具在主体上定出幕墙平面、立柱、分格及转角等基准线,并用经纬仪进行调校、复测。
(2)幕墙分格轴线的测量放线应与主体结构测量放线相配合,水平标高要逐层从地面引上,以免误差累积,误差大于规定的允许偏差设,包括垂直偏差值,应在设计、监理人员同意后,适当调整幕墙的轴线,使其符合幕墙的构造需要。
3、连接件偏差处理:(1)连接件偏差在45~150mm时,允许加接与连接件等厚度、同材料的钢板,与连接件焊接,焊缝高度≥7mm,焊缝为连续角边焊。
(2)连接件偏差超过300mm或由于其他原因无法现场处理时,应经设计部门、业主、监理等有关方面共同协商提出可行性处理方案并签审后,施工部门按方案施工。
(3)连接件表面沿垂直方向倾斜误差较大时,应采用厚度合适的钢板垫平后焊牢,严禁用钢筋头等不规则金属件做垫焊或搭接焊。
(4)钢板的尺寸及建筑锚栓的数量、位置可根据现场实际情况由设计确定。
(5)连接件防腐措施必须按国家标准要求执行,如有特别要求,须按要求处理。
4、立柱安装:(1)立柱安装前认真核对立柱的规格、尺寸、数量、编号是否与施工图纸相一致;施工人员必须进行有关高空作业的培训并取得上岗证方可进入施工现场施工;施工时严格执行国家有关劳动、卫生法规和现行行业标准《建筑施工高处作业安全技术规范》JGJ80的有关规定,特别要注意在风力超过5级时,不允许进行高空作业。
(2)将立柱先与连接件连接,然后连接件再于主体连接件连接,并进行调整和固定。
(3)相邻立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻立柱的距离偏差不应大于2mm。
(4)立柱与连接件(支座)接触面之间一定要加防腐隔离垫片。
(5)立柱按偏差要求初步定位后,应进行自检,对不合格的应进行调校修正。
焊接好的连接件和连接件必须采取可靠的防腐措施。
(6)焊接场地必须采取防火防爆安全措施后,方可进行操作;焊件下方应设置火斗,操作者操作时必须戴好防护眼镜和面罩;电焊机接地零线及电焊工作回线必须符合有关安全规定。
(7)立柱安装牢固后,必须取掉上下两立柱之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶。
5、横梁安装:(1)横梁分段在立柱中嵌入连接,两端与立柱连接处应加弹性橡胶垫,以适应和消除横向温度变形的要求。
(2)横梁安装必须在钢结构作业完及立柱安装后进行,大楼从上至下安装,同层从下至上安装;当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求。
(3)应按设计要求牢固安装横梁,横梁与立柱接缝处应打与立柱、横梁颜色相近的密封胶。
6、隐蔽验收:(1)隐蔽工程检查必须在工序施工中随时进行。
(2)隐蔽验收项目有:构件与主体结构的连接点的安装;幕墙四周、幕墙内表面与主体结构之间间隙节点的安装;幕墙伸缩缝、沉降缝及墙面转角的安装;装饰板块与主受力构件之间采用螺钉连接的结构,在上螺钉后未封胶前的验收。
7、密封:(1)耐候硅酮密封胶施工前应对施工区域进行清洁,应保证缝内无水、油渍、铁锈、水泥砂浆、灰尘等杂物;可采用甲苯或甲基二乙酮做清洁剂。
(2)耐候硅酮密封胶在缝内应形成相对两面粘结,并不得三面粘结,较深的密封槽口底部应采用聚乙烯发泡材料填塞。
8、保护和清洁:(1)施工中的幕墙应采用适当的措施加以保护,防止发生碰撞、变形、变色、污染及排水管堵塞等现象。
(2)施工中给幕墙及幕墙构件等表面装饰造成影响的粘附物等要及时清除,恢复其原状。
(4)幕墙安装完后要对其进行彻底的清洁。
6 冬期施工技术措施1、对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序,过低的温度,将影响耐候胶的固化质量。
因此应避免在温度较低的夜间、早晨和傍晚进行注胶,需要选择中午(11:00至15:00)的时间进行。
2、同时,注胶时应由主管项目经理委托专职质检人员,对粘接材料的表面进行检查后,方可进行注胶工序。
质检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出现问题立即返工。
3、幕墙钢龙骨冬施要求:(1)骨架在负温度下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差。
如钢结构在常温下制作在负温下安装时,要采取措施调整偏差。
(2)避免雪天室外作业,尤其时雨雪交加的天气,应停止施工。
雪后,室外脚手架和施工作业面上的积雪要清理干净,再行作业。
对冬季施工所使用的机械设备,进行冬季维护,添加防冻剂,以保证机械设备及车辆的正常运转。
(3)加强对施工人员的冬季施工教育,时刻提醒施工人员冬季工的注意事项。
同时对施工人员发放棉手套、棉衣等劳保用品,做好施工人员的防寒防冻工作。
(4)外墙脚手架应采用塑料布防风,挂保温帘保温,保证高空作业人员正常施工。
(5)增加脚手架安全网面积和密度,提高高空作业安全系数,坚持预防为主的原则。
7 冬期施工安全措施1、对工地所有在用、停用、待修、在修及库存的机械设备,进行一次全面彻底的检查,如有问题及时整改,切实落实冬施期间机械设备的管理、维护工作。
2、不用的机械设备入库存放,对各封闭和暂时停用的机械设备、防止冻坏、损伤。
3、多班作业的机械设备,应按规定严格执行交接班手续,收班前认真做好班后的保养工作。
4、备好入冬物资:车辆机械设备应加设保温套,配好防冻液、防滑液等,准备冬期用各种燃料和润滑油料。
5、遇有六级及六级以上大风时,停止作业。
6、安全部门在冬施前要组织各工种施工人员进行安全教育,提高冬施安全意识。
每天班前10分钟,进行安全交底,班后5分钟检查避免安全隐患,并做好记录。
7、加强安全检查,严禁施工现场材料乱堆乱放。
发现易燃、易爆、危险品存在隐患的,责令及时整改并及时复查。
8、做好安全防护工作,修好生活区与施工区的出入通道,做好防冻、防滑、防煤气中毒、防爆等工作。
及时处理地面的积水,防冰面滑倒伤人。
9、大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时报告项目领导,并及时处理。
