案例:变电站改造项目管理
- 格式:pdf
- 大小:377.00 KB
- 文档页数:19
目录前言管理方针:“全程控制,精心施工守法规;全员参与,持续改进促满意。
”质量方针:”质量为本,精心施工,持续改进,顾客满意。
”职业健康安全方针:“安全第一,遵纪守法,持续改进,预防为主,规范管理,减少伤害。
”环境方针:“遵纪守法,强化环保意识;预防污染,实施全程控制;节能降耗,作好环境保护。
”我公司经过现场详细调查和仔细阅读分析《设计文件》后,经过精心策划,特编写本《项目管理实施规划》。
本《项目管理实施规划》为永州珠山220kV变电站工程施工技术指导文件。
在施工过程中,我们将按本《项目管理实施规划》组织本工程施工,并编制详细的项目安全施工技术措施、项目质量工作保证措施、分部工程作业指导书、各工序的施工技术措施、文明施工和环境保护措施,确保按照项目法人、建设单位的各项要求,圆满完成湖南省第一个”两型一化”工程。
质量目标:以精品意识贯穿全过程,实现“无缺陷投产”,“零缺陷移交”。
实现一次投产成功,创建国家电网公司优质工程。
建筑部分:竣工验收合格率100%,单位工程优良率 100%,分项工程优良率95%,观感得分率95%;安装工程:竣工验收合格率100%,分项工程优良率98%,单位工程优良率100%;材料合格率100%,优良率100%。
安全目标:不发生一般人身事故;不发生机械、设备损坏事故;不发生火灾事故;不发生负主要责任的交通事故;不发生跨(坍)塌事故;不发生因施工而造成的电网停电事故;职业病年发病率控制在3‰以内。
环境目标:保持原有生态,不影响周边环境,不发生水土流失现象和环境污染事故。
成本控制:精打细算,组织合理,严格控制在承包责任书规定的范围内。
工期要求:计划于2007年11月18日开工,确保珠山220kV变电所工程于2007年9月30日竣工。
编制依据设计现场勘察及我公司对本工程施工现场和周边环境的初步调查;国家颁布的有关变电工程施工的现行标准、规范及规程;《输变电工程投产达标考核评定标准》(2000版)《电力建设工程施工技术管理导则》;《电力建设安全健康与环境管理工作规定》;省电力公司《珠山220kV变电所工程初步设计批复》湖南科鑫电力设计有限公司设计图纸我公司220kV变电工程施工的有关资料;我公司依据GB/T19001 -2000质量体系标准编制的《质量手册》和相关程序文件;我公司依据GB/T24001 -1996环境管理体系标准编制的《环境手册》和相关程序文件;我公司依据GB/T28001 -2001职业健康安全管理体系编制的《管理手册》和相关程序文件。
变电站技改及大修工程项目安全管理范本第一章总则第一条为确保变电站技改及大修工程项目施工过程中的安全,保护工程人员的生命财产安全和公共利益,制订本安全管理规定。
第二条本规定所涉及的变电站技改及大修工程项目包括线路技改、主变技改、设备大修等。
第三条项目安全管理应遵循“安全第一,预防为主,综合治理”的原则,强化安全责任制,做到全员参与、全程管理、全方位控制。
第四条项目安全管理应符合国家法律法规、行业标准和相关部门规定。
第五条项目安全管理应与工程进度、质量、成本管理相结合,协调各方面工作,实现全面优化。
第二章安全责任第六条项目建设单位负责项目的安全管理工作,明确安全责任、职责。
第七条项目建设单位应聘请具备相应资质和经验的安全监理单位进行安全监理工作。
第八条施工总承包单位负责项目的现场安全管理工作,制定安全管理方案。
第九条项目建设单位和施工总承包单位应明确安全管理人员的职责和权限,并进行必要的培训。
第三章安全管理计划第十条项目建设单位应制定详细的安全管理计划,包括项目安全目标和安全组织机构。
第十一条安全管理计划应包括项目的安全目标、安全组织机构、安全培训和教育、安全防护措施、应急预案等内容。
第十二条安全管理计划应根据项目的实际情况进行调整和完善,及时更新。
第四章安全培训和教育第十三条项目建设单位和施工总承包单位应组织施工人员进行安全培训和教育。
第十四条安全培训和教育内容应包括安全意识教育、安全操作规程、应急处理等。
第十五条安全培训和教育应定期进行,必要时进行复习和补充培训。
第五章安全防护措施第十六条项目建设单位和施工总承包单位应制定安全防护措施,明确各岗位的安全操作规程。
第十七条安全防护措施应包括安全警示标志、安全设施、作业环境等。
第十八条安全防护措施应定期检查和维护,保证其有效性。
第六章应急预案与事故处理第十九条项目建设单位和施工总承包单位应制定应急预案,明确事故处理的程序和责任。
第二十条应急预案应包括事故的分类、应急队伍的组织、协调和指挥、应急装备和物资等。
第1篇一、项目背景随着我国经济的快速发展,电力需求日益增长。
为了满足日益增长的电力需求,提高电力供应的稳定性和安全性,某地区决定投资建设一座新的电力输变电工程。
该工程包括变电站、输电线路和配电设施,预计总投资额为10亿元人民币。
项目由某电力工程公司负责施工,项目周期为3年。
二、项目目标1. 工程目标:确保工程按期、按质、按预算完成,实现电力输送的稳定性和安全性。
2. 管理目标:通过科学的项目管理,降低工程成本,提高工程效益,提升企业品牌形象。
3. 环境目标:在施工过程中,严格控制环境污染,实现绿色施工。
三、项目管理组织1. 项目经理部:由项目经理、项目副经理、各部门负责人组成,负责项目的全面管理。
2. 施工项目部:负责工程的施工组织、施工管理和现场协调。
3. 设计项目部:负责工程设计、设计变更和设计协调。
4. 物资供应部:负责工程所需物资的采购、供应和管理工作。
5. 质量控制部:负责工程质量控制、质量检验和质量整改。
四、项目管理实施1. 项目策划:- 编制项目实施计划,明确项目进度、质量、成本、安全、环境等目标。
- 制定项目组织架构,明确各部门职责和人员配置。
- 编制项目管理手册,规范项目管理流程。
2. 进度管理:- 采用网络计划技术,编制项目进度计划,并进行动态调整。
- 建立进度控制体系,定期召开进度协调会,确保工程按计划推进。
- 对进度偏差进行分析,采取有效措施进行调整。
3. 质量管理:- 建立质量管理体系,明确质量目标和质量责任。
- 严格执行质量检验制度,确保工程质量符合要求。
- 对质量问题进行跟踪处理,确保问题得到有效解决。
4. 成本管理:- 编制项目成本预算,严格控制工程成本。
- 建立成本控制体系,定期进行成本分析,确保成本控制在预算范围内。
- 采取有效措施,降低工程成本,提高工程效益。
5. 安全管理:- 建立安全管理体系,明确安全目标和安全责任。
- 严格执行安全规章制度,加强施工现场安全管理。
110kV变电站工程项目施工质量管理【摘要】本文介绍了110kV变电站工程项目施工质量管理的概述及相关内容。
在施工前准备阶段,需要进行详细的质量管理计划,并确保施工方案符合质量标准,以保证施工质量。
在施工过程中要进行质量控制,包括监督施工进度、材料质量及施工质量,及时发现和解决问题。
关键节点的施工质量管理尤为重要,需要加强监督和检查,确保关键环节质量符合要求。
质量安全管理措施也非常重要,要保障施工现场的安全和质量。
需要建立完善的质量问题处理与整改机制,及时发现问题,并采取相应的整改措施。
通过对110kV变电站工程项目施工质量管理的全面管理,可以有效提高工程质量,确保工程顺利进行。
【关键词】110kV变电站、工程项目、施工、质量管理、质量控制、质量安全、质量问题处理、整改、关键节点、结论、总结。
1. 引言1.1 110kV变电站工程项目施工质量管理概述110kV变电站工程项目施工质量管理是指在建设变电站工程项目过程中,对施工过程中的各项质量活动进行计划、组织、控制和监督,以确保工程质量达到预定的标准和要求的管理活动。
质量管理的目标是全面提高工程项目施工的质量水平,保证工程的安全、稳定、可靠运行,最大限度地满足用户的需求。
在110kV变电站工程项目施工质量管理中,需要从施工前的准备阶段开始,进行全面的质量管理工作。
在施工过程中,需要进行严格的质量控制,确保施工过程中的各项工作符合相关的要求,不断提高施工质量。
在关键节点的施工中,需要加强质量管理,确保工程质量达到预期目标。
需要实施一系列的质量安全管理措施,保障施工过程中的安全和质量。
当出现质量问题时,需要及时处理和整改,保证工程项目的质量不受影响。
通过以上的工作和措施,可以全面提高110kV变电站工程项目施工质量管理的水平,确保工程项目的顺利进行和质量达标。
2. 正文2.1 施工前准备阶段的质量管理施工前准备阶段是110kV变电站工程项目中至关重要的一个阶段,质量管理工作的好坏在很大程度上影响着整个项目的顺利进行。
管理科学关于EPC 总承包模式在变电站建设项目管理中的应用◎曹妙1邓俊杰2(作者单位:1.湘能楚天电力科技有限公司;2.上海思源电力电容器有限公司)引言:EPC 总承包模式在项目管理中的运用(图为EPC 项目管理过程流程图),由建设单位向总承包商或超过两家联合体的承包商提出委托申请,主要负责项目设计、采购、施工、安装、调试等环节的总承包工作。
变电站项目投资大,且技术难度高,运用EPC 总承包模式,可有机结合设计、管理、施工3阶段,达到节约成本、缩短施工周期、项目设计模式创新的目的。
但是,EPC 总承包模式在工程管理中的应用,容易受到市场环境和管理制度等因素的影响,导致项目管理期间存在一些不足,为保证EPC 总承包模式的应用效果,需在项目管理中不断完善。
一、EPC 总承包模式管理特点1.设计主导。
EPC 总承包模式充分体现设计的主导优势。
设计是整个项目的关键环节,从项目决策阶段的可行性研究到实施阶段的施工图设计、重大施工方案确定,设计工作贯穿整个项目的大部分阶段。
设计成果的质量与方案优化对于项目的整体质量控制起到直接影响。
EPC 模式强调在工程建设过程中充分发挥设计的主导作用,加强各参与方在总承包这个“圈子”内的积极沟通和统一组织协调管理。
不断优化设计方案,加强现场施工管理,把控施工质量,高效利用材料、机械设备,降低项目成本,提高整体效益,顺利实现各项项目目标。
2.技术支持。
设计院的技术力量非常强大,为施工现场的管理提供了强大的技术保障,让现场技术、作业人员更好地理解设计意图。
EPC 总承包项目管理人员由总包单位根据项目的规模、工期、专业特点与复杂程度、地域条件确定,应由具有丰富现场管理经验且从事多年的设计工作人员承担,他们清楚各专业的配合和接口,了解各道工序的组织衔接配合,而且在施工过程中可以及时发现存在的问题并处理,避免因设计问题造成的工程停、返工情况,为项目顺利推进保驾护航。
3.一体化组织协调。
变电站技改及大修工程项目安全管理随着电网的快速发展和变化,变电站作为电力供应的重要终端,不断面临着更新、扩建、升级和维护的需要。
而在变电站的维护和升级过程中,技改及大修工程项目安全管理就显得尤为重要,因为这关乎到员工的安全和变电站的正常运转。
本文将介绍变电站技改及大修工程项目安全管理的相关知识。
变电站技改及大修工程的概念变电站技改及大修工程是指为了提高变电站设备的运行水平,保障电网安全可靠运行,以及与电网安全、环保、经济等要求相适应,对变电站进行更新、扩建、升级和维护的一系列工作。
技改及大修工程项目一般包括以下内容:1.变电站设备的更新、更换或扩建。
2.变电站的建设、改建和扩建。
3.配电装置的更新或更换。
4.工艺设备的更换或扩建。
5.控制系统和通信设施的更新或更换。
6.电气系统设备的维护和修理。
变电站技改及大修工程项目安全管理的重要性在变电站技改及大修工程项目中,安全是第一位的,而且是涵盖全过程的关键问题。
变电站设备的更新、扩建、升级和维护都需要进行若干工作,例如设计、选材、施工、验收等,如果没有合理的安全管理措施,都极易造成危险事故,导致员工和财产的损失。
因此,在变电站技改及大修工程过程中,安全管理工作必须得到重视,必须建立科学的安全管理体系,以保证项目的安全高效进行。
变电站技改及大修工程项目安全管理的体系变电站技改及大修工程的安全管理体系是对工程生命周期的全过程进行风险管理。
变电站技改及大修工程项目安全管理的体系主要包括以下三个方面。
安全管理知道变电站技改及大修工程项目的安全管理知道是指在项目的各个阶段,建立完善的安全管理要求和流程,确保技改及大修工程项目顺利进行。
安全管理知道包括以下方面。
1.技改及大修工程项目开工前的安全会议。
2.技改及大修工程项目中的现场安全管理。
3.技改及大修工程项目中的安全监督和管理。
安全管理制度变电站技改及大修工程项目的安全管理制度是指在项目的各个阶段,建立完善的安全管理程序和制度,以确保施工中安全顺畅、有效进行。

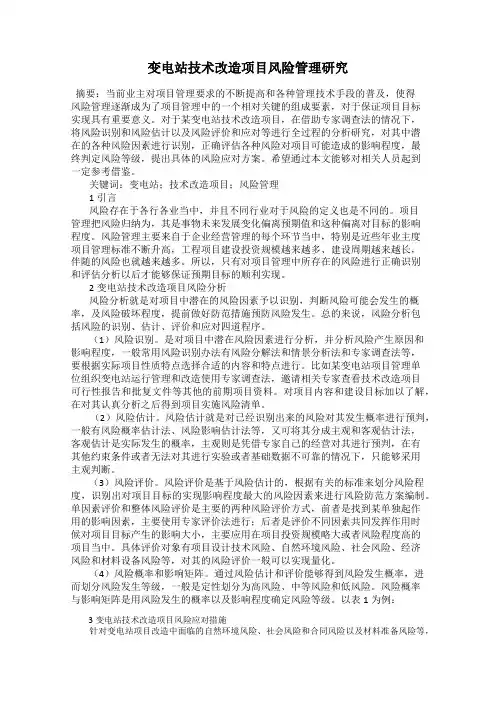

变电站技术改造项目风险管理研究摘要:当前业主对项目管理要求的不断提高和各种管理技术手段的普及,使得风险管理逐渐成为了项目管理中的一个相对关键的组成要素,对于保证项目目标实现具有重要意义。
对于某变电站技术改造项目,在借助专家调查法的情况下,将风险识别和风险估计以及风险评价和应对等进行全过程的分析研究,对其中潜在的各种风险因素进行识别,正确评估各种风险对项目可能造成的影响程度,最终判定风险等级,提出具体的风险应对方案。
希望通过本文能够对相关人员起到一定参考借鉴。
关键词:变电站;技术改造项目;风险管理1引言风险存在于各行各业当中,并且不同行业对于风险的定义也是不同的。
项目管理把风险归纳为,其是事物未来发展变化偏离预期值和这种偏离对目标的影响程度。
风险管理主要来自于企业经营管理的每个环节当中,特别是近些年业主度项目管理标准不断升高,工程项目建设投资规模越来越多、建设周期越来越长,伴随的风险也就越来越多。
所以,只有对项目管理中所存在的风险进行正确识别和评估分析以后才能够保证预期目标的顺利实现。
2变电站技术改造项目风险分析风险分析就是对项目中潜在的风险因素予以识别,判断风险可能会发生的概率,及风险破坏程度,提前做好防范措施预防风险发生。
总的来说,风险分析包括风险的识别、估计、评价和应对四道程序。
(1)风险识别。
是对项目中潜在风险因素进行分析,并分析风险产生原因和影响程度,一般常用风险识别办法有风险分解法和情景分析法和专家调查法等,要根据实际项目性质特点选择合适的内容和特点进行。
比如某变电站项目管理单位组织变电站运行管理和改造使用专家调查法,邀请相关专家查看技术改造项目可行性报告和批复文件等其他的前期项目资料。
对项目内容和建设目标加以了解,在对其认真分析之后得到项目实施风险清单。
(2)风险估计。
风险估计就是对已经识别出来的风险对其发生概率进行预判,一般有风险概率估计法、风险影响估计法等,又可将其分成主观和客观估计法,客观估计是实际发生的概率,主观则是凭借专家自己的经营对其进行预判,在有其他约束条件或者无法对其进行实验或者基础数据不可靠的情况下,只能够采用主观判断。
变电站项目管理实施规划1. 引言本文档旨在为变电站项目管理团队提供一个详细的实施规划,以确保项目的顺利进行和成功交付。
项目管理实施规划是项目管理的关键组成部分,它涵盖了项目管理过程中的各个方面,包括项目组织结构、项目沟通计划、项目进度计划、资源管理、风险管理等。
通过合理的规划和有效的执行,可以提高项目管理的效率和质量,降低项目风险。
2. 项目目标和范围变电站项目的目标是建设一座高效、可靠、安全的变电站,以满足电力系统的需求。
项目的范围包括变电站的设计、建设和运营,以及相关设备的采购、安装和测试。
项目的详细范围将在项目启动阶段进行进一步明确和定义。
3. 项目组织和团队3.1 项目组织结构本项目将采用矩阵式组织结构,以提高项目管理的灵活性和响应能力。
项目经理将负责项目的整体规划和执行,同时与各个职能部门进行协调。
各个职能部门的经理将负责各自部门的人员管理和任务分配。
项目组织结构如下所示:- 项目经理- 设计团队经理- 设计工程师- 施工团队经理- 施工工程师- 施工人员- 测试团队经理- 测试工程师- 采购团队经理- 采购人员- 运营团队经理- 运营人员3.2 项目团队成员项目团队成员将根据其专业背景和能力进行选拔,以确保项目的各个方面都能得到有效的管理和执行。
项目团队成员包括但不限于设计工程师、施工工程师、测试工程师、采购人员和运营人员。
4. 项目沟通计划项目沟通是项目管理中至关重要的一环。
为了保证项目团队成员之间的有效沟通和信息共享,我们将制定以下沟通计划:1.定期项目会议:每周举行一次项目会议,项目经理向团队成员通报项目的最新进展,团队成员之间分享问题和解决方案。
2.项目文档:建立一个项目文档库,存档项目相关的文件和资料,包括需求文档、设计文档、施工计划、测试报告等。
3.邮件和即时消息:项目团队成员可以通过邮件和即时消息进行日常沟通,及时解决问题和回答疑问。
4.网络会议:对于远程工作的团队成员,可以使用视频会议工具进行远程沟通和协作。
500kV变电站工程项目管理实施规划项目背景变电站是电力系统中的重要组成部分,起到变换电压、分配电能的作用。
500kV变电站工程项目管理实施规划旨在确保高压电力系统项目能够按时完成、高质量交付。
项目目标- 按照合同约定,按时按质完成500kV变电站工程项目;- 确保施工过程安全、环保,并符合相关法律法规的要求;- 提升项目管理水平,降低项目风险,提高项目效率。
项目范围- 工程规模:建设一个500kV变电站;- 工期:预计工期为18个月;- 项目预算:5000万元。
项目组织结构- 项目组长:负责项目管理全过程,包括进度、质量、成本、安全等;- 管理人员:根据项目需要,确定相应的管理人员,负责组织、协调、监督和控制项目进展;- 工程人员:负责具体的工程设计、施工等实施工作;- 相关部门:与项目组合作,提供必要的技术支持和协助。
项目执行计划1. 确定项目目标和项目管理计划;2. 进行项目调研和需求分析,编制项目可行性研究报告;3. 确定项目范围、进度计划和资源配置;4. 制定施工方案和质量管理计划;5. 开展项目实施,包括土建施工、设备安装、试运行等;6. 对项目进行监督和检查,及时调整项目计划;7. 完成项目验收和交付;8. 后期维护和运维管理。
项目风险管理1. 风险识别和评估:及时发现并评估项目中可能存在的风险;2. 风险规避和控制:采取相应措施防范和控制风险的发生;3. 风险应对和处理:制定应对方案,及时应对和处理已发生的风险。
项目沟通与协调1. 定期组织项目组会议,及时沟通项目进展和问题;2. 与相关部门进行沟通协调,确保项目资源和支持的提供;3. 与项目利益相关方进行有效沟通,解决问题并取得支持。
项目评估与总结1. 对项目进行成本控制和质量评估,确保项目效益;2. 在项目结束后,进行项目总结和评估,总结经验教训并提出改进意见。
项目验收与结算根据合同约束和规定的程序,进行项目验收和结算。
项目启动项目启动后,按照项目管理计划的安排和要求,全力推动项目的顺利进行。

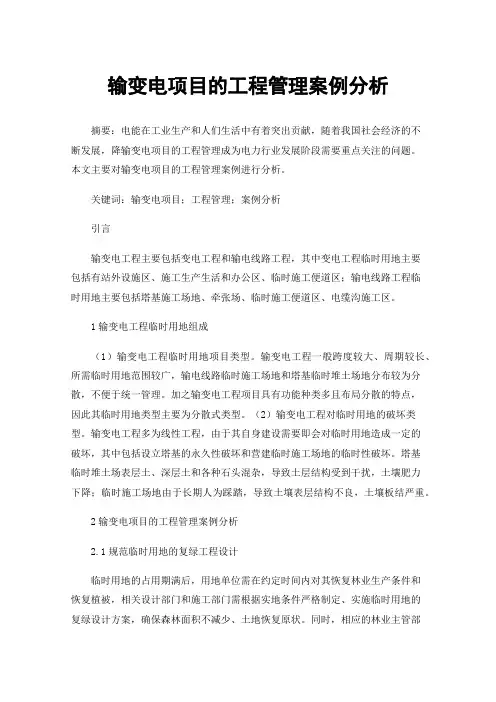

输变电项目的工程管理案例分析摘要:电能在工业生产和人们生活中有着突出贡献,随着我国社会经济的不断发展,降输变电项目的工程管理成为电力行业发展阶段需要重点关注的问题。
本文主要对输变电项目的工程管理案例进行分析。
关键词:输变电项目;工程管理;案例分析引言输变电工程主要包括变电工程和输电线路工程,其中变电工程临时用地主要包括有站外设施区、施工生产生活和办公区、临时施工便道区;输电线路工程临时用地主要包括塔基施工场地、牵张场、临时施工便道区、电缆沟施工区。
1输变电工程临时用地组成(1)输变电工程临时用地项目类型。
输变电工程一般跨度较大、周期较长、所需临时用地范围较广,输电线路临时施工场地和塔基临时堆土场地分布较为分散,不便于统一管理。
加之输变电工程项目具有功能种类多且布局分散的特点,因此其临时用地类型主要为分散式类型。
(2)输变电工程对临时用地的破坏类型。
输变电工程多为线性工程,由于其自身建设需要即会对临时用地造成一定的破坏,其中包括设立塔基的永久性破坏和营建临时施工场地的临时性破坏。
塔基临时堆土场表层土、深层土和各种石头混杂,导致土层结构受到干扰,土壤肥力下降;临时施工场地由于长期人为踩踏,导致土壤表层结构不良,土壤板结严重。
2输变电项目的工程管理案例分析2.1规范临时用地的复绿工程设计临时用地的占用期满后,用地单位需在约定时间内对其恢复林业生产条件和恢复植被,相关设计部门和施工部门需根据实地条件严格制定、实施临时用地的复绿设计方案,确保森林面积不减少、土地恢复原状。
同时,相应的林业主管部门应加强临时用地的复绿工作指导,及时组织相关人员对复绿工程进行成果验收,对不符合要求的复绿工程,及时通知用地单位进行整改。
2.2输变电工程电磁环保的管理措施高压输变电项目电磁辐射环评是保护环境,保证电力行业持续发展的必然要求,国家环保局颁布电磁辐射环保管理办法规定编制环保影响报告书,对电磁辐射活动造成环境影响评价。
工频电场居民区不得超过4kV/m的限值要求。

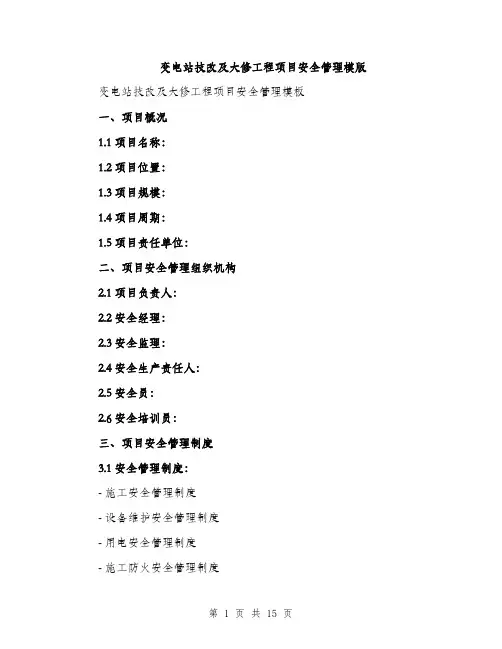

变电站技改及大修工程项目安全管理模版变电站技改及大修工程项目安全管理模板一、项目概况1.1 项目名称:1.2 项目位置:1.3 项目规模:1.4 项目周期:1.5 项目责任单位:二、项目安全管理组织机构2.1 项目负责人:2.2 安全经理:2.3 安全监理:2.4 安全生产责任人:2.5 安全员:2.6 安全培训员:三、项目安全管理制度3.1 安全管理制度:- 施工安全管理制度- 设备维护安全管理制度- 用电安全管理制度- 施工防火安全管理制度- 施工脚手架及高处作业安全管理制度- 施工危险化学品管理制度3.2 安全管理责任制:- 项目负责人安全责任制- 安全生产责任制- 安全监理责任制3.3 安全交底制度:- 安全技术交底制度- 事故案例分析交底制度- 安全操作规程交底制度3.4 安全检查制度:- 安全巡查制度- 安全检修制度- 安全复查制度四、项目安全管理措施4.1 安全教育培训措施:- 安全生产教育培训- 安全技能培训- 安全专项培训- 安全知识考试4.2 安全生产监管措施:- 安全生产计划编制- 安全隐患排查整改- 安全生产档案管理- 安全事故调查处理4.3 安全设施措施:- 安全防护设施设置- 安全警示标识设置- 安全通道设置- 疏散逃生设施设置4.4 安全管理措施:- 安全管理记录- 安全周报月报- 安全奖惩制度- 安全应急预案五、项目安全管理计划5.1 安全管理目标:- 预防各类安全事故发生- 保证员工安全和健康- 完成施工进度和质量目标5.2 安全管理任务:- 制定安全管理制度和工作方案- 组织安全培训和宣传教育- 安全隐患排查和整改- 安全事故应急预案制定和演练- 安全监督检查和追责- 安全技术交底和操作规程签字确认5.3 安全管理计划:- 制定项目安全管理计划表- 制定项目安全监理计划表- 制定项目安全培训计划表- 制定项目安全交底计划表- 制定项目安全检查计划表六、项目安全管理记录6.1 安全会议记录:- 安全管理会议记录- 安全检查会议记录- 安全事故调查会议记录- 安全事故应急演练会议记录6.2 安全隐患排查记录:- 安全隐患排查记录- 安全隐患整改记录6.3 安全检查记录:- 安全巡查记录- 安全检修记录- 安全复查记录6.4 安全事故记录:- 安全事故报告- 安全事故处理记录- 安全事故调查报告- 安全事故防范措施记录以上是变电站技改及大修工程项目安全管理模板的相关内容,可根据具体工程项目的需要进行适当调整和完善。
35kV变电站工程项目管理实施规划1. 背景35kV变电站工程项目是一项复杂而重要的工程项目,涉及到供电系统的建设和改造。
为了确保项目能够顺利进行并取得成功,需要进行项目管理实施规划。
2. 目标本文档的目标是制定一份35kV变电站工程项目管理实施规划,以确保项目按时、按质量完成,并达到预期的效果。
3. 项目管理流程3.1 项目立项在项目立项阶段,需明确项目的目标、范围、时间和资源等方面的要求,并形成项目计划。
3.2 项目组织与管理在项目组织与管理阶段,需明确项目的组织结构、角色职责和沟通协调机制,确保项目团队的高效运作。
3.3 项目执行与监控在项目执行与监控阶段,需对项目进展进行及时监控,并采取相应的措施解决问题和风险,以保证项目顺利进行。
3.4 项目收尾在项目收尾阶段,需对项目进行总结评估,并完成项目交付和验收工作。
4. 项目管理工具本项目管理实施规划将采用以下一些常用的项目管理工具:- 项目计划软件,如Microsoft Project,用于制定和跟踪项目进度;- 沟通协作工具,如Slack,用于团队内部沟通和协作;- 风险管理工具,如风险矩阵,用于识别和评估项目风险;- 问题追踪系统,如JIRA,用于记录和解决项目相关问题。
5. 项目团队和资源5.1 项目团队本项目将设立一个专门的项目团队,由项目经理、工程师、施工人员等组成,确保项目的顺利实施。
5.2 项目资源本项目将需要充足的人力资源、物资配备等资源,以支持项目的顺利进行。
6. 风险管理在项目管理实施过程中,需及时识别和评估项目风险,并制定相应的风险应对策略,以减少风险对项目的影响。
7. 质量管理本项目将严格按照相关标准和要求,进行质量管理,确保项目达到预期的质量要求。
8. 进度管理本项目将制定详细的项目进度计划,并进行进度跟踪和控制,确保项目按时完成。
9.成本管理本项目将进行成本控制和预算管理,确保项目的成本控制在可接受范围内。
10.沟通管理本项目将建立良好的沟通机制,确保项目各方之间的沟通顺畅,并及时解决沟通问题。
XXXX 项目变电站改造工程现场施工安全管控方案模板项目名称:项目单位:编制单位:年月日变电站改造工程现场施工安全管控方案一、工程概况:描述变电站概况,工程施工、监理、设计、建设管理单位;主要设备大修改造内容(分一次部分、二次部分、土建部分分别描述)二、现场施工安全管控的组织措施:(一)安全管控组织项目经理:成员:项目管控组织形式:(二)安全管控职责1.安全管控组织在工程现场施工时的安全管理职责。
三、现场安全管控措施(一)现场安全管控基本注意事项(二)主要工序的安全管控编制说明:1.根据《电网设备大修外包工程安全施工管理规定》赣电生〔2011〕1325 号)第五章第 19 条明确规定:“项目管理单位生产技术部应确定具体负责项目管理的生产工区,在工程施工方案审批完成后,生产工区应根据工程施工方案编制工程配套安全管控方案,安全管控方案应明确工程重要管控点、管控责任人和管控职责。
生产工区参与工程安全管控的人员应对工程施工方案和安全管控方案进行记名学习。
安全管控方案应在项目管理单位生产技术部和安监部备案。
”同时根据《关于印发电网设备技术改造工程与大修外包工程安全管控要点的通知》(生技〔2011〕60 号),技术改造外包工程按大修外包工程要求需编制安全管控方案。
2.安全管控方案用于外单位到本单位施工时,本单位专业生产工区对施工方进行的现场管控安排。
即外单位施工才需编写安全管控方案,本单位施工时不需编写安全管控方案。
安全管控方案的执行主体是各级运维检修部相关专业,也可引申至专门成立的业主项目部。
3.为简化各单位管控方案编制工程量,具体编制时,方案模板中的第三部分“现场安全管控措施”拟做成标准模板式,各单位只需根据具体施工方案修改第二部分,明确施工内容、施工时间、管控内容、责任部门(人员)即可,第三部分根据具体管控内容摘录现场管控具体措施。
试谈110kV变电站改造工程电气安装与土建施工配合管理摘要:现今,随着社会用电量的不断增多,对于电网改造工程的施工要求也在不断提升,为了使其改造后的电网运行速度及稳定性达到最高标准,可以充分满足人们日常用电需求,相关供电企业在电网改造施工过程中,就要注重电气安装与土建施工的紧密配合,确保电网改造项目的施工进度和施工质量,达到理想的改造施工效果。
本文通过110kV 变电站改造工程案例的分析,对如何加强电气安装与土建施工的配合管理进行着重分析,并针对其中存在的施工问题提出相应的配合管理策略,以便有关人士参考。
关键词:变电站改造项目;电气安装;土建施工;配合管理措施对于110kV 变电站而言,要想使其整体供电水平达到最大化,确保电力运输的稳定性及可靠性,关键任务就是要在改造施工过程中,对电气安装以及土建施工的配合管理给予相应的重视,不仅要根据改造工程的实际情况,构建相应的配合管理措施,而且还要充分掌握变电站电气安装以及土建施工技术操作要点,这能更好地提高变电站改造工程的建设质量,进而为其日后的持久稳定运行打下坚实的基础。
1.工程案例分析某110kV变电站改造工程整体结构是由三层混凝土框架结构所组成。
其中,首层框架结构中包括半户外主变和高压室、二层框架结构中包括GIS室和主控室、三层框架结构中包括电容器等附属设备室。
在建设初期,该变电站的设计思路是以有人值班的半自动化变电站设计思路为主。
为了更好地适应智能电网的发展需求,决定在设计中期对原有的设计方案实施重新调整,并按照无人值班的全自动化变电站建设标准对该变电站进行改造。
2.变电站改造工程中土建施工与电气安装配合管理的重要意义分析2.1有利于提高变电站改造工程的电气安装质量一般情况下,变电站改造工程中,电气安装施工都要在土建工程施工完毕后来开展相关作业,这就需要相关施工单位要在土建施工前期做好充分的准备工作,如对各电气设备的安装位置、预埋位置等进行准确定位,促使变电站改造工程的顺利开展。
220kV变电站工程项目管理实施规划项目背景本文档旨在制定220kV变电站工程项目的项目管理实施规划,以确保项目的顺利进行和高质量的完成。
项目目标1. 实施高效的项目管理,确保项目按预定时间和预算完成。
2. 保证项目质量,达到项目要求的技术标准和质量指标。
3. 确保项目风险得到有效管理,有效控制项目的各项风险。
4. 保障项目的安全,实施有效的安全管理措施,减少安全事故的发生。
项目管理组织结构1. 项目发起人:负责项目的发起和资金支持。
2. 项目负责人:负责项目全面管理,协调各方资源,推进项目进展。
3. 项目团队:由技术、采购、施工等相关部门组成,负责具体的项目实施工作。
项目管理流程1. 项目启动阶段:- 确定项目的范围、目标和交付物。
- 制定项目计划,确定项目的时间和资源安排。
- 确定项目团队成员和责任分工。
2. 项目执行阶段:- 协调各方资源,推动项目进展。
- 监控项目进度和质量,及时解决问题。
- 进行项目风险管理,制定相应的风险应对措施。
3. 项目收尾阶段:- 开展项目验收评审。
- 进行项目总结和反馈,提出改进意见。
- 归档项目文档和资料。
项目沟通与协调1. 建立有效的项目沟通机制,确保各方之间的信息畅通。
2. 定期组织项目进展会议,及时解决问题和沟通配合事项。
3. 确保项目各方的协作和协调,促进项目的顺利进行。
项目风险管控1. 制定项目风险管理计划,明确风险的识别、评估和应对方法。
2. 监控和评估项目风险,并及时采取相应的风险控制措施。
3. 建立项目风险管理档案,保留风险的记录和后续处理情况。
项目安全管理1. 制定项目安全管理计划,明确安全管理的目标和措施。
2. 贯彻执行安全管理措施,确保项目的安全进行。
3. 进行安全风险评估和控制,预防和减少安全事故的发生。
以上为220kV变电站工程项目管理实施规划的主要内容,具体的执行细节和措施需要根据实际情况进行调整和完善。

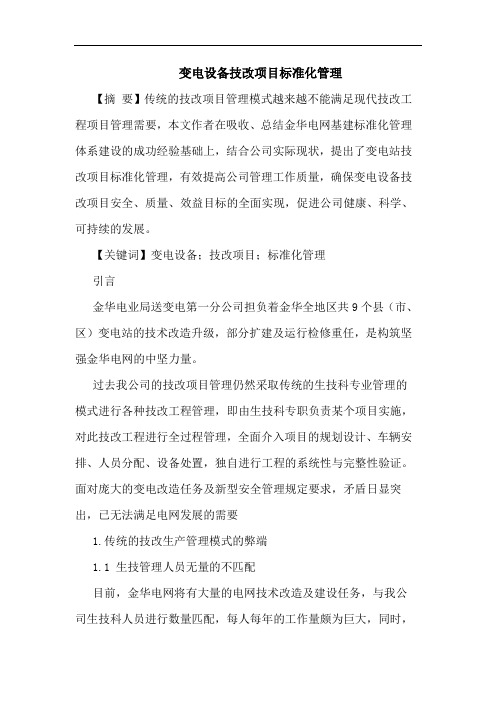

变电设备技改项目标准化管理【摘要】传统的技改项目管理模式越来越不能满足现代技改工程项目管理需要,本文作者在吸收、总结金华电网基建标准化管理体系建设的成功经验基础上,结合公司实际现状,提出了变电站技改项目标准化管理,有效提高公司管理工作质量,确保变电设备技改项目安全、质量、效益目标的全面实现,促进公司健康、科学、可持续的发展。
【关键词】变电设备;技改项目;标准化管理引言金华电业局送变电第一分公司担负着金华全地区共9个县(市、区)变电站的技术改造升级,部分扩建及运行检修重任,是构筑坚强金华电网的中坚力量。
过去我公司的技改项目管理仍然采取传统的生技科专业管理的模式进行各种技改工程管理,即由生技科专职负责某个项目实施,对此技改工程进行全过程管理,全面介入项目的规划设计、车辆安排、人员分配、设备处置,独自进行工程的系统性与完整性验证。
面对庞大的变电改造任务及新型安全管理规定要求,矛盾日显突出,已无法满足电网发展的需要1.传统的技改生产管理模式的弊端1.1 生技管理人员无量的不匹配目前,金华电网将有大量的电网技术改造及建设任务,与我公司生技科人员进行数量匹配,每人每年的工作量颇为巨大,同时,作为现场工程总负责的生技专职,通常较为注意本专业班组的施工作业,在缺乏总工程师、质安员等现行项目部人员的支撑,极易出现现场安全管理的失控。
并且由于生技人员长期超时、超负荷工作,导致生技人员健康受损,相关专业技能培训无法正常开展,安全隐患随时间不断增加。
1.2 管理职责模糊技改现场管理缺少统一的标准,相应的管理职责较为模糊,极易造成不同的不同部门出现了工程信息的不对称,对工程设计、质量、进度、安全环节产生理解上的偏差,形成某些问题无法及时闭环处理。
2.传统管理模式改进的必要性2.1 金华电业局规范化管理要求为了有效贯彻国家电网公司构建“大基建”体系的发展思路,金华电业局开始基建管理模式与机构设置的探索,调整相关部门机构设置,将技改、配网工程纳入基建全口径管理,以基建信息一体化为平台,以基建标准化建设为统领,以“科学规划、优质设计、精细管理、安全施工和完美质量”为目标,强化职能、优化流程,实现技改、农网、配网和电网工程项目的横向统一,实现工程在初设、建设、投运等各业务环节纵向贯通的基建管理体制,实现工程项目各环节的规范化管理2.2 现场安全管理的需要变电站技改项目的实施,受涉及部门多、人员素质参差不齐、作业环境及施工进度等诸多因素影响,远比纯新的基建工程项目复杂和危险许多,具体为:2.2.1 同期整个电网的运行方式处于相对薄弱,较难满足n-1的要求,变电站倒闸操作、工作票执行较为集中,是工作最繁忙的时刻,技改工程施工过程中任何一点细小的不到位或失误都可能给运行设备或整个电网带来重大损失。
供电工程总结与经验分享的成功案例研究成功案例研究:供电工程总结与经验分享引言:供电工程是现代社会不可或缺的基础设施之一,为各个行业提供了稳定的电力支持。
在供电工程的实施过程中,经验总结和成功案例的分享具有重要意义。
本文将就供电工程的一些成功案例进行深入分析和总结,希望能够对未来的供电工程实施提供一定的借鉴和参考。
案例一:高压变电站的建设与管理在某地高压变电站的建设中,项目团队面临着多个挑战,如施工进度紧张、设备选型等。
然而,通过准确的规划和协调,项目团队成功地完成了高压变电站的建设,并保证了供电工程正常运行。
1. 规范的项目管理:在高压变电站建设之初,项目团队明确了各项任务和工作流程,并制定了相应的时间计划。
同时,为确保效果和质量,还建立了严格的监测和评估机制。
2. 合理的设备选型:高压变电站的设备选型直接关系到供电工程的稳定性和安全性。
项目团队充分考虑了设备的可靠性、适用性以及成本效益,最终选择了性能优良且具备先进技术的设备。
3. 高效的施工管理:项目团队通过科学合理的施工管理,确保了施工进度的紧张性。
合理分配资源、有效协调各方工作、及时解决问题,都为高压变电站的顺利建设提供了保障。
(1)规范的项目管理对于供电工程的成功实施至关重要,需要明确任务、时间计划和监测机制;(2)在设备选型时要综合考虑可靠性、适用性和成本效益,以确保供电工程的稳定运行;(3)高效的施工管理可以提高工作效率,确保工程进度的紧张性。
案例二:配电网络升级与改造在某城市老旧配电网络的升级与改造工程中,项目团队面临了城市规划限制、设备更换等问题。
然而,通过创新的思维和科学的方法,项目团队成功地完成了配电网络的升级与改造。
1. 全面的规划与设计:项目团队深入研究了城市的规划限制,精确定位需要改造的区域,并制定了详细的工程设计方案。
同时,还根据现有技术和市场需求,对新设备进行选择和配置。
2. 科技创新与应用:在配电网络升级与改造过程中,项目团队充分应用了先进的科技手段。
电力施工典型工作经验案例背景介绍我作为一名电力施工工程师,有多年实际工作经验。
在过去的项目中,我积累了丰富的实战经验和成功案例。
在电力领域,我负责过各种规模大小的项目,从小型的配电工程到大型的输电线路建设,每个项目都让我受益匪浅。
以下,我将分享一些我在电力施工中的典型工作经验案例。
案例一:某市变电站升级改造项目在某市变电站升级改造项目中,我担任施工项目经理。
这个项目的目标是对原有的变电站进行升级改造,以适应城市电力需求的增长。
在项目初期,我和团队成员进行了详细的现场调研和数据分析,了解了变电站原有的设备状况和运行情况,以及项目的改造需求和技术要求。
基于这些信息,我们制定了详细的施工方案和工期计划,并与业主、设计院、供应商等各方进行了充分的沟通和协调。
在施工过程中,我们遇到了各种挑战,如设备运输、基础施工、高压电缆敷设等。
作为项目经理,我秉承“安全第一、质量至上”的原则,组织团队对每个施工环节进行精细化管理,确保现场作业的安全和质量。
在设备安装和调试阶段,我深入现场指导施工人员,解决了一系列技术难题,并保证了设备的顺利投运。
最终,我们顺利完成了变电站升级改造项目,提高了变电站的供电能力,得到了客户的高度赞誉。
案例二:输电线路新建项目在某输电线路新建项目中,我担任项目副经理。
这条输电线路连接两座城市,是为了满足区域间的电力供应需求。
在项目启动阶段,我和团队成员对线路的走向进行了仔细的勘测和设计,确定了线路的杆塔位置、导线类型、线路参数等关键要素。
我们与相关部门进行了充分的协调,处理了土地征用、环境评估、施工许可等各项手续。
在施工过程中,我们面临了地形复杂、气候恶劣、资源短缺等多重困难。
我主持了现场调度和协调工作,合理安排施工资源和人力,采取有效的安全保护措施,确保了施工作业的安全和高效进行。
我还负责与当地政府和居民代表进行沟通和协商,解决了施工中的一些争议和问题。
最终,我们按时完成了输电线路的新建工程,顺利投入运营,为两座城市的电网互联提供了可靠的支持。
