城市轨道交通工程联合调试、试运行及竣工验收配合方案1.第一节联合调试配合方案1.联合调试配合组织机构联合调试是衔接工程建设阶段和运营阶段的关键环节,是对工程建设成果的综合测试和检验,联合调试的顺利与否,直接影响地铁开通运营情况。
为此,必须建立一套完整、可行的项目管理体系,包括组织管理、质量管理、安全管理和进度管理等,通过参与各方的密切协作,确保联合调试工作的高质量、高效率的完成。
针对本项目,由项目公司组织成立“联合调试配合领导小组”,配备参与项目建设的各标段项目部管理骨干、具有丰富系统调试经验的专业技术人员,以认真负责的态度,按照联合调试大纲,积极参与配合业主和系统集成商(供货商)的联合调试工作,为联合调试提供有力的专业调试配合支持、后勤保障支持以及安全质量管理支持。
联合调试配合组织机构见图4-3-1-1。
2.联合试调职责划分联合调试工作在地铁公司组织的“联合调试领导小组”统一领导下,由项目公司组织的“联合调试配合领导小组”负责项目公司内部协调、配合组织工作。
该领导小组由项目公司总工程师任组长,负责组织和协调各专业安装承包商积极参与配合联合调试工作。
联合调试配合领导小组成立后,负责牵头成立各专业调试配合组、安全质量管理小组、后勤保障小组。
各专业调试配合组由标段项目部专业工程师、各专业安装承包商现场技术工程师、安装工程师以及直接参与本项目各专业的技术人员等组成。
2.1联合调试配合领导小组职责1)管理和督促专业调试配合组、安全质量管理小组、后勤保障小组做好联调配合、支持工作;2)协调及处理联调配合中出现的有关问题,督促专业调试配合组对涉及我方的问题尽快分析处理,排除故障,保证联合调试按计划顺利进行等;3)接受地铁公司“联合调试领导小组”的统一领导,传达联合调试安排要求,汇报联合调试进度和存在的问题。
2.2专业调试配合组职责1)负责现场联调工作的配合、协调,提供现场联调环境;2)根据调试大纲和调试方案,落实调试条件,上报业主和系统集成商(供货商)现场技术人员;3)根据联调计划和联调方案,配合供电、通信、信号、FAS、综合监控等各专业调试技术人员开展联调工作;4)负责联调过程中的设备有负荷及无负荷运行测试时就地设备复位监督工作;5)协调、配合和处理各系统调试、联调中遇到的重要问题,做好现场故障处理及应急抢险准备工作;6)积极参与联合调试工作,了解和掌握相关系统的性能、调试方法、故障判断与排除技术,以及配合调试原始数据的记录、收集和整理工作;7)参加联合调试各阶段工作协调或总结、分析会议;8)负责联调期间的成品保护。
铁路建设项目联调联试安全管理办法第一章总则第一条为加强公司铁路建设项目联调联试安全管理,规范联调联试期间的管理流程和岗位职责,确保施工及行车安全,杜绝各类生产安全事故,根据中国铁路总公司及相关部门规定,结合公司实际,制定本办法。
第二条本办法适用于公司各单位国内铁路建设项目联调联试、运行试验安全管理。
第二章基本原则第条项目部应强化安全风险意识,加强源头管理和过程控制,贯彻并执行铁路建设联调联试的相关规定、程序和要求,落实安全主体责任,严格进行考核,确保联调联试期间施工安全。
第四条联调联试、运行试验期间的施工安全管理,比照铁路营业线施工安全管理办法进行管理,按照《铁路营业线施工安全管理办法》(铁运〔2012〕280号)、《高速铁路联调联试及运行试验实施细则》(铁总办〔2013〕107号)等相关规定及建设单位、联调联试组织单位、政府监督管理单位和本办法有关要求编制安全施工管理实施细则、工作流程和卡控办法。
第五条联调联试、运行试验期间,必须严格执行“行车不施工、施工不行车”的施工组织原则。
要盯住关键,抓好落实,做好应急,严禁无计划、无调度命令、超范围、无防护进行施工作业。
施工日计划按照“当日提报、当日审批、次日实施”的原则进行,所有施工作业必须在施工日计划批准的时间内进行。
第章公司及分(子)公司管理职责第六条公司相关职能部门主要职责:公司主要负责以公司名义实施铁路项目联调联试的管理工作,各部门负责职责范围内对应业务的联调联试相关工作。
(一)公司办公室主要职责:1、负责铁路业主、项目部与公司之间公文处理、会议及重要检查协调工作。
2、负责跟踪掌握社会安全类和公共卫生类突发事件,做好应急时期信息接收、指令传达及应急联动协调工作。
(二)公司安全管理部主要职责:1、根据国家、铁路总公司、集团和公司相关规定对铁路项目联调联试工作进行监督、检查、指导。
2、会同轨道交通事业部,组织联调联试项目的公司级安全教育、培训工作,监督项目部逐级签订承诺书,并在正式联调联试开始前对项目部的各项准备工作进行综合检查。
中国铁路总公司高速铁路联调联试及运行试验实施细则第一章总则第一条为规范和加强高速铁路联调联试及运行试验组织管理,根据《高速铁路竣工验收办法》和中国铁路总公司(以下简称总公司)相关规定,制定本细则。
第二条本细则适用于总公司负责管理的新建高速铁路。
总公司负责管理的其他新建铁路项目需要进行验证性综合调试和动态检测的,可参照执行。
第三条联调联试及运行试验是动态验收的主要内容,联调联试实施过程中进行动态检测O 联调联试及运行试验组织实施必须严格履行程序,坚持标准,保证质量,确保安全。
第四条在总公司协调指导下,联调联试及运行试验由铁路局组织实施,建设单位、检测测试单位及其他参试单位应按照各自职责做好有关工作。
第五条建设单位应在联调联试开始6 个月前,就联调联试及运行试验的工作组织和检测测试,分别与铁路局和检测测试单位达成委托意向,并在联调联试开始前签订协议。
第二章联调联试及运行试验组织第六条总公司成立高速铁路联调联试及运行试验协调组(以下简称总公司协调组),由总公司总工程师任组长,工程管理中心、运输局负责人为副组长,计划统计、财务、科技管理、建设管理部,安全监督管理局,铁路公安局,鉴定中心等部门和单位的负责人参加,统一协调高速铁路联调联试及运行试验工作。
总公司协调组办公室设在工程管理中心。
第七条在总公司协调组领导下,工程管理中心负责牵头协调指导联调联试工作和运行试验期间的各专业复测、补测,运输局负责牵头协调指导运行试验工作和联调联试期间的行车组织。
第八条铁路局动态验收领导小组负责联调联试及运行试验工作,协调解决现场试验中的重大问题。
动态验收领导小组下设现场指挥部,具体负责联调联试及运行试验的日常组织实施。
第九条现场指挥部总指挥由铁路局分管领导担任(联调联试期间的工作由铁路局总工程师或分管副局长牵头组织,运行试验期间的工作原则上由铁路局分管运输的副局长牵头组织) ,副总指挥由建设单位和检测测试单位分管领导担任。

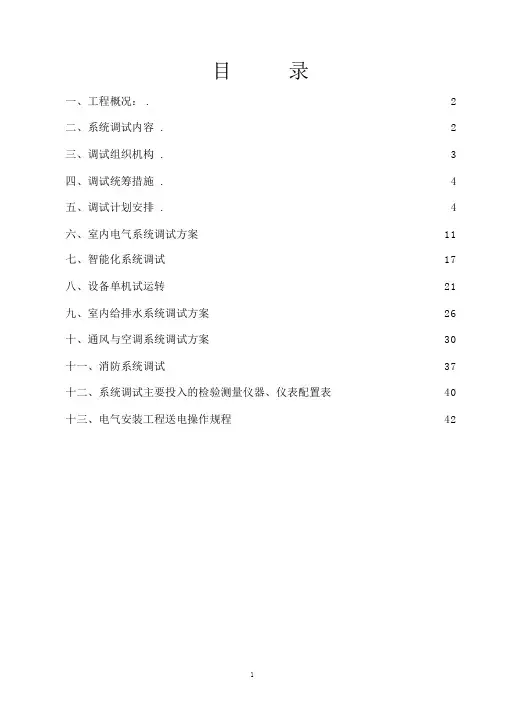

目录一、工程概况: . (2)二、系统调试内容 (2)三、调试组织机构 (3)四、调试统筹措施 (4)五、调试计划安排 (4)六、室内电气系统调试方案 (11)七、智能化系统调试 (17)八、设备单机试运转 (21)九、室内给排水系统调试方案 (26)十、通风与空调系统调试方案 (30)十一、消防系统调试 (37)十二、系统调试主要投入的检验测量仪器、仪表配置表 (40)十三、电气安装工程送电操作规程 (42)一、工程概况:广州萝岗区行政办公用房及萝岗中心区人防工程一期施工总承包(一标段)位于萝岗区,总建筑面积约为 36000 ㎡。
最大建筑高度为 32 米。
本工程由一层地下室, 1 栋 5 层和 2 栋 4 层办公楼组成。
水电安装工程项目包括电气系统、给排水系统、消防喷淋系统、火灾自动报警系统、通风空调。
本工程由: XXXXXXXXX设计。
本工程由: XXXXXXX监理。
二、系统调试内容(一)、电气系统调试包括防雷接地、低压配电柜(箱)及配电线路、照明、电动机和各种弱电系统等的调试。
(二)、设备单机试运转包括本工程的空调设备、给排水设备及相关的机电设备的单机试运转。
(三)、给排水系统调试包括给水管道的冲洗、给排水设备的调试、排水试验及系统调试等。
(四)、通风空调系统调试包括中央空调系统调试、通风系统调试。
(五)、消防系统调试包括消防自动喷水灭火系统调试、消防自动报警系统调试。
(六)、调试重点本工程机电设备系统多,设备先进,其中通风空调系统、消防系统、建筑智能信息系统调试工作量大,技术要求高,这三个系统的调试质量、工期直接关系本工程能否顺利竣工验收,为本工程调试重点和关调试关键路径所在。
针对以上特点,拟在组织系统调试时采取以下对策:1、成立调试集中管理机构,对各机电设备系统调试实行调试实行统一指挥、统一管理、统一协调、统一管理,减少及避免各系统同时进行调试相互干扰、相互制约,相互冲突的发生。
2、系统调试需要用大量的水和电,严格控制关键系统的安装,精心安排尽早送出市政水、电,为各机电设备系统调试创造便利条件。
高速铁路联调联试施工管理的思考与建议刘颖斌(中国铁路南昌局集团有限公司调度所,江西南昌330002)摘要:高速铁路联调联试施工是一项系统工程,涉及面广,作业交叉多,安全隐患大,组织实施难度高。
加强施工管理是实现高速铁路联调联试施工安全的重要手段,分析当前施工管理存在的主要问题,从强化联调联试前期介入、加强业务宣贯和抽考、畅通沟通机制、加强施工计划管理、严肃施工组织、严控关键环节等方面,提出加强施工组织管理的具体举措,最大限度减少安全事件发生,保障高速铁路联调联试施工安全。
关键词:高速铁路;联调联试;施工管理;施工计划中图分类号:U238;U217 文献标识码:A 文章编号:1672-061X(2023)06-0078-05DOI:10.19550/j.issn.1672-061x.2023.07.18.0010 引言联调联试是铁路从建设到投入运营期间的重要关键环节,其施工参与单位多、涉及面广、结合部多、组织实施难度高,需要统筹安排、协调动作,发挥系统的整体优势,才能确保联调联试施工安全[1]。
目前全路对于联调联试施工管理模式不统一,各铁路局集团公司结合自身特点均在不断探索和完善,通过研究10余年来联调联试施工管理的具体做法,对如何改进和完善联调联试施工进行思考和探索。
1 施工管理联调联试期间,严格执行“行车不施工、施工不行车”[2]的要求,原则上日间进行试验,夜间安排施工,遇特殊情况日间需要安排施工、试验列车停止运行时,须经铁路局集团公司联调联试协调办公室同意。
联调联试期间运行图参数测试、应急演练阶段不安排维修作业,仅安排施工作业和邻近作业。
1.1 施工计划管理联调联试期间,业务部室、建设单位、相关车务站段、相关设备管理单位及施工单位须在联调联试协调办公室派驻施工计划联络人员,负责施工计划提报、会签、审批,并将审批下达的施工计划传达到本单位作业人员。
施工计划按日计划办理[3],建设单位平衡后,经设备管理单位、业务部门及相关车务站段审核、签认后,于施工前2日8:30前报联调联试协调办公室施工计划主管人员,经联调联试协调办公室审批同意后,作者简介:刘颖斌(1973—),男,工程师。
高速铁路联调联试组织管理难点及解决方案孙爱中(中国铁路上海局集团有限公司科技和信息化部,上海200071)摘要:联调联试是新建高速铁路开通运营前,对其行车及辅助设备进行全方面系统检测和动态验证试验,参试单位较多、各专业需求不一、参试人员数量较多,给联调联试协调组织带来一定难度,通过对高速铁路联调联试现场组织管理工作归纳总结,从中梳理出比较集中、相对突出的难点,并深入分析,结合联调联试现场采取的针对性解决措施,从联调联试前期准备、安全管理、现场实施、科研试验等4个方面,提出便于安全、高效完成高速铁路联调联试任务的组织管理难点解决方案,以供今后联调联试组织管理参考。
关键词:高速铁路;联调联试;组织管理;管理难点中图分类号:U238;U29-3文献标识码:A文章编号:1672-061X(2021)03-0015-06 DOI:10.19550/j.issn.1672-061x.2021.03.0150引言目前,我国高速铁路建设如火如荼,联调联试是其开通前的关键阶段。
陈璞等[1]分析研究我国高速铁路联调联试必要性、特点、组织形式、实施流程和关健控制,总结了早前联调联试及运行试验取得的成绩和相关启示。
杨宏图[2]从联调联试和运行试验的前期准备工作、前提条件确认和现场组织实施等方面进行了深入分析探讨。
魏亚辉[3]对联调联试组织管理中存在的协调配合、安全管理、测试工作等方面存在困难进行分析,提出构建标准化的组织机构、工作流程、制度等。
由此可见,自2008年我国第1条高速铁路开通运营以来,关于高速铁路联调联试组织工作[4]、风险研判[5]、计划管理[6]等,众多学者开展讨论,理论与实证成果均较为丰富,铁路管理部门也不断完善高速铁路联调联试相关规章制度。
但由于每条新建高速铁路建设时间、所在地点、外部环境以及施工单位不同而具有不同特点,各铁路局集团公司联调联试组织管理作者简介:孙爱中(1971—),男,高级工程师。
高速铁路联调联试及运行试验配合与施工安全管理办法第一章总则第一条联调联试及运行试验是高速铁路开通前的一项重要工作,为规范和加强高速铁路联调联试及运行试验期间配合与施工组织管理工作,根据铁路总公司《高速铁路联调联试及运行试验实施细则》(铁总办〔2013〕107号)、《铁路营业线施工安全管理办法》(铁运〔2012〕280号)及公司相关规定,制定本办法。
第二条本办法旨在严格落实联调联试及运行试验的各项规定,以确保试验列车(含确认列车)运行安全,保证联调联试及运行试验顺利完成。
第三条本办法适用于高速铁路联调联试及运行试验设备条件确认及防护、缺陷整治、问题整改等工作。
第二章组织机构第四条公司成立联调联试及运行试验配合与施工领导小组(以下简称领导小组),组长由公司分管生产副总经理、总工程师兼任,副组长由各片区督导组组长兼任,组员由工程、安质环保、科技、物设部门负责人组成,领导小组下设现场指导组,组长由督导组组长兼任,组员由督导组成员组成;现场指导组根据督导责任片区划定。
第五条公司经理部(指挥部)成立联调联试及运行试验配合与施工工作组(以下简称工作组),组长由项目经理(指挥长)- 1 -兼任,成员由经理部(指挥部)领导、部门负责人、各基层项目部经理(架子队队长)组成。
第六条参建子(专业分)公司须成立相应的联调联试及运行试验配合与施工工作组(以下简称子公司工作组),组长由项目包保领导兼任。
第七条基层项目部(架子队)为责任区,应成立联调联试及运行试验配合与施工工作小组(以下简称工作小组),下设责任单元(不超过10个安全确认人员为1个责任单元)。
基层项目部经理(架子队队长)为责任区负责人,各责任区应明确每个责任单元的责任范围和责任单元负责人。
按每2公里配备不少于1名栅栏巡视安全确认人员,相关专业的缺陷整治按营业线施工要求配备相应的人员。
第三章职责第八条公司领导小组1.贯彻执行铁路总公司、铁路局等单位有关联调联试及运行试验的相关规定。
京福铁路客专闽赣段站房I标上饶站联调联试施工方案编制:审核:审批:中铁城建集团有限公司合福铁路上饶站房工程项目经理部二零一五年一月联调联试施工方案一、编制依据为了全面、细致的预防和遏制合福高铁联调联试施工中各类事故的发生,确保营业线联调联试施工和各类工程列车行车安全,加强施工安全的管理,按相关规定特编制本施工方案。
方案编制依据如下:1、《南昌铁路局营业线施工及安全管理细则》2、《高速铁路联调联试及运行试验实施细则》(铁总办〔2013〕107号)3、《南昌铁路局高速铁路联调联试及运行试验实施办法》(南铁师〔2014〕32号)4、《合福高铁(南昌局管段)联调联试及试运行期间施工管理办法》5、《高速铁路防护栅栏管理办法》铁总运【2014】249号二、工程概况合福高铁上饶站场总规模为2台6线,其中:基本站台1座,站台长450 m、宽12 m。
中间站台1座,站台长450 m、宽12 m。
到发线2条,车站中心轨顶设计高程为12.676m(107.607m),站台面设计高程为13.986m (108.917m)。
站台雨棚面积为10800m2。
站台雨棚为钢结构,采用单柱两侧悬挑结构。
三、施工前安全准备工作1、项目部每月将下月施工计划上报南昌铁路局主管业务处。
经主管部门批准后,任何人不得随意改变;承担施工任务的工段必须认真组织作业队伍做好准备工作,在施工中加强施工管理,确保准时准点完成施工任务,以确保铁路运输安全2、项目部设专门工作人员与南昌铁路局及上级主管部门进行联系、沟通,工作小组由现场施工负责人、驻站联络员、现场防护员、安全员组成。
3、充分完善施工安全保证体系,严格安全责任制。
1)项目经理作为联调联试施工负责人,对该项施工的安全工作全面负责。
2)施工负责人必需认真落实安全措施并经常对现场技术、管理机作业人员进行遵章守纪的教育,切实做到令行禁止。
3)安全员必需认真履行安全管理和日常检查的职责,制止一切违章和野蛮作业,认真细致地做好施工安全隐患排查工作,杜绝将隐患演变成事故。
中铁十二局集团沪昆客专HKJX—FJ2表项目经理部关于联调联试期间安全管理办法联调联试对于沪昆客专高铁工程的顺利运营具有十分重要的作用,一丝不苟的做好各项安全工作,确保联调联试期间的行车及施工安全就是项目经理部的在此期间的首要任务。
沪昆客专HKJX—FJ2标项目经理部部通过以下6条措施强化联调联试期间的安全管理:一、强化制度。
项目经理部首先从制度入手,制定了《关于联调联试安全管理实施细则》,保证安全工作有章可循,有据可依。
二、安全教育全体参试单位和人员应把安全工作放在首位,强化安全风险意识,加强源头管理和过程控制,确保联调联试及运行试验安全。
1.所有作业人员必须重新进行安全教育培训,培训内容是原铁道部印发《铁路营业线施工安全管理办法》、《电气化铁路有关人员电器安全有关规则》(铁运〔2013〕60号)、南昌铁路局《营业线施工及安全管理细则》(南铁运〔2012〕610号)及本通知内容,并留存相关培训证明资料,经考试合格后方可上岗。
2.每次作业必须组织安全技术交底,明确安全注意事项和防护重点。
3.开好班前碰头会,明确作业内容、地点、时间及具体安全措施。
4.现场施工作业人员必须穿戴经检测合格的劳动安全防护用品,并依据安全作业规程设置规定数量的作业监护人。
三、明确职责,落实责任。
项目经理部根据联调联试期间的工作特点,重新划分了安全、生产调度、质量三个前方部门职能,明确各自责任。
四、严格执行安全管控制度。
1.项目经理部按要求选派了驻站联络员,24小时轮流值守行车调度室,确保与南昌铁路局行车管理部门的信息畅通。
项目经理部和各管理单位及时沟通,确保行车计划和施工要点计划的申报和批准信息精确误,做到第一时间掌握并下达行车信息及施工命令,既保证行车安全,又充分保证要点时间内的施工安全。
根据联调联试期间试验列车白天检测,夜晚停轮以及“行车不施工,施工不行车的”原则,充分利用夜晚时段组织施工,每次施工完成后,无论是深夜还是凌晨,安全员与巡道员严格执行巡道检查制度,对各站台、雨棚进行巡察,防止人员、机具、材料等遗漏,导致给检测列车高速行驶带来隐患。
城市轨道交通工程联合调试、试运行及竣工验收配合方案1.第一节联合调试配合方案1.联合调试配合组织机构联合调试是衔接工程建设阶段和运营阶段的关键环节,是对工程建设成果的综合测试和检验,联合调试的顺利与否,直接影响地铁开通运营情况。
为此,必须建立一套完整、可行的项目管理体系,包括组织管理、质量管理、安全管理和进度管理等,通过参与各方的密切协作,确保联合调试工作的高质量、高效率的完成。
针对本项目,由项目公司组织成立“联合调试配合领导小组”,配备参与项目建设的各标段项目部管理骨干、具有丰富系统调试经验的专业技术人员,以认真负责的态度,按照联合调试大纲,积极参与配合业主和系统集成商(供货商)的联合调试工作,为联合调试提供有力的专业调试配合支持、后勤保障支持以及安全质量管理支持。
联合调试配合组织机构见图4-3-1-1。
2.联合试调职责划分联合调试工作在地铁公司组织的“联合调试领导小组”统一领导下,由项目公司组织的“联合调试配合领导小组”负责项目公司内部协调、配合组织工作。
该领导小组由项目公司总工程师任组长,负责组织和协调各专业安装承包商积极参与配合联合调试工作。
联合调试配合领导小组成立后,负责牵头成立各专业调试配合组、安全质量管理小组、后勤保障小组。
各专业调试配合组由标段项目部专业工程师、各专业安装承包商现场技术工程师、安装工程师以及直接参与本项目各专业的技术人员等组成。
2.1联合调试配合领导小组职责1)管理和督促专业调试配合组、安全质量管理小组、后勤保障小组做好联调配合、支持工作;2)协调及处理联调配合中出现的有关问题,督促专业调试配合组对涉及我方的问题尽快分析处理,排除故障,保证联合调试按计划顺利进行等;3)接受地铁公司“联合调试领导小组”的统一领导,传达联合调试安排要求,汇报联合调试进度和存在的问题。
2.2专业调试配合组职责1)负责现场联调工作的配合、协调,提供现场联调环境;2)根据调试大纲和调试方案,落实调试条件,上报业主和系统集成商(供货商)现场技术人员;3)根据联调计划和联调方案,配合供电、通信、信号、FAS、综合监控等各专业调试技术人员开展联调工作;4)负责联调过程中的设备有负荷及无负荷运行测试时就地设备复位监督工作;5)协调、配合和处理各系统调试、联调中遇到的重要问题,做好现场故障处理及应急抢险准备工作;6)积极参与联合调试工作,了解和掌握相关系统的性能、调试方法、故障判断与排除技术,以及配合调试原始数据的记录、收集和整理工作;7)参加联合调试各阶段工作协调或总结、分析会议;8)负责联调期间的成品保护。
联调联试平安(píng ān)施工(shī gōng)方案联调联试平安(píng ān)施工(shī gōng)方案一、编制(biānzhì)依据为了全面、细致的预防和遏制京沈客专联调联试施工中各类事故的发生,确保联调联试施工和各类工程列车行车平安,加强施工平安的管理,按相关规定特编制本施工方案。
方案编制依据如下:1、《铁路营业线施工平安管理方法》(《建设管理制度》2022年)2、《工程列车运行期间行车与施工平安管理方法》(《建设管理制度》〔2022)下)3、京沈公司下发的“沈阳局集团公司关于印发《京沈客专综合试验、联调联试期间施工管理方法》的通知征求意见稿〞二、工程概况京沈客专辽宁段ZF-1标共设5座车站,具体情况为:北票东站位于辽宁省北票市,站房中心里程为DK454+650,站台雨棚总覆盖面积7200 ㎡,覆盖宽度为8.0m,结构形式为单柱双悬挑,每侧挑出长度4.0m。
站台为2台4线形式。
根本站台:450m×8m×1.25m;二站台:450m×8m×1.25m;通过1条旅客地道组织进出站人流。
朝阳北站位于辽宁省朝阳市,朝阳北站站站房中心里程为DK417+400,站台雨棚结构形式为框架结构,覆盖总面积为15862.86㎡,一站台覆盖面积为5314.49 ㎡,二站台覆盖面积为5256.21 ㎡,三站台覆盖面积为5292.16㎡。
站台雨棚覆盖长度为450m,站房与通道之间玻璃雨棚面积为1380.76 ㎡。
站台设计规模为3台8线形式〔无根本站台〕。
一站台:450m×12m×1.25m;二站台:450m×12m×1.25m;三站台:450m×12m×1.25m; 通过2条旅客地道组织进出站人流,1条货运通道。
奈林皋站位于辽宁省朝阳市朝阳县东大道乡奈林皋村,站房中心里程为DK378+610,车站总规模为二台四线;站台尺寸为450m×8.0m×1.25m,站台柱雨棚覆盖长度为450m,站台铺装面积7200㎡,雨棚覆盖面积8801 ㎡,设旅客地道一座,净宽8m,净高4.0m。
中国铁路总公司文件铁总办〔2013〕107号中国铁路总公司关于印发高速铁路联调联试及运行试验实施细则的通知各铁路局、各铁路公司筹备组、各铁路公安局、铁科院:现发布高速铁路联调联试及运行试验实施细则,自2013年10月1日起施行;高速铁路联调联试及运行试验实施细则第一章总则第一条为规范和加强高速铁路联调联试及运行试验组织管理,根据高速铁路竣工验收办法和中国铁路总公司以下简称总公司相关规定,制定本细则;第二条本细则适用于总公司负责管理的新建高速铁路;总公司负责管理的其他新建铁路项目需要进行验证性综合调试和动态检测的,可参照执行;第三条联调联试及运行试验是动态验收的主要内客,联调联试实施过程中进行动态检测;联调联试及运行试验组织实施必须严格履行程序,坚持标准,保证质量,确保安全;第四条在总公司协调指导下,联调联试及运行试验由铁路局组织实施,建设单位、检测测试单位及其他参试单位应按照各自职责做好有关工作;第五条建设单位应在联调联试开始6个月前,就联调联试及运行试验的工作组织和检测测试,分别与铁路局和检测测试单位达成委托意向,并在联调联试开始前签订协议;第二章联调联试及运行试验组织第六条总公司成立高速铁路联调联试及运行试验协调组以下简称总公司协调组,由总公司总工程师任组长,工程管理中心、运输局负责人为副组长,计划统计、财务、科技管理、建设管理部,安全监督管理局,铁路公安局,鉴定中心等部门和单位的负责人参加,统一协调高速铁路联调联试及运行试验工作;总公司协调组办公室设在工程管理中心;第七条在总公司协调组领导下,工程管理中心负责牵头协调指导联调联试工作和运行试验期间的各专业复测、补测,运输局负责牵头协调指导运行试验工作和联调联试期间的行车组织;第八条铁路局动态验收领导小组负责联调联试及运行试验工作,协调解央现场试验中的重大问题;动态验收领导小组下设现场指挥部,具体负责联调联试及运行试验的日常组织实施;第九条现场指挥部总指挥由铁路局分管领导担任联调联试期间的工作由铁路局总工程师或分管副局长牵头组织,运行试验期间的工作原则上由铁路局分管运输的副局长牵头组织,副总指挥由建设单位和检测测试单位分管领导担任;勘察设计、施工、监理单位和系统集成商、设备供应商负责人员,应按照动态验收领导小组要求,在现场指挥部领导下开展工作;第十条现场指挥部报据工作需要,可设综合协调、运输组织、检测测试、设备保障、安垒保卫、综合信息和后勤服务等工作组,综合协调组由铁路局总工程师室或建设处负责人担任组长;运输组织组由铁路局运输处负责人担任组长;检测测试组由检测测试单位的现场负责人担任组长;设备保障组可按工务、电务、供电、机务、车辆、客服、信息、房建等专业设置,分别由铁路局专业处室负责人担任组长;其他工作组组长,以及各工作组含各专业设备保障组人员、具体职责,由动态验收领导小组在实施方案中明确;第十一条现场指挥部设立临时调度台或在铁路局调度所设立临时调度台,现场指挥部设立调度复示联络台,由铁路局调度所分管领导负责,在现场指挥部领导下负责联调联试及运行试验的调度指挥工作;第十二条各单位参加联调联试及运行试验的人员应相对固定,参加现场指挥部工作的铁路局处室、站段人员,原则上不再参加其他日常运输生产工作;铁路局分管领导无特殊情况应参加现场指挥部每日交班会,亲自组织研究解决试验中存在的问题;第三章参试单位职责第十三条铁路局负责组织联调联试及运行试验,参与编制联调联试及运行试验大纲以下简称试验大纲并组织初步审查,组织编制实施方案;组织编制联调联试及运行试验期间行车组织、施工管理、设备运用维护、安全管理、应急救援等制度、办法;联调联试开始前组织接管行车设备,牵头组织确认联调联试及运行试验开始条件、试验列车每日上线条件;全面负责联调联试及运行试验期间的行车组织、安全管理,以及试验机车车辆、综合检测列车和其他试验动车组的整备检修;配合开展测试工作,督导固定设备、设施的整治精调;组织完成联调联试及运行试验工作总结,根据检测测试单位编制的动态检测报告及运行试验报告,会同建设单位编制动态验收报告等;第十四条建设单位委托检测测试单位编制试验大纲,参与编制试验大纲及实施方案;组织设计、施工等单位保证联调联试工程条件,配合铁路局做好行车设备接菅,按相关规定组织做好生产生活用房、维修机具、备品备件的移交;蛆织设计和施工单位,对联调联试及运行试验中发现的工程问题进行整改、优化;督导施工现场安垒管理;负责后勤保障工作;根据检测测试单位编制的动态检测报告及运行试验报告,会同铁路局编制动态验收报告等;第十五条检测测试单位幸头编制试验大纲,参与编制实施方案;具体负责联调联试及运行试验的检测测试工作,及时分析、整理、发布测试数据,提出问题及整改建议;保证检测设备工作状态和运行安全,负责检测人员安全管理;编制动态检测报告及运行试验报告等;第十六条相关铁路公安局负责联调联试及运行试验期间的安全保卫工作;第十七条勘察设计单位按要求提供相关技术资料,解决与设计相关问题的整改、优化等;施工单位、集成商和设备供应商提供相关技术资料和自检报告,根据测试结果组织人员进行问题整改和系统精调、优化等;监理单位监督相关单位完成问题整改、系统精调及优化等;第四章试验大纲编制与审批第十八条根据建设单位委托,检测测试单位牵头编制试验大纲,在静态验收完成40日前完成,铁路局、建设单位参加试验大纲编制;第十九条联调联试及运行试验范围应与工程验收范围一致,工作时间应结合项目技术构成、速度等级、线路长度、涉及既有枢纽检测测试工作量等因素合理确定,一般为3至8个月,其中运行试验时间厚则上不少于1个月;联调联试时间安排应考虑问题整改的施工时间;联调联试及运行试验范围、工作时间,在试验大纲中明确;第二十条联调联试及运行试验的项目、方法、内容、要求,评价标准,数据处理分析,测点布置原则等,执行高速铁路工程动态验收技术规范和其他相关规章规范;具体测点布置、测试场景,以及故障模拟和应急救援演练场景选取等,应结台项目具体情况进行细化、优化;第二十一条为提高试验效率,线路里程较长的项目可分区段组织联调联试,区段之间应适度重叠;联调联试区段划分应统筹考虑工程进度、动车运用所位置、铁路局管辖范围、现场生产生活条件等因素,并在试验大纲中明确;第二十二条静态验收完成30日前,由铁路局车头,建设、检测测试单位参加,对试验大纲进行初步审查,铁路局行文将初步审查意见上报工程管理中心,试验大纲送审稿同时上报;第二十三条工程管理中心牵头,总公司机关相关部门和单位参加,组织专家对上报的试验大纲进行审查,工程管理中心起草批复文件,按规定程序下发;第五章实施方案、规章制度制定及人员准备第二十四条铁路局牵头,建设、检测测试等单位参加,根据批复的试验大纲,制定联调联试及运行试验实施方案;实施方案应包括工程和设备概况、实施依据、总体目标及试验目的、试验范围与内容、前提条件、轮廓安排概要计划、组织机构及职责分工、工作制度、安全管理措施等;第二十五条铁路局各专业管理部门根据试验大纲、实施方案和相关规定,结合专业工作特点,组织制定联调联试及运行试验期间的行车组织、调度指挥、施工管理、接触网停送电管理、每日试验列车开行条件确认、设备保障、安全管理、后勤保陴、应急处置、信息管理等方面的制度、办法和细则;制度、办法和细则可作为实施方案附件一并公布;第二十六条铁路局相关车务、机务、车辆、工务、电务、供电等站段及其他参试单位,根据试验大纲、实施方案和专业管理部门制定的制度、办法和细则,组织制定细化措施,特别要明确保证行车安全的细化措施;第二十七条铁路局应提前研究站段和岗位设置方案,做好人员选拔培训工作,确保联调联试及运行试验工作顺利实施;联调联试开始前,完成相关站段、车间、工区等机构和岗位的设置,明确相应职责,涉及联调联试的工作人员到位;运行试验开始前,全部人员到位;第六章联调联试及运行试验条件第二十八条联调联试工作开展条件:1.各专业涉及联调联试的主体及配套工程完成,工程竣工图纸和牵引供电、电力、通信、信号系统技术文件、运用维护手册齐全,完成系统检测、调试、动态测试和分系统集成试验,并提供测试报告;2.静态验收合格,影响联调联试的问题已整改完毕,并由铁路局会同建设单位复检合格;采用综合检测列车上线进行实车试验前,工务、供电、电务各专业应完成工程静态验收,且静态验收报告通过总公司专业专家组审查,专家意见认定具备联调联试条件,或提出的影响联调联试的问题已整改完毕,并由铁路局会同建设单位复检合格;其他专业,铁路局已牵头确认不存在影响综合检测列车上线试验的问题;3.建设单位已分别与铁路局和检测测试单位签订联调联试、运行试验工作组织及检测测试委托协议;试验大纲已经总公司批复,实施方案及有关制度、办法、细则制定完毕并发布,铁路局已牵头组织参加试验人员学习掌握;4.联调联试现场组织机构组建完毕,参试人员到位,工作机制已经建立,安全防护、治安措施到位;试验用机车车辆、综合检测列车和其他试验动车组调配,以及现场测试仪器设备安装调试等准备工作完成;5.铁路局已组织开行由轨道、接触网、电务等专业检测车组成的检测列车,对轨道、接触网、GSM-R等王要行车设备状态进行动态检查,确认具备综合检测列车上线试验条件;第二十九条为确保联调联试安全、高效开展,综合检测列车上线实车试验前,铁路局牵头组织,建设、检测测试等单位参加,重点对以下条件进行逐项确认:1.各专业影响联调联试行车安全的工程全部完成;2.轨道表面无可动物体,有砟轨道道床状态参数、道床断面满足标准要求;3.正线轨道精调完成,利用轨道检查车进行最高时速160公里动态检测,按时速200 - 250公里客运专线轨道动态管理标准评判,无Ⅲ级及以上偏差;4.各车站到发线达速,具备接发试验列车条件;5.钢轨厚则上完成预打磨;6.道岔工电联调完成,正常运转;7.线路标识按规定全部安装完毕;8.区间和车站站台、雨棚等设备设施满足铁路建筑限界标准要求;9.车站和区间线路两侧防护栅栏,桥梁防护栏杆、疏散通道,声风屏障,屏蔽门/安全门,以及其它安全设施按设计安装完毕;10.站场内和区间线路光、电缆沟槽全部贯通,光、电缆入槽、盖板覆盖;11.车站和区间路料、垃圾已彻底清理,站场及隧道除尘完成;12.牵引供电系统满足联调联试负荷需求;接触网按设计要求安装调整到位,完成冷热滑试验;利用接触网检测车进行最高时速160公里动态检测,安全性指标拉出值不大于450mm、接触线高度满足绝缘及受电弓工作高度要求,平顺性指标硬点小于490m/s2;13.通信系统开通,具备信号安全数据网通信条件;GSM-R电磁环境干扰清频、网优工作基本完成,满足列控系统调试条件;现场指挥部临时调度台或铁路局调度所临时调度台及现场指挥部调度复示联络台、各车站调度已开通使用;14.信号安全数据同工作正常、稳定;应答器安装位置正确;列控中心及轨道电路载频、码序正确,工作稳定;车站联锁试验完成,联锁关系正确,道岔具备不如锁条件;CTC系统具备列车进路办理和运行显示等功能;信号集中监测系统功能正常;信号系统集成试验完成后,CTCS-2或CTCS-3级列控系统功能、性能符合设计要求;15.现场指挥部及临时调度台或铁路局调度所临时调度台及现场指挥部调度复示联络台组建完成,办公设备到位,具备工作条件;16.各车站行车室,通信、信号、电力等设备用房按设计完成施工,室内工作环境、防雷及接地等符合设计及相差标准要求,具备使用条件;17.新建动车运用所投入使用,具备综合检测列车和其他试验动车组停放整备和二级及以下检修能力;未新建动车运用所的线路,可利用既有动车运用所完成相关作业;18.枢纽内衔接既有线各联络线及动车组出A库线路轨道、接触网、通信、信号等具备条件,试验列车和动车组原则上按设计速度运行;第三十条铁路局牵头确认具备联调联试综合检测列车上线条件后,行文报工程管理中心和运输局备案,启动联调联试工作;第三十一条联调联试结束后、运行试验开始前,铁路局牵头,建设、检测测试等单位参加,对联调联试中发现的影响运行试验的问题整改情况共同进行检查;确认整改工作完成、具备运行试验条件,并书面明确运行试验行车条件后,启动运行试验工作;进行故障模拟和应急救援演练前,铁路局还应车头制定细化方案;第七章试验机车车辆、综合检测列车和其他试验动车组管理第三十二条试验需要的由机车牵引的隔离车和轨道、接触网、电务等专业检测车组成的检测列车,准备和运用检修由组织试验的铁路局负责;特殊情况下,专业检测车需要由总公司协调的,铁路局应于联调联试计划开始前40天书面报运输局和工程管理中心;轨道、接触网、电务专业检测车的铁路局间调配,分别由运输局工务、供电、电务部协调解决,在联调联试开始前到位;联调联试开始后,专业检测车发生故障影响试验正常开展,需要由总公司协调的,铁路局应立即报运输局协调解决;第三十三条配属铁路局和检测测试单位的综合检测列车,由总公司统一安排使用;承担营业线日常周期性检测和联调联试任务的各综合检测列车使用分工,由运输局工务部和工程管理中心定期或不定期商定;第三十四条用于联调联试的综台检测列车,由工程管理中心和运输局统一安排;检测测试单位在工程管理中心指导下,负责具体编制和提出使用需求计划及列车调动申请;1.根据各新建高速铁路项目指导性施工组织设计中联调联试时间安排,检测测试单位于每午1月20日前,完成当年联调联试综合检测列车使用年度轮廓计划编制,报工程管理中心审核后,提交运输局;因维修等原因,综合检测列车不能满足年度轮廓计划需求时,运输局应商工程管理中心进行调整;优化调整后仍影响年度总体开通目标时,报总公司协调组研究协调;2.根据各项目联调联试总体计划安排,检测测试单位于每月25日前,完成次月联调联试综合检测列车使用月度概要计划编制,报工程管理中心审核后,提交运输局;因维修等原因,综合检测列车不能满足月度概要计划需求时,运输局应商工程管理中心进行调整;优化调整后仍影响项目开通目标或对试验总体进度有较大影响时,报总公司协调组研究协调;3.根据各项目联调联试实际进展,检测测试单位原则上提前10天书面提出综合检测列车跨铁路局具体调动申请,报工程管理中心审核后提交运输局,运输局以电报形式公布回送调动计划;回送调动计划包括综合检测列车回送调动具体时间、运行径路、回送车编挂要求及加油安排无火回送时、动车组司机和随车机械师担当等内容;因特殊原因需临时对综合检测列车进行跨铁路局调动时,由工程管理中心商运输局,以电报或调度命令形式公布回送调动计划;运输局对综台检测列车回送调动进行动态跟踪和重点掌握;4.装有LKJ、CIR设备的综告检测列车有动力回送时,调动电报收报单位或调度命令受令处所,应包括综合检测列车配属单位含委托管理单位和LKJ、CIR设备配属单位含委托管理单位的电务部门,确保LKJ、CIR数据在调动前按规定完成搜集、编制和换装;5.联调联试和运行试验期间,铁路局未经工程管理中心和运输局工务部同意,不得安排综合检测列车用于检测测试工作以外的其他任务;第三十五条联调联试及运行试验期间,综合检测列车运用管理和动车组二级及以下检修和专项修含ATP车载设备一、二级检修,LKJ和CIR设备出入库检测,LKJ数据换装,CIR设备的GIS数据加载等.以及发生故障含电务车载设备故障,后临时维修,原则上由组织试验的铁路局负责;综合检测列车动车组三级及以上维修含电务车载设备高级修、电务车载设备软件升级,由配属铁路局负责配属检测测试单位委托铁路局管理的综合检测列车,由受委托的铁路局负责;第三十条综合检测列车检测设备日常运用管理和维修维护.由检测测试单位负责;联调联试及运行试验期间,检测设备发生故障时,检测测试单位应及时向组织试验的铁路局申请进行维修作业,铁路局应积极配合;第三十七条联调联试中进行逐级提速的重联动车组、信号系统集成商在联调联试前进行集成试验的动车组,以及信号系联调联试所需的动车组,原则上由组织试验的铁路局提供,在属动车组中抽调;铁路局暂未配属试验所需型号动车组或配属车组不能满足试验需求时,应在有关项目试验开始前20天书报运输局、工程管理中心,由运输局车辆部协调解决,在项目验开始前到位;运行试验采用铁路局配属动车组;第八章计划管理第三十八条编制试验大纲时,应同时编制联调联试及运试验概要计划,作为试验的指导性计划和轮廓安排;概要计划要包括试验区段、测试项目、阶段任务名称、时间、用车等,由铁路局、建设单位、检测测试单位共同研究,检测测试单位具体负责编制;第三十九条现场指挥部应组织编制联调联试总体计划和日计划;根据工作需要,可组织编制联调联试阶段计划或周计划;1.联调联试总体计划主要包括测试日期、区段、用车、内容包括项目、速度级、往返次数等,以日为单位安排全部检测测试工作,由铁路局、建设单位、检测测试单位共同研究,检测测试单位具体负责编制,在联调联试开始前完成;2.联调联试日计划主要包括次日检测测试、运输组织、施工计划,原则上应在每日12: 00前编制完成初稿,在日交班会上研究确定; 检测测试计划主要包括测试区段、内容、时间、用车、进路、速度、次数、注意事项及配合要求等,由现场指挥部的检测测试组牵头组织编制;运输组织计划主要包括试验用车、试验区段、检测测试内容、列车编组、运行计划及速度、行车指挥人、行车组织注意事项、安全措施、列车乘务及保洁担当、干部及管理人员添乘要求、后勤安排等,由现场指挥部的运精组织组牵头组织编制;检测测试日计划可作为运输组织日计划的附件;施工计划主要包括施工作业地点或区段、内容、起始和结束时间、施工设备及用车、安垒措施、配合要求等,根据施工单位和设备管理单位提报的施工计划申请,由现场指挥部的运输组织组会同设备保障组组织编制;第四十条现场指挥部应组织编制运行试验总体计划、阶段计划和日计划;1.运行试验总体计划主要包括运行试验各阶段划分、时间和行车组织要求等,是运行试验的整体计划安排,应在运行试验开始前编制完成;2.运行试验可划分为运行图参数测试、故障模拟、应急救援演练、按图行车试验等阶段,其中:按图行车试验根据运营初期基本运行图或运行试验基本运行图,可划分为抽线运行试验和满图运行试验阶段;故障模拟、应急救援演练可与按图行车试验结合进行; 运行试验阶段计划主要包括试验任务和项目、时间、列车开行方案等,应在运行试验每一阶段开始前编制完成;3.运行试验日计划主要包括次日试验任务和内容、列车开行区段、列车对数、运行时刻、车底运用、乘务担当、安全措施等;在进行运行图参数测试时,日计划还应包括测试区段、内客、时间、用车、进路、速度、次数、注意事项及配合要求等;在进行故障模拟及应急救援演练时,日计划还应包括故障模拟和应急救援演练的场景、地点、时间、流程,以及各岗位人员作业内容、程序等;运行试验日计划原则上应在每日12:00前编制完成初稿,在日交班会上研究确定;运行试验期间,一个阶段内每日试验内容、项目和要求完全相同,且阶段计划已对相关内客进行细化时,可不再单独编制日计划;第四十一条高速铁路联调联试及运行试验工作计划,由现场指挥部组织实施;实施过程中,因天气、设备故障、问题整改等因素影响,试验工作计。
1 目标计划管理是项目管理的重要内容和方法,是为了确保能够在规定时间内实现项目目标,对项目活动进度及日程安排所进行的管理过程。
合理安排项目计划,是有效控制项目成本,保证安全和质量的重要方法与手段。
高速铁路工程项目静态验收完成后,需要采用检测列车、综合检测列车、其他试验列车及相关检测设备进行联调联试,对各系统的功能、性能、状态和系统间匹配关系进行综合检测、验证、调整和优化,使整体系统达到设计要求。
联调联试既是工程建设的重要构成、动态验收的主要工作,又是安全评估的主要依据、运营准备的关键阶段和开通运营的前提条件,参与单位和人员众多,标准要求严格,工作组织复杂,并存在一定的安全风险。
因此,加强联调联试计划编制、执行、调整和考核管理,合理利用试验资源,统筹试验组织实施,使联调联试工作始终处于科学、有序、可控的状态,具有重要意义。
联调联试计划管理既是高速铁路工程项目联调联试组织实施的工作重点,也是保证联调联试任务按期完成的重要技术手段。
2 主要内容联调联试计划管理一般包括计划编制、计划控制和计划优化3部分。
2.1 计划编制联调联试计划编制应遵循科学性、完备性和可预见性的原则,根据高速铁路工程项目指导性施工组织设计和实际工程进度,在确定的时间内安排试验大纲规定的全部试验项目与内容。
计划编制的成果形式主要有概要计划、总体计划和日计划。
按照工作需要,还可编制阶段计划和周计划。
联调联试概要计划作为试验的指导性计划和轮廓安排,在编制,联调联试大纲时同步编制完成,一般采用Project软件编制,并以甘特图的形式体现联调联试的整体计划安排,主要包括试验区段、测试项目、阶段任务名称、时间和用车等。
用于定义和约定联调联试各关键阶段开始、结束时间,以使各参试单位同步开展相关准备工作。
高速铁路联调联试计划管理魏亚辉:中国铁道科学研究院铁道科学技术研究发展中心,副研究员,北京,100081摘 要:联调联试是高速铁路竣工验收中的关键环节,计划管理是保证联调联试顺利完成的一项重要工作。
高速铁路联调联试工作实施方案为做好沪昆高铁联调联试及试运行期间的工作,确保沪昆高铁顺利开通运营,根据南昌铁路局《沪昆高铁联调联试及动态检测实施方案》(南铁师〔2014〕52号)、南昌铁路局工务处关于公布《沪昆高铁联调联试工务系统组织方案》(工高〔2014〕20号),现将我段沪昆高铁联调联试期间组织方案公布如下,请遵照执行。
一、加强组织领导(一)成立南昌西工务段联调联试工作领导小组组长:段长、党委书记副组长:副段长、段长助理组员:机关各科室科长、各车间主任、支部书记工作职责:负责协调联调联试期间全段各项工作,组织、分析处理联调联试期间的各项安全管理问题,负责联调联试过程中事故、设备故障的应急指挥、组织协调工作。
(二)成立各专业工作组段领导小组下设四个专业组1.联调联试安全调度组组长:组员:工作职责:主要负责对沪昆客专联调联试期间各类施工、日常维修作业的审核、协调及提报,准确掌握联调联试期间设备开通情况、每日施工动态,收集各类安全信息,及时向段汇报相关工作,起到上传下达的作用2.联调联试确认车添乘组组长:组员:工作职责:负责联调联试期间检测列车、动车组列车及综合检测列车的添乘工作,及时将添乘信息汇报段各工作组。
3.线路验收组线路验收组分沪昆客专东线验收组和西线验收组。
(1)线路东线验收组组长:组员:工作职责:负责沪昆东线轨道结构、钢轨验收工作,全面掌握东线轨道结构施工质量及存在问题,严格做好信息管理,有序组织验收工作,严格验收组工作纪律,处理好建设单位、施工单位、监理单位、路局专业处室的协调沟通。
(2)线路西线验收组组长:组员:工作职责:负责做好检查前期验收中发现问题的整改销号,对验收遗留问题进行复查,督促销号并做好信息统计工作,全面掌握西线设备质量。
参与建设单位对存在问题的观测工作,督导精调各工务段做好联调联试工作。
4.路桥验收组路桥验收组分沪昆客专东线验收组和西线验收组。
(1)路桥东线验收组组长:组员:主要职责:负责沪昆东线桥梁、路基涵洞、隧道、绿化、安防的验收工作,全面掌握东线路桥专业施工质量及存在问题,全面排查路桥隐患问题,有序组织验收工作,严格验收组工作纪律,处理好建设单位、施工单位、监理单位、路局专业处室的协调沟通。
