某酒店钢结构施工方案
- 格式:doc
- 大小:1.64 MB
- 文档页数:166

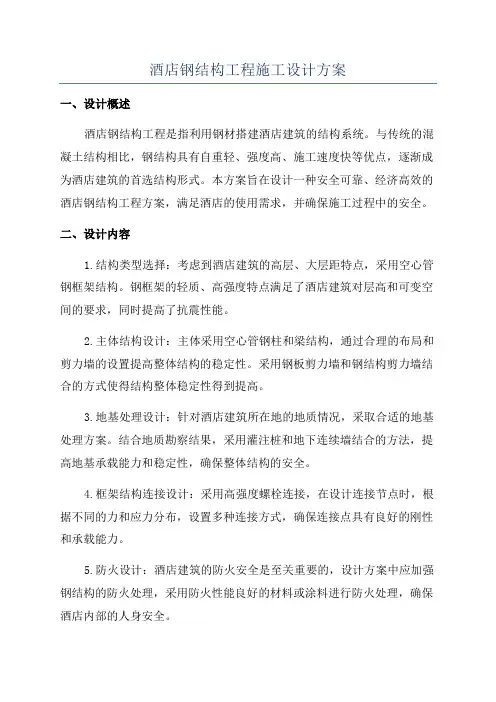

酒店钢结构工程施工设计方案一、设计概述酒店钢结构工程是指利用钢材搭建酒店建筑的结构系统。
与传统的混凝土结构相比,钢结构具有自重轻、强度高、施工速度快等优点,逐渐成为酒店建筑的首选结构形式。
本方案旨在设计一种安全可靠、经济高效的酒店钢结构工程方案,满足酒店的使用需求,并确保施工过程中的安全。
二、设计内容1.结构类型选择:考虑到酒店建筑的高层、大层距特点,采用空心管钢框架结构。
钢框架的轻质、高强度特点满足了酒店建筑对层高和可变空间的要求,同时提高了抗震性能。
2.主体结构设计:主体采用空心管钢柱和梁结构,通过合理的布局和剪力墙的设置提高整体结构的稳定性。
采用钢板剪力墙和钢结构剪力墙结合的方式使得结构整体稳定性得到提高。
3.地基处理设计:针对酒店建筑所在地的地质情况,采取合适的地基处理方案。
结合地质勘察结果,采用灌注桩和地下连续墙结合的方法,提高地基承载能力和稳定性,确保整体结构的安全。
4.框架结构连接设计:采用高强度螺栓连接,在设计连接节点时,根据不同的力和应力分布,设置多种连接方式,确保连接点具有良好的刚性和承载能力。
5.防火设计:酒店建筑的防火安全是至关重要的,设计方案中应加强钢结构的防火处理,采用防火性能良好的材料或涂料进行防火处理,确保酒店内部的人身安全。
6.增加节能设计:钢结构酒店在设计中应考虑节能因素,采用保温隔热材料进行外墙保温,设计合理的自然采光与通风系统,降低能耗,提高酒店整体的节能性能。
三、施工步骤及要求1.施工准备:在施工前,要进行全面的施工方案会审和大样审核。
制定详细施工方案和进度计划,明确施工任务及施工人员职责。
2.基础施工:根据设计方案进行地基处理工作,定位桩基布置,并进行桩基灌注施工。
3.钢结构构件制作与运输:根据施工图纸进行钢结构构件制作,并严格按照质量标准进行质检,保证构件质量。
将构件运输至施工现场。
4.主体结构安装:根据构件安装顺序,按照施工方案进行主体结构的装配和安装,严格控制施工质量,确保结构安全。

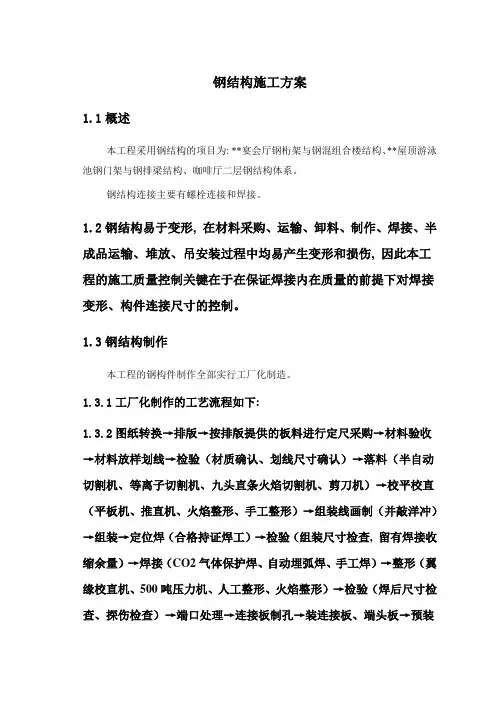

钢结构施工方案1.1概述本工程采用钢结构的项目为: **宴会厅钢桁架与钢混组合楼结构、**屋顶游泳池钢门架与钢排梁结构、咖啡厅二层钢结构体系。
钢结构连接主要有螺栓连接和焊接。
1.2钢结构易于变形, 在材料采购、运输、卸料、制作、焊接、半成品运输、堆放、吊安装过程中均易产生变形和损伤, 因此本工程的施工质量控制关键在于在保证焊接内在质量的前提下对焊接变形、构件连接尺寸的控制。
1.3钢结构制作本工程的钢构件制作全部实行工厂化制造。
1.3.1工厂化制作的工艺流程如下:1.3.2图纸转换→排版→按排版提供的板料进行定尺采购→材料验收→材料放样划线→检验(材质确认、划线尺寸确认)→落料(半自动切割机、等离子切割机、九头直条火焰切割机、剪刀机)→校平校直(平板机、推直机、火焰整形、手工整形)→组装线画制(并敲洋冲)→组装→定位焊(合格持证焊工)→检验(组装尺寸检查, 留有焊接收缩余量)→焊接(CO2气体保护焊、自动埋弧焊、手工焊)→整形(翼缘校直机、500吨压力机、人工整形、火焰整形)→检验(焊后尺寸检查、探伤检查)→端口处理→连接板制孔→装连接板、端头板→预装→喷砂→涂底漆→编号→入半成品库(随资料)。
1.3.3施工安排1.3.4本项目的工厂化制造施工以流水施工的方式进行施工作业, 将整个工程以作业性质分下料工段、组装工段、焊接工段、整形工段、制孔工段、喷砂防腐工段。
实行工段质量负责制, 上工段必须经检查合格后方能流转到下一工段施工。
1.3.5采购1.3.6材料的采购采用直接采购的方式, 即直接向钢厂定制定尺板。
当设计院出图后, 立即组织技术工艺部门对图纸进行图纸转换, 在取得设计院认可后, 再在转换图纸的基础上进行排版预算, 提出板料的长、宽及规格数量、材质和标准等, 采购部依据技术部门提供的板料预算直接向钢厂定制。
1.3.7对于工程用量较少或因设计图纸修改而来不及进行直接采购的, 可以在市场上采购, 但必须在供货质量好、信誉好的合格分供方内采购, 保证供货质量。

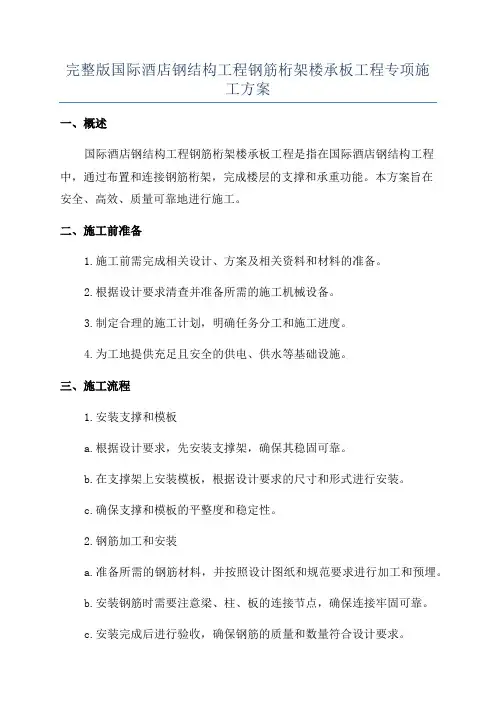

完整版国际酒店钢结构工程钢筋桁架楼承板工程专项施工方案一、概述国际酒店钢结构工程钢筋桁架楼承板工程是指在国际酒店钢结构工程中,通过布置和连接钢筋桁架,完成楼层的支撑和承重功能。
本方案旨在安全、高效、质量可靠地进行施工。
二、施工前准备1.施工前需完成相关设计、方案及相关资料和材料的准备。
2.根据设计要求清查并准备所需的施工机械设备。
3.制定合理的施工计划,明确任务分工和施工进度。
4.为工地提供充足且安全的供电、供水等基础设施。
三、施工流程1.安装支撑和模板a.根据设计要求,先安装支撑架,确保其稳固可靠。
b.在支撑架上安装模板,根据设计要求的尺寸和形式进行安装。
c.确保支撑和模板的平整度和稳定性。
2.钢筋加工和安装a.准备所需的钢筋材料,并按照设计图纸和规范要求进行加工和预埋。
b.安装钢筋时需要注意梁、柱、板的连接节点,确保连接牢固可靠。
c.安装完成后进行验收,确保钢筋的质量和数量符合设计要求。
3.混凝土浇筑a.在进行混凝土浇筑前,需充分清理支撑和模板,并进行湿润处理。
b.确保混凝土配合比符合设计要求,并按照工艺要求进行拌合。
c.浇筑时应采取适当的振捣措施,确保混凝土充实、均匀。
d.完成浇筑后,应进行养护,确保混凝土强度和表面质量。
4.拆除支撑和模板a.在混凝土达到一定强度后,可以拆除支撑和模板。
b.拆除时需遵循安全操作规范,确保操作过程中不会对混凝土产生影响。
c.在拆除后进行必要的修补和整理,确保楼承板表面光洁平整。
四、安全措施1.操作人员需具备相关工程施工相关证书,遵守操作规范和安全措施。
2.施工现场需设置明显的安全警示标志,并配备相应的安全设备和防护设施。
3.施工期间,要定期检查钢结构、支撑和模板的稳定性和完整性,并及时进行修补和更换。
4.施工时需对现场进行周边交通管制,并通知周边居民和单位避免施工区域。
5.高空作业时,必须使用合适的安全带和其他安全设备,并设置防护网等防护措施。
6.施工现场需设置灭火器材和应急疏散通道等必要设施,以应对突发火灾和其他紧急情况。

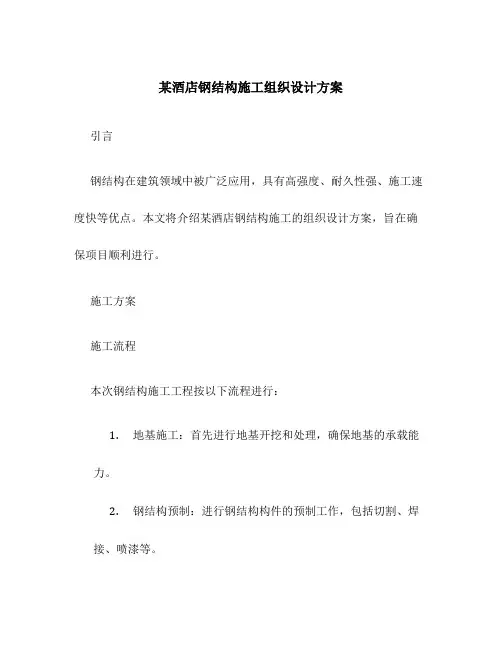

某酒店钢结构施工组织设计方案引言钢结构在建筑领域中被广泛应用,具有高强度、耐久性强、施工速度快等优点。
本文将介绍某酒店钢结构施工的组织设计方案,旨在确保项目顺利进行。
施工方案施工流程本次钢结构施工工程按以下流程进行:1.地基施工:首先进行地基开挖和处理,确保地基的承载能力。
2.钢结构预制:进行钢结构构件的预制工作,包括切割、焊接、喷漆等。
3.搭设钢结构:将预制好的钢结构构件按照设计要求进行搭设,包括支撑和连接。
4.钢结构涂装:对搭设好的钢结构进行涂装,保护结构不受腐蚀。
5.安装配套设施:在钢结构上安装配套设施,如管道、电缆等。
6.完工验收:对钢结构进行完工验收,确保质量合格。
施工组织为确保施工顺利进行,需要明确各个施工单位的职责及工作安排:1.总包单位:负责整个施工项目的组织和协调工作,包括进度控制、质量管理等。
2.钢结构供应商:负责提供符合设计要求的钢结构构件。
3.施工队伍:负责钢结构的预制、搭设及涂装工作。
4.配套设施安装单位:负责对钢结构上的配套设施进行安装。
钢结构施工工程存在一定的风险,需要进行严密的安全控制,以确保人员和财产的安全:1.安全培训:施工人员需要接受相关的安全培训,了解施工过程中的安全注意事项。
2.安全设施:在施工现场设置安全警示牌、警示线等安全设施,避免人员误入危险区域。
3.紧急预案:制定紧急预案,应对可能发生的意外情况,包括火灾、事故等。
4.安全检查:定期进行安全检查,确保施工过程中安全规范的执行。
钢结构的质量直接影响到施工工程的安全与可靠性,因此需要进行严格的质量控制:1.材料检验:对钢结构所使用的材料进行严格的检验,确保符合设计要求。
2.焊接质量控制:对焊接工艺进行严格控制,包括焊接参数、焊缝质量等。
3.结构检查:对搭设好的钢结构进行全面的检查,发现问题及时进行修复。
4.现场监督:设立专门的质量监督人员进行现场监督,确保施工质量达标。
进度管理钢结构施工工程的进度管理对于整个项目的顺利进行至关重要:1.制定施工计划:在施工前制定详细的施工计划,包括每个施工阶段的时间节点和工作任务。

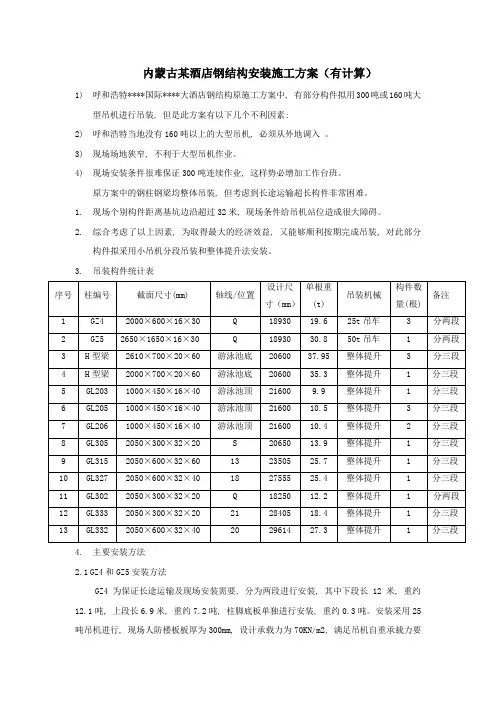

内蒙古某酒店钢结构安装施工方案(有计算)1)呼和浩特****国际****大酒店钢结构原施工方案中, 有部分构件拟用300吨或160吨大型吊机进行吊装, 但是此方案有以下几个不利因素:2)呼和浩特当地没有160吨以上的大型吊机, 必须从外地调入。
3)现场场地狭窄, 不利于大型吊机作业。
4)现场安装条件很难保证300吨连续作业, 这样势必增加工作台班。
原方案中的钢柱钢梁均整体吊装, 但考虑到长途运输超长构件非常困难。
1.现场个别构件距离基坑边沿超过32米, 现场条件给吊机站位造成很大障碍。
2.综合考虑了以上因素, 为取得最大的经济效益, 又能够顺利按期完成吊装, 对此部分构件拟采用小吊机分段吊装和整体提升法安装。
3.吊装构件统计表4.主要安装方法2.1GZ4和GZ5安装方法GZ4为保证长途运输及现场安装需要, 分为两段进行安装, 其中下段长12米, 重约12.1吨, 上段长6.9米, 重约7.2吨, 柱脚底板单独进行安装, 重约0.3吨。
安装采用25吨吊机进行, 现场人防楼板板厚为300mm, 设计承载力为70KN/m2, 满足吊机自重承载力要求。
在25吨吊机行走区域, 混凝土模板暂不拆除, 并在吊机站位的支腿位置进行重点加固支撑, 在吊机支腿处用枕木进行支撑。
下段采用工况为16.5米主臂, 7米作业半径;上段采用23.5米主臂, 10米作业半径。
GZ5分为两段, 采用50吨汽车吊进行吊装, 下段长11米, 重约17吨, 吊装工况为16米主臂, 8米作业半径;上段长约8米, 重约13.5吨, 吊装工况为22.3米主臂, 8米作业半径。
GZ4离基坑边较远, 通过滑轨将其运输到柱基处, 再用25吨吊机进行回直吊装就位。
钢柱分段表:2.1.1吊机站位10、13/Q轴吊机站位如上图所示, 吊机后支腿支撑在混凝土梁上, 前支腿位置处楼板进行重点加密支撑, 以使楼板满足吊装受力要求。
2.1.2 18/Q轴钢柱吊装吊机站位如上图, 钢柱首先由50吨吊机在基坑边回直后, 递送给25吨吊机进行吊装。
融园国际酒店的钢结构工程的施工方案(标准方案,可以直接使用,可编辑优秀版资料,欢迎下载)融园国际酒店的钢结构工程的施工方案目录一、编制依据3二、工程概况32。
1、工程概况32.2、工程特点、难点4三、整体部署53.1、施工顺序53.2、整体部署5四、主要的施工技术54.1、主要钢结构制作:54.2、主要的安装技术6五、施工进度计划9一、编制依据1、湖北弘毅建筑设计的图纸。
2、根据国家现行的有关技术标准和规范。
二、工程概况2.1、工程概况该工程是融园国际酒店工程中的钢结构工程,主要包括:a、大小两个雨棚,b、两个裙楼,c、A、B两个区域的屋顶咖啡厅,d、D区的网架结构的屋面,e屋顶及钢构架等5各部分,工程量约为1026吨.大雨棚位于D~A轴线外9.45m,2~5线,其中B→A的部分采用4mm厚的铝塑板覆盖.主龙骨采用H1000×400×12×16、H(1000~300)×400×12×16的焊接H型钢,次龙骨采用H300×200×6×8焊接H型钢及φ102×4.0成品焊管,所有焊接H型钢的材质均为Q345B。
钢构件与混凝土构件之间通过埋件连接,所有埋件均采用植筋的方式固定在混凝土构件上。
钢结构之间的连接采用高强螺栓+翼缘焊接的方式。
该部分重量约为48。
54吨,最大构件重量约为1。
8T.小雨棚位于C~A线外6.15m,11~14线,其中A轴线外采用4mm厚的铝塑板覆盖.主龙骨采用H650×220×6×10、H(650~300)×220×6×10的焊接H 型钢,次龙骨采用φ83×4。
0成品焊管,所有材质均为Q235B,其构件的连接形式,均与大雨棚一致,在此不做叙述。
该部分的重量约为11吨,最大构件重量约为0.577T。
裙房结构可分为两个部分,分别位于B~E列,1~2线和5~6线,结构形式一致,底部标高为20.770m,屋面标高为30.570m(30.270m),共有3层,标高分别为:23。

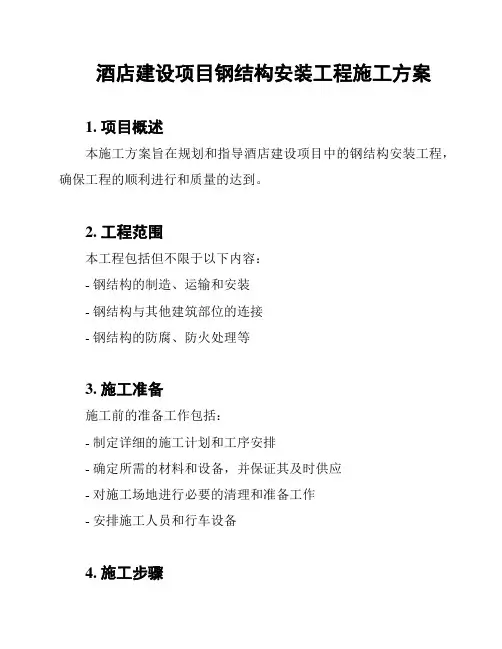

酒店建设项目钢结构安装工程施工方案1. 项目概述本施工方案旨在规划和指导酒店建设项目中的钢结构安装工程,确保工程的顺利进行和质量的达到。
2. 工程范围本工程包括但不限于以下内容:- 钢结构的制造、运输和安装- 钢结构与其他建筑部位的连接- 钢结构的防腐、防火处理等3. 施工准备施工前的准备工作包括:- 制定详细的施工计划和工序安排- 确定所需的材料和设备,并保证其及时供应- 对施工场地进行必要的清理和准备工作- 安排施工人员和行车设备4. 施工步骤4.1 钢结构制造:- 进行钢结构的车间制造,包括切割、焊接、拼装等工艺- 进行质量检查和验收,确保制造的钢结构符合设计要求和规范4.2 运输和起吊:- 安排合适的运输工具,将制造好的钢结构运输到施工现场- 使用合适的起重机械进行起吊和安装,保证安全和准确性4.3 连接和固定:- 根据设计要求和规范,进行钢结构与其他建筑部位的连接- 使用适当的固定方式,确保钢结构稳固和牢固4.4 防腐和防火处理:- 对钢结构进行防腐处理,延长其使用寿命- 进行防火涂层施工,提高钢结构的防火能力5. 质量控制本工程施工过程中,应进行严格的质量控制,包括但不限于以下措施:- 对钢结构制造过程进行质量检查和验收- 定期检查和测试已安装的钢结构的连接和固定情况- 进行施工工艺和防腐防火处理的质量检查- 做好记录和整理施工过程的质量资料6. 安全保障在施工过程中,应注意以下安全保障措施:- 按照相关规范和标准,设立安全防护措施和警示标志- 对施工人员进行安全教育和培训,提高他们的安全意识和工作能力- 定期检查和维护施工设备和工具,确保其正常运行和安全性7. 环境保护施工过程中应重视环境保护,采取合适的措施减少对环境的污染,包括但不限于以下方面:- 控制施工噪音和粉尘的产生及扩散- 合理使用和处理施工废弃物和废水- 根据相关规定进行环境监测和评估,确保施工过程达到环境要求8. 施工进度和表现支付施工进度应按照施工计划进行,如发生延误或变更,应及时采取措施调整。

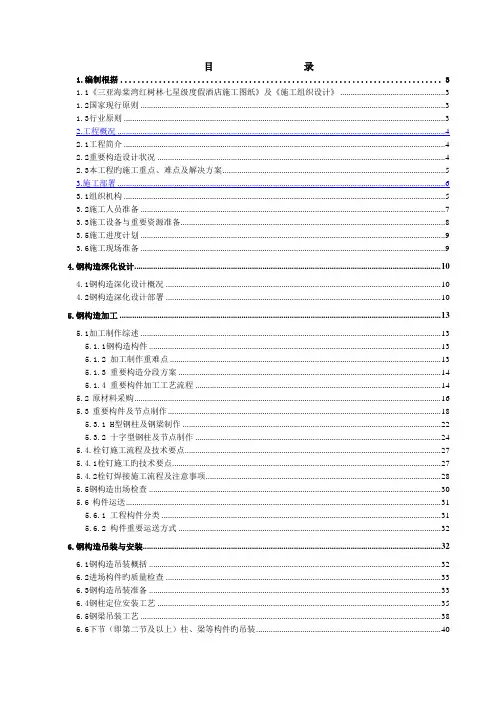

目录1.编制根据 (3)1.1《三亚海棠湾红树林七星级度假酒店施工图纸》及《施工组织设计》 (3)1.2国家现行原则 (3)1.3行业原则 (3)2.工程概况 (4)2.1工程简介 (4)2.2重要构造设计状况 (4)2.3本工程旳施工重点、难点及解决方案 (5)3.施工部署 (6)3.1组织机构 (5)3.2施工人员准备 (7)3.3施工设备与重要资源准备 (8)3.5施工进度计划 (9)3.6施工现场准备 (9)4.钢构造深化设计 (10)4.1钢构造深化设计概况 (10)4.2钢构造深化设计部署 (10)5.钢构造加工 (13)5.1加工制作综述 (13)5.1.1钢构造构件 (13)5.1.2 加工制作重难点 (13)5.1.3 重要构造分段方案 (14)5.1.4 重要构件加工工艺流程 (14)5.2原材料采购 (16)5.3重要构件及节点制作 (18)5.3.1 H型钢柱及钢梁制作 (22)5.3.2 十字型钢柱及节点制作 (24)5.4.栓钉施工流程及技术要点 (27)5.4.1栓钉施工旳技术要点 (27)5.4.2栓钉焊接施工流程及注意事项 (28)5.5钢构造出场检查 (30)5.6构件运送 (31)5.6.1 工程构件分类 (31)5.6.2 构件重要运送方式 (32)6.钢构造吊装与安装 (32)6.1钢构造吊装概括 (32)6.2进场构件旳质量检查 (33)6.3钢构造吊装准备 (33)6.4钢柱定位安装工艺 (35)6.5钢梁吊装工艺 (38)6.6下节(即第二节及以上)柱、梁等构件旳吊装 (40)6.7施工质量验收 (42)6.8吊装安全措施 (42)7.安装焊接 (43)7.1焊接节点概括 (43)7.2焊接根据 (43)7.3焊接形式 (44)7.4焊接施工组织 (45)7.5.焊接施工顺序及焊接工艺 (45)7.6焊接质量保证体系 (48)8.质量保证措施 (50)8.1建立质量保证体系 (50)8.2质量检查程序 (50)8.3质量控制重点 (50)8.4施工准备阶段旳质量控制 (50)8.5现场安装质量控制 (51)8.6测量放线旳质量保证措施 (52)8.7焊接质量保证措施 (53)8.8检查与实验 (55)8.9工程验收应提供旳有关资料 (55)9.重要安全技术保证措施及文明施工 (55)9.1安全技术保证措施 (55)9.2现场消防措施 (56)9.3文明施工措施 (57)1.编制根据1.1《XXXXXXXXXXXX七星级度假酒店施工图纸》及《施工组织设计》1.2国家现行原则1.3行业原则2.工程概况2.1工程简介2.2重要构造设计状况xxxxxxx红树林七星级度假酒店钢构造工程, 钢构造总重量约1700吨。

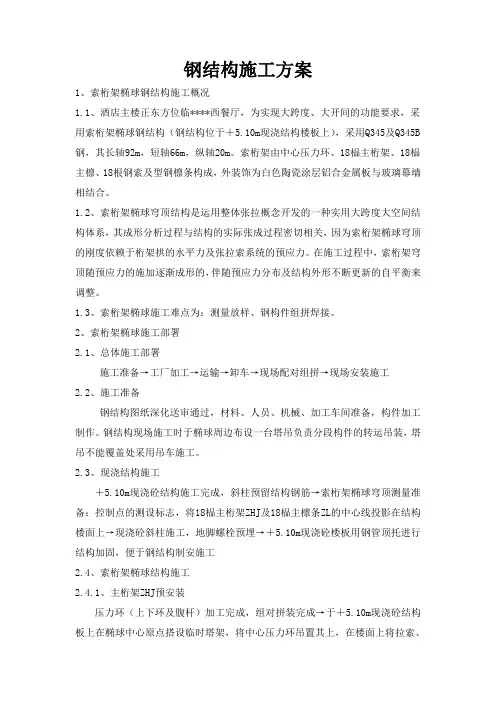

钢结构施工方案1、索桁架椭球钢结构施工概况1.1、酒店主楼正东方位临****西餐厅,为实现大跨度、大开间的功能要求,采用索桁架椭球钢结构(钢结构位于+5.10m现浇结构楼板上),采用Q345及Q345B 钢,其长轴92m,短轴66m,纵轴20m。
索桁架由中心压力环、18榀主桁架、18榀主檩、18根钢索及型钢檩条构成,外装饰为白色陶瓷涂层铝合金属板与玻璃幕墙相结合。
1.2、索桁架椭球穹顶结构是运用整体张拉概念开发的一种实用大跨度大空间结构体系,其成形分析过程与结构的实际张成过程密切相关,因为索桁架椭球穹顶的刚度依赖于桁架拱的水平力及张拉索系统的预应力。
在施工过程中,索桁架穹顶随预应力的施加逐渐成形的,伴随预应力分布及结构外形不断更新的自平衡来调整。
1.3、索桁架椭球施工难点为:测量放样、钢构件组拼焊接。
2、索桁架椭球施工部署2.1、总体施工部署施工准备→工厂加工→运输→卸车→现场配对组拼→现场安装施工2.2、施工准备钢结构图纸深化送审通过,材料、人员、机械、加工车间准备,构件加工制作。
钢结构现场施工时于椭球周边布设一台塔吊负责分段构件的转运吊装,塔吊不能覆盖处采用吊车施工。
2.3、现浇结构施工+5.10m现浇砼结构施工完成,斜柱预留结构钢筋→索桁架椭球穹顶测量准备:控制点的测设标志,将18榀主桁架ZHJ及18榀主檩条ZL的中心线投影在结构楼面上→现浇砼斜柱施工,地脚螺栓预埋→+5.10m现浇砼楼板用钢管顶托进行结构加固,便于钢结构制安施工2.4、索桁架椭球结构施工2.4.1、主桁架ZHJ预安装压力环(上下环及腹杆)加工完成,组对拼装完成→于+5.10m现浇砼结构板上在椭球中心原点搭设临时塔架,将中心压力环吊置其上,在楼面上将拉索、连接件及上节点安装好,然后将拉索连于下压力环上→将主桁架ZHJ按设计不同截面分段制作完毕,截面开坡口→主桁架ZHJ共18榀,在椭球未成型、结构体系无刚度前,为保证安装安全并使中心压力环不位移,在主桁架位置搭设支撑架在安装ZHJ(注:同一条轴线上两榀ZHJ对称安装,则支撑架对成搭设)→首先施工ZHJ底节,通过地脚螺栓与现浇斜柱预埋铁件相连→ZHJ各分段通过坡口焊连接(注:同一条轴线上两榀ZHJ在压力环处合龙时必须严格同步以防止结构内力不均造成结构位移)→重复以上工序直至所有18榀主桁架ZHJ预安装完成2.4.2、主檩ZL预安装工序同主桁架ZHJ预安装2.4.3、主檩ZL预安装2.4.4、拉索安装拉索一端已与压力环连接→主桁架ZHJ拉索连接件安装→全部拉索下端与ZHJ连接→每根拉索设二名操作工人、一个千斤顶进行张拉,按照设计要求施加张力,速率、张力必须完全一致,保证索、环位于同一平面内,内力均匀一致2.4.5、檩条LT安装檩条安装顺序:LT20(下半球)→LT1 (上半球),采用坡口焊接连接3、索桁架椭球钢结构重点施工方案3.1、索桁架椭球测量放样3.1.1、测量放样方法选择椭球由于长短轴尺寸不同,纵切面及横切面曲率不相同,测量难度较高。

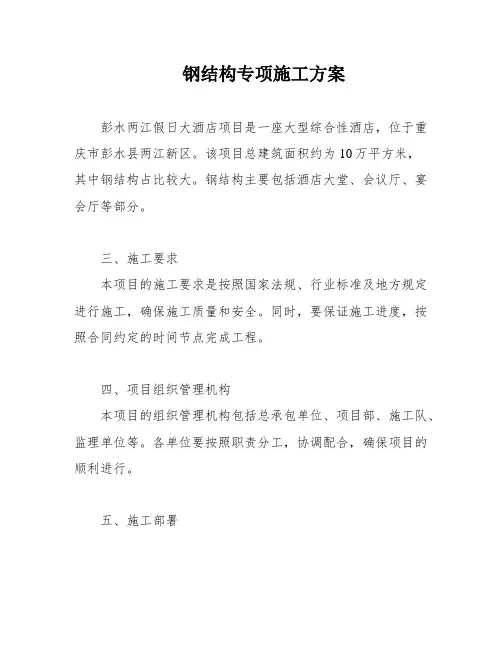

钢结构专项施工方案彭水两江假日大酒店项目是一座大型综合性酒店,位于重庆市彭水县两江新区。
该项目总建筑面积约为10万平方米,其中钢结构占比较大。
钢结构主要包括酒店大堂、会议厅、宴会厅等部分。
三、施工要求本项目的施工要求是按照国家法规、行业标准及地方规定进行施工,确保施工质量和安全。
同时,要保证施工进度,按照合同约定的时间节点完成工程。
四、项目组织管理机构本项目的组织管理机构包括总承包单位、项目部、施工队、监理单位等。
各单位要按照职责分工,协调配合,确保项目的顺利进行。
五、施工部署根据工程进度安排,施工部署分为两个阶段。
第一阶段是钢结构制作,第二阶段是钢结构安装。
在施工过程中,要注意施工安全和质量。
六、施工进度安排根据工程进度和合同约定,制定了详细的施工进度安排。
在施工过程中,要按照进度安排进行施工,确保项目按时完成。
七、劳动力计划根据工程需要,制定了详细的劳动力计划。
在施工过程中,要根据劳动力计划安排劳动力,确保施工进度和质量。
八、主要施工机械设备本项目的主要施工机械设备包括吊车、塔吊、起重机等。
在施工过程中,要按照机械设备的使用说明进行操作,确保施工安全和质量。
九、钢结构制作钢结构制作包括钢材切割、加工、焊接等工艺。
在制作过程中,要按照设计图纸和相关标准进行制作,确保钢结构质量。
十、焊接工艺过程焊接工艺过程包括预热、焊接、热处理等工艺。
在焊接过程中,要按照焊接工艺规程进行操作,确保焊接质量。
十一、钢结构安装钢结构安装包括吊装、定位、连接等工艺。
在安装过程中,要按照设计图纸和相关标准进行操作,确保安装质量和安全。
十二、质量保证措施为确保工程质量,本项目采取了多项质量保证措施,包括施工前的检查、施工过程中的质量控制、施工后的验收等。
十三、安全施工措施为确保施工安全,本项目采取了多项安全施工措施,包括施工前的安全检查、施工过程中的安全控制、施工后的安全验收等。
十四、现场文明施工措施为保障环境卫生和文明施工,本项目采取了多项现场文明施工措施,包括施工现场的清洁卫生、垃圾分类处理、施工现场的美化等。

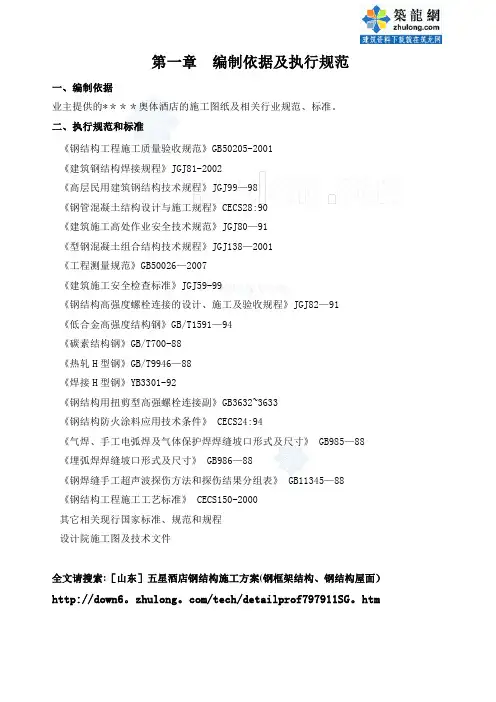

第一章 编制依据及执行规范一、编制依据业主提供的****奥体酒店的施工图纸及相关行业规范、标准。
二、执行规范和标准《钢结构工程施工质量验收规范》GB50205-2001 《建筑钢结构焊接规程》JGJ81-2002 《高层民用建筑钢结构技术规程》JGJ99—98 《钢管混凝土结构设计与施工规程》CECS28:90 《建筑施工高处作业安全技术规范》JGJ80—91 《型钢混凝土组合结构技术规程》JGJ138—2001 《工程测量规范》GB50026—2007 《建筑施工安全检查标准》JGJ59-99《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82—91 《低合金高强度结构钢》GB/T1591—94 《碳素结构钢》GB/T700-88 《热轧H 型钢》GB/T9946—88 《焊接H 型钢》YB3301-92《钢结构用扭剪型高强螺栓连接副》GB3632~3633 《钢结构防火涂料应用技术条件》 CECS24:94《气焊、手工电弧焊及气体保护焊焊缝坡口形式及尺寸》 GB985—88 《埋弧焊焊缝坡口形式及尺寸》 GB986—88《钢焊缝手工超声波探伤方法和探伤结果分组表》 GB11345—88 《钢结构工程施工工艺标准》 CECS150-2000 其它相关现行国家标准、规范和规程 设计院施工图及技术文件全文请搜索:[山东]五星酒店钢结构施工方案(钢框架结构、钢结构屋面)http://down6。
zhulong 。
com/tech/detailprof797911SG 。
htm第二章工程概况****奥体酒店工程位于历下区**路北侧、**东路西侧。
建筑面积85000 m2,地下2层,地上24层,建筑物总高度97m。
筏板基础,主楼为框剪结构,裙房为框架结构,大堂吧为钢结构。
设计合理使用年限为50年,建筑结构安全等级为二级,耐火等级为一级,6度抗震设防,主楼抗震等级为三级,裙房为四级,工程总造价约43604万元。
编制说明1、编制依据(1) 北京工体酒店钢结构工程施工图纸;(2) 我国现行的有关钢结构工程的规范、标准、图集;(3) 业主对本工程的有关施工要求;2、拟使用国家及地方规范清单(1)《钢结构设计规范》(GB50017-2003)(2)《低合金钢高强度结构钢》(GB/T1591-94);(3)《碳素结构钢和低合金钢热轧厚钢板和钢带》(GB/T3274-1998);(4)《碳素结构钢》(GB700-88);(5)《低合金钢焊条》(GB/T5118-95);(6)《碳素钢焊条》(GB51117-85);(7)《气体保护焊用钢丝》(GB/T14958);(8)《建筑工程施工质量验收统一标准》(GB50300-2001);(9)《建筑钢结构焊接技术规程》(JGJ81-2002);(10)《钢结构工程施工质量验收规范》(GB50205-2002);(11)《门式刚架轻型房屋钢结构技术规程》(CECS102:2002)。
(12)《工程测量规范》(GB50026-93);(13)《碳钢焊条》GB5117—85;(14)《建筑施工高处作业安全技术规范》JGJ80—91;(15)《建筑机械使用安全技术规程》JGJ33—86;(16)《施工现场临时用电安全技术规范》JGJ46—88;第一章工程概况本工程为北京工体酒店屋顶钢结构工程,为全钢结构框架,长度为57.74米,宽度为20.9米,建筑面积:1200平方米。
本工程为轻钢结构。
采用三种型号钢柱,其中钢柱1为H400×400×25×25、钢柱2为H300×600×25×25、钢柱3为H300×300×10×10,钢材均为Q235B。
两种型号钢梁,其中钢梁1为H700×250×10×16,钢材为Q235B;钢梁2为H700×250×12×18,钢材为Q345B。
