锚杆施工监理实施细则
- 格式:doc
- 大小:199.50 KB
- 文档页数:15

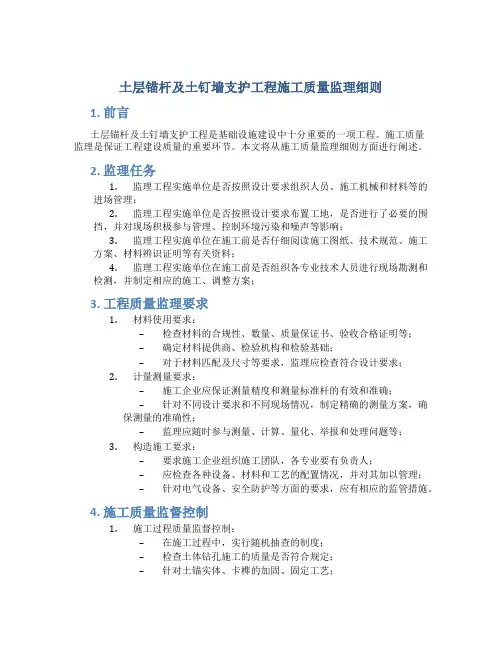

土层锚杆及土钉墙支护工程施工质量监理细则1. 前言土层锚杆及土钉墙支护工程是基础设施建设中十分重要的一项工程。
施工质量监理是保证工程建设质量的重要环节。
本文将从施工质量监理细则方面进行阐述。
2. 监理任务1.监理工程实施单位是否按照设计要求组织人员、施工机械和材料等的进场管理;2.监理工程实施单位是否按照设计要求布置工地,是否进行了必要的围挡,并对现场积极参与管理、控制环境污染和噪声等影响;3.监理工程实施单位在施工前是否仔细阅读施工图纸、技术规范、施工方案、材料辨识证明等有关资料;4.监理工程实施单位在施工前是否组织各专业技术人员进行现场勘测和检测,并制定相应的施工、调整方案;3. 工程质量监理要求1.材料使用要求:–检查材料的合规性、数量、质量保证书、验收合格证明等;–确定材料提供商、检验机构和检验基础;–对于材料匹配及尺寸等要求,监理应检查符合设计要求;2.计量测量要求:–施工企业应保证测量精度和测量标准杆的有效和准确;–针对不同设计要求和不同现场情况,制定精确的测量方案,确保测量的准确性;–监理应随时参与测量、计算、量化、举报和处理问题等;3.构造施工要求:–要求施工企业组织施工团队,各专业要有负责人;–应检查各种设备、材料和工艺的配置情况,并对其加以管理;–针对电气设备、安全防护等方面的要求,应有相应的监管措施。
4. 施工质量监督控制1.施工过程质量监督控制:–在施工过程中,实行随机抽查的制度;–检查土体钻孔施工的质量是否符合规定;–针对土锚实体、卡榫的加固、固定工艺;–检查加固层的施工及后浇带浇筑的质量要求;2.施工质量验收:–在土层锚杆及土钉墙支护工程完成后进行质量验收;–对土层锚杆、土钉墙等内部复合的结构进行探伤检测,判断其质量;–压浆灌注是否混合且质量稳定,灌注孔位的泄压孔是否清洗干净;3.施工质量验收报告:–附注明工程部位、工作难度、外在条件等;–附明验收工作中的重难点;–准确报告验收结果。
锚杆监理细则
引言
锚杆监理是在工程施工过程中非常重要的一项工作,它能够确保锚杆施工的质量和安全性,保证整个工程的稳定性和可靠性。
本文将详细介绍锚杆监理的细则,从监理职责、监理流程、监理技术等方面进行阐述。
一、监理职责
1. 确保施工方按照设计图纸和规范要求进行施工,合理安排施工进度,并及时提供施工方案和材料。
2. 监督施工方合理组织施工人员,确保施工作业的安全可靠,并采取必要的安全措施,如搭设围挡、设置警示标志等。
3. 监控锚杆的材料质量,包括其强度、韧性和耐腐蚀性等,确保锚杆的质量符合相关标准和要求。
4. 检查锚杆的施工质量,包括锚杆的埋置深度、锚固长度、锚杆的间距等,确保施工符合设计要求。
5. 跟踪监控锚杆的负荷试验,及时记录试验数据并评估其可行性,确保锚杆的承载能力满足工程要求。
6. 解决施工方在施工过程中遇到的技术问题和工程难题,并提
供相应的技术指导和解决方案。
7. 协调施工方与设计方、监理方、业主等相关方的工作,确保
施工进度和质量的有效沟通与协调。
二、监理流程
1. 开展前期准备工作。
监理方与施工方进行会议,明确双方的
职责和协作要求,并制定监理计划和工作方案。
2. 制定监理计划。
根据工程的具体情况,制定详细的监理计划,包括监理检查的时间节点、检查内容和检查方法等。
3. 施工前监理。
在施工前,监理方需对工程的施工方案和材料
进行审查,并与施工方进行沟通,解决问题和协调事宜。
4. 施工中监理。
监理方需对施工现场进行频繁检查,包括施工
质量、安全防护措施、材料质量等方面的监管。

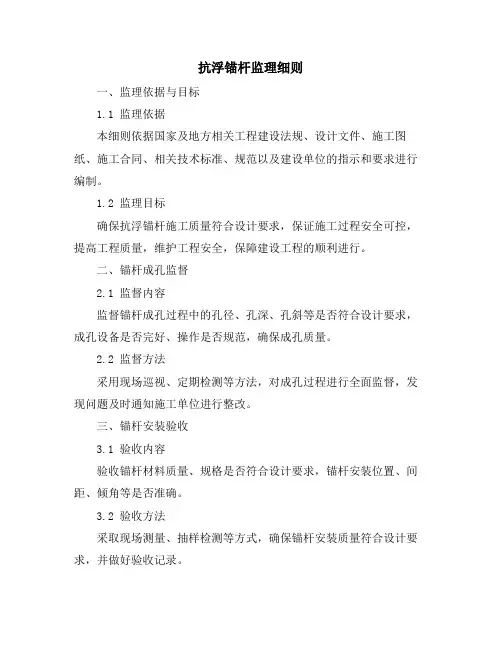

抗浮锚杆监理细则一、监理依据与目标1.1 监理依据本细则依据国家及地方相关工程建设法规、设计文件、施工图纸、施工合同、相关技术标准、规范以及建设单位的指示和要求进行编制。
1.2 监理目标确保抗浮锚杆施工质量符合设计要求,保证施工过程安全可控,提高工程质量,维护工程安全,保障建设工程的顺利进行。
二、锚杆成孔监督2.1 监督内容监督锚杆成孔过程中的孔径、孔深、孔斜等是否符合设计要求,成孔设备是否完好、操作是否规范,确保成孔质量。
2.2 监督方法采用现场巡视、定期检测等方法,对成孔过程进行全面监督,发现问题及时通知施工单位进行整改。
三、锚杆安装验收3.1 验收内容验收锚杆材料质量、规格是否符合设计要求,锚杆安装位置、间距、倾角等是否准确。
3.2 验收方法采取现场测量、抽样检测等方式,确保锚杆安装质量符合设计要求,并做好验收记录。
四、注浆过程监督4.1 监督内容监督注浆材料的配比、注浆压力、注浆量等是否符合设计要求,注浆设备是否正常运行,注浆过程是否规范。
4.2 监督方法采用现场巡视、定期检测等方法,对注浆过程进行全面监督,确保注浆质量。
五、质量标准与验收5.1 质量标准锚杆施工质量应符合国家及地方相关工程建设标准、规范的要求,确保锚杆的承载能力和变形性能满足设计要求。
5.2 验收程序验收程序应包括施工单位自检、监理单位抽检、建设单位验收等环节,确保施工质量符合要求。
六、安全文明施工要求6.1 安全要求施工过程中应严格遵守安全操作规程,采取有效的安全防护措施,防止事故发生。
6.2 文明施工保持施工现场整洁有序,合理布置施工设施和材料,减少对周围环境和居民的影响。
七、工程资料与记录7.1 工程资料监理单位应建立完善的工程资料管理制度,及时收集、整理、归档相关工程资料。
7.2 施工记录监理单位应监督施工单位做好施工记录,包括施工日志、施工照片、检测数据等,确保施工过程的可追溯性。
八、应急处理与预案8.1 应急处理监理单位应制定应急预案,明确应急处理程序和责任分工,确保在突发事件发生时能够迅速有效地进行应对。

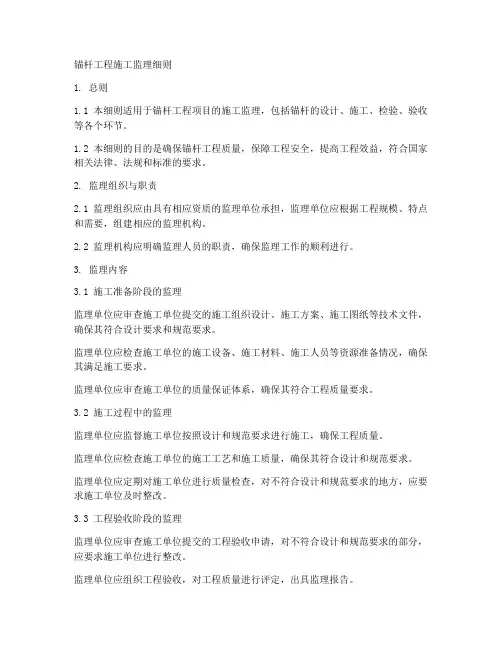

锚杆工程施工监理细则1. 总则1.1 本细则适用于锚杆工程项目的施工监理,包括锚杆的设计、施工、检验、验收等各个环节。
1.2 本细则的目的是确保锚杆工程质量,保障工程安全,提高工程效益,符合国家相关法律、法规和标准的要求。
2. 监理组织与职责2.1 监理组织应由具有相应资质的监理单位承担,监理单位应根据工程规模、特点和需要,组建相应的监理机构。
2.2 监理机构应明确监理人员的职责,确保监理工作的顺利进行。
3. 监理内容3.1 施工准备阶段的监理监理单位应审查施工单位提交的施工组织设计、施工方案、施工图纸等技术文件,确保其符合设计要求和规范要求。
监理单位应检查施工单位的施工设备、施工材料、施工人员等资源准备情况,确保其满足施工要求。
监理单位应审查施工单位的质量保证体系,确保其符合工程质量要求。
3.2 施工过程中的监理监理单位应监督施工单位按照设计和规范要求进行施工,确保工程质量。
监理单位应检查施工单位的施工工艺和施工质量,确保其符合设计和规范要求。
监理单位应定期对施工单位进行质量检查,对不符合设计和规范要求的地方,应要求施工单位及时整改。
3.3 工程验收阶段的监理监理单位应审查施工单位提交的工程验收申请,对不符合设计和规范要求的部分,应要求施工单位进行整改。
监理单位应组织工程验收,对工程质量进行评定,出具监理报告。
4. 监理工作方法4.1 监理单位应根据工程特点和需要,采用现场巡查、平行检验、第三方检测等多种监理方法,确保工程质量。
4.2 监理单位应建立完整的监理记录,对施工过程中的重要环节进行记录和归档。
5. 监理工作制度5.1 监理单位应制定监理工作计划,明确监理工作的时间、内容、方法和要求。
5.2 监理单位应定期召开监理例会,对施工单位的施工情况进行总结和分析,协调解决施工中的问题。
5.3 监理单位应建立健全监理信息管理系统,及时、准确、完整地记录和传递监理信息。
6. 监理工作纪律6.1 监理人员应严格遵守国家法律、法规和行业规范,保持廉洁自律。

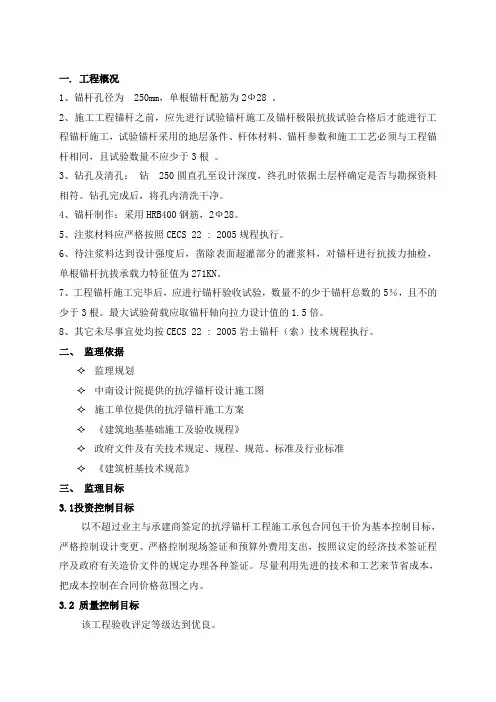

一. 工程概况1、锚杆孔径为 250mm,单根锚杆配筋为2Ф28 。
2、施工工程锚杆之前,应先进行试验锚杆施工及锚杆极限抗拔试验合格后才能进行工程锚杆施工,试验锚杆采用的地层条件、杆体材料、锚杆参数和施工工艺必须与工程锚杆相同,且试验数量不应少于3根。
3、钻孔及清孔:钻 250圆直孔至设计深度,终孔时依据土层样确定是否与勘探资料相符。
钻孔完成后,将孔内清洗干净。
4、锚杆制作:采用HRB400钢筋,2Ф28。
5、注浆材料应严格按照CECS 22 : 2005规程执行。
6、待注浆料达到设计强度后,凿除表面超灌部分的灌浆料,对锚杆进行抗拔力抽检,单根锚杆抗拔承载力特征值为271KN。
7、工程锚杆施工完毕后,应进行锚杆验收试验,数量不的少于锚杆总数的5%,且不的少于3根。
最大试验荷载应取锚杆轴向拉力设计值的1.5倍。
8、其它未尽事宜处均按CECS 22 : 2005岩土锚杆(索)技术规程执行。
二、监理依据✧监理规划✧中南设计院提供的抗浮锚杆设计施工图✧施工单位提供的抗浮锚杆施工方案✧《建筑地基基础施工及验收规程》✧政府文件及有关技术规定、规程、规范、标准及行业标准✧《建筑桩基技术规范》三、监理目标3.1投资控制目标以不超过业主与承建商签定的抗浮锚杆工程施工承包合同包干价为基本控制目标,严格控制设计变更、严格控制现场签证和预算外费用支出,按照议定的经济技术签证程序及政府有关造价文件的规定办理各种签证。
尽量利用先进的技术和工艺来节省成本,把成本控制在合同价格范围之内。
3.2 质量控制目标该工程验收评定等级达到优良。
四、监理工作流程图如下五、工程质量监理工作要点5.1施工前的质量控制5.1.1现场施工环境条件检查施工前应逐项检查现场临时施工用电、用水是否到位,现场临时施工道路是否畅通,场地临时排水系统是否完善,施工单位生产、生活临时设施是否完备。
主要检查方法是审查施工单位施工组织设计的有关安排以及现场的实际解决情况。

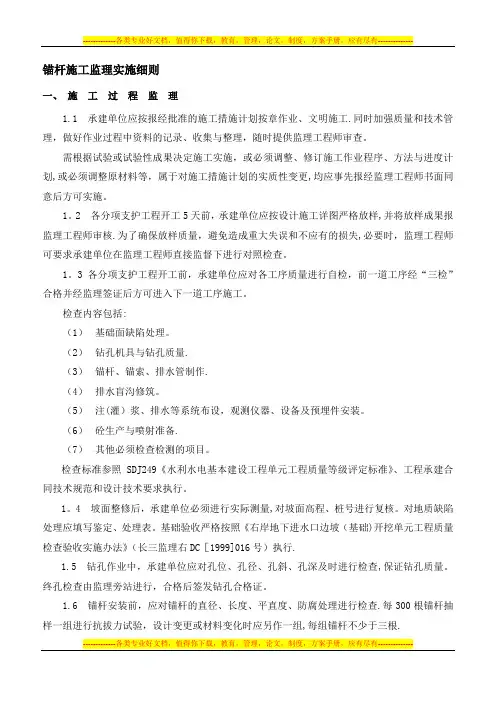

锚杆施工监理实施细则一、施工过程监理1.1 承建单位应按报经批准的施工措施计划按章作业、文明施工.同时加强质量和技术管理,做好作业过程中资料的记录、收集与整理,随时提供监理工程师审查。
需根据试验或试验性成果决定施工实施,或必须调整、修订施工作业程序、方法与进度计划,或必须调整原材料等,属于对施工措施计划的实质性变更,均应事先报经监理工程师书面同意后方可实施。
1。
2 各分项支护工程开工5天前,承建单位应按设计施工详图严格放样,并将放样成果报监理工程师审核.为了确保放样质量,避免造成重大失误和不应有的损失,必要时,监理工程师可要求承建单位在监理工程师直接监督下进行对照检查。
1。
3 各分项支护工程开工前,承建单位应对各工序质量进行自检,前一道工序经“三检”合格并经监理签证后方可进入下一道工序施工。
检查内容包括:(1)基础面缺陷处理。
(2)钻孔机具与钻孔质量.(3)锚杆、锚索、排水管制作.(4)排水盲沟修筑。
(5)注(灌)浆、排水等系统布设,观测仪器、设备及预埋件安装。
(6)砼生产与喷射准备.(7)其他必须检查检测的项目。
检查标准参照SDJ249《水利水电基本建设工程单元工程质量等级评定标准》、工程承建合同技术规范和设计技术要求执行。
1。
4 坡面整修后,承建单位必须进行实际测量,对坡面高程、桩号进行复核。
对地质缺陷处理应填写鉴定、处理表。
基础验收严格按照《右岸地下进水口边坡(基础)开挖单元工程质量检查验收实施办法》(长三监理右DC[1999]016号)执行.1.5 钻孔作业中,承建单位应对孔位、孔径、孔斜、孔深及时进行检查,保证钻孔质量。
终孔检查由监理旁站进行,合格后签发钻孔合格证。
1.6 锚杆安装前,应对锚杆的直径、长度、平直度、防腐处理进行检查.每300根锚杆抽样一组进行抗拔力试验,设计变更或材料变化时应另作一组,每组锚杆不少于三根.1.7 砂浆锚杆应用注浆机(或注浆器)注浆,严禁人工注浆。
锚杆安装程序是先注浆后安装锚杆,注浆必须饱满。

抗浮锚杆桩监理实施细则一.桩基概况抗浮锚杆桩用永康总部中心B-2地块工程地下室。
抗浮锚杆桩桩共计848根,地下车库采用锚杆桩抗浮。
要求入岩深度7米以上,孔径150毫米。
钢筋采用直径36的三级钢筋,注浆强度M30水泥砂浆。
二编制依据:1. 永康总部中心B-2地块工程监理规划。
2. 施工图桩基设计说明及桩位图。
3.工程施工图纸及设计资料和工程地质勘察资料4.浙江省结构标准图集------------------------- 2004浙G235.《建筑桩基技术规范》------------------------------------JGJ94-20086.《建筑基桩检测技术规范》-------------------JGJ106-20037.《地基与基础工程施工及验收规范》------------------GB50202-20028.《建筑工程质量检验评定统一标准》------------------GB50300-2001三.监理工作目标1. 质量控制目标:每根桩记录完整,使桩达到设计要求,无质量事故。
2. 工期控制目标:在施工组织设计及合同承诺工期内完工。
3. 安全及文明施工控制目标:现场全方位巡视发现隐患,即督促整改,确保工程无安全事故。
文明施工符合国家规范及合同要求。
四.监理工作的质量控制要点及方法措施(一)事前控制检验所选的设备、机具、施工工艺及技术要求是否适宜。
工程承包商制定相关的质量保证体系完备与否直接影响到工程质量、安全及施工进度。
主要审核承包商施工组织设计及施工方案中的人员、机具、材料及管理体系、施工工艺等。
1. 人员配备及要求上岗质检人员证件和机械检验合格证及操作人员上岗证件经验证后方可上岗。
人员配备应按照施工工艺特点,在成孔、钢筋笼焊接、清孔、搅拌与浇筑混凝土等重要环节上都要有专门质检人员在场。
2. 材料质量保证进场的钢材必需提供质保书,对不同厂家,不同型号,炉号的钢材要进行批量检验,商品混凝土配合比及试块试验,这些必须有专职人员操作完成。

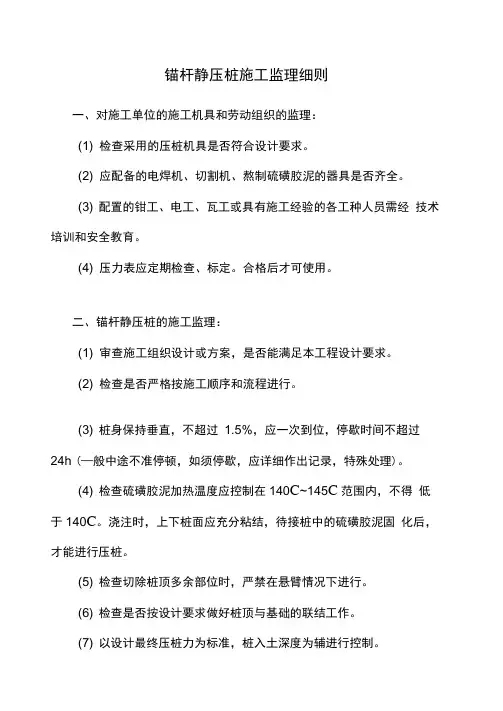

锚杆静压桩施工监理细则
一、对施工单位的施工机具和劳动组织的监理:
(1) 检查采用的压桩机具是否符合设计要求。
(2) 应配备的电焊机、切割机、熬制硫磺胶泥的器具是否齐全。
(3) 配置的钳工、电工、瓦工或具有施工经验的各工种人员需经技术培训和安全教育。
(4) 压力表应定期检查、标定。
合格后才可使用。
二、锚杆静压桩的施工监理:
(1) 审查施工组织设计或方案,是否能满足本工程设计要求。
(2) 检查是否严格按施工顺序和流程进行。
(3) 桩身保持垂直,不超过1.5%,应一次到位,停歇时间不超过
24h (—般中途不准停顿,如须停歇,应详细作出记录,特殊处理)。
(4) 检查硫磺胶泥加热温度应控制在140C~145C范围内,不得低于140C。
浇注时,上下桩面应充分粘结,待接桩中的硫磺胶泥固化后,才能进行压桩。
(5) 检查切除桩顶多余部位时,严禁在悬臂情况下进行。
(6) 检查是否按设计要求做好桩顶与基础的联结工作。
(7) 以设计最终压桩力为标准,桩入土深度为辅进行控制。
三、锚杆静压桩验收阶段的监理:
(1) 检查杖位平面图与桩位编号是否相符,有无漏桩。
(2) 检查实际桩位的偏差程度是否在允许范围之内。
(3) 单桩承载试验结果是否符合设计要求的压桩力。
(4) 桩身的强度报告、硫磺胶泥的出厂合格证及抗压、抗拉试块强度报告是否齐全、符合要求。
(5) 压桩记录汇总表是否真实、符合要求、齐全、有效。

板肋式锚杆挡墙监理细则1. 前言板肋式锚杆挡墙是一种常见的地下挡墙结构,广泛应用于城市道路、地铁隧道等项目中。
本文将介绍板肋式锚杆挡墙的监理细则,以确保该结构的施工质量和安全。
2. 监理前的准备工作2.1 熟悉设计文件在开始监理之前,监理人员应该仔细研究相关的设计文件,包括但不限于结构图、构造图和材料规格表等文件。
监理人员要了解设计的主要特点,以及跟踪和控制施工中各项参数,确保工程质量。
2.2 确定检测设备监理人员应该在监理前确定使用的检测工具和设备,这些设备应该包括核心钻机、锚杆拉压试验仪、微震仪等。
这些设备应该经常校验并维护,以确保其准确和可靠性。
2.3 制定监理计划在开始监理之前,需要制定一份详细的监理计划,明确监理人员的任务和职责,确保监理工作的有序实施,同时相应地安排监理人员的工作任务。
3. 监理内容3.1 板肋式锚杆挡墙的施工过程板肋式锚杆挡墙的施工过程应该得到监理人员的密切关注。
监理人员应该指导施工队伍遵循相关标准和施工规范,以避免施工中出现的任何问题,并对施工过程进行实时的监督和记录。
3.2 材料的质量控制各种材料的质量控制是确保结构质量的重要环节。
监理人员应根据设计要求监测材料的质量,金属材料应该符合相关技术标准,并严格遵守国家相关规定和标准。
3.3 实施质量控制在施工过程中,监理人员应该根据施工中出现的问题,指导施工队进行及时的调整和改进。
监理人员应该定期对施工质量进行抽样检查,并与施工方沟通,确保结构的质量和安全。
3.4 施工质量报告监理人员应及时准备施工质量报告,并将其提交到有关部门。
施工质量报告记录了施工过程中出现的问题和质量调整,为后续的维护和监管工作提供了有力的支持。
4. 结束语通过制定详细的监理细则和监督程序,监理人员可以确保板肋式锚杆挡墙工程的施工质量和安全性。
必须密切关注施工过程中出现的问题,及时解决问题并提高施工质量,从而保证工程的质量和安全性。
监理实施细则GJJL/QC 2062 [2015]建筑工程监理GD220206□□锚杆格子梁监理实施细则编写:(总监等编写人员签名)审批:(企业技术负责人签名)建筑工程监理龙逸山庄边坡支护应急抢险工程项目监理部(项目章)年月日目录前言11 工程概况11.1工程概况11.2工程重点难点12 围和目标22.1 围22.2 目标23 编写依据24 监理工作方法及措施错误!未定义书签。
5 监理工作流程45.1 锚杆格子梁工程实施流程错误!未定义书签。
5.2 锚杆格子梁监理工作流程错误!未定义书签。
前言本监理细则是根据《建设工程监理规》GB/T 50319-2013和项目监理工作要求,由项目监理机构结合本项目专业工程的特点和监理工作实际情况编制,经项目总监理工程师批准后生效。
施工监理工作包括质量、安全、进度、投资的控制。
考虑到施工安全、进度、投资控制的系统性,可以另行编制本项目专门的安全监理细则、进度控制监理细则、投资控制监理细则,因此本监理细则着重于流程和质量控制工作。
1 工程概况1.1概况此工程位于市天河区龙逸山庄南侧,为原有修建的边坡,土体表面裸露没有作固化处理,部分位置边坡出现坍塌,此次拟建边坡长约180米,总共分6个截面的不同边坡做法,分别为:锚杆加格构梁、素混凝土挡土墙、植草等。
1.2施工重点难点1.2.1需要重点考虑的不利物质条件场地不存在岩溶、滑坡、危岩和崩塌、泥石流、采空区、场地和地基的地震效应、活动断裂等不良地质,主要不良的地质作用为地面沉降。
场区存在人工填土层、冲积层淤泥质土,该图层欠固结,日后的沉降量会较明显。
1.2.1.1已知不利物质条件1)场地施工围为龙洞村石门禅院的山上道路,山上水路较多较大,山下为正在施工的基地,靠近山边存有工人居住的板房。
1.2.2不良气候条件施工期间为雨季,雨水较多。
1.2.3其它特点、难点由于该工程为抢险工程,工期急迫,周边有居民区,山下有正在施工的基地,运输道路狭窄,部分山坡为回填土存在塌方的危险,对工程施工带来一定难度。
福建龙岩万安溪水电站增效扩容改造工程增补地质灾害处理工程锚杆施工监理实施细则XXXX工程咨询有限公司2016年12月锚杆施工监理实施细则一、施工过程监理1.1 承建单位应按报经批准的施工措施计划按章作业、文明施工。
同时加强质量和技术管理,做好作业过程中资料的记录、收集与整理,随时提供监理工程师审查。
需根据试验或试验性成果决定施工实施,或必须调整、修订施工作业程序、方法与进度计划,或必须调整原材料等,属于对施工措施计划的实质性变更,均应事先报经监理工程师书面同意后方可实施。
1.2 各分项支护工程开工5天前,承建单位应按设计施工详图严格放样,并将放样成果报监理工程师审核。
为了确保放样质量,避免造成重大失误和不应有的损失,必要时,监理工程师可要求承建单位在监理工程师直接监督下进行对照检查。
1.3 各分项支护工程开工前,承建单位应对各工序质量进行自检,前一道工序经“三检”合格并经监理签证后方可进入下一道工序施工。
检查内容包括:(1)基础面缺陷处理。
(2)钻孔机具与钻孔质量。
(3)锚杆、锚索、排水管制作。
(4)排水盲沟修筑。
(5)注(灌)浆、排水等系统布设,观测仪器、设备及预埋件安装。
(6)砼生产与喷射准备。
(7)其他必须检查检测的项目。
检查标准参照SDJ249《水利水电基本建设工程单元工程质量等级评定标准》、工程承建合同技术规范和设计技术要求执行。
1.4 坡面整修后,承建单位必须进行实际测量,对坡面高程、桩号进行复核。
对地质缺陷处理应填写鉴定、处理表。
基础验收严格按照《右岸地下进水口边坡(基础)开挖单元工程质量检查验收实施办法》执行。
1.5 钻孔作业中,承建单位应对孔位、孔径、孔斜、孔深及时进行检查,保证钻孔质量。
终孔检查由监理旁站进行,合格后签发钻孔合格证。
1.6 锚杆安装前,应对锚杆的直径、长度、平直度、防腐处理进行检查。
每300根锚杆抽样一组进行抗拔力试验,设计变更或材料变化时应另作一组,每组锚杆不少于三根。
1.7 砂浆锚杆应用注浆机(或注浆器)注浆,严禁人工注浆。
锚杆安装程序是先注浆后安装锚杆,注浆必须饱满。
1.8 排水孔必须经监理工程师抽查合格后才能安装孔口排水管。
1.9 排水管必须按设计要求钻设梅花孔,外包裹应按设计图纸进行制作,以防止堵塞保证排水管通畅。
1.10 排水管口应安装牢固,喷砼时应作好管口保护。
1.11 垫座砼浇筑前,应对孔口管、锚垫板、受力钢筋进行检查,并由监理签发开仓证。
1.12 外锚头浇砼密封前,长期观测锚索,三检人员应根据监测的需要保护好测试孔线,检查合格后填写好外锚头保护记录,供监理备查。
1.13 承建单位必须进行现场喷砼试验,成果资料报监理工程师审查。
1.14 喷射砼前,应清除受喷面松动岩块,用高压水冲洗受喷面,并埋设控制喷层厚度的标志,且锚杆质量已经检查合格。
喷射砼的各项准备工作就绪,承建单位应通知监理工程师进行检查,经监理工程师检查合格并签证后方可开仓喷混凝土。
开仓签证后24h未喷射砼,应重新办理开仓手续。
1.15 砼喷射应分层分段自上而下进行,达到设计厚度,如果作业层间隔时间超过1小时,则应用网制刷将表面乳皮清除,并用风和水冲洗干净后再继续作业。
1.16 施工期间,承建单位必须按月向监理工程师报送详细的施工记录或原始施工记录复制件。
1.17对于施工中质量事故(缺陷),承建单位应立即查明其范围、数量、填报质量事故报告单,分析产生质量事故的原因,提出处理措施,及时向监理工程师报告,经批准后,方可进行处理。
1.18 为了确保施工质量,承建单位必须按照有关施工规范和设计文件进行施工。
对发生的违章作业行为,监理工程师可发出违规警告、返工指令,直至指令停工整顿。
二、施工质量控制2.1 边坡支护所使用的水泥,应有产品出厂日期,厂家的品质试验报告,承建单位实验室必须按规定进行复检,必要时还应进行化学分析。
试验检查项目包括:水泥标号、凝结时间、体积稳定性。
2.2 掺用任何外加剂,必须有试验资料和外加剂的材质单,并通过配合比试验验证,经监理工程师批准后,方可使用。
2.3 边坡支护所使用的砂石骨料,应符合技术规范要求,承建单位实验室必须按规定进行抽样试验,每批进料抽样试验数量不少于三组,试验成果应报送监理工程师审核。
检测项目包括:细度模数、比重、吸水率、含泥量、针片状含量、有机物含量,超逊径含量。
2.4 拌和用水,必须新鲜、洁净、无污染,符合饮用水标准。
2.5 锚杆砂浆和锚索灌浆浆材以及垫座砼配合比,承建单位必须进行室内试验,并报送监理部(处)审批同意后方可使用。
2.6 边坡支护所使用的钢材(包括钢筋、钢绞线、锚夹具)的机械性能,应符合国家规定,必须有出厂质量证书和标牌。
证书标牌齐全者必须经过批量质量抽样检查合格后方可使用。
有关证书标牌和抽样检查的记录,承建单位应按月报监理审核。
2.7 锚杆、锚索、排水孔的钻孔,其孔径、孔位偏差、孔斜偏差及孔深等均应满足设计要求;因特殊原因,需调整孔位时,应报经监理工程师确认批准。
钻孔完成后应采用高压风水将钻孔冲洗干净,并吹干孔内积水。
2.8 地质缺陷处理:钻孔时如遇不回风、不回水、塌孔、卡钻等现象,应及时报告监理,经监理认定为地质缺陷后,应进行固结灌浆,采用孔口封闭、全孔灌浆、扫孔钻进的方法处理,必要时,经监理同意,可将锚孔延长、以保证内锚固段处于完整的岩体内。
2.9 锚杆注浆、安装、保护应符合下列要求:(1)注浆前应对钻孔进行清洗,排除杂物岩屑。
对浆液配比、原材料、计量设备等进行检查,同时,对注浆管要进行认真检查,确认准备工作到位合格后,方可始注浆作业。
(2)砂浆应拌和均匀,随伴随用,一次拌和的砂浆应在初凝前用完。
注浆时,注浆管应插至距孔底50~100mm,随砂浆的注入缓慢匀速拔出;杆体插入后,若孔口无砂浆溢出,应及时补注。
(3)对照设计图,按每次锚杆安装分区单元的规格、数量,领用锚杆。
同时,应对锚杆进行外观检查,杆体使用前应平直、除锈、除油。
锚杆安装时,一定要钻孔内有浓浆流出,方可将锚杆插入,安好居中托架。
锚杆插入孔内长度不应小于设计规定的95%。
(4)锚杆安装好后,浆液初凝后,终凝前,不得敲击、碰撞锚杆和对锚杆施加外负荷如拉拔,以及其它形式的受力载荷。
锚杆施工完毕七天内,砂浆未达到设计强度的70%以上时,不得在距锚杆20m范围内进行爆破作业。
七天后,强度达到70%的要求后,按质点安全振速进行爆破控制,并严防爆破作业对锚杆外露段的破坏影响。
(5)承建单位应按规定要求,在安装锚杆的砂浆达到设计龄期后,进行抗拔检测,任意一根锚杆的抗拔力不得低于设计值的90%,同组锚杆的抗拔力平均值应符合设计要求。
3.0 喷射砼施工必须遵守以下原则:(1)喷砼表面应当平整,呈湿润光泽,无干班、滑移流淌、疏松、脱空、裂缝露筋等现象。
(2)回弹掉下的砼必须清除干净,严禁将回弹的砼回收再用于喷砼。
(3)混合料配合比和外加剂的参量应符合设计和有关技术标准的要求,并通过试验确定。
混合料的搅拌时间和要求应按照有关规程规范执行。
(4)喷砼混合料应随拌随用,不掺速凝剂时,有效时间不得超过2小时,掺速凝剂时,存放时间不应超过20分钟。
(5)由于天气条件过于恶劣,直接影响喷砼作业时,监理工程师可命令停止施工,或推迟施工。
(6)承建单位由于自身的原因产生的不合格的喷砼(如:空洞与岩石粘结不良、剥落等现象)必须进行修补,或将不合格的部分全部除掉后重新加喷合格的砼,其费用全部由承建单位承担。
(7)喷射混凝土终凝后两小时,开始喷水养护,养护时间一般部位不得少于7天,重要部位不得小于14天,气温低于+5℃时不得喷水养护。
(8)喷砼48h后,承建单位应对喷射砼的厚度进行检测(采用手提钻钻孔取芯),如未达到设计厚度,应及时补喷至合格为止。
未经检查,不得擅自拆除排架。
三、其他3.1 锚喷支护工程竣工后,应按设计要求和质量合格条件进行验收。
承建单位应及时提供下列资料:(1)原材料出厂合格证,工地材料试验报告,代用材料试验报告;(2)锚喷支护施工记录;(3)喷射砼的强度、厚度、外观尺寸,锚杆抗拔力等检查和试验报告;(4)隐蔽工程检查验收记录;(5)设计变更报告;(6)工程重大问题处理文件;(7)竣工图;(8)设计要求进行监控量测的工程,验收时,应提供相应的报告和资料。
3.2 每单元工程施工结束后,承建单位应及时进行工程质量检查评定,并报送监理工程师确认,作为评定相应分项工程质量等级的基础。
3.3 本细则未列之其他施工技术要求、原材料品质和质量检查标准,按本工程项目合同文件、有关规程规范和质量评定标准执行。
3.4 涉及到与本工程有关的其他工程质量检验和单元工程开工(仓)签证以及合同支付计量与测量,按合同文件规定执行。
3.5 单位、分项和单元工程划分及编码,按《工程项目验收范围划分表》)执行。
3.6 已按设计要求完成,报经监理工程师质量检验合格,按合同规定应予以支付工程量才予以计量支付。
表1锚杆孔检查记录表工程承建单位:合同编号: NO:说明:承建单位自检,一式二份报送报送监理工程师,审批后返回申报单位一份。
表2排水孔检查记录表工程承建单位:合同编号: NO:说明:承建单位自检,一式二份报送报送监理工程师,审批后返回申报单位一份。
表3 锚杆支护质量检验记录表工程承建单位:合同编号: NO:说明:1、孔深误差+表示超深、-表示欠;孔向偏差指垂直方向。
2、一式四份报送监理工程师,审批后返回申报单位两份,作相应单元工程支付签证和质量评定资料备查。
表4排水孔质量检验记录表工程承建单位:合同编号: NO:说明:1、孔深误差+表示超深、-表示欠;孔向偏差指垂直方向;排水管安装符合设计要求√、反之×。
备查。
表5工程边坡锚杆、排水孔质量验收表工程承建单位:合同编号: NO:表11喷砼支护开仓证工程承建单位:合同编号: NO:说明:一式四份报送监理工程师,审批后返回申报单位两份,作相应单元工程支付签证和质量评定资料备查。
表12喷射砼质量检查记录表说明:一式四份报送监理工程师,审批后返回申报单位两份,作相应单元工程支付签证和质量评定资料备查。
表13 喷锚支护单元工程质量评定表工程承建单位:合同编号: NO:说明:1、表中标有“△”符号的项目为主要检测项目。
2、单元工程等级评定按照水利水电基本建设工程单元工程质量等级标准水工建筑工程SDJ249-88“第10.0.2条”中的规定进行。
3、一式四份报送监理工程师,审批后返回申报单位两份,作分项、单位工程验收资料备查。
