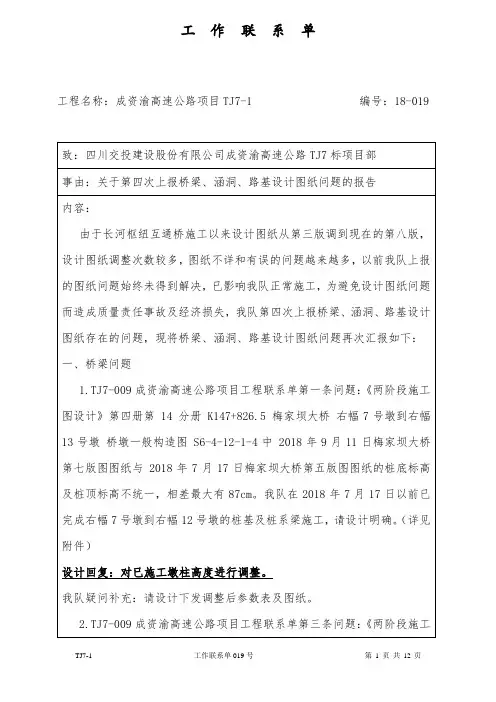

自我项目部收到施工图纸后,经复核后,将存在的问题汇总上如下:一、图纸工程量存在问题

1)、设计工程量与原地面复测工程量不符

加31604.922方。(具体计算附后)

①、改河工程无断面图,无法对比设计工程量与实际工程量。

3、干处挖土石方工程量误差较大。原设计挖土方8849方,挖石方5646方,经现场复核后干处挖土方4660.3方,干处挖石方29371.13方,干处挖土方减少4188.7方,干处挖石方增加23725.13方。具体如下:

①、小曲2号桥原设计挖土方4344方,挖石方2600方,经现场复核后干处挖土方3094.3方,干处挖石方12636.13方,干处挖土方减少1249.7方,干处挖石方增加10336.1方。

②、小曲1号桥原设计挖土方2735方,挖石方1531方,经现场复核后干处挖土方1312方,干处挖石方5974方,干处挖土方减少1423方,干处挖石方增加4443方。

③、K8+730拱桥基础原设计挖土方250方,挖石方665方,经现场复核后干处挖土方254方,干处挖石方4827方,干处挖土方增加4方,干处挖石方增加4162方。

④、K9+320.5拱桥原设计挖土方1520方,挖石方850方,经现场复核后干处挖土方0方,干处挖石方5934方,干处挖土方减少1520

方,干处挖石方增加5084方。

4、旧桥拆除实测与设计不符增加拆除混凝土2492方。

①、K9+320.5拆除旧桥设计混凝土1367方,实际2523方。

②、小水头桥拆除旧桥设计混凝土3350方,实际4686.5方。2)、现场地质变化与设计不符。

1、K8+930-K9+000设计挖土方,现场为挖石方。

2、K9+320.5拱桥设计挖土方,现场挖石方。

3)、汇总表数量与细部图数量不符

共有3个分项工程。主要有K9+302改路工程、弃土场排水工程、小曲1号桥侧墙工程量。具体明细列表附后。

4)、设计无细部图,造成工程量变化。

K8+726、K9+302、K9+500线路平面图钢筋砼盖板无细部图。也无工程量。

悬臂式挡土墙6号钢筋工程数量表示12,细部图是14钢筋。

二、设计技术性问题

1)设计征地红线与实际有出入,造成路基永久占地不足。

2)设计图纸缺项。

K9+320.5拱桥缺回填路基填方工程量。

K8+730/K9+320.5拱桥无拱脚汇总工程量。

小曲2号桥、段家湾中桥无主梁平面布置图。

K13+315箱通无倒角尺寸。

3)设计几何尺寸有误

①、段家湾中桥、小曲2号桥牛腿高度设计与实际不符。

②、小水头桥设计坐标现场放样,部分悬空,不能施工。桥位坐标需调整。

4)设计优化建议方面

①、支座预埋钢板设计采用锚杆、套筒连接施工过程中不便于控制梁底预埋钢板坡度,梁板架设过程难于调整梁底平面,容易造成支座偏压。

建议采用梁底预埋钢板与支座顶钢板之间采用焊接工艺,另外加钢板楔形块便于调整梁底,保持支座均匀受压。

②、锚具后侧螺旋筋采用16钢筋,设计完全满足要求。但混凝土下料困难,容易造成孔洞。

建议采用12钢筋完全满足高等级公路设计规范要求。

以上是我合同段目前图纸复核过程中遇到的问题,工程施工已经全面展开,目前急需解决以上问题。确保工程施工顺利开展。

长临高速古县连接线第五合同段

2017年7月27日

图纸复核存在问题的报告

关于古县连接线第五合同段 图纸复核存在问题的报告 自我项目部收到施工图纸后,经复核后,将存在的问题汇总上如下:一、图纸工程量存在问题 1)、设计工程量与原地面复测工程量不符 加31604.922方。(具体计算附后) ①、改河工程无断面图,无法对比设计工程量与实际工程量。 3、干处挖土石方工程量误差较大。原设计挖土方8849方,挖石方5646方,经现场复核后干处挖土方4660.3方,干处挖石方29371.13方,干处挖土方减少4188.7方,干处挖石方增加23725.13方。具体如下: ①、小曲2号桥原设计挖土方4344方,挖石方2600方,经现场复核后干处挖土方3094.3方,干处挖石方12636.13方,干处挖土方减少1249.7方,干处挖石方增加10336.1方。 ②、小曲1号桥原设计挖土方2735方,挖石方1531方,经现场复核后干处挖土方1312方,干处挖石方5974方,干处挖土方减少1423方,干处挖石方增加4443方。 ③、K8+730拱桥基础原设计挖土方250方,挖石方665方,经现场复核后干处挖土方254方,干处挖石方4827方,干处挖土方增加4方,干处挖石方增加4162方。 ④、K9+320.5拱桥原设计挖土方1520方,挖石方850方,经现场复核后干处挖土方0方,干处挖石方5934方,干处挖土方减少1520

方,干处挖石方增加5084方。 4、旧桥拆除实测与设计不符增加拆除混凝土2492方。 ①、K9+320.5拆除旧桥设计混凝土1367方,实际2523方。 ②、小水头桥拆除旧桥设计混凝土3350方,实际4686.5方。2)、现场地质变化与设计不符。 1、K8+930-K9+000设计挖土方,现场为挖石方。 2、K9+320.5拱桥设计挖土方,现场挖石方。 3)、汇总表数量与细部图数量不符 共有3个分项工程。主要有K9+302改路工程、弃土场排水工程、小曲1号桥侧墙工程量。具体明细列表附后。 4)、设计无细部图,造成工程量变化。 K8+726、K9+302、K9+500线路平面图钢筋砼盖板无细部图。也无工程量。 悬臂式挡土墙6号钢筋工程数量表示12,细部图是14钢筋。 二、设计技术性问题 1)设计征地红线与实际有出入,造成路基永久占地不足。 2)设计图纸缺项。 K9+320.5拱桥缺回填路基填方工程量。 K8+730/K9+320.5拱桥无拱脚汇总工程量。 小曲2号桥、段家湾中桥无主梁平面布置图。 K13+315箱通无倒角尺寸。 3)设计几何尺寸有误

存在问题整改措施

存在问题整改措施 自开展“机关作风建设年活动”以来,按照工委管委关于活动的要求,认真学习了市委孙书记在全市机关作风建设年活动动员大会上的讲话及市委《关于开展机关作风建设年活动的实施意见》,对我部门的工作及广大干部的思想动态进行了仔细查找,从世界观、人生观、价值观三个方面进行了认真剖析,找出了在思想、工作、生活中存在的问题,并明确今后整改的方向。现制定整改措施如下: 一、查摆问题 1、学习不够经常。政治理论方面内容看得多,宏观经济理论、法律知识、电脑知识、科学文化知识等钻研得少,知识面不够广;自觉主动挤时间学习不够,闲时学一阵子,忙时学得少,有时看报纸也只是看看大标题,对一些新问题新知识钻研还不深。 2、对干部培养力度不够。平时组织集中学习主要在思想政治学习上,专业技术业务知识培训学习比较缺少,大部分干部知识结构缺少更新。同时从爱护干部的角度考虑的多一些,批评教育多,警示教育少,对有的干部管理“失之于宽、失之于软”。对干部缺乏科学的考评办法和好的激励机制,出好干部、多出有才能的干部不够。 二、整改措施 1、加强学习,增强素质,不断提高服务水平和质量。不断加强学习,增强做好本职工作的本领,提高为服务对象搞好服务的能力。以服务对象高兴不高兴、满意不满意作为自己工作能力和服务水平高低的检验标准。在加强学习、提高素质上努力做到:一是不断加强对马克思主义理论的学习,打下坚实的理论功底。系统地而不是零碎地、全面地而不是片面地、深入地而不是肤浅地、融会贯通地而不是相互割裂地学习马克思列宁主义、毛泽东思想和邓小平理论,特别是“三个代表”重要思想。二是立足于工作进步和自身全面发展,广泛学习一切有益知识。加强对党的路线方针政策的学习,加强对经济、政治、文化、科技、法律、管理等基本知识的学习,加强对履行当前岗位职责所必需的专门知识和技能的学习,并把这些方面的学习

存在问题及整改措施

功能科开展绿色通道存在的问题及整改措 施 随着社会的不断发展和进步,急危重症绿色通道的发展 水平已成为社会基础保障职能非常重要的内容,而且已成为衡 量当代城市公共卫生体系建设不可缺少的重要部分,也是一个 医院综合实力的象征。提高急诊创伤、急诊分娩、急性心肌梗 塞等病人的抢救成功率,防止和减少医疗纠纷,加强医院手术 相关科室危急重症绿色通道建设,对于我院来说是非常重要的。 急危重症绿色通道是指医院内部专门为危急重症患者提 供的一套完整快速高效的服务系统,具体包括急诊患者的预 检室、抢救室、手术室、重症监护室、药房、血库、化验检 查和影像检查等。由于生命的抢救必须室争分夺秒的,因此 通道的建设和管理必须保证快捷、畅通无阻、无障碍,其目 的是为急危重症患者赢得专科治疗的宝贵时间,有效降低 医院就医死亡率,充分体现当代医院“一切以患者为中心” ,“仁心仁术、至诚至善”的人文关怀理念。 根据我科室情况建立急危重症病人绿色通道管理,现在 汇报近 3 年来我科执行情况: 时间急诊创伤急诊分娩急性心肌梗塞2013 年734826 2014 年522626 2015 年29318 一、近 3 年来开展绿色通道存在问题: 1.是对急危重症绿色通道认识不足。本科室医务人员年轻化,急救技能仍欠缺:急诊超声检查医护人员不仅要有扎实的医学理论知识,更要有过硬的超声专业技术,对于抢救流程要熟练掌握,确 保患者检查、诊治、抢救措施的持续性,但现在我科室医护队伍逐渐 年轻化,临床经验应急能力明显不足,同时个别医护人员未认识到重点疾病急救流程的重要性。

2.沟通能力差,应急能力不足:随着人们法律意识的提高,患者的 维权意识也逐渐增强,功能科是医院的前沿阵地,急危重病人多,这 就需要医护人员具有应对急危重患者各项能力,保证超声检查工作的质量,最为重要的是认识到疾病的危害性,要及时、随时与患者或家 属充分告知、多以临床医师联系。 3、科室内部沟通不畅,至使患者检查等候时间延长。今年我科室就 出现了一例典型的病例:患者女 29 岁 2015 年 2 月 19 日来我科做 彩超室(二)检查,由于有疑难问题转到彩超室(一)再次检查当时 没有任何告知此患者病情严重,让患者等候时间30 分钟以上,到检查完后,才知病情严重,立即建立危急值报告,才使患者立即做手术。这次造成重大损失: 1、胎儿死亡。 2、孕妇子宫破裂。 3、子宫破裂 及右侧输尿管,致再次手术。4、引发医疗纠纷,我院赔偿51500 元。通过这次事故我科室对急危重症绿色通道有很大认识。 二、持续整改措施: 1、加强医务人员对急危重症绿色通道规范化培训、提高医护人员业务素质,超声检查技能是理论与实践的紧密结合,对年轻的医务人员要给予全面的定向培训,制定相应的培训计划并落实到位,培训的内容要有针对性、实用性,做到理论与实践相结合,提高抢救危 重病人的能力。 2、接到各科室电话,有急危重症病人要转运到我科检查的 患者,要做到优先检查,确保绿色通道的畅通。 3、加强科室内部的沟通:在遇到疑难问题时通知会珍医师到现场检 查,不要在转移患者再次检查。

施工图纸中存在的疑难问题(后四点)

施工图纸中存在的疑难问题 提出时间:2012年2月5日下午提出 一、隆兴场匝道 1、柱基平面图J5柱与基础配筋表尺寸不相吻合? 答:没找到J5,收费站房及大棚都没有J5 2、建施图A-A剖面图屋面标高为(出檐高)7.8m,但结施图标注高度以B轴、D轴以屋面顶7.8m,以那个为准?对内吊顶高如何解决? 答:标高以结施图为准,出屋面高为8.2 m,(三层梁结构标高仍为7.8 m)吊顶高度装修解决。 3、屋面出檐板以柱中心以外1200,但屋面梁配筋结构图以柱中心以外1500,以那个为准? 答:在结6二层即1/0A~A轴间悬挑板为1500,在屋顶结构平面图即结7之屋顶所有悬挑板均为1200。 4、屋顶层四周梁外300宽,是否四周都做,还是只有正面做? 答:实际上那就是个窗眉线,四周都做 5、一层门厅的门高为3300高,是否可以将门梁一起现浇?(因为框架梁与门高相邻高度为200,就不在预制门过梁) 答:一起现浇,本工程工期紧张,不考虑预制。 6、B、D轴的檐口边梁筋横向筋是多大的规格(100×180)?图中标注中4根筋无直径? 答:请指明具体位置,在结10中没发现无直径的钢筋,横向筋是什么?是不是拉筋哦?反正是没懂起哈 7、二层D轴梁1-3标注为400高,但集中标注中梁高为650,按集中标注为准还是1-3注明为准? 答:在二层梁平面配筋图即结9中,D轴上只有一根KL1(7B)梁,其集中标注为250*500,在1~3轴间未发现原位标注400。但该梁在6~7轴间截面应变为250*700。 8、本图中是否按规范规定要求超过4m跨度的墙体增设构造柱,图中未明确?答:有明确,关于构造柱的设置,请依照结2第八之4、5条要求。 9、养护房标高建筑图中标注为6.9m高,但结构图中屋面总高度为9.6m,建筑与结构尺寸相差2.7m,请决定以建筑图还是结构图为准? 答:总高度按6.9 m施工。 10、养护房屋面1-2/F轴WKL-5梁高标注为6.5m,集中标注为450,以那个尺寸为准? 答:按原位标注250*450 关于回填问题必须压实,按规定施工。 答:本工程凡是基础落在回填土上的单位工程,回填土都必须按规范分层夯实,密实度达到设计(95%)的要求,层层抽检。 关于标高以边路中心标高为准,2012年2月8日由龙工、许工决定本标高起点。答:标高的问题,场平标高以龙工2012年3月1日的图纸为准,宝林的场地标高以设计院王茜3月7日发的电子文档为准,我已叫方杰交给你方。 11、隆兴综合楼1-2/3/C轴的墙边线与标注中不在同一条边线上,建筑图中标注

审计查出问题的处理和整改情况的报告

关于2003年度市级预算执行和其他财政收支审计查出问题的处理和整改情况的报告 2006-12-12 ——2005年4月26日在市第十一届人民代表大会常务委员会第十七次会议上 市人民政府秘书长尹维真 主任、各位副主任、秘书长、各位委员: 2004年,市审计局依照《审计法》的规定,组织开展了2003年度市级预算执行和其他财政收支审计。审计结束后,向市政府提交了审计结果报告,并受市政府委托,向市十一届人大常委会第十三次会议作了审计工作报告。市人大常委会向市政府提出了审议意见和建议,要求市政府针对查出问题抓好整改工作。 市政府对审计结果和市人大提出的审议意见和建议高度重视。市长办公会对落实整改情况进行了专题研究。按照李宪生市长关于“必须责成有关方面严肃整改,对不力者,应实行严肃的责任追究”的批示精神,李涛副市长多次组织相关部门落实整改,并于4月13日召开全市审计查出问题整改情况通报会,对审计查出问题的整改措施和结果进行了再检查、再布置,要求各单位按照李宪生市长的批示精神,进一步加大力度,建立责任制,将责任落实到人。市审计局按照市政府要求,对被审计单位落实审计结论的情况进行了检查,各被审计单位认真采取有效措施整改,内部管理得到进一步加强。 市人大常委会十分关注审计查出问题单位的整改落实情况,市人大常委会副主任苏忠遂和市人大财经委、预算工委多次听取市政府对查出问题整改的工作汇报,并到有关区检查整改情况。市人大预算工委还派出专人深入到被审计单位进行抽查,促进了被审计单位的整改工作。 从总的情况看,各单位对审计查出问题的整改,行动迅速、积极主动、成效明显。据统计,到目前为止,已上缴财政各项资金27598.79万元,已拨付滞留的财政资金2501.35万元,已调账整改资金3807.66万元,已收回各类被挤占挪用的资金4634.82万元。制定完善相关政策和各项规定、办法12项,向司法机关和纪检、监察部门移送案件线索2起。 现对照审计工作报告,逐一将审计查出问题的整改情况报告如下: 一、市级预算执行和其他财政收支中存在问题的整改情况 (一)本级预算和财政管理方面 1.关于预算编制中,部分指标没有分配到项目和单位的整改情况 市财政局成立了预算编制审查中心,进一步完善了预算编制审查工作。在编制2005年的预算过程中,已纠正了两个开发区的部分预算指标没有分配到项目和单位的做法,对预算支出已细化到项目;在财政工交和商贸事业费的预算分配中,已纠正了预留预算指标和采取中途追加的分配方式。 2.关于政府采购预算编制不完善,超预算采购现象突出的整改情况 针对部分单位在编报采购预算时,未从实际需要出发,采购预算金额较小、品目较窄,在实际采购中,中途追加较为普遍的情况,市财政局制定了《关于进一步加强政府采购管理工作的通知》,并要求各部门和单位,认真编制政府采购预算,进一步规范政府采购行为。市财政局将严格规范政府采购预算编制、执行和调整,实行政府采购计划管理,避免类似问题的发生。

图纸自会审注意事项及常见问题(土建)

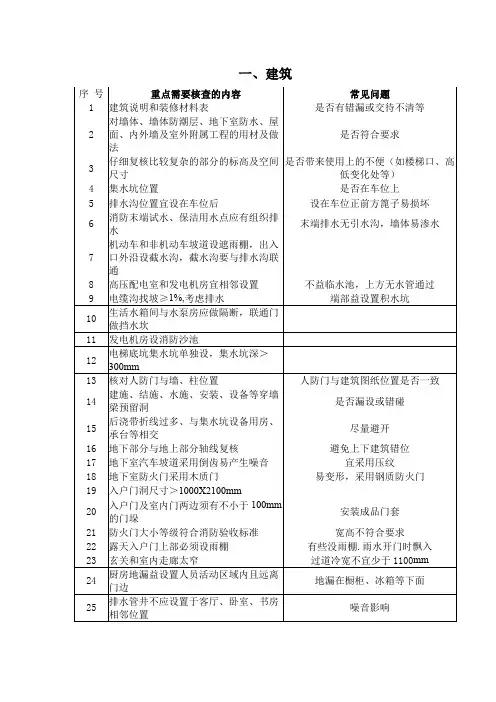

图纸会审注意事项及常见问题 中建海峡建设发展有限公司 技术质量部

图纸会审注意事项及各分部常见问题 图纸会审工作首先应熟悉施工图、如:建筑平面图、建筑立面图、建筑剖面图、建筑祥图、结构施工图、设备图等。 1、会审图纸综合归纳常见问题如下; ⑴尺寸、标高是否一致(建筑、结构); ⑵水、电、设备安装专业图之间、图号之间是否有矛盾; ⑶预留洞、预埋件是否错漏(各专业); ⑷构造作法是否交待清楚; ⑸材料选用是否合理,设计是否能满足质量要求; ⑹建筑图与结构图是否一致; ⑺标准图、详图是否正确; ⑻顶棚、墙面、墙裙、踢脚线、地面等装修作法是否协调(多数设计院均采用图集); ⑼门窗、构件的尺寸、规格、数量是否相符等。 2、熟悉图纸的方法及要领: 先粗后细:就是先看平,立、剖面图,对整个工程的概貌有一个轮廓的了解,对总的长、宽尺寸、轴线尺寸、标高、层高、总高有一个大体的印象。然后再看细部做法,核对总尺寸与细部尺寸。 3、图纸会审时应审查以下问题: (1)建筑部分:建(构)筑物平面布置在建筑总图上的位置有无不明确或依据不足之处,建(构)筑物平面布置与现场实际有无不符情况等。 (2)先小后大:首先看小样图再看大样图,核对在平、立、剖面图中标注的细部做法与大样图的做法是否相符;所采用的标准构配件图集编号、类型、型号与设计图纸有无矛盾;索引符号是否存在漏标;大样图是否齐全等。 (3)先建筑后结构:就是先看建筑图,后看结构图;并把建筑图与结构图相互对照,核对其轴线尺寸、标高是否相符,有无矛盾,杏对有无遗漏尺寸,有无构造不合理之处。 (4)先一般后特殊:应先看一般的部位和要求,后看特殊的部位和要求。特殊部位一般包括地基处理方法,变形缝的设置,防水处理要求和抗震、防火、保温、隔热、隔音、防尘、特殊装修等技术要求。

创建文明城市存在问题的整改报告

亲爱的朋友,很高兴能在此相遇!欢迎您阅读文档创建文明城市存在问题的整改报告,这篇文档是由我们精心收集整理的新文档。相信您通过阅读这篇文档,一定会有所收获。假若亲能将此文档收藏或者转发,将是我们莫大的荣幸,更是我们继续前行的动力。 创建文明城市存在问题的整改报告县文明办: 接到在创建“文明诚信市场”活动测评中明察暗访后的整改通知,我中心领导高度重视,认真对待,正视问题,按照创建“文明诚信市场”活动的标准和整改要求,对我中心的梁园、撮镇菜市场存在的问题进行了整改,现将整改情况报告如下: 一、制定整改方案、明确整改要求。 接到整改通知后,我中心正视存在的问题:“牛皮癣较多、垃圾、卫生状况较差”,制定整改方案,做到整改中有目的、有措施、有方向。有目的:立即整改,迅速处理已达到文明创建的要求;有措施:制定措施,责任到人,奖惩分明;有方向:以“服务人民、奉献社会”为宗旨,加强职业道德素质,提高服务质量、树立行业新风,充分发挥文明诚信菜市场对社会的示范作用。 二、明确方法步骤、认真进行整改。 1、统一思想,提高认识。中心组织全体职工动员大会,对

整改工作进行再动员、在部署,明确整改方向和整改重点,提高对整改工作的重要性和紧迫性的认识。其中,梁园、撮镇服务部对此次存在的问题进行了再次查找并做了检讨。 2、明确责任、落实整改。按照创建“文明诚信市场”活动中存在的问题分解立项,落实责任整改的内容到具体的责任人和完成时 间,并督促责任人落实措施,限时完成,保质保量完成各项整改内容。 3、完善制度、督促检查。建立领导制度,对整改工作阶段进行督查落实,及时通报整改工作的开展情况,听取群众意见,接受群众监督。及时开展“回头看”,补缺补差,提出新的整改措施。 三、今后努力方向 我中心认真落实并整改,积极以开展创建“文明诚信市场”测评活动为契机,认真查找和改进与发展要求、群众需求不相适应的问题和环节,着立提高我中心服务能力和水平,着立服务工作更加贴近群众,着立加强优质服务常态长效的机制建设,不搞突击应付、不做表面文章,共同推进文明诚信工作公正有序开展。 雨城区运管处: 根据雅安市精神文明委【20xx】3号文件内容,公布了20xx

审计整改总结报告

湾里区公安消防大队“审计整改年” 活动自查自评总结报告 为认真贯彻全国公安审计工作会议精神以及支队“审计整改年”活动要求,切实加强对审计查出问题的整改工作,进一步加大审计整改力度,我大队自3月开展“审计整改年”活动以来。取得了一定的工作实效,基本达到了预期的目标。现将我大队“审计整改年”活动自查自评情况总结如下: 一、“审计整改年”活动中所取得的成绩 在支队党委和财务主管部门的领导下,在大队全体官兵的倾力配合下,审计整改工作取得了长足的发展,具体表现在以下三个方面: (一)审计整改观念全面更新。观念是行动的先导。我们紧紧围绕支队党委中心工作,充分发挥审计“免疫系统”功能,切实做到了“三个转变”:由事后惩处向事前防范转变、由处理处罚向积极建议转变、由被动监督向主动服务转变,改变了以前认为“审计工作就是找麻烦、整人”的错误观念。明确工作目标和重点,确保审计整改年活动有的放矢。自活动开展以来,我大队财经制度得到有效落实,经济活动违纪违规问题得到有效处理,经济活动“免疫系统”建设得到有效推进,涉案财物管理逐步规范,经费物资监管更加有力,保障能力更加高效有力,从源头上遏制和杜绝各种违反财经法规纪律等问题的发生,为消防部队可持续性发展提供强有力的服务和保障。 (二)审计整改工作成效明显。2010年支队对我大队2008年以来的财务开支情况进行了审计。发现我大队有4张凭证存在要素不全;

暂付款中有支队购车款30000元没有发票以及一笔不明款6402.39元;固定资产帐帐之间相差3098359元。为了确保审计发现的问题切实得到整改。根据实际情况,我大队仔细梳理,针对以上四项不同的问题,按照问题的属性逐个进行了汇总归类并整改到位。分别采取自查自纠和审计问题整改回头看的形式,对已整改到位的问题进行再检查再核实,现阶段已整改到位3个问题。由于我大队营房重建,到现在还未进行验收决算,导致固定资产帐帐不符,我大队将尽快和有关部门协商,采取相应的整改措施,争取将所有问题逐步整改到位。 (三)机制制度逐步健全。一是健全工作机制。大队党委召集官兵学习有关财经法规以及各项财务管理制度。从而使财务工作有章可循、有规可依。二是完善内部制度。坚持目标科学、责任明确的原则,先后制定了《大队财务管理办法》、《财务监督责任制度》等内部管理制度。 (四)宣传力度强,为确保审计整改年活动取得实效,为使全体官兵充分认识和重视审计整改年活动的重要性和必要性,我大队从多层次、全方位开展宣传工作。多次召开大队党委会议,及时传达“审计整改年活动”的精神和工作要求;并通过支队内网的形式发布工作情况。整个活动期间,大队在支队内网上刊登了3篇关于“审计整改年”活动的新闻报道。 二、深入查找自身存在的问题和不足 (一)审计整改工作有待加强,整改工作手段不新。目前的工作开展,大多仍停留在以前的老方法,不能创造出新的、更好的方法。影

个人存在问题及整改措施

存在问题及整改措施 开展机关思想作风整顿活动以来,本人按照办公室的总体部署,对自己的思想、学习、工作等方面存在的突出问题进行深刻的剖析,找出问题的根源,认真吸取教训,明确努力的方向,以达到自我教育、自我提高、自我完善、修正缺点的目的。现将剖析的主要情况报告如下: 一、存在的主要问题和不足 到办公室工作以来,在领导和同事的指导帮助下,自身素质得到提高,认真地完成各项工作和任务,但与老同志相比、与办公室要求的独挡一面相比,还有较大的差距。 一是思想解放的力度还不够大。工作争强当先的意识不强,与时俱进、开拓创新、更新观念、大胆工作的思想树立得不牢固,工作中没有新的亮点。工作中习惯用老办法、老经验处理问题,不能勇于打破老框框、老套路,工作缺乏主动性和创造性;开拓创新的精神不强,有很多的工作都是想做又不敢做,畏畏缩缩,缺乏果断和胆量,认为自己工作能力弱,工作难度大,以致曾出现畏难情绪,过于依赖科长和主任,因此,工作上没有大的起色。 二是学习积极性不足。在日常工作中总是有意无意地放松了自我学习,对学习“走过场”,流于形式,学习的自觉性、主动性不强;学习中满足于“蜻蜒点水”,对有关政策、

法规掌握不是十分全面,遇上处理具体事情,往往是凭主观臆断和经验去分析情况、处理问题;在理论学习上搞实用主义,与工作有关的就学一点,与工作联系不紧的就不去学或者很少涉猎,只是为了学习而学习,使学习变得形式化、教条化。由于理论功底不够深,知识掌握不够全面,了解大局不深不透,不能完全适应新形势发展的需要,贯彻落实工作任务上存在走样、偏差现象。 三是工作作风松懈、不够严谨。表现在:在工作标准上不够严格,不能从尽善尽美、时时处处争一流的标准上去把握,离办公室要求的“一点不差,差一点不行”的要求还有一定差距,文字校对工作中,有时出现错漏字现象,在卫生清扫方面有时不及时、不彻底;对待工作不够主动、积极,往往是领导安排什么就干什么,只满足于完成领导交给的任务,在工作中遇到难题,常常等待领导的指示,说一步走一步,未把工作做实、做深、做细,等到问题的出现再想办法解决;主动考虑工作还有欠缺,对自己的工作缺乏系统地考虑和研究,有时把工作作为负担,未注意到工作方法的完善会给自己的工作带来动力。 二、整改措施和努力方向 通过这次思想作风整顿活动,我看清了自己在思想、学习、工作等方面存在的一些问题,但并不是查找了问题,分析了原因就行了,关键是今后怎样针对自身存在的问题和薄

个人存在问题及整改措施 (800字)

存在问题及整改措施 樊庙小学扈本秀 开展思想作风整顿活动以来,本人对自己的思想、学习、工作等方面存在的突出问题进行深刻的剖析,找出问题的根源,认真吸取教训,明确努力的方向,以达到自我教育、自我提高、自我完善、修正缺点的目的。现将剖析的主要情况报告如下: 一、存在的主要问题和不足 在领导和同事的指导帮助下,自身素质不断提高,认真地完成各项工作和任务,但还有较大的差距。 一是思想解放的力度还不够大。工作争强当先的意识不强,与时俱进、开拓创新、更新观念、大胆工作的思想树立得不牢固,工作中没有新的亮点。 二是学习积极性不足。在日常工作中总是有意无意地放松了自我学习,对学习“走过场”,流于形式,学习的自觉性、主动性不强;学习中满足于“蜻蜒点水”。 二、整改措施和努力方向 通过这次思想作风整顿活动,我看清了自己在思想、学习、工作等方面存在的一些问题,但并不是查找了问题,分析了原因就行了,关键是今后怎样针对自身存在的问题和薄弱环节,拿出实际行动,扎扎实实地解决每一个具体问题。 一是进一步解放思想,在创新上下功夫。牢固树立奋发有为、争创一流的观念,强化质量意识和自我超越意识,紧紧围绕全市中心工作解放思想、大胆创新、扎实工作,勤勤恳恳、认认真真地做好每一项工作;把创新意识贯穿于工作的全过程,努力跳出以前的思路和框架,在保证质量的基础上不断求新、求活;针对新情况、新问题,大力开展调查研究,确保写出一批有深度、有份量的调研成果。 二是加强理论学习、不断提高自身素质。今后将全面、系统、准确地加强理论学习,努力打下坚实的政策理论功底,拓宽个人知识领域。按照通读与精研相结合、理论与实践相结合的原则,确定学习中心,制定合理的学习计划,确定学习中心议题,确保每天拿出一定的时间用于学习,坚持作读书笔记和心得体会,不断丰富自己的专业知识、理论知识和实践经验;针对自己文字驾驭能力不强、写作水平需要提高的实际情况,加强写作方法理论的学习研究。 三是进一步改进工作作风,在求真务实上狠下功夫。坚持高标准、严要求,更加严格地遵守各项规章制度,时时处处严格要求自己,不该说的话不说,不该做的事不做;始终保持雷厉风行的工作作风,高标准、快节奏的做好每一项工作,重视工作中的每一个细节和每一件小事,力争使每一项工作都不出纰漏,达到完美;进一步解放思想,求真务实,增强工作主动性和科学性,工作想到前头,想细想全,克服盲目性,变被动为主动,做到“有的放矢”。 总之,我将以这次思想作风整顿教育活动为契机,振奋精神,扎实工作,严格要求自己,不断充实、提高和完善自己,争取早日达到办公室独当一面的要求。

审计报告主要问题整改措施

审计报告主要问题整改措施 市审计局对市本级2018年度预算执行和其他财政收支情况进行了审计,指出了本级预算执行存在的四个方面主要问题。为强化预算执行,规范财政收支,提升财政管理水平,提高财政资金使用绩效,市财政局针对审计发现的问题进行了深入认真分析,明确如下整改措施: 一、关于预决算编制科学化、精细化水平仍需加强问题 对于预算编制按功能分类未编列到项的问题,今后要进一步细化,编列到项,达到预决算编制科学化、精细化,提升预决算编制水平。对于预算单位预决算户数差异问题,今后要认真核对找出原因,除机构撤并原因外要保持户数一致。加强对预算单位预决算编制的指导,加强监督管理,各预算单位预决算编制要符合规定,做到精细编制。 二、关于公务卡结算制度改革进展缓慢问题 对于全市各预算单位实行公务卡结算推进缓慢、使用率低的问题,要强化公务卡结算管理,加强对各单位使用公务卡的监督指导,严肃公务卡结算纪律,明确制约机制,在各预算单位全力推进公务卡结算制度,提高公务卡使用率,防止公务卡结算方式流于形式。 三、关于机关事业单位差旅费管理不规范问题 对于部分单位差旅费管理方面出现的漏洞和问题,今后要加强对各单位差旅费支出的管理,严密出差审批、差旅费报销程序,严格财务审批制度,严肃财经纪律,及时堵塞漏洞,使预算单位经费管理达到规范化、制度化。市财政拟出台差旅费管理方面的具体补充规定,明确各类型出差的差旅费报销标准,便于各单位操作,防止在执行中出现偏差。 四、关于滞留拖延专项资金拨款问题

对于2018年存在滞留上级保障性安居工程专项资金,未予在年度内下拨问题,我局要加快拨付进度,严格按工程进度掌握拨付,保证专项资金按时到位。

图纸中存在的问题

图纸中存在的问题 一、关于人工湖 1.人工湖的深度设计为2米,这是一个存在危险的深度,应做放坡处理,施工图纸中未注明放坡尺寸和比例。 答:设计深度改为1.5米深。护坡采用碎石护坡,湖底三七灰土10cm夯实。采用青石压顶。需提供施工图。 2.人工湖是否做防渗漏处理,是否做驳岸和衬砌?请明示。图纸中未作设计。答:不考虑防渗。 3.设计院对此的说法是如果做防渗漏处理和驳岸、衬砌,工程造价需增加,故未作设计。 答:可以。 二、关于花架 1.花架使用的木材应做防腐处理,防腐工艺在图纸中未作说明。 答: 2.花架的地面没有做法,请在图纸中明确。 答: 三、关于道路 1.“图3路面平面图”中显示曲径路为碎拼结构,但效果图和清单中均显示鹅卵石结构,且鹅卵石的规格未注明。 答:鹅卵石的规格为粒径4cm。 2.效果图中道路两侧显示有路沿石,但清单和施工图中未注明,是否需要?答:设计路沿石。青石材质,标注清楚规格。

3.施工图中叠石路标注不清晰,应重新标注。 答:160块。规格为1米*0.4米*0.1米,间距0.3米。 四、关于景墙 1.景墙的做法和尺寸标注不清楚且存在错误,三七墙外墙抹灰后怎么处理,是刷涂料还是刮腻子后刷乳胶漆? 答:外墙乳胶漆。前面白色,后面灰色。 2.景墙上的警示语是否含在本次报价中,还是只把景墙做好,不做其它内容?请领导明确,设计中没有考虑。 答:不含。另行发包。 3.如果景墙上的警示语含在本次报价中,警示语的载体使用什么材料,请明确。答:另行发包。 4.效果图中景墙的东头往南有一处拐弯,但施工图中没有,怎么定,请领导明确。答:有拐角。将碑放置到墙里,怎么安排设计清楚。碑的尺寸1.85*0.84*0.22,碑的两侧预留两处尺寸,作为碑的介绍。此处的墙宽为50厚。 五、关于景墙广场 1.景墙北侧广场部分为绿化还是为铺装? 答:绿化。 2.效果图中显示景墙广场为方形砖,采用哪种方案?施工图中显示为水泥彩砖,砖的颜色怎么定? 答:广场砖采用灰色砖。规格为12*24*5。 3.景墙广场周围是否考虑路沿石? 答:景墙前安装路沿石。规格材料同主路。

存在问题整改报告(完整版)

报告编号:YT-FS-6269-45 存在问题整改报告(完整 版) After Completing The T ask According To The Original Plan, A Report Will Be Formed T o Reflect The Basic Situation Encountered, Reveal The Existing Problems And Put Forward Future Ideas. 互惠互利共同繁荣 Mutual Benefit And Common Prosperity

存在问题整改报告(完整版) 备注:该报告书文本主要按照原定计划完成任务后形成报告,并反映遇到的基本情况、实际取得的成功和过程中取得的经验教训、揭露存在的问题以及提出今后设想。文档可根据实际情况进行修改和使用。 篇一 根据《##市农业局关于转发农业部农村集体经济组织审计规定的通知》精神以及8月14日##县纪委召开的《****年农村基层党风廉正建设工作会》会议精神要求,我们对全县2个街镇的农村集体经济组织今年以来的财务情况进行了全面的审计,现总结如下: 一、农村财务审计的主要作法 1、搞好宣传,提高认识。在开展审计工作前,县农业局下发了《关于认真开展农村集体经济组织审计工作的通知》(綦农业〔215〕12号)。通知明确指出:开展农村集体经济组织审计,能够更好地保护集体经济组织和农民的合法权益,促进党的各项惠农政策落实到位;能够促进村级财务公开和民主制度建设,进一

步完善村级监督和权力制约机制;加强农村集体经济组织审计,是巩固“三农”工作成果的要求,是改善民生和构建农村和谐的要求,是推进农村又好又快发展的有力保障。要求各街(镇)要充分认识开展农村集体经济组织审计工作的重要意义。 2、成立领导小组和工作班子。各镇都成立了由分管农业的领导或纪检书记担任组长,农经干部、财政干部、驻村干部、代理会计为成员的农村财务审计工作领导小组,具体负责农村财务审计工作。 3、明确审计工作的范围和重点。这次农村集体经济组织审计的范围,是街(镇)、村两级20xx年度农民负担情况和农民负担资金的提取使用及惠农政策落实到位的情况和日常财务工作。审计的重点是农民负担和惠农政策落实情况、日常财务审计。 二、农村财务审计的结果及存在的问题 全县314个行政村、2629个村民小组中,已审计249个村、246个村民小组。接受审计的村、社在农村合作医疗收费、农村中小学收费、农民建房收费、农

安全生产隐患及存在的问题整改报告

安全生产隐患及存在的问题整改报告 乌什县住房和城乡建设局: 2016年12月23日,贵局及地区住房和城乡建设局对我站进行安全生产大检查,查处了13项(条)安全隐患或问题,并限令停业整改。现将停业整改情况汇报如下: 1、无充装证:指派专人住乌市负责催办(此问题正在整改中)。 2、未配备专职保安人员,且保安人员较少:公司已与保安公司和公安局联系培训保安人员,取证后持证上岗,有关问题正在协调处理(此问题正在整改中)。 3、对进站车辆检查不仔细:我站已邀请镇派出所的正式民警,对我站人员,特别是安检人员进行了“安保、安防知识及技能技巧”培训,如何对进站检查车辆、人员进行安全检查,如何做好自身的安全保护作为重点培训内容。培训结束后,根据本站的实际情况和特点,有针对性的组织员工进行防暴演练,效果很好。 4、无竣工验收报告、安评报告:此项资料正由公司移交到加气站。

5、部分压力表超期未校验:此问题不存在,未使用的设备上的一块压力表在安装过程中损害,厂家一直没有补配。现将坏表拆除(此问题正在整改中)。 6、防爆区照明不防爆,使用明线插板:防爆灯加装了防爆网,明线插板已拆除(此项已整改完成)。 7、无三级安全培训记录:补记录(此项已整改完成)。 8、运行记录无时间日期,无交接人员签字:已对交接班人员进行学习培训,认真做好交接班和运行记录(此项已整改完成)。 9、无隐患记录台账:此项档案已建立,因本站没有正式运行,且是刚建好的新站,一般隐患(可忽略)未录入台账,在今后的工作中一定嫁衣完善和改进。 10、未使用电子标签:此项不存在。因前期安特公司一直在调试设备,更新软件,12月18日才调试成功,并能正常使用。自20日开始,我站关门停业,一直没有加气,26日贵局及地区住房和城乡建设局对我站进行安全生产大检查时,发现电子标签系统无任何数据。所以出现此问题。 11、部分人员无证上岗:成产一线或重要岗位人员都已培训持证上岗,非生产一线或普通岗位人员待下次培训时,组织培训,保证每个从业人员持证上岗(此问题在整改中)。

审计整改情况报告3篇

审计整改情况报告3篇 篇一:部门审计整改情况报告 篇一:对被审计单位审计整改情况报告要注重 对被审计单位审计整改情况报告要注重“三个查看” 被审计单位收到审计机关的审计报告后,会按照审计机关要求,针对审计发现的问题,在规定的时间内向审计机关报送审计整改情况报告。报送审计整改情况报告是审计整改工作的一个重要组成部分,也是审计机关审计整改检查的一个重要依据。为把好审计整改情况报告质量关,避免审计整改情况报告图形式、走过场。笔者认为,对被审计单位审计整改情况报告要注重“三个查看”。 一、查看文书的格式是否规范。笔者认为,审计整改情况报告格式的规范化,是审计整改工作严肃性的重要体现。在收到被审计单位报送的审计整改情况报告时,首先要查看其格式是否规范,报告中的落款、印章等相关要素是否具备、真实,原则上应符合正式公文格式相关要求。对格式严重不符合要求,要素不全的“白纸黑字”类报告,要坚决退回。只有这样才能维护严肃性,杜绝随意性。 二、查看反映的内容是否齐全。审计整改情况报告内容主要是针审计机关在审计中发现问题的整改落实情况。所以,在收到审计整改情况报告后,要查看审计整改情况报告中整改的内容是否与审计报告中揭示的问题相对应;要认真核对审计报告揭示的相关问题在审计整改情

况报告中是否全部有所反映,有无反映不全、遗漏等现象。有的被审计单位可能因主观或客观原因,对审计报告反映要求整改的部分问题,在审计整改情况报告中会有所规避。如果不去核对,一些审计报告要求整改的问题可能也就“蒙混过关”、“逍遥在外”。整改内容不全,直接会导致制定措施的缺失,问题自然也就不可能得到解决。 三、查看制定的措施是否到位。审计整改情况报告质量的高低,关键还决取于制定的措施是否到位。而措施的到位与否,直接会影响到审计整改工作成效的高低。所以在收到审计整改情况报告后,要重点关注被审计单位制定的相应的措施。要查看被审计单位针对审计发现的问题制定了什么解决措施,做了哪些具体的工作;要查看相关措施是否与问题的解决相匹配,针对性是否强,是否切实有效、到位。实际工作中,可能会存在有的单位为了应付、“交差”,制定的措施操作性差,具体表现为泛泛而谈和过于理论化的空谈;有的措施与问题的解决两者之间更是“牛头不对马嘴”。为避免此类现象的发生,为后续的整改检查打好基础,提供依据,应该将措施的是否到位,作为查看的重点。对措施不到位等类似问题要及时进行纠正,审计整改情况报告该退就退,决不手软。 审计整改工作是一个包括诸多环节的、系统性的工程,而审计整改情况报告工作也是审计整改这项工程的一个重要环节。笔者认为,注重“三个查看”,应该会对审计整改这项工程的顺利实施起到一定的积极作用。(张志华)篇二:关于审计整改情况的报告-上海市审计局关于审计整改情况的报告

存在问题整改报告.doc

存在问题整改报告 篇一 根据《##市农业局关于转发农业部农村集体经济组织审计规定的通知》精神以及8月14日##县纪委召开的《****年农村基层党风廉正建设工作会》会议精神要求,我们对全县2个街镇的农村集体经济组织今年以来的财务情况进行了全面的审计,现总结如下: 一、农村财务审计的主要作法 1、搞好宣传,提高认识。在开展审计工作前,县农业局下发了《关于认真开展农村集体经济组织审计工作的通知》(綦农业〔215〕号)。通知明确指出:开展农村集体经济组织审计,能够更好地保护集体经济组织和农民的合法权益,促进党的各项惠农政策落实到位;能够促进村级财务公开和民主制度建设,进一步完善村级监督和权力制约机制;加强农村集体经济组织审计,是巩固“三农”工作成果的要求,是改善民生和构建农村和谐的要求,是推进农村又好又快发展的有力保障。要求各街(镇)要充分认识开展农村集体经济组织审计工作的重要意义。 2、成立领导小组和工作班子。各镇都成立了由分管农业的领导或纪检书记担任组长,农经干部、财政干部、驻村干部、代理会计为成员的农村财务审计工作领导小组,具体负责农村财务审计工作。

3、明确审计工作的范围和重点。这次农村集体经济组织审计的范围,是街(镇)、村两级20xx年度农民负担情况和农民负担资金的提取使用及惠农政策落实到位的情况和日常财务工作。审计的重点是农民负担和惠农政策落实情况、日常财务审计。 二、农村财务审计的结果及存在的问题 全县314个行政村、2629个村民小组中,已审计249个村、246个村民小组。接受审计的村、社在农村合作医疗收费、农村中小学收费、农民建房收费、农民集资收费、一事一议筹资筹劳中未发现贪污挪用、自立项目、违规收费、强行以资代劳筹工等情况。通过检查审计,主要反映出以下问题: 1、挪用集体资金的情况仍有发生。个别村组干部由于思想素质不高,财经纪律意识不强,挪用集体资金的情况仍然存在。这次审计中查出:挪用集体资金8人,金额535.54元,其中:安稳镇一村支书挪用集体资金23余元,永城镇一村民组长挪用集体资金2859.54元,古南街道一村民组长挪用集体资金4536.5元;其他违规行为23人,主要是在集体报销旅游费、伙食费、重报支出等费用,涉及金额15418.5元。到目前为止,已有21人作了退赔,退出集体资金6243.5元,占应退赔金额的9.92%。 2、部分村组执行制度不够严格。我县农村财务实行委托代理和电算化管理以来,财务管理制度比较健全。但是,由于少数村组干部思想素质不高,遵章守纪意识不强,因而在农村财务管理工作中执行制度不够严格。这次审计中同时查出集体收入未

审计自查整改报告

审计中发现的问题 自查自纠情况报告 为落实xx在xx会上针对审计部在内部审计工作中发现的一些问题做的重要讲话及批示,公司财务部积极行动起来,对照此次审计部在内部审计工作中发现的问题开展自查自纠工作,对发现的问题逐一整改,现就自查自纠情况汇报如下: 一、重大经济事项决策 经自查,没有发现重大经济事项未经集体决策的情况;xx单位存在资金拆借,程序不够完善,下一步将规范资金往来程序。 二、授权审批控制方面 合同会签手续完整;没有发生出纳制证的情况;网银ukey严格按照制单人与审核人分开保管,但缺少必要的使用审批手续,出现付款操作由出纳经办,会计一级审核后付款的现象。整改措施:建立网银使用审批制度,实行分级管理,多岗位复核的原则,大额资金实行三级复核。 三、基建工程管理方面 按规定签订基建相关合同,不存在与个人签订经济合同现象,大额资金支付按合同条款履行,不存在提前付款现象。 四、资金管理方面 没有发现不合理的提取大额现金现象,但备用金管理较为松散,出现部分备用金未及时归还、前款未清后款又借的现象。整改措施:积极清理沉淀备用金,严格规范备用金流程。 五、资产管理方面 备品备件出入库手续完备,但有部分项目公司出现低耗品未办理出入库手续的情况,公司已组织人员进行清查,并且完善相关的手续。 六、税务管理方面 严格按税法规定进行申报纳税。 七、会计基础工作方面 存在凭证摘要不清晰、会计凭证审核不及时、账簿打印滞后等薄弱点。整改措施:在日常会计核算中,将严格按照集团公司会计基础工作标准的要求,提高原始凭证的审核、监督、控制力度和财务人员基础工作水平,促进会计基础工作的标准化、程序化和规范化。 xx公司 xx年xx月xx日篇二:xxx公司全面落实审计整改自查自纠的报告 xxx公司全面落实审计整改自查自纠的报告 根据《xxxxx公司全面落实审计整改实施办法》(xxxxxxxxxxxx号)有关公司文件精神,结合xxxxxx公司开展的第二次保险机构财务业务数据真实性检查,加强中介业务管理自查自纠,治理商业贿赂不正当交易自查自纠和2011年度上半年依法合规经营报告等专项检查工作,切实整改存在的问题,现就自查情况报告如下: 一、健全组织,强化领导 为确保此次自查工作顺利进行,xxx公司高度认识,将开展好全面落实审计整改工作作为推动改革发展的具体行动,在思想上高度重视,细致谋划,精心部署,成立了以总经理为组长的自查自纠清查小组,积极开展自查自纠工作,确保全面落实审计整改的顺利开展。 二、严格清查,不走过场 成立清查小组后,xxx公司按要求认真学习文件精神,对照自查内容进行自查。做到不走过场不留死角,及时发现和解决存在的问题。 三、认真自查,及时自纠 按照《xxxxxxxx司全面落实审计整改实施办法》的要求,xxxxx公司对违规承保、虚假

图纸会审存在问题(土建)

图纸会审存在问题(土建 建筑、设计总说明: 1、《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版中第5.2.2条规定:对有抗震设防要求的结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二、三级抗震等级设计的框架和斜撑构件(含梯级中的纵向受力钢筋应采用HRB335E、HRB400E、HRB500E、HRBF335E、HRBF400E或 HRBF500E钢筋。本工程地下一层以上剪力墙抗震等级为三级,剪力墙钢筋是否有此要求?剪力墙上的连梁、壁柱、暗柱是否有此要求?请设计明确。 2、2011年2月12日发布的《杭州市人民政府办公厅关于印发杭州市建设工程推广应用预拌砂浆管理办法的通知》中第三条规定:凡在我市各区范围内新建、改建、扩建的市政基础设施和房屋建筑工程,必须使用预拌砂浆。设计总说明中未注明,请设计明确本工程是否需要采用预拌砂浆? A、B(建筑: 1、主楼临窗台的防护做法及材料未明确,且栏杆部位的反边预留尺寸不足。 2、电梯井部位的内部梁未明确是否砌筑隔离墙体。 3、工艺管井设置防火门,可结构上是井洞。 A、B楼(结构: 1、结施-10,K21a柱筋比K21柱筋大? 2、结施-11,K21b柱筋25比K21的18柱筋大3个等级? K21a柱筋20比K21的18柱筋高1个等级? 3、结施-16,B-4轴—B-5轴电梯井尺寸2944mm是否标错?

C、D楼(建筑: 1、建施01,一层平面图,D4和D5轴线之间,D-A轴线南边有一送风井,在以 上楼层没有。 2、建施02,二层平面图,D-5和D-6轴线之间,D-A和D-B轴线之间有一排风 排烟井,在以上楼层没有。 3、建施09,A-A剖面图,D-7和D-8轴线之间,标高5.000(2F,有一次梁未涂 黑。 4、建施-12,D-2#楼梯详图中的1-1剖面中,标高39.4000(机房层左边没有门, 但在39.400标高平面图中轴线D-H处有一门FM乙1021。 5、C、D楼结施-10,柱详图KZ2a中的箍筋和拉结筋示意图和详图不同。 C、D(结构: 1、C、D楼结施-11和结施-13中顶层柱的配筋图比下层粗,是否是设计需要? 2、结施-16,D楼-11.000~18.350剪力墙详图中YAZ6、YAZ10的延伸段配筋无详图。 3、结施-20,KLB03(5的通长筋为4根22㎜的三级钢LB08(3的通长筋为2根20㎜的三级钢与梁的原位标注不符。 4、C、D楼结施-10中柱详图KZ2a中的箍筋和拉结筋示意图与详图不符。 E楼(建筑: 1、E-3和E-B交点处通风井在一层平面有,二层没有。
