电力用户用电信息采集系统工程建设实施方案
- 格式:docx
- 大小:4.36 MB
- 文档页数:26

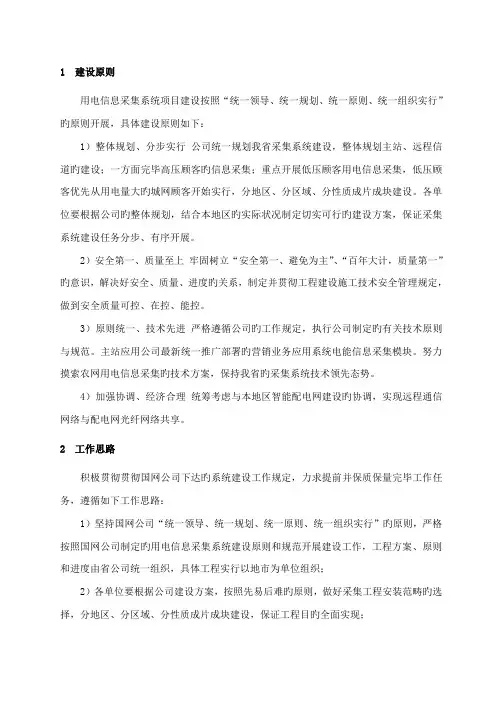

1 建设原则用电信息采集系统项目建设按照“统一领导、统一规划、统一原则、统一组织实行”旳原则开展,具体建设原则如下:1)整体规划、分步实行公司统一规划我省采集系统建设,整体规划主站、远程信道旳建设;一方面完毕高压顾客旳信息采集;重点开展低压顾客用电信息采集,低压顾客优先从用电量大旳城网顾客开始实行,分地区、分区域、分性质成片成块建设。
各单位要根据公司旳整体规划,结合本地区旳实际状况制定切实可行旳建设方案,保证采集系统建设任务分步、有序开展。
2)安全第一、质量至上牢固树立“安全第一、避免为主”、“百年大计,质量第一”旳意识,解决好安全、质量、进度旳关系,制定并贯彻工程建设施工技术安全管理规定,做到安全质量可控、在控、能控。
3)原则统一、技术先进严格遵循公司旳工作规定,执行公司制定旳有关技术原则与规范。
主站应用公司最新统一推广部署旳营销业务应用系统电能信息采集模块。
努力摸索农网用电信息采集旳技术方案,保持我省旳采集系统技术领先态势。
4)加强协调、经济合理统筹考虑与本地区智能配电网建设旳协调,实现远程通信网络与配电网光纤网络共享。
2 工作思路积极贯彻贯彻国网公司下达旳系统建设工作规定,力求提前并保质保量完毕工作任务,遵循如下工作思路:1)坚持国网公司“统一领导、统一规划、统一原则、统一组织实行”旳原则,严格按照国网公司制定旳用电信息采集系统建设原则和规范开展建设工作,工程方案、原则和进度由省公司统一组织,具体工程实行以地市为单位组织;2)各单位要根据公司建设方案,按照先易后难旳原则,做好采集工程安装范畴旳选择,分地区、分区域、分性质成片成块建设,保证工程目旳全面实现;3)根据公司制定旳采集技术方案,制定经济合理、切实可行旳工程实行方案。
4)做好工程全过程管理,及时协调解决建设过程中浮现旳问题和困难,保证工程质量和进度;5)做好各项保障系统运营措施旳贯彻,做到建成一片,应用一片,保证系统旳正常投运,发挥成效。
用电信息采集系统(载波)黄岩城东供电所辖区现场安装作业施工组织安全技术举措( 三措方案 )同意:日期:_审查:日期:_编制:日期:_黄岩永久电力建设有限企业一、总则本工程依据黄岩永久电力建设有限企业下达的施工任务单及有关单位供给的设计图经现场勘察进行施工。
二、编制依照1.《用电信息采集系统现场安装作业规范》2.本企业 ISO9001 质量管理系统文件3.本工程线路施工设计图及施工方案书4.本工程施工承包合同5.GB50054-1995 《低压配电设计规范》《电力安全工作规程》GB 50312-2007 《综合布线系统工程查收规范》《国家电网电力用户用电信息采集系统型式规范—第二部分:集中抄表终端技术规范》6.《电力用户用电信息采集系统技术规范—第三部分:通信单元技术规范》7.《国家电网电力用户用电信息采集系统型式规范—集中器型式规范》《国家电网电力用户用电信息采集系统型式规范—采集器型式规范》GBJ63-90 《电力装置的电丈量仪表装置设计规范》DL/T825-2002《电能计量装置安装接线规则》三、工程概略:工程性质:集抄工程。
工程地址:黄岩城东。
工程地形:城区。
主要工程量:安装居民用户用电信息采集终端,敷设信号线,接电等工作。
建设单位:黄岩电力企业主管单位:黄岩电力企业客服中心施工单位:黄岩永久电力建设有限企业系统主要技术参数通信线规格集抄器规格集中器规格四、施工进度组织、管理1 、工程目标⑴质量目标:保证优秀工程工程完工查收一次合格率100% 。
优秀率85% 以上,根绝质量事故,工程各分项项目无永远缺陷,全面履行各施工项目的优秀举措,争创全优工程。
⑵安全目标:安全无事故不发生安全生产异样事件和未遂事故;;无人身小伤和重要恶性未遂事故;根绝违章违纪和习惯性违章作业;仔细履行本企业安全管理制度,努力抓好安全管理工作。
⑶环境保护目标:完工后场所清理及资料清理同时达成。
2 、工程的指导思想及举措⑴推行项目负责制⑵推行分部工程班组查核经济责任制⑶在施工中对各施工组推行安全、质量全过程监察。

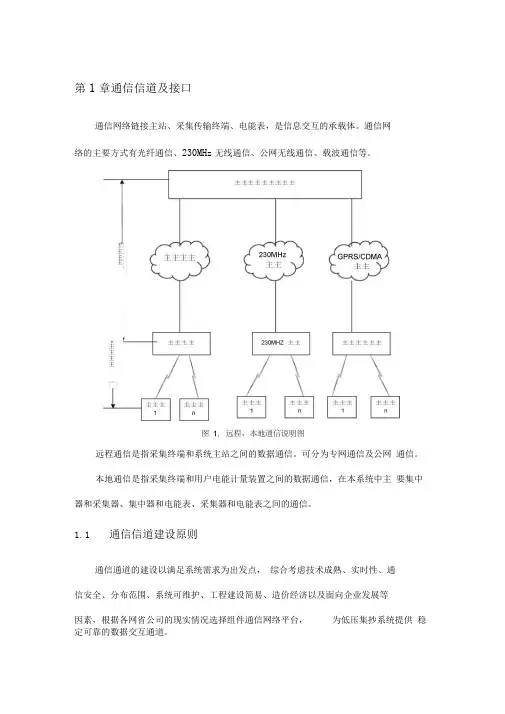

第1章通信信道及接口通信网络链接主站、采集传输终端、电能表,是信息交互的承载体。
通信网络的主要方式有光纤通信、230MHz 无线通信、公网无线通信、载波通信等。
远程通信是指采集终端和系统主站之间的数据通信。
可分为专网通信及公网 通信。
本地通信是指采集终端和用户电能计量装置之间的数据通信,在本系统中主 要集中器和采集器、集中器和电能表、采集器和电能表之间的通信。
1.1 通信信道建设原则通信通道的建设以满足系统需求为出发点, 综合考虑技术成熟、实时性、通信安全、分布范围、系统可维护、工程建设简易、造价经济以及面向企业发展等 因素,根据各网省公司的现实情况选择组件通信网络平台,为低压集抄系统提供 稳定可靠的数据交互通道。
王主主主*主主主主1) 易于安装指通信网络中相关的设备在初次安装、故障或周期轮换时,安装和参数配置的难易程度。
主要表现在各种设备的即插即拔特性和网络系统自适应能力上。
2) 易于维护指当系统应用需求发生变更时,计量仪表和系统维护的难易程度。
如因价格体系或结算周期发生变更时,造成的费率结构和冻结时间在线或离线调整。
3) 系统兼容性指对采集系统中各种采集和传输终端通信方式的兼容性,以及能够适应未来通信技术的不断发展。
4) 标准化的接口通信网络系统各个设备之间的互联接口应采用标准接插件或者是事实上的标准接插件。
5) 一体化通信通信网络系统是采集主站、采集终端、计量表计之间通信的载体,由于管理需求和用户性质的不同,三者之间能够采用的通信信道媒介差别很大,为保持主站系统的数据采集功能的专一性,建立一体化的通信机制,保证采集主站可以通过标准的统一的方式透明地和采集终端和计量表计通信。
6) 经济性通信网络系统在满足系统需求和立足长远发展的基础上,所选用的网络系统应该具有相对好的经济性。
为适应各种通信方式的需要在主站数据采集服务器和集中器之间建立一个通信平台。
通信平台以网桥的形式存在,综合处理转换采集服务器和远程通信网络之间的信息交换。

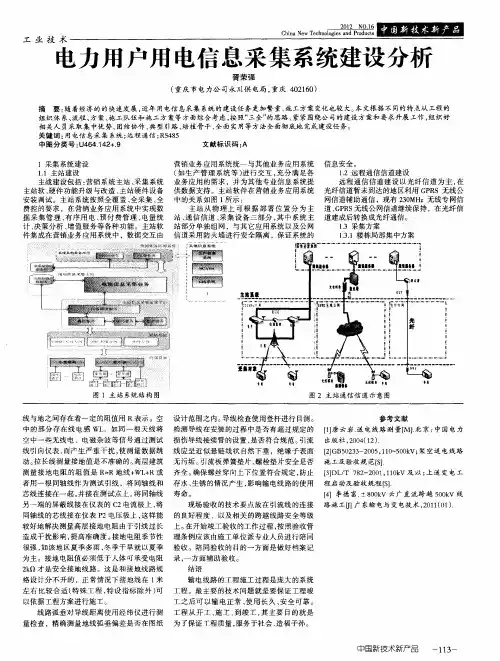

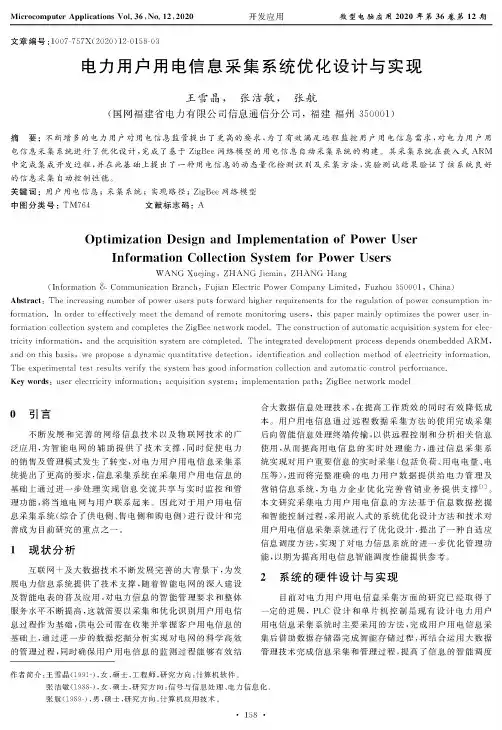

文章编号:1007-757X(2020)12-0158-03电力用户用电信息采集系统优化设计与实现王雪晶,张洁敏,张航(国网福建省电力有限公司信息通信分公司,福建福州350001)摘要:不断增多的电力用户对用电信息监管提出了更高的要求,为了有效满足远程监控用户用电信息需求,对电力用户用电信息采集系统进行了优化设计,完成了基于ZigBee网络模型的用电信息自动采集系统的构建#其采集系统在嵌入式ARM 中完成集成开发过程,并在此基础上提出了一种用电信息的动态量化检测识别及采集方法,实验测试结果验证了该系统良好的信息采集自动控制性能#关键词:用户用电信息;采集系统;实现路径;ZigBee网络模型中图分类号:TM764文献标志码:AOptimization Design and Implementation of Power UserInformation Collection System for Power UsersWANG Xuejing,ZHANG Jiemin,ZHANG Hang(Information R Communication Branch,Fujian Electric Power Company Limited,Fuzhou350001,China) Abstract:The increasing number of power users puts forward higher requirements for the regulation of power consumption in-ormation Inordertoe f ectively meetthedemandofremotemonitoringusers,thispapermainlyoptimizesthepoweruserin-ormationco l ectionsystemandcompletestheZigBeenetworkmodel Theconstructionofautomaticacquisitionsystemforelec-ricityinformation,andtheacquisitionsystemarecompleted TheintegrateddevelopmentprocessdependsonembeddedARM, andonthisbasis,we propose a dynamic quantitative detection,identification and co l ection method of electricity information The experimental test results verify the system has good information co l ection and automatic control performanceKey words:user electricity information;acquisition system;implementation path;ZigBee network model0引言不断发展和完善的网络信息技术以及物联网技术的广泛应用,为智能电网的辅助提供了技术支撑,同时促使电力的销售及管理模式发生了转变,对电力用户用电信息采集系统提出了更高的要求,信息采集系统在采集用户用电信息的基础上通过进一步处理实现信息交流共享与实时监控和管理功能,将当地电网与用户联系起来&因此对于用户用电信息采集系统(综合了供电侧、售电侧和购电侧)进行设计和完善成为目前研究的重点之一。
电力用户用电信息采集系统建设管理办法征求意见稿国家电网公司二零零九年四月电力用户用电信息采集系统建设管理办法第一章总则第一条为规范和加强国家电网公司(以下简称国网公司)电力用户用电信息采集系统(以下简称采集系统)建设管理,确保建设工作高效、有序开展,提高系统建设整体水平,依据国家有关法律、法规及行业标准,结合电力建设项目管理要求,制定本办法。
第二条本管理办法适用于国网公司各区域电网公司、省(自治区、直辖市)电力公司(以下简称网省公司)采集系统的规划、立项、设计、施工及验收的全过程管理。
第二章建设目标第三条采集系统建设是公司开展统一坚强智能电网建设的重要组成部分。
建设的总体目标是实现对国网公司电力用户的“全覆盖、全采集、全预付费”,为实现公司用电管理环节信息化、自动化、互动化提供基础数据支撑。
“全覆盖”指采集系统覆盖范围为公司经营区域内包括大型专变用户、中小型专变用户、三相一般工商业用户、单相一般工商业用户、居民用户的全部电力用户计量点和公用配变考核计量点。
“全采集”指采集系统实现公司生产、经营、管理业务所需的电力用户和公用配变考核计量点用电信息的采集。
“全预付费”指采集系统的功能设计、设备选型满足预付费业务要求,为全面实施预付费管理提供必要的技术支持手段。
第三章建设原则第四条采集系统建设应符合统一坚强智能电网建设和公司发展方式转变的要求,为营销计量、抄表、收费标准化管理和公司信息化建设奠定基础。
第五条应坚持“统一领导、统一规划、统一标准、统一组织实施”的原则,以国网公司相关规范为依据,建设功能、标准统一的采集系统。
第六条建设过程中应注意继承与发展相结合,有效整合、利用现有资源;应注重实用性与前瞻性相结合,确保技术方案先进、可行;应把握重点、协调发展,先试点后推广,稳步推进系统建设工作。
第四章组织与职责第七条国网公司成立采集系统建设工作领导机构,负责决策、指导、协调采集系统建设的重大事项。
网省公司、地市公司成立相应领导机构,负责推进本单位采集系统的建设工作。
汇报人:日期:•引言•工程实施方案概述•工程前期准备•工程实施阶段•工程后期维护与优化•工程实施风险评估与对策•工程实施成果总结与展望目录01引言集系统,实现用电管理的自动化、智能化和信息化。
服务质量。
企业的数字化转型和升级。
02工程实施方案概述建设目标涉及电力用户、配电设备、数据采集与处理系统及相关配套设施的建设。
建设范围建设周期实施方案内容实施方案制定原则01020304安全性可靠性经济性可扩展性前期准备系统设计根据需求分析,进行系统架构设计、数据库设硬件采购与部署软件系统开发与测试系统集成与调试验收与上线实施方案实施步骤03工程前期准备确定系统规模与范围制定项目计划明确系统建设目标需求调研与分析1 2 3选择合适的技术路线设计系统架构制定接口规范系统设计确定设备清单选择合适的供应商签订采购合同设备验收与调试设备采购与准备04工程实施阶段安装前准备安装过程调试过程030201设备安装与调试测试计划制定测试环境搭建测试执行验收准备系统测试与验收根据项目需求和人员技能水平,制定详细的培训计划。
培训计划制定培训课程开发培训实施操作手册编制根据培训计划,开发相应的培训课程和教材,确保培训内容的针对性和实用性。
组织相关人员进行培训,确保人员掌握系统的操作和维护技能。
根据系统特点和操作流程,编制操作手册和故障处理指南,确保人员能够快速上手操作和维护系统。
人员培训与操作手册编制05工程后期维护与优化总结词详细描述系统日常维护与故障处理总结词持续改进、动态优化详细描述根据系统运行实际情况,定期收集和分析用户反馈意见,针对系统存在的问题和不足进行优化改进。
建立系统评价机制,根据评价结果动态调整系统配置和功能,提高系统的运行效率和用户体验。
系统优化建议与改进方案后期技术支持与服务保障总结词专业支持、全天候保障详细描述建立专业的技术支持团队,提供24小时在线服务,及时响应和处理用户的技术咨询和问题。
加强与用户的沟通交流,定期回访用户,了解系统运行情况和服务质量,不断提高服务水平。
电力用户用电信息采集系统工程建设实施方案一、背景介绍电力用户用电信息采集系统是一个集数据采集、传输、处理、存储、应用于一体的系统,广泛运用于各个行业的用电管理中。
随着社会的不断发展,人们对于电力信息的获取和利用要求也不断提高,因此电力用户用电信息采集系统的建设对于提高用电管理水平和服务质量具有非常重要的意义。
本文档旨在提供针对该系统的工程建设实施方案,为相关部门的决策和实施提供参考。
二、建设目标1.实现全面、准确、及时地采集、传输、处理、存储用电信息,提高电力系统的管理效率和服务水平;2.提高电力用户管理的智能化、规模化水平,为用户提供更加满意、方便的服务;3.提高电力系统的可靠性、安全性;三、建设内容1. 数据采集采用现场数据采集设备,实现电量、电费、负荷曲线、电流电压等数据的采集。
同时,在用户配电箱或电缆管线上设置通讯设备,将采集的数据传输到数据处理中心,设备可与各种通讯接口实现数据传输。
2. 数据传输数据传输方式选择由以太网、RS-485、GPRS、CDMA等网络方式,采取网络通信技术实现数据的远程传输,使用SSL加密技术以确保数据传输的安全。
3. 数据处理数据处理中心采用先进的数据处理技术和算法,对采集的数据进行实时分析、处理和计算,并生成详细的报表,以便于监测和分析用电情况。
采用数据库系统实现对数据分析与检索。
4. 数据存储由于数据量较大,需要设计、规划相应的数据存储设施。
建议采用分层存储策略:一是采用缓存技术,二是采用闪存技术,三是采用硬盘技术,以满足数据存储的需求。
5. 数据应用数据采集中心将自动化处理的结果以图表、曲线、条形图等形式呈现。
另外,采集中心对数据进行分类归档和备份,以供后续的数据分析及使用。
四、建设流程1.方案设计在完成需求分析的基础上,制定详细的系统设计方案,包括硬件设备和软件系统的架构设计、接入层和计算逻辑层设计等。
2.施工根据方案设计,现场开展安装、布线等施工活动,如安装数据采集设备、通讯设备、数据处理设备等。
智慧式用电系统建设方案智慧用电系统是利用先进的信息技术手段,将电力系统与信息系统相结合,实现对用电环境、用电设备、用电行为等方面的智能监控和管理。
下面是一个智慧用电系统建设方案,旨在提高用电效率、降低能耗、优化供电质量和提供更加舒适的用电环境。
一、智慧用电系统的整体架构智慧用电系统的整体架构由以下部分组成:1.数据采集节点:安装在用电设备上,负责采集设备运行数据、能耗数据等。
2.数据传输网络:包括有线网络和无线网络,负责将采集到的数据传输到数据中心。
3.数据中心:负责存储和处理采集到的数据,提供用电监控和管理功能。
4.控制节点:负责控制用电设备的开关机、调节功率等。
5.用户界面:提供用户操作界面,用户可以通过界面监控和管理用电设备。
二、数据采集节点数据采集节点安装在用电设备上,可以通过传感器和智能电表等采集设备运行数据、能耗数据等。
采集到的数据包括设备的开关状态、功率、电流、电压、功率因数等。
三、数据传输网络数据传输网络分为有线网络和无线网络两部分。
有线网络使用以太网等传输协议,可以通过布线的方式连接数据采集节点和数据中心。
无线网络使用无线传输技术,如Wi-Fi、蓝牙等,可以实现设备之间的无线通信。
四、数据中心数据中心是整个系统的核心部分,负责存储和处理采集到的数据,并提供用电监控和管理功能。
数据中心可以使用云计算技术,将数据存储在云端,实现数据的长期保存和备份。
同时,数据中心可以使用大数据分析技术,对采集到的数据进行分析和挖掘,提供用电优化建议和决策支持。
五、控制节点控制节点负责控制用电设备的开关机、调节功率等。
控制节点可以与数据采集节点和数据中心相连,通过接收数据中心的指令实现对设备的控制。
控制节点可以通过有线网络或无线网络与数据中心通信。
六、用户界面用户界面通常为一个软件应用程序,供用户使用。
用户可以通过用户界面实时监控设备的运行状态、能耗情况等。
用户界面还提供用电管理功能,用户可以通过界面设置设备的开关时间、调节设备的功率等。
电力用户用电信息采集系统工程管理随着我国电力行业的发展,电力用户用电信息采集系统已成为电力行业管理工作的重要组成部分,用于实现电力行业信息化、数字化的目标。
在电力用户用电信息采集系统工程管理方面,需要有系统的规划、设计、建设、运维等工作来保证系统的有效实施和运行,实现电力行业的现代化管理。
一、工程规划和设计电力用户用电信息采集系统工程管理需要在工程规划和设计方面下功夫。
首先需要明确系统的目标和需求,要深入调研用户的需求,了解用户的用电情况和习惯。
然后根据这些需求确定系统的功能模块和技术方案,同时需要考虑到系统的可行性和安全性。
设计师需要根据实际情况进行系统模块划分、数据库设计、接口开发、系统架构设计等工作。
最后确定系统的时间表和实施计划,以便工程进度的掌控。
二、工程建设和实施在工程建设和实施阶段,需要按照设计方案进行系统搭建和测试,验证系统是否能够满足用户需求和设计要求。
同时需建设可靠、高效的现场环境,包括电力设备的散热、供电、网络通信等设施。
必要时,需要进行网络优化、设备调试和软件升级等活动,以保证系统的稳定运行。
完成工程建设和实施后,需进行验收和评估,确保系统已经满足设计要求和技术指标,并可上线运行,为系统迭代更新提供基础数据和安全保证。
三、工程运维和维护工程完成后需要进行系统运维和维护工作,保证系统能够稳定运行。
运维人员要负责监视系统运行状态,发现故障和异常时及时处理,完善管理机制,改进系统性能,保证系统可靠性和安全性。
同时要与用户密切协作,提供技术支持和服务,解决用户的问题和疑问。
定期进行数据备份、软件升级等维护工作,保证系统延续性和数据安全。
四、工程管理与优化最后,工程管理需要注意对整个工程的管控和优化。
随着用户需求和技术更新,系统需要不断进行迭代更新和升级。
管理者需要及时收集用户反馈和需求,并对系统进行合理调整和更新。
同时要关注工程成本和质量,完成各项工作的时间进度掌控,确保工程的有效推进和成果实现。
智能化管理节能减排系统背景与意义系统目标01020304实时监测数据分析用户需求响应系统稳定性系统管理层负责系统的运行维护、安全管理等工作,确保系统的稳定可靠运行。
应用服务层根据用户需求,提供相应的用电信息服务,如用电查询、用电分析、用电报警等。
数据处理层对收集到的数据进行清洗、整合、存储和分析,提供数据支持和决策依据。
数据采集层负责从电力用户处收集用电信息,包括用电量、电压、电流数据传输层将采集到的数据通过通信网络传输至数据中心。
系统组成与架构优点相比传统电表,智能电表具有高精度、高可靠性、可远程抄表、可实时监测用电信息等优点,为用电信息采集系统提供了更加准确、全面的数据源。
定义和功能智能电表是一种具有测量、计量、数据处理和通信功能的电表,可以实现用电信息的实时采集、处理和传输。
技术应用智能电表采用了微处理器技术、传感器技术、通信技术等,实现了对用电信息的实时采集、处理、存储和传输,满足了电力用户对用电信息的需求。
智能电表技术定义和功能优点技术应用远程通信技术定义和功能数据加密与安全性技术是指通过加密算法和安全机制,保证用电信息采集、传输和处理过程中的数据安全性。
要点一要点二必要性由于用电信息涉及到电力用户和电力企业的切身利益,因此必须采取严格的数据加密和安全性措施,防止数据泄露、篡改和攻击。
技术应用数据加密与安全性技术包括数据加密算法(如AES、RSA等)、身份认证机制(如数字证书、用户名/密码等)、访问控制策略(如基于角色的访问控制、基于权限的访问控制等),以及防火墙、入侵检测等安全防护措施,确保用电信息采集系统的数据安全性和完整性。
要点三数据加密与安全性技术实时监测多通道采集高频率采样030201用电信息实时采集大容量存储历史数据查询数据导出与分析数据存储与历史查询异常检测算法一旦发现异常用电情况,系统会通过声光、短信等多种方式实时报警。
实时报警异常记录与分析异常用电检测与报警负荷预测需求响应策略能源优化建议电力需求侧管理支持系统软件安装安装系统软件,包括操作系统、数据库、中间件等。
电力用户用电信息采集系统方案介绍随着社会进步和科技发展,电力系统已经成为现代化社会的重要基础设施之一。
为了保障正常的电力供应和提高电力系统的稳定性和运行效率,电力用户用电信息采集系统方案应运而生。
电力用户用电信息采集系统是一种用于采集电力用户用电行为信息的系统,其关键技术为电力用户用电信息采集技术。
该系统能够实时获取有关电力用户的用电信息,包括负荷、电能计量、电压、电流等参数。
通过采集电力用户的用电信息,可以帮助电力公司了解用户的用电需求,优化电力供应,提高电力系统的供电保障能力和服务水平。
电力用户用电信息采集系统的主要硬件组成包括采集装置、通信模块和数据管理平台。
采集装置是其核心组成部分,它主要负责采集电力用户用电信息。
通信模块用于将采集到的数据传输到数据管理平台,数据管理平台负责对采集到的数据进行处理和分析。
电力用户用电信息采集系统的软件部分包括操作系统、数据处理软件和数据可视化软件等。
操作系统为采集装置和数据管理平台提供良好的运行环境。
数据处理软件用于对采集到的数据进行处理和分析,为决策提供决策支持。
数据可视化软件则将采集的数据以图表、地图等形式直观展现,使得数据更加易于理解。
电力用户用电信息采集系统的实现过程主要有以下几个步骤:首先,确定采集装置的品牌和型号,并评估采集装置的性能指标,包括采集精度、采集速度、存储容量等。
其次,设计采集装置的电路结构和软件程序。
电路结构主要包括传感器、模拟转换器、数字转换器、微处理器等部分。
软件程序主要是针对特定的采集装置开发的,主要负责采集、处理和存储数据。
然后,选择通讯方式和协议。
通讯方式包括有线和无线通讯,无线通讯可以选择ZigBee、LoRa、GPRS等协议。
通讯协议是指采集装置和数据管理平台之间的数据传输协议,有MQTT协议、HTTP协议等。
最后,开发数据管理平台。
数据管理平台的功能包括数据处理、数据存储、数据分析和可视化。
采用云计算技术可以实现数据的共享和协作处理,提高采集数据的效率和精度。
电力户表工程实施方案一、项目概述电力户表工程是指对住户或商业单位的用电情况进行监视和记录的一项重要工程。
通过安装电力户表,电力公司可以及时了解用户的用电情况,监测用电数据,方便用户进行用电管理,为用电计费提供依据。
本方案将深入探讨电力户表工程的实施流程、技术要求和安全措施,以期为电力公司或施工单位提供一套完善的实施方案。
二、工程实施流程1. 前期准备(1)确定工程范围:根据实际需求,确定需要安装电力户表的用户范围,包括住户、商业单位等。
(2)勘察设计:对需要安装电力户表的用户进行勘察,并制定合理的设计方案。
(3)物资准备:根据设计方案,准备所需的电力户表设备、线缆、配件等物资。
(4)施工人员培训:对相关施工人员进行技术培训,确保施工人员具备必要的电力工程知识和技能。
2. 施工实施(1)现场布线:根据设计方案,对用户进行现场布线,确保电力户表设备能够正常连接到用电设备。
(2)设备安装:安装电力户表设备,并进行必要的连接和调试,确保设备能够正常运行。
(3)数据采集:对安装完成的电力户表设备进行数据采集,并进行标定,确保数据准确可靠。
(4)系统联调:将安装完成的电力户表设备与电力公司的监控系统进行联调,确保数据可以及时传输和更新。
3. 完工验收(1)设备检测:对安装完成的电力户表设备进行检测,确保设备符合相关技术标准和安全要求。
(2)数据核对:对采集到的数据进行核对,确保数据的准确性和完整性。
(3)验收报告:完成验收并出具验收报告,确认工程的完成情况,并向用户和相关部门提交相关文件。
三、技术要求1. 设备选型:选择符合国家标准的电力户表设备,确保设备具有良好的稳定性和耐用性。
2. 线路布置:根据用户用电情况,合理布置线路,确保电力户表设备能够准确监测用户的用电情况。
3. 数据采集:对电力户表设备的数据采集功能进行测试,确保数据准确可靠。
4. 系统联调:与电力公司的监控系统进行联调,确保数据可以及时传输和更新。
电力用户用电信息采集系统2010年工程建设实施方案江苏省电力公司二〇一〇年二月1 概述1.1 编写目的电力用电信息采集系统2010年工程建设实施方案,是在遵循国家电网公司“电力用户用电信息采集系统”各类设计成果的基础上形成的文档,用以明确用电信息采集系统建设的目标及范围,确定项目的组织方式和组织结构,明确项目各阶段目标以及各工作领域的工作内容,确定合适的项目管理过程和管理办法,并确立项目执行、监督、控制的方式和方法。
1.2 项目背景建设“电力用户用电信息采集系统”(以下简称“采集系统”),实现计量装置在线监测和用户负荷、电量、电压等重要信息的实时采集,及时、完整、准确地为“SG186”信息系统提供基础数据;实现电费收缴的全面预控,为智能电费结算等营销业务策略的实施提供技术基础,为推进双向互动营销、实施更具竞争力的市场营销策略、优化完善营销业务奠定基础。
从而为企业经营管理各环节的分析、决策提供支撑,提升快速响应市场变化、快速反映客户需求的互动能力。
国网公司对采集系统建设要求是按照“统一规划、统一标准、统一建设”的原则,实现电力客户用电信息采集的“全覆盖、全采集、全费控”。
加快采集系统建设是推进“两个转变”、实施“三集五大”的必然选择,是统一坚强智能电网建设的重要内容,是支撑阶梯电价执行的基础条件,加强精益化管理、提高优质服务水平的必要手段,是延伸电力市场、创新交易平台的重要依托。
加快采集系统建设,已成为建设“大营销”体系和统一坚强智能电网,实现公司发展方式和电网发展方式转变的必然要求。
1.3 建设目标总体目标依据国网公司用电信息采集系统建设的总体规划,利用5年时间(2010~2014),建设建成电力用户用电信息采集系统,覆盖公司系统全部用户、实现用电信息实时采集、全面支持预付费控制,即“全覆盖、全采集、全费控”。
具体目标根据国网公司项目核准,2010年应完成475万户居民用户的用电信息采集系统建设,实现用户用电信息的全面准确采集,全面支持阶梯电价、预付费业务。
1.4 建设原则用电信息采集系统项目建设按照“统一领导、统一规划、统一标准、统一组织实施”的原则开展,具体建设原则如下:1)整体规划、分步实施公司统一规划我省采集系统建设,整体规划主站、远程信道的建设;首先完成高压用户的信息采集;重点开展低压用户用电信息采集,低压用户优先从用电量大的城网用户开始实施,分地区、分区域、分性质成片成块建设。
各单位要根据公司的整体规划,结合本地区的实际情况制定切实可行的建设方案,确保采集系统建设任务分步、有序开展。
2)安全第一、质量至上牢固树立“安全第一、预防为主”、“百年大计,质量第一”的意识,处理好安全、质量、进度的关系,制定并落实工程建设施工技术安全管理规定,做到安全质量可控、在控、能控。
3)标准统一、技术先进严格遵循公司的工作要求,执行公司制定的相关技术标准与规范。
主站应用公司最新统一推广部署的营销业务应用系统电能信息采集模块。
努力探索农网用电信息采集的技术方案,保持我省的采集系统技术领先态势。
4)加强协调、经济合理统筹考虑与本地区智能配电网建设的协调,实现远程通信网络与配电网光纤网络共享。
1.5 工作思路积极贯彻落实国网公司下达的系统建设工作要求,力争提前并保质保量完成工作任务,遵循以下工作思路:1)坚持国网公司“统一领导、统一规划、统一标准、统一组织实施”的原则,严格按照国网公司制定的用电信息采集系统建设标准和规范开展建设工作,工程方案、标准和进度由省公司统一组织,具体工程实施以地市为单位组织;2)各单位要根据公司2010年建设方案,按照先易后难的原则,做好采集工程安装范围的选择,分地区、分区域、分性质成片成块建设,确保工程目标全面实现;3)根据公司制定的采集技术方案,制定经济合理、切实可行的工程实施方案。
4)做好工程全过程管理,及时协调解决建设过程中出现的问题和困难,确保工程质量和进度;5)做好各项保障系统运行措施的落实,做到建成一片,应用一片,确保系统的正常投运,发挥成效。
2 项目范围2.1 建设规模本项目实施全省13个地市公司475万户低压电力用户的用电信息采集系统建设,实现用户用电信息的全面准确采集,全面支持预付费业务。
根据各地市的实际情况,制定了各市、县的建设目标,如下表所示:2.2工作范围1)制定采集系统建设方案和工程实施方案;2)完成用电信息采集系统主站软、硬件系统部署;3)组织开展采集终端的现场施工。
对项目全过程实施跟踪监理,实施项目全过程考核评价,确保高质量完成现场设备的安装工作;4)制定采集系统投运后的工作管理模式和管理要求,落实运行管理职责。
开展人员培训和运行考核。
2.3 工程内容1)主站建设:营销系统主站、采集系统主站软件功能升级与部署、主站硬件设备安装调试。
2)远程通信信道建设:建设主站到配变供电台区的通信网络或实现与其它共享网络的接口。
3)本地通信信道建设:建设配变供电台区下集中器到表箱的通信网络。
4)现场终端安装调试:台区采集终端(集中器和采集器)及辅助设备的安装,终端间及与电表通信、与主站通信调试。
2.4 工程范围1)全省13个地市公司工程建设区域,涉及范围包括市、县供电公司营业范围内所有电力用户。
具体实施区域由各地市公司按要求进行规划。
2)终端安装现场施工具体区域包括小区配电所、箱变(柱上变)低压配电箱柜及电能计量表箱内,或另增配防护箱。
3)主站系统包括系统主机信息机房及运行操作室。
4)光缆远程通信网络施工范围包括中压配电网及变电站、小区配电房及配变。
2.5 采集对象1)工程区域内台变下的所有低压单相电力用户,包括居民、小商业、公用设施等。
2)工程区域内台变下的50kVA以下低压三相电力用户,包括居民、一般工商业、公用设施等。
3)配变关口计量点。
4)工程区域内未实施用电信息采集的电力用户,50-100kVA用户应同步配套安装II型电力负荷管理终端,100kVA以上用户安装I型电力负荷管理终端(此项工作不包含在本工程项目管理范围内)。
2.6 实施计划根据项目工作要求,结合江苏公司的实际,计划将项目工作分为五个阶段,具体如下:3 采集方案3.1 方案一:载波转485载波通信--集中器+采集器+RS485电表的形式。
适用于城镇集中居住区,集中表箱方式安装表计。
集中器和采集器之间低压窄带载波方式通信,不需要布线,工程施工简单快速,但载波通信成功率不高,维护量大,在用于预付费控制时存在风险。
集中器RS485电能表(集中表箱)配变考核表窄带载波本地通信信道集中器电能表采集器采集器采集器采集器RS485电能表(集中表箱)RS485电能表(集中表箱)光纤或GPRS 上传3.2 方案二:载波和485混合载波通信--集中器+采集器+RS485电表以及载波电能表的混合形式。
适用于县城及城郊居民区,既具有集中表箱方式安装的表计,也具有独立安装的表计。
对集中表箱安装的表计仍采用“集中器+采集器+RS485电表”的方式建设,对独立安装的表计更换为载波电表,直接连接到集中器,即“集中器+采集器+RS485智能电表+ 载波电表”方式。
载波方案不需要布线,工程施工简单快速,但载波通信成功率不高,维护量大,在用于预付费控制时存在风险。
集中器载波电能表配变考核表窄带载波本地通信信道集中器电能表RS485电能表(集中表箱)采集器采集器RS485电能表(集中表箱)采集器光纤或GPRS 上传3.3 方案三:全载波载波通信--集中器+载波电能表的形式。
适用于农村用户,多采用独立安装表计,安装载波电表。
载波方案不需要布线,工程施工简单快速,但载波通信成功率不高,维护量大,在用于预付费控制时存在风险。
集中器载波电能表载波电能表载波电能表配变考核表窄带载波本地通信信道集中器电能表光纤或GPRS 上传3.4 方案四:全485RS485通信--集中器+RS485电表形式。
适用于多层、小高层和高层居住区。
多层居住区采用集中表箱安装表计,施放RS485电缆直接连接表箱和集中器,在楼栋到配变间电缆施工需要局部开挖电缆沟,工程量较大。
小高层和高层住宅有电缆沟道,便于施放RS485电缆直接连接到配变侧的集中器。
集中器RS485电能表(集中表箱)配变考核表RS485本地通信信道集中器电能表RS485电能表(集中表箱)RS485电能表(集中表箱)光纤或GPRS上传3.5 方案五:楼栋集中RS485通信—楼栋局部集中直接上传。
适用于多层和小高层居住区。
在条件许可的多层和小高层居住区尽可能不使用载波,而是采用RS485有线通信方式来提高通信成功率,实现楼道口局部集中直接上传的方案,以减少电缆施工量。
楼道集中的集中器为简易集中器,无载波信道。
配变侧的集中器采集不能在楼道集中的分散电表,同时完成配变关口采集。

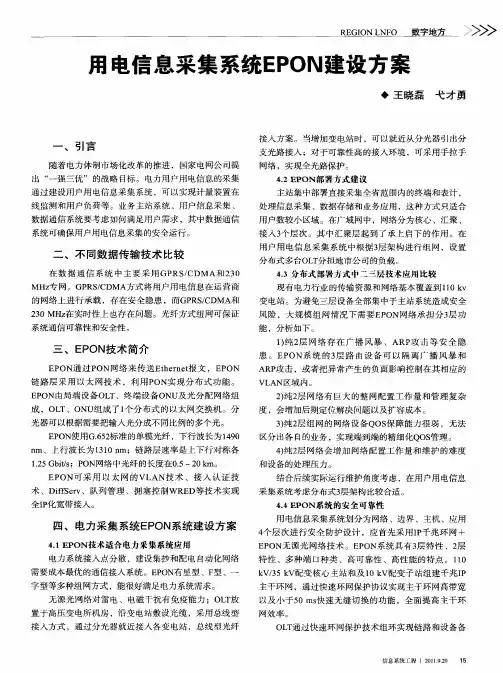

集中器配变考核表3.6 方案六:光纤到户光纤通信—光纤敷设到表箱以及居民户内。
适用于新建居住区。
以配变台区为单元组建EPON子网至居民楼栋单元内集中表箱的附加通讯箱,箱内安装ONU。
ONU输出信号通过光纤(或者以太网电缆)到居民户内。
表箱内安装简易集中器,通过ONU通信端口,直接连接到主站实现用电信息采集。
集中器集中器4 工作要求4.1 加强组织领导,落实责任分工要充分认识采集系统建设的重要性、紧迫性和建设任务的艰巨性,将其作为当前及今后一段时期的重要任务来抓,统一思想,提高认识,加强领导,有序推进。
各单位必须建立一把手负总责、分管领导具体负责、有关部门共同参与的组织保障体系;设立相应的组织机构,具体负责采集系统建设工作,协调解决建设中的矛盾和问题,确保采集系统建设顺利推进。
4.2 坚持统一规划,执行统一标准公司统一制定采集系统建设总体规划,各单位应按照公司的总体规划制定本单位供电范围内的低压用户用电信息采集系统建设方案,报公司审批。
1)要明确建设区域,分地区、分区域、分性质成片成块建设,分批次进行勘查设计,上报设计方案,由公司统一组织终端招标,各单位组织终端安装调试工作。
2)严格遵循区域划定、现场勘查、方案设计、招标采购、安装调试、验收投运的工作流程,确保工程有序进行。
3)各单位要严把设备检测验收、工程质量验收和系统调试验收等关键环节,加强工程质量检查和过程监理、进度控制、安全文明施工管理。
4.3 加强工程管理,确保建设效果各单位应切实加强工程各环节的管理。
1)加强施工安全管理,制定并严格执行工程建设的组织措施、技术措施和安全措施;2)强化工程监督,杜绝各类违法、违规、违纪现象的发生。
3)及时开展工程后评估,评价工程效果;4)强化建设效果运用,做到建成一片,应用一片。
建成投运的终端次月进入采集成功率和数据发行率统计。
4.4 注重工作协调,营造良好环境采集系统建设是一项社会性极强的工程,在公司系统内要上下密切配合、跨部门协同运作,为工程建设营造一个良好的环境。
