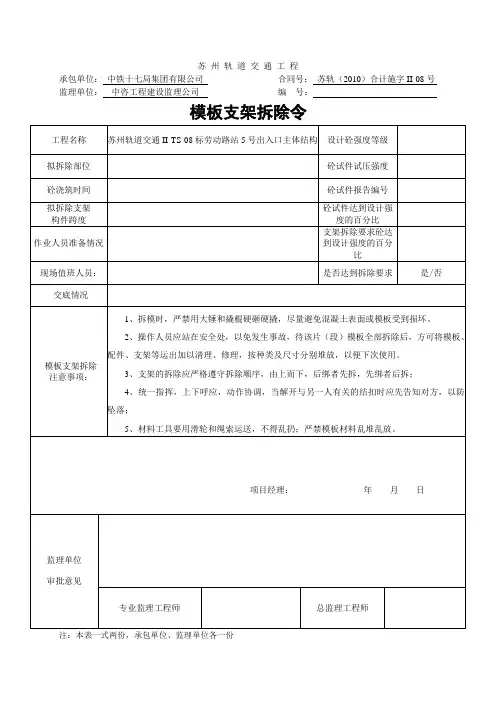

模板支架拆除令
- 格式:docx
- 大小:19.58 KB
- 文档页数:1

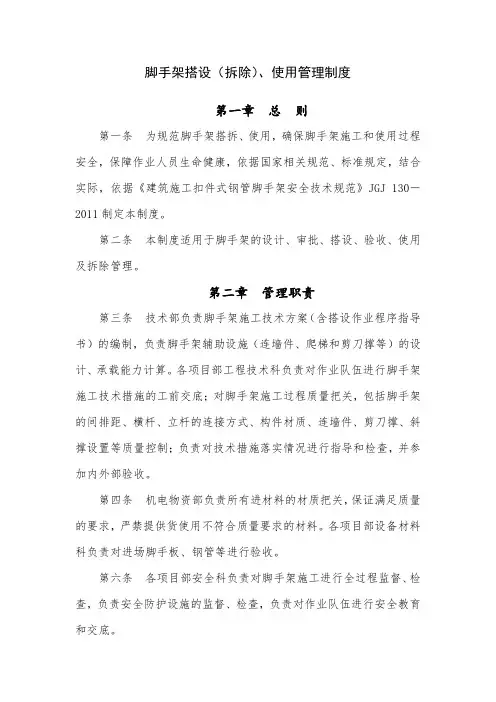

脚手架搭设(拆除)、使用管理制度第一章总则第一条为规范脚手架搭拆、使用,确保脚手架施工和使用过程安全,保障作业人员生命健康,依据国家相关规范、标准规定,结合实际,依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011制定本制度。
第二条本制度适用于脚手架的设计、审批、搭设、验收、使用及拆除管理。
第二章管理职责第三条技术部负责脚手架施工技术方案(含搭设作业程序指导书)的编制,负责脚手架辅助设施(连墙件、爬梯和剪刀撑等)的设计、承载能力计算。
各项目部工程技术科负责对作业队伍进行脚手架施工技术措施的工前交底;对脚手架施工过程质量把关,包括脚手架的间排距、横杆、立杆的连接方式、构件材质、连墙件、剪刀撑、斜撑设置等质量控制;负责对技术措施落实情况进行指导和检查,并参加内外部验收。
第四条机电物资部负责所有进材料的材质把关,保证满足质量的要求,严禁提供货使用不符合质量要求的材料。
各项目部设备材料科负责对进场脚手板、钢管等进行验收。
第六条各项目部安全科负责对脚手架施工进行全过程监督、检查,负责安全防护设施的监督、检查,负责对作业队伍进行安全教育和交底。
第七条各项目部工程科负责脚手架施工全过程的相关管理工作及现场文明施工工作,组织内外部验收,并负责验收存在问题的整改、落实工作。
第八条作业队伍按技术措施和国家相关规范要求参加脚手架施工的工前交底,并对现场隐患问题的落实整改负直接责任;负责安全防护设施和标识牌的设置、管理;现场负责人、技术负责人及班组长参加脚手架验收工作。
第三章一般规定第九条脚手架的设计、搭设和使用严格执行《建筑施工扣件式钢管脚手架安全技术规范(JGJ 130-2011)》等规定。
第十条脚手架的搭设、维护、拆除等作业,在2m及以上均为高处作业,应严格执行“高处作业安全规定”。
第十一条从事脚手架作业的人员,必须熟悉各种架子的基本技术知识,必须是经过现行《特种作业人员安全技术培训考核管理规定》(安监总局令第30号)考核合格的专业人员持证上岗,没有独立工作能力的人员,不得单独作业。

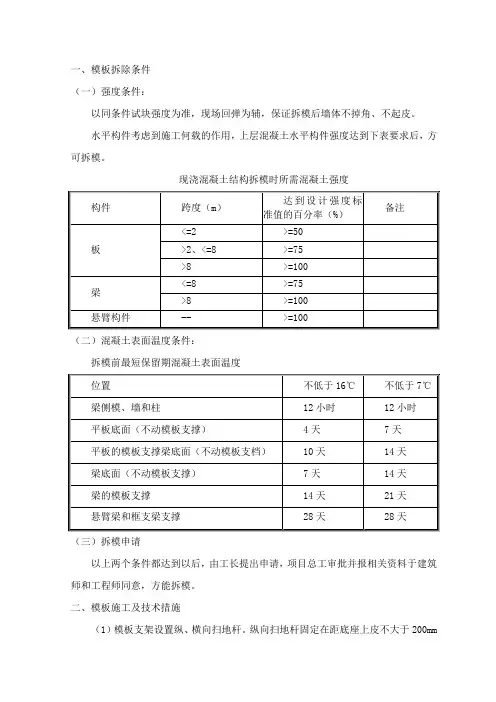

一、模板拆除条件(一)强度条件:以同条件试块强度为准,现场回弹为辅,保证拆模后墙体不掉角、不起皮。
水平构件考虑到施工何载的作用,上层混凝土水平构件强度达到下表要求后,方可拆模。
现浇混凝土结构拆模时所需混凝土强度(二)混凝土表面温度条件:拆模前最短保留期混凝土表面温度(三)拆模申请以上两个条件都达到以后,由工长提出申请,项目总工审批并报相关资料于建筑师和工程师同意,方能拆模。
二、模板施工及技术措施(1)模板支架设置纵、横向扫地杆。
纵向扫地杆固定在距底座上皮不大于200mm处的立杆上,横向扫地杆固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
(2)钢管立柱的扫地杆、水平拉杆、剪刀撑采用Φ48mm×3.5mm钢管,用扣件与钢管立柱扣牢。
钢管扫地杆、水平拉杆采用对接、剪刀撑采用搭接,搭接长度不得小于500mm,并采用2个旋转扣件分别在离杆端不小于100mm处进行固定。
(3)扣件式钢管立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距离主节点不大于歩距的1/3。
(4)采用扣件式钢管立柱时,严禁将上段的钢管与下段的钢管立柱错开固定在水平拉杆上。
(5)可调托座使用:可调托座与钢管交接处应设置横向水平杆,托座顶距离水平杆的高度不应大于300mm。
梁底立杆应按梁宽均匀设置,其偏差不大于25mm,调节螺杆的伸缩长度不大于200mm。
3、架体水平杆(1)每步的纵、横向水平杆双向拉通。
(2)搭设要求:水平杆接长宜采用对接扣件连接,对接、搭接符合下列规定:A. 对接扣件交错布置:两根相邻纵向水平杆的接头不能设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;各接头至最近主节点的距离不宜大于纵距的确1/3;B. 搭接长度不应小于1m,应等距离设置3个旋转扣件固定,端部扣件盖板边缘至搭接水平杆杆端的距离不应小于100mm。
编号:001编号:002申请人:年月日监理单位:年月日编号:003申请人:年月日监理单位:年月日模板拆除(安全)令编号:004申请人:年月日监理单位:年月日编号:005申请人:年月日监理单位:年月日编号:006申请人:年月日监理单位:年月日模板拆除(安全)令编号:007申请人:年月日监理单位:年月日编号:008申请人:年月日监理单位:年月日编号:009申请人:年月日监理单位:年月日编号:010申请人:年月日监理单位:年月日编号:011申请人:年月日监理单位:年月日编号:011申请人:年月日监理单位:年月日编号:012申请人:年月日监理单位:年月日编号:013申请人:年月日监理单位:年月日编号:014申请人:年月日监理单位:年月日编号:015申请人:年月日监理单位:年月日编号:016申请人:年月日监理单位:年月日编号:017申请人:年月日监理单位:年月日编号:018申请人:年月日监理单位:年月日编号:019申请人:年月日监理单位:年月日编号:020申请人:年月日监理单位:年月日编号:021申请人:年月日监理单位:年月日编号:022申请人:年月日监理单位:年月日编号:023申请人:年月日监理单位:年月日编号:024申请人:年月日监理单位:年月日编号:025申请人:年月日监理单位:年月日编号:026申请人:年月日监理单位:年月日编号:027申请人:年月日监理单位:年月日编号:028申请人:年月日监理单位:年月日编号:029申请人:年月日监理单位:年月日编号:030申请人:年月日监理单位:年月日编号:031申请人:年月日监理单位:年月日编号:031申请人:年月日监理单位:年月日编号:032申请人:年月日监理单位:年月日编号:033申请人:年月日监理单位:年月日模板拆除(安全)令编号:034申请人:年月日监理单位:年月日编号:035申请人:年月日监理单位:年月日编号:036申请人:年月日监理单位:年月日编号:037申请人:年月日监理单位:年月日编号:038申请人:年月日监理单位:年月日模板拆除(安全)令编号:039申请人:年月日监理单位:年月日模板拆除(安全)令编号:040申请人:年月日监理单位:年月日编号:041申请人:年月日监理单位:年月日编号:042申请人:年月日监理单位:年月日模板拆除(安全)令编号:043申请人:年月日监理单位:年月日编号:044申请人:年月日监理单位:年月日编号:045申请人:年月日监理单位:年月日编号:046申请人:年月日监理单位:年月日编号:047申请人:年月日监理单位:年月日编号:048申请人:年月日监理单位:年月日。
2024年拆除模板支架安全技术规程第一章总则第一条为了规范拆除模板支架工程的安全操作,保障施工人员的生命财产安全,根据国家相关法律法规的要求,制定本技术规程。
第二条本技术规程适用于各类拆除模板支架工程,包括建筑、桥梁、隧道等工程。
第三条拆除模板支架工程的拆除人员必须持有相应的施工资质证书,并进行相应的安全培训。
第四条拆除模板支架工程应制定具体的拆除方案,并经专业人员审核,方可进行拆除工作。
第五条施工单位应配备专职或兼职的安全管理人员,负责拆除工程的安全监管工作。
第六条施工单位应保证施工现场的安全、环保设施完善齐全,提供必要的安全防护装备。
第二章拆除模板支架工程的准备工作第七条拆除人员在进行施工前应熟悉拆除方案和施工图纸,了解工程的具体情况。
第八条拆除人员应检查模板支架的稳固性和安全性,如发现问题应及时报告负责人处理。
第九条施工单位应对拆除人员进行必要的技术交底和安全培训,确保其具备安全操作的能力。
第十条施工单位应将拆除工程的周边区域进行隔离,并设置警示标志,防止他人误入施工区域。
第十一条施工单位应制定必要的施工周边安全防护措施,包括设置挡板、网带、警示牌等。
第三章拆除模板支架工程的操作规范第十二条拆除工程应按照拆除方案进行,不得擅自更改或跳过关键步骤。
第十三条在拆除过程中,应配备足够的人员,按照规范操作,确保安全。
第十四条拆除人员应佩戴安全帽、防护眼镜、防护手套等个人防护装备,保证人身安全。
第十五条拆除人员应熟悉拆除设备的使用方法,严禁未经培训和资质证书的人员操作设备。
第十六条拆除模板支架工程中的切割、钻孔等作业应严格按照安全操作规程进行,防止意外发生。
第十七条拆除人员在作业前应对现场进行安全检查,清除可能的隐患。
第四章拆除模板支架工程的应急预案第十八条施工单位应制定拆除模板支架工程的应急预案,明确责任人和应急措施。
第十九条应急预案应包括急救措施、紧急疏散路线、火灾事故处理等内容。
第二十条施工单位应定期组织应急演练,提高员工的应急处理能力。
模板脚手架拆除方案板脚手架拆除方案一、模板、脚手架拆除部位:此次拆除部位为高架桥预应力箱梁模板及脚手架。
拆除柱模板时,应在混凝土达到张拉强度且预应力钢绞线已经张拉并封锚、预应力孔道已经注浆完成,拆模时混凝土温度与环境温度差不大于20℃。
二、模板拆除顺序和方法:按照预应力设计要求拆除模板。
遵循先降后拆:先将轮扣式脚手架顶托下降10厘米左右,使定型钢支架与上部木龙骨分离;先拆两柱间中间部位、后拆墩柱部位;先拆两柱间中间外侧部位、后拆中间部位;先拆定型钢支架,后拆木龙骨、竹胶板、轮扣式脚手架,遵循自上而下的原则。
1、先将轮扣式脚手架顶托下降10厘米左右,剪断木龙骨与定型钢支架之间的固定丝,使定型钢支架与上部木龙骨分离;将定型钢支架纵向连接杆扣件拆除,松动钢支架并将其侧向放倒,3~5片为一组,人工辅助吊车移出支架区。
2、木龙骨、竹胶板拆除:钢支架移出后,形成整根长的木龙骨区段,用锤敲击木龙骨使木龙骨与竹胶板脱离,取下木龙骨及竹胶板,将木龙骨及竹胶板沿木板斜坡滑行下落。
3、先拆除满堂脚手架中的横杆,并按一步一清的原则依此进行立杆拆除,严禁上下分层同时进行拆除作业。
4、先拆上层排架,使龙骨和模板落在底层排架上,待上层模板全部运出后再拆下层排架;拆模时,模板拆除应经工长同意,操作时严禁硬撬、硬砸或大面积撬落和拉倒,不得留下松动和悬挂的模板;操作人员应站在安全处,待该片(段)模板全部拆除后,方准将模板、配件、支架等运出堆放。
5、拆下的模板、配件等严禁抛扔,将木龙骨及竹胶板沿木板斜坡滑行下落或有人接应传递。
模板、木方分类分规格堆放于箱梁两侧。
脚手架按长短堆放,应做到两头头对齐。
6、模板堆放高度不得超过1.4米,钢管堆放高度不得超过0.8米。
扣件按类别放入扣件池内。
钢管上均不得有未拆下的扣件。
当日工作要在整个工作片(段)完成并清理场地后,方可结束,不得留有安全隐患。
三、维修与保管:1、模板和配件拆除后,必须逐件细致清理粘结的灰浆并将钉子取下。

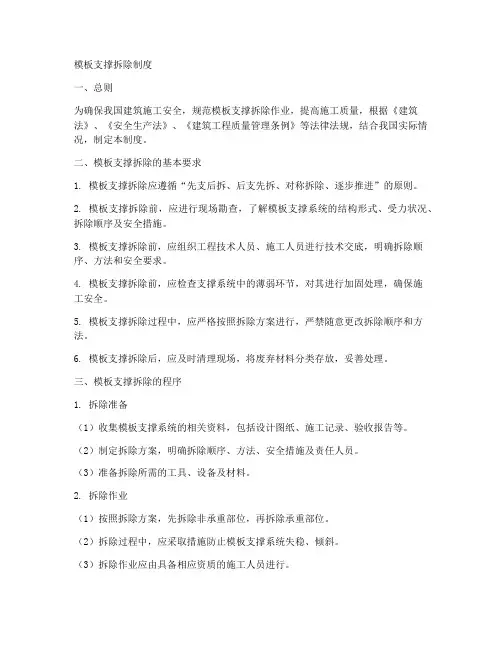

模板支撑拆除制度一、总则为确保我国建筑施工安全,规范模板支撑拆除作业,提高施工质量,根据《建筑法》、《安全生产法》、《建筑工程质量管理条例》等法律法规,结合我国实际情况,制定本制度。
二、模板支撑拆除的基本要求1. 模板支撑拆除应遵循“先支后拆、后支先拆、对称拆除、逐步推进”的原则。
2. 模板支撑拆除前,应进行现场勘查,了解模板支撑系统的结构形式、受力状况、拆除顺序及安全措施。
3. 模板支撑拆除前,应组织工程技术人员、施工人员进行技术交底,明确拆除顺序、方法和安全要求。
4. 模板支撑拆除前,应检查支撑系统中的薄弱环节,对其进行加固处理,确保施工安全。
5. 模板支撑拆除过程中,应严格按照拆除方案进行,严禁随意更改拆除顺序和方法。
6. 模板支撑拆除后,应及时清理现场,将废弃材料分类存放,妥善处理。
三、模板支撑拆除的程序1. 拆除准备(1)收集模板支撑系统的相关资料,包括设计图纸、施工记录、验收报告等。
(2)制定拆除方案,明确拆除顺序、方法、安全措施及责任人员。
(3)准备拆除所需的工具、设备及材料。
2. 拆除作业(1)按照拆除方案,先拆除非承重部位,再拆除承重部位。
(2)拆除过程中,应采取措施防止模板支撑系统失稳、倾斜。
(3)拆除作业应由具备相应资质的施工人员进行。
(4)拆除过程中,现场安全员应全程监控,确保施工安全。
3. 拆除后的处理(1)拆除后的模板、支架等材料应分类存放,妥善处理。
(2)对拆除后的现场进行检查,确保无遗漏物品。
(3)对拆除过程中的损坏部位进行修复或更换。
四、模板支撑拆除的安全措施1. 拆除前,应确保施工现场通行畅通,无关人员不得进入拆除现场。
2. 拆除过程中,应设置安全警戒线,提醒过往人员注意安全。
3. 拆除作业人员应佩戴安全帽、安全带、防尘口罩等个人防护用品。
4. 拆除作业过程中,应采取措施防止物料坠落,损坏地面设施。
5. 拆除作业过程中,如发生意外情况,应立即启动应急预案,采取措施确保施工安全。

模板拆模令
位意见:

模板拆除申请审批表
施工单位:XXX
工程名称:御园翰林小区三期
拆除部位:43#楼夹层顶梁板
拆除部位砼设计强度等级:C35
拆除日期:2014.8.18
拆除部位砼试块实际强度(Mpa):27.0
底模及其支架拆除时,砼强度符合《砼结构工程施工质量验收规范》(GB-2002)第 4.3.1条规定,达到设计强度77%,已拆除。
审批意见:符合要求。
施工单位:XXX
工程名称:兴漕新居4#楼
拆除部位:十六层墙柱顶梁板
拆除部位砼设计强度等级:C25
拆除日期:2010.2.12
拆除部位砼试块实际强度(Mpa):19.7
底模及其支架拆除时,砼强度符合《砼结构工程施工质量验收规范》(GB-2002)第 4.3.1条规定,达到设计强度79%,已拆除。
审批意见:符合要求。

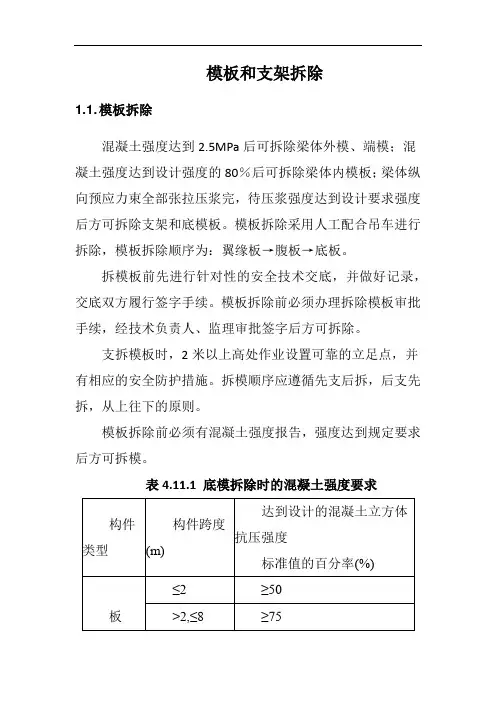

模板和支架拆除
1.1. 模板拆除
混凝土强度达到2.5MPa后可拆除梁体外模、端模;混凝土强度达到设计强度的80%后可拆除梁体内模板;梁体纵向预应力束全部张拉压浆完,待压浆强度达到设计要求强度后方可拆除支架和底模板。
模板拆除采用人工配合吊车进行拆除,模板拆除顺序为:翼缘板→腹板→底板。
拆模板前先进行针对性的安全技术交底,并做好记录,交底双方履行签字手续。
模板拆除前必须办理拆除模板审批手续,经技术负责人、监理审批签字后方可拆除。
支拆模板时,2米以上高处作业设置可靠的立足点,并有相应的安全防护措施。
拆模顺序应遵循先支后拆,后支先拆,从上往下的原则。
模板拆除前必须有混凝土强度报告,强度达到规定要求后方可拆模。
表4.11.1 底模拆除时的混凝土强度要求
1.2. 架体拆除
支架的拆除顺序为先拆悬臂部分,再从跨中向两端对称进行。
按后支先拆、先支后拆的原则,时先降低可调托座,然后依除次拆模板、次龙骨、主龙骨。
拆除顺序为:(1)先松动支架顶托使顶托上方主龙骨、次龙骨及竹胶板与箱梁底脱离,开始抽出竹胶板及次龙骨。
将抽出的竹胶板、次龙骨、主龙骨利用吊车吊装至地面指定位置。
(2)竹胶板及次龙骨、主龙骨清除完毕后,开始拆除支架,支架拆除采用从上至下的原则施工,先拆除剪刀撑,然后在拆除支架,拆除的支架用钢丝绳捆绑后吊装至地面,在地面上设专人对拆除的支架进行分型号统一堆放。
(3)拆除后各杆件、分类妥善存放,最后进行场地清理。

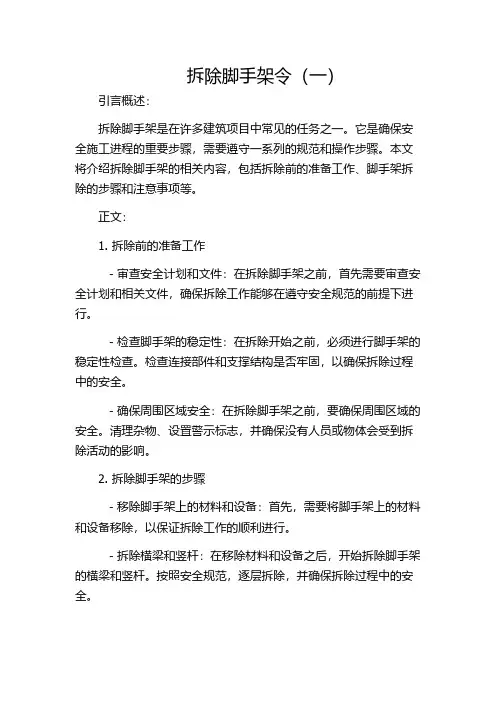

拆除脚手架令(一)引言概述:拆除脚手架是在许多建筑项目中常见的任务之一。
它是确保安全施工进程的重要步骤,需要遵守一系列的规范和操作步骤。
本文将介绍拆除脚手架的相关内容,包括拆除前的准备工作、脚手架拆除的步骤和注意事项等。
正文:1. 拆除前的准备工作- 审查安全计划和文件:在拆除脚手架之前,首先需要审查安全计划和相关文件,确保拆除工作能够在遵守安全规范的前提下进行。
- 检查脚手架的稳定性:在拆除开始之前,必须进行脚手架的稳定性检查。
检查连接部件和支撑结构是否牢固,以确保拆除过程中的安全。
- 确保周围区域安全:在拆除脚手架之前,要确保周围区域的安全。
清理杂物、设置警示标志,并确保没有人员或物体会受到拆除活动的影响。
2. 拆除脚手架的步骤- 移除脚手架上的材料和设备:首先,需要将脚手架上的材料和设备移除,以保证拆除工作的顺利进行。
- 拆除横梁和竖杆:在移除材料和设备之后,开始拆除脚手架的横梁和竖杆。
按照安全规范,逐层拆除,并确保拆除过程中的安全。
- 拆除支撑结构:在拆除横梁和竖杆之后,可以开始拆除支撑结构。
根据脚手架类型和结构设计,采取适当的拆除方法,确保拆除工作的安全和高效。
3. 拆除过程的安全注意事项- 佩戴个人防护装备:在进行拆除脚手架的工作时,必须佩戴适当的个人防护装备,如安全帽、安全鞋和手套等,以确保自身安全。
- 使用适当的工具和设备:在拆除过程中,使用适当的工具和设备可以提高效率,并降低拆除过程中可能出现的意外风险。
- 注意周围环境和其他工人:在拆除脚手架时,要时刻注意周围环境和其他工人的安全。
避免造成不必要的伤害和事故。
4. 拆除后的清理和整理- 清理工地:拆除完成后,要对工地进行清理。
移除所有的残留材料和垃圾,并清扫地面,保持工地的整洁。
- 检查及修复工具和设备:在完成拆除工作后,对使用的工具和设备进行检查,并及时修复或更换损坏的部件,以备下次使用。
5. 总结拆除脚手架是建筑施工工作中不可或缺的一部分,但同时也是一个潜在的安全隐患。
模板支架拆除方案
1、工艺流程:拆除支架部分水平拉杆和剪刀撑→拆除侧模板→下调支撑使模板下降→分段分片拆除楼板底模→木龙骨拆除→拆除梁底模及支撑系统
2、拆除施工要点:
1)模板支架拆除前砼强度必须达到设计强度的100℅,并应经施工现场技术人员同意后方可进行。
2)拆除支架部分水平拉杆和剪刀撑,以便施工,然后拆除梁侧模板上的水平钢管及斜撑,轻撬梁侧模板,使之与砼脱离。
3)下调支柱顶撑后,轻撬模板下的龙骨,使龙鼓与模办分离,或用铁锤轻击,拆下第一块模板,然后遂块遂段拆除。
切不可用铁锤或铁棍猛击乱撬。
每块竹胶板拆下时,用人工托扶放于地面,或将顶柱下调适当高度,拖住拆下的模板,严禁大面积撬落或将模板自由坠落于地面。
4)拆除梁模板的方法大致与拆除楼板模板的方法相同,但拆除大梁底模时应从跨中开始下调支柱,然后向两端遂根下调,拆除梁底模支柱时亦从跨中向两端作业。
5)支撑系统的拆除应本着先上后下的原则,先拆横杆后拆立柱,严禁大面积拉倒。
拆除的模板、钢管应及时运至指定地点分类堆放。
4、安全措施;拆除人员做业时必须戴安全帽,穿防滑鞋。
高出作业应系安全带。
周至县镇丰建筑工程公司传染病防治楼项目部
二〇〇六年三月三日。
2023年拆除模板支架安全技术规程第一章总则第一条为了规范拆除模板支架作业行为,确保作业人员的人身安全与财产安全,保证施工质量和工期,提高工程管理水平,制定本规程。
第二条适用范围本规程适用于建筑施工现场拆除模板支架作业的安全技术规范。
第三条安全责任施工单位和拆除作业人员应当严格执行本规程,确保拆除作业的安全进行。
施工单位应当督促作业人员了解并遵守本规程内容,加强安全教育培训,提高作业人员的安全意识和技能。
第四条安全管理施工单位应当制定拆除模板支架安全作业方案,并严格组织实施。
拆除作业人员应当按照方案执行,不得擅自更改拆除作业方法。
第五条紧急救援施工单位应当制定拆除模板支架紧急救援预案,明确救援组织、流程和措施,确保在发生意外情况时能够迅速、有效地进行救援。
第六条危险源控制施工单位应当对拆除作业现场的安全隐患进行全面排查,采取相应的控制措施,确保拆除作业的安全进行。
第二章作业准备第七条施工准备施工单位应在拆除模板支架作业开始前,进行周密的施工准备,包括拆除工具、设备的准备和检查、拆除作业区域的划分等。
第八条人员组织拆除作业人员应该熟悉有关拆除模板支架的安全规定,具备相应的安全操作技能。
施工单位应组织作业人员进行安全培训,并确保其持有有效的操作证件。
第九条作业区域拆除作业人员应按规定的范围进行作业,不得越界作业。
如有越界作业情况,应立即停止作业,并向施工单位报告。
第三章作业执行第十条作业方法拆除作业人员应按照规定的拆除作业方法进行作业,不得随意更改或超负荷作业。
第十一条安全防护拆除作业人员应按照规定佩戴个人防护用品。
在拆除高处模板支架时,应使用安全带等安全设施。
第十二条线路设置拆除作业区域应设置明显的安全警示标志,并指定专人负责引导和指挥作业人员。
第四章事故预防第十三条安全检查施工单位应定期对拆除作业现场进行检查,发现问题及时纠正,确保拆除作业的安全进行。
第十四条安全警示拆除作业现场应设置明显的安全警示标志,提醒他人注意安全,避免产生其他事故。
拆除模板支架安全技术规程范本第一章总则第一条为了规范拆除模板支架的安全施工,保障工人的人身安全和财产安全,根据相关法律法规,结合本单位的实际情况,制定本规程。
第二条本规程适用于本单位拆除模板支架工程中的所有相关人员,并应严格遵守执行。
第三条相关名词解释:(一)拆除模板支架:指已经搭设好、需要进行拆除的施工现场上的模板和支架。
(二)拆除作业人员:指被安排参与拆除作业的相关人员。
(三)安全员:指被批准任命,具备相关安全岗位职责的工作人员。
(四)施工负责人:指被上级授权负责拆除模板支架工程的相关工作人员。
第二章安全准备第四条拆除模板支架前,必须进行相关的安全准备工作,包括但不限于:(一)检查拆除模板支架的施工图、技术规范和作业指导书等,了解拆除作业的具体要求。
(二)组织相关人员参加安全培训,提高他们的安全意识和操作技能。
(三)对拆除模板支架的现场进行勘察,了解场地环境、天气情况、周边设施等,并制定相应的应急预案。
(四)编制详细的拆除计划,包括作业流程、安全措施、风险评估等,并将计划报经施工负责人批准后执行。
第三章安全防护第五条拆除模板支架作业现场必须设立明显的安全警示标志,确保施工人员和过往人员能够清楚识别。
第六条在拆除模板支架的作业现场,必须设置临时的安全防护措施,包括但不限于:(一)设置安全围挡,避免相关人员接近危险区域。
(二)采取适当的沟槽、栏杆、防护网等措施,防止人员坠落。
(三)严格控制拆除作业现场的人员流动,避免施工人员与其他人员发生冲突。
(四)设置明显的标识牌和警示标语,提醒施工人员注意安全。
第四章安全操作第七条拆除模板支架作业需要由具备拆除作业资质的人员进行,必须按照相关规定进行操作。
第八条拆除模板支架前,必须对模板和支架进行全面的检查,确认其结构是否稳定,不存在明显的缺陷和隐患。
第九条拆除过程中,必须按照拆除计划和操作规程进行,严禁违规操作和乱拆乱堆。
第十条拆除过程中,必须使用合适的工具和设备,严禁使用有损坏和失效的工具和设备。
拆除模板支架安全技术规程拆除模板支架是建筑工程中的一项重要工作,也是一项较为危险的工作。
为了确保施工人员的安全,需要遵守严格的安全技术规程。
下面将详细介绍拆除模板支架安全技术规程。
一、施工前的准备1. 制定详细的拆除方案,包括工艺流程、操作方法、拆除顺序等。
2. 对拆除人员进行安全技术培训,确保其具备相关的专业知识和技能。
3. 检查模板支架的承载能力,并确保其处于良好的状态,没有破损或变形。
4. 检查拆除现场周围的安全措施是否完善,如安全网、围栏等。
二、安全措施1. 在拆除现场设置警示标志,提醒他人注意。
2. 确保拆除现场的通风良好,减少粉尘对工人健康的影响。
3. 穿戴个人防护装备,如安全帽、防护眼镜、口罩、手套等。
三、拆除方法1. 按照拆除方案的要求进行拆除,严禁随意更改操作方法。
2. 在拆除过程中,严禁使用火源进行加热或切割,以避免引发火灾。
3. 使用专业的拆除工具,如手动锤、电锤等,并确保其正常运转。
4. 对于较高高度的模板支架,应采取逐层拆除的方法,以确保安全。
四、危险因素预防1. 注意观察拆除现场是否存在下沉、倾斜等危险情况,如有必要应采取增加支撑措施。
2. 防止模板支架传送带的移动速度过快,导致顶部模板移位或坠落。
3. 禁止超载,控制拆除现场负荷在允许范围内。
4. 对于有倾倒风险的模板支架,应采取支撑和固定措施,以防止其倾倒和坍塌。
五、应急措施1. 在拆除现场设立应急疏散通道,并保持通畅。
2. 配备必要的应急救援设备,如急救箱、灭火器等。
3. 在施工现场指定专人负责应急疏散,并告知所有人员疏散路线和安全出口的位置。
六、交底与记录1. 在开始拆除工作之前,应进行交底会议,明确各项安全事项。
2. 在拆除现场设立安全交底牌,并记录参与人员的姓名、工种以及交底内容。
3. 拆除工作结束后,进行安全检查,并将检查结果记录在安全检查记录表中。
总结:拆除模板支架的安全技术规程是保障施工人员安全的重要措施,施工单位应严格遵守相关规定。
XXX高大模板支撑体系支架拆除专项施工方案编制:审核:批准:Xxxxxx2016年11月25日目录一、编制依据 (1)二、总体安排 (2)2.1施工组织结构 (2)2.2拆除原则 (2)2.3拆除时间 (3)三、施工工艺 (3)3.1施工工艺流程 (3)3.2箱梁模板拆除 (3)3.3贝雷片拆除 (4)3.4钢管桩拆除 (4)四、安全注意事项 (5)4.1施工安全注意事项 (5)4.2高空作业安全措施 (5)4.3吊车施工注意事项 (6)4.4质量控制措施 (6)4.5沉降监控 (7)一、编制依据XXX本工程支架体系选用扣件式钢管支架;Φ36U型可调顶托;贝雷架采用3.0m ×1.5m;钢管柱采用Φ630mm×10mm;横向分配梁别采用I22a工字钢和双拼I40a 工字钢。
其编制依据如下:1、工程承包合同,有关设计资料,图纸施工招标补遗等各项指标。
2、设计图纸。
3、本工程现场踏勘、地勘获得的资料。
4、相应的程序文件。
5、安全施工管理条例6、国家现行有关标准、规范、规程、图集及地方有关标准、规定、图集和政策文件,具体如下:①国家主要法律、法规及规范性文件序号名称编号1 中华人民共和国安全生产法国家主席令第70号2 中华人民共和国建筑法国家主席令第91号3 建设工程安全生产管理条例国务院令第393号4 建设工程质量管理条例国务院令第279号5 特种作业人员安全技术培训考核管理办法安监总局令第30号6 国务院关于特大安全事故行政责任追究的规定国务院令第302号②主要规范、规程及标准序号名称编号1 混凝土结构工程施工质量验收规范GB50204-20152 城市桥梁工程施工与质量验收规范CJJ 2-20083 建筑施工安全检查标准JGJ59-20114 施工现场临时用电安全技术规程JGJ46-20055 公路桥涵施工技术规范JTG/T F50-20117、现场和周边环境的实地情况。
二、总体安排2.1施工组织结构为保证高支模安全顺利的进行,项目经理部成立以项目经理为首的施工组织机构图,具体如下:施工组织机构图 2.2拆除原则① 模板拆除应在结构同条件养护的试块达到规范要求设计强度后,方准拆模。
模板及支架拆除方法及要求当顶板同条件试件抗压强度达到设计强度60%以上,箱梁与外界温差不大于15℃时,可以进行箱梁模板及支架拆除。
模板除角部为定制钢模班,其余均为竹胶板。
具体流程如下:松拉杆及顶撑→松芯模内碗扣支架顶托→拆芯模顶板模板→拆芯模内碗扣支架→拆除芯模侧模→松箱梁翼缘板碗扣支架顶托→拆箱梁翼缘板外模→拆箱梁外模背带、槽钢→拆除箱梁外侧模板→梁体钢绞线张拉→松拆底支架及底部模板→拆贝雷片梁及支架→清理现场3.1 箱梁模板及支架拆除箱梁芯模从两端向中间拆除,先将芯模内拉线及顶撑拆除,将支架顶托下调5~10cm,然后将模竹胶板逐块撬开,拆除芯模顶板,芯模顶板拆除后,再拆除芯模碗扣支架,通过横隔板口将模板及支架运出。
箱梁外模先拆外部支承,再拆翼缘板底部模板和腹板背带槽钢,最后拆外腹板外模。
底部模板在张拉完成后拆除,同样也是将支架顶托下调5~10cm,然后将模竹胶板逐块撬开,逐段拆除。
最终拆除支架,方木根据现场实际情况或直接栓绳续下或倒至盖梁上。
具体见下图。
拆除要求及注意事项:①芯模拆除前现将拉线和支承拆除;②芯模拆除顺序要从两端向中间拆除;③箱梁芯模拆除时,若箱内温度超过38C°时,需设通风设备(鼓风机、风扇等),适当降低箱内的气温;④翼缘板底部模板拆除要分段从一端或两端拆除。
3.2 贝雷片拆除贝雷片梁的拆除前先将焊缝割开,再逐段随着拆除进度松开U型卡具和槽钢连接件,然后再将贝雷片逐片分解,将分解的贝雷片用手拉葫芦吊放到地面上,人工将贝雷片横移出梁体,最后移出梁体外后用汽车起重机将贝雷片吊出。
中跨的贝雷片吊放到河道内。
贝雷片梁拆除后进行横向长工字钢拆除。
将工字钢焊接点割开,松开连接件,用卷扬机或手拉葫芦将工字钢拉出梁体范围,汽车起重机配合将工字钢吊出。
贝雷片支架拆除前用8#铁线将每片之间临时连接,再将底部连接松开,用手拉葫芦拉住逐步将贝雷片支墩放倒,然后再用卷扬机或手拉葫芦将工字钢拉出梁体范围,汽车起重机配合将工字钢吊出。
模板支架拆除及安全要求1. 背景在建筑工程中,模板支架是支持模板和混凝土浇筑的重要设施。
随着施工的进展,模板支架需要进行拆除。
因此,模板支架的拆除工作需要特别注意安全。
2. 拆除流程2.1 确定拆除方案在进行模板支架的拆除前,需要制定详细的拆除方案。
拆除方案应包含以下内容:•拆除的时间和地点。
•拆除时使用的工具和设备。
•拆除的方法和步骤。
2.2 准备工作在拆除之前,需要做好以下准备工作:•清理现场:清除现场上的障碍物和杂物。
确保拆除区域没有危险或者阻碍拆除的物体。
•评估安全风险:评估拆除区域的安全风险,如周围的交通情况、人员密度等。
•评估结构的稳定性:评估要拆除的模板支架所处结构的稳定性,并采取相应的防护措施,防止倒塌和意外伤亡。
•准备工具设备:准备好拆除所需工具和设备,并检查设备是否正常运转。
2.3 拆除步骤在拆除时,应该按照以下步骤进行:•分别撤离模板和支架。
•要求工人站在安全的位置,使用适当的工具进行拆除。
•拆除前要务必获得批准并检查拆除区域及周围环境。
•拆除后要保持工地清洁,并确保所有工人在拆除完成前离开现场。
3. 安全要求在模板支架的拆除中,安全是至关重要的。
以下是一些安全要求:•安全帽:每个在现场拆除模板支架的人员都必须戴上安全帽。
•安全绳:在拆除过程中需要使用安全绳。
每个人都应该系好安全绳并认真保管。
•合适的鞋子:拆除现场必须穿戴牢固的、防滑的、透气的鞋子。
•拆除时需要使用所需的安全设备,如安全网、防护栏杆等。
•标记:在拆除现场外围设置标记,警示大众不要进入危险区域。
•培训和指导:给所有的工人进行模板支架拆除安全培训,并为他们提供适当的指导。
4. 结论模板支架的拆除是施工过程中必须的环节,但拆除过程中需要采取安全措施,避免无意中发生的意外。
一定要遵守本文提到的拆除流程和安全要求,才能保证拆除工作的顺利进行。
