一、总则为了确保起重机械安全、稳定、高效地运行,保障施工安全,根据《中华人民共和国特种设备安全法》及相关法律法规,结合我单位实际情况,特制定本起重机械整体验收制度。
二、验收范围本制度适用于我单位所有新购置、改造、安装的起重机械,包括但不限于塔吊、龙门吊、施工升降机、物料提升机等。
三、验收程序1. 验收准备(1)施工单位应根据起重机械的购置、改造、安装情况,制定详细的验收方案,明确验收时间、地点、人员及验收内容。
(2)施工单位应确保验收所需的检测设备、仪器、工具等齐全,并符合国家相关标准。
2. 验收实施(1)施工单位应组织具有相应资质的检验检测机构对起重机械进行验收。
(2)验收过程中,检验检测机构应按照国家相关标准和规定,对起重机械的以下方面进行全面检查:① 设备外观及结构;② 电气系统;③ 液压系统;④ 动力系统;⑤ 安全保护装置;⑥ 驾驶室及操作台;⑦ 载荷试验;⑧ 紧急停止装置;⑨ 限位装置;⑩ 其他安全装置。
(3)验收过程中,如发现不符合国家标准和规定的情况,应立即停止验收,并及时整改。
3. 验收合格(1)经检验检测机构验收合格后,施工单位应向检验检测机构索取验收报告。
(2)验收合格后,施工单位应将验收报告及相关资料存档备查。
四、验收责任1. 施工单位负责组织起重机械的验收工作,确保验收过程符合国家相关标准和规定。
2. 检验检测机构应严格按照国家相关标准和规定进行验收,确保验收结果真实、准确。
3. 施工单位应确保验收过程中所使用的检测设备、仪器、工具等符合国家相关标准。
五、附则1. 本制度自发布之日起施行。
2. 本制度由我单位安全管理部门负责解释。
3. 本制度如有未尽事宜,可由我单位根据实际情况予以补充和完善。

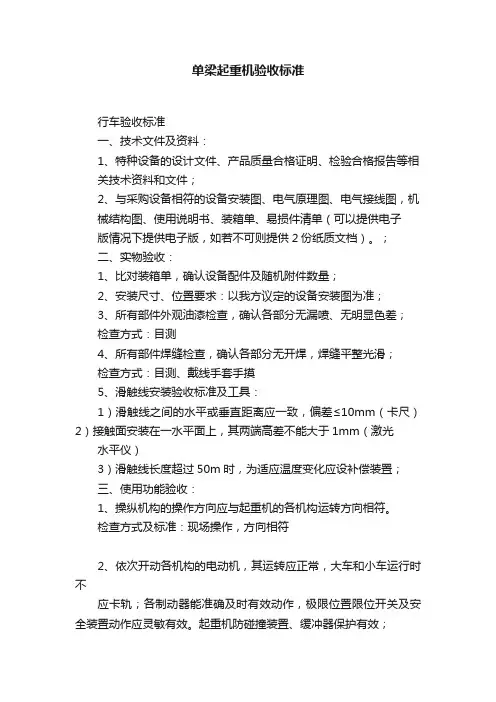

单梁起重机验收标准行车验收标准一、技术文件及资料:1、特种设备的设计文件、产品质量合格证明、检验合格报告等相关技术资料和文件;2、与采购设备相符的设备安装图、电气原理图、电气接线图,机械结构图、使用说明书、装箱单、易损件清单(可以提供电子版情况下提供电子版,如若不可则提供2份纸质文档)。
;二、实物验收:1、比对装箱单,确认设备配件及随机附件数量;2、安装尺寸、位置要求:以我方议定的设备安装图为准;3、所有部件外观油漆检查,确认各部分无漏喷、无明显色差;检查方式:目测4、所有部件焊缝检查,确认各部分无开焊,焊缝平整光滑;检查方式:目测、戴线手套手摸5、滑触线安装验收标准及工具:1)滑触线之间的水平或垂直距离应一致,偏差≤10mm(卡尺)2)接触面安装在一水平面上,其两端高差不能大于1mm(激光水平仪)3)滑触线长度超过50m时,为适应温度变化应设补偿装置;三、使用功能验收:1、操纵机构的操作方向应与起重机的各机构运转方向相符。
检查方式及标准:现场操作,方向相符2、依次开动各机构的电动机,其运转应正常,大车和小车运行时不应卡轨;各制动器能准确及时有效动作,极限位置限位开关及安全装置动作应灵敏有效。
起重机防碰撞装置、缓冲器保护有效;测试方式及标准:1)防碰撞装置、缓冲器有明显缓冲作用,每台测试2次;2)大车和小车运行时无卡轨现象,每台往复运行5次;3)制动器在控制停止后立即制动,每台测试5次;4)极限限位开关在接触后大车立即停止运行,每台测试2次。
3、空载运行先开动提升机构,进行空负荷升降操作,使小车在全程上往返运行,空载试运转应不少于3次;检查标准:无异响、无停顿。
4、额定负荷运行测试;测试方法及标准:小车停在桥式起重机的跨中,分别加负荷做起升试运转,直至加到额定负荷后,使小车在桥架全程上往返运行数次,各部正常,卸去负荷后桥架结构应无异常。
5、超额定负荷载重试验(1.25倍额定负荷);测试方法及标准:小车停在桥式起重机的跨中,缓慢提升1.25倍额定起重的负荷离地面高度为100mm~200mm时,悬吊停留时间不应少于10min,起重机应无失稳现象;然后卸去负荷,将小车移至跨端处,检查起重机桥架金属结构应无裂纹、无焊缝开裂、无油漆脱落,各连接处无松动、损坏。
№:()
电动单梁(悬挂)起重机
验收检验报告
注册代码
设备名称
使用单位
检验机构
检验日期
国家质量监督检验检疫总局制
注意事项
1、本报告书适用于电动单梁起重机和电动单梁悬挂起重机的验收检验。
检验内容、要求与方法按照《检验内容与方法》中桥架型起重机的相关规定执行
2、本报告书应由计算机打印输出或用钢笔填写,字迹应
工整,涂改无效。
3、本报告书一式三份,由检验机构、安装(或修理、改造)单位和使用单位分别保存。
4、本报告书无检验、审核、批准的人员签章和检验机构的检验专用章或公章无效。
5、受检单位对检验机构结论如有异议,应在受到检验报告之日起15日内,以书面形式向检验机构提出。
电动单梁(悬挂)起重机验收检验报告
续报告№:共3页第2页
续报告№:共3页第3页
※。

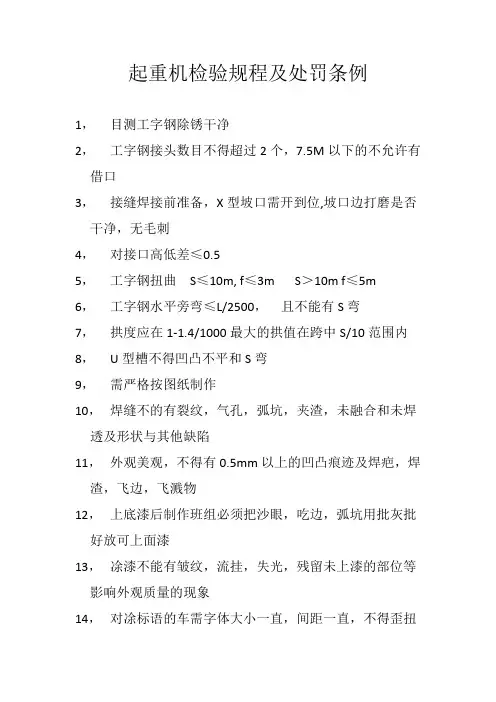

起重机检验规程及处罚条例
1,目测工字钢除锈干净
2,工字钢接头数目不得超过2个,7.5M以下的不允许有借口
3,接缝焊接前准备,X型坡口需开到位,坡口边打磨是否干净,无毛刺
4,对接口高低差≤0.5
5,工字钢扭曲S≤10m, f≤3m S>10m f≤5m
6,工字钢水平旁弯≤L/2500,且不能有S弯
7,拱度应在1-1.4/1000最大的拱值在跨中S/10范围内8,U型槽不得凹凸不平和S弯
9,需严格按图纸制作
10,焊缝不的有裂纹,气孔,弧坑,夹渣,未融合和未焊透及形状与其他缺陷
11,外观美观,不得有0.5mm以上的凹凸痕迹及焊疤,焊渣,飞边,飞溅物
12,上底漆后制作班组必须把沙眼,吃边,弧坑用批灰批好放可上面漆
13,凃漆不能有皱纹,流挂,失光,残留未上漆的部位等影响外观质量的现象
14,对凃标语的车需字体大小一直,间距一直,不得歪扭
15,喷完工后起重机梁头,支腿,地梁应凃吨位,跨度,编号型号的字样,并装上缓冲器和穿线护口套
16,若违反以上条例,根据情节轻重,给予相应的处罚.。
单梁起重机验收标准 Document number:PBGCG-0857-BTDO-0089-PTT1998行车验收标准一、技术文件及资料:1、特种设备的设计文件、产品质量合格证明、检验合格报告等相关技术资料和文件;2、与采购设备相符的设备安装图、电气原理图、电气接线图,机械结构图、使用说明书、装箱单、易损件清单(可以提供电子版情况下提供电子版,如若不可则提供2份纸质文档)。
;二、实物验收:1、比对装箱单,确认设备配件及随机附件数量;2、安装尺寸、位置要求:以我方议定的设备安装图为准;3、所有部件外观油漆检查,确认各部分无漏喷、无明显色差;检查方式:目测4、所有部件焊缝检查,确认各部分无开焊,焊缝平整光滑;检查方式:目测、戴线手套手摸5、滑触线安装验收标准及工具:1)滑触线之间的水平或垂直距离应一致,偏差≤10mm(卡尺)2)接触面安装在一水平面上,其两端高差不能大于1mm(激光水平仪)3)滑触线长度超过50m时,为适应温度变化应设补偿装置;三、使用功能验收:1、操纵机构的操作方向应与起重机的各机构运转方向相符。
检查方式及标准:现场操作,方向相符2、依次开动各机构的电动机,其运转应正常,大车和小车运行时不应卡轨;各制动器能准确及时有效动作,极限位置限位开关及安全装置动作应灵敏有效。
起重机防碰撞装置、缓冲器保护有效;测试方式及标准:1)防碰撞装置、缓冲器有明显缓冲作用,每台测试2次;2)大车和小车运行时无卡轨现象,每台往复运行5次;3)制动器在控制停止后立即制动,每台测试5次;4)极限限位开关在接触后大车立即停止运行,每台测试2次。
3、空载运行先开动提升机构,进行空负荷升降操作,使小车在全程上往返运行,空载试运转应不少于3次;检查标准:无异响、无停顿。
4、额定负荷运行测试;测试方法及标准:小车停在桥式起重机的跨中,分别加负荷做起升试运转,直至加到额定负荷后,使小车在桥架全程上往返运行数次,各部正常,卸去负荷后桥架结构应无异常。
单梁起重机验收标准 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】
行车验收标准
一、技术文件及资料:
1、特种设备的设计文件、产品质量合格证明、检验合格报告等相关技术资料和文件;
2、与采购设备相符的设备安装图、电气原理图、电气接线图,机械结构图、使用说明
书、装箱单、易损件清单(可以提供电子版情况下提供电子版,如若不可则提供2份纸质文档)。
;
二、实物验收:
1、比对装箱单,确认设备配件及随机附件数量;
2、安装尺寸、位置要求:以我方议定的设备安装图为准;
3、所有部件外观油漆检查,确认各部分无漏喷、无明显色差;
检查方式:目测
4、所有部件焊缝检查,确认各部分无开焊,焊缝平整光滑;
检查方式:目测、戴线手套手摸
5、滑触线安装验收标准及工具:
1)滑触线之间的水平或垂直距离应一致,偏差≤10mm(卡尺)
2)接触面安装在一水平面上,其两端高差不能大于1mm(激光水平仪)
3)滑触线长度超过50m时,为适应温度变化应设补偿装置;
三、使用功能验收:
1、操纵机构的操作方向应与起重机的各机构运转方向相符。
检查方式及标准:现场操作,方向相符
2、依次开动各机构的电动机,其运转应正常,大车和小车运行时不应卡轨;各制动器能
准确及时有效动作,极限位置限位开关及安全装置动作应灵敏有效。
起重机防碰撞装置、缓冲器保护有效;
测试方式及标准:
1)防碰撞装置、缓冲器有明显缓冲作用,每台测试2次;
2)大车和小车运行时无卡轨现象,每台往复运行5次;
3)制动器在控制停止后立即制动,每台测试5次;
4)极限限位开关在接触后大车立即停止运行,每台测试2次。
3、空载运行先开动提升机构,进行空负荷升降操作,使小车在全程上往返运行,空载
试运转应不少于3次;
检查标准:无异响、无停顿。
4、额定负荷运行测试;
测试方法及标准:小车停在桥式起重机的跨中,分别加负荷做起升试运转,直至
加到额定负荷后,使小车在桥架全程上往返运行数次,各部正常,卸去负荷后桥
架结构应无异常。
5、超额定负荷载重试验(1.25倍额定负荷);
测试方法及标准:小车停在桥式起重机的跨中,缓慢提升1.25倍额定起重的负荷离地面高度为100mm~200mm时,悬吊停留时间不应少于10min,起重机应无失稳现
象;然后卸去负荷,将小车移至跨端处,检查起重机桥架金属结构应无裂纹、无焊缝开裂、无油漆脱落,各连接处无松动、损坏。
6、起重机轨道对地绝缘电阻≤4Ω
工具:摇表
7、起升速度(5/0.83m/min)、小车速度(0-20m/min)、大车速度(0-30m/min)监
测;
工具:秒表
四、填写验收报告,资产领用单,录入ERP系统,所有文件及资料归档;
五、验收完成。
