建筑物照明通电试运行记录日期:20XX年XX月XX日地点:XXXX建筑物参与人员:工程师、技术人员、施工人员1.灯具接线检查在照明灯具安装完成后,首先进行了灯具接线检查。
工程师和技术人员对每个灯具的电线进行了仔细检查,确保接线正确,没有漏接或者接反的情况。
2.供电系统检查接线检查完毕后,我们对供电系统进行了检查。
技术人员检查了配电箱的接线情况,确保电源的正常供电。
同时,还检查了电源线的接地,以确保安全。
3.开关检查我们对每个照明灯具的开关进行了检查。
工程师和技术人员确保开关的正常工作,能够灵活控制灯具的开关状态。
4.灯具通电试运行接下来,我们进行了灯具的通电试运行。
在确保安全的情况下,工程师和技术人员一起操作开关,将灯具逐一通电。
同时,观察灯具的亮度、照明范围等参数,确保每个灯具的正常工作。
5.调整灯具角度和光线方向在灯具通电试运行的过程中,我们注意到有些灯具的照明范围不够广,有些灯具的光线方向不够准确。
因此,我们对这些问题进行了调整。
技术人员使用调节工具,调整了灯具的角度和光线方向,以确保照明效果达到最佳状态。
6.整体照明效果评估试运行完成后,我们对整个建筑物的照明效果进行了评估。
工程师和技术人员巡视了整个建筑物,观察了灯具的亮度、照明范围、光线均匀度等参数。
同时,也听取了施工人员和其它参与人员的意见和建议。
7.问题记录和整改在试运行过程中,我们发现了一些问题,例如灯具亮度不够、光线方向不准确、照明范围不够广等。
我们将这些问题记录下来,并制定了整改方案。
工程师和技术人员与施工人员进行了沟通,确保问题能够及时得到解决。
8.试运行总结最后,我们进行了试运行的总结。
工程师和技术人员对照明系统的安装和试运行过程进行了回顾,总结了一些经验和教训。
同时,也对整个团队的工作进行了肯定和表扬。
以上是建筑物照明通电试运行的记录。
通过这次试运行,我们确保了灯具的正常工作,同时也发现了一些问题并进行了整改。
这将为建筑物的正式使用提供有力的保证。

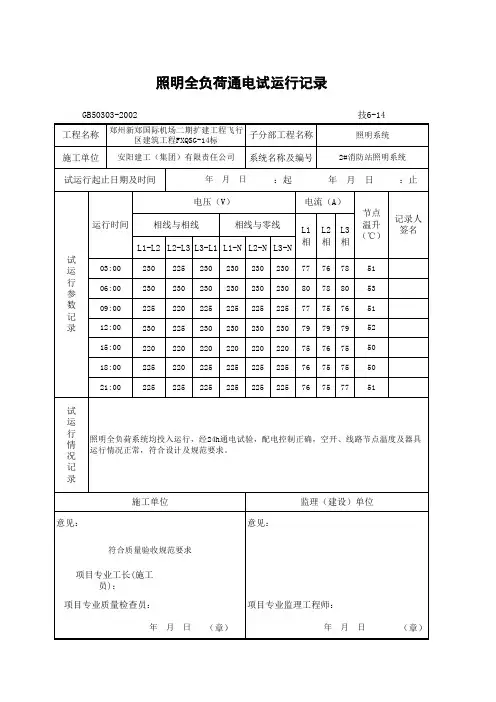

照明全负荷试验记录日期:XXXX年XX月XX日试验目的:评估照明系统的工作能力,确保正常运行试验设备:1.照明设备:XX品牌LED灯具,安装于大厅、办公室等重要场所。
2.功率测量仪:用于获取照明设备的实时功率数据。
试验步骤:1.打开照明设备:逐个打开各个灯具,确保所有照明设备能正常开启并发出正常光线。
2.测试大厅照明:在大厅区域进行测试,计时1小时。
-检查灯具数量:保证所有灯具都亮起来。
-检查灯光亮度:观察灯光照明是否均匀,是否明亮。
-检查灯具的稳定性:观察灯具是否有闪烁的现象。
-功率测量:使用功率测量仪,测量大厅照明设备的功率,确保不超过设备额定功率。
-温度检测:使用温度计,测量照明设备的温度,确保不超过设备的温度限制。
3.测试办公室照明:同样的步骤,逐个办公室进行测试,计时30分钟。
4.测试其他场所照明:同样的步骤,逐个场所进行测试,根据各场所具体情况,计时20-60分钟。
5.总结评估:根据以上测试结果,对照明系统的整体工作能力进行评估。
试验结果:1.灯具数量:在全负荷试验过程中,所有灯具都能成功点亮。
2.灯光亮度:各个测试场所的灯光照明均匀,明亮度符合预期。
3.灯具稳定性:在测试过程中,没有出现灯具闪烁的情况,保持稳定。
4.功率测量:根据功率测量仪的数据,大厅照明系统的总功率为XXX 瓦,小于设备额定功率。
5.温度检测:根据温度计的测量,照明设备的最高温度为XX摄氏度,低于设备的温度限制。
评估结论:根据试验结果,在全负荷试验过程中,照明系统表现出良好的工作能力。
灯具数量能满足需求,灯光亮度均匀明亮,灯具稳定性良好,功率在额定范围内,温度控制合理,没有出现超温现象。
总体而言,照明系统能正常运行并满足工作要求。
建议:1.定期进行照明设备的维护和保养,以确保其长期稳定运行和高效性能。
2.在照明设备寿命结束或出现故障时,及时更换并进行相应的测试和评估,以保证照明系统的持续可靠运行。
3.根据实际需求和节能要求,考虑使用更节能的灯具或灯具控制系统,以提高照明系统的能效。

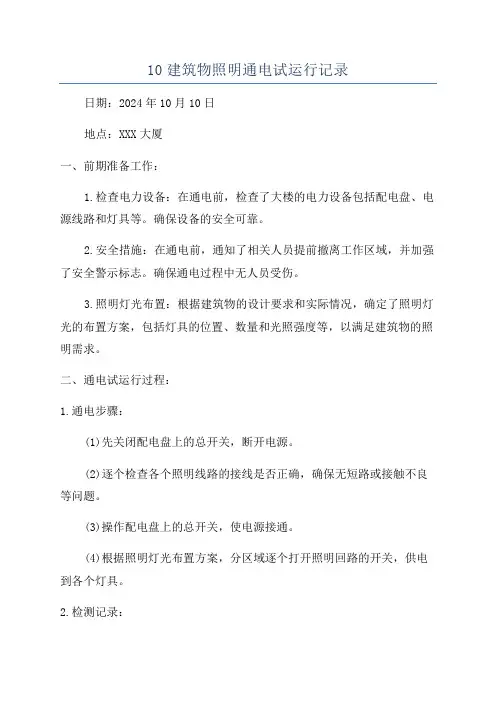

10建筑物照明通电试运行记录日期:2024年10月10日地点:XXX大厦一、前期准备工作:1.检查电力设备:在通电前,检查了大楼的电力设备包括配电盘、电源线路和灯具等。
确保设备的安全可靠。
2.安全措施:在通电前,通知了相关人员提前撤离工作区域,并加强了安全警示标志。
确保通电过程中无人员受伤。
3.照明灯光布置:根据建筑物的设计要求和实际情况,确定了照明灯光的布置方案,包括灯具的位置、数量和光照强度等,以满足建筑物的照明需求。
二、通电试运行过程:1.通电步骤:(1)先关闭配电盘上的总开关,断开电源。
(2)逐个检查各个照明线路的接线是否正确,确保无短路或接触不良等问题。
(3)操作配电盘上的总开关,使电源接通。
(4)根据照明灯光布置方案,分区域逐个打开照明回路的开关,供电到各个灯具。
2.检测记录:(1)灯具启动时间:通过开关控制,记录每个灯具的启动时间。
确保灯具能快速启动,无闪烁或延迟等问题。
(2)光照强度:使用光照度测量仪器,逐个测量各个照明区域的光照强度。
确保光照强度符合设计要求,能满足用户的照明需求。
(3)照明效果:通过人眼的直接观察,检查照明灯光的均匀度和亮度等。
确保照明灯光的效果与设计要求一致,能提供良好的照明效果。
三、通电试运行结果:1.灯具启动时间:从记录的数据来看,所有的灯具都能够快速启动,无闪烁或延迟的情况。
启动时间符合设计要求。
2.光照强度:根据测量记录,各个照明区域的光照强度均符合设计要求,能够满足用户的照明需求。
3.照明效果:经过直接观察,照明灯光的均匀度和亮度等均符合设计要求,能够提供良好的照明效果。
四、存在的问题及改进措施:1.部分灯具安装位置不合理,导致照明区域有部分死角或光线明暗不均匀的情况。
需要进行调整和补充,确保照明效果更好。
2.部分照明线路接触不良,导致灯具启动不稳定或无法启动。
需要重新检查接线,并进行修复。
3.部分灯具光照强度过高,可能对人眼造成不适,需要采取调整措施,以提供更舒适的照明环境。
