建筑物照明通电试运行方案
- 格式:doc
- 大小:97.00 KB
- 文档页数:16
照明工程施工方案(1)照明工程是建筑物中不可或缺的一部分,不仅能提供光线,还能为建筑物增添美感。
本文将介绍一种照明工程的施工方案,包括施工前准备、设备选型、施工流程等内容。
一、施工前准备在进行照明工程施工之前,必须进行充分的准备工作。
首先,需要对建筑物进行勘测,了解建筑结构、用途、光线需求等情况。
其次,根据勘测结果确定最佳的照明方案。
最后,准备所需的材料和设备,确保施工过程顺利进行。
二、设备选型选择合适的照明设备对于照明工程至关重要。
一般情况下,常用的照明设备包括LED灯、荧光灯、卤素灯等。
在选择设备时,需要考虑建筑物的用途、照明需求和能耗情况,确保选型合理。
三、施工流程1. 安装支架首先,施工人员需要安装照明设备的支架。
支架的安装位置应根据照明方案确定,确保照明效果最佳。
2. 布线接下来,进行电线的布线工作。
电线的布线应符合安全标准,并且要注意避免混乱的线路,以确保后期维护和检修的便利。
3. 安装灯具在支架和电线就绪后,施工人员可以安装灯具。
安装时需要遵循操作规范,确保每个灯具安装牢固、线路连接正确。
4. 调试安装完所有灯具后,进行照明系统的调试。
通过调试,可以检查每个灯具的工作情况,确保照明效果符合设计要求。
四、施工质量检查施工完成后,需要进行质量检查。
检查内容包括灯具是否安装牢固、线路连接是否正确、照明效果是否满足要求等。
只有通过质量检查,确认照明工程质量合格后,才能交付使用。
五、施工总结照明工程的施工是一个细致而复杂的过程,需要施工人员具备丰富的经验和技术。
通过合理的施工方案和严格的质量控制,才能确保照明工程施工顺利完成,为建筑物提供良好的照明效果。
15.5.1施工准备15.5.3质量标准15.5.3.1 主控项目1. 照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;幵关与灯具控制顺序相对应,风扇的转向及调速幵关应正常。
检验方法:观察检查和检查通电试运行记录。
2. 公用建筑照明系统通电连续试运行时间应为24h,民用住宅照明系统通电连续试运行时间应为8h。
所有照明灯具均应幵启,且每2h记录运行状态1次,连续试运行时间内无故障。
检验方法:检查通电试运行记录。
15.5.4成品保护1. 检查整改时应注意保持地面、墙面整洁,不得污损。
2. 应注意不得损伤已装好的器具。
3. 调试完毕后应关门上锁,以防丢失。
15.5.5应注意的质量问题1. 避免某一回路灯具线路发生短路故障,先测量其线路绝缘电阻。
2. 减少故障损坏范围,采用幵关逐一打幵的方法。
3. 降低故障损伤程度,灯具试验线路上采用小容量、灵敏度很高的漏电保护器。
4. 派专人时刻观察电压表和电流表的指示情况,发现问题及时处理,最大限度地减小损失。
5. 根据配电设置情况,安排专人反复观察小幵关有无异常,测量100A以上的幵关端子温度变化情况,如幵关端子有异常立即关闭幵关, 及时处理。
15.5.6环境、职业健康安全管理措施15.5.6.1 环境管理措施1. 送电调试所剩的电线头及绝缘层等零碎物不得随地乱丢,应分类收集放于指定地点。
2. 有噪声的镇流器等不得随地乱丢,应分类收集交给工程指定人员处理。
3. 检修灯具过程中掉下的建筑灰渣应及时清理干净。
4. 烧坏的灯泡及灯管等不得随地乱丢,应分类收集交给指定负责人统一处理。
15.5.6.2 职业健康安全管理措施1. 低压配电柜前面铺一层厚5mm以上宽1m的橡胶板,以保证试验合闸安全,单独幵关柜门前放一块干燥的木板,合闸时双脚采在木板上,操作电工必须穿绝缘鞋。
2. 调整房间内的幵关与灯具的对应次序时,严禁带电作业,检修个别线路及插座时,必须关闭电源,严禁带电作业。
建筑物照明通电试运行工程文帮建筑物照明通电试运行1.1 一般规定1.1.1 电气线路的绝缘电阻、保护地线(PE)连接牢固可靠,开关插座的接线正确,漏电保护器的动作电流和时间、接地电阻和照度满足设计要求和规范规定。
1.1.2 照明系统通电连续试运行时间满足国家质量验收规范的规定。
1.1.3 照明系统的测试与通电试运行应按以下程序进行:1 电线绝缘电阻测试前电线的连接完成;2 照明箱(盘)、灯具、开关、插座的绝缘电阻测试在就位前或接线前完成;3 备用电源或事故照明电源作空载自动投切试验前拆除负荷,空载自动投切试验合格,才能做有载自动投切试验;4 电气器具及线路绝缘电阻测试合格,才能通电试验;5 照明全负荷实验必须在本条1、2、4完成后进行。
1.2 施工准备1.2.1 技术准备1 试运行前编制照明通电试运行方案,并报相关主管部门审批。
对调试人员进行技术交底及安全交底。
2 检查巡视整个照明系统,全线无障碍,能够满足送电要求。
1.2.2 主要机具一字形和十字形螺丝刀,组合木梯,圆头锤,电工刀,扳手,钢丝钳,剥线钳,压接钳,铁水平尺,塞尺,电笔,摇表,万用表,兆欧表,交流钳形电流表。
1.2.3 作业条件1 灯具、开关、插座的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工及验收规范中的有关规定;2 照明配电箱的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工及验收规范中的有关规定;1.3 通电试运行技术要求1.3.1 每一回路的线路绝缘电阻不小于0.5MΩ,关闭该回路上的全部开关,测量调试电压值是否符合要求,符合要求后,选用经试验合格的5~6A漏电保护器接电逐一测试,通电后应仔细检查和巡视,检查灯具的控制是否灵活,准确;开关与灯具控制顺序相对应,电扇的转向及调速开关是否正常,如果发现问题必须先断电,然后查找原因进行修复,合格后,再接通正式电路试亮。
1.3.2 全部回路灯具试验合格后开始照明系统通电试运行。

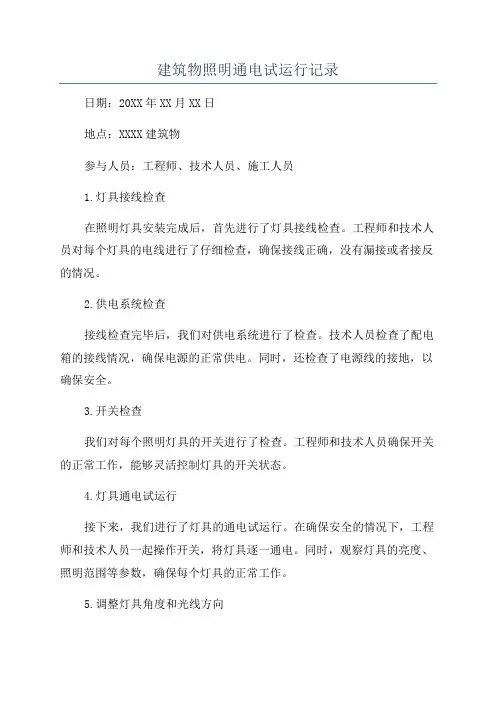

建筑物照明通电试运行记录日期:20XX年XX月XX日地点:XXXX建筑物参与人员:工程师、技术人员、施工人员1.灯具接线检查在照明灯具安装完成后,首先进行了灯具接线检查。
工程师和技术人员对每个灯具的电线进行了仔细检查,确保接线正确,没有漏接或者接反的情况。
2.供电系统检查接线检查完毕后,我们对供电系统进行了检查。
技术人员检查了配电箱的接线情况,确保电源的正常供电。
同时,还检查了电源线的接地,以确保安全。
3.开关检查我们对每个照明灯具的开关进行了检查。
工程师和技术人员确保开关的正常工作,能够灵活控制灯具的开关状态。
4.灯具通电试运行接下来,我们进行了灯具的通电试运行。
在确保安全的情况下,工程师和技术人员一起操作开关,将灯具逐一通电。
同时,观察灯具的亮度、照明范围等参数,确保每个灯具的正常工作。
5.调整灯具角度和光线方向在灯具通电试运行的过程中,我们注意到有些灯具的照明范围不够广,有些灯具的光线方向不够准确。
因此,我们对这些问题进行了调整。
技术人员使用调节工具,调整了灯具的角度和光线方向,以确保照明效果达到最佳状态。
6.整体照明效果评估试运行完成后,我们对整个建筑物的照明效果进行了评估。
工程师和技术人员巡视了整个建筑物,观察了灯具的亮度、照明范围、光线均匀度等参数。
同时,也听取了施工人员和其它参与人员的意见和建议。
7.问题记录和整改在试运行过程中,我们发现了一些问题,例如灯具亮度不够、光线方向不准确、照明范围不够广等。
我们将这些问题记录下来,并制定了整改方案。
工程师和技术人员与施工人员进行了沟通,确保问题能够及时得到解决。
8.试运行总结最后,我们进行了试运行的总结。
工程师和技术人员对照明系统的安装和试运行过程进行了回顾,总结了一些经验和教训。
同时,也对整个团队的工作进行了肯定和表扬。
以上是建筑物照明通电试运行的记录。
通过这次试运行,我们确保了灯具的正常工作,同时也发现了一些问题并进行了整改。
这将为建筑物的正式使用提供有力的保证。
照明工程施工方案(2)一、项目背景照明工程是建筑施工中不可或缺的一个重要环节,它不仅能够提供必要的照明功能,还可以影响整体空间的舒适度和视觉效果。
因此,在进行照明工程施工时,需要综合考虑建筑的需求、设计方案以及施工工艺,以确保最终的效果符合预期。
二、施工前准备1.方案确认在开始照明工程施工之前,首先要确认施工方案。
施工方案应包括照明设计图纸、照明设备清单、施工工艺流程等内容。
只有明确了施工方案,才能有针对性地进行后续的准备工作。
2.材料准备根据施工方案,准备好所需的照明设备和材料。
这包括灯具、导线、开关等设备,以及各种安装所需的工具和辅助材料。
确保材料的质量和数量符合需求,以免在施工过程中出现延误。
三、施工流程1.材料验收在开始施工之前,对准备好的材料进行验收。
检查灯具是否完好,导线是否齐全,开关是否灵活等,确保材料符合要求,无损坏或缺陷。
2.布线根据照明设计图纸,合理布置导线和线路。
确保导线的接线正确、牢固,以及线路的走向合理,避免出现杂乱的线缆,影响整体美观性。
3.安装灯具根据设计要求,在合适的位置安装灯具。
注意灯具的安装高度和角度,确保灯光的照射范围和亮度符合设计要求。
安装过程中要注意灯具接线的正确性以及灯具的牢固度。
4.接线调试在安装完成后,对灯具进行接线,接通电源进行调试。
确保灯具正常工作,灯光效果符合设计要求。
同时还要进行开关检测,确保开关的正常使用。
四、施工验收施工完成后,需要对照明工程进行验收。
验收内容包括灯具的安装位置、亮度和色温是否符合设计要求,线路的接线是否牢固,开关的使用是否正常等。
只有通过验收,确认照明工程符合预期要求,方可结束整个施工过程。
五、总结和展望照明工程的施工是一个复杂而细致的过程,需要施工人员具备专业的技能和耐心。
通过本次施工,我们进一步了解了照明工程的施工流程和注意事项,为今后的照明工程施工积累了经验。
在未来的工作中,我们将继续不断学习和改进,提高照明工程施工的质量和效率。

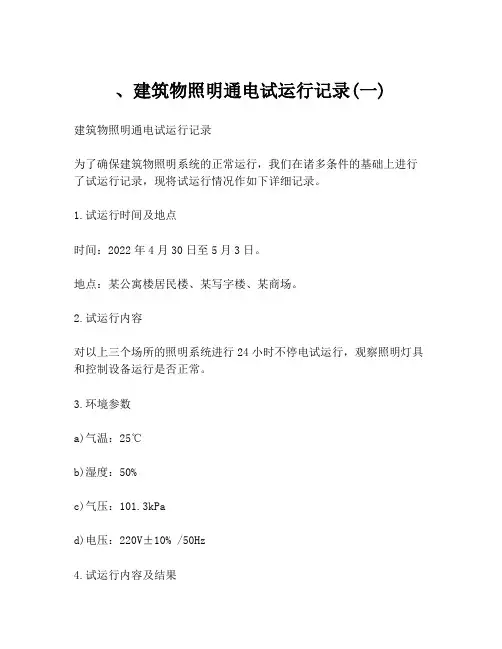

、建筑物照明通电试运行记录(一)
建筑物照明通电试运行记录
为了确保建筑物照明系统的正常运行,我们在诸多条件的基础上进行了试运行记录,现将试运行情况作如下详细记录。
1.试运行时间及地点
时间:2022年4月30日至5月3日。
地点:某公寓楼居民楼、某写字楼、某商场。
2.试运行内容
对以上三个场所的照明系统进行24小时不停电试运行,观察照明灯具和控制设备运行是否正常。
3.环境参数
a)气温:25℃
b)湿度:50%
c)气压:101.3kPa
d)电压:220V±10% /50Hz
4.试运行内容及结果
试运行期间,对每个场所的照明系统进行了以下试运行:
a)调试照明控制系统。
打开照明控制开关,确保照明区域与设定相符。
b)测试照明灯具。
观察灯具亮度,检测灯光的照射角度是否合理。
c)测试照明节点。
检查照明节点的连接是否牢固、开关是否灵敏。
d)测试照明配电线路。
检测每根线路的接线是否正常、电压是否合适等。
结果表明,以上三个场所的照明系统均运行良好,无任何瑕疵。
5.试运行中出现的问题及解决方案
a)问题1:某商场照明灯光不均匀。
解决方案:对灯光不均匀位置进行改装。
b)问题2:某写字楼照明灯光颜色不一致。
解决方案:安装相同色温灯泡。
6.试运行总结
本次试运行得出结论:照明系统运行状态正常、性能稳定,加之有关
部门通过对建筑物照明系统工程的认可验收,认为建筑物照明系统已
经达到了设计要求并符合安全要求。

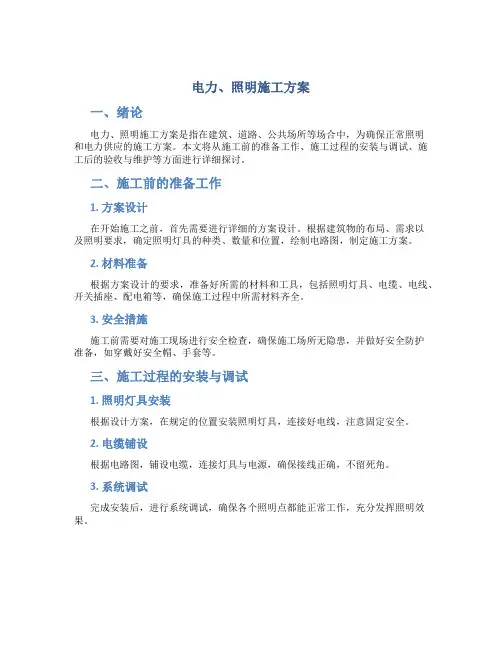

电力、照明施工方案一、绪论电力、照明施工方案是指在建筑、道路、公共场所等场合中,为确保正常照明和电力供应的施工方案。
本文将从施工前的准备工作、施工过程的安装与调试、施工后的验收与维护等方面进行详细探讨。
二、施工前的准备工作1. 方案设计在开始施工之前,首先需要进行详细的方案设计。
根据建筑物的布局、需求以及照明要求,确定照明灯具的种类、数量和位置,绘制电路图,制定施工方案。
2. 材料准备根据方案设计的要求,准备好所需的材料和工具,包括照明灯具、电缆、电线、开关插座、配电箱等,确保施工过程中所需材料齐全。
3. 安全措施施工前需要对施工现场进行安全检查,确保施工场所无隐患,并做好安全防护准备,如穿戴好安全帽、手套等。
三、施工过程的安装与调试1. 照明灯具安装根据设计方案,在规定的位置安装照明灯具,连接好电线,注意固定安全。
2. 电缆铺设根据电路图,铺设电缆,连接灯具与电源,确保接线正确,不留死角。
3. 系统调试完成安装后,进行系统调试,确保各个照明点都能正常工作,充分发挥照明效果。
四、施工后的验收与维护1. 验收施工完成后,对照明系统进行验收,检查各个灯具是否正常工作,电路是否连接正确,确保没有漏检。
2. 维护定期对照明系统进行维护保养,如清洁灯具、检修电缆等,确保系统正常运行,延长使用寿命。
五、结论电力、照明施工方案是建筑工程中必不可少的一环,通过合理的方案设计、精心的施工与调试以及严格的验收和维护,可以为建筑物提供良好的照明效果和电力供应,确保生活和工作的正常进行。
在今后的建筑工程中,应加强对电力、照明施工方案的重视,提高施工质量,保障工程的顺利进行。

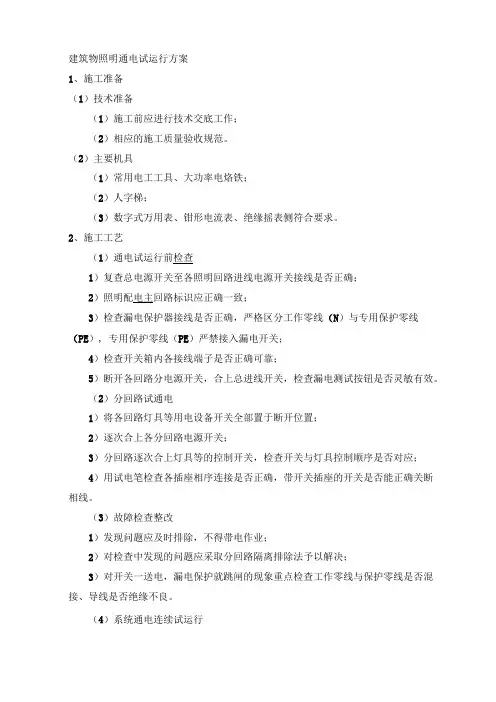

建筑物照明通电试运行方案1、施工准备(1)技术准备(1)施工前应进行技术交底工作;(2)相应的施工质量验收规范。
(2)主要机具(1)常用电工工具、大功率电烙铁;(2)人字梯;(3)数字式万用表、钳形电流表、绝缘摇表侧符合要求。
2、施工工艺(1)通电试运行前检查1)复查总电源开关至各照明回路进线电源开关接线是否正确;2)照明配电主回路标识应正确一致;3)检查漏电保护器接线是否正确,严格区分工作零线(N)与专用保护零线(PE), 专用保护零线(PE)严禁接入漏电开关;4)检查开关箱内各接线端子是否正确可靠;5)断开各回路分电源开关,合上总进线开关,检查漏电测试按钮是否灵敏有效。
(2)分回路试通电1)将各回路灯具等用电设备开关全部置于断开位置;2)逐次合上各分回路电源开关;3)分回路逐次合上灯具等的控制开关,检查开关与灯具控制顺序是否对应;4)用试电笔检查各插座相序连接是否正确,带开关插座的开关是否能正确关断相线。
(3)故障检查整改1)发现问题应及时排除,不得带电作业;2)对检查中发现的问题应采取分回路隔离排除法予以解决;3)对开关一送电,漏电保护就跳闸的现象重点检查工作零线与保护零线是否混接、导线是否绝缘不良。
(4)系统通电连续试运行公用建筑照明系统通电连续试运行时间应为24h,民用住宅照明系统通电连续试运行时间为8h。
所有照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。
3、质量标准(1)照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;开关与灯具控制相序相对应。
(2)公用建筑照明系统通电连续试运行时间为24h,民用住宅照明系统通电连续试运行时间为8h。
所照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。
4、成品保护(1)检查整改时应注意保持地面、墙面整洁,不得污损。
(2)应注意不得损伤已装好的灯具。
(3)调试完毕后应关门上锁,以防丢失。
5、安全环境保护措施(1)从事起电气安装、电工作业人员必须经有关部门进行安全技术培训,并经考试合格、取得合格证后方可上岗作业。
23 建筑物照明通电试运行23.1 一般规定23.1.1 电气线路的绝缘电阻、保护地线(PE)连接牢固可靠,开关插座的接线正确,漏电保护器的动作电流和时间、接地电阻和照度满足设计要求和规范规定。
23.1.2 照明系统通电连续试运行时间满足国家质量验收规范的规定。
23.1.3 照明系统的测试与通电试运行应按以下程序进行:1 电线绝缘电阻测试前电线的连接完成;2 照明箱(盘)、灯具、开关、插座的绝缘电阻测试在就位前或接线前完成;3 备用电源或事故照明电源作空载自动投切试验前拆除负荷,空载自动投切试验合格,才能做有载自动投切试验;4 电气器具及线路绝缘电阻测试合格,才能通电试验;5 照明全负荷实验必须在本条1、2、4完成后进行。
23.2 施工准备23.2.1 技术准备1 试运行前编制照明通电试运行方案,并报相关主管部门审批。
对调试人员进行技术交底及安全交底。
2 检查巡视整个照明系统,全线无障碍,能够满足送电要求。
23.2.2 主要机具一字形和十字形螺丝刀,组合木梯,圆头锤,电工刀,扳手,钢丝钳,剥线钳,压接钳,铁水平尺,塞尺,电笔,摇表,万用表,兆欧表,交流钳形电流表。
23.2.3 作业条件1 灯具、开关、插座的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工及验收规范中的有关规定;2 照明配电箱的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工及验收规范中的有关规定;23.3 通电试运行技术要求23.3.1 每一回路的线路绝缘电阻不小于0.5MΩ,关闭该回路上的全部开关,测量调试电压值是否符合要求,符合要求后,选用经试验合格的5~6A漏电保护器接电逐一测试,通电后应仔细检查和巡视,检查灯具的控制是否灵活,准确;开关与灯具控制顺序相对应,电扇的转向及调速开关是否正常,如果发现问题必须先断电,然后查找原因进行修复,合格后,再接通正式电路试亮。
23.3.2 全部回路灯具试验合格后开始照明系统通电试运行。
一、建筑物照明通电试运行(一)主控项目1、照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;开关与灯具控制顺序相对应,风扇的转向及调速开关应正常。
2、公用建筑照明系统通电连续试运行时间为24h,民用住宅照明系统通电连续试运行时间应为8h。
所有照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。
二、电线导管、电缆导管和线槽敷设(一)主控项目<1>金属的导管和线槽必须接地(PE)或接零(PEN)可靠,并符合下列规定:<1.1>镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4mm²;<1.2>当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;当镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线;<1.3>金属线槽不作设备的接地导体,当设计无要求时,金属线槽全长不少于2处与接地(PE)或接零(PEN)干线连接;<1.4>非镀锌金属线槽间连接板的两端跨接铜芯接地线,镀锌线槽间连接的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
<2>金属导管严禁对口熔焊连接;镀锌和壁厚小于2mm的钢导管不得套管熔焊连接。
<3>防爆导管不应采用倒扣连接;当连接有困难时,应采用防爆活接头,其接合面应严密。
<4>当绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度大于15mm。
(二)一般项目1、室外埋地敷设的电缆导管,埋深不应小于0.7m。
壁厚小于等于2mm的钢电线导管不应埋设于室外土壤内。
2、室外导管的管口应设置在盒、箱内。
在落地式配电箱内的管口,箱底无封板的,管口应高出基础面50~80mm。
所有管口在穿入电线、电缆后应做密封处理。
由箱式变电所或落地式配电箱引向建筑物的导管,建筑物一侧的导管管口应设在建筑物内。
建筑物照明通电试运行方法一、试验和试运行前准备1.建筑物照明通电试运行前,应编制书面的通电检查和试运行方案或作业指导书,明确通电检查和试运行程序和步骤,经施工单位审核同意、监理单位确认后方可实施。
2.电气器具及线路绝缘电阻应测试合格。
3.通电试验前,照明回路装有剩余电流动作保护器时,剩余电流动作保护器应检测合格,检测记录应完整,签证应齐全。
4.备用照明电源或应急照明电源做空载自动投切试验前,应卸除负荷,有载自动投切试验应在空载自动投切试验合格后进行。
二、施工技术要求1.建筑物照明通电试运行包括建筑照明通电检查和建筑照明系统通电试运行。
2.建筑照明通电检查是对照明灯具、开关、插座、风扇、照明配电箱(柜、盘)及其线路、回路控制等进行通电检查,其通电检查应符合下列要求:1)照明配电箱(柜、盘)内电源总开关、回路开关的技术参数和整定值及回路控制符合设计要求;2)照明灯具通电试亮,无接触不良、灯光闪烁、灯泡不亮等现象;3)应急照明灯具两路电源均可正常供电,正常电源断电后的电源转换时间符合设计要求;带有自动通、断电源控制的灯具,控制程序正确,动作准确;4)灯具回路控制符合设计要求,且与照明控制柜、箱(盘)及回路的标识一致;开关应切断相线且通断方向一致,双联及以上开关与灯具控制顺序相对应且一致;5)插座接线正确,同一场所的三相插座接线相序一致;带有漏电保护装置的插座回路,模拟漏电保护动作应正常、灵敏、可靠;6)风扇运转时,转向和调速开关正常,扇叶、防护罩应无明显颤动和异常声响;7)风扇调速开关应切断相线,两个及以上成排调速开关与风扇控制顺序相对应且一致。
3.建筑照明系统通电试运行在建筑照明系统通电检查合格后进行,并符合下列要求:1)试运行时所有照明灯具均同时通电开启,连续试运行时间内运行情况正常无故障,各项运行数据无异常波动;2)公共建筑照明系统通电连续试运行时间应为24h;3)住宅照明系统通电连续试运行时间应为8h;4)试运行每2h按回路记录运行数据,各项数据应无异常。
10建筑物照明通电试运行记录日期:2024年10月10日地点:XXX大厦一、前期准备工作:1.检查电力设备:在通电前,检查了大楼的电力设备包括配电盘、电源线路和灯具等。
确保设备的安全可靠。
2.安全措施:在通电前,通知了相关人员提前撤离工作区域,并加强了安全警示标志。
确保通电过程中无人员受伤。
3.照明灯光布置:根据建筑物的设计要求和实际情况,确定了照明灯光的布置方案,包括灯具的位置、数量和光照强度等,以满足建筑物的照明需求。
二、通电试运行过程:1.通电步骤:(1)先关闭配电盘上的总开关,断开电源。
(2)逐个检查各个照明线路的接线是否正确,确保无短路或接触不良等问题。
(3)操作配电盘上的总开关,使电源接通。
(4)根据照明灯光布置方案,分区域逐个打开照明回路的开关,供电到各个灯具。
2.检测记录:(1)灯具启动时间:通过开关控制,记录每个灯具的启动时间。
确保灯具能快速启动,无闪烁或延迟等问题。
(2)光照强度:使用光照度测量仪器,逐个测量各个照明区域的光照强度。
确保光照强度符合设计要求,能满足用户的照明需求。
(3)照明效果:通过人眼的直接观察,检查照明灯光的均匀度和亮度等。
确保照明灯光的效果与设计要求一致,能提供良好的照明效果。
三、通电试运行结果:1.灯具启动时间:从记录的数据来看,所有的灯具都能够快速启动,无闪烁或延迟的情况。
启动时间符合设计要求。
2.光照强度:根据测量记录,各个照明区域的光照强度均符合设计要求,能够满足用户的照明需求。
3.照明效果:经过直接观察,照明灯光的均匀度和亮度等均符合设计要求,能够提供良好的照明效果。
四、存在的问题及改进措施:1.部分灯具安装位置不合理,导致照明区域有部分死角或光线明暗不均匀的情况。
需要进行调整和补充,确保照明效果更好。
2.部分照明线路接触不良,导致灯具启动不稳定或无法启动。
需要重新检查接线,并进行修复。
3.部分灯具光照强度过高,可能对人眼造成不适,需要采取调整措施,以提供更舒适的照明环境。
照明系统检验施工工艺与方案规程1一般规定1.1检验应由电气技术人员进行操作。
1.2检验所需技术资料应包括但不限于以下内容:(1)设计图纸;(2)工程变更记录及工程洽商记录;(3)隐蔽工程验收记录及签证;(4)培训记录及培训资料。
2检测器具2.1用于检验的器具或设备包括但不限于以下内容:(1)游标卡尺、刻度尺、卷尺、激光测距仪、厚度计等计量器具;(2)具有测量电压、电流、电阻(包括接地电阻、绝缘电阻、导体连通性等)、故障回路阻抗、相序、RCD特性等一个或多个功能的仪表;(3)照度计、红外线温度计、热像仪等测量仪器;(4)功率计、电能质量分析仪等仪器。
2.2仪表与仪器应符合下列规定:(1)应事先对工程中需要使用的仪表和仪器进行检查,确认电池充足、功能正常、配件齐全、安全无故障;(2)仪表和仪器的精度应符合检验要求,并检定合格证,且在有效期内使用。
3作业条件3.1检验应随工程进度进行。
3.2应对仪表的外观检查,应完好。
3.3应按现行地方标准《建筑工程资料管理规程》DB11/T695的规定,收集整理相关资料。
3.4随工检验应由施工单位的项目专业质量检查员、专业工长等实施。
3.5实施检验的人员应采取佩戴必要的防护用品。
4检测工艺4.1检测流程应符合图4.1T、图4.1-2、图4.卜3、图4.L4的规定:(1)照明系统通电前检查流程应符合下列规定:愉定检查项目H确定检查位置∣T⅛料与施匚质量与技术文件进行核对Ifl记录检查结果图4.IT照明系统通电前检查流程2照明系统通电后检查流程应符合下列规定:I确定检查项目T确定检查位置H相关设备或装置通电并观察运行情况H记录检查结果I图4.卜2照明系统通电后检查流程3照明系统通电前测试流程应符合下列规定:确定测试项目卜崎定仪表接入点IT确认被测设备或装置处于无电状态If媵入仪表卜丽丽T记录测试数据图4.1-3照明系统通电前测试流程4照明系统通电后测试流程应符合下列规定:确定测试项目H确定仪表接入点H确认装置通电并处于正常工作状引H⅛入仪表H启动测试H记录测试数据I图4.1-4照明系统通电后测试流程检测流程4.2外观检查施工工艺应符合下列规定:(1)通电前检查项目应包括但不限于以下内容:D照明系统的电击防护措施应符合设计要求;2)照明的防火和热效应防护措施应符合设计要求;3)导体的选择应符合设计要求;4)保护电器的选择、整定、选择性和配合应符合设计要求:5)电涌保护器(SPD)的选择、布置和安装应符合设计要求;6)隔离和开关电器的选择、布置和安装应符合设计要求;7)设备的IP防护等级和机械防护措施应符合设计要求;8)中性导体(N)和保护接地导体(PE)的标识应正确无误:9)照明系统图、警示标志或其他类似信息的设置应符合设计要求;10)回路、过电流保护电器、开关、端子等的标识应符合设计要求;11)电缆、导体的端接和连接应符合安装工艺要求;12)接地配置、保护接地导体(PE)连接安装应符合设计要求;13)控制设备应便于操作、识别和维修;14)照明系统抗电磁骚扰措施的安装应符合设计要求;15)I类灯具和设备的外露可导电部分与接地配置连接应符合设计要求;16)布线系统的选择和安装应符合设计要求;17)特殊场所的照明系统安装应符合设计要求。
建筑电气空载试运行方案建筑电气空载试运行方案一、试运行目的建筑电气空载试运行是为了验证电气设备及系统的正常工作,保证建筑电气系统在实际运行中的可靠性和稳定性。
二、试运行范围1. 电气主配电房及其辅助配电房;2. 主干电缆及支路电缆;3. 断路器、隔离开关等开关设备;4. 照明和插座电路。
三、试运行内容1. 主配电房及辅助配电房:a) 检查电气设备的安装质量,包括仪表连接、导线连接、绝缘电阻、接地电阻等;b) 检查设备仪表表盘指示是否正常,校正电能表表盘读数;c) 检查并调整电压、电流的合理性,确保其在设备运行范围内;d) 执行主配电房供电控制柜的检查,包括电流互感器、断路器、隔离开关等设备;e) 进行主配电房的手自动切换试验;f) 检查辅助配电房开关设备的指示灯、按钮等是否正常工作。
2. 电缆:a) 检查电缆的连接及绝缘情况;b) 测定电缆的接地电阻及绝缘电阻;c) 进行高压试验,检查电缆的绝缘情况。
3. 开关设备:a) 检查断路器、隔离开关、接触器等开关设备是否正常;b) 进行手动和自动操作试验,检查其动作是否灵活、准确;c) 测试并校准热继电器、过流继电器等保护设备。
4. 照明和插座电路:a) 检查照明和插座电路的接线是否正确;b) 检查照明开关、插座盒及插头是否安装牢固、接触良好;c) 检查照明灯具的照明效果,照明开关是否正常。
四、试运行方案1. 制定试运行计划,明确试运行的起止时间和具体内容;2. 按照试运行范围和内容,组织人员进行试运行工作;3. 在试运行过程中,及时记录试运行数据,如电流、电压、温度等;4. 发现问题及时解决,并记录问题及处理方式;5. 试运行完成后,汇总试运行数据和问题记录,编制试运行报告。
五、试运行注意事项1. 试运行前应进行安全检查,确保人员和设备的安全;2. 试运行过程中应注意观察设备的工作情况,发现异常及时处理;3. 试运行时应确保人员具备相关知识和技能;4. 试运行计划及相关文件要妥善保存;5. 在试运行过程中,应严格按照操作规程进行操作,确保试运行的准确性和安全性。
建筑试运行施工方案建筑试运行施工方案一、项目背景和目标该建筑项目位于城市中心,是一座多功能商住楼。
该项目的目标是建设一座具有现代化设施和良好使用体验的建筑物,满足业主的需求,并且能够在试运行期间对建筑各项功能进行测试和调试,确保建筑物的正常运行。
二、试运行施工概述试运行施工是在竣工验收之前对建筑进行测试和调试的重要环节。
该施工工作是在建筑完工后进行的,时间为预计竣工验收时间的前100天。
试运行施工的目的是确保建筑各项功能的正常运行,并排除一切可能的问题,为最终的竣工验收做好准备。
三、试运行施工步骤1. 设计准备阶段:在试运行施工开始之前,建筑设计团队需要完成所有工程设备的设计和布局,并制定相应的试运行方案。
施工团队需要与设计团队进行沟通,了解各项设计要求和测试计划。
2. 试运行设备安装:根据设计方案,施工团队将进行试运行设备的安装和调试工作。
这包括电气设备、给排水系统、空调系统等。
施工团队需按照设计要求进行安装,并确保设备运行正常。
3. 试运行设备测试:安装完成后,需要对试运行设备进行测试和调试。
测试包括设备的启动、停止和运行时间等,以确保设备的正常运行。
同时,还需对设备的性能进行测量和记录,以备后续分析和评估。
4. 功能测试与调试:试运行施工的重点是对建筑各项功能进行测试和调试,包括电力系统、照明系统、水暖系统、通风系统等。
施工团队需按照设计要求进行测试,并记录各项功能的运行情况。
5. 故障排除和修复:在试运行过程中,可能会出现各种故障和问题。
施工团队需及时排除故障,并进行修复工作,以确保建筑的正常运行。
6. 安全检查和验收:试运行施工完成后,建筑施工队需要对整个建筑进行安全检查和验收。
这包括检查建筑结构安全、设备运行安全等。
对于存在问题的部分,需进行修复,并重新测试和调试。
四、试运行施工注意事项1. 安全第一:试运行施工过程中,施工团队必须严格按照相关安全措施进行操作,确保施工人员和建筑物的安全。
建筑工程临时用电施工照明供电一般要求范文1. 引言建筑工程临时用电施工照明供电是一个重要且必需的环节,对于施工过程中的顺利进行至关重要。
本文将就建筑工程临时用电施工照明供电的一般要求展开讨论,以期为相关项目的顺利进行提供参考。
2. 施工用电设计2.1 电源选择在选择施工用电电源时,应考虑到供电的可靠性和稳定性。
一般情况下,可选择给电能力强、供电稳定可靠的电力公司供电。
同时,还应设计备用电源供电系统,以备不时之需。
2.2 供电线路设计供电线路应按照相关规范进行设计,确保电压稳定、线路安全可靠。
线路的敷设应符合工程安全和环境保护的要求,避免造成安全事故和环境污染。
3. 施工用电设备选择3.1 施工用电箱选择施工用电箱的选择应考虑到负载需求和安全要求。
一般情况下,施工用电箱应具备过载保护、漏电保护等功能,确保供电安全可靠。
3.2 施工照明灯具选择施工照明灯具选择应考虑到照明需求和能耗要求。
一般情况下,照明灯具应具备良好的照明效果和节能性能,以提高施工场地的照明质量和节能效果。
4. 施工用电安全措施4.1 电气设备防护施工现场的电气设备应按照相关规范进行安装和使用,确保设备的可靠性和安全性。
安装设备应有相应的防护措施,避免电气事故的发生。
4.2 电缆敷设安全电缆敷设过程中应注意进行专用管道敷设,避免电缆损坏和意外触电的发生。
同时,还应合理设置过载保护和漏电保护装置,确保用电安全。
4.3 施工现场管理施工现场应制定相应的电气安全管理规定,并进行有效的组织和管理。
对施工人员进行必要的培训和指导,提高他们的电气安全意识和操作技能。
5. 施工用电管理5.1 用电计划编制施工用电应有详细的计划和安排,确保供电的合理利用和安全可靠。
在编制计划时,应考虑到不同施工阶段的用电需求,合理分配用电负荷。
5.2 能耗监测与控制施工用电应进行能耗监测和控制,确保能源的合理利用和节约。
可以通过安装电能表和监控设备,对用电进行实时监测和统计,及时发现并解决能耗异常问题。
建筑物照明通电试运行方案1、施工准备(1)技术准备(1)施工前应进行技术交底工作;(2)相应的施工质量验收规范。
(2)主要机具(1)常用电工工具、大功率电烙铁;(2)人字梯;(3)数字式万用表、钳形电流表、绝缘摇表侧符合要求。
2、施工工艺(1)通电试运行前检查1)复查总电源开关至各照明回路进线电源开关接线是否正确;2)照明配电主回路标识应正确一致;3)检查漏电保护器接线是否正确,严格区分工作零线(N)与专用保护零线(PE),专用保护零线(PE)严禁接入漏电开关;4)检查开关箱内各接线端子是否正确可靠;5)断开各回路分电源开关,合上总进线开关,检查漏电测试按钮是否灵敏有效。
(2)分回路试通电1)将各回路灯具等用电设备开关全部置于断开位置;2)逐次合上各分回路电源开关;3)分回路逐次合上灯具等的控制开关,检查开关与灯具控制顺序是否对应;4)用试电笔检查各插座相序连接是否正确,带开关插座的开关是否能正确关断相线。
(3)故障检查整改1)发现问题应及时排除,不得带电作业;2)对检查中发现的问题应采取分回路隔离排除法予以解决;3)对开关一送电,漏电保护就跳闸的现象重点检查工作零线与保护零线是否混接、导线是否绝缘不良。
(4)系统通电连续试运行公用建筑照明系统通电连续试运行时间应为24h,民用住宅照明系统通电连续试运行时间为8h。
所有照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。
3、质量标准(1)照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;开关与灯具控制相序相对应。
(2)公用建筑照明系统通电连续试运行时间为24h,民用住宅照明系统通电连续试运行时间为8h。
所照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。
4、成品保护(1)检查整改时应注意保持地面、墙面整洁,不得污损。
(2)应注意不得损伤已装好的灯具。
(3)调试完毕后应关门上锁,以防丢失。
5、安全环境保护措施(1)从事起电气安装、电工作业人员必须经有关部门进行安全技术培训,并经考试合格、取得合格证后方可上岗作业。
(2)移动式电动机械和手持电动工具的单相电源线必须使用三芯软橡胶电缆,三相电源线必须使用四芯软橡胶电缆;接线时,缆线护套应穿进设备的接线盒内并予以固定。
(3)移动式梯子宜用于高度在4m以下的短时间内可完成的工作。
梯子使用前应进行检查,并应有专人负责保管、维护及修理。
(4)搁置稳固,与地面的夹角以60°为宜。
梯脚有可靠的防滑措施,顶端与构筑物靠牢。
在松软的地面上使用时,有防陷、防侧倾的措施。
(5)施工现场应保持整洁,垃圾废料应及时清理。
废弃物应按环保要求分类堆放及回收。
6、质量记录照明通电试运行记录。
(二)(三)电缆桥架线槽安装工程1、金属桥架、线槽安装(1)施工准备1)技术准备(1)确定桥架、线槽的型号规格及平面布置符合设计要求;(2)进行设计交底、技术交底。
2)材料要求(1)金属桥架、线槽及其附件:应采用经过镀锌处理的定型产品。
其型号、规格应符合设计要求。
线槽内外应光滑平整,无棱刺,不应有扭曲、翘边等变形现象。
(2)金属膨胀螺栓:应根据容许拉力和剪力进行选择。
(3)镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、吊杆(架)、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。
(4)辅助材料:钻头、电焊条、氧气、乙炔、调和漆。
3)主要机具(1)铅笔、卷尺、线坠、粉线袋。
(2)电工工具、手电钻、冲击钻、工具袋、工具箱、高凳等。
4)作业条件(1)配合土建的结构施工,预留孔洞、预埋铁件和预埋吊杆、桥架、线槽敷设。
(2)顶棚和墙面的喷漆、油漆及壁纸全部完成。
方可进行桥架、线槽敷设。
(3)高层建筑竖井内土建施工作业全部完成。
(4)地面线槽应及进配合土建施工。
(2)施工工艺(1)弹线定位:根据设计图确定出进户线、盒、箱、柜等电气器具的安装位置,从始端至终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁、顶棚和地面等处,在线路的中心线进行弹线,按照设计图要求及施工验收规范规定,分匀档距并用笔标出具体位置。
(2)预留孔洞:根据设计图标注的轴线部位,将预制加工好的木质或铁制框架,固定在标出的位置上,并进行调直找正,待现浇混凝土凝固模块撤除后,撤下框架,并抹平孔洞口(收好孔洞口)。
(3)支架与吊架安装要求:1)支架与吊架所用钢材应平直,无显著扭曲。
下料后长短偏差应在5mm范围内,切口处应无卷边、毛刺。
2)钢支架与吊架应焊接牢固,无显著变形、焊缝均匀平整,焊缝长度应符合要求,不得出现裂缝、咬边、气孔、凹陷、漏焊、焊漏等缺陷。
3)支架与吊架应安装牢固,保证横平竖直,在有坡度的建筑物上安装支架与吊架应与建筑物有相同的坡度。
4)支架与吊架的规格一般不应小扁铁30mm×3mm;角钢25mm×25mm×3mm。
5)严禁用电气焊切割钢结构或轻钢龙骨任何部位,焊接后均应作防腐处理。
6)万能吊具应采用定型产品,对线槽进行吊装,并应有各自独立的吊装卡具或支撑系统。
7)固定支点间距一般不应大于1.5~2m。
在进出接线盒、箱、柜、转角、转弯和变形缝两端及丁字接头的三端500mm以内应设置固定支持点。
8)支架与吊架距离上层楼板不应小于150~200mm;距地面高度不应低于100~150mm。
9)严禁用木砖固定支架与吊架。
10)轻钢龙骨上敷设线槽应各自有单独卡具吊装或支撑系统,吊杆直径不应小于8mm;支撑应固定在主龙骨上,不允许固定在辅助龙骨上。
(4)预埋吊杆、吊架:采用直径不小于8mm的圆钢,经过切割、调直、煨弯及焊接等步骤制作成吊杆、吊架。
其端部应攻丝以便于调整。
在配合土建结构中,应随着钢筋配筋的同时,将吊杆或吊架锚固在所标出的固定位置。
在混凝土浇注时,要留有专人看护,以防吊杆或吊架移位。
拆模板时不得碰坏吊杆端部的丝扣。
(5)预埋铁的自制加工尺寸不应小于120mm×60mm×6mm;其锚固圆钢直径不应小于8mm。
紧密配合土建结构的施工,将预埋铁的平面放在钢筋网片下面,紧贴模板,可以采用绑扎或焊接的方法将锚固圆钢固定在钢筋网上。
模板拆除后,预埋铁的平面应明露、或吃进深度一般10~20mm,将扁钢或角钢制成的支架焊在上面固定。
(6)钢结构:可将支架或吊架直接焊在钢结构上的固定位置处。
也可利用万能吊具进行安装。
(7)金属膨胀螺栓安装要求:1)适用于C5以上混凝土构件及实心砖墙上,不适用于空心砖墙。
2)(钻孔直径的误差不得超过+0.5~ -0.3mm;深度误差不得超过+3mm;钻孔后应将孔内残存的碎屑清除干净。
3)螺栓固定后,其头部偏斜值不应大于2mm。
4)螺栓及套管的质量应符合产品的技术条件。
(8)金属膨胀螺栓安装方法:1)首先沿着墙壁或顶板根据设计图进行弹线定位,标出固定点位置。
2)根据支架或吊架承重负荷,选择相应的金属膨胀螺栓及钻头,所选钻头长度应大于套管长度。
3)打孔的深度应以将套管全部埋入墙内或顶板内后,表面平齐为宜。
4)应先清除干净打好的孔洞内的碎屑,然后再用木锤或垫上木块后,用铁锤将膨胀栓敲进洞内,以保证套管与建筑物表面平齐,螺栓端部外露,敲击时不得损伤螺栓的丝扣。
5)埋好螺栓后可用螺母配上相应的垫圈将支架或吊架直接固定在金属膨胀螺栓上。
(9)桥架线槽安装要求:1)桥架线槽应平整,无扭曲变形,内壁无毛刺,各种附件齐全。
2)桥架线槽的接口应平整,接缝处应紧密平直。
槽盖装上后应平整,无翘角,出线口的位置正确。
3)在吊顶内敷设时,如果吊顶无法上人时应留有检修孔。
4)不允许将穿过墙壁的桥架线槽与墙上的孔洞一起抹死。
5)桥架线槽的所有非导电部分的铁杆均应相互连接和跨接,使之成为一连续导体,并做好整体接地。
6)当桥架线槽的底板对地距离低于2.4m时,桥架线槽本身和线槽盖板均必须加装保护地线。
2.4m以上的线槽盖板可不加保护地线。
7)桥架线槽经过建筑物的变形缝(伸缩缝、沉降缝)时,线槽本身应断开,槽内用内连接板搭接,不许固定。
保护地线和槽内导线均应留有补偿余量。
8)敷设在竖井、吊顶、通道、夹层、设备层等处的桥架线槽应符合有关防火要求。
(10)桥架线槽敷设安装:1)桥架线槽进行直线段连接应采用连接板,用垫圈、弹簧垫圈、螺线紧固,接茬处应缝隙严密平齐。
2)桥架线槽进行交叉、转弯、丁字连接时,应采用单通、二通、三通、四通或平面二通、平面三通等进行变通连接,导线接头处应设置接线盒或将导线接头放在电气器具内。
3)桥架线槽与盒、箱、柜等接茬处,进线和出线口均应采用抱脚连接,并用螺丝紧固,末端应加装封堵。
4)建筑物的表面如有坡度时,桥架线槽应随其变化坡度。
待线槽全部敷设完毕后,应在配线之前进行调整检查。
确认合格后进行槽内配线。
(11)吊装金属桥架线槽;万能性吊具一般应用在钢结构中,如工字钢、角钢、轻钢龙骨等结构,可预先将吊具、卡具、吊杆、吊装组装成一整体,在标出的固定点位置处进行吊装,逐件的将吊装卡具压接在钢结构上,将顶丝拧牢。
1)桥架线槽直线段组装时,应先做干线,再做分支线,将吊装器与线槽用蝶形夹卡固定在一起,按此方法,将线槽逐段组装成型。
2)线槽与线槽可采用连接头或外连接头,配上平垫和弹簧垫,用螺母固定。
3)线槽交叉、丁字、十字应采用二通、三通、四通进行连接,导线头处应设置接线盒或放置在电气器具内,线槽内决不允许有导线接头。
4)转弯部位应采用立上弯头和立下弯头,安装角度要适宜。
5)出线口处应利用出线口盒进行连接,末端部位要装上封堵,在盒、箱、柜处应采用抱脚连接。
(12)地面线槽安装:地面线槽安装时,应及时配合土建地面工程施工。
根据地面的形势不同,先抄平,然后测定固定点位置,将上好卧脚螺栓和压板的线槽水平放置在垫层上,然后进行线槽连接。
如线槽与管连接;线槽与分线盒连接;分线盒与管连接;线槽出线口连接;线槽末端处理等,都应安装到位,螺丝紧固牢靠。
地面线槽及附件全部上好后,再进行一次系统调整,主要根据在地面厚度,仔细调整线槽干线,分支线,分线盒接头,转弯、转角、出口等处,箱、盒水平高度与地面平齐,如需精装房间,还应考虑精装后的地面高度,将各种盒盖盖好或堵严实,以防止水泥砂浆进入,直至配合土建地面施工结束为止。
(13)桥架线槽内保护地线安装:1)保护地线应根据设计图要求敷设在线槽内一侧,接地处螺丝直径不小于6mm;并且需要加平垫和弹簧垫圈,用螺母压接牢固。
2)金属桥架线槽的宽度在100mm以内(含100mm),两段线槽用连接板连接处(即连接板作地线时)每端螺丝固定点不少于4个;宽度在200mm以上(含200mm)两段线槽用连接板连接的保护地线每端螺丝固定点不少于6个。
2)桥架线槽盖板保护接地要求(14)桥架线槽内配线要求:1)桥架线槽内配线前应消除线槽内的积水和污物。
