铁路调车作业计划调车作业计划是保证实现阶段计划的调车作业具体行动计划,是对每一项调车作业的具体行动安排,是调车有关人员行动的依据。
调车作业计划由调车领导人负责编制,调车作业通知单的形式如表4—1所示。
一、调车作业计划的内容1.月日;2.顺号;3.调车组别;4.作业内容(编组或解体车次、取送作业或站内整理)及起止时分;5.运用股道(场别);6.摘挂车数(包括解体作业第一钩牵出开口处的车种、车号及其他作业摘挂10辆以上的摘或挂的车种、车号);7.注意事项及特殊限制;8.调车领导人姓名。
二、调车作业计划的编制(一)编制调车作业计划的原则1.符合列车编组计划、列车运行图和《铁路技术管理规程》的有关规定,保证调车作业和人员安全。
2.合理运用技术设备和先进工作方法,最大限度地实行解体照顾编组,解体照顾送车,使解、编、取、送密切结合,做到钩数少、行程短、占用线路少、作业方便。
3.做到及时、准确、完整。
“及时”,就是及时编制和下达调车作业计划。
“准确”,就是保证计划本身无漏洞、无差错,尽量不变或少变计划。
“完整”,就是要求调车作业通知单字迹清楚,记事齐全。
(二)编制调车作业计划的依据1.阶段计划规定的解体、编组、取送作业顺序和起止时间。
2.到达列车编组顺序表的确报,包括车种、车号、到站、品名、收货人和特殊标记等。
3.调车场线路固定使用、容纳车数和停留车情况。
4.所属调车区的现在车及其分布情况。
’5.货场及专用线的装卸作业进度。
调车区长应事先与货场、专用线的货运人员联系了解装卸作业进度、线路现车顺序、空重(空车分车种、重车分去向)。
6.驼峰(牵出线)利用情况及调车机工作动态。
(三)调车作业计划编制方法1.解体调车作业计划车列的解体调车,一般是通过驼峰或牵出线把调车车列按车辆的去向,分解到固定使用的调车线内,为以后的编组和取送作业创造条件。
(1)整列解体纵列式车站(场)利用驼峰解体车列时,一般是一次整列推峰,调车作业计划的编制基本上是按固定线路分解。
调车作业计划调车作业是指在铁路运输中,将车辆从一列列车中分离出来,重新组合成新的列车,或者将车辆从一列列车中分离出来,放入到另一列列车中的作业。
调车作业计划是调车作业的重要组成部分,它对于确保列车运行的安全和高效具有重要意义。
下面将从调车作业计划的编制、实施和监督等方面进行详细介绍。
一、调车作业计划的编制。
1. 调车作业计划的编制应当根据列车的运行图和运输任务,合理确定调车作业的时间、地点、车辆数量等内容。
编制调车作业计划时,需充分考虑列车的到发时间、站台的容量、装卸设备的情况等因素,确保调车作业能够顺利进行。
2. 调车作业计划的编制还应当充分考虑安全因素,对于需要进行调车作业的车辆,要进行严格的检查和确认,确保车辆的牵引、制动等设备完好,避免发生安全事故。
二、调车作业计划的实施。
1. 在实施调车作业计划时,需要严格按照计划进行操作,不得擅自更改调车作业的时间、地点等内容。
同时,要确保调车作业的操作人员具备相关的操作技能和证书,严格按照操作规程进行作业,确保作业的安全和高效。
2. 在调车作业过程中,要密切关注列车的运行情况,及时调整调车作业计划,确保列车的正常运行。
同时,要加强对调车作业现场的监督和管理,确保作业的顺利进行。
三、调车作业计划的监督。
1. 调车作业计划的监督是保障调车作业安全的重要环节。
相关部门应当加强对调车作业计划的监督,及时发现和纠正存在的问题,确保调车作业的安全和高效进行。
2. 对于调车作业中出现的安全事故和隐患,要及时进行调查和处理,总结经验教训,完善调车作业计划,提高调车作业的质量和安全水平。
综上所述,调车作业计划的编制、实施和监督对于确保列车运行的安全和高效具有重要意义。
只有加强对调车作业计划的管理和监督,才能确保列车运行的安全和高效。
希望全体工作人员能够严格遵守调车作业计划,确保列车运行的安全和顺利进行。
典型工作任务4 调车作业计划调车作业计划是确保完成阶段计划的行动计划,是对每一项调车作业的具体安排,是调车有关人员的行动依据。
调车作业计划由调车领导人(车站调度员、调车区长或车站值班员)负责编制,并以调车作业通知单的形式下达给调车指挥人及有关人员执行。
中间站利用本务机车调车,编制调车作业计划时,应使用附有车站线路示意图的调车作业通知单。
知识点一编制调车作业计划的要求和依据1.编制要求(1)符合列车编组计划、列车运行图和《技规》等有关规定。
(2)力争做到调车钩数少、调动辆数(带车数)少、占用股道少、行程短、作业方便、调车效率高。
(3)及时、准确、完整。
2.编制依据(1)阶段计划规定的各项调车作业的顺序和起止时分。
(2)到达列车确报,包括车种、车号、品名、载重、到站、收货人和特殊标记。
(3)调车场、货场线路固定用途、容车数和停留情况。
(4)调车区现在车及其分类情况。
知识点二调车作业计划的编制方法(一)解体调车作业计划的编制方法车列的解体,是将重车(或重车组)按去向、空车(或空车组)按车种分解到调车场固定使用的股道内,为编组和取送车创造条件。
1.整列解体整列解体通常是按照调车线路固定使用编制调车作业计划,在纵列式车站利用驼峰解体调车时采用。
2.分部解体分部解体车列时在横列式车站采用,且应选择“开口”位置:(1)车列内有禁溜车时,应在禁溜车之后开口。
(2)车列内有长大车组时,应在大车组之前开口。
(3)当待解车列内有“坐编”车组时,应在“坐编”车组之后开口。
(4)当调车场某股道已“满线”或有“堵门车“时,应避免开口后的第一组车为进入该线的车组,以免调机带着其他车组到该线顶送车辆。
(二)编组调车作业计划的编制方法为了便于摘挂列车在中间站的摘挂作业,一般要求按到站成组或按站顺编组。
(三)取送调车作业计划的编制方法取送调车作业计划也是以调车作业通知单的形式下达。
阶段计划应安排好取送顺序、起止时分、调车场内待送车辆和装卸地点待取车辆停留等情况,并注意货车或专用线在走行线上的道岔衔接方向以及货场或专用线内有无机车转头设备等。

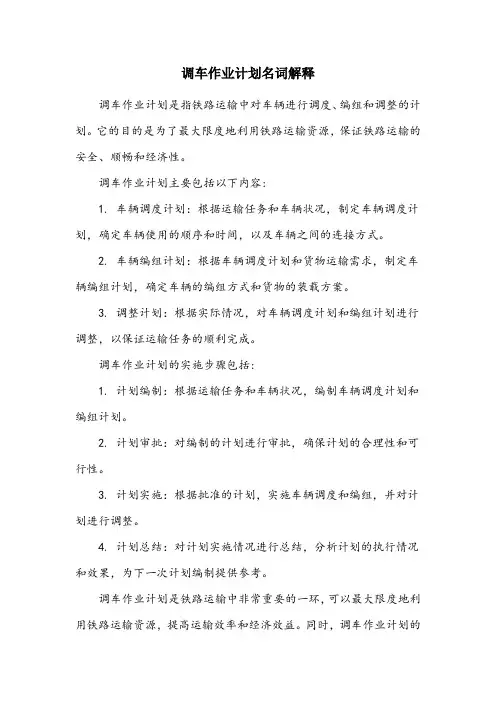

调车作业计划名词解释
调车作业计划是指铁路运输中对车辆进行调度、编组和调整的计划。
它的目的是为了最大限度地利用铁路运输资源,保证铁路运输的安全、顺畅和经济性。
调车作业计划主要包括以下内容:
1. 车辆调度计划:根据运输任务和车辆状况,制定车辆调度计划,确定车辆使用的顺序和时间,以及车辆之间的连接方式。
2. 车辆编组计划:根据车辆调度计划和货物运输需求,制定车辆编组计划,确定车辆的编组方式和货物的装载方案。
3. 调整计划:根据实际情况,对车辆调度计划和编组计划进行调整,以保证运输任务的顺利完成。
调车作业计划的实施步骤包括:
1. 计划编制:根据运输任务和车辆状况,编制车辆调度计划和编组计划。
2. 计划审批:对编制的计划进行审批,确保计划的合理性和可行性。
3. 计划实施:根据批准的计划,实施车辆调度和编组,并对计划进行调整。
4. 计划总结:对计划实施情况进行总结,分析计划的执行情况和效果,为下一次计划编制提供参考。
调车作业计划是铁路运输中非常重要的一环,可以最大限度地利用铁路运输资源,提高运输效率和经济效益。
同时,调车作业计划的
实施可以保证铁路运输的安全和顺畅,提高运输质量和客户满意度。
在铁路运输生产过程中,除列车在车站的到达、出发、通过以及在区间内运行外,凡机车车辆进行一切有目的移动统称为调车。
为解体、编组列车,摘挂、转场、整场、调移、取送车辆以及机车的对位、转线、出入段等目的而使机车车辆在站线或其他线路上移动的作业。
它是铁路行车工作的基本内容之一。
调车作业计划基本定义调车作业计划:是规定车列如何解体、编组、取送、甩挂等作业的具体行动计划,调车工作应根据调车作业计划进行。
调车作业计划由调车领导人负责编制,并以调车作业通知单的形式下达给调车指挥人及有关人员执行。
一、编制调车作业计划的要求和依据(一)编制调车作业计划的要求1.符合列车编组计划、列车运行图和《技规》的规定,保证调车作业和人身安全。
2.合理运用技术设备和先进工作方法,最大限度地实现解体照顾编组,解体照顾送车,使解、编、取、送作业密切配合。
力争做到调车钩数少、调动辆数少、占用股道少、行程短、作业方便、调车效率高。
3.做到及时、准确、完整。
即及时编制、下达计划;保证计划无漏洞、无差错,尽量不变或少变计划;要求调车作业通知单字迹清楚,项目齐全。
(二)编制调车作业计划的依据1.阶段计划规定的各项调车作业的顺序和起止时分。
2.到达列车确报,包括车种、车号、品名、载重、到站、收货人和特殊标记等。
3.调车场、货场线路固定用途、容车数和停留情况。
4.调车区现在车及其分布情况。
铁路平面无线调车灯显设备存在的问题及对策数控平面无线调车灯显设备适用于铁路站场平面调车作业,该设备构成了调车组与司机及调车区长之间的联络通道,使语音及指挥信令可以在此通道内准确传递。
由于该设备既能传输话音信号(通话),也能传输调车指令(数据),所以,从无线通信的角度分析,是一个数话并传的同频单工分组网。
平面无线调车灯显设备经过十几年的运用,在确保调车作业安全上起到了重要作用,但站段设备修、管、用方面,以及设备自身存在的一些问题给作业安全带来一定隐患,需要采取相应的措施,充分发挥平面无线调车灯显设备确保调车作业安全方面的作用。
