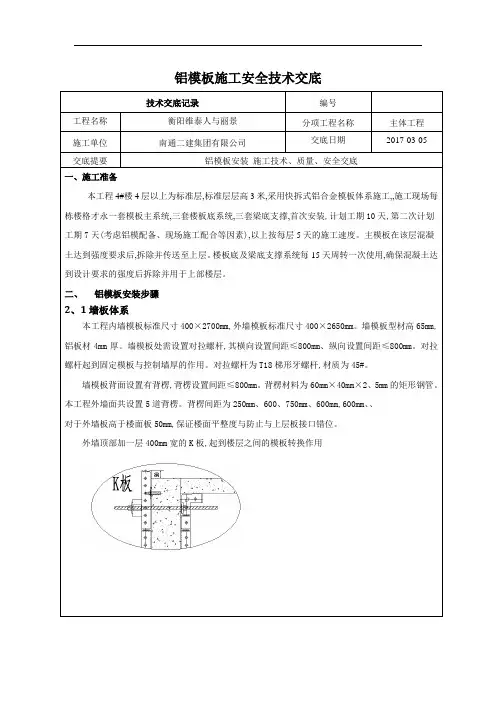

铝模板施工安全技术交底技术交底记录编号工程名称衡阳维泰人与丽景分项工程名称主体工程施工单位南通二建集团有限公司交底日期2017-03-05交底提要铝模板安装施工技术、质量、安全交底一、施工准备本工程4#楼4层以上为标准层,标准层层高3米,采用快拆式铝合金模板体系施工,,施工现场每栋楼格才永一套模板主系统,三套楼板底系统,三套梁底支撑,首次安装,计划工期10天,第二次计划工期7天(考虑铝模配备、现场施工配合等因素),以上按每层5天的施工速度。
主模板在该层混凝土达到强度要求后,拆除并传送至上层。
楼板底及梁底支撑系统每15天周转一次使用,确保混凝土达到设计要求的强度后拆除并用于上部楼层。
二、铝模板安装步骤2、1墙板体系本工程内墙模板标准尺寸400×2700mm,外墙模板标准尺寸400×2650mm。
墙模板型材高65mm,铝板材4mm厚。
墙模板处需设置对拉螺杆,其横向设置间距≤800mm、纵向设置间距≤800mm。
对拉螺杆起到固定模板与控制墙厚的作用。
对拉螺杆为T18梯形牙螺杆,材质为45#。
墙模板背面设置有背楞,背楞设置间距≤800mm。
背楞材料为60mm×40mm×2、5mm的矩形钢管。
本工程外墙面共设置5道背楞。
背楞间距为250mm、600、750mm、600mm,600mm、、对于外墙板高于楼面板50mm,保证楼面平整度与防止与上层板接口错位。
外墙顶部加一层400mm宽的K板,起到楼层之间的模板转换作用墙板安装示意图2、2顶板体系板底铝合金模板标准尺寸400x1200mm,局部按实际结构尺寸调整配模。
铝模板厚3、7mm,楼面设置100mm宽承梁(俗称龙骨),底部支撑立杆间距为1200mm ×1300mm。
2、3梁板体系本工程标准层高3、0m。
梁底采用早拆头设计模式,梁底支撑间距不大于1200mm,梁底早拆头宽150mm,早拆头之间为1100mm铝模板。
铝模板施工安全技术交底技术交底记录编号工程名称衡阳维泰人和丽景分项工程名称主体工程施工单位南通二建集团有限公司交底日期2017-03-05交底提要铝模板安装施工技术、质量、安全交底一、施工准备本工程4#楼4层以上为标准层,标准层层高3米,采用快拆式铝合金模板体系施工,,施工现场每栋楼格才永一套模板主系统,三套楼板底系统,三套梁底支撑,首次安装,计划工期10天,第二次计划工期7天(考虑铝模配备、现场施工配合等因素),以上按每层5天的施工速度。
主模板在该层混凝土达到强度要求后,拆除并传送至上层。
楼板底及梁底支撑系统每15天周转一次使用,确保混凝土达到设计要求的强度后拆除并用于上部楼层。
二、铝模板安装步骤2.1墙板体系本工程内墙模板标准尺寸400×2700mm,外墙模板标准尺寸400×2650mm。
墙模板型材高65mm,铝板材4mm厚。
墙模板处需设置对拉螺杆,其横向设置间距≤800mm、纵向设置间距≤800mm。
对拉螺杆起到固定模板和控制墙厚的作用。
对拉螺杆为T18梯形牙螺杆,材质为45#。
墙模板背面设置有背楞,背楞设置间距≤800mm。
背楞材料为60mm×40mm×2.5mm的矩形钢管。
本工程外墙面共设置5道背楞。
背楞间距为250mm、600、750mm、600mm,600mm..对于外墙板高于楼面板50mm,保证楼面平整度和防止与上层板接口错位。
外墙顶部加一层400mm宽的K板,起到楼层之间的模板转换作用墙板安装示意图2.2顶板体系板底铝合金模板标准尺寸400x1200mm,局部按实际结构尺寸调整配模。
铝模板厚3.7m m,楼面设置100mm宽承梁(俗称龙骨),底部支撑立杆间距为1200mm×1300mm。
2.3梁板体系本工程标准层高3.0m。
梁底采用早拆头设计模式,梁底支撑间距不大于1200mm,梁底早拆头宽150mm,早拆头之间为1100mm铝模板。
