某某煤矿吊挂整理管线施工安全技术措施
- 格式:doc
- 大小:36.00 KB
- 文档页数:4
整体解决方案系列某煤矿瓦斯抽放管路安装安全措施(标准、完整、实用、可修改)FS-QG-59376编号:某煤矿瓦斯抽放管路安装安全措施Safety measures for gas drain age pipeli ne in stallatio n in a coal mi ne说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定根据高瓦斯矿井必须安装瓦斯抽放系统的要求,并结合《防突规定》,特在风井井筒内敷设安装第二路瓦斯抽放管,为确保施工安全,特编制本措施,并要求严格遵照执行。
一、巷道概况风井井筒巷道为斜井,井筒净宽4m风井井筒导“ 1”点到“导1T点斜长为945.6m,倾角-25 ° ;平巷长度为60m 井口钢筋混凝土长度为50m巷道轨道距离敷设抽放管路的巷帮为2.2m。
抽放泵站距离风井井口直线距离为95m。
二、敷设管路系统概况瓦斯抽放管计划使用直径450mm矿用聚乙烯pe管与高负压小流量瓦斯抽放泵相匹配。
直径450mm瓦斯抽放管的敷设采取吊挂式敷设,每隔3米设置一个吊挂点,每隔16米设置一固定点,用于加固瓦斯抽放管放置管路下滑。
三、瓦斯抽放管路安装的准备工作1、施工前应把工具、材料准备齐全。
地面稳绞车安装固定完毕,提前进行试运行,确保完好正常使用。
2、抽放管材向井下运输必须采用平板车装运,装车时高度不准超过要求的高度和宽度,装好后用两个手拉葫芦捆绑牢固,以防管子滑落、刮帮影响运输。
管材提升运输应先与稳绞司机联系好,严格按照提升运输规程运输。
上下扒钩要联系好,严格按照铃声信号提升并严格执行规程的要求。
4、管材运到现场后应摆放到预定地点,要求摆放整齐、牢固,不得妨碍运输、通风。
5、管路吊挂眼要求每3m —个孔,每孔深度不小于400mm 注眼用快速水泥注牢固。
四、瓦斯抽放管路安装安全措施1、管路安装施工前应先观察施工地点有无安全隐患,发现隐患后先处理,确定无隐患后再施工。

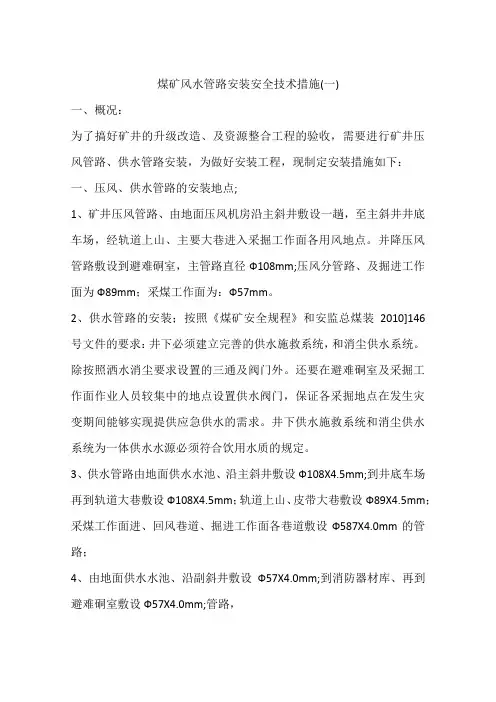

煤矿风水管路安装安全技术措施(一)一、概况:为了搞好矿井的升级改造、及资源整合工程的验收,需要进行矿井压风管路、供水管路安装,为做好安装工程,现制定安装措施如下:一、压风、供水管路的安装地点;1、矿井压风管路、由地面压风机房沿主斜井敷设一趟,至主斜井井底车场,经轨道上山、主要大巷进入采掘工作面各用风地点。
并降压风管路敷设到避难硐室,主管路直径Ф108mm;压风分管路、及掘进工作面为Ф89mm;采煤工作面为:Ф57mm。
2、供水管路的安装;按照《煤矿安全规程》和安监总煤装2010]146号文件的要求:井下必须建立完善的供水施救系统,和消尘供水系统。
除按照洒水消尘要求设置的三通及阀门外。
还要在避难硐室及采掘工作面作业人员较集中的地点设置供水阀门,保证各采掘地点在发生灾变期间能够实现提供应急供水的需求。
井下供水施救系统和消尘供水系统为一体供水水源必须符合饮用水质的规定。
3、供水管路由地面供水水池、沿主斜井敷设Ф108X4.5mm;到井底车场再到轨道大巷敷设Ф108X4.5mm;轨道上山、皮带大巷敷设Ф89X4.5mm;采煤工作面进、回风巷道、掘进工作面各巷道敷设Ф587X4.0mm的管路;4、由地面供水水池、沿副斜井敷设Ф57X4.0mm;到消防器材库、再到避难硐室敷设Ф57X4.0mm;管路,由地面供水水池、沿风井敷设Ф57X4.0mm;到井底。
二、为规范井下风水管路加工、安装、使用和维护,减少“跑、冒、滴、漏”,实现矿井风水管路“生命线”紧跟掘进头、采煤工作面,为采掘安全生产打下基础,风水管子加工统一由矿修理房加工和刷漆,加工应符合下列标准:1、管子盘焊接要与管子中线垂直,不能出现歪斜,焊渣要清理干净,焊缝不能出现漏水。
2、管子弯头焊接要横平竖直,不能出现斜口。
3、风水管子焊成后要进行刷漆防腐,水管要刷成灰色,风管要刷成绿色。
4、风水管子加工焊接,每50米要焊一个1米长的管子三通短节。
风水管子焊成后在地面指定地点存放。

煤矿采煤安全技术措施一、采煤机割煤1.采煤机割煤时必须执行《煤矿安全规程》第六十九条中有关规定。
2.根据采高要求,将工作面顶、底割平,煤壁割直,伞檐长度不能超过1m。
3.采煤机停机时,采煤机操作位置必须至少保留一名司机,以防止采煤机误动作时能及时停机和停输送机。
4.每班配3名采煤机司机,割煤时不得少于2名,割煤时,司机要集中精力,经常注意顶板、底板、煤层煤质变化,输送机的负荷情况。
5.采面遇构造需抬刀时,抬高的幅度要适当,防止猛抬猛落,造成推移输送机困难和支架仰俯角过大。
6.割煤时,两滚筒上、下5m内不准有人;人员确需通过时,必须停止采煤机;人员过后再开机割煤。
采煤机割煤至上、下端口时要设专人把口,防止外部人员突然闯入,发生意外。
7.顶板破碎或出现片帮冒顶地段时,采煤机必须停电闭锁,等顶板处理好后再开机割煤。
8.煤墙侧维护顶板所用的支柱距输送机槽帮0.8m以内或支柱无防倒措施时,采煤机不得割煤通过。
9.煤墙爆破后未及时支护或有残爆未及时处理时,不得割煤。
10.采煤机更换部件及其附近10m内有人工作时,必须停电闭锁,并闭锁输送机。
11.采煤机司机跟机操作时,要做好自主保安,防止煤墙片帮、掉矸和滚筒割煤甩出的煤块伤人。
12.不准用采煤机拉、运、顶其他设备和物料。
13.采面过断层遇岩石时,要按过断层措施进行松动爆破,严禁采煤机直接割岩石硬过。
14.采煤机司机要坚持“八不割”的操作原则,即无水不割,顶板破碎采面移架跟不上不割,中部槽内的大块矸石、物料未处理不割,风量不足不割,瓦斯浓度超限不割,瓦斯涌出异常不割,停刮板输送机不割。
要保持采面顶、底割平。
15.采面出现异常情况时,采煤机司机要及时停电闭锁采煤机及前部输送机。
16.采煤机司机要认真交接班,并填写记录。
17.采煤机必须设置机载式甲烷断电仪或便携式甲烷检测报警仪。
18.采煤机内外喷雾达不到规定水压,必须增设喷雾泵。
19.采煤机牵引速度≤2m/rain。

煤矿单轨吊安装及使⽤安全技术措施煤矿单轨吊安装及使⽤安全技术措施⼀、⼯程概况111102轨道顺槽使⽤单轨吊打运物料、运送⼈员,为保证单轨吊安装、使⽤安全,特编制本措施,施⼯⼈员需严格按照此措施执⾏。
⼆、施⼯前的准备⼯作1.会同总⼯办设计室、机电办、施⼯准备单位对施⼯图纸进⾏审核,对需要变更的地⽅及时提出并整改,同时做好施⼯⽤材料计划。
2.审查校核与安装有关设备图纸。
3.掌握各种安装部件的质量标准、安全规范等。
4.按施⼯要求准备好施⼯⼯具,施⼯前备齐,编制施⼯措施组织贯彻学习。
5.安装的部件由运输区使⽤电机车直接带⾄东⼀轨道⼤巷与111102轨道顺槽下部车场三岔门处,再由我队⼈⼒推⾄111102轨道顺槽安装位置。
三、单轨吊轨道主要技术参数1.本次施⼯所⽤的轨道的材质型号为I140V 05/100,其整个系统有直轨、连接轨、法兰轨、道岔、弯轨等组成。
2.直轨的连接由直轨(2600㎜)、挂板、凸⽿、半槽、叉形⽚、摇臂、连接⽚等组成。
3.连接轨的连接由法兰轨(1000㎜)、半槽、连接法兰、长螺栓螺母等组成。
4.道岔的连接由安全锁、中间⽚、横向滑轨-轨道、连接、中间连接⽚、吊挂点等组成。
四、单轨吊的安装环境及吊挂锚杆、轨道、轨道铺设的质量要求:(⼀)安装环境要求1.使⽤单轨吊运输的巷道,必须严格按照柴油机单轨吊使⽤运⾏条件要求设计巷道的坡度、曲线半径和断⾯,巷道坡度不得⼤于20°,巷道的宽度、⾼度和安全间距必须符合《煤矿安全规程》规定。
遵循以下规定:(1)曲线半径:竖直曲线半径不得⼩于10m,⽔平曲线半径不得⼩于6m,运输重量超过15T的液压⽀架等⼤型设备时,⽔平曲线半径不得⼩于9m。
(2)巷道断⾯(由所吊运的最⼤件尺⼨确定):①单轨吊运输的单⼀巷道:必须保证吊起物件距底板⾼度不⼩于0.2m,物件最突出部位距⼀侧巷帮的间距不⼩于 1.0m,另⼀侧间距不⼩于0.6m。
②⽪带机与单轨吊运输合⼀巷道:必须保证吊起物件距底板⾼度不⼩于0.2m, 物件最突出部位距巷帮的间距不⼩于0.8m,距⽪带机外沿的间距不⼩于0.5m。

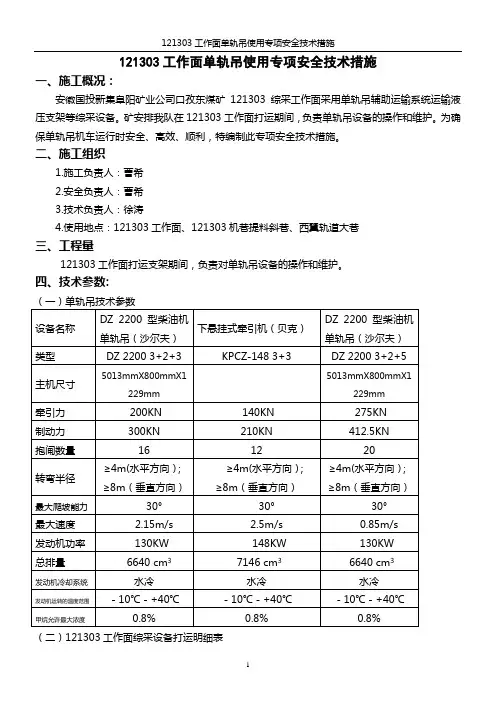

121303工作面单轨吊使用专项安全技术措施一、施工概况:安徽国投新集阜阳矿业公司口孜东煤矿121303综采工作面采用单轨吊辅助运输系统运输液压支架等综采设备。
矿安排我队在121303工作面打运期间,负责单轨吊设备的操作和维护。
为确保单轨吊机车运行时安全、高效、顺利,特编制此专项安全技术措施。
二、施工组织1.施工负责人:曹希2.安全负责人:曹希3.技术负责人:徐涛4.使用地点:121303工作面、121303机巷提料斜巷、西翼轨道大巷三、工程量121303工作面打运支架期间,负责对单轨吊设备的操作和维护。
四、技术参数:(二)121303工作面综采设备打运明细表(三)综采设备分解后重量明细表五、施工方案1.首次打运前,矿应组织相关职能部门、施工单位对单轨吊辅助运输系统、巷道断面等进行验收,验收合格后,我队收到验收报告,方可进行打运作业。
2.打运前,对机车进行全方位的检修、保养,确保打运期间机车能够正常运行。
将DZ22003+2+5单轨吊开至吊装间,DZ2200 3+2+3及KPCZ-148 3+3在西翼轨道大巷做好打运准备工作。
3.矿安排运输区将解体后的液压支架等综采设备各部分按照一定顺序送至西翼轨道大巷第十车场,单轨吊机车开至指定的起吊地点后,由安装区负责使用绞车(或运输区使用电机车)将停留在车场的液压支架等综采设备牵引至指定位置,并使用锚链将平板车(矿车、叉车等平巷运输车辆)锁在地轨上。
4.由安装工区将封车锚链或钢丝绳进行拆卸,并集中回收放好后,配合我队对液压支架等综采设备进行吊挂钩头,吊挂确认牢靠后,开始进行起吊,起吊时必须设置专人指挥,两头设置好警戒。
5.起吊完毕,跟车工发出开车信号,确认安全后,开动单轨吊,将液压支架等设备运输到吊装间指定的位置(不用分解的设备直接运输到121303工作面指定位置)。
安装区提前将平板车准备好,并使用锚链将平板车(矿车、叉车等平巷运输车辆)锁在地轨上。
机车到达指定地点后,使用起吊梁将设备缓慢的落至平板车上,交给安装区进行安装。
煤矿吊挂管线施工安全技术措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-某煤矿吊挂整理管线施工安全技术措施为加强井下现场文明生产环境建设,美化环境,矿将对井下主要大巷刷乳胶漆。
为规范职工在刷乳胶漆期间的安全操作,确保各项施工程序的安全有序进行,高标准地完成巷道刷漆工作,特编制本技术措施:第一条脚手架的搭设必须符合国家有关规程和标准的要求。
高处作业应使用符合安全要求的吊架、梯子、防护围拦、挡脚板和安全带等,跳板必须符合要求,两端必须捆绑牢固。
作业前,应仔细检查所用的安全设施是否坚固、牢靠。
高处作业应有充足的照明。
第二条高处作业人员必须戴好安全帽,衣着要灵便。
第三条安全带必须系挂在施工作业处上方的牢固构件上,不得系挂在有尖锐棱角的部位。
安全带系挂点下方应有足够的净空。
安全带应高挂(系)低用,不得采用低于腰部水平的系挂方法。
严禁用绳子捆在腰部代替安全带。
第四条在邻近地区设有排放有毒、有害气体及粉尘超出允许浓度的烟囱及设备等场合,严禁进行高处作业。
如在允许浓度范围内,也应采取有效的防护措施。
在六级风以上和雷电、暴雨、大雾等恶劣气候条件下影响施工安全时,禁止进行露天高处作业。
高处作业要与架空电线保持规定的安全距离。
第五条高处作业严禁上下投掷工具、材料和杂物等,所用材料要堆放平稳,必要时要设安全警戒区,并设专人监护。
工具应放入工具套(袋)内,有防止坠落的措施。
在同一坠落平面上,一般不得进行上下交叉高处作业,如需进行交叉作业,中间应有隔离措施。
第十条梯子不得缺挡,不得垫高使用。
梯子横挡间距以30厘米为宜。
下端应采取防滑措施。
单面梯与地面夹角以60-70度为宜,禁止二人同时在梯上作业。
如需接长使用,应绑扎牢固。
人字梯底角要拉牢。
在通道处使用梯子,应有人监护或设置围栏。
第十一条高处作业人员不得站在不牢固的结构物(如石棉瓦、木板条等)上进行作业。
高处作业人员不得坐在平台边缘、孔洞边缘和躺在通道或安全网内休息。

新田煤矿高低负压瓦斯抽采管路清理施工安全技术措施现我矿DN800mm高负压、DN560mm低负压瓦斯抽采管路从地面阻火器至回风斜井底压差分别为23kpa、13kpa,管路内有煤渣堆积,影响我矿的安全生产及瓦斯抽采效果。
根据领导安排,现对我矿高、低负压瓦斯抽采管路进行清理。
现为了保证高、低负压瓦斯抽采管路清理过程中的安全,特编制本施工安全技术措施,并严格按措施执行。
一、影响范围地面瓦斯发电站、地面瓦斯抽放泵站、1404运顺、1404底抽巷、1402采面、1402底抽、1901运顺、1901回顺、1403底抽巷、1405底抽巷。
二、施工时间2019年4月21日-4月24日三、材料及工具准备工作1、施工前,准备好手拉葫芦(3吨3个、5吨1个)、气动隔膜泵2台、活口扳手16把、氯丁胶、螺丝、吊杆、安全带、专用吊环、胶垫、梯子、耙子、排水管路、φ25高压胶管、φ25U型卡、φ25球形截止阀等工器具。
2、施工前,安排人员对需要拆除的管路接头螺丝进行除锈、抹油。
3、清理地面高、低负压管路时,需要协调吊车、挖掘机。
4、提前在回风斜井底安装2台气动隔膜泵及排水管路、形成排水系统。
四、施工组织1、施工负责人:陈奇东2、技术负责人:张志强3、现场安全负责人:吴庆得及特种工程中心管理人员4、施工人员:特种工程中心人员、王世磊、徐开穆、谢正勇、陈鹏、曾江等。
五、管路清理工程量1、低负压管路清理工作量(1449米)(1)地面泵站干式阻火器至回风斜井口DN560mm管路,共计6节管路(36米);(2)回风斜井口到回风斜井底DN560mm管路(1103米);(3)回风斜井底至1401回顺专回口DN350mm管路(270米);(4)回风斜井底至1402底抽专回口DN350mm管路(40米)。
2、高负压管路清理工作量(1219米)(1)地面泵站干式阻火器至回风斜井口DN800mm管路,共计6节管路(36米);(2)回风斜井口到回风斜井底DN800mm管路(1105米);(3)1901回顺5#-6#瓦斯管处(12米);(4)1901回顺81#-91#瓦斯管处(66米)。
煤矿单轨吊安装及使用安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤矿单轨吊安装及使用安全技术措施(通用版)一、工程概况111102轨道顺槽使用单轨吊打运物料、运送人员,为保证单轨吊安装、使用安全,特编制本措施,施工人员需严格按照此措施执行。
二、施工前的准备工作1.会同总工办设计室、机电办、施工准备单位对施工图纸进行审核,对需要变更的地方及时提出并整改,同时做好施工用材料计划。
2.审查校核与安装有关设备图纸。
3.掌握各种安装部件的质量标准、安全规范等。
4.按施工要求准备好施工工具,施工前备齐,编制施工措施组织贯彻学习。
5.安装的部件由运输区使用电机车直接带至东一轨道大巷与111102轨道顺槽下部车场三岔门处,再由我队人力推至111102轨道顺槽安装位置。
三、单轨吊轨道主要技术参数1.本次施工所用的轨道的材质型号为I140V05/100,其整个系统有直轨、连接轨、法兰轨、道岔、弯轨等组成。
2.直轨的连接由直轨(2600㎜)、挂板、凸耳、半槽、叉形片、摇臂、连接片等组成。
3.连接轨的连接由法兰轨(1000㎜)、半槽、连接法兰、长螺栓螺母等组成。
4.道岔的连接由安全锁、中间片、横向滑轨-轨道、连接、中间连接片、吊挂点等组成。
四、单轨吊的安装环境及吊挂锚杆、轨道、轨道铺设的质量要求:(一)安装环境要求1.使用单轨吊运输的巷道,必须严格按照柴油机单轨吊使用运行条件要求设计巷道的坡度、曲线半径和断面,巷道坡度不得大于20°,巷道的宽度、高度和安全间距必须符合《煤矿安全规程》规定。

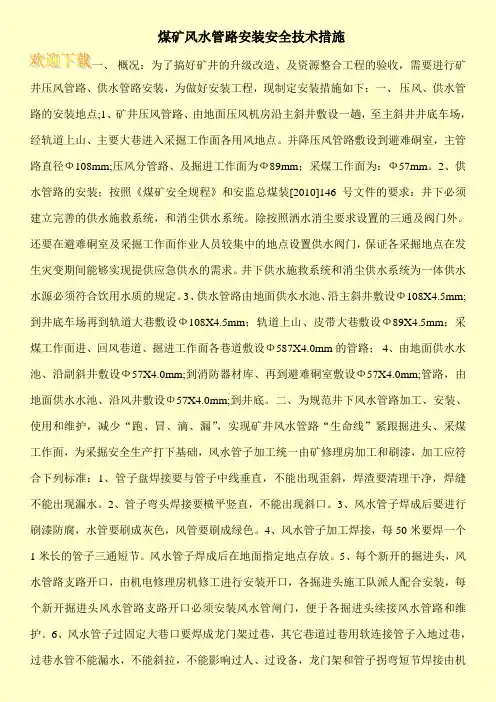

煤矿风水管路安装安全技术措施一、概况:为了搞好矿井的升级改造、及资源整合工程的验收,需要进行矿井压风管路、供水管路安装,为做好安装工程,现制定安装措施如下:一、压风、供水管路的安装地点;1、矿井压风管路、由地面压风机房沿主斜井敷设一趟,至主斜井井底车场,经轨道上山、主要大巷进入采掘工作面各用风地点。
并降压风管路敷设到避难硐室,主管路直径Ф108mm;压风分管路、及掘进工作面为Ф89mm;采煤工作面为:Ф57mm。
2、供水管路的安装;按照《煤矿安全规程》和安监总煤装[2010]146号文件的要求:井下必须建立完善的供水施救系统,和消尘供水系统。
除按照洒水消尘要求设置的三通及阀门外。
还要在避难硐室及采掘工作面作业人员较集中的地点设置供水阀门,保证各采掘地点在发生灾变期间能够实现提供应急供水的需求。
井下供水施救系统和消尘供水系统为一体供水水源必须符合饮用水质的规定。
3、供水管路由地面供水水池、沿主斜井敷设Ф108X4.5mm;到井底车场再到轨道大巷敷设Ф108X4.5mm;轨道上山、皮带大巷敷设Ф89X4.5mm;采煤工作面进、回风巷道、掘进工作面各巷道敷设Ф587X4.0mm的管路; 4、由地面供水水池、沿副斜井敷设Ф57X4.0mm;到消防器材库、再到避难硐室敷设Ф57X4.0mm;管路,由地面供水水池、沿风井敷设Ф57X4.0mm;到井底。
二、为规范井下风水管路加工、安装、使用和维护,减少“跑、冒、滴、漏”,实现矿井风水管路“生命线”紧跟掘进头、采煤工作面,为采掘安全生产打下基础,风水管子加工统一由矿修理房加工和刷漆,加工应符合下列标准:1、管子盘焊接要与管子中线垂直,不能出现歪斜,焊渣要清理干净,焊缝不能出现漏水。
2、管子弯头焊接要横平竖直,不能出现斜口。
3、风水管子焊成后要进行刷漆防腐,水管要刷成灰色,风管要刷成绿色。
4、风水管子加工焊接,每50米要焊一个1米长的管子三通短节。
风水管子焊成后在地面指定地点存放。

煤矿安全操作规程安全风险和管控措施1.安全风险:敲帮问顶执行不到位,过地质破碎带过程中掉落煤矸石伤人。
管控措施:严格执行敲帮问顶制度,确保活矸活煤处理掉,保证施工人员安全。
2.安全风险:临时支护使用不到位,导致顶板冒落伤人。
管控措施:临时支护使用严格按照作业规程规定执行到位。
3.安全风险:过地质破碎带过程中,锚杆锚索容易锚固不住,导致支护强度不够,可能造成顶板掉落大块煤矸伤人。
管控措施:当班支护的锚杆锚索必须及时预紧、张拉到位,保证支护质量。
4.安全风险:吊挂用具不完好导致重物掉落伤人。
管控措施:作业前,班长必须对起吊工具进行逐项检查,并选择合适的起吊工具。
5.安全风险:吊挂点使用巷道支护锚杆、支护锚索进行起吊导致重物掉落伤人。
管控措施:作业前,必须施工专用起吊锚杆、锚索,然后进行重物起吊。
6.安全风险:高空作业人员未系安全带掉落伤人。
管控措施:高空作业人员前必须有专人负责检查高空作业用具的完好情况,采用谁登高、谁检查的原则,严禁不完好、有安全隐患的用具投入使用,必须有专人现场监护、扶梯等,禁止单人作业。
7.安全风险:通风不足导致甲烷浓度超限。
管控措施:严禁无计划停风,严禁随意停、开风机,作业前,检查风筒通风系统是否完好。
8.安全风险:掘进正头空顶面积过大,导致矸石掉落伤人。
管控措施:必须正确使用超前临时支护,严禁空顶作业,并安排专人观察顶板变形情况。
9.安全风险:工作面透水引起的伤人。
管控措施:牢固树立“预测预报、有疑必探、先探后掘、先治后采”的原则。
掘进迎头如果发现挂红、挂汗、空气变冷或忽冷忽热,出现雾气、水叫、顶板淋水加大,顶板来压,底鼓或产生裂隙出现渗水,水色发混,有臭味等突水预兆时,需及时汇报矿调度室,停止工作,撤出所有受水危险地点的人员。
10.安全风险:电气设备检修,未按照要求操作,造成人员受伤。
管控措施:(1)维修电工和检修工必须经过培训,考试合格,持证上岗。
(2)严格执行停送电制度,严禁带电检修及移动设备。
煤矿单轨吊安装及使用安全技术措施一、工程概况111102轨道顺槽使用单轨吊打运物料、运送人员,为保证单轨吊安装、使用安全,特编制本措施,施工人员需严格按照此措施执行。
二、施工前的准备工作 1.会同总工办设计室、机电办、施工准备单位对施工图纸进行审核,对需要变更的地方及时提出并整改,同时做好施工用材料计划。
2.审查校核与安装有关设备图纸。
3.掌握各种安装部件的质量标准、安全规范等。
4.按施工要求准备好施工工具,施工前备齐,编制施工措施组织贯彻学习。
5.安装的部件由运输区使用电机车直接带至东一轨道大巷与111102轨道顺槽下部车场三岔门处,再由我队人力推至111102轨道顺槽安装位置。
三、单轨吊轨道主要技术参数 1.本次施工所用的轨道的材质型号为I140V 05/100,其整个系统有直轨、连接轨、法兰轨、道岔、弯轨等组成。
2.直轨的连接由直轨、挂板、凸耳、半槽、叉形片、摇臂、连接片等组成。
3.连接轨的连接由法兰轨、半槽、连接法兰、长螺栓螺母等组成。
4.道岔的连接由安全锁、中间片、横向滑轨-轨道、连接、中间连接片、吊挂点等组成。
四、单轨吊的安装环境及吊挂锚杆、轨道、轨道铺设的质量要求:安装环境要求 1.使用单轨吊运输的巷道,必须严格按照柴油机单轨吊使用运行条件要求设计巷道的坡度、曲线半径和断面,巷道坡度不得大于20°,巷道的宽度、高度和安全间距必须符合《煤矿安全规程》规定。
遵循以下规定:曲线半径:竖直曲线半径不得小于10m,水平曲线半径不得小于6m,运输重量超过15T的液压支架等大型设备时,水平曲线半径不得小于9m。
巷道断面:①单轨吊运输的单一巷道:必须保证吊起物件距底板高度不小于0.2m,物件最突出部位距一侧巷帮的间距不小于1.0m,另一侧间距不小于0.6m。
②皮带机与单轨吊运输合一巷道:必须保证吊起物件距底板高度不小于0.2m, 物件最突出部位距巷帮的间距不小于0.8m,距皮带机外沿的间距不小于0.5m。
煤矿井下登高作业安全技术措施《煤矿安全规程》(2016版)第八十一条规定:在吊盘上或者在2m以上高处作业时,工作人员必须佩带保险带。
保险带必须拴在牢固的构件上,高挂低用,保险带应当定期按有关规定试验。
每次使用之前必须检查,发现损坏必须立即进行更换。
为了进一步保证井下登高作业人员安全,特制定以下安全技术措施:1、在距离地面2m以上或工作斜面坡度大于45°,工作地面没有平稳的立脚点或有震动的地方,均应视为登高作业。
2、一般情况下采煤工作地点常见的登高作业形式有:①使用梯子或脚手架作业:巷道吊挂整理电缆、安撤照明设备、搭设防水雨棚、巷道顶网修复、高处摘挂手拉葫芦、安撤拖移电缆的单轨吊滑车等;②人员在巷道支架上方装顶作业,检测、修理大采高液压支架顶梁或前梁作业;③看护漏斗人员在漏斗上方处理矸石卡漏斗篦等;3、凡患有高血压、心脏病、癫痫病、精神疾病和其他不适于登高作业的人员,禁止登高作业。
4、登高作业人员要精力集中,严禁与其他人员嬉戏打闹,不得坐在高处无遮拦处休息,防止坠落。
5、登高作业时,工作人员必须佩带保险带。
保险带必须拴在牢固的构件上,高挂低用。
6、保险带应当经常检查维护,保证足够的强度。
每次使用之前必须检查,发现损坏、不完好可能造成强度下降时,禁止使用。
7、使用梯子前,必须先对梯子完好性、材质和强度检查,确保牢固可靠。
立梯坡度(与水平面夹角)以60°为宜,梯底宽度不少于50cm,并应有防滑装置,设专人看护,人字梯拉绳必须牢固。
8、登高作业前,施工负责人或班组长应对作业人员进行现场安全教育及措施传达,严禁一人单独登高作业,作业期间指定专人监护安全事宜。
9、登高作业地点严禁有上下平行或交叉作业项目同时施工。
10、登高作业所用工具、零件、材料等必须装入工具袋,上下期间手中不得拿有物件,必须按指定线路上下。
作业完工后做到“工完料净”,防止高处遗留工具、材料等坠落伤人。
11、严禁在高处投掷材料、工具等,防止高空坠物伤人。
井下巷道施工安全技术措施(一)总则1.严格按照中线进行施工,确保巷道成型及方位符合质量标准要求。
2.巷道在施工过程中,特别是每班人员进入工作面前,必须对巷道进行敲帮问顶工作,确认安全后,人员方可进入迎头工作,确保安全施工。
3.每循环施工过程中,必须将巷道内的浮煤清理干净,不得留于下一班,清理浮煤时人员必须与运行的皮带保证一定的安全距离。
严格按照各工艺程序进行施工,确保每一工艺操作都符合质量标准要求。
4.班长在现场指挥施工,监督安全及协调施工,对施工人员的安排做到合理、明确,严禁违章指挥。
全面负责当班安全工作,必须做到不安全不生产,隐患不排除不生产,责任不落实到位不生产。
5.工作面出现重大安全隐患时,必须立即采取相应的措施进行处理并汇报矿调度室及区队,不具备安全生产条件,严禁生产。
(二)起底施工安全技术措施当巷道需要人工进行起底作业时,起底采用风镐配合洋镐、铁锨进行施工作业,起底铲渣直接上溜子运出。
起底时应做好以下安全技术措施:1.提前准备好施工所需的工具材料(如:风镐、洋镐、铁锨等),并认真检查其完好性,严禁使用有缺陷的工具材料。
2.开始施工前必须提前接好风水管路并检查其是否完好,连接是否牢固可靠,并且风水管路吊挂必须平直,不得影响行人。
3.班组长或者安排专人负责现场指挥施工,监督安全及协调施工,对当班的安全负责,对施工人员的安排做到合理、明确,严禁违章指挥,做到自保互保联保。
4.起底过程中注意皮带的运行,严禁在皮带下方穿过或跨越运行中的皮带,并且起底作业人员距离运转皮带的最近边缘不得少于200mm,防止皮带可能发生的跑偏伤人。
5.在给皮带上渣过程中,注意皮带的运行,防止矸石或煤块反弹出来伤人。
6.当班必须确保施工地点道路畅通,严禁杂物堆放,搞好文明生产,及时回收施工场所的杂物。
7.开工前要仔细查看施工地点附近巷道支护状况,发现巷道支护不良,或有危及人身安全的问题时,应及时处理,严禁冒险作业。
8.起底作业人员在发现周围有人员、车辆通过时,必须提前停止作业,确保车辆和人员安全通过后方可继续进行作业。
义煤集团伊川县开源煤业有限公司风、水、乳化液管路吊挂安全技术措施编制:审核:通风队:生产技术部:安康部:生产矿长:张矿长:安全矿长:技术矿长:风、水、乳化液管路吊挂安全技术措施因大巷风水管路落地约100米,主井底联络巷口至副斜井底没有铺设风水管路。
经有关领导研究决定,对该段进行征调吊挂管路,为此特制定以下措施,望有关单位认真贯彻执行。
施工时间:施工地点:大巷至1201下巷口现场负责人:王东钢洪秀岭安全负责人:安伟峰施工单位:机电队一、施工方案1、①主井底联络巷口――运输大巷――至1201工作面下巷口100m,吊挂风水管路。
风、水、乳化液管子为原巷道管子。
②主井底联络巷口---副斜井底,铺设吊挂防尘管路。
防尘管子直径1寸半。
2、风水管路和电缆必须分别安装在巷道的两侧。
3、管路采用管子架吊挂,具体尺寸规格由机电科提供。
4、大巷安装一道净化喷雾装置。
洒水管路每隔50m设三通、阀门各一个。
5、在现场施工如需切割电焊时,瓦检员在工作地点检查瓦斯,不超过0.5%时方可进行作业。
二、质量标准:1、用管子架吊挂管子,最低层管子吊挂高度距底板1米,吊挂间距为4米。
2、管子吊挂应保持平直,间距均匀,紧贴巷道侧帮。
定期防腐处理,无锈蚀、灰层。
3、风管位于水管之上,上下间距150mm。
4、管路敷设经过巷道交叉点或经过设备时,必须做过桥处理。
走上面要设计拱形,走下面要挖地沟5、管路要做到畅通,不跑风、不漏水,吊挂平直无急弯、死弯。
三、施工准备工作1、敷设管路至施工地点,打管子架眼。
2、吊挂管路,每班不少于5人,从外向里进行。
四、施工工艺(一)管路安装1、法兰安装:检查管子切口和坡口是否符合要求,符合要求后进行里外口对口焊接。
2、管架安装:按照管路安装高度拉线,每隔4m用红漆标定眼位,用Φ24mm冲击钻打眼,深度250mm(误差不大于50mm),然后安装管架。
按照上述方法依次往前延伸管架。
3、管路安装:先与原管路对接,人工将管路抬上托架对齐螺栓孔安金属管垫,穿上螺栓带上螺母对角紧固受力均匀。
吊挂整理管线施工安全技术措施
为加强井下文明生产环境建设,我单位将对井下管线进行整治。
为规范职工在吊挂整理管线期间的安全操作,确保各项施工程序的安全有序进行,高标准地完成管线整治工作,特编制本技术措施:
一、小线电缆
(一)、施工前的准备工作:
1、梯子、拉线螺丝、钢绞线、钢丝绳卡子、扎线及电工工具等要准备齐全。
2、施工人员要掌握具体的施工计划及工作任务,熟悉施工措施,掌握电缆吊挂标准,按照计划进行实施。
3、施工前须提前联系修护区负责打固定孔及电缆吊挂点,通风区负责做好电缆吊挂点的标记工作。
(二)、施工程序及安全措施
1、吊挂大巷电缆前,须经调度会协调好施工时间,施工前要汇报调度所得到允许后,方可施工。
2、施工前,由施工负责人负责现场安全确认后,方可进入作业现场进行施工。
3、施工过程中,严格执行停送电制度,提前审批停送电报告,由施工负责人具体协调。
4、施工时,先拉紧钢绞线,两头分别用拉线螺丝固定拉紧,然后将监测电缆、信号电缆、通信电缆依次按照电缆敷设标准使用扎线进行编排吊挂,间距和垂度要保持一致。
5、吊挂施工过程中,小线电缆严禁直接使用铁丝悬挂。
6、小线电缆应悬挂整齐,不交叉,不落地,应有适当弛度,在承受意外重力时能自由坠落。
7、电缆吊挂高度应高于矿车、电机车,在矿车或电机车掉道时不致
撞击电缆,且在撞击巷帮后电缆即使落下也不致落在轨道上。
8、小线电缆不得悬挂在风管或水管上,电缆上严禁悬挂任何物件。
电缆与压风管、供水管在巷道同一侧敷设时,必须敷设在管子上方,并保持0.3m以上的距离。
9、小线电缆必须敷设在动力电缆上方0.15m以上的位置。
10、在大巷吊挂电缆时,应在吊挂位置前、后各30m处设置警示牌,注意过往车辆。
机车驶过时,必须低速通过并鸣笛,待车辆驶过后方可继续施工。
11、电缆敷设过程中,遇到接线盒时要加强固定点,避免拉过紧,并做好防护工作,避免车辆碰撞摩擦等。
12、需要使用梯子登高时,必须做好监护工作,做到一人监护一人施工。
特殊地段,登高超过2m时,施工过程中要佩戴保险带。
13、施工完成后,由施工负责人巡视现场,将杂物清理干净,带走施工工具,并汇报调度所。
二、管路
(一)、施工前的准备工作:
1、梯子、钢丝绳、钢丝绳卡子、1T手拉葫芦、铁丝、管卡子及操作工具等要准备齐全。
2、施工人员要掌握具体的施工计划及工作任务,熟悉施工措施,掌握管路吊挂标准,按照计划进行实施。
3、施工前须提前联系修护区负责打好所需的管路吊挂点,通风区负责做好管路吊挂点的标记工作。
(二)、施工程序及安全措施
1、整治管路前,须经调度会协调好施工时间,施工前要汇报调度所得到允许后,方可施工。
2、施工前,由施工负责人负责现场安全确认后,方可进入作业现场进行施工。
3、在有架线电地点施工时,必须严格执行停送电制度,提前审批停送电报告,由施工负责人具体协调。
4、在整治运输机里侧巷道管路时,必须先停止运输机运转,切断开关电源,挂停电牌由专人看管后方可施工。
5、需调节吊挂管路的原钢丝绳或铁丝时,必须先将手拉葫芦安设稳固,承担该段管路重量后,方可松开钢丝绳卡子或铁丝进行调节。
6、钢丝绳必须使用双卡固定,钢丝绳卡子螺丝必须紧死。
7、管路之间间距应保持一致,吊挂平直(30米范围高低差小于100mm)。
8、管路敷设需贴帮吊挂时,在同一条巷道内管路距巷帮的距离应保持一致。
9、在大巷和主要上山管路应使用钢丝绳吊挂,施工过程中严禁直接使用铁丝悬挂。
10、在有电缆的巷道敷设管路时,应尽量敷设在电缆另一侧。
如条件不允许,必须与电缆敷设在同一侧时,电缆应距离管路0.3m以上(电缆在上)。
11、在大巷吊挂管路时,应在吊挂位置前、后各30m处设置警示牌,注意过往车辆。
机车驶过时,必须低速通过并鸣笛,待车辆驶过后方可继续施工。
12、需要使用梯子登高时,必须做好监护工作,做到一人监护一人施工。
特殊地段,登高超过2m时,施工过程中要佩戴保险带。
13、施工完成后,由施工负责人巡视现场,将杂物清理干净,带走施工工具,并汇报调度所。
吊挂整理管线技术安全措施
措施编号:
编制单位:通风区
保存单位:。
