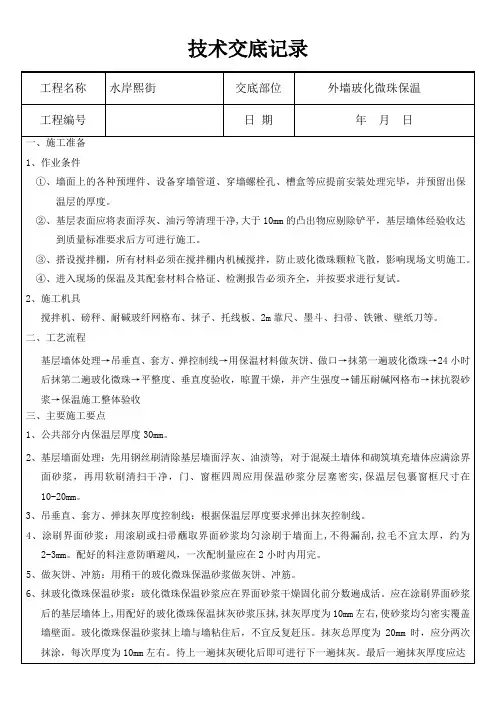

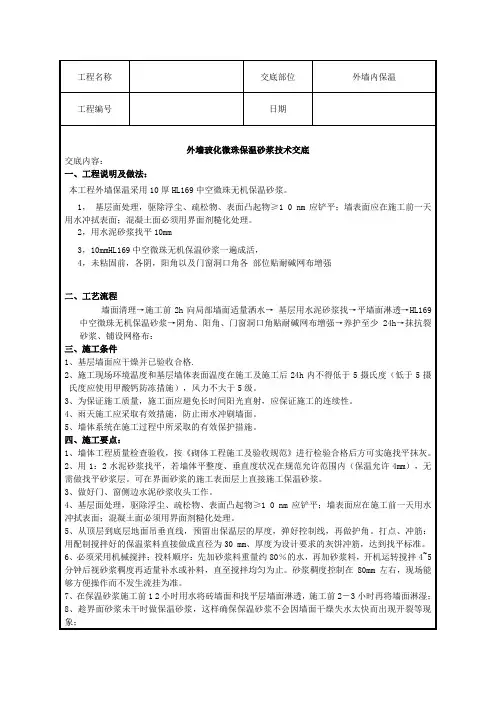

工程名称交底部位外墙内保温工程编号日期外墙玻化微珠保温砂浆技术交底交底内容:一、工程说明及做法:本工程外墙保温采用10厚HL169中空微珠无机保温砂浆。
1,基层面处理,驱除浮尘、疏松物、表面凸起物≥1 0 nm应铲平;墙表面应在施工前一天用水冲拭表面;混凝土面必须用界面剂糙化处理。
2,用水泥砂浆找平10mm3,10mmHL169中空微珠无机保温砂浆一遍成活,4,未粘固前,各阴,阳角以及门窗洞口角各部位贴耐碱网布增强二、工艺流程墙面清理→施工前2h向局部墙面适量洒水→基层用水泥砂浆找→平墙面淋透→HL169中空微珠无机保温砂浆→阴角、阳角、门窗洞口角贴耐碱网布增强→养护至少24h→抹抗裂砂浆、铺设网格布:三、施工条件1、基层墙面应干燥并已验收合格.2、施工现场环境温度和基层墙体表面温度在施工及施工后24h内不得低于5摄氏度(低于5摄氏度应使用甲酸钙防冻措施),风力不大于5级。
3、为保证施工质量,施工面应避免长时间阳光直射,应保证施工的连续性。
4、雨天施工应采取有效措施,防止雨水冲刷墙面。
5、墙体系统在施工过程中所采取的有效保护措施。
四、施工要点:1、墙体工程质量检查验收,按《砌体工程施工及验收规范》进行检验合格后方可实施找平抹灰。
2、用1:2水泥砂浆找平,若墙体平整度、垂直度状况在规范允许范围内(保温允许4mm),无需做找平砂浆层。
可在界面砂浆的施工表面层上直接施工保温砂浆。
3、做好门、窗侧边水泥砂浆收头工作。
4、基层面处理,驱除浮尘、疏松物、表面凸起物≥1 0 nm应铲平;墙表面应在施工前一天用水冲拭表面;混凝土面必须用界面剂糙化处理。
5、从顶层到底层地面吊垂直线,预留出保温层的厚度,弹好控制线,再做护角。
打点、冲筋:用配制搅拌好的保温浆料直接做成直径为30 mm、厚度为设计要求的灰饼冲筋,达到找平标准。
6、必须采用机械搅拌;投料顺序:先加砂浆料重量约80%的水,再加砂浆料,开机运转搅拌4~5分钟后视砂浆稠度再适量补水或补料,直至搅拌均匀为止。
玻化微珠施工工艺及技术要求1. 保温层施工流程图2.材料配制保温施工前应指定专人负责材料配制.配制方法如下:2.1.界面处理砂浆的配制:界面处理砂浆:水按1:0.25重量比用砂浆搅拌机或手提搅拌器搅拌均匀。
界面砂浆应在2小时内使用完毕。
2.2.玻化微珠保温浆料的配制:该浆料应随搅随用,在90分钟内用完。
注意应搭设搅拌棚,保温浆料应在搅拌棚内用砂浆搅拌机搅拌,注意现场文明施工。
玻化微珠露天存放时,用苫布或细目安全网覆盖。
胶粉贮存应注意防潮、防雨、下垫上盖。
2.3.抗裂砂浆的配制抗裂砂浆照水灰比约为1:4的比例制备浆料,在搅拌机内先加水后再加抗裂砂浆,反复搅拌均匀糊状即可使用,制备好的砂浆料在2小时内用完,超时间严禁使用,因此掌握好搅拌时间和数量,随拌随用。
3.施工要求3.1 外保温施工单位在进行施工前必须对基层进行验收,并做好交接检验的书面记录,要求总包、监理和甲方进行签字确认。
3.2 墙体的湿度不应高于其周围环境的平衡湿度;3.3 抹灰基底须经过至少1周的干燥保养期,基层在涂刷剂前须做含水率检测,含水率不大于10%;3.4 门窗,室外(门窗的)卷帘,特别是水平设置的盖板(如窗台板,女儿墙盖顶板), 必须在外保温体系施工之前完成,外墙上的门窗框要安装完成,并且塞缝完成。
与外墙面连接的护栏,不能在外保温施工好后再在外保温墙面上挖洞装护栏,固定雨落管道等用的支架也应预先安装完,并且所有以上这些均需考虑外保温体系的厚度;装饰用牛腿、线角的预埋螺栓(预埋螺栓应有塑料膨胀套管包裹)需在外保温施工前预埋完成,玻化微珠保温层完成后与螺栓交接的孔洞边缘应进行封堵。
3.5 自来水管、煤气管、空调进出口及各种进户管线等所有进出作外保温外墙面的管线均需预埋套管,套管伸出墙面的长度至少应为外保温体系的厚度;3.6 外墙的所有构件的预埋件安装完成;3.7 外保温施工单位在施工前必须对上述内容进行交接检验,并签注交接检验单。
玻化微珠施工技术交底(总3页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除一、施工部位住宅户内与不采暖公共部分之间的墙面。
(书房间除外)二、施工工具及材料水泥、中砂、手推车、抹灰桶、钢抹刀、刮杠木抹子等用抹灰工具及放线工具。
水泥:采用32.5级矿渣硅酸盐水泥,使用有效期为生产即日起3个月内使用,期间如有结块现象应停止使用。
砂:含泥量不得超过3%,并过筛除去杂质。
保温材料:玻化微珠保温砂浆,干密度≤300kg/m3,抗压强度≥0.3Mpa,导热系数≤0.065W/m.k,燃烧性能:A级。
玻纤网格布(网眼尺寸4mm×4mm)幅宽200mm。
面层材料:成品抗裂砂浆。
界面处理剂三、施工方法3.1 基面处理施工前清除墙面浮尘、油污及混凝土脱模后的隔离剂,保温施工基面干净坚实,并达到验收标准。
将混凝土构件、门窗过梁、构造柱表面凸出部分凿平,有蜂窝、麻面、疏松部分的混凝土表面凿到实处,并涂刷混凝土界面处理剂,用水泥砂浆补平。
对混凝土构件中使用的顶模棍、铅丝等金属表面应涂刷防锈漆。
将混凝土表面的油渍、坠灰等清除保证施工作业面干净,对砌体结构应提前两天浇水湿润(每天不得少于2遍)。
将窗框四周缝隙用发泡胶嵌塞密实,门窗框应粘贴好塑料薄膜,以防污染。
水电或其它各种管线必须安装完毕,并用细石混凝土将墙面管洞填充密实(包括脚手架孔洞)。
抹灰所用的操作平台已搭设完成并验收合格。
混凝土基层需用1:1水泥砂浆掺专用界面剂进行喷涂,厚度3~5mm,严禁遗漏。
在砌块的表面不需使用界面剂,在表面进行轻微喷水,在砌块与混凝土结合处铺设20cm宽玻纤布并锚固。
3.2 施工前吊垂直,弹厚度控制线,找好厚度基准点,贴饼、冲筋。
操作1、保温砂浆的使用范围:所有外墙的内墙面2、工艺流程:基层拉毛→吊垂直线、套房、弹控制线→冲筋、打点→门口护角→抹保温砂浆→抹抗裂砂浆。
工程名称高新佳园(保障性住房)施工单位江西建工第二建筑有限责任公司交底部位外墙工序名称抹灰、保温工程
交底提要:抹灰的相关材料、机具准备、质量要求及施工工艺、安全文明施工;
4.3.6、不得采用塔吊上,脚手架上堆放材料不得超限。
4.3.7、搅拌机具专人操作,用前检查有无漏电,电动机械和电动工具必须有漏电保护器,其保护零线的连接应符合要求。
4.3.8、脚手架经检验员确认无安全隐患后方可使用。
4.3.9、避免上下垂直作业,工具要装在工具袋内,防止掉落伤人。
4.3.10、五级以上大风、下雨天气时停止外墙高处作业。
五、材料管理与节约
1、严格按照材料配合比进行拌料,严禁随运将材料直接接放于脚手架意更改材料配合比。
2、严格按照项目部及合同约定材料管理规定执行,要做到活完脚下清,当天落地灰必须当天收理并加以利用否则,处以10元/斤的材料费。
外墙保温装饰施工工艺流程施工图示
女儿墙做法
转角做法。
玻化微珠保温工程技术交底一、质量目标在国家相关规范和本项目合同的基础上,本项目保温抹灰工程重点强调质量要求为:1、材料性能:玻化微珠、保温砂浆、聚合物抗裂砂浆说明:玻化微珠、保温砂浆结合聚合物抹面抗裂砂浆形成的保温系统。
特别是聚合物抹面抗裂砂浆是不可用普通砂浆或加胶水的水泥砂浆代替的。
聚合物抹面抗裂砂浆是一种具有优异的抗裂和一定柔性的专用抹面砂浆,是专为玻化微珠保温砂浆设计的,有利于提高和全面保护玻化微珠保温砂浆的综合性能,是玻化微珠保温砂浆必须的配套材料,不可随意选其他抗裂砂浆,这在整个保温系统中尤为重要。
2、节点及工艺标准在满足国家和地方相关规范要求的基础上,施工过程各阶段需满足以下要求:2.1、基层处理2.1.1混凝土墙体表面需用清理干净并涂刷界面剂;砖墙表面必须湿润,不同材料交界处挂30cm宽钢丝网。
2.1.2施工前墙面应准确预留插座、开关、配电箱等位置,避免二次开洞。
2.2 保温施工2.3.1 基层抹灰完成7天后方可进行保温工程施工。
施工前用保温浆料套方、做灰饼,检查后确定保温层厚度,保温层(不含抗裂砂浆层)厚度不小于20mm。
2.3.2必须机械搅拌,人工搅拌会导致保温砂浆和聚合物抹面抗裂砂浆强度不够,且与基层粘结力不够。
2.3.3保温施工自上而下,根据施工厚度,分层操作,每次刮抹厚度一般为2-3cm,待第一次硬化后可进行第二次抹浆,当抹至规定厚度以后,用刮杠刮平工整,再用木抹子搓抹一遍,使砂浆表面平整密实。
2.3.4保温层固化后(一般是5天)方可进行下道工序施工。
2.3.5将3-4mm厚专用聚合物抹面抗裂砂浆均匀抹在保温面,然后将网格布压入,网格布搭接不小于5cm。
2.3.6 面层做法应符合交房标准。
2.3.7施工完毕的墙面应避免硬器碰撞,2.3 节点做法2.3.1 墙面节点2.3.2 阴阳角节点2.3.3 门窗洞口节点2.4 施工范围对照暖通图,保温在非采暖一侧施工例如1三、流程控制玻化微珠保温施工工序流程控制表说明:1、此表必须按楼层在每一道工序完成后,及时通知监理工程师现场验收并签字,过期不再验收,也不再补签字;2、每道工序未经监理工程师验收合格,不得擅自进行下一道工序施工,否则每次罚款500元并承担一切返工损失;3、每次申报工程进度款时必须将监理签字后的《工序流程表》附后,作为当次应付工程款的依据;4、此表一式一份,监理验收签字后复印建设单位、施工单位各一份,监理存档。
范文范例学习参考长安工业公司职工安置房小学玻化微珠无机保温板墙面施工安全技术交底工程名称:长安工业公司职工安置房小学施工单位:长安建设工程有限公司施工班组:外墙保温施工班组交底部位:教学楼外墙交底内容:一、材料要求:粘接剂、抹面胶浆、玻纤网格布规范要求;材料进场后要有合格证、检测报告及复试报告等。
二、主要机具:主要施工机具:外接电源设备、水平运输手推车、电动搅拌机、外墙脚手架、电动吊篮、角磨机、电锤、称量衡器、测量仪器、检测工具、密齿手锯、壁纸刀、剪刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2米靠尺、墨斗、磅秤、电锤(冲击钻)、裁刀自动(手动)、螺丝刀、剪刀、扫帚、棕刷、开刀等。
三、作业条件:1、外墙外保温施工前,应拆除空调、窗护栏、雨落管等附着物,并妥善保管,施:后恢复或更换伸出外墙面的各种落水管、进户管线等的预埋件、连接件应安装完毕,并预留出保温层的设计厚度。
2、外墙外保温施工前,应拆移附着在外墙的线路,在建筑物周围设立支撑保护,施工后恢复。
精品资料整理范文范例学习参考3、外墙外保温施工前外门窗应已改造安装完毕作业门窗口内应已完成防火封挡。
4、施工时,环境温度不低于C,风力不大节级,雨天不得施工,严禁冬季施工。
夏季施工时施工面应避免阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面。
如施工中突遇降雨,应采取有效措施,防止雨水冲刷施工面。
5、施工用吊篮或专用外脚手架搭设应牢固,并经安全验收合格。
脚手架横竖杆距离保温层墙面、墙角应适度,并与分格缝应相应一直。
四、操作工艺:(一)工艺流程:基层处理、吊弹垂直、基准控制线、粘贴玻化微珠保温板(并翻包网布)、打入锚钉、抹底层抹面砂浆、压入网布、抹面层抹面、砂浆、保温层验收、刮柔性耐水腻子、涂料饰面(二)施工做法1、基层墙体应按照基层要求清理完毕,并验收合格。
2、在外墙面各大角及分仓部位吊垂直基准线、挂水平控制线,弹出外门窗口控制线。
3、住宅楼首层外保温抹面层中增设一层耐碱玻纤网布,锚栓应固定于两层网布中间。
以下是一个关于外墙玻化微珠技术交底的示例范本,您可以根据实际情况进行调整和修改。
外墙玻化微珠技术交底范本项目名称:(具体项目名称)工程地点:(具体施工地址)施工单位:(施工单位名称)监理单位:(监理单位名称)一、施工要求1. 根据设计要求,外墙保温隔热材料选用玻化微珠。
2. 玻化微珠应符合国家标准,质量稳定可靠。
3. 施工单位应严格按照相关规范和要求进行施工,确保施工质量。
二、材料要求1. 玻化微珠应具有一定的耐久性和抗压强度,符合设计要求。
2. 材料应有相应的质量检测报告和合格证明,确保材料质量可控。
三、施工工艺1. 玻化微珠施工前应做好基层处理,确保基层平整、清洁。
2. 施工过程中应注意控制施工厚度和密实度,确保保温效果和外墙平整度。
3. 施工结束后,应及时进行验收,确保施工质量符合要求。
四、安全与环保1. 施工过程需遵守相关安全操作规程,保障施工人员安全。
2. 施工现场应做好环保措施,避免材料浪费和污染。
五、验收标准1. 外墙玻化微珠施工完成后,应进行验收,确保施工质量符合设计要求。
2. 验收标准应包括外墙平整度、保温效果、材料粘结牢固度等内容。
六、责任划分1. 施工单位应对外墙玻化微珠施工质量承担相应责任,确保施工符合相关规范和要求。
2. 监理单位应对施工过程进行监督和检查,确保施工质量符合标准。
七、其他事项(根据具体项目情况添加其他需要特别说明的事项)八、技术交底确认以上内容经双方确认无误,具有法律效力。
施工单位(盖章):日期:年月日监理单位(盖章):日期:年月日备注:如有补充协议或变更,须经双方协商确认后签字盖章。
这是一个简单的外墙玻化微珠技术交底范本,具体内容和要求可能因项目而异。
在实际使用时,建议咨询专业人士以确保技术交底的合法性和有效性。
工程编号2011-12 日期2013年4月10日
交底内容:
要有构造做法
要明确施工部位
一、施工准备:
1、材料要求:
玻化微珠、聚合物砂浆、耐碱玻纤网格布、抗裂砂浆、界面砂浆
2、主要机具:
剪刀、扫帚、钢丝刷、抹子、压子、阴阳角抿子、斗车、托线板、2m 靠尺等。
3、作业条件:
(1)、玻化微珠保温
a、材料进场必须严格进行验收并办理验收手续,先做样板墙,经验收合格后才能大面积展开施工;玻化微珠保温层找平后,经甲方、监理验收合格后进行下道工序施工。
每道工序必须严格检查做自检和验收记录并办理签字手续。
b、基面洁净无突出部分。
C、操作地点环境温度和基底温度不低于5 度,风力不大于5 级,雨天不能施工。
(2)、门、窗口收口
a、门窗口(附框)已安装完成,并经有关部门验收、达到合格标准。
b、墙体表面的灰尘、污垢和油渍应已先清理干净,并洒水湿润。
口角砌块墙体缺棱掉角处提前分层修补,做法是:先洇湿基层表面,刷聚合物水泥砂浆一道,紧跟抹1:3水泥砂浆,每遍厚度控制在7~8mm。
c、门窗框已贴好保护膜。
二、操作工艺
(1)、
工艺流程:基层处理→加气混凝土砌块、主体剪力墙拉毛→打点、冲筋→抹保温砂浆→铺压玻璃纤维网→涂抹面砂浆→特殊部位处理→验收
1、基层墙体处理:基层墙体表面不得有油污、脱模剂、浮尘等污染物,墙面不平整处可用角磨机打磨,松动或风化的部分可用水泥砂浆填实后找平。
基层墙面若太干燥,应适当洒水润湿。
2、根据保温层厚度在处理完毕的基层墙面上采用保温浆料进行冲筋,第一道水平冲筋应沿水平线进行,依次向上每隔1.5米一道水平筋,竖向按照墙体近宽适当进行冲筋。
3、抹保温砂浆
1)在保温浆料和抗裂砂浆配制时,搅拌需设专人专职进行,以保证搅拌时间和加水量的标准。
分户墙保温层厚度为10mm,采暖与不采暖隔墙保温层厚度没侧各抹50mm,压实抹平必须用大杠搓平,墙面门窗口平整度应达到本规程相应的要求。
2)保温浆料抹灰时顺序按照从上至下,从左至右抹灰,一遍抹于标准贴饼相平,对于凸起处可用抹子立起来将其刮平,最后用抹子分遍再赶抹墙面,先水平后垂直再用托线尺,2m杠尺检测后达到验收标准。
是否应两次抹灰
3)保温浆料施工时要注意清理落地灰,落地灰在3小时内重新搅拌即可使用。
固化干燥(用手掌按不动表面,一般约4-8天)后方可进行抗裂保护层施工。
技术负责人:交底人:接交人:
工程编号2011-12 日期2013年4月10日
交底内容:
4、采暖与不采暖房间隔墙铺压耐碱玻纤网格布
网格布搭接时,应用上沿网格布压下沿网格布,搭接宽度应为分格缝宽度。
网布之间搭接宽度不应小于75mm,先压入一侧,再抹一些抗裂砂浆再压入另一侧,搭接处要饱满严禁干搭。
最后要沿网格布纵向用铁抹子再压一遍收光,消除面层的抹子印。
网格布压入程度以可见暗露网眼,但表面不到裸露网格布为宜。
直至网格布埋在两道抗裂砂浆的中间,完工后厚度为5mm。
(2)、
基层墙面清理浇水湿润墙面墙面甩毛门窗抹灰养护
1、基层处理:门窗口抹灰前应先将表面灰浆、尘土、污垢清刷干净,浇水湿润后用笤帚甩上一层1:1稀粥状水泥细砂浆(内掺建筑胶),使其凝固在光滑的基层表面,至手掰不动。
要求毛刺均匀,长度不宜大于8mm,终凝后浇水养护,直至毛刺用手掰不动为止。
2、外窗口顶部,在附框内侧用聚合物砂浆满粘30mm厚挤塑聚苯板,外贴玻纤网格布,包在内侧墙面的宽度不小于100mm,用带垫圈的胀管螺栓固定(间距不大于300mm)。
窗口两侧立面严禁粘贴聚苯板。
厨卫间窗口顶部内侧不得采用粘贴挤塑聚苯板的方法。
3、吊垂直、套方找规矩:在洞口墙两侧用钢筋卡子加上尺板,用线坠吊垂直。
4、抹1:3水泥砂浆底灰:每遍厚度5~7mm,应分层分遍抹平。
如抹灰层厚度大于或等于25mm时,应加钉钢丝网进行加强处理,抹灰厚度大于等于35mm时,要在门窗口侧面梅花形植入钢筋头(间距小于300mm)加挂钢筋网片( 6@200×200,)与钢筋头绑紧后抹豆石混凝土,以保证抹灰层与基层粘结牢固。
钢丝网、钢筋网片应加设在抹灰层中间。
5、厨房、卫生间外窗口抹灰时,附框内侧四周只需抹到与附框边低1cm(粘内墙砖用);除上述部位外,其余所有外窗口内侧四周抹灰均同附框平。
三、质量标准
(1)主控项目:
1)材料的规格和各项技术指标,聚合物砂浆的配置原料的质量,必须符合有关标准和正常使用要求。
2)保温层采用保温浆料施工,当采用保温浆料做内保温时,保温层与基层之间及各层之间的粘结必须牢固,不应脱层、空鼓和开裂
(2)一般项目
1)保温砂浆应平整严密,符合施工要求。
2)墙体容易碰撞的阳角、门窗洞口及不同材料基体的交接处等特殊部位,其保温应采取防止开裂和破损的加强措施。
3)网格布布置应横向铺设,压贴密实,不能有空鼓、皱褶、翘曲、外露等现象。
技术负责人:交底人:接交人:
表C1-3 技术交底记录
工程名称华夏幸福城·朗园12#楼工程交底部位玻化微珠保温及门窗口收口技术交底工程编号2011-12 日期2013年4月10日
交底内容:
(3)允许偏差项目
1 表面平整 4mm
2 立面垂直 4mm
3 阴、阳角垂直 4mm
4 阳角方正 4mm
四、安全注意事项:
1、施工人员必须佩戴安全帽、安全带施工。
2、高空作业时,应检查脚手架是否牢固,特别是大风雨后作业,现场出现安全隐患处必须停工整顿,严禁违章作业。
3、对脚手架不牢固之处和跷头板等及时处理,要铺有足够的宽度,以保证施工时的安全。
4、在架子上工作,工具和材料要放置稳当,不准随便乱扔。
5、用升降机上料时,要有专人负责开机,遇六级以上大风时应暂停作业。
五、成品保护措施
1、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒施工。
2、分格线、滴水槽、门窗框、管道、槽盒上残存砂浆,应及时清理干净。
3、其它工种作业时应不得污染或损坏墙面,严禁踩踏窗口。
4、施工完毕的墙体不得随意开凿,如确属需要,应在聚合物水泥砂浆达到设计强度后方可施工,施工完毕后周围应恢复原状,并注意对接缝做防水处理。
技术负责人:交底人:接交人:。
