铁路信号具体施工规范TB-10206-99
- 格式:ppt
- 大小:809.00 KB
- 文档页数:42
铁路信号施工技术标准引言铁路信号施工技术标准是为了确保铁路信号系统的安全、可靠和高效运行而制定的标准。
本文档旨在规范铁路信号施工的技术要求,确保施工过程和结果符合相关法规和要求。
1. 施工前的准备工作1.1 工程准备 - 铁路信号施工前,需进行详细的工程准备工作,包括确定施工范围、施工周期、人员配备、材料准备等。
- 根据施工范围和周期确定施工计划,并进行合理的资源调配,确保施工进度。
1.2 安全准备 - 施工前需制定详细的安全计划,明确安全责任人,确保施工过程中的安全。
- 对施工场地进行详细的安全评估,包括环境条件、施工设备等,确保施工过程中没有安全隐患。
2. 施工过程2.1 施工流程 - 根据施工计划,按照铁路信号施工流程进行作业。
- 进行信号设备的拆除、安装和调试等操作,确保施工过程和结果符合设计要求。
2.2 施工方法 - 严格按照相关规范和要求进行施工。
- 施工过程中应注意施工顺序,合理规划施工工艺,最大限度地降低施工风险。
2.3 施工质量控制 - 施工过程中应进行质量检查和验收,确保施工质量符合要求。
- 配合相关部门进行监督和检测,保证信号设备的安全和可靠性。
3. 施工后的管理3.1 文档整理 - 施工完成后,要对施工过程进行全面记录和整理,包括施工计划、工程图纸、施工日志等。
- 文档整理工作有助于今后的施工管理和维护工作。
3.2 安全评估 - 对施工后的信号设备进行安全评估,确保设备的正常运行和安全性。
- 安全评估结果应进行备案,以备今后的维护和管理工作。
4. 监督和验收4.1 施工监督 - 对信号施工过程进行监督,确保施工按照规范进行。
- 对施工中发现的问题和隐患进行及时处理和整改。
4.2 施工验收 - 施工完成后,要进行验收,确保施工结果符合设计要求和标准。
- 验收合格后方可投入使用。
5. 风险管理5.1 风险识别 - 在施工前要进行全面的风险识别,确保施工过程中没有明显的风险隐患。
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载
标准分享网 免费下载。

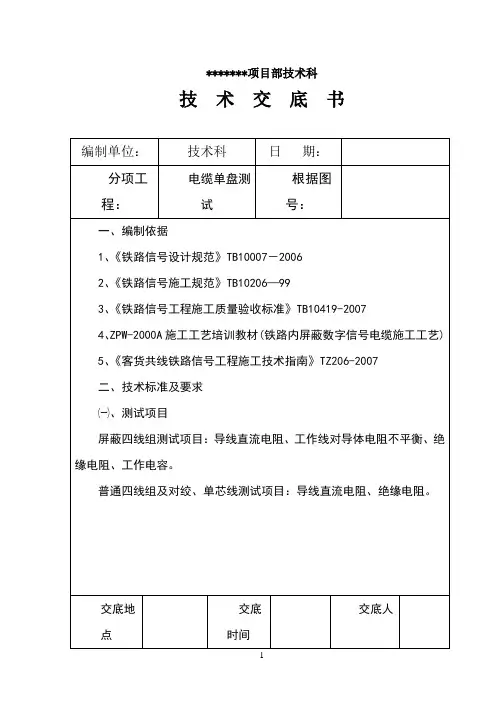

*******项目部技术科技术交底书工程名称:文件编号:㈡、单盘电缆电气特性测试标准㈢、测试前检查及准备1、单盘测试前,对每一盘电缆进行统一编号,并用红油漆在电缆盘两侧标注清晰。
2、检查电缆盘外包装是否完整,电缆外观是否有破损现象,并填写“电缆检查记录表”。
3、检查电缆铝护套密封性能。
用气压表测量电缆内气压值与电缆出厂的气压值比较,一般情况下电缆内气压变化较小的电缆可认为密封良好。
当电缆内无气压时,及时在铝护套内充入的干燥空气,气压稳定后保持6小时气压不降低为合格。
4、测试用仪表:直流电桥、高阻计电容测试仪、温度计、压力表。
5、电缆开剥。
电缆盘外端电缆开剥长度为150~200mm;电缆盘内侧电缆开剥长度为50~100mm。
6、确认电缆端别。
面对电缆端头,绿色四线组在红色四线组的顺时针方向为A端,反之为B端。
及时在电缆盘两侧明显位置标注电缆盘外端的电缆端别,并做好记录。
例如外A、外B。
㈣、电气特性测试1、导线直流电阻测试;温度20℃时每公里长度芯线直流电阻值(R20)换算公式:式中:R20:20℃时每公里长度电阻值,Ω/kmL:电缆长度,mt:测量时的环境温度,℃a20:电阻温度系数,1/℃()Rx:实测电阻值测试方法:电缆盘两端电缆开路,待测芯线的两端分别连接到直流电桥的测试端子上,测量电阻值。
测试完毕,做好记录并明显标记。
2、工作线对导体电阻不平衡计算;工作线对导体电阻不平衡定义为工作线对两根导体的电阻之差与其电阻之和的比值。
如;式中:R20(H):20℃时红线直流电阻R20(B):20℃时白线直流电阻3、绝缘电阻测试:电缆盘两端电缆开路,电缆外端所有芯线、钢带、铝护套、内屏蔽层及排流线用带有鳄鱼夹的导线连接后接到高阻计测试端,然后从连接后的电缆芯线中任意取出一根与高阻计另一测试端连接,依次测量。
测试完毕做好记录并在电缆盘明显标记。
4、工作电容测试:工作电容是指回线两导体之间的电容。
在铁路内屏蔽数字信号电缆中,屏蔽四线组内红-白、蓝-绿芯线分别组成一个工作线对。
