PVC地胶板施工工艺流程图文
- 格式:docx
- 大小:54.85 KB
- 文档页数:3
PVC地板施工工艺及施工流程1、施工前基层、场地验收Pvc地板进场对基层的要求(1)、在铺装PVC或橡胶等弹性地板之前,需要其水泥砂浆找平层施工后的养护周期已过28天以上。
(2)、施工前须保证基层地面不潮湿、没有积水,基层的含水率需≤5%(若地面潮湿或有积水会使地板与地面紧密的粘接在一起,胶水会失去作用,造成表面起泡)。
(3)、水泥砂浆或则细石混泥土找平层的表面必须平整光滑,提原浆青光地坪,不得洒干水泥青光,否则会起壳。
平整度要求,用2米靠尺检查高低落差≤4mm,(由于自流平水泥精找平平均厚度只有3mm,若地面凹凸不平,高低落差过大,会直接反映到地板表面,将影响地板铺设后的整体效果)。
(4)、找平层地面需坚硬(基层强度≥C25,PVC地板基层强度≥1.2Mpa,橡胶地板强度≥2.4Mpa)。
(5)、基层地面需无起壳、空鼓、裂纹、起砂等现象(若地面水泥标号不够,有起砂、裂纹、空鼓,都会影响到胶水的粘贴强度和铺贴质量,导致地板起泡或变形)。
(6)、基层地面需无油脂,灰垢及乳胶漆腻子等杂物。
(7)、一楼需做防水处理,否则若地底返潮经逐渐积累会在地板底部形成一定的积水,使胶水溶化并从缝隙中渗出,地板在失去粘接力后会浮起,造成地板空鼓,而且会造成地板严重损坏。
(8)、面积超过100㎡的区域必须切割伸缩缝,用5mm厚的刀片切割6m×6m或8m×8m的格子,深度至水泥砂浆找平层2/3厚(若为钢性层地坪则注意不能伤及钢筋。
(9)、若在铺设PVC或橡胶地板要求上墙,则要求上墙部位的墙面基础:平整、光洁、强度≥C15,硬度≥1.2Mpa(上墙部分面积按延伸部分计算)。
(10)、在同一平面上若使用两种不同的材料(如PVC与石材、PVC 与瓷砖等)基层会有高低差,在做找平层时应通知PVC施工方衔接(通常瓷砖表面与PVC砂浆找平层表面高度预留1公分)。
(11)、卫生间做防水时,需超过门槛石立面。
Pvc地板进场对场地的要求(1)、已完成天花、照明、消防等屋顶工程。

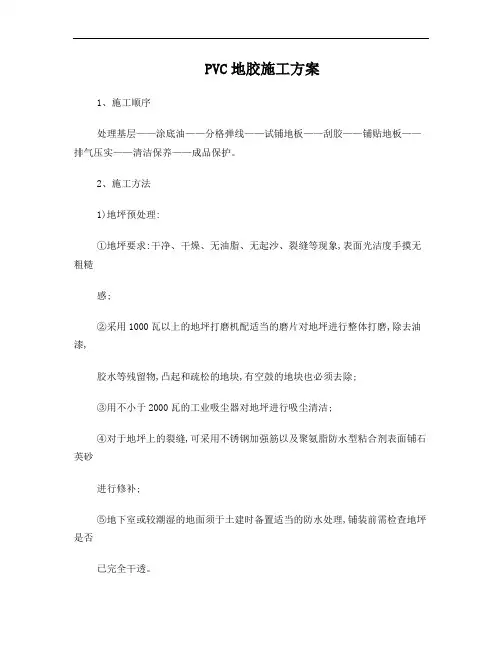

PVC地胶施工方案1、施工顺序处理基层——涂底油——分格弹线——试铺地板——刮胶——铺贴地板——排气压实——清洁保养——成品保护。
2、施工方法1)地坪预处理:①地坪要求:干净、干燥、无油脂、无起沙、裂缝等现象,表面光洁度手摸无粗糙感;②采用1000瓦以上的地坪打磨机配适当的磨片对地坪进行整体打磨,除去油漆,胶水等残留物,凸起和疏松的地块,有空鼓的地块也必须去除;③用不小于2000瓦的工业吸尘器对地坪进行吸尘清洁;④对于地坪上的裂缝,可采用不锈钢加强筋以及聚氨脂防水型粘合剂表面铺石英砂进行修补;⑤地下室或较潮湿的地面须于土建时备置适当的防水处理,铺装前需检查地坪是否已完全干透。
2)PVC塑胶地板施工①预铺及裁割:a、无论是卷材还是块材,都应于现场放置24小时以上,使用材料记忆性还原,温度与施工现场一致;b、使用专用的修边器对卷材的毛边进行切割清理;c、卷材铺设时,两块材料的搭接处应采用重叠切割,一般是要求重叠2厘米。
注意保持一刀割断;d、块材铺设时,两块材料之间应紧贴并没有接缝。
②粘贴:a、根据不同性能的地板选用相应的胶水及刮胶板;b、卷材铺贴时,将卷材的一端卷折起来。
先清扫地坪和卷材背面,然后刮胶于地坪之上;c、块材铺贴时,将块材从中间向两边翻起,同样将地面及地板背面清洁后上胶粘贴;d、不同的粘合剂在施工中要求会有所不同,具体参照相应的产品说明书进行施工。
③排气、滚压:a、地板粘贴后,先用软木块推压地板表面进行平整并挤出空气;b、随后用50或75公斤的钢压辊均匀滚压地板并及时修整拼接处翘边的情况;c、地板表面多作的胶水应及时擦去;d、24小时后,再进行开槽和焊缝。
④开槽:a、开槽必须在胶水完全固化后进行。
使用专用的开槽器沿接缝处进行开槽,为使焊接牢固,开缝不应透底,建议开槽深度为地板厚度的2/3;b、在开缝器无法开刀的末端部位,请使用手动开缝器以同样的深度和宽度开缝;c、焊缝之前,须清除槽内残留的灰尘和碎料。
基层处理1、墙面、顶棚及门悦等安装完成后、将地面杂物沽扫干净。
2,清除基层表面起砂、油污、遗引物等.3、清理干净地面尘土、砂粒.4、地面彻底洁理F净后、匀称滚涂•遍界面剂.2、自沈平1、检查水泥自流平是否符合有关技术标准,如过期的自流平不得运用.2、招自流平适贷倒入溶器中,按产品说明用洁水将向流平稀择.3、充分搅拌直至水泥自流平成流态物.%依次将自流平倒在施工地面、用耙齿刮板刮平、厚度约2-3mm,5,自流平施工完后4小时内不得行人和堆放物品。
3、放线1、依据设计图案、股地板规格、房间大小、进行分格、弹线定位.2'在地层上弹出中心十字戏或对角践、并弹出拼花分块战。
3、花墙上弹出钺边线、找条必需清细、精确.4、地板铺贴前按线干排、预拼并对板进行编号.4、地板安装1,先将地面塞层用毛扫或干毛巾擦抹•遍、沽除灰尘。
2,将粘贴剂用齿形刮板匀称涂刷在基层面上、将板材由里向处依次铺贴、一间或一个施工面铺好后用滚筒或推板加压密实.3、板材铺贴好以后、依据气温状况推断粘洁剂干洁状况、然后进行、板健焊接.4、焊接前将相邻的两块析边缘切成V形槽、理条采纳与被焊板材成分相同的焊条、用热空气焊枪血度调至180度;一一250度;进行焊接。
5,留意事项基层做到平整、干燥、和三无"无凹凸"无粘合物""无起砂”等要求.钱如是新浇的地面,须要30天的干燥时间;假如是底层的地面,要先做防水的处理,.施工场的海度最好在IOC到35T之间,室内通风的效果要好;现场泞定要有照明和水等要求•留意不要与其它的施工交叉进行.脩J1.之后,务必把板面清理干净.然后涂上防静电爱妒蜡.。
下层处理1.墙面.顶棚及门窗等装配完成后.将地面杂物洁扫清洁.2.消除下层概况起砂.油污.遗留物等.3.清算清洁地面尘土.砂粒.4.地面完整洁理清洁后.平均滚涂一遍界面剂.2.自流平施工1.检讨水泥自流平是否相符有关技巧尺度,如过时的自流平不得应用.2.将自流平适量倒入溶器中,按产品解释用洁水将自流平稀释.3.充分搅拌直至水泥自流平成流态物.4.次序将自流平倒在施工地面.用耙齿刮板刮平.厚度约23mm.5.自流平施工完后4小时内不得行人和堆放物品.3.放线1.依据设计图案.胶地板规格.房间大小.进行分格.弹线定位.2.在下层上弹出中间十字线或对角线.并弹出拼花分块线.3.在墙上弹出镶边线.线条必须清细.精确.4.地板铺贴前按线干排.预拼并对板进行编号.4.地板装配1.先将地面下层用毛扫或干毛巾擦抹一遍.洁除尘土.2.将粘贴剂用齿形刮板平均涂刷在下层面上.将板材由里向处次序铺贴.一间或一个施工面铺好后用滚筒或推板加压密实.3.板材铺贴好今后.依据气温情形断定粘洁剂干洁情形.然落后行.板缝焊接.4.焊接前将相邻的两块析边沿切成v形槽.焊条采取与被焊板材成分雷同的焊条.用热空气焊枪温度调至180度;——250度;进行焊接.5.焊条冷却后用铲刀将高于板面过剩的焊条铲切平整,操纵时应留意不铲伤地板面.5.留意事项下层做到平整.湿润.和三无“无凹凸”“无粘合物”“无起砂”等请求.假如是新浇的地面,须要30天的湿润时光;假如是底层的地面,要先做防水的处理..施工厂的温度最好在10℃到35℃之间,室内通风的后果要好;现场必定要有照明和水等请求,留意不要与其它的施工交叉进行.施工之后,务必把板面清算清洁,然后涂上防静电呵护蜡.。
施工工艺介绍(包括公司人员组成情况、主要施工设备、检测手段、铺装方式等)一、铺装方案和各分部分项工程的主要铺装方案施工准备(一)施工场地要件1、货品抵达施工场地后卸货方式2、存放品要有足够空间位置3、有否提供水源及电源之使用4、工地是否有足够的光线通风(二)施工场地的评估1、通风室温情况是否不佳?2、地面是否凹凸不平及龟裂?3、地面是否潮湿及干燥?4、地面是否起砂或硬度不足及油污?5、地面凹孔多及墙角多余物?6、所有门、窗、水电、油漆、墙壁粉刷是否完毕?避免交叉施工。
7、施工后应避免积水与化学溶剂接触,以免引起地板变型、起翘。
8、楼梯阶梯须规则平直,内、外侧边不得有凹陷、缺角等;踏步前缘不得有损角、缺口等。
.(三)施工器具1、地面整修用L铁鎚、平盘、扫把、刷子、吸尘机等。
2、施工画线用:角尺、画线针、墨斗、卷尺、铅笔等。
3、施工工具用:锯状刮刀、平镘刀、美工刀、剪刀、橡胶鎚、墙角地面滚轮、砂包、电风扇、照明灯、卷型延长线等。
施工组织计划(一)订货标准、签订合同;1 、与甲方再确实施工范围、设计方案及颜色;2 、现场核对图纸;3、确定施工面积,并据现场设计确定损耗率,计算最终订货颜色、型号、数4 量等资料;5、订购物料。
(二)货运工地、货物到达前一星期通知甲方安排工地存放位置;1 2、放料组实地视察及协调存放位置、升降设备及保安等事宜;、货物发运工地并储存;3 、据发货单及装运单核对货物数量、质量、颜色批号等并予以记录;4.5、放料组向项目经理报告货到工地,由项目经理向甲方申请货物安置。
(三)施工管理1、项目经理与甲方协议施工位置次序及进度;2、项目经理安排接收施工场地及检定地面质量;3、项目经理根据进度安排人手编配,组织施工小组,并委任各组组长;4、项目经理每天与各组长开进度会议,确实当天(或第二天)之施工位置,派发物料领取单,解决各组施工困难等问题;5、施工人员从放料组接受物料后,核对型号、颜色、数量、质量及批号无误后,安排运至指派施工位置;6、各组长在队员除渍、补地、开料、涂胶水、焊接等工序时,应在旁监察施工质量,完工后则安排清扫场地,交还剩料回仓;7、施工完成,组长填写完工报告,交项目经理验收;8、项目经理在指定时间向甲方交出完工场地,确实施工面积,并据甲方指示修补缺点,至甲方满意签收为止;9、项目经理按时据已交出之完工场地,向甲方申请发放合约余款;10、所有施工完成,甲方满意签收,项目经理核实最终施工数量,并安排人员撤离。
PVC防静电施工工艺
实地情况:
1、地面有旧油漆:
处理方式:
①基地整体打磨一遍。
②地面有空洞现象的进行局部铲除(防止PVC地坪在未来的使用过程中出现被压烂的情况)
③地面不平整有凹坑、裂缝进行局部找平。
PVC地坪施工工艺:
一、下图白色为局部做地面修整
二、刮导电胶水,用专用刮板,必须均匀
三、铺设铜箔,以井型铺设、规格为1M*1M
四、铺设地板,须等胶水全部干透才可以铺设
五、开槽,自动开槽机开槽,平直无弯曲,在边角用手刀开槽
六、焊缝,焊枪温度适宜,避免烧焦,焊线平直
七、削平焊条,与地板平齐
八、施工完成,检查有无不良处,修正
九、接地线处理、根据现场实地情况定,采用6M2双色线与主接地线对接,保证每100M2拥有一个接地点。
PVC施工工艺图:
焊接焊条
铺设PVC胶皮
铺设铜箔
刮涂胶水
基地处理
备注:示意图的颜色只是为了区分图层而已,不代表实际效果。
基层处理1、墙面、顶棚及门窗等安装完成后、将地面杂物洁扫干净。
2、清除基层表面起砂、油污、遗留物等。
3、清理干净地面尘土、砂粒。
4、地面彻底洁理干净后、均匀滚涂一遍界面剂。
2、自流平施工1、检查水泥自流平是否符合有关技术标准,如过期的自流平不得使用。
2、将自流平适量倒入溶器中,按产品说明用洁水将自流平稀释。
3、充分搅拌直至水泥自流平成流态物。
4、顺序将自流平倒在施工地面、用耙齿刮板刮平、厚度约2-3mm。
5、自流平施工完后4小时内不得行人和堆放物品。
3、放线1、根据设计图案、胶地板规格、房间大小、进行分格、弹线定位。
2、在基层上弹出中心十字线或对角线、并弹出拼花分块线。
3、在墙上弹出镶边线、线条必须清细、准确。
4、地板铺贴前按线干排、预拼并对板进行编号。
4、地板安装1、先将地面基层用毛扫或干毛巾擦抹一遍、洁除灰尘。
2、将粘贴剂用齿形刮板均匀涂刷在基层面上、将板材由里向处顺序铺贴、一间或一个施工面铺好后用滚筒或推板加压密实。
3、板材铺贴好以后、根据气温情况判断粘洁剂干洁情况、然后进行、板缝焊接。
4、焊接前将相邻的两块析边缘切成v形槽、焊条采用与被焊板材成分相同的焊条、用热空气焊枪温度调至180度;——250度;进行焊接。
5、焊条冷却后用铲刀将高于板面多余的焊条铲切平整,操作时应注意不铲伤地板面。
5、注意事项基层做到平整、干燥、和三无“无凹凸”“无粘合物”“无起砂”等要求。
如果是新浇的地面,需要30天的干燥时间;如果是底层的地面,要先做防水的处理。
.施工场的温度最好在10℃到35℃之间,室内通风的效果要好;现场一定要有照明和水等要求,注意不要与其它的施工交叉进行。
施工之后,务必把板面清理干净,然后涂上防静电保护蜡。
P V C地胶板施工工艺流
程图文
Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT
基层处理
1、墙面、顶棚及门窗等安装完成后、将地面杂物洁扫干净。
2、清除基层表面起砂、油污、遗留物等。
3、清理干净地面尘土、砂粒。
4、地面彻底洁理干净后、均匀滚涂一遍界面剂。
2、自流平施工
1、检查水泥自流平是否符合有关技术标准,如过期的自流平不得使用。
2、将自流平适量倒入溶器中,按产品说明用洁水将自流平稀释。
3、充分搅拌直至水泥自流平成流态物。
4、顺序将自流平倒在施工地面、用耙齿刮板刮平、厚度约2-3mm。
5、自流平施工完后4小时内不得行人和堆放物品。
3、放线
1、根据设计图案、胶地板规格、房间大小、进行分格、弹线定位。
2、在基层上弹出中心十字线或对角线、并弹出拼花分块线。
3、在墙上弹出镶边线、线条必须清细、准确。
4、地板铺贴前按线干排、预拼并对板进行编号。
4、地板安装
1、先将地面基层用毛扫或干毛巾擦抹一遍、洁除灰尘。
2、将粘贴剂用齿形刮板均匀涂刷在基层面上、将板材由里向处顺序铺贴、一间或一个施工面铺好后用滚筒或推板加压密实。
3、板材铺贴好以后、根据气温情况判断粘洁剂干洁情况、然后进行、板缝焊接。
4、焊接前将相邻的两块析边缘切成v形槽、焊条采用与被焊板材成分相同的焊条、用热空气焊枪温度调至180度;——250度;进行焊接。
5、焊条冷却后用铲刀将高于板面多余的焊条铲切平整,操作时应注意不铲伤地板面。
5、注意事项
基层做到平整、干燥、和三无“无凹凸”“无粘合物”“无起砂”等要求。
如果是新浇的地面,需要30天的干燥时间;如果是底层的地面,要先做防水的处理。
.施工场的温度最好在10℃到35℃之间,室内通风的效果要好;现场一定要有照明和水等要求,注意不要与其它的施工交叉进行。
施工之后,务必把板面清理干净,然后涂上防静电保护蜡。
