220KV升压站预防性试验
- 格式:doc
- 大小:121.00 KB
- 文档页数:18
中泰化学220KV变电站检修预试方案中泰化学220KV变电站检修预试方案预防性试验二、1、2、三、备的安全,1,工2、工作人员进入工作现场必须戴安全帽、穿工作服,绝缘鞋。
3、高压试验工作不得少于两人。
试验负责人应由有经验的人员担任,开始试验前,试验负责人应向全体试验人员详细布置试验中的安全注意事项,交待邻近间隔的带电部位,以及其他安全注意事项。
4、在加压部分与检修部分之间必须设断开点,且保证足够的安全距离,试验设备周围必须装设全封闭围栏,并向外挂“止步,高压危险!”的标示牌,并设专人监护。
被试设备两端不在同一地点时,另一端还应派人看守。
5、非试验人员禁止进入试验区域,负责拆线的检修人员在试验区域内必须听从试验负责人统一指挥。
6、因试验需要断开设备电气连接点时,拆前应做好标记,试验结束并确认测试结果正确后,恢复原来接线方式。
789101112量。
13、测量绝缘时,应将被测设备从各方面断开,验明无电压,确实证明设备无人工作后,方可进行。
在测量中禁止他人接近被测设备。
14、在测量绝缘前后,应将被测设备对地放电。
测量线路绝缘时,应取得许可并通知对侧后方可进行。
15、在有感应电压的线路上测量绝缘时,应将相关线路同时停电,方可进行。
16、在带电设备附近测量绝缘电阻时,测量人员和兆欧表安放位置,应选择适当,保持安全距离,以免兆欧表引线或引线支持物触碰带电部分。
移动引线时,应注意监护,防止工作人员触电。
四、职责分工1、试验负责人应承担试验方案制定、试验接线检查、试验结果的现场确认和2、担任安全监3、量等,如实4、备的可用性或出现的问五、缺陷记录调整试验项详细试验后要将被试品恢复原样。
六、记录填写1、记录的填写要字迹清晰、完整、准确,不得随意涂改,不得留有空白,并在原始记录上注明使用的仪器设备名称及编号。
2、当记录表格出现某些“表格”确无数据记录时,可用“/”表示此格无数据。
3、若确属笔误,出现记录错误时,允许用“单线划改”,但需要记录人签字。
升压站检修工程某某有限公司检修工程技术标目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。
升压站检修工程某某有限公司检修工程技术标目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。

2023年220KV变电站预防性试验电气作业入场考试一、选择题1安全生产法第十八条规定,生产经营单位的主要负责人对本单位安全生产工作负有七个方面的职责,其中最重要的一条是(I[单选题]*A、保证安全生产投入的有效实施;B、建立、健全本单位安全生产责任制;√C、及时、如实报告生产安全事故;D、组织制定并实施本单位安全生产教育和培训计划。
2、升压站电容器停电后作业需要做哪些措施()[单选题]*A、用万用表验电B、无需验电C、用对应等级的验电器验电,并充分放电√D、无需带绝缘手套3、依据《安全生产法》的规定,国家对严重危及生产安全的工艺、设备实施制度。
()[单选题]*A、审批;B、登记;C、淘汰;√D、监管。
4、依据《安全生产法》,事故调杳处理应当按照、的原则,查清事故原因,查明事故性质和责任。
()A、实事求是、尊重科学;B、公开、公正、公平;C、及时、准确、合法;D、科学严谨、依法依规、实事求是、注重实效。
√5、《安全生产法》第一百零四条规定,生产经营单位的从业人员不服从管理,违反安全生产规章制度或者操作规程的,由生产经营单位给予批评教育,依照有关规章制度给予(λ[单选题]*A、行政处罚;B、处分;√C、追究刑事责任;D、批评教育。
6、《安全生产法》第二十八条规定:生产经营单位新建、改建、扩建工程项目的,必须与主体工程同时设计、同时施工、同时投入生产和使用。
()[单选题]*A、生活设施;B、福利设施;C、安全设施;√D、工作设施。
7、在梯子上工作时,梯子与地面的斜角度应为度左右,工作人员必须登在距梯顶不少于1米的梯蹬上工作。
()[单选题]*A、30;B、45;C、50;D、60o√8、安全标志分为哪几类()[单选题]*A、禁止标志、警告标志、指令标志、提示标志;√B、黄色标志、红色标志、绿色标志;C、通行标志、指向标志、停止标志。
9、升降口、大小孔洞、楼梯和平台,应装设不低于米的栏杆和不低于IOOmm高的护板。
某某有限公司检修工程技术标3目录一、工程概况 (1)二、主要施工内容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某有限公司220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某有限公司220kV升压站位于某地,施工内容为一次电气设备预防性试验,每年分五次进场施工,检修内容包括某线、某线两路某某有限公司内部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作内容和试验项目1、变压器:220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变:220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U1mA的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、清扫,螺丝紧固擦拭瓷瓶等。

220KV升压站受电措施升压站是电力系统中的一个关键环节,通过将输送来的低压电能提高至220KV,再经过220KV输电线路输送到下一级的变电站,进而供电给用户。
在升压站进行受电操作时,需要按照一定的程序和安全要求进行,具体措施如下:1.受电前的准备工作:(1)检查运行状态:确认升压站各设备完好、运行正常,无异味、异响或漏油现象。
(2)通风换气:打开通风设备,确保升压站内空气流通,并检查通风设备的运行情况。
(3)巡检设备:检查升压站的开关、断路器、变压器等设备的接地状态、漏电情况、冷却系统运行情况等。
(4)防护工作:佩戴好必要的防护用品,如绝缘手套、绝缘靴、绝缘帽等。
2.受电操作过程:(2)断开现有电源:断开原有的电源,关闭相应的开关和断路器。
(3)检查接收电源设备:检查接收电源设备的状态,包括供电电压、频率等,并确保设备工作正常,无异常现象。
(4)开闭电源设备:按照操作规程,开闭220KV升压站的电源设备,进行受电操作。
(5)核对参数:检查供电设备的电压、频率与实际要求是否一致。
(6)提示操作:向相关人员发出操作信号,确认设备状态正常后进行下一步工作。
3.受电后工作:(1)完善记录:记录受电操作过程中的有关数据,如接收电源的电压、频率等。
(2)检查设备状态:检查受电后的设备状态,包括供电开关、断路器是否正常合闸、电压稳定等。
(3)运行监测:进行设备的运行监测,包括温度、振动、绝缘电阻等指标的检查。
(4)系统试验:对升压站及相关设备进行系统试验,确认设备性能稳定,满足正常运行要求。
(5)安全教育:对工作人员进行安全教育,提醒他们在工作中注意安全事项,遵守操作规程。
以上就是220KV升压站受电措施的主要内容。
在受电操作中,需要严格遵循操作规程,确保各安全措施的有效执行,以保障工作人员和设备的安全,维护电网的稳定运行。
同时,还需要根据实际情况进行灵活调整,不断完善和提升受电操作的安全性和效率。

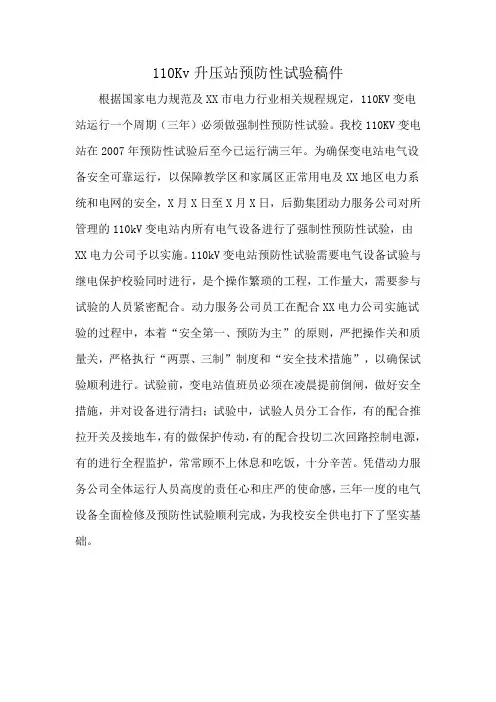

110Kv升压站预防性试验稿件
根据国家电力规范及XX市电力行业相关规程规定,110KV变电站运行一个周期(三年)必须做强制性预防性试验。
我校110KV变电站在2007年预防性试验后至今已运行满三年。
为确保变电站电气设备安全可靠运行,以保障教学区和家属区正常用电及XX地区电力系统和电网的安全,X月X日至X月X日,后勤集团动力服务公司对所管理的110kV变电站内所有电气设备进行了强制性预防性试验,由XX电力公司予以实施。
110kV变电站预防性试验需要电气设备试验与继电保护校验同时进行,是个操作繁琐的工程,工作量大,需要参与试验的人员紧密配合。
动力服务公司员工在配合XX电力公司实施试验的过程中,本着“安全第一、预防为主”的原则,严把操作关和质量关,严格执行“两票、三制”制度和“安全技术措施”,以确保试验顺利进行。
试验前,变电站值班员必须在凌晨提前倒闸,做好安全措施,并对设备进行清扫;试验中,试验人员分工合作,有的配合推拉开关及接地车,有的做保护传动,有的配合投切二次回路控制电源,有的进行全程监护,常常顾不上休息和吃饭,十分辛苦。
凭借动力服务公司全体运行人员高度的责任心和庄严的使命感,三年一度的电气设备全面检修及预防性试验顺利完成,为我校安全供电打下了坚实基础。

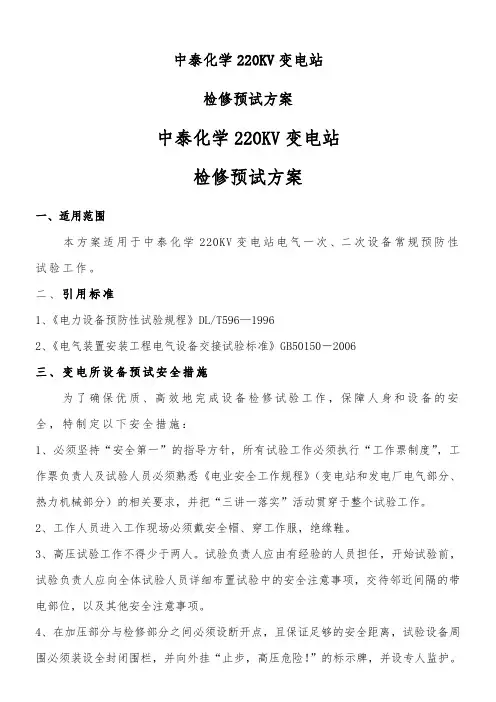

中泰化学220KV变电站检修预试方案中泰化学220KV变电站检修预试方案一、适用范围本方案适用于中泰化学220KV变电站电气一次、二次设备常规预防性试验工作。
二、引用标准1、《电力设备预防性试验规程》DL/T 596—19962、《电气装置安装工程电气设备交接试验标准》GB 50150-2006三、变电所设备预试安全措施为了确保优质、高效地完成设备检修试验工作,保障人身和设备的安全,特制定以下安全措施:1、必须坚持“安全第一”的指导方针,所有试验工作必须执行“工作票制度”,工作票负责人及试验人员必须熟悉《电业安全工作规程》(变电站和发电厂电气部分、热力机械部分)的相关要求,并把“三讲一落实”活动贯穿于整个试验工作。
2、工作人员进入工作现场必须戴安全帽、穿工作服,绝缘鞋。
3、高压试验工作不得少于两人。
试验负责人应由有经验的人员担任,开始试验前,试验负责人应向全体试验人员详细布置试验中的安全注意事项,交待邻近间隔的带电部位,以及其他安全注意事项。
4、在加压部分与检修部分之间必须设断开点,且保证足够的安全距离,试验设备周围必须装设全封闭围栏,并向外挂“止步,高压危险!”的标示牌,并设专人监护。
被试设备两端不在同一地点时,另一端还应派人看守。
5、非试验人员禁止进入试验区域,负责拆线的检修人员在试验区域内必须听从试验负责人统一指挥。
6、因试验需要断开设备电气连接点时,拆前应做好标记,试验结束并确认测试结果正确后,恢复原来接线方式。
7、试验装置的金属外壳应可靠接地;高压引线应尽量缩短,并采用专用的高压试验线,必要时用绝缘物支持牢固。
试验装置的电源开关,应有明显断开点。
8、加压前应认真检查试验接线,使用规范的短路线,表计倍率、量程、凋压器零位及仪表的开始状态均正确无误,经确认后,通知所有人员离开被试设备,并取得试验负责人许可,方可加压。
加压过程中应有人监护并呼唱。
高压试验工作人员在全部加压过程中,应精力集中,随时警戒异常现象发生。

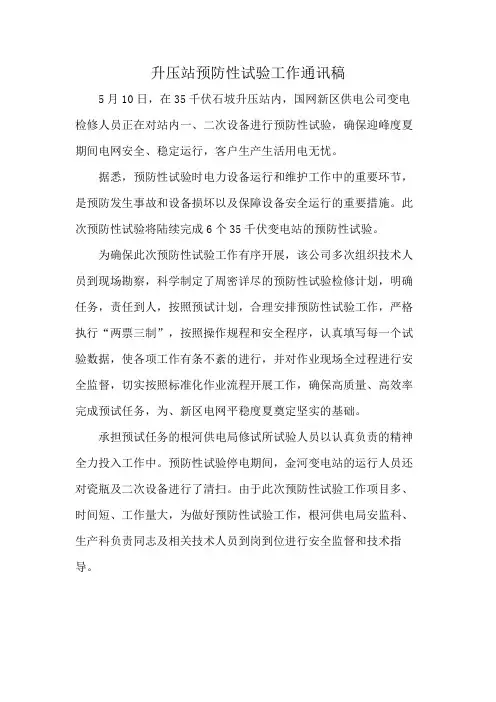

升压站预防性试验工作通讯稿
5月10日,在35千伏石坡升压站内,国网新区供电公司变电检修人员正在对站内一、二次设备进行预防性试验,确保迎峰度夏期间电网安全、稳定运行,客户生产生活用电无忧。
据悉,预防性试验时电力设备运行和维护工作中的重要环节,是预防发生事故和设备损坏以及保障设备安全运行的重要措施。
此次预防性试验将陆续完成6个35千伏变电站的预防性试验。
为确保此次预防性试验工作有序开展,该公司多次组织技术人员到现场勘察,科学制定了周密详尽的预防性试验检修计划,明确任务,责任到人,按照预试计划,合理安排预防性试验工作,严格执行“两票三制”,按照操作规程和安全程序,认真填写每一个试验数据,使各项工作有条不紊的进行,并对作业现场全过程进行安全监督,切实按照标准化作业流程开展工作,确保高质量、高效率完成预试任务,为、新区电网平稳度夏奠定坚实的基础。
承担预试任务的根河供电局修试所试验人员以认真负责的精神全力投入工作中。
预防性试验停电期间,金河变电站的运行人员还对瓷瓶及二次设备进行了清扫。
由于此次预防性试验工作项目多、时间短、工作量大,为做好预防性试验工作,根河供电局安监科、生产科负责同志及相关技术人员到岗到位进行安全监督和技术指导。
前言

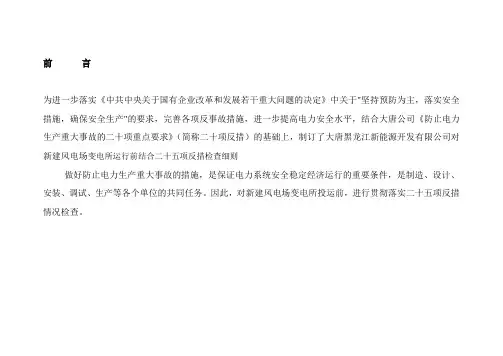

为进一步落实《中共中央关于国有企业改革和发展若干重大问题的决定》中关于"坚持预防为主,落实安全措施,确保安全生产"的要求,完善各项反事故措施,进一步提高电力安全水平,结合大唐公司《防止电力生产重大事故的二十项重点要求》(简称二十项反措)的基础上,制订了大唐黑龙江新能源开发有限公司对新建风电场变电所运行前结合二十五项反措检查细则
做好防止电力生产重大事故的措施,是保证电力系统安全稳定经济运行的重要条件,是制造、设计、安装、调试、生产等各个单位的共同任务。
因此,对新建风电场变电所投运前,进行贯彻落实二十五项反措情况检查。
变电所运行前结合二十五项反措检查细则。
. .页脚某某检修工程技术标目录一、工程概况 (1)二、主要施工容及试验项目 (1)三、主要检修设备 (2)四、工程安排 (2)五、人员组织结构 (3)六、安全措施 (3)七、技术措施 (5)八、环境保护措施 (9)九、危险点预防控制措施 (10)十、附件 (13)某某220kV升压站电气设备预防性试验组织措施一、工程概况本工程某某220kV升压站位于某地,施工容为一次电气设备预防性试验,每年分五次进场施工,检修容包括某线、某线两路某某部进线部分,220KV正副母线,#1、#2联合循环机组系统、#01启动变、15KV高厂变部分、#1、#2、#3、#4主变系统、6KV备用段部分等,具体每次检修部分、停送电时间由业主方确定。
二、主要工作容和试验项目1、变压器: 220kV变压器4台,15kV变压器2台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、中性点间隙CT、中性点避雷器、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
2、启动变: 220kV启动变1台,主要预试项目:绝缘电阻、直流电阻、介损、直流泄漏电流、有载调压开关、变压器冷却器水清洗、检查、清扫,螺丝紧固擦拭瓷瓶等。
3、断路器:220kV断路器8台,要检查项目:绝缘电阻、回路电阻、低电压试验、开关动作特性试验﹑分合闸线圈直流电阻测试﹑擦拭瓷瓶等。
4、刀闸:220kV刀闸24台、接地刀闸19台、变压器中性点接地刀闸4台,主要检查项目:接触电阻、传动部位注润滑油、电动手动是否正常、合闸同期、刀闸口接触情况检查、接触部分增补导电膏、擦拭瓷瓶等。
5、互感器:220kV电流互感器24台、220kV电压互感器8台,主要检查项目:绕组及末屏的绝缘电阻、介损及电容量测试、励磁特性、擦拭瓷瓶等。
6kV电压互感器备用段3台,主要检查项目:PT一次直流电阻、绝缘电阻。
6、避雷器:220kV避雷器21台、6kV备用段3台,主要检查项目:绝缘电阻、直流1mA参考电压及0.75U的泄漏电流、放电计数器校验、带电测量运行电压下的交流泄漏电流和阻性电流、检查、1mA清扫,螺丝紧固擦拭瓷瓶等。
7、电缆:6kV电缆5根,主要检查项目:绝缘试验和耐压试验。
8、6kV母线耐压和全站接地电阻试验。
三、主要检验设备升压站220kV系统、15kV高厂变及6kV备用段的电气设备四、工程安排1、工作负责人根据生产计划和停电计划,并申请停电。
2、工作总负责人根据停电计划和工作容,编制好方案,并传达至班组,班组组织工作人员进行学习。
3、待确认停电计划后,工作总负责人组织各班组做好工作准备,按时进驻现场。
4、进驻现场前,工作总负责人和安全负责人检查班组所带资料、试验设备和工器具是否齐全。
5、待停电后,工作总负责人会同工作许可人检查现场安全措施是否符合实际工作要求,检查完合格后,进行工作许可手续。
6、工作开始前,工作总负责人会同安全负责人检查工作人员的着装是否符合安全要求,并向工作人员交待当天工作的工作容、停电围、技术要求及重大风险和安全注意事项。
7、工作中工作总负责人和安全负责人要监督工作按规程进行试验。
认真做好试验记录,对试验中发现的问题要组织有关人员综合分析数据,及时消除设备缺陷。
8、工作中工作总负责人和安全负责人要定期检查工作人员遵守有关法律法规及其他要求的情况。
9、现场工作结束后,工作总负责人、安全负责人组织召开总结会,分析总结当天的工作情况、发现问题及处理结果。
对在试验中发现有轻微缺陷,其缺陷又不能及时消除的设备,必须经供电局生技部同意后方可投入运行。
10、人员待全体工作人员工作撤离工作现场后,总负责人办理工作终结手续。
11、工作结束后,各班组要及时整理数据,填写试验报告单,对一些超标或异常的设备,制订出跟踪分析试验的计划。
五、人员组织六、安全措施1、所有工作人员应听从指挥,严格遵守电业安全工作规程和检修现场安全措施,进入施工现场必须戴安全帽,高空作业应系好安全带,杜绝违章作业。
2、工作负责人必须严格按照《电业安全工作规程》、国家电网公司《工作票技术规》的要求填用工作票,并履行许可手续,严禁无票工作。
3、同一电气连接部分或同一间隔设备,在没有明显断开点的两个工作地点,高压试验工作票和检修票不得同时许可。
4、工作许可前,工作负责人必须会同工作许可人到工作现场检查、确认安全措施的落实情况。
5、参加工作的学徒工、实习人员、临时工,必须经过安全知识教育后,方可在监护人的指导下参加指定的工作。
6、工作前,工作负责人必须组织工作班人员开好班前会,组织全体工作人员学习本方案及方案所列相关容,向工作人员详细交代当天的工作容、停电围、工作的重大风险和现场的安全注意事项。
7、所有工作人员必须掌握当天的停电围、工作容、危险点及现场的安全措施、注意事项及相关要求。
8、工作中,工作负责人、安全负责人要始终在工作现场,督促工作班人员严格执行电业安全工作规程和现场安全措施。
9、各个工作班在工作中必须做好协调工作,严禁交叉作业,高压试验时,要做好试验围栏,做好监护,并停止其他相关工作;保护传动前,保护工作负责人应通知现场工作总负责人和其他班组工作人员,得到他们许可后方可进行传动工作。
10、工作中出现异常或者发现设备缺陷时,应及时向现场工作总负责人汇报,以便及时妥善处理,保障检修工作的顺利进行。
11、在进行SF6设备检修作业时,应严格遵循SF6设备检修作业指导书,做好防护措施,严防中毒事故发生。
12、高处作业时人员应配带工具袋,传递物时,严禁抛掷。
13、在变电站搬动梯子等长物件时,应由两人放倒搬运,与带电部分保持足够的安全距离。
14、使用高空作业车时,必须缓慢进行,不能快速的移动,同时高空作业车的斗臂下和转动半径不得站,作业过程中严禁碰伤设备。
15、高空作业车在工作时和移动中,必须与带电设备保持足够的安全距离,并设专人监护和指挥。
16、若需要焊接时,焊接设备应有可靠绝缘的接地,气焊时,禁止在氧气瓶和乙炔瓶10米点火,焊接必须由持证人员进行操作。
17、接地引下线的工作,在接地网开挖时,需核对图纸,防止挖伤埋设在地下的电缆。
18、在进行氧割时,氧气瓶和乙炔瓶之间必须保持8米以上的距离。
19、现场配置足够的消防器材,防止发生火灾。
20、所有工作人员严禁未经许可跨越或者拆除现场安全围栏。
21、工作结束后,工作负责人必须进行全面的检查,并会同工作许可人到现场检查无异常并向调度汇报后,方可办理工作总结手续。
22、工作结束后,工作负责人必须组织工作班人员开展班后会,认真总结当天工作情况。
七、技术措施1、技术要求(1)、设备试验要严格按照省电力公司电气设备交接、预防性试验规程及相关的国家标准要求进行,杜绝试验漏项、漏设备现象。
(2)、试验设备要严格按照操作规程和出厂使用说明书进行,做到测量方确,试验结果真实反映设备健康水平的状况。
(3)、试验数据要如实记录和规化。
(4)、试验中发现的问题要及时汇报工作负责人,并综合分析数据,及时消除设备缺陷,杜绝误判断。
(5)、对在试验中发现有轻微缺陷,其缺陷又不能及时消除的设备,必须经过相关部门同意后方可投入运行。
2、技术标准、操作规程和作业指导书清单(1)、省电力公司企业标准Q/GDW输变电设备交接和状态检修试验规程(2)、变电检修试验设备操作规程及作业指导书、定期维护程序卡3、试验方法(1)、绝缘电阻的测量1)试验前应拆除被试设备电源及一切对外连线,并将被试设备短接后接地放电1min,电容量较大的至少放电2min,以免触电。
2)用干燥清洁的柔软布擦去被试物的表面污垢,必要时可先用汽油洗净套管的表面积垢,以消除表面的影响。
3)接线:将兆欧表放置平稳,接地端子E接于被试设备的接地端,线路端子L接于被试设备的测量端,为避免表面泄漏的影响,必须加以屏蔽,屏蔽线接于屏蔽端子G,线路端子L暂时不接。
4)测量:驱动兆欧表达额定转速,线路端子L 接置被试设备的测量端,同时记录时间,分别读取15S和60S时的绝缘电阻值,容量大的设备还要读取600S的绝缘电阻值。
测试结束后先断开线路端子L,对被试设备进行充分的放电。
5)试验完毕或重复进行试验时,必须将被试物短接后对地充分放电。
(2)、介质损耗角正切值tgδ及电容量的测量1)试验采用变频法,测量时采用50±5%的频率,仪器具有很强的抗干扰能力。
2)试验接线:两极对地绝缘的被试设备采用常规正接线;一极对地绝缘的被试设备采用常规反接线;电磁式电压互感器采用末端屏蔽法;电容式电压互感器采用自激法。
(3)、变压器绕组变形试验1)采用频率响应分析法检测变压器绕组变形,是通过检测变压器各个绕组的幅频响应特性,并对检测结果进行纵向或横向比较,根据幅频响应特性的差异,判断变压器可能发生的绕组变形。
2)检测前应在拆除与变压器套管端部相连的所有引线,并使拆除的引线尽可能远离被测变压器套管。
3) 接线方式:按结构形式根据统一标准规定选定信号的激励(输入)和响应(检测)端。
4) 使分接开关位置在最高分接位置下。
5)根据接线要求和接线方式,逐一对变压器的各个绕组进行检测,分别记录幅频响应特性曲线。
(4)、绕组直流电阻的测量1) 直阻仪的四个测试端应分别接至被测设备两端。
2)各种电压等级的互感器一、二次绕组及其它低感性设备的直阻测试采用3393直流电阻测试仪。
3)大感性试品如大容量变压器各侧绕组的直流电阻测试为了缩短测量时间,采用3395型直流电阻测试仪,在测试电感量大的时可采用外接恒流源进一步缩短测量时间。
4)测试直流电阻时所用电流应取2%~10%额定电流,不应大于20%额定电流,以免因电流引起绕组发热温度升高带来误差。
(5)、直流泄漏电流的测量及直流耐压试验1) 直流泄漏电流的测量及直流耐压试验接线一致,微安表接在高压测,微安表及从微安表至被试品的引线加屏蔽。
2)试验电压值的选定参照《电气设备预防性试验规程》。
3)直流耐压及泄漏电流测量前,应先进行仪器过压整定及过流保护整定。
4)加至试验电压后,待1min后读取的电流值即为所测得的泄漏电流值。
5)试验完毕,应充分放电。
(6)、有载开关的检查和试验1)手动操作切换全过程。
2)在操作电源电压为额定电压的85%及以上时,切换其全过程。
3)在变压器无压下操作10个循环。
4)测量过渡时间及过渡时间与过渡电阻的波形。
(7)、接触电阻的测量1)接触电阻的测量采用电流电压法。
2)试验电流通入100A直流电流。
(8)、开关动作特性参数测试1)SF6开关特性试验应在充满额定气体后测量。
2)应有稳定可靠的直流电压,防止电缆较长、截面太小等原因引起压降。
3)相序不要混淆。
4)用精密压力表对SF6气体压力表进行校验。
5) 试验结果应满足出厂技术要求,与出厂数据无明显差别。
(9)、互感器特性试验1)CT变比测试时非被试二次绕组应短接。
