防撞护栏技术交底记录
- 格式:doc
- 大小:49.35 KB
- 文档页数:9

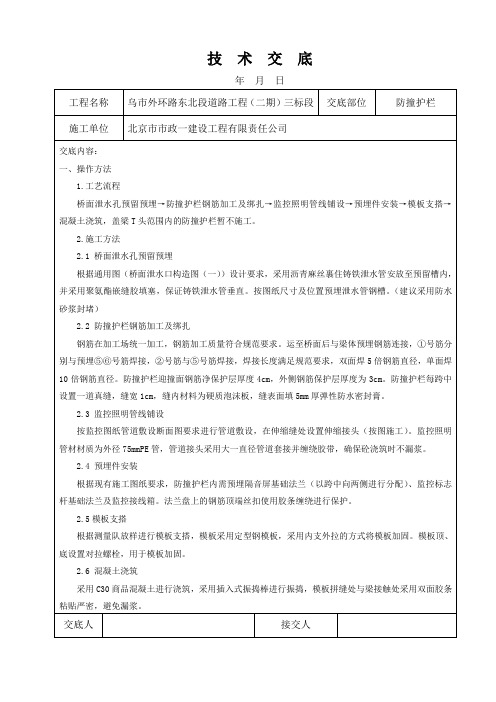

项目三级技术交底记录表防撞护栏施工技术交底1.测量放样由测量人员放出护栏的内轮廓线和模板的检查线,并用墨线弹在箱梁上。
直线段每5m一个桩位,曲线段进行加密。
每隔5m在护栏预埋筋上焊接一根钢筋,测出护栏顶面高程线并用红漆标注在钢筋上,作为钢筋绑扎时的高程控制线。
2.凿毛在用墨线弹出护栏位置后,组织人员对护栏底部、箱梁顶部凿毛不到位的砼进行凿毛,凿除混凝土表面的水泥砂浆和松散层,并用水冲洗干净。
3.钢筋加工及安装在箱梁顶面凿毛完毕、且浮浆清理干净后,根据放出的护栏位置线绑扎钢筋。
根据设计图纸要求,钢筋采用绑扎连接,施工时严格按照规范及设计要求进行质量控制;特别要注意控制好钢筋顶面高程以及整体线形。
3.1钢筋加工钢筋下料前应将钢筋除锈、调直,调直后的主筋中心线偏差应不大于长度的1%,并不得有局部弯折钢筋。
下料严格按设计尺寸进行,结合护栏长度,按尽量减少接头和废料,主筋应尽量用整根钢筋。
主筋接长采用双面搭接焊,焊缝长度不小于5d(d为钢筋直径),同一断面内焊接接头面积不能大于总面积的50%。
3.2钢筋安装钢筋安装前,应用先全站仪对护栏内、外边线进行精确定位放线,以确保护栏线条顺畅。
根据设计图纸要求调整好护栏预埋钢筋的间距、保护层,同时对钢筋表面进行除锈,然后再进行钢筋的绑扎。
为确保钢筋保护层满足要求,钢筋绑扎时,用扎丝将砼垫块在钢筋上绑扎牢固,以1米左右的间距呈梅花形布置,在模板安装时注意砼垫块发生滑动或移位。
按照设计要求,护栏以每联为单位在伸缩缝处断开,断缝宽度为1cm。
钢筋加工及安装检查标准如下:钢筋安装完毕后,根据设计图纸部分段落两侧护栏上需预埋防护网N10焊接矩形管;要求定位钢筋N9、N9a与预埋件N10焊接,焊接采用单面焊,N9横桥向布置,N9a顺桥向布置,且相邻N10焊接矩形管中心距为2m,埋入护栏40cm,并位于护栏中心。
在预埋焊接管的同时在桥墩侧安装接地避雷铜线,避雷铜线直径为5mm,在施工完毕后引至桥下与铜棒连接,埋入地表以下2m。
一、交底对象项目全体施工人员、现场管理人员、监理人员。
二、交底内容1. 工程概况本工程为(工程名称),位于(工程地址)。
钢柱防撞护栏施工涉及区域包括(具体施工区域),共计(数量)段。
2. 安全注意事项1. 人员配备与培训- 所有参与钢柱防撞护栏施工的人员必须经过专业培训,了解相关安全技术规范。
- 作业人员应熟悉防撞护栏施工工艺流程,掌握操作技能和安全操作规程。
2. 施工环境- 施工现场应保持整洁,确保施工安全。
- 钢柱防撞护栏施工区域应设置明显的警示标志,防止非施工人员进入。
3. 施工材料- 钢柱、钢梁等材料应检验合格,符合设计要求。
- 防撞护栏施工过程中,应严格按照材料使用说明书进行操作。
3. 施工工艺1. 测量放样- 根据设计图纸,进行测量放样,确定钢柱防撞护栏的安装位置和尺寸。
- 测量放样应准确无误,确保施工质量。
2. 钢柱安装- 钢柱安装前,应检查基础是否符合设计要求。
- 钢柱吊装时,应使用专用吊具,确保吊装安全。
- 钢柱安装后,应进行校正和固定,确保钢柱垂直、水平。
3. 钢梁安装- 钢梁安装前,应检查钢柱固定情况,确保钢柱稳定。
- 钢梁吊装时,应使用专用吊具,确保吊装安全。
- 钢梁安装后,应进行校正和固定,确保钢梁水平。
4. 防撞护栏安装- 防撞护栏安装前,应检查钢柱和钢梁固定情况,确保稳定。
- 防撞护栏安装时,应按照设计要求进行操作,确保安装质量。
- 防撞护栏安装完成后,应进行验收。
4. 安全技术要求1. 高空作业- 高空作业人员必须佩戴安全带,确保作业安全。
- 高空作业区域应设置安全防护网,防止物体坠落。
2. 机械操作- 机械设备操作人员必须持证上岗,熟悉设备操作规程。
- 机械设备操作过程中,应确保设备运行正常,防止机械伤害。
3. 用电安全- 施工现场应设置临时用电线路,确保用电安全。
- 用电设备操作人员必须熟悉用电安全知识,防止触电事故。
4. 消防安全- 施工现场应配备消防设施,确保消防安全。

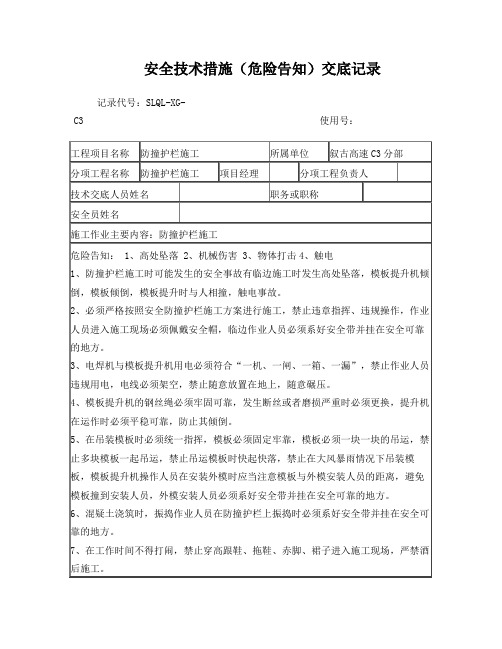

一、工程名称:____________________二、施工单位:____________________三、施工部位:____________________四、施工内容:防撞栏杆安装五、交底时间:____________________六、交底内容:1. 通用安全交底(1)进场施工人员应严格遵守现场的相关安全规定,必须佩戴好安全帽并扣好帽带;严禁穿拖鞋、硬底鞋、易滑鞋、高跟鞋、赤脚、赤背及酒后进场上班。
(2)上班前应先检查个人安全防护用品是否齐全有效,个人所使用工具是否配备齐全。
(3)作业现场应设置明显的警示标志,提醒施工人员注意安全。
2. 防撞栏杆安装作业安全要求(1)施工前,应对施工现场进行安全检查,确保施工环境安全。
(2)施工过程中,应严格按照施工图纸和规范要求进行操作。
(3)防撞栏杆安装时,应使用专用工具,确保安装牢固。
(4)施工人员应佩戴好安全带,并确保安全带挂在可靠的地方。
(5)高处作业时,应设置安全防护设施,防止人员坠落。
(6)施工过程中,如需移动防撞栏杆,应确保周围环境安全,防止发生意外。
(7)电焊作业时,应严格遵守电焊操作规程,确保操作人员安全。
3. 特种作业安全要求(1)电焊作业人员必须持证上岗,严格遵守电焊操作规程。
(2)电焊作业现场应设置防火、防爆措施,防止火灾事故发生。
(3)焊接电缆应具有良好的导电能力和绝缘外层,连接牢固,防止触电。
4. 环境保护与文明施工(1)施工过程中,应采取有效措施,减少对环境的影响。
(2)施工现场应保持整洁,垃圾及时清理。
(3)施工过程中,应遵守文明施工要求,尊重周边居民。
七、注意事项1. 施工过程中,如发现安全隐患,应立即停止作业,并采取有效措施进行整改。
2. 施工过程中,如遇到紧急情况,应立即报告相关负责人,并采取相应措施。
3. 施工结束后,应对施工现场进行全面清理,确保安全、整洁。
八、交底责任人____________________九、交底对象____________________十、备注____________________本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
高架桥防撞护栏技术交底
概述
本文档旨在对高架桥防撞护栏技术进行交底,以确保设计和施工人员了解并正确实施防撞护栏的安装工作。
1. 技术要求
1.1 护栏材料:使用高强度钢材制作的护栏,具有良好的抗冲击和耐腐蚀性能。
1.2 护栏结构:护栏由立柱、横梁和连接件组成,连接结构紧固牢固。
1.3 护栏高度:根据实际需要确定高度,防止车辆冲出桥面。
1.4 护栏颜色:采用鲜明的颜色,提高夜间能见度。
2. 安装步骤
2.1 安装前准备:
- 确保安装区域无障碍物和杂物;
- 安装前清理桥面,确保安装位置干净。
2.2 安装护栏:
- 根据设计要求确定立柱的位置,使用混凝土基础固定立柱;
- 安装横梁,确保与立柱连接紧固;
- 安装连接件,保证护栏整体稳固。
2.3 护栏涂装:
- 完成护栏的安装后,进行涂装,提高护栏的耐腐蚀性能;
- 涂装采用专用的涂料,保证涂装质量。
3. 注意事项
3.1 安全施工:在进行护栏安装时,施工人员应严格遵守相关安全操作规范,佩戴必要的个人防护装备。
3.2 技术交底:施工前应对相关技术要求进行交底,确保每位施工人员理解并掌握护栏安装的技术要点。
结束语
本文档对高架桥防撞护栏技术进行了交底,包括技术要求、安装步骤和注意事项。
希望施工人员能严格按照要求进行施工,确保防撞护栏的质量和安全性。
技术交底记录
等级的要求确定石子粒径、砂子细度。
砂、石质量符合现行标准。
(4)水:自来水或不含有害物质的洁净水。
(5)钢筋原材料应符合设计及规范要求,钢筋表面应保持清洁,无锈蚀和油
三、施工工艺流程
1、结构形式:混凝土护栏为刚性结构,完全依靠车轮与护栏面接触并沿护栏面爬高、转向、摩擦等吸收能量。
中央分隔带混凝土护栏采用座椅方式,将护栏基础嵌锁在路面结构中,借助路面结构对基础腿部位移的抵抗力来提高护栏的抗倾覆稳定性。
在中央分隔带混凝土护栏的起终点和开口处应进行端头处理。
端头的基础处理方式应与其连接的混凝土护栏相一致,端头与标准段混凝土护栏的结合部,其断面形状应统一,每延米材料用量及外形详见下图:
2、混凝土防撞护栏施工工艺流程图:
钢筋加工
施工准备钢筋绑扎支立模板浇注混凝
拆卸模板缺陷修补补混凝土养护
(1)施工准备
任何一项施工之前,都要从施工方案、所需材料、重难点工序技术攻关等方面做好充分的准备。
这样才能保证施工各个环节的顺利进行,既保证了工程质量又提高了施工效率。
(2)测量放线
混凝土防撞护栏施工前,统一用全站仪测量定出侧石设计边线,直线段每5m 标一个里程点,曲线段每2.5m标一个里程点,保证曲线段变化平缓,侧石整体线形顺畅。
同时测出每一个里程点的梁板标高,记录分析,为设计侧石模板和模板安装提供参考。
(3)钢筋的加工与绑扎
按照设计图纸对侧石所需的各种钢筋,提前进行加工。
加工过程中保持钢筋表面清洁、弯起角度符合要求,并做好预制钢筋防锈保养工作;按要求控制钢筋保护层厚度,钢筋严格按测量边线绑扎,梅花型布置垫块确保侧保护层厚度。
(4)模板安装。
铁路防撞护栏技术交底1. 概述本文档旨在交底铁路防撞护栏技术相关内容,确保施工过程中的安全与质量。
2. 铁路防撞护栏的类型铁路防撞护栏可以根据材质和结构分为多种类型,包括但不限于:- 钢制护栏- 混凝土护栏- 塑料护栏3. 施工流程铁路防撞护栏的施工流程一般包括以下步骤:1. 确定施工地点和长度。
2. 清理施工位置,确保地面平整。
3. 按照设计要求进行护栏的定位和标识。
4. 进行护栏的安装和固定。
5. 检查护栏安装质量,确保稳固可靠。
4. 施工注意事项在施工过程中,需要特别注意以下事项:- 施工前必须严格执行有关安全操作规程,保障施工人员的人身安全。
- 施工现场必须保持整洁,减少杂物和障碍物对施工的干扰。
- 施工过程中应注重材料的质量,确保护栏的稳定性和耐久性。
- 护栏的固定方式应符合设计要求,确保护栏与地面牢固连接。
5. 安全措施在施工过程中,必须采取以下安全措施:- 施工人员必须佩戴符合规定的个人防护装备,如安全帽、安全鞋等。
- 施工现场必须设置明显的警示标志,以引起过往人员的注意。
- 确保施工现场的通畅,不得堵塞铁路交通。
- 在作业过程中,禁止随意拆除或改动已安装的护栏。
6. 质量控制为保证铁路防撞护栏施工质量,应采取以下控制措施:- 对护栏材料进行质量检查,确保符合相关标准要求。
- 进行护栏固定点的强度测试,确保固定牢固。
- 定期检查已完成的护栏工程,及时修复损坏部分。
7. 验收标准铁路防撞护栏的验收标准一般包括以下方面:- 护栏的安装位置和数量要与设计要求一致。
- 护栏的材质、规格和质量要符合相关标准。
- 护栏的固定点要牢固可靠,不得有明显松动。
- 护栏的外观应整洁美观,不得有明显缺陷。
8. 延期和变更如需延期或变更铁路防撞护栏工程,必须提前向相关部门申请,并经批准后方可进行施工。
9. 故障处理在使用过程中,如发现铁路防撞护栏出现故障或损坏,应及时报修,并由专业人员进行处理和修复。
以上为铁路防撞护栏技术交底的内容。
一、交底目的为确保砼防撞护栏施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与砼防撞护栏施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工人员入岗教育施工人员必须接受入场安全教育,考核合格后方可进入施工现场。
2. 安全防护用品(1)施工人员必须佩戴安全帽,系好下颚带,锁好带扣。
(2)施工人员必须穿着防滑鞋,以防滑倒。
(3)施工人员必须正确佩戴防护手套,防止手部受伤。
3. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,确保施工区域安全。
(2)施工现场必须设置安全通道,确保人员、设备畅通。
(3)施工现场应设置临时围挡,防止非施工人员进入施工区域。
4. 施工工艺及操作规范(1)砼搅拌:严格按照配合比进行搅拌,确保砼质量。
(2)砼浇筑:浇筑过程中,防止砼外溢,确保砼密实。
(3)模板安装:模板安装牢固,防止模板变形、移位。
(4)振捣:振捣棒使用前检查各部位连接牢固,旋转方向正确,清洁。
5. 特殊作业安全管理(1)高处作业:高处作业人员必须佩戴安全带,系好保险钩,确保安全。
(2)夜间施工:夜间施工照明行灯电压不得大于36V,确保照明充足。
(3)雨季施工:雨季施工要注意电气设备的防雨、防潮、防触电。
6. 砼养生(1)砼浇注完成后,及时进行养生,防止砼开裂。
(2)砼养生期间,注意保持砼表面湿润,防止砼干燥。
(3)砼养生时间不少于7天。
7. 施工过程中注意事项(1)施工过程中,严格遵守操作规程,确保施工质量。
(2)施工过程中,发现安全隐患,立即停止作业,整改后方可继续施工。
(3)施工过程中,加强施工现场巡查,确保施工安全。
四、交底要求1. 施工人员必须认真阅读本交底,了解施工过程中的安全注意事项。
2. 施工管理人员及监理人员应加强对施工现场的巡查,确保施工安全。
3. 施工过程中,如遇特殊情况,应及时调整施工方案,确保施工安全。
五、附则本交底自发布之日起实施,如有未尽事宜,由相关部门另行通知。
