顶棚、墙面腻子、涂料技术交底
- 格式:doc
- 大小:48.00 KB
- 文档页数:6
一、工具及材料:红外水准仪、铲刀、灰刀、搅拌机、靠尺、刮尺;石膏粉、滑石粉、粉刷石膏、成品腻子、胶水、网布、嵌缝带、塑料阴阳角压条、白乳胶、羧甲基纤维素。
二、工艺流程:1、按基层不一样施工:1.1、混凝土墙面刮腻子工艺流程为:基层处理——涂粘结剂(喷刷墙固或喷胶水)——刮大白腻子——修补打磨——腻子成活——喷或刷乳胶漆。
1.2、混凝土楼板、楼板缝刮腻子工艺流程为:基层处理——涂粘结剂(刷墙固或喷胶水)——基层修补——刮大白腻子——修补打磨——腻子成活——喷或刷乳胶漆。
1.3、抹水泥砂浆面层刮腻子工艺流程为:基层处理——涂粘结剂(汁浆)——刮大白腻子——修补打磨——腻子成活——喷或刷乳胶漆。
1.4、纸面石膏板天棚及墙面刮腻子工艺流程为:基层处理——检查螺钉头入板深度(深度为1-2mm,将露出板面螺丝拧进板内1-2mm)——螺钉头刷防锈漆——清理石膏板缝(一般留缝3-5mm,对太小缝用壁纸刀切成V型斜角缝)——板缝刮石膏腻子贴绷带——满刮第一道腻子——刮第二遍腻子——修补打磨——清理边角及粉尘——刷或乳胶漆。
2、施工工艺流程2.1、混凝土墙面施工、混凝土楼板、楼板缝、抹水泥砂浆面层刮腻子工艺流程:1)基层处理:现浇混凝土墙面,由于楼板、材料、隔离剂等多方面旳原因,墙面平整度较差,常有气孔、蜂窝、麻面、阴阳角不通顺以及鼓包等现象,因此规定凸处剔磨平正,凹处要填平补齐。
对于预制混凝土楼板、板缝基层,必须由专人用钢丝刷刷一遍,将表面浮砂粒、疙瘩、尘土等杂物清除洁净。
对于水泥砂浆纸筋灰面层规定表面基层干燥,坚实洁净(没有浮土油污)即可。
2)基层修补:在混凝土顶板和板缝清理洁净后,对蜂窝等较大缺陷部位将石膏腻子用钢片刮板填平压实,横抹竖起刮一遍(表面光滑旳顶面可以不刮)。
石膏腻子配比(重量比)为石膏:乳液:纤维素水溶液100:6~10:40。
3)涂粘结剂(汁浆):在刮腻子之前先喷涂胶水或墙固一道,喷涂必须均匀一致,不得有漏喷之处胶水配比(重量比)为清水:乳液=100:15~20。
顶棚刮腻子施工技术交底一、施工准备(一)材料准备1、水泥:325号普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,或已经受潮的水泥,应按试验结果使用。
2、砂:细砂,平均粒径为0.35~0.5mm,使用前应过2mm筛网。
3、108胶、白乳胶及白色外墙涂料(高弹、抗裂、耐水性)。
4、其他:接缝带等。
(二)施工机具一般应备有电动搅拌锤、电动打磨机、锤子、錾子、高凳、脚手板、半截大桶、小油桶、2mm孔径的筛子、橡皮刮板、钢皮刮板、腻子槽、开刀、刷子、排笔、砂纸、棉丝、擦布、涂料滚子、隔色胶带、胶皮管等。
(三)作业条件1、结构工程全部完成,并经有关部门验收,达到合格标准。
2、预埋铁件、各种管道穿越楼板洞应及时安放套管,并用豆石混凝土填嵌密实提前安装好,将混凝土凸出板底面及模板缝隙处的混凝土角楞剔平、打磨。
3、可利用的上水管道安装准备就绪。
4、根据室内高度和批刷现场的具体情况,提前准备好批刷高凳或脚手架,架子高度约距顶板高1.8m左右,以利操作。
5、屋面防水工程完工前进行室内顶棚批刷时,必须采取防护措施。
二、质量要求(一)保证项目:1、室内混凝土墙顶板及墙面所用的材料品种、质量必须符合设计要求和现行材料标准的规定。
2、各批刷层之间及批刷层与基体之间必须粘结牢固,无脱层、空鼓,面层无裂缝等缺陷。
(二)基本项目:1、表面平顺、洁净,接槎平整,灰线顺直清晰。
2、孔洞、盒和管道后面要求边缘整齐、光滑;管道后面平整。
3、要求符合《建筑装饰装修工程施工质量验收规范》(GB50210)的规定:顶棚、墙面批刷感观平顺、灰线角顺直、棱角分明、交口规矩。
三、工艺流程打磨清理、冲洗顶棚→检查顶棚裂缝并标记存档,素水泥浆拌和→弹顶棚角灰线→顶棚局部找补→批刷基层水泥浆→顶棚灰线角细部处理→批刷面层水泥浆四、施工工艺1、基层处理:①铺好脚手板后,约距顶板高1.8m左右。
首先剔除打磨不平口角混凝土,并用钢丝刷满刷一遍,将表面尘土、污垢清扫干净,用10%火碱水将顶面的油污刷掉,随之用清水将碱液冲净、晾干。
年月日2.1、基层处理基体应清理表面杂物,残留灰浆、舌头灰、尘土等。
2.2、毛化处理粘钉要在喷浆之前操作,保证其与墙面的粘结,喷浆要均匀,素水泥浆采用建筑胶:水为 1:4 。
2.4、挂抗裂钢丝网填充墙和砼墙结合处钉不小于 200mm 宽热镀锌钢丝网,接缝两侧各延伸 100mm 用钢钉固定,加垫块使网片距墙面 5-10 mm ,钢丝网眼的规格: 12.7mmX12.7mmX0.7mm ,网要拉平拉直,真正起到加筋抗裂的作用。
楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层加强,钢丝网采用Ф4@150。
2.3、浇水湿润一般在抹灰前一天,用软管或胶皮管喷壶顺墙自上而下浇水湿润,每天宜浇两次。
3、吊垂直、套方、找规矩、抹灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时应分层衬平。
每层厚度不大于7-9mm 。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用 1:3水泥砂浆抹成 5cm 见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼冲筋;灰饼、冲筋要求严格控制房间内开间进深尺寸,保证房间方正,必须满足设计要求尺寸,误差不超过± 4mm 。
4、做护角(室内墙面、柱面和门洞口的阳角做法应符合设计要求,采用 1:2 水泥砂浆做护角,其高度为 2m,每侧宽度不应小于 50mm。
)见 05YJ7 第 14 页节点 1。
图示如下:然后将墙、柱的阳角处浇水湿润。
第一步在阳角正面立上八子靠尺,靠尺凸出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于 5cm)将多余的水泥砂浆铲除。

一、工程名称:(此处填写具体工程名称)二、施工单位:(此处填写具体施工单位名称)三、施工部位:(此处填写具体施工部位,如:外墙、内墙、顶棚等)四、施工时间:(此处填写具体施工时间)五、安全技术交底内容:1. 施工准备(1)施工人员:所有参与腻子涂料施工的人员必须经过专业培训,熟悉相关操作规程和安全注意事项。
(2)施工工具:高凳、人字梯、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、擦布、棉丝、半截大桶、水泥、粉刷石膏、砂子等。
(3)材料:耐水腻子、325#水泥、界面剂、细砂、乳胶漆等。
2. 作业条件(1)基层处理:墙面、顶棚等基层必须干燥、平整,阴阳角基本方正、顺直,并经过质检人员的检验合格。
(2)含水率:基层含水率不得大于10%。
(3)电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
(4)给水、暖卫设施的固定卡、架等预埋件均已经安装完毕,经检查达到要求。
(5)通风管道、PPR管、散热器等背后墙面与顶棚,耐水腻子要先批完,然后在安装官线、风管。
3. 施工工艺(1)基层处理:对基层进行清理,铲除松动、空鼓、开裂的部分,对裂缝、砂眼、碰坏处进行修复。
(2)找平:使用石膏或水泥找平阴阳角、凹凸不平的部位,确保墙面平整。
(3)腻子批刮:按照施工规范进行腻子批刮,第一遍腻子干透后进行第二遍批刮,注意腻子厚度不宜过厚。
(4)打磨:腻子批刮完成后,使用砂纸进行打磨,确保墙面平整、光滑。
(5)涂料施工:按照涂料施工规范进行涂刷,注意涂料均匀,避免漏涂、流挂。
4. 安全注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,必须使用安全带,并做好安全防护措施。
(3)施工过程中,注意防火、防爆,严禁使用明火。
(4)施工过程中,注意防尘、防毒,保持施工现场通风良好。
(5)施工过程中,注意个人卫生,避免交叉感染。
六、交底人:(此处填写交底人姓名及职务)七、验收人:(此处填写验收人姓名及职务)八、备注:(此处填写其他需要说明的事项)注:本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
1、作业条件及时间安排1、1 墙面应基本干燥,基层含水率不得大于8%。
1、2 墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙等交接拼缝处应提前用网格布处理好,确保刮腻子前墙面干燥。
1、3 抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
1、4 应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头与绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
1、5 大面积施工前应做好样板,经验收合格后方可进行大面积施工。
1、6 本工序起止日期2013年月日至 2013年月日,共计天2、材料及机具准备腻子、高凳、脚手板、腻子托板、橡皮刮板、、砂纸、腻子槽、檫布、半截大桶等。
2、1 腻子储存应注意防潮,置于阴凉干燥处,并且保证包封完好。
2、2 腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工。
2、3 在腻子调与时,各种材料的计量必须严格按照配比进行,并落实专人管理。
3、工艺流程基层处理→粉刷石膏找平→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→检查验收4、施工工艺4、1 基层处理4、1、1 墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。
4、1、2 砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。
4、1、3 对于天棚的平整度较差的部位,先用粉刷石膏进行基层修补,基本达到平整后再进行批刮腻子。
4、1、4 在基体上缺棱掉角的部位,不平整部位用粉刷石膏修补嵌填平整。
4、2 粉刷石膏找平:用粉刷石膏将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好。
干燥后用砂纸将凸出处磨平。
4)30厚胶粉聚苯颗粒保温砂浆;5)刷界面砂浆;6)基层墙体。
4、3、8 腻子施工工艺事项:1)第一遍满刮腻子:腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正。
内墙、顶棚白水泥腻子、涂料技术交底交底内容:一、工作准备1、白水泥:P·O 42.5建筑白水泥,出厂合格证及进场复试报告齐全。
2、801胶:含固量10%-12%,PH值7-8,相对密度1.05;有机硅:含固量30%,PH值13,相对密度1.23。
合格证齐全。
3、黄蜡布、黑胶布:根据需要准备。
4、其他材料:滑石粉、1号砂纸、0号砂纸。
5、机具:铲刀、腻子刮铲、钢刮板、电钻、搅拌棒、锤子、錾子、虑漆筛、钳子、小提桶、圆盘打磨、皮带打磨机、墨斗、口罩等二、设计做法部位适用范围做法备注内墙面住宅内墙(除厨卫间)批白水泥腻子地下室面层为白色防霉涂料平顶、天棚住宅除厨卫间外批白水泥腻子住宅厨卫间细沙胶水泥工负责地下室面层为白色防霉涂料其他三、作业条件1、内墙粉刷完成,各项隐蔽验收完成。
2、门窗按设计标高及位置安装完成,并检查是否牢固,洞口四周的缝隙堵抹符合要求,验收完成。
3、管线、线盒全部安装处理完成。
4、墙面脚手洞已按要求封堵完成,隐蔽手续齐全;室内脚手架搭设完成,立杆距墙布少于50cm,排木距墙不少于20cm,内墙脚手架步高根据楼标高决定,便于人员进行顶棚操作。
5、内墙大面积施工前,先进行样板间施工,各单位验收合格后,根据样板间要求进行大面积施工。
四、操作工艺1、工艺流程白水泥腻子施工:基层处理→弹线、分格、粘条、抄平→阴角黑水泥掺胶水补平→制作内墙白水泥腻子→批两遍白水泥→踢脚线施工→验收乳胶漆面层:基层处理→满刮腻子→磨砂纸、弹线、抄平、阴角→满刮第二道腻子→刮第三道腻子→磨砂纸→刷第一道乳胶涂料→复补腻子、磨砂纸→刷第二道乳胶涂料→刷第三道乳胶涂料1、工艺流程要点a、基层处理::将基层表面浮土、油污、铁钉清除干净,錾磨平,用水石膏将坑洼、缝隙补平。
b、弹线、分格、粘条、抄平:天棚阴角弹水平线,水平线标高为数值由项目部施工科提供;窗框、门框边张贴粘帖条,避免白水泥污染门、窗框。
c、阴角黑水泥掺胶水补平:天棚阴角水平线弹出后,用黑水泥掺胶水对高差部位进行补平。

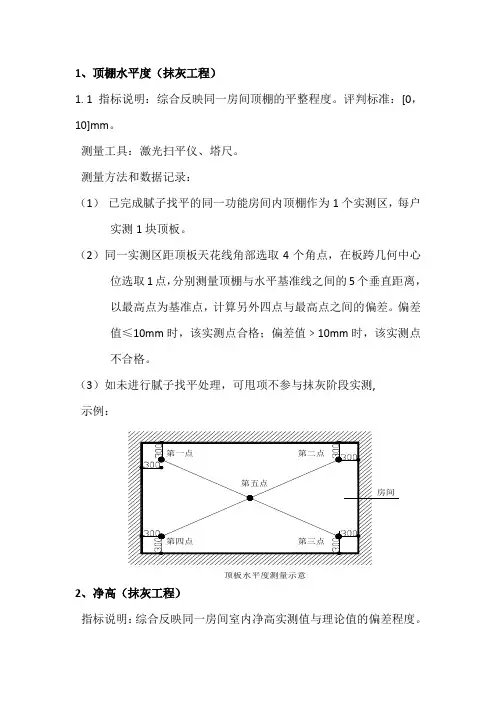

1、顶棚水平度(抹灰工程)
1. 1 指标说明:综合反映同一房间顶棚的平整程度。
评判标准:[0,10]mm。
测量工具:激光扫平仪、塔尺。
测量方法和数据记录:
(1)已完成腻子找平的同一功能房间内顶棚作为1个实测区,每户实测1块顶板。
(2)同一实测区距顶板天花线角部选取4个角点,在板跨几何中心位选取1点,分别测量顶棚与水平基准线之间的5个垂直距离,以最高点为基准点,计算另外四点与最高点之间的偏差。
偏差
值≤10mm时,该实测点合格;偏差值﹥10mm时,该实测点
不合格。
(3)如未进行腻子找平处理,可甩项不参与抹灰阶段实测,
示例:
顶板水平度测量示意
2、净高(抹灰工程)
指标说明:综合反映同一房间室内净高实测值与理论值的偏差程度。
评判标准:[-20,20]mm。
测量工具:5米钢卷尺、激光测距仪。
测量方法和数据记录:
(1)每户实测1个功能房间,累计5个计算点。
(2)实测前,所选套房必须完成地面找平层施工。
同时还需了解所选套房的各房间结构楼板的设计厚度和建筑构造做法厚度等。
(3)各房间地面的4个角部区域,距地脚边线30cm附近各选取1点(避开吊顶位),在地面几何中心位选取1点,测量出找平
层地面与天花顶板间的5个垂直距离,即当前施工阶段5个室
内净高实测值。
(4)用图纸设计层高值减去结构楼板和地面找平层施工设计厚度值,作为判断该房间当前施工阶段设计理论室内净高值。
5个
实测值与设计值对比产生的偏差值均作为判断该实测指标合
格率的5个计算点。
示例:
室内净高测量示意。

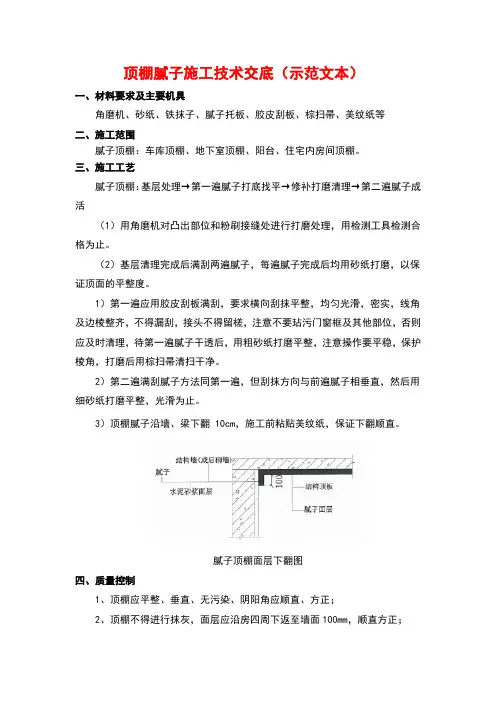

顶棚腻子施工技术交底(示范文本)
一、材料要求及主要机具
角磨机、砂纸、铁抹子、腻子托板、胶皮刮板、棕扫帚、美纹纸等
二、施工范围
腻子顶棚:车库顶棚、地下室顶棚、阳台、住宅内房间顶棚。
三、施工工艺
腻子顶棚:基层处理→第一遍腻子打底找平→修补打磨清理→第二遍腻子成活
(1)用角磨机对凸出部位和粉刷接缝处进行打磨处理,用检测工具检测合格为止。
(2)基层清理完成后满刮两遍腻子,每遍腻子完成后均用砂纸打磨,以保证顶面的平整度。
1)第一遍应用胶皮刮板满刮,要求横向刮抹平整,均匀光滑,密实,线角及边棱整齐,不得漏刮,接头不得留槎,注意不要玷污门窗框及其他部位,否则应及时清理,待第一遍腻子干透后,用粗砂纸打磨平整,注意操作要平稳,保护棱角,打磨后用棕扫帚清扫干净。
2)第二遍满刮腻子方法同第一遍,但刮抹方向与前遍腻子相垂直,然后用细砂纸打磨平整,光滑为止。
3)顶棚腻子沿墙、梁下翻10cm,施工前粘贴美纹纸,保证下翻顺直。
腻子顶棚面层下翻图
四、质量控制
1、顶棚应平整、垂直、无污染、阴阳角应顺直、方正;
2、顶棚不得进行抹灰,面层应沿房四周下返至墙面100mm,顺直方正;
3、腻子干燥前不得打扫室内地面,严防灰尘污染顶棚;
4、腻子应坚固,无脱层、空鼓,面层应无粉化、起皮和裂纹。
五、安全文明与环境保护
1、禁止酒后作业;
2、进入施工现场须佩戴安全帽。
工程名称大龙棚户改造区一标段交底部位腻子、乳胶漆施工施工单位贵州建工集团第四建筑工程有限公司日期2017年9月25日交底内容:本技术交底针对大龙棚户改造区一标段腻子、乳胶漆施工的专项安全技术交底。
(交底中加黑部分须特别注意)一、工程概况及施工做法1.本工程共计352户,室内墙面、顶棚有刮腻子及涂乳胶漆要求的共264户(各楼栋每户装饰要求见附件装饰要求名单),所有楼梯间墙面、顶棚均需要刮腻子及涂乳胶漆,简装的88户仅天棚刮腻子不涂乳胶漆。
每户施工前必须再次核对装修要求名单,未按装修要求施工的工程量将不予计量!2.卫生间墙面贴砖高度为1.8米,厨房墙面贴砖高度为1.5米,贴砖部份不施工!7层室内吊顶高度为2.8米,吊顶以上部份不用涂刷,顶板不施工。
3. 本工程对完成面平整度要求较高!顶棚第一遍腻子厚度3mm,第二遍腻子2mm,墙面二遍腻子均为2.5mm。
4.与外墙漆接触的阴角采取防污染措施,7层室内纸面石膏板吊顶拼缝处必须的确良布、牛皮纸或其它有纤维抗裂材料,避免拼缝处开裂。
二、施工准备:1.材料要求:本工程禁止使用821腻子,腻子、乳胶漆颜色必须严格参照4标段施工!2.主要工具:五线仪、移动式脚手架、高凳、浸湿用的喷壶或滚刷、木工锯片、胶皮刮板、0.2mm厚钢片刮板、2m靠尺、水平尺、腻子刀1-2寸、料桶、水桶、粉包、扫帚、开刀、刷子、排笔、擦布、线坠、方尺、电动搅拌机、砂纸、腻子托板、棉丝、美纹纸等。
3.作业条件:1.操作施工环境清理干净,门窗口、其他预埋件等已安装完毕。
2.基层为抹灰墙面施工完,达到表面平整,具有一定强度,阴阳角方正、顺直;3.先做样板间,经项目部、监理单位验收合格后,方可组织班组进行大面积施工。
腻子在施工过程中要求一次成活,不得多次修补。
4.基层要求:4.1顶板打磨平整,墙面平整度偏差≤3mm,含水率不得大于8%(用手贴墙面无湿润感)。
4.2基层的强度大于腻子的强度。
4.3基层墙面污垢、浮浆、灰尘、钢丝网清除干净,砼基体的鼓包、错位或漏浆、凹凸部位,已剔除、找平,阴阳角修补顺直。
墙面刮腻子顶面刷涂料技术交底一、施工准备1、材料准备:耐水腻子粉、白乳胶、乳胶漆。
2、作业条件:墙内管线及电气开关的洞口开设均已完成。
二、操作工艺1、工艺流程:基层处理--墙面刷胶水--填补缝隙、局部刮底层石膏腻子--贴布--满刮腻子--复找腻子--刷胶—贴壁纸。
2、基层处理:墙表面上的浮土、灰尘、疙瘩等要清理干净;3、墙面刷胶水:刮腻子之前在墙面上先刷一道胶水(重量比为水:乳胶=5:1),要注意刷均匀,不得有遗漏;4、填补缝隙、局部刮腻子:用小毛刷蘸稀释了的防锈漆点在钉帽上,再用嵌缝石膏将钉眼填塞满,同时将一些坑洼不平的地方分边找平,并将野腻子收净;5、墙面处理:接缝处用嵌缝石膏填塞满,上糊一层网格布,用乳液将布条粘在拼缝上,粘条时应把布条拉直、糊平,并刮石膏腻子一道。
6、满刮腻子:刮腻子时应横竖刮,并注意接槎和收头时腻子要刮净,每遍腻子干后应磨砂纸,将腻子磨平磨完后将浮尘清理干净,要求反复做到三遍。
7、顶面刷第一遍涂料:刷涂料时应先将门窗框等部位保护起来,并用排笔刷好,然后再进行大面积刷涂料。
8、复找腻子:第一遍涂料干后,对墙面上的麻点、坑洼、刮痕等用腻子重新复找刮平,干后用细纱纸轻磨,并把粉尘扫净,达到表面光滑平整。
9、顶面刷第二遍涂料:刷涂料时同样应先将门窗框等部位保护起来,并用排笔刷好,然后再进行大面积。
10、顶面刷交活涂料:待第二遍涂料干后,用细砂纸将粉尘、溅沫等轻轻磨去,并打扫干净,即可刷交活涂料了。
交活浆应比第二遍浆的胶量适当增大一点,防止涂层掉粉。
三、成品保护1、不能污染门框油漆,不能污染已做完的饰面层;2、已完成的墙面顶面应做好成品保护工作,防止其它工序对成品的污染及损坏;3、墙面检修时,应注意已安装好的电门、插销、灯具、电感气产品及设备管道的保护,严防刷涂料时造成污染;4、为减少污染,应事先将门口保护起来再进行涂刷,然后进行大面积工作;5、刷涂料前应对已完成的地面面层进行保护,严防涂料造成污染;6、油工的墙、地,应事先事先进行遮盖和保护后再涂刷;7、移动浆桶等施工工具严禁在地面上拖动,防止损坏地面面层。
顶棚涂料技术交底一、工程概况本次工程涉及的顶棚涂料施工范围包括_____(具体建筑区域),施工面积约为_____平方米。
顶棚的类型主要有_____(如平顶、斜顶等),其基层材质为_____(如混凝土、石膏板等)。
二、施工准备1、材料准备(1)选用符合设计要求和质量标准的涂料,其品牌为_____,型号为_____。
涂料应具有良好的遮盖力、附着力、耐水性和耐久性。
(2)准备好腻子粉,用于基层的找平处理,其品牌为_____,型号为_____。
(3)辅助材料包括砂纸、刷子、滚筒、美纹纸等,应确保质量良好,规格合适。
2、工具准备(1)电动搅拌器,用于搅拌涂料和腻子粉,确保材料均匀混合。
(2)刮刀、抹子,用于基层的找平处理。
(3)刷子、滚筒,用于涂刷涂料。
(4)靠尺、水平仪,用于检查基层的平整度和垂直度。
3、作业条件(1)顶棚基层应已完成施工,并经过验收合格,表面平整、坚实、无裂缝、无空鼓等缺陷。
(2)基层表面的灰尘、油污、杂物等应清理干净。
(3)室内环境温度应在 5℃至 35℃之间,相对湿度不大于 85%,避免在雨天、雾天或大风天气施工。
三、施工工艺流程1、基层处理(1)用刮刀、铲刀等工具将基层表面的凸起物、杂物等铲除干净。
(2)对于基层表面的裂缝,应先用嵌缝腻子进行填补,然后用砂纸打磨平整。
(3)用靠尺和水平仪检查基层的平整度和垂直度,偏差较大的部位应用腻子进行找平处理。
2、刮腻子(1)按照腻子粉的使用说明,将腻子粉与水搅拌均匀,调配成合适的腻子膏。
(2)用刮刀将腻子膏均匀地刮涂在基层表面,一般刮涂 2-3 遍,每遍腻子的厚度不宜超过 2mm。
(3)每刮完一遍腻子,应待其干燥后用砂纸进行打磨,直至基层表面平整光滑。
3、打磨(1)腻子层干燥后,用砂纸对其进行打磨,打磨时应采用砂纸架,确保打磨的平整度。
(2)打磨应从四周向中心进行,注意不要漏磨或将腻子层磨穿。
(3)打磨后,用扫帚将表面的粉尘清扫干净。
4、刷底漆(1)将底漆搅拌均匀,用刷子或滚筒均匀地涂刷在基层表面,不得有漏刷现象。
