2021年工程造价案例分析(交通)题库(含答案)简答题(总共145题)1.施工单位承建了某座钻孔灌注桩箱型梁桥工程施工,大桥钻孔灌注桩共20根,桩长均相同。
现场一台钻机连续24小时不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h。
该施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。
施工过程中发生如下事件:事件一:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12天,导致人工每天窝工8工日,机械窝工费1000元/天,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m。
(原工期计划中,钻孔灌注桩施工为非关键工序,总时差8天)事件二:在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费200 0元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
<1>、针对事件一,计算工期延长的天数。
除税金外可索赔窝工费和用工费各多少元。
(计算结果保留一位小数)<2>、列式计算1#主墩钻孔桩停工3天可索赔的钻机停工费用。
答案:1.每根桩增加15m,而钻孔速度为2m/h,所以每根桩延长的钻孔时间为15/2=7.5h,共有20根桩,所以钻孔时间共增加了20×7.5=150h。
清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h,所以每根桩增加的时长为15÷3=5h,那么共增加时长为150+5=155h,即6.5天,故工期延长的天数为:12+6.5=18.5(天),实际可索赔天数=18.5-8=10.5(天)。

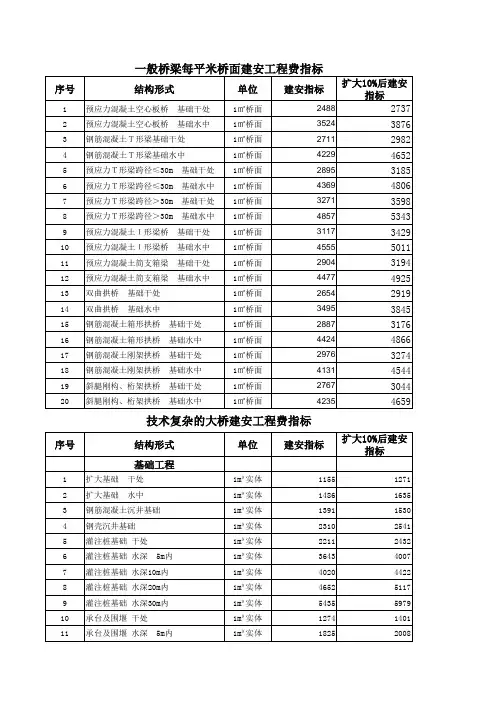

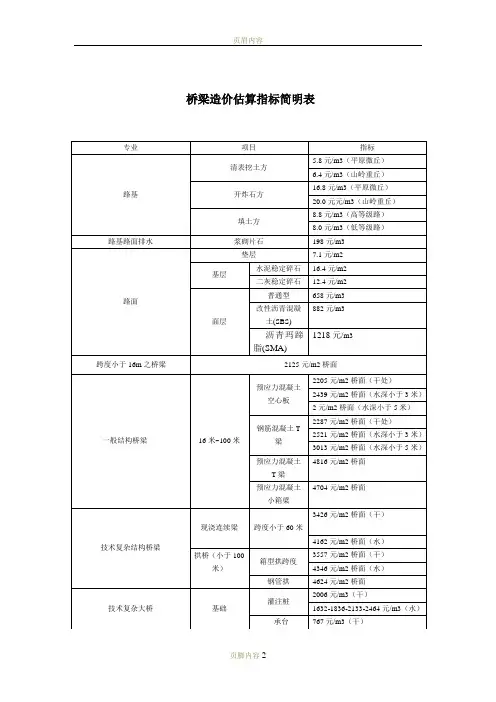

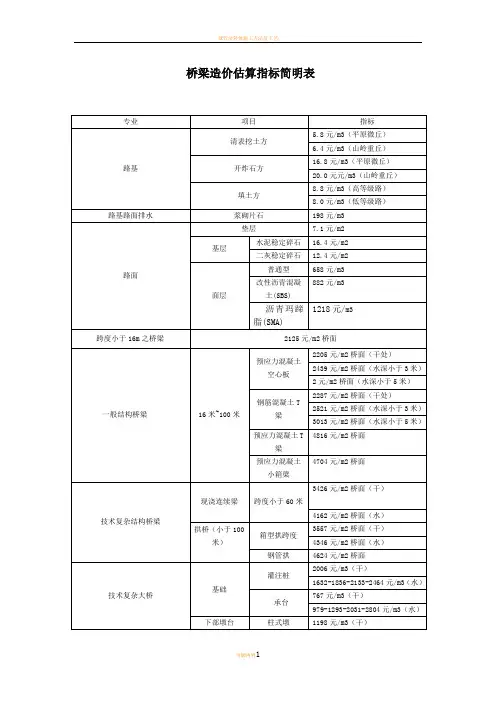

桥梁造价估算指标简明表
桥梁造价估算指标是指在进行桥梁项目的成本估算时,需要考虑的一些主要指标。
这些指标包括桥梁的设计参数、施工工艺、材料成本、人工费用、设备租赁费用等。
在进行桥梁造价估算时,这些指标可以帮助工程师预估出桥梁的建设成本,为项目的预算制定提供依据。
1.桥梁设计参数:包括桥梁的跨度、桥面宽度、桥墩高度、桥梁形式等参数。
这些参数直接影响桥梁的设计方案和施工工艺,从而影响到桥梁的造价。
2.施工工艺:包括施工的方法、工期和施工队伍组织等。
不同的施工工艺会对桥梁的建设成本产生很大的影响,因此在进行造价估算时需要充分考虑。
3.材料成本:包括桥梁所使用的各种材料的价格。
不同类型的桥梁所使用的材料不同,因此在进行造价估算时需要考虑材料成本的差异。
4.人工费用:包括工人的工资、福利和保险等费用。
人工费用是桥梁造价中的一个重要组成部分,因此在进行造价估算时需要对人工费用进行合理的估计。
5.设备租赁费用:包括施工所需要的各种设备的租赁费用。
一些大型的施工设备无法直接购买,需要进行租赁,因此在进行造价估算时需要考虑这些设备的租赁费用。
以上是桥梁造价估算指标的一些简要介绍。
在实际工程中,桥梁的造价估算是一个复杂的过程,需要综合考虑以上指标以及其他一些因素,如地理条件、环保要求等。
通过合理的估算和控制,可以有效地控制桥梁项目的成本,确保项目的顺利进行。
建筑工程造价指标汇总目录一、各种建筑造价分析表 (2)1、全现浇结构住宅楼: (2)2、全现浇结构板式小高层住宅楼: (2)3、全现浇结构板式住宅楼: (3)4、全现浇结构塔楼: (3)5、框剪结构住宅楼: (3)6、框剪结构商住楼: (3)7、混合结构住宅楼: (4)二、房地产建筑本钱〔按建筑平方米算〕 (4)1、桩基工程〔如有〕: (4)2、钢筋: (4)3、砼: (4)4、砌体工程: (4)5、抹灰工程: (4)6、外墙工程〔包括保温〕: (4)7、室内水电安装工程〔含消防〕: (4)8、屋面工程: (4)9、门窗工程〔不含进户门〕: (4)10、土方、进户门、烟道及公共部位装饰工程: (4)11、地下室〔如有〕: (4)12、电梯工程〔如有〕: (5)13、人工费: (5)14、室外配套工程: (5)15、模板、支撑、脚手架工程〔本钱〕: (5)16、塔吊、人货电梯、升降机等各型施工机械〔约为总造价的5~8%〕: (5)17、临时设施: (5)18、检测、试验、手续、交通、交际等费用: (5)19、承包商管理费、资料、劳保、利润等各种费用〔约为10%〕: (5)20、上交国家各种税费: (5)21、设计费〔含前期设计概念期间费用〕: (5)22、监理费: (5)23、广告、筹划、销售代理费: (5)24、土地费: (5)25、土地税费与前期费: (5)三、工程造价单方指标参考 (6)1、普通住宅建筑混凝土用量和用钢量: (6)2、普通多层住宅楼施工预算经济指标: (6)3、施工成效: (6)4、根底数据: (6)四、工程本钱测算方法 (6)1、计算工程量: (6)2、组综合单价: (7)3、测算综合单价: (7)4、混凝土: (7)5、钢筋: (7)6、外架: (7)7、模板〔措施费〕: (8)8、地砖: (8)9、外墙干挂: (8)10、粉刷: (8)11、门窗工程: (8)五、工程预付款及其计算 (8)1.预付备料款的限额: (8)2.备料款的扣回: (8)六、工程进度款的支付(中间结算) (9)1.工程量确实认: (9)2.合同收入的组成: (9)3.工程进度款支付: (9)七、工程价款价差调整的主要方法 (10)1.工程造价指数调整法: (10)2.实际价风格整法: (10)3.调价文件计算法: (10)4.调值公式法: (10)一、各种建筑造价分析表1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水〔含中水〕、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、、防雷接地等十四个专业。

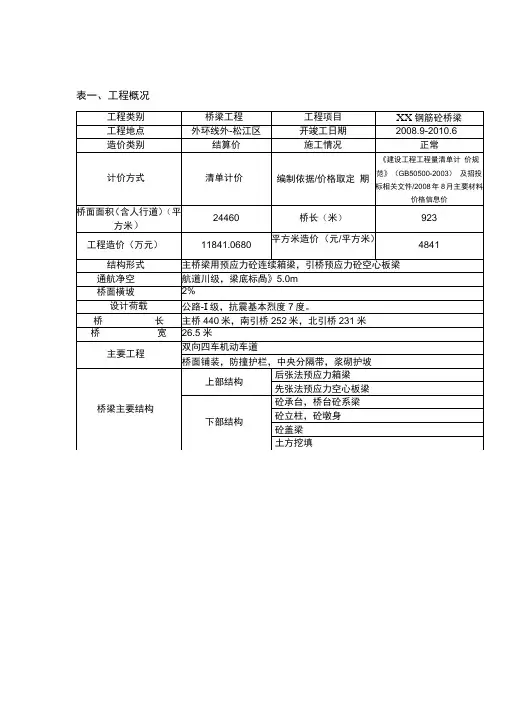

表一、工程概况
表—、工程造价指标汇总
表三、分部分项工程造价指标
表四、措施项目造价指标
注:其他措施费是指夜间施工、二次搬运、冬雨季施工、临时保护措施、干扰费等
表五、其他项目造价指标(略)
表六、主要消耗量指标
注:百平方米指标是指每100平方桥面面积含有的消耗量指标
表七、主要工程量指标
注:1、平方米工程量是指每平方米桥梁面积中含有的工程量指标,仅包括制作损耗;
2、工程量按《建设工程工程量清单计价规范》计算规则计算;
3 、综合单价可视工程实际情况选填。
公路桥梁工程概预算的编制计价要点随着经济的不断发展以及城市化进程的不断加快,公路事业的发展也越来越快。
而公路桥梁建设的跨径越来越大,桥墩越来越高、结构越来越复杂。
同时,工程造价也在不断提高。
在工程进行概预算工作的过程中,通常都是从工程的下部结构到上部结构逐步计算,以免在提取工程量时出现余漏或重复现象出现。
只有这样,才能保证工程造价的准确性,有利于工程成本的控制,提高企业的经济效益。
1、基础工程公路桥梁的基础工程包括明挖基础与桩基础,在桩基础中最常用的就是钻孔灌注桩与挖孔灌注桩。
1.1明挖基础如果明挖基坑没有坑壁支护,而且没有明确的设计说明时,基坑底的平面尺寸计算通常是按照在基础平面尺寸四边增加50厘米来实现,另外,而没有积水的垂直坑壁,可以选择不加。
基坑边坡的计算可以通过施工规范与定额规定来实现。
在定额说明中,水泵台班消耗量的的计算方法并不适用于地表水的计算,只是适用于地下水而已。
在围堰内挖基比较适合使用“地面水”,其水位高度就是施工水位到顶部的距离。
在岸滩处挖基则比较适合使用“地下水”,其水温高度就是施工水温到坑底的距离。
1.2桩基础的钻孔灌注桩1.2.1地面上的钻孔灌注桩在定额中所表示的钻孔长度就是灌注桩进土的深度,也就是从地面到灌注桩底的距离。
当承台地面与地面的高程一致时,钻孔的长度与设计的桩长也是一致。
当项目中的承台埋置比较深时,要求设计桩长要小于钻孔的长度。
反之,当项目中的承台为高桩时,要求设计桩长要大于钻孔的长度。
在进行孔的灌注过程中,可每两米安装一根桩进行钢护筒控制,在对围堰内挖基时,钢护筒要比围堰顶面高出0.5米以上,并要求地面药呢从原地面线穿过,同时,必须保证有2米以上深度的黏性土入土以及3米的砂性土入土。
因为在钻孔灌注桩的工程造价中,钻孔的费用所占比例最对多,且各个地层的钻孔费用也不一样。
因此,要保证钻孔灌注桩工程的合理造价,就必须通过钻孔地质层进行合理划分来实现。
但目前钻孔地质层的划分在部分定额中的概念还不够清晰,因此,工程造价人员要对定额资料预计勘探资料进行全面的分析,以实现钻孔地质层的合理划分,从而使工程造价更加合理。

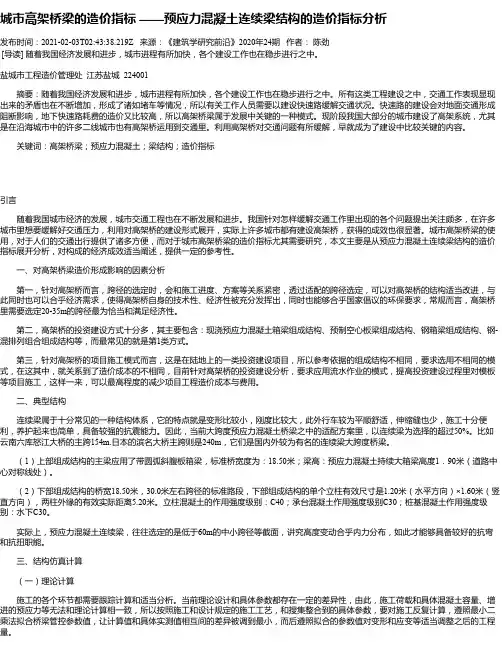

城市高架桥梁的造价指标 ——预应力混凝土连续梁结构的造价指标分析发布时间:2021-02-03T02:43:38.219Z 来源:《建筑学研究前沿》2020年24期作者:陈劲[导读] 随着我国经济发展和进步,城市进程有所加快,各个建设工作也在稳步进行之中。
盐城市工程造价管理处江苏盐城 224001摘要:随着我国经济发展和进步,城市进程有所加快,各个建设工作也在稳步进行之中。
所有这类工程建设之中,交通工作表现显现出来的矛盾也在不断增加,形成了诸如堵车等情况,所以有关工作人员需要以建设快速路缓解交通状况。
快速路的建设会对地面交通形成阻断影响,地下快速路耗费的造价又比较高,所以高架桥梁属于发展中关键的一种模式。
现阶段我国大部分的城市建设了高架系统,尤其是在沿海城市中的许多二线城市也有高架桥运用到交通里。
利用高架桥对交通问题有所缓解,早就成为了建设中比较关键的内容。
关键词:高架桥梁;预应力混凝土;梁结构;造价指标引言随着我国城市经济的发展,城市交通工程也在不断发展和进步。
我国针对怎样缓解交通工作里出现的各个问题提出关注颇多,在许多城市里想要缓解好交通压力,利用对高架桥的建设形式展开,实际上许多城市都有建设高架桥,获得的成效也很显著。
城市高架桥梁的使用,对于人们的交通出行提供了诸多方便,而对于城市高架桥梁的造价指标尤其需要研究,本文主要是从预应力混凝土连续梁结构的造价指标展开分析,对构成的经济成效适当阐述,提供一定的参考性。
一、对高架桥梁造价形成影响的因素分析第一,针对高架桥而言,跨径的选定时,会和施工进度、方案等关系紧密,透过适配的跨径选定,可以对高架桥的结构适当改进,与此同时也可以合乎经济需求,使得高架桥自身的技术性、经济性被充分发挥出,同时也能够合乎国家倡议的环保要求,常规而言,高架桥里需要选定20-35m的跨径最为恰当和满足经济性。
第二,高架桥的投资建设方式十分多,其主要包含:现浇预应力混凝土箱梁组成结构、预制空心板梁组成结构、钢箱梁组成结构、钢-混排列组合组成结构等,而最常见的就是第1类方式。
