一、一级安全技术交底一、交底目的为确保施工过程中人员安全和工程顺利进行,特制定本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________(4)施工周期:____________________2. 施工安全管理制度(1)施工安全责任制度(2)施工安全教育培训制度(3)施工现场安全检查制度(4)施工安全事故处理制度3. 施工现场安全防护措施(1)施工现场平面布置(2)施工机械、设备安全防护(3)施工用电安全(4)施工防火、防爆(5)施工高处作业安全防护(6)施工临时设施安全防护4. 施工现场应急救援预案(1)施工现场应急救援组织机构(2)施工现场应急救援物资(3)施工现场应急救援演练三、交底要求1. 施工单位必须严格按照本交底内容执行,确保施工安全。
2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员安全意识。
3. 施工单位应加强施工现场安全管理,确保施工现场安全有序。
二、二级安全技术交底一、交底目的为确保分部分项工程施工安全,特制定本安全技术交底。
二、交底内容1. 分部分项工程概况(1)工程名称:____________________(2)工程部位:____________________(3)工程规模:____________________(4)施工周期:____________________2. 分部分项工程施工安全措施(1)施工安全责任制度(2)施工安全教育培训(3)施工现场安全防护措施(4)施工安全事故处理3. 分部分项工程施工安全注意事项(1)施工过程中易发生的安全事故(2)施工过程中应采取的安全措施(3)施工过程中应注意的安全事项三、交底要求1. 施工单位应按照本交底内容执行,确保分部分项工程施工安全。
2. 施工单位应加强对分部分项工程施工过程中的安全监督和管理。
三级技术交底
1.一级技术交底:项目经理组织,总工主持
交底人:总工对项目全体人员
交底内容:工程概况、主要施工方案、技术措施等总体技术交底;
2.二级技术交底:总工组织,工程管理部部长主持
交底人:工程管理部部长对全体技术人员
交底内容:单位工程施工方案、技术措施、施工注意事项等技术交底;
3.三级技术交底:工程管理部部长组织,各工点技术负责人主持
交底人:各工点技术负责人对班组长及作业人员
交底内容:分部、分项工程施工方案、技术措施、施工注意事项等技术交底;。
一、一级安全技术交底一、交底目的为确保施工现场安全,降低事故发生风险,根据国家有关安全生产法律法规和施工现场实际情况,对以下安全技术进行交底。
二、交底内容1. 施工现场安全管理制度(1)明确施工现场安全管理责任,落实安全生产责任制;(2)建立健全施工现场安全管理制度,确保制度落实到位;(3)加强施工现场安全教育培训,提高全员安全意识。
2. 施工现场安全防护设施(1)合理设置施工现场安全防护设施,如防护栏、警示标志、安全通道等;(2)定期检查、维护安全防护设施,确保其完好有效;(3)加强对安全防护设施的巡查,发现问题及时整改。
3. 施工现场重大危险源(1)识别施工现场重大危险源,如高处作业、深基坑、有限空间等;(2)制定针对性的安全措施,确保重大危险源得到有效控制;(3)加强对重大危险源的监控,及时发现并消除安全隐患。
4. 施工现场应急预案(1)制定施工现场应急预案,明确事故处理流程;(2)定期组织应急演练,提高应急处置能力;(3)加强对应急预案的宣传和培训,确保全员熟悉应急措施。
三、交底要求1. 各部门、班组要认真学习安全技术交底内容,确保全体人员掌握;2. 施工现场管理人员要加强对安全技术的监督检查,确保安全技术措施落实到位;二、二级安全技术交底一、交底目的为确保施工现场安全,降低事故发生风险,对具体施工项目进行安全技术交底。
二、交底内容1. 施工项目概况(1)明确施工项目名称、地点、规模、工期等;(2)分析施工项目特点,明确施工过程中的安全风险。
2. 施工项目安全技术措施(1)针对施工项目特点,制定具体的安全技术措施;(2)明确安全技术措施的实施责任人和完成时限。
3. 施工项目安全防护设施(1)针对施工项目特点,设置必要的安全防护设施;(2)明确安全防护设施的维护、检查、更换责任。
4. 施工项目重大危险源(1)识别施工项目中的重大危险源;(2)制定针对性的安全措施,确保重大危险源得到有效控制。
***建设有限公司***旅游度假养生养老一期建设项目工程一级技术交底年月日一级技术交底一、工程概况***旅游度假养生养老一期建设项目工程,位于许昌市鄢陵县陈化店镇花溪大道东侧。
该工程总建筑面积为38111.95㎡,建筑耐火等级地上二级。
商业2栋:1#楼,地上2层,建筑面积4337.26㎡;2#楼,地上3层,建筑面积为2042.42㎡。
酒店式公寓1栋,3#楼,地上4层,建筑面积为3821.11㎡。
高级公寓80栋,共计10个户型,其中L091(2B)户型18栋,为13#、15#、16#、17#、18#、19#、20#、23#、86#、89#、90#、93#、95#、98#、99#、100#,地上二层,单栋建筑面积584.01㎡;L091(2B)-3户型8栋,为21#、22#、87#、88#、91#、92#、96#、97#,地上二层,单栋建筑面积438.01㎡;N1-2户型20栋,为30#、31#、32#、33#、51#、52#、53#、55#、62#、63#、66#、67#、68#、69#、70#、71#、77#、78#、79#、80#,地上一层,单栋建筑面积214.12㎡;N1-3户型3栋,为35#、56#、65#,地上一层,单栋建筑面积321.18㎡;N1-4户型1栋,为12#,地上一层,单栋建筑面积428.46㎡,N1-5户型3栋,为6#、8#、10#,地上一层,单栋建筑面积535.52㎡;S2-1户型2栋,为76#、85#,地上一层,单栋建筑面积114.33㎡;S2-2户型21栋,为25#、26#、27#、28#、29#、36#、37#、38#、39#、50#、57#、58#、59#、60#、61#、72#、73#、75#、81#、82#、83#,地上一层,单栋建筑面积228.18㎡;S2-3户型2栋,为5#、11#,地上一层,单栋建筑面积341.21㎡;S2-4户型2栋,为7#、9#,地上一层,单栋建筑面积455.54㎡。
高速公路一、二级施工技术交底内容一、前言高速公路是国家重点建设的重要交通基础设施,其建设施工技术要求高,安全性和效率性是施工过程中必须重视的问题。
为了保障施工质量和安全,提高高速公路的使用寿命和舒适性,必须对高速公路施工的一、二级技术进行严格交底,确保施工过程中的安全和顺利进行。
二、一级施工技术交底1.施工前准备(1)施工前整理工作区域,清理施工现场,确保施工区域的安全和整洁;(2)检查施工设备和工具,确保施工所需设备和工具的完好无损,安排专人进行设备的使用和维护;(3)物资准备,保证施工所需物资的充足和及时供应。
2.施工过程(1)严格按照设计图纸要求进行施工,做好测量和放线工作,确保施工的准确性和质量;(2)施工期间,要加强对施工人员的安全教育和监督,保证施工现场的安全;(3)对一些关键性施工工序,要有专人进行质量监督和验收,确保施工质量。
3.施工收尾(1)施工完成后,对施工现场进行清理和整理,确保施工现场的安全和整洁;(2)做好施工记录和施工过程中的关键问题记录,以备后续施工过程中的参考;(3)对施工质量进行全面检查和评估,确保施工的质量和安全。
三、二级施工技术交底1.土石方开挖(1)开挖前的准备工作,包括清理现场,确定开挖深度和范围,准备好开挖所需的设备和工具;(2)开挖过程中,要进行现场监测和测量,确保开挖的准确性和安全性;(3)开挖完成后,做好现场的整理和清理工作,确保施工现场的安全和整洁。
2.路基处理(1)路基处理前的准备工作,包括测量和放线工作,准备所需的处理材料和设备;(2)路基处理的施工过程中,要根据设计要求进行处理工作,确保处理的平整度和密实度;(3)路基处理完成后,做好现场的整理和清理工作,确保施工现场的安全和整洁。
3.路面铺设(1)路面铺设前的准备工作,包括清理和整理路基,准备路面铺设所需的材料和设备;(2)路面铺设的施工过程中,要进行现场监测和质量检查,确保路面的平整度和厚度;(3)路面铺设完成后,做好现场的整理和清理工作,确保施工现场的安全和整洁。
建筑工程一二三级技术交底大全一级技术交底1. 建筑工程概述- 介绍建筑工程的基本概念和主要内容。
2. 施工组织设计- 讨论建筑施工前的组织设计工作,包括施工人员的配置和工作任务的分配。
3. 工程施工方案- 详细描述建筑工程施工方案,包括施工工艺、流程和安全措施。
4. 基坑支护设计- 解释基坑支护设计的原理和方法,确保施工期间的安全性。
5. 施工材料选用和及工艺要求- 讨论建筑工程所需材料的选择,并说明相关工艺要求。
二级技术交底1. 建筑主体施工- 介绍建筑主体施工的步骤和技术要点,包括土方开挖、混凝土浇筑等。
2. 安装工程施工- 讨论建筑安装工程的施工流程和技术规范,包括电气安装、暖通工程等。
3. 装饰工程施工- 解释建筑装饰工程的施工要求和常见问题,包括瓦工、油漆等。
4. 工程质量验收- 说明建筑工程质量验收的程序和标准,确保工程质量符合相关规范。
5. 安全文明施工- 强调在建筑工程施工过程中要遵守安全文明施工的要求和规定。
三级技术交底1. 绿色建筑技术- 探讨绿色建筑技术的原理和应用,促进可持续发展。
2. 节能技术- 介绍建筑节能技术的方法和措施,减少能源消耗。
3. 管道施工技术- 讨论建筑管道施工的要点和注意事项,确保管道系统的安全性和可靠性。
4. 建筑信息化技术- 说明建筑信息化技术的应用和效益,并介绍相关软件和设备。
5. 工程项目管理- 强调建筑工程项目管理的重要性,包括项目计划、进度控制等。
以上是建筑工程一二三级技术交底的大全,详细介绍了各级技术交底的内容和要点。
这些技术交底将有助于建筑工程的顺利进行,确保施工安全和工程质量的达标。
一二三级安全技术交底安全技术交底是企业、项目或工程施工中的一个重要环节,通过安全技术交底,可以有效促进员工对安全技术要求的理解和掌握,提高员工的安全意识和自我保护能力,降低工作中的安全风险,确保施工过程中的安全生产。
本文将围绕一二三级安全技术交底展开论述,阐明其意义和内容,帮助读者更好地了解和掌握该项技术规范。
一、一级安全技术交底一级安全技术交底是指对施工作业中的基本安全要求和措施进行交底,确保施工人员对基本安全原则和操作规程的理解和掌握。
一级安全技术交底包括但不限于以下内容:1. 安全教育培训:对施工人员进行安全教育培训,包括安全意识教育、安全行为规范和应急处置知识培训等。
2. 劳动防护:交底施工人员在作业时必须佩戴的劳动防护用品,如安全帽、安全鞋、防护手套等。
3. 安全操作规程:明确施工人员在施工作业中应遵守的安全操作规程,包括机械设备操作、高空作业、电气作业等。
4. 风险防范:就工地可能存在的安全风险进行交底,包括坠落、触电、火灾等,并告知相应的防范措施。
通过一级安全技术交底,能够使施工人员在工作中充分了解基本的安全要求和措施,增强安全风险防范意识,减少施工中的安全事故发生。
二、二级安全技术交底二级安全技术交底是在一级安全技术交底的基础上,对特定工种或施工作业中的更加复杂、高风险的安全要求和操作程序进行深入交底。
二级安全技术交底包括但不限于以下内容:1. 特殊设备操作:针对特定设备操作进行细致的操作规程交底,如起重机、吊篮、高空作业平台等。
2. 施工作业风险评估:对具体施工作业可能存在的风险进行评估和交底,制定相应的安全措施和应急预案。
3. 紧急救援能力:交底施工人员在紧急情况下的自救和互救能力,包括脱险逃生、急救知识等。
4. 安全监管责任:对相关监理、施工单位及管理人员的安全监管责任进行交底,确保全面落实安全管理责任。
通过二级安全技术交底,施工人员将更加深入地了解和掌握特定工种或施工作业的安全要求,增强应对复杂情况下的安全意识和应急能力。

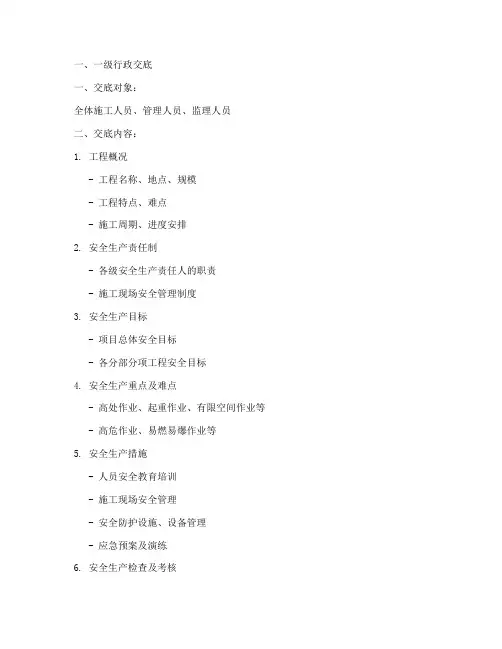

一、一级行政交底一、交底对象:全体施工人员、管理人员、监理人员二、交底内容:1. 工程概况- 工程名称、地点、规模- 工程特点、难点- 施工周期、进度安排2. 安全生产责任制- 各级安全生产责任人的职责- 施工现场安全管理制度3. 安全生产目标- 项目总体安全目标- 各分部分项工程安全目标4. 安全生产重点及难点- 高处作业、起重作业、有限空间作业等 - 高危作业、易燃易爆作业等5. 安全生产措施- 人员安全教育培训- 施工现场安全管理- 安全防护设施、设备管理- 应急预案及演练6. 安全生产检查及考核- 定期安全生产检查- 安全生产考核及奖惩7. 安全生产宣传教育- 安全生产知识普及- 安全生产法律法规宣传三、交底要求:1. 各级安全生产责任人要高度重视安全生产,认真履行职责。
2. 施工现场要严格执行安全管理制度,确保施工安全。
3. 加强安全生产教育培训,提高全员安全意识。
4. 定期开展安全生产检查,及时消除安全隐患。
5. 加强安全生产宣传教育,营造良好的安全生产氛围。
二、二级技术交底一、交底对象:各专业工种负责人、施工人员二、交底内容:1. 工程概况- 工程名称、地点、规模- 工程特点、难点- 施工周期、进度安排2. 技术要求- 施工工艺、技术标准- 材料要求、设备要求- 质量要求、验收标准3. 安全生产注意事项- 各分部分项工程安全风险及防范措施- 特殊作业安全操作规程- 应急预案及演练4. 施工方案及措施- 施工组织设计- 施工进度计划- 施工质量控制措施5. 质量控制要点- 施工过程中的质量检查- 成品保护措施- 质量验收标准6. 施工协调与配合- 各专业工种间的协调配合- 交叉作业的安全防护措施三、交底要求:1. 各专业工种负责人要熟悉工程概况、技术要求、安全生产注意事项等。
2. 施工人员要严格按照施工方案、技术标准和安全操作规程进行施工。
3. 加强施工过程中的质量控制,确保工程质量符合要求。

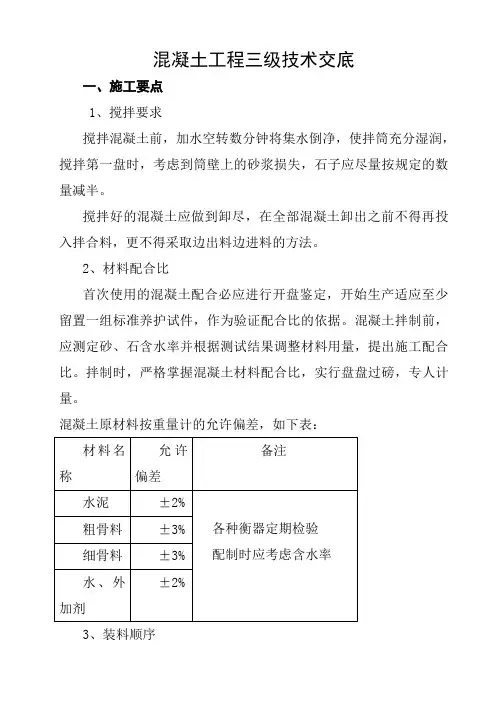

混凝土工程三级技术交底一、施工要点1、搅拌要求搅拌混凝土前,加水空转数分钟将集水倒净,使拌筒充分湿润,搅拌第一盘时,考虑到筒壁上的砂浆损失,石子应尽量按规定的数量减半。
搅拌好的混凝土应做到卸尽,在全部混凝土卸出之前不得再投入拌合料,更不得采取边出料边进料的方法。
2、材料配合比首次使用的混凝土配合必应进行开盘鉴定,开始生产适应至少留置一组标准养护试件,作为验证配合比的依据。
混凝土拌制前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比。
拌制时,严格掌握混凝土材料配合比,实行盘盘过磅,专人计量。
混凝土原材料按重量计的允许偏差,如下表:3、装料顺序石子水泥砂子,每盘装实数量不得超过拌筒标准的10%。
4、搅拌时间从原材料全部投入算起,至混凝土拌合后卸出时止,所经历时间叫搅拌时间,通常不应小于2分钟。
二、混凝土运输混凝土在运输过程中,做到不分层、不离析、不漏浆,砼运至灌筑地点时,应具有规定的坍落度。
如运至灌筑的地点时,发现有离析或初凝现象,必须在灌筑前进行二次搅拌均匀后,方可入模,对已初凝的混凝土应作为废品不得用于工程中。
运输混凝土应使用不漏浆、不吸水的容器,使用前必须用水湿润,运送过程中还应经常清理容器内粘附着的硬化砼残渣,容器装料要适当,以免过满溢出,用小推车运料时,要低于上平面50-100㎜。
三、运输时间混凝土应以最短的时间从搅拌地点运致浇筑地点,且不得超过5分钟。
四、混凝土振捣振动器的操作要做到,快插慢拨,快插是为了防止先将表面砼振实,而与下面混凝土发生分层,离析现象。
慢拨是为了使砼能填满振动棒抽出时所造成的空洞,在振动过程中,宜将振动捧上下略为抽动,以使上下振捣均匀。
混凝土分层浇筑时,每层混凝土厚度不应超过棒长的1.25倍,在振捣上一层时,应插入下层5㎝左右,以消除两层间的接缝,同时在振捣上层混凝土时,要在下层混凝土初凝前进行。
振动器插点要均匀排列,可采用“行列式”或“交错式”的次序移动,不应混用,以免造成漏振,每次移动位置的距离不应大于振动棒作用的1.5R倍,一般振动棒的作用半径为30-40㎝。

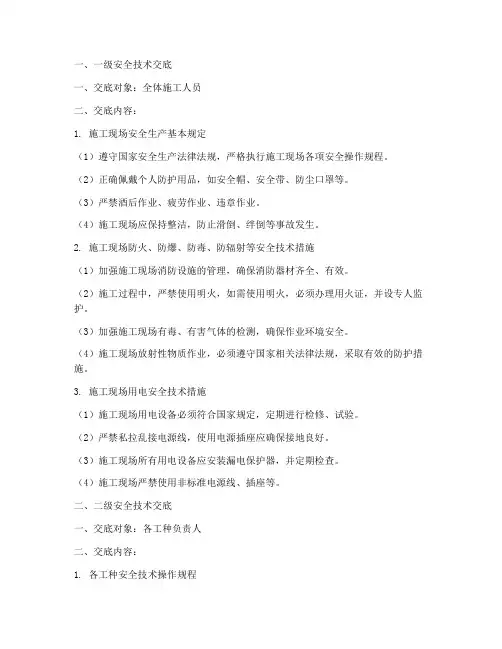

一、一级安全技术交底一、交底对象:全体施工人员二、交底内容:1. 施工现场安全生产基本规定(1)遵守国家安全生产法律法规,严格执行施工现场各项安全操作规程。
(2)正确佩戴个人防护用品,如安全帽、安全带、防尘口罩等。
(3)严禁酒后作业、疲劳作业、违章作业。
(4)施工现场应保持整洁,防止滑倒、绊倒等事故发生。
2. 施工现场防火、防爆、防毒、防辐射等安全技术措施(1)加强施工现场消防设施的管理,确保消防器材齐全、有效。
(2)施工过程中,严禁使用明火,如需使用明火,必须办理用火证,并设专人监护。
(3)加强施工现场有毒、有害气体的检测,确保作业环境安全。
(4)施工现场放射性物质作业,必须遵守国家相关法律法规,采取有效的防护措施。
3. 施工现场用电安全技术措施(1)施工现场用电设备必须符合国家规定,定期进行检修、试验。
(2)严禁私拉乱接电源线,使用电源插座应确保接地良好。
(3)施工现场所有用电设备应安装漏电保护器,并定期检查。
(4)施工现场严禁使用非标准电源线、插座等。
二、二级安全技术交底一、交底对象:各工种负责人二、交底内容:1. 各工种安全技术操作规程(1)电工、焊工、起重工等特种作业人员必须持证上岗,遵守操作规程。
(2)高空作业人员必须佩戴安全带,并定期检查安全带的有效性。
(3)机械操作人员必须熟悉机械性能,遵守操作规程,确保机械运行安全。
2. 各工种安全防护措施(1)电工、焊工等特种作业人员应穿戴防护服、防护手套、防护眼镜等防护用品。
(2)高空作业人员应使用安全绳、安全网等防护设施。
(3)机械操作人员应穿戴防护鞋、防护手套等防护用品。
三、三级安全技术交底一、交底对象:各工种作业人员二、交底内容:1. 各工种作业安全注意事项(1)电工、焊工等特种作业人员应严格遵守操作规程,确保作业安全。
(2)高空作业人员应时刻注意安全,防止坠落事故发生。
(3)机械操作人员应熟悉机械性能,遵守操作规程,确保机械运行安全。

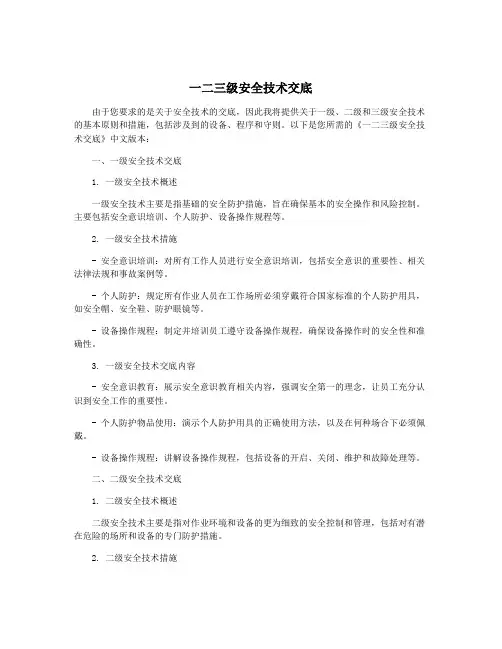

一二三级安全技术交底由于您要求的是关于安全技术的交底,因此我将提供关于一级、二级和三级安全技术的基本原则和措施,包括涉及到的设备、程序和守则。
以下是您所需的《一二三级安全技术交底》中文版本:一、一级安全技术交底1. 一级安全技术概述一级安全技术主要是指基础的安全防护措施,旨在确保基本的安全操作和风险控制。
主要包括安全意识培训、个人防护、设备操作规程等。
2. 一级安全技术措施- 安全意识培训:对所有工作人员进行安全意识培训,包括安全意识的重要性、相关法律法规和事故案例等。
- 个人防护:规定所有作业人员在工作场所必须穿戴符合国家标准的个人防护用具,如安全帽、安全鞋、防护眼镜等。
- 设备操作规程:制定并培训员工遵守设备操作规程,确保设备操作时的安全性和准确性。
3. 一级安全技术交底内容- 安全意识教育:展示安全意识教育相关内容,强调安全第一的理念,让员工充分认识到安全工作的重要性。
- 个人防护物品使用:演示个人防护用具的正确使用方法,以及在何种场合下必须佩戴。
- 设备操作规程:讲解设备操作规程,包括设备的开启、关闭、维护和故障处理等。
二、二级安全技术交底1. 二级安全技术概述二级安全技术主要是指对作业环境和设备的更为细致的安全控制和管理,包括对有潜在危险的场所和设备的专门防护措施。
2. 二级安全技术措施- 安全培训和演练:安排专业人员对员工进行专项安全技能培训和事故应急演习,提高员工的安全应变能力。
- 安全标识和警示:在危险地带设立明显的安全标识与警示牌,确保员工对危险区域的识别和避免。
3. 二级安全技术交底内容- 应急预案:详细介绍应急预案,包括发生事故时的应急措施和报警程序等。
- 安全标识与警示:演示危险区域的安全标识和警示牌的意义和作用,以及员工应如何遵守。
- 安全技能演练:组织员工进行安全技能演练,模拟各种突发情况的应对过程。
三、三级安全技术交底1. 三级安全技术概述三级安全技术是指全面的安全管理系统,包括对各项安全工作的全面规划、监测和评估。
一级安全技术交底树立“安全第一,预防为主”的思想,搞好安全生产工作,是全体职工应尽的职责。
提高对安全生产的认识,做到安全生产人人有责。
克服麻痹思想和侥幸心理。
认真遵守安全操作规程和安全规章制度,提高在施工中的科学管理水平,加大自我防护能力,减少在建筑施工中的不安全事故的发生,特作以下安全技术交底。
一、项目部必须建立健全各项管理体制和各级安全责任制。
二、必须按《建筑法》、《安全法》及公司管理规定指导施工。
三、为预防高处坠落,物体打击,触电、机械伤害、坍塌事故的发生,项目部必须制定具体的安全技术措施和安全技术交底。
四、项目部对职工必须做到先培训后上岗,对新进场职工要进行三级安全教育。
五、项目部应建立班前安全活动制度,并作好记录。
六、建安全检查制度,要月月检天天查,发现隐患及时消除,真正做到防患于未然。
七、凡是进入施工现场人员,必须遵守安全生产规章制度,且应戴好安全帽,扣好帽带,禁止穿脱鞋、赤脚高空作业,禁止穿高跟鞋或带钉易滑鞋。
八、特殊工种作业的电工、架子工、电焊工、起重工以及安全员均应持证上岗。
九、无防护措施禁止高空施工,高空作业必须带好安全带,扣好保险钩,禁止向上或往下抛任何物件。
十、在吊装区域禁止闲杂人入内,应统一指挥作业,禁止乱指挥和蛮干,吊装机械和一切设备必须完好,作业前必须先检查一切零部件和电机设备,确认无问题后方可进行作业。
十一、严禁非专业人员开动任何施工机具,禁止非专业人员从事特种作业。
酒后不准进入施工现场。
十二、禁止在无措施的同一部位同时进行上下交叉作业。
严禁在无防护的单墙上面或模板上面行走或作业。
十三、按具体要求搭设安全网,网内不许有杂物。
在施工段内应设防护栏杆或挂立网。
十四、施工现场应设置安全色标和标语,按具体位置设置,木工棚应有防火色标,配电箱处应有防触电色标等。
十五、施工现场应保证道路畅通,无积水,构件及材料应归类堆放,保证文明施工和安全生产。
十六、四口要防护坚固和严密。
楼梯上设防护栏,电梯井口设防护门,预留洞和坑井口应有坚固的防护盖,通道上应搭设防护棚,阳台、屋面及各楼层临边均应防护坚固和严密,禁止用腐朽材料作防护。
一、一级安全技术交底一、交底目的为确保危大工程施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:____________________(2)施工单位:____________________(3)工程地点:____________________(4)工程规模:____________________2. 危险性较大分部分项工程(1)工程类别:____________________(2)危险性等级:____________________(3)主要风险因素:____________________3. 安全技术措施(1)施工组织保障:____________________(2)技术措施:____________________(3)应急预案:____________________4. 人员培训(1)培训对象:____________________(2)培训内容:____________________(3)培训时间:____________________5. 监测监控(1)监测内容:____________________(2)监测方法:____________________(3)监测频率:____________________6. 安全防护设施(1)安全防护设施种类:____________________(2)安全防护设施设置位置:____________________(3)安全防护设施使用要求:____________________三、交底要求1. 施工单位应严格按照本安全技术交底执行,确保施工安全。
2. 施工人员应认真学习安全技术交底内容,提高安全意识。
3. 施工单位应定期对安全技术交底内容进行修订和完善。
4. 施工单位应将安全技术交底内容报送给监理单位、建设单位等相关单位。
二、二级安全技术交底一、交底目的为确保危大工程施工过程中的安全,提高施工人员的安全操作技能,预防安全事故的发生,特进行本安全技术交底。
技术交底目录
1、一级技术交底
2、二级技术交底
3、三级技术交底
(1)基土钎探
(2)土方开挖和回填工程
(3)现浇框架结构模板工程
(4)现浇框架结构钢筋绑扎工程
(5)框架结构混凝土浇筑工程
(6)钢筋电渣压力焊接工程
(7)填充墙砌体砌筑工程
(8)水泥混凝土面层
(9)铝合金门窗安装
(10)门窗玻璃安装
(11)屋面保温隔热层
(12)屋面找平层工程
(13)合成高分子防水卷材屋面防水层工程(14)瓦屋面工程
(15)屋面细部构造
(16)外墙保温
(17)水泥混合砂浆抹灰工程
(18)仿石涂料工程
(19)外墙饰面砖(文化石)工程
(20)护栏、扶手制作安装。
一级技术交底记录
本工程为鹿邑县万家苑公租房小区10#楼,砖混三层,建筑结构安全等级为二级,工程工期为天,质量标准为合格,争创优良。
工期紧任务重,各分项分部工程质量必须达到合格标准,原材料须经化验合格方可用于工程中,工程施工要认真执行停检点规定,隐蔽工程不经验收不许进行下道工序施工,根据工程任务及进度要求,要精心组织,合理安排,实行交叉衔接,施工员应牢固把握图纸容及会审记录容,扫层工程要注意成品保护,不得相互污染或损坏,保证质量的同时,也要把安全施工放在日常工作首位,各项施工过程要严格按照安全施工操作规进行,要经常进行安全教育,文明施工,组织好班前安全活动。
交底:鹿邑县建安建筑工程
接底:
时间:
交底人:
接底人:
时间:
交底容:
一、工程概况
本工程为鹿邑县万家苑公租房小区10#楼,砖混三层,安全使用年限为50年,抗震设防烈度为6度,建筑结构安全等级为二级
二、工程质量标准:合格工程(争创优良)
三、工程工期
四、工程任务及进度要求(见施工计划图)
五、主要工程项目施工程序,施工方法,操作要求,质量及安全要求:
1、土方工程
①土方开挖前要进行测量定位、放线、超平、撒灰线等。
②土方工程主要采用人工挖土,土方开挖不分施工段,一次性突击完成。
③回填土采用人工填土,分层夯实,每层虚铺200mm,夯实150mm。
④允许偏差:标高0-50mm。
⑤土方工程开挖前要认真熟悉工程地质勘测资料,了解掌握地下物质存在情况。
⑥视土质情况对基槽进行合理放坡或加固。
⑦挖土的土应堆放在槽外边800mm,高度不得超过1.5M。
⑧严禁采用挖空底脚操作。
2、砌体工程
①砌筑前首先应进行操平,弹轴线,立皮数杆,摆砖墙,湿砖等。
②砌体采用“三一”法砌筑,组砌方法采用“梅花丁”或“一顺一丁”。
③砌体必须横平竖直,灰浆饱满,缝接槎牢固,砌体水平灰缝控制在8-12mm,灰浆饱满度不得小于80%。
竖缝至少应错开1/4砖长,接茬应砌成斜槎,斜槎长度不小于高度的2/3.若必须留直插时,直槎应砌成阳槎,并应沿墙高每八皮砖放26拉结筋入墙不小于1m,砌体转角处不得留直槎,墙与柱交接处应砌成大马牙槎,大马牙槎五退五进,先退后进,并应每八皮砖放26锚拉筋一道,每边入墙不小于1m。
④承重墙的最上一皮砖砌成丁砖。
⑤宽度小于1M的窗间墙应用整砖砌筑。
⑥半截砖应分散使用在非承重墙上。
⑦每天砌筑高度不宜大于1.8M,相邻工作段高差不得超过一个楼层。
⑧木砖,穿线管与预埋件及预埋孔应于砌筑同时留设,严禁事后凿洞。
⑨主要项目允许偏差:(mm)
轴线位移10,顶标高±15,每层垂直度5,表面平整度8,水平灰缝平直10,灰缝厚度±8,门洞口尺寸宽±5,高±15、-5;予留构造柱截面±10.
⑩砌体施工时要特别注意防止物体打击和高空坠落,进场必须戴好安全帽,建筑物四周必须有安全网。
〇脚手架上堆砖高度不得超过侧放三皮砖。
楼层上堆料不应集中。
不准在新砌墙上走动。
打砖时要防止碎砖,锤头脱落伤人。
基础砌筑时应注意基槽边坡的稳定情况。
3、钢筋工程
①钢筋工程下料前要先编制配料单,并要检查钢材出厂合格证和复试报告,改制钢材严禁使用。
②现场绑扎钢筋必须核对成品的钢号、尺寸、直径、形状、数量、质量等是否符合设计和配料单。
③现场应具备有控制钢筋保护层的垫块,垫块应不大于1米远方一处,受力钢筋保护层梁C20为30,C25、C30为25;柱C20、C25、C30为30;板C20为20,C25、C30为30;基础为40mm。
④钢筋采用20-22号钢丝绑扎,绑扎应牢固,无松口。
钢筋网外围两行钢筋交点应每点绑扎,中间可用梅花形绑扎,双向受力筋均应放在柱模角的等分线。
⑤钢筋绑扎完毕后,应检查钢筋的级别、直径、质量、间距、长度、接头位置、搭接长度、锚固长度、保护层厚度是否符合设计和施工验收规,及时应做隐蔽工程验收记录。
⑥受拉钢筋搭接时,其搭接长度应大于相应倍数的钢筋直径,受接拉钢筋锚固长度I级钢为30倍直径。
II级钢为40倍直径,在任何情况下受拉筋的锚固长不能小于250mm。
⑦受力钢筋接头位置要相互错开,在搭接面积点受力钢筋总面积的百
分率为:受接区小于25%,受压区小于50%,焊接500mm围受力区不小于50%,受压区不受限制,不论绑扎或焊接接头,与钢筋弯曲处相距不得小于钢筋直径的10倍,也不宜放在在最大弯矩处。
⑧主要项目允许偏差(mm):受力钢筋间距±10,负筋间距±20;保护层厚度:基础±10,梁柱±5,板±3。
⑨高空作业须注意不要将钢筋集中堆放在模板或脚手架的某一部位,以保安全。
⑩脚手架上面乱放工具、箍筋、短钢筋,以免下滑伤人。
〇焊接或绑扎竖向钢筋时,不得站在已焊接或绑扎的箍筋上操作。
〇30-50cm的钢筋禁止用机器进行切割。
4、模板工程
①模板应根据设计构建提前拼配,按规格、尺寸、使用部位堆放整齐。
②模板拼配应编制配料单,必须保证工程构件形状、尺寸、位置符合设计。
③模板必须有足够的钢度、强度和稳定性,必须足够满足构件和施工荷载的重量及压力要求。
④模板必须构造简单,装拆方便,便于钢筋绑扎安装,有利于砼浇筑和养护。
⑤模板应刨光,表面应平整,接缝应严密,不得漏浆。
⑥模板应刨光,表面应平整,不得大材小用,长材短用。
⑦模板拆除一般最后支的先拆,先支的后拆,先拆非承重模板再拆承重模,梁模板应从跨中拆向两端,拆模过程中如发现异常现象应停止
拆模,经处理后方可拆模。
⑧主要项目允许偏差(mm):轴线位移5,标高±5,垂直度3,相邻两板高低差2,表面平整度5;截面尺寸:基础10,梁、柱、墙为+4、-5。
⑨现场安装模板,在模板支撑系统未稳定牢固前不准上人。
⑩未安装后的梁底板或平台模板上禁止放重物及行走。
拆模板时应有专业负责人监护或设警戒标志。
拆掉后的模板应将钉尖向下,并应及时清除,不准乱扔乱放。
5、混凝土工程
①砼浇筑应在钢筋模板验收合格后进行。
②砼必须有实验室配合比,配合比要持牌,以便施工。
③原材料必须符合标准,并应计量准确,计量允许偏差。
水泥、外掺混合材料±2%,粗、细骨料±3%,水、外加剂溶液±2%。
④砼应随机取样,留置试压块。
⑤砼加料顺序为:石子→水泥→砂子
⑥砼搅拌时间自投料完毕起不能少于1.5分钟。
⑦砼搅拌前不得有离析现象,否则要进行二次搅拌。
⑧砼分层浇筑时,上下层之间允许间歇时间约3分钟。
⑨砼浇筑时自由下落度不应超过2厘米。
⑩砼浇筑层厚度不得超过振捣棒有效作用部分长度的1.25倍,表面震动不能大于200mm厚。
○11砼采用振捣棒振捣时,其振捣间距不大于1.5倍的有效作用半径。
采用表面振捣时,应保证平板振动器覆盖已振实部分的边缘50mm 左右。
