市政工程测量监理细则
- 格式:doc
- 大小:99.50 KB
- 文档页数:9
市政道路工程监理规划.实施细则有哪些市政道路工程监理是城市建设过程中非常重要的一环,其主要目的是确保道路工程的质量和进度符合规范要求,保障市民出行的安全和便利。
为了确保市政道路工程监理工作的规范与有效性,需要制定监理规划和实施细则。
本文将介绍市政道路工程监理规划和实施细则的主要内容。
一、市政道路工程监理规划市政道路工程监理规划是指对市政道路工程监理工作进行全面、系统的规划和安排,确保监理工作的有序开展。
市政道路工程监理规划通常包括以下几个方面的内容:1.监理目标和任务:明确市政道路工程监理的总体目标和具体任务,如确保道路工程质量合格、工程进度进行控制等。
2.工作组织体系:规定监理团队的组成和职责分工,明确监理工作的组织管理架构。
包括监理工作组织机构、人员配备和岗位职责等。
3.监理计划:制定市政道路工程监理的工作计划,包括监理活动的时间安排、监理各阶段的重点内容和工作重点等。
4.监理资源保障:明确市政道路工程监理所需的各种资源,如人力、物力和技术支持等,确保监理工作的顺利进行。
5.监理标准和规范:明确市政道路工程监理的标准和规范,包括道路施工质量标准、工程验收标准等,以便对施工单位进行监督和评估。
二、市政道路工程监理实施细则市政道路工程监理实施细则是指具体的操作指南和操作要求,用于指导市政道路工程监理人员开展实际工作。
市政道路工程监理实施细则通常包括以下几个方面的内容:1.监理工作流程:详细描述市政道路工程监理的工作流程和各个环节的操作要求,包括施工前的准备工作、施工中的监理要点、施工后的验收和评估等。
2.监理记录和报告:规定市政道路工程监理人员的记录和报告要求,包括监理日志、施工质量记录和工程进度报告等,以便于进行监理工作的跟踪和评估。
3.现场检查和抽样:明确市政道路工程监理人员的现场检查和抽样的方法和要求,包括对施工质量、材料使用等进行抽样和检测,确保道路工程的合格性。
4.安全防护要求:规定市政道路工程监理的安全防护要求,包括现场施工人员的安全教育和安全设施的设置,确保施工过程中的安全。
楚雄市经济开发区北片区威楚北路跨龙川江桥工程监理实施细则编制人:审核:批准:云南国开建设监理咨询有限公司2017年3月目录第一章工程概况 (3)第二章监理工程内容 (3)第三章桥梁施工准备监理 (5)第四章桥梁工程分项监理实施细则 (8)第五章施工过程监理及质量控制点 (46)第一章工程概况一、项目地理位置桥梁位于楚雄市经济开发区东瓜镇车坪社区汪官山村南西侧横跨龙川江,起点接在建地威楚北路,威楚北路施工便道位于拟建工程北约10m,与现有市政道路永兴大道,距离约300m,总体交通便利。
二、工程范围、规模桥梁位于楚雄市经济开发区东瓜镇车坪社区汪官山村南西侧,桥梁处在规划公园大道K0+062-K0+110,起点高程1786.672m,终点高程1785.472m,长48m,宽32m,单跨,跨度32m,钢筋混凝土板拱桥,属中型桥梁,采用桩基基础,桩径1.6m。
三、气象楚雄市属北亚热带季风气候区,冬干夏湿,气温日差较大,年差较小;冬无严寒、夏无酷暑;干湿季分明,雨热同季;日照充足,霜期较短,冬季降水偏少。
年降雨量为864毫米,年均气温为15.6℃。
第二章监理工程内容一、监理指导思想及原则监理单位和监理人员应按照“严格监理、优质服务、科学公正、廉洁自律”地原则认真贯彻执行有关施工监理地各项方针政策、法律、法规等制定详细工作细则,明确岗位职责,严格检查制度,努力做好施工阶段监理工作。
二、监理依据1)监理合同;2)业主与承包人签订地正式合同、协议及附件;3)施工设计图纸及说明;4)工程量清单及说明;5)施工招标文件、中华人民共和国《工程建设标准强制性条文》公路部分(参见招标文件工程建设标准强制性条文)、《公路工程施工监理规范》、《公路工程质量检验评定标准》、《公路工程试验规程》、交通部《公路工程国内招标文件范本》等标准、规范、规程;6)国家、交通部颁布地监理法规等;7)7、其他相关文件。
8)8、《公路工程技术标准》 (JTJ B01-2003)9)9、《公路桥涵施工技术规范》 (JTJ 041-2011)。
市政道路施工监理细则范文以下是市政道路施工监理的一般细则范本:1. 施工监理人员的资格要求:市政道路施工监理人员应具备相关专业背景知识,具有相关的从业经验并取得相应的资格证书。
2. 施工监理人员的职责:a. 监督施工单位按照相关设计文件、施工方案以及合同要求进行施工,确保施工质量符合规定标准;b. 监控施工进度,确保施工按照合同要求按时完成;c. 检查施工现场安全措施的落实情况,确保施工过程中的安全;d. 监督施工单位的材料采购和使用,确保符合质量要求;e. 记录并报告施工过程中的问题和事故,并及时采取措施进行解决;f. 协助建设单位与施工单位进行沟通和协调,解决施工中的技术和质量问题。
3. 施工监理的工作流程:a. 施工前,监理人员应对施工方案、技术方案和相关材料进行审查,并与建设单位和施工单位进行技术交底;b. 施工中,监理人员应对施工过程进行现场监督,并定期检查施工质量和安全措施的执行情况;c. 施工结束后,监理人员应进行竣工验收,并出具竣工验收报告。
4. 施工监理人员的权力和责任:a. 监理人员有权随时进入施工现场进行检查;b. 监理人员有权要求施工单位配合完成技术交底和资料提供;c. 监理人员有权提出合理的建议和要求,要求施工单位进行整改;d. 监理人员应当记录并及时报告施工过程中的问题和事故,并参与处理过程。
5. 施工监理的报告和决策:监理人员应及时向建设单位提供施工过程和质量的监督报告,并参与相关决策过程。
6. 施工监理的费用支付:建设单位应按照合同约定支付监理费用,并按照合同规定的工作量和标准进行结算。
以上是一般的市政道路施工监理细则范本,具体的细则还需要根据具体项目的条件和要求进行适当的调整和完善。
市政道路施工监理细则范文(二)是针对市政道路施工过程进行监督和管理的细则。
以下是一些常见的市政道路施工监理细则:1. 监理资质要求:监理单位必须具备相应的资质和经验,且监理人员必须具备相应的专业知识和技能。
市政道路桥梁工程监理细则1. 监理概述本细则旨在规范市政道路桥梁工程监理的具体要求,确保工程质量和安全。
监理应以独立和公正的立场,按照相关法律法规和合同约定,对市政道路桥梁工程的设计、施工及验收过程进行监督和检查。
2. 监理责任2.1 监理单位应对市政道路桥梁工程的设计文件进行审查,确保其符合相关工程规范和安全要求。
2.2 监理单位应对施工合同进行审查,并监督施工单位按照合同要求进行施工。
2.3 监理单位应对施工过程中的质量控制措施进行监督和检查,确保工程质量符合要求。
2.4 监理单位应定期检查和评估施工进展情况,及时发现和解决工程问题,并向建设单位提出合理的建议和意见。
2.5 监理单位应对工程完工后的验收过程进行监督和检查,确保工程质量和安全达到验收标准。
3. 监理流程3.1 监理单位应在工程开工前与建设单位和施工单位进行沟通,明确各自的责任和义务,并签订监理合同。
3.2 监理单位应按照工程进度计划,定期进行现场检查和会议,与建设单位和施工单位共同解决工程问题。
3.3 监理单位应依据相关法律法规和合同要求,对工程设计和施工过程进行监督和检查,并及时记录和报告工程进展情况。
3.4 监理单位应按照工程竣工验收程序,对工程进行验收,确保工程质量和安全符合验收标准。
4. 监理报告4.1 监理单位应及时编制监理报告,报告内容应包括工程进展情况、存在的问题及建议解决方案等。
4.2 监理报告应以书面形式提交给建设单位,同时抄送给相关主管部门和施工单位,确保信息传递的及时和准确。
5. 监理费用5.1 监理费用由建设单位承担,按照合同约定的支付方式和标准进行支付。
5.2 如有工程变更或额外监理工作,监理单位应与建设单位进行协商,并按照约定进行费用调整。
以上为市政道路桥梁工程监理细则的主要内容,具体要求请参考相关法律法规和合同约定。
监理单位应以独立、公正的态度履行监理职责,确保市政道路桥梁工程的质量和安全。
市政道路施工监理细则范文第一章总则第一条目的和依据为加强市政道路施工监理工作的规范化、规范化和科学化管理,保障施工质量和工程安全,维护社会公共利益,根据《中华人民共和国建筑法》、《中华人民共和国城市道路法》以及相关法律法规和标准,本细则制定。
第二条适用范围本细则适用于市政道路建设工程施工监理的组织、实施和管理。
第三条定义1. 市政道路建设工程施工监理:指对市政道路建设工程施工过程中各项工作的计划、组织、施工方案、施工进度、质量、安全等进行检查、监督和控制的活动。
2. 施工监理机构:指经审批合格,具有施工监理资质的机构。
第四条主要任务市政道路施工监理的主要任务是:1. 参与项目审批和招标工作,对施工企业资质进行审核评估。
2. 监督施工企业按照合同约定的要求进行施工,监测施工进度,确保施工工期的达标。
3. 监管施工现场安全,对施工过程中存在的安全隐患进行整改,保障施工作业的安全性。
4. 检查施工材料的质量和材料配合比例,确保施工质量符合相关标准。
5. 抽查施工质量,对施工过程中存在的问题及时指导整改。
第五条施工监理机构的职责1. 协助招投标监督,对施工企业资质进行审核评估。
2. 检查施工企业的施工方案和施工准备工作,确保施工方案符合规范。
3. 参与施工现场的巡查和日常监督,对施工进度、施工质量和施工安全进行监管。
4. 对施工企业提出的变更设计和施工过程中的问题及时进行合理的处理。
5. 检查和验收施工材料,确保施工材料符合相关标准。
6. 检查和评估施工质量,根据施工合同的约定进行验收,并出具评估报告。
第六条施工监理机构的资质要求1. 施工监理机构应具有合法的营业执照。
2. 施工监理机构应具备相关技术人员和设备,能够满足市政道路施工监理工作的需要。
3. 施工监理机构应具备相关资质证书,满足市政道路施工监理的技术和管理要求。
第二章施工前工作第七条施工方案的编制与审查1. 施工企业应按照相关规范要求编制施工方案,并提交给施工监理机构进行审查。
1、编制依据:本细则依据本工程监理实施规划、市政工程质量检验标准和市政工程技术及试验规程等相关规范规程而编制。
2、施工监理的工作原则与任务:2 .1 监理人员要遵照“严格监理、热情服务、秉公办事、一丝不苟”的工作原则处理问题,要坚持公平、公正、公开、诚信的工作态度,积极主动认真地负责地进行各项监理工作。
2 .2 监理的主要任务是:对施工过程的全方位、全过程、全环节巡视、旁站、监督与管理,防患未然,及时制止影响工程质量的各种不利因素,使承包人提交的工程项目符合合同、图纸及技术规范的使用要求和验收标准。
2 .3 严格执行监理程序,坚持做到四不准:( 1)人力、材料、机械设备不足不准开工;( 2)未经检查认可的材料,不准使用;( 3)未经批准的施工工艺在施工中不准采用;( 4)前一道工序或分项工程未经监理人员检验签认或质保资料不全,下道工序或另一部位不准开工。
2 .4 有关试验、检测:砂、砾石材料按每 4 0 0 m 3或 6 0 0 T为一验收批量,数量不够仍按一批验收,取样为砂 3 0 kg、石 8 0 kg。
如做砼配合比为砂 5 0 kg、石 1 2 0 kg。
取样方法按四分法抽取。
水泥材料按每 2 0 0吨为一检测批量,数量不够仍按一批检测。
取样为 1 2 kg,如做砼配合比取样数约 2 5 kg,取样方法为从不少于 2 0袋等量抽取。
试验项目:原材料试验有砂细度模数;砾石级配和压碎指标;粉煤灰化学成分分析指标;水泥凝结时间、安定性、强度等指标;砼配合比试验、无机结合料(水稳材料)配合比设计。
2 .5 检查程序:2 .5 . 1进场材料由施工单位填报 A - 5表附质保资料,驻地监理按规定检查和抽样。
试验报告结果合格,驻地监理批复后方许使用;2 .5 . 2施工机械,测量放样由施工单位填报 A - 6、A - 7表附有关资料,驻地监理检查核实后批复,方许作业;检查资料(包括现场检测试验报告),驻地监理审查签验意见;2 .5 . 4有不符合质量要求的作业和工程,驻地监理先口头责令施工单位改正,若屡教不改,则及时下达停工整改通知,若仍不奏效,报告总监,由总监下达暂停指令,并不计量该部位的工程量;2 .6 分项分部工程完成后由施工单位按 A - 8表(附资料)填报,经驻地监理复验并提出意见,由总监代表或驻地负责人签认。

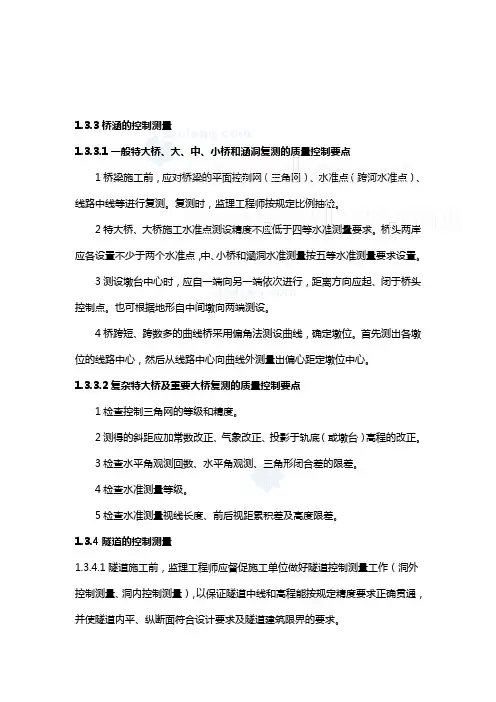

1.3.3桥涵的控制测量1.3.3.1一般特大桥、大、中、小桥和涵洞复测的质量控制要点1桥梁施工前,应对桥梁的平面控制网(三角网)、水准点(跨河水准点)、线路中线等进行复测。
复测时,监理工程师按规定比例抽检。
2特大桥、大桥施工水准点测设精度不应低于四等水准测量要求。
桥头两岸应各设置不少于两个水准点,中、小桥和涵洞水准测量按五等水准测量要求设置。
3测设墩台中心时,应自一端向另一端依次进行,距离方向应起、闭于桥头控制点。
也可根据地形自中间墩向两端测设。
4桥跨短、跨数多的曲线桥采用偏角法测设曲线,确定墩位。
首先测出各墩位的线路中心,然后从线路中心向曲线外测量出偏心距定墩位中心。
1.3.3.2复杂特大桥及重要大桥复测的质量控制要点1检查控制三角网的等级和精度。
2测得的斜距应加常数改正、气象改正、投影于轨底(或墩台)高程的改正。
3检查水平角观测回数、水平角观测、三角形闭合差的限差。
4检查水准测量等级。
5检查水准测量视线长度、前后视距累积差及高度限差。
1.3.4隧道的控制测量1.3.4.1隧道施工前,监理工程师应督促施工单位做好隧道控制测量工作(洞外控制测量、洞内控制测量),以保证隧道中线和高程能按规定精度要求正确贯通,并使隧道内平、纵断面符合设计要求及隧道建筑限界的要求。
1.3.4.2对于直线隧道长度大于1000m,曲线隧道长度大于500m,监理工程师应要求施工单位根据横向贯通精度要求进行隧道平面控制测量设计;洞外两开挖洞口(包括横洞口、斜井口)间水准路线长度大于5000m,应根据高程贯通精度要求进行隧道高程控制测量设计。
1.3.4.3洞外控制测量的质量控制要点1检查隧道洞外平面控制测量和高程控制测量方法。
2洞外控制测量应在每个洞外附近测设不少于三个平面控制点(包括洞口投点及其相联系的三角点或导线点)和两个水准点,作为洞内测量的起测依据。
如施工被破坏或移设应按原测精度进行补设,同时对原有三角点、导线点进行检测。
B13市政道路工程监理实施细则(道路)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录目录----------------------------------------------------1一、总则-------------------------------------------------2二、工程特点---------------------------------------------2三、监理工作流程-----------------------------------------3四、监理工作目标-----------------------------------------6五、控制要点和方法---------------------------------------61、管线分部------------------------------------------72、路基分部------------------------------------------73、路面分部-----------------------------------------11Ⅰ、路面基层-----------------------------------------11Ⅱ、路面面层-----------------------------------------124、其它部位-----------------------------------------135、工程进度-----------------------------------------136、工程造价-----------------------------------------14一、总则1、受市市政绿化管理所(下称建设单位)委托,市宏远建设监理咨询有限公司对富强路道路工程施工阶段实施监理。
公园项目市政及配套工程监理细则1. 前言本细则主要用于指导公园项目市政及配套工程的监理工作。
监理人员应严格按照本细则要求,全面负责对市政配套工程的监理工作。
2. 监理职责(1)监督工程施工初期安全技术交底,确保各方人员充分了解安全方案要求及具体操作规范。
(2)按照国家和地方建设工程监理的规定和要求,对工程建设过程中的施工质量、工程进度和工程合理的技术和经济标准进行监督、检查和评审。
(3)对工程施工过程进行全面、细致的检查,发现问题及时提出整改意见,确保工程进度、技术质量和安全生产达到有关标准。
(4)把握工程建设的全局,协调各个单项工程的施工,及时发现和解决工程建设的问题。
(5)组织现场勘查、检验和提出验收意见,保证工程建设的完成和验收。
3. 市政配套工程监理的工作要求(1)验收:a.提供设计文件、施工图、施工组织方案、施工标准规范及相关技术资料等各类工程文件,监理人员应及时进行审核和评审。
b.施工单位应保证供应材料符合国家标准或者本行业标准,监理员应当对其进行检查。
c.施工单位应实施工程质量控制措施,并按安全生产标准要求配备专职安全生产管理人员。
d.工程按规定验收,验收合格后方可竣工、结算。
(2)工程建设监理方案:a.监理方案应包括实地勘察、设计、招标、合同、预算、竣工验收等全过程监理要点,以及检查、报告、验收、评估等监理工作程序和方法。
(3)监督现场问题整改:a.发现问题及及时提出整改意见,整改后及时进行检查并报告。
(4)监督工程质量:a.施工过程中应仔细检查、记录和汇总各个施工工序的质量要求,每日或每周对施工质量进行例行检查并记录。
b.完成工程后还要按要求就工程质量和安全、环保等评估进行认证。
4. 总结公园项目市政及配套工程监理是建设工程过程中至关重要的一环,其严格的工作要求和独立的意见起着重要的推动作用。
本细则的内容旨在引导广大监理人员遵守规定和规范监理操作,实现监理的有效管理,使工程建设活动安全、高效、有序地进行。
市政道路施工监理细则一、引言市政道路的施工监理是确保工程质量和进度的重要环节,为了规范监理工作,提高道路施工质量,特制定本细则。
二、监理范围1. 施工单位应负责道路工程的布设、破除、修复等事项,监理人员应对施工单位的施工过程进行监管。
2. 监理人员应对施工图纸、施工技术、材料质量、施工工法等进行审核和监测。
3. 监理人员还应参与工程质量验收、工程进度的监控、施工单位的安全生产管理等工作。
三、监理要求1. 施工前,监理人员应对施工单位提供的施工图纸进行审核,确保图纸的准确性和合理性。
2. 施工现场应设立监理办公点,监理人员应按规定时间到达监理办公点,加强对施工过程的监管。
3. 监理人员应密切关注施工现场的安全问题,对施工单位的安全生产措施进行监督,确保施工过程的安全性。
4. 监理人员应定期组织质量检查,对施工单位的材料质量、施工工艺等进行抽验,确保工程质量符合要求。
5. 监理人员应定期向施工单位提出施工进度要求,并进行进度监控,及时发现和解决施工中的问题,确保工程按计划进行。
6. 监理人员应对施工单位提供的工程验收材料进行审核和评估,确保工程符合质量验收标准。
7. 施工完成后,监理人员应参与工程的竣工验收,并对竣工验收结果进行评估,提出工程质量改进意见。
8. 监理人员应对施工单位的施工记录、工程改变等进行审核,确保施工过程的真实性和合规性。
四、责任与义务1. 施工单位应配合监理人员的监管工作,提供所需的施工资料和信息。
2. 施工单位应按照监理人员的要求进行整改,对于监理人员发现的问题,应及时采取有效措施进行解决。
3. 施工单位应保证施工现场的安全,加强安全教育和培训,确保施工过程的安全性。
4. 监理人员应按照法律法规和相关规定,保持独立、公正的态度,对施工过程进行全面监管。
5. 监理人员应及时向施工单位提供监理意见和建议,为施工单位提供技术支持和指导。
6. 监理人员应保守施工单位的商业秘密,并妥善保管施工单位提供的资料和信息。
. .华地工程建立监理XX 市政附属工程监理细那么鄞州区高桥秀丰村1#地块市政工程监理细那么华地工程建立监理XX鄞州区高桥秀丰1#地块工程监理工程部年月日工程概况:1、工程名称:鄞州区镇高桥秀丰村1#地块2、建立地点:市高桥镇秀丰村,罗曼风情小区北侧,大红鹰学院东侧。
3、建立单位:兴澳置业XX4、设计单位:华展工程研究XX5、施工单位:第二设备安装XX6、监理单位:华地工程建立监理XX鄞州区高桥秀丰村1#地块居住地块,东侧为河道;西侧为学院路,地块的车行出入口及一人行出入口与此相连;北侧为规划道路,地块主出入口及一人行出入口与此相连。
地块主环路采用改性沥青混凝土,汽车停车位采用植草砖铺装,无障碍车位采用花岗岩铺装。
本工程排水设计为室外雨污水排水系统,景观排水及地下室顶板排水不在本工程设计围,但在标高允的情况下可就近接入本工程室外雨水系统。
地库排水、阳台废水排入室外污废水管;雨水设计重现期采用3年。
一、施工阶段的质量控制〔2〕施工阶段坚持上道工序不经检查,不能进展下道工序施工的原那么。
对关键部位、工程隐蔽部位、易产生缺陷的分项工程、不易补救的部位,更应加强监视。
二、施工准备阶段的质量控制1、熟悉合同文件、设计图纸及技术文件,审查承包人提供的施工组织设计及施工方案、施工案、参加设计交底有关技术会审,提供合理化建议2、参加对工程基准线、控制桩和水准点现场交底。
3、检查开工条件:①、工、料、机进场情况。
②、水泥、钢筋、沙、红砖等进场原材料、构件的质量及有关复试资料,必要时对供料现场进展考察。
③、承包人的质保体系及到位情况。
④、召开第一次工地会议,明确施工过程中业主、承包、监理的质量控制管理职责和监理工作管理方法。
三、施工阶段质量控制1、道路工程测量放样:催促承包人做好施工水准点、控制点、基准线的测量、复核道路及各构造施工前中心线、控制标高的测量、复核工作,并检查其有关记录,监理工程师应参加复核施工临时水准点、道路中心控制点,抽查各构造的控制标高。
室外工程(小市政)监理实施细则一、前言:监理实施细则是总监理工程师根据需要,依据项目监理规划,组织监理工程师批准的针对某一专业或某一方面监理工作的操作性监理文件。
监理实施细则应符合监理规划的要求,并应结合工程项目的专业特点,做到全面、详尽、具有可操作性。
室外工程(小市政)包括:规划红线以内的道路、雨污水、给水、中水、消防、燃气、热力、电力、住宅(小区)智能化系统、路灯、庭院照明、电信、有线电视、园林景观、种植等多种专业,是将房间工程同大市政连接的通道,成为实现建筑整体工程的必要条件。
室外工程(小市政)的施工质量、进度对整体共有着至关重要的影响。
由此,为确保施工合同各目标的最优实现,需要建设、设计、施工、管理和监理单位多方共同努力,各参建单位,以及承担房间工程任务的总包单位要密切配合协作。
现制定如下室外工程(小市政)监理工作实施过程中,监理实施细则还应根据实际情况进行补充和完善。
二、专业工程内容及主要特点:室外工程(小市政)包括内容如下表:施工项目设计单位施工单位专业工程内容及主要特点1、道路2、雨污水3、给水、中水、消防4、燃气5、热力6、电力7、住宅(小区)智能化系统8、路灯、庭院照明9、电信10、有线电视11、园林景观、种植三、监理目标:采取切实有效措施,以其实现施工及监理合同确定的工程进度、质量目标。
以质量预控为重点,突出关键项目,遵循“预防为主、动态管理、跟踪监控”的方法,对工程项目施工全过程实施质量控制,切实保证工程质量。
将房间工程的竣工时间作为工程进度控制总体目标,室外工程(小市政)的各项施工均应满足总体目标的要求。
本工程工程监督、质量目标如下(依据施工合同约定列入):施工项目进度目标质量目标1、道路2、雨污水3、给水、中水、消防4、燃气5、热力6、电力7、住宅(小区)智能化系统8、路灯、庭院照明9、电信10、有线电视11、园林景观、种植年月日年月日年月日年月日年月日年月日年月日年月日年月日年月日年月日合格12、房间工程的竣工时间年月日四、监理依据:1、建设单位与施工单位签订的协议、合同和有关文件。
市政道路监理实施细则范本-2016XXX监理实施细则一、工程概况:工程名称、地点、建设单位、设计单位、施工单位、工程规模、造价、质量标准和要求工期等信息应在此处列出。
二、监理工作依据:监理工作应遵循国家和地方现行的市政建设政策、法律法规和其他要求,如《中华人民共和国建筑法》、《建设工程质量管理条例》、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《工程建设标准强制性条文》等。
同时,还应遵循业主有关批文及项目审批文件、监理委托合同和工程建设承包合同及协议、审批的施工组织设计和监理规划以及国家现行有关工程建设施工技术标准和规范。
三、道路工程质量监理工作流程:道路工程质量监理工作流程应包括施工工艺流程、设计交底、现场交桩、测量放样中心线、高程恢复、横断地下管线、附属路基工程施工、备料、道路基层施工、安砌侧石、缘石铺人行道以及路面工程施工等步骤。
在每个步骤中,都应有相应的监理措施来保证施工质量。
四、道路工程测量放样质量监理:道路工程测量放样质量监理应包括测量放样前的准备工作、测量放样的具体内容、测量放样后的数据处理和质量验收等步骤。
监理人员应对测量放样的准确性、完整性和规范性进行监督和检查,并及时发现和纠正问题。
五、路基工程质量监理:路基工程质量监理应包括路基开挖、填筑、压实、排水等方面的监督和检查。
监理人员应及时发现并纠正问题,确保路基工程质量符合相关标准和规范要求。
六、道路面层质量监理:道路面层质量监理应包括路面基层处理、面层施工和面层验收等方面的监督和检查。
监理人员应及时发现并纠正问题,确保道路面层质量符合相关标准和规范要求。
七、人行道工程质量监理:人行道工程质量监理应包括人行道基层处理、面层施工和验收等方面的监督和检查。
监理人员应及时发现并纠正问题,确保人行道工程质量符合相关标准和规范要求。
八、附属构筑物质量监理:附属构筑物质量监理应包括桥梁、隧道、涵洞、边坡防护等方面的监督和检查。
-- -- 南通高新技术产业开发区金正路(金桥路—银河西路)工程
编号:监XZ-
施工测量监理实施细则 内容提要: 1、工程概况 2、质量控制标准 3、监理工作流程 4、质量技术要点 5、质量监控点及监理措施 6、测量作业安全监理 7、其他
监理工程师: 总监理工程师: 镇江市兴华工程建设监理有限责任公司 南通高新技术产业开发区金正路(金桥路-银河西路)工程监理部 -- -- 二〇一七年六月 施工测量监理实施细则 一、工程概况与测量工作的特点 二、质量控制标准 《工程测量规范》(GB50026-2007) 《城镇道路工程施工验收规范》(CJJ1-2008) 《城市桥梁工程施工与质量验收规范》(CJJ2—2008) 《给水排水管道工程施工及验收规范》(GB50268—2008) 三、监理工作流程 3.1审查承包方的施工组织设计中关于测量技术措施的内容,或测量专项施工方案,测量方案应由技术负责人审核确认。 3.2检查测量仪器是否满足施工控制的要求,测量仪器是否经过年度鉴定.(全站仪、水准仪等一般测量仪器为一年一检) 3.3检查承包商的质量保证体系是否完善,测量放样是否有专人负责,是否有合格的自检、复核制度,测量人员是否具备相应的专业技术资质.是否采用正规记录手簿、表式. 3.4基准点的移交一般由监理工程师向承包人交桩。监理移交后应督促施工承包单位在收到上述基准数据后进行复检验算。若对该数据有异议,应在复测后及时报告监理单位,共同进行核实.核实后的数据应经设计单位确认后,监理单位重新以书面形式提供。
不符合 不符合 符合
业主书面移交原始测量控制点 监理复核原始测量控制点 施工单位校核原始测量控制点 -- -- 符合
3。5督促施工单位对工程控制点定期进行复测,在有可能受外界影响发生变化的情况下,应增加复测频率,一旦发生移动或损坏,承包人应立即报告监理单位,并共同协商补设或移置。修复后的控制点必须达到原控制点的精度. 3.7监理应对承包人布设的控制网点进行100%复核,未经监理人员认可的各类水准点、导线点不准使用,各导线点或水准点应明确标明并备有书面记录资料。ﻫ3。8 检查承包人提交的测量放样资料,监理可以使用承包人的施工控制网自行进行检查放样测量,亦可要求承包人在监理人的直接监督下进行复核对照测量。当复测中发现有错误时,承包人必须按照监理人指示进行修正或补测。 3.9 督促、检查承包人报验的测量资料 3。9.1平面、高程控制网测量: 1)控制网点布置图、水准测量路线图; 2)外业观测资料(观测记录)。 3)内业计算和成果资料(导线、水准平差计算) 3.9.2放样测量报验资料 1)道路中线放样报验资料. 2)桥梁桩位放样报验资料; 3)桥墩、桥台角点模板放线报验资料; 4)管道轴线放样报验资料。 3.9.3验收测量报验资料 1)各结构层标高验收资料; 2)成桩桩位验收资料;
四、质量技术要点 4。1平面、高程控制点: 4.1。1道路平面控制应按当地城市统一的坐标系统实施,沿线布设。首级控制点(交
投入使用 施工单位定期校核 -- -- 桩点)应满足施工复核和施工控制的需要,应为2个以上,间距不宜大于700m。 一、二、三级导线点根据需要均可作为首级控制点。
等级 测角中误差 测距中误差mm 测距相对中误差mm 方位角闭合差 相对闭合差 一级 5″ ±15 ≤1/30000 10√n ≤1/15000 二级 8″ ±15 ≤1/14000 16√n ≤1/10000 三级 12″ ±15 ≤1/7000 24√n ≤1/5000
施工控制导线测量的主要技术指标 等级 测距中误差mm 测距相对中误差mm 方位角闭合差 相对闭合差 施工控制 ±20 ≤1/30000 40√n ≤1/4000
4。1。2高程控制宜布设成附合路线,应在当地城市建立的高程系统下进行。并应按二、三等级水准测量方法建立首级工程控制. 施工控制导线测量的主要技术指标 等级 每千米高差全中误差mm 往返较差、闭合(mm) 二等 ≤2 ±4√L 三等 ≤6 ±12√L
4.2道路工程的测量工作: 4.2。1测量作业前,应采用不同数据采集人的方法,分别核对从图纸上所采集的数据、实测数据的计算过程与计算结果,并应据以判定测量成果的有效性. 4.2.2定测中线上,应设立线路起终点桩、百米桩、平曲线控制桩、转点桩等。道路的中线桩的间距宜为10—20m。当曲线长度≤40m时,桩间距宜≤5m;当曲线长度>40m时,桩间距宜≤10m。 4。2.3施工放样点的点位允许误差(cm): 横向偏位要求 ≤1 ≤1.5 ≤2 ≤3 其他 点位放样允许偏差 0.7 1 1。3 2 5 例 人行道中线 块石挡土墙 基层中线 路床中线 一般桩位 -- -- 4.2。4路床及各结构层标高,严格按设计要求和测量规范进行100%进行复核,并符合下表规定: 级配砂砾及级配碎石、石灰稳定土类基层和底基层允许偏差
项目 允许偏差 检验频率 检验方法 范围 点数
中线偏位(mm) ≤20 100m 1 用经纬仪测量
纵断高程(mm) 基层 ±15 20m 1 用水准仪测量 底基层 ±20
平整度(mm) 基层 ≤10 20m 路宽(m) <9 1 用3m直尺和塞尺连续量两尺,取较大值 9~15 2 底基层 ≤15 >15 3 宽度(mm) 不小于设计规定+B 40m 1 用钢尺量测
横 坡 ±0.3%且不反坡 20m 路宽(m) <9 2 用水准仪测量 9~15 4 〉15 6
4。3排水工程的测量控制: 4.3.1沟槽开挖前,应对沟槽轴线及边线进行复查。管道轴线控制桩应便于观测,不易被扰动。开槽铺设管道的临时水准点,每200m不宜少于1个。
检查项目 允许偏差 检查数量 检查方法 范围 点数
槽底高程 ±20 两井之间 3 用水准仪测量 管道高程 ±15 两井之间 2 用水准仪测量
4。4桥梁工程的测量控制 4。4。1桩基施工前,监理应对桩位坐标进行复查. 项目 内容 允许偏差(mm) 基础桩位 排架桩 ±50 -- -- 群桩 ±100
4.4.2 桥梁平面控制测量等级应符合下表的规定. 多跨桥梁总长(mm) 单跨桥长(mm) 控制测量等级 L≥3000 L≥500 二等 2000≤L<3000 300≤L〈500 三等 1000≤L<2000 150≤L<300 四等 500≤L<1000 L〈150 一级 L<500 二级
4。4.3水准测量等级应根据桥梁的规模确定.长3000m 以上的桥梁宜为二等,长1000~3000m 的桥梁宜为三等,长1000m 以下的桥梁宜为四等。水准测量的主要技术要求应符合下表规定
等级 每公里高差中数中误差(mm) 水准仪型号 水准尺 观测次数 往返较差 或闭合差 (mm) 偶然中误差 全中误差 与已知点的联测 符合或环线
二等 ±1 士2 DS1 铟瓦 往返各一次 往返各一次 ±4√L
三等 ±3 ±6 DS1 铟瓦 往返各一次 往一次 ±12√L DS3 双面 往返各一次
四等 ±5 ±10 DS3 双面 往返各一次 往一次 ±20√L 注:L为往返测段、附合或环线的水准中线长度(km)。 4。4.4施工过程中,应测定并经常检查桥梁结构浇砌和安装部分的位置和标 高,并作出测量记录和结论,如超过允许偏差时,应分析原因,并予以补救 利改正。
项目 允许偏差(mm) 检验频率 检查方法
现浇承台 顶面高程 15 4/座 用水准仪测量测量四角 轴线偏移 10 4/座 用经纬仪测量,纵、横各2点 现浇墩台 顶面高程 ±10 4/座 用水准仪测量测量四角 -- -- 轴线偏移 10 4/座 用经纬仪测量,纵、横各2点 现浇盖梁 顶面高程 0,-5 3/座 用水准仪测量,两端及中间各1点 轴线偏移 8 4/座 用经纬仪测量,纵、横各2点
4.4。5桥轴线长度超过1000m 的特大桥梁和结构复杂的桥梁施工过程,应进行 主桥墩、台的沉降变形监测。 五、质量监控点及措施 5.1监理要经常深入现场,现场实地抽查的方式,一般为旁站,必要时进行独立复测。 5.1.1旁站(或共同)测量的工作: 1)原始地形测量; 2)沟槽开挖轴线 3)管道安装轴线及管内底标高测量 4)桥梁承台、墩台、盖梁等结构轴线、高程测量 5.1.2独立测量工作: 1)控制网复测 2)道路中线放样测量 3)结构层标高复测 4)桩基工程的桩位测量 5.2监理对所有的观测数据应随测随记,严禁转抄、伪造。文字与数字应力求清晰、整齐、美观.对取用的已知数据、资料均应独立进行百分之百的检查、核对,确认无误后方可提供使用。 5。3对所有的观测的记录手薄必须保持完整,不得任意撕页,记录中间也不得无故留下空页。 5.4现场作业时,必须遵守有关安全、技术操作规程,注意人身和仪器的安全,禁止冒险作业. 5.5对于测绘仪器、工具应精心爱护,及时维护保养,做到定期检验校正,保持良好状态。对精密仪器应建立专门的安全保管、使用制度。 5.6除每次测量的测量方案需技术负责人确认外,每次测量后,负责跑尺、观镜、校对、复核、审核的责任人应签字。
