边坡支护工程量清单及单价(2014.5.20)
- 格式:xls
- 大小:16.00 KB
- 文档页数:1
护坡工程施工报价单一、工程概述本项目为XX地区护坡工程,工程内容包括:边坡整治、坡面防护、排水设施、脚手架搭拆等。
工程总量约为XX平方米。
根据设计方案和施工要求,现将各项工程量清单及报价列出,以便于双方参考和协商。
二、工程量清单及报价1. 边坡整治(1)人工挖边坡:XX元/立方米(2)机械挖边坡:XX元/立方米(3)边坡清理:XX元/平方米2. 坡面防护(1)混凝土护坡:XX元/立方米(2)浆砌石护坡:XX元/立方米(3)干砌石护坡:XX元/立方米(4)植草护坡:XX元/平方米(5)网格梁护坡:XX元/平方米(6)雷诺护垫护坡:XX元/平方米3. 排水设施(1)排水沟:XX元/米(2)排水管:XX元/米(3)排水孔:XX元/个(4)反滤层:XX元/平方米4. 脚手架搭拆(1)脚手架搭设:XX元/平方米(2)脚手架拆除:XX元/平方米5. 其他工程(1)坡面调平:XX元/平方米(2)喷播草种:XX元/平方米(3)锚杆施工:XX元/根(4)钢筋网施工:XX元/平方米(5)坡面拱形骨架:XX元/立方米(6)人行梯步:XX元/米三、工程总价根据以上工程量清单及报价,本工程总价为XX元。
四、施工周期本工程预计施工周期为XX天。
五、付款方式1. 工程进度付款:按照工程进度的百分比支付工程款。
2. 工程验收付款:工程验收合格后,支付剩余工程款。
3. 质量保证期付款:工程质量保证期内,如有质量问题,按照合同约定进行赔偿。
六、合同签订双方协商一致后,签订正式施工合同,明确工程内容、工期、付款方式等事项。
七、其他事项1. 报价不包括税金、养护费用等其他费用。
2. 施工过程中,如遇不可抗力因素导致工程进度延误,双方协商解决。
3. 施工过程中,如遇设计变更,双方协商调整工程量和报价。
4. 工程质量保证期为XX个月。
护坡工程施工报价单仅供参考,具体金额和事项需双方协商确定。
我们希望与贵方携手合作,共同打造优质工程。
如有任何疑问或需求,请随时与我们联系。

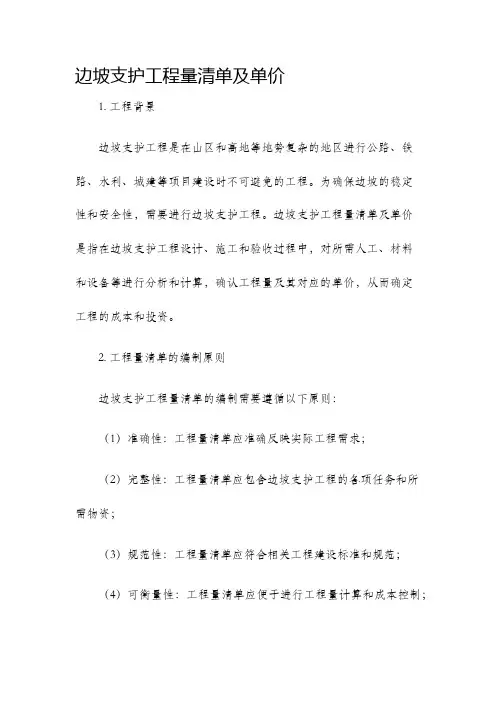

边坡支护工程量清单及单价1. 工程背景边坡支护工程是在山区和高地等地势复杂的地区进行公路、铁路、水利、城建等项目建设时不可避免的工程。
为确保边坡的稳定性和安全性,需要进行边坡支护工程。
边坡支护工程量清单及单价是指在边坡支护工程设计、施工和验收过程中,对所需人工、材料和设备等进行分析和计算,确认工程量及其对应的单价,从而确定工程的成本和投资。
2. 工程量清单的编制原则边坡支护工程量清单的编制需要遵循以下原则:(1)准确性:工程量清单应准确反映实际工程需求;(2)完整性:工程量清单应包含边坡支护工程的各项任务和所需物资;(3)规范性:工程量清单应符合相关工程建设标准和规范;(4)可衡量性:工程量清单应便于进行工程量计算和成本控制;(5)可比性:工程量清单应便于与其他项目进行比较和评估。
3. 工程量清单内容边坡支护工程量清单包括以下内容:(1)土方工程量:包括边坡开挖、回填等土方作业的工程量;(2)石方工程量:包括边坡护坡石、填筑石等石方材料的工程量;(3)钢筋混凝土工程量:包括边坡钢筋、混凝土等工程量;(4)支护材料工程量:包括边坡锚杆、钢板桩、喷锚材料等工程量;(5)机械设备工程量:包括边坡开挖机、起重机、压路机等设备的工程量;(6)人工工程量:包括边坡施工作业的人工工程量;(7)其他工程量:包括边坡检测、监理等其他辅助工程量。
4. 单价的确定边坡支护工程的单价是指单位工程量的费用,它是根据实际情况和市场价格确定的。
单价的确定需要考虑以下几个因素:(1)人工成本:包括工人的工资和福利待遇等;(2)材料成本:包括边坡支护材料的采购和运输等费用;(3)设备使用成本:包括机械设备的购置、维护和运营等费用;(4)管理费用:包括工程管理和施工监理等费用;(5)风险和利润:包括风险控制和合理利润的考虑。
5. 工程量清单及单价的编制流程(1)确定工程范围和实施方案;(2)根据设计图纸和实施方案,编制初步清单;(3)根据实际情况调整和细化清单;(4)调查市场价格,确定单价;(5)编制最终清单和单价表;(6)根据清单和单价计算工程造价,并进行成本控制。
边坡支护方案工程量清单一、前言随着城市化进程不断加快,道路建设、房地产开发等工程项目日益增多,边坡支护作为一项重要的土木工程技术,也得到了广泛的应用。
边坡支护工程既能够保障道路、房屋等建筑物的安全,又能够保护周边的生态环境,因此备受关注。
本文将针对边坡支护工程的施工工程量进行详细分析和讨论,以期为相关施工人员提供参考。
二、边坡支护工程量清单1. 钢筋混凝土边坡支护(1)高强度螺栓及配件:根据设计要求使用相应规格和数量的高强度螺栓及配件进行边坡支护。
(2)钢筋混凝土结构:根据设计图纸和规范要求进行混凝土配筋、浇筑和抹灰。
(3)滑坡预防栏杆:根据设计要求安装相应规格的滑坡预防栏杆,包括固定底脚的材料和数量,以及栏杆的长度和数量。
(4)排水设施:包括排水管道、散水管、管道接头、检查井等排水设施的为配材料和数量。
(5)其他:根据实际情况和设计要求,可能需要使用其他辅助材料和配件,如护坡网、土工布、排水网等。
2. 桩式边坡支护(1)预制桩:根据设计要求预制相应规格和数量的桩体。
(2)锚杆:根据设计要求使用相应规格和数量的锚杆进行边坡支护。
(3)钢筋混凝土梁柱:根据设计要求进行混凝土配筋、浇筑和抹灰。
(4)滑坡预防栏杆:根据设计要求安装相应规格的滑坡预防栏杆。
(5)排水设施:包括排水管道、散水管、管道接头、检查井等排水设施的配材料和数量。
(6)其他:根据实际情况和设计要求,可能需要使用其他辅助材料和配件。
3. 土石坡面支护(1)石块:根据设计要求采购相应规格和数量的石块。
(2)护坡网:根据设计要求选用相应规格和数量的护坡网。
(3)土工布:根据设计要求选用相应规格和数量的土工布。
(4)排水设施:包括排水管道、散水管、管道接头、检查井等排水设施的配材料和数量。
(5)其他:根据实际情况和设计要求,可能需要使用其他辅助材料和配件。
4. 新型边坡支护技术(1)喷射混凝土:根据设计要求使用喷射混凝土进行边坡支护。
(2)岩土钉:根据设计要求使用岩土钉进行边坡支护。
第1篇一、工程概况工程名称:XXX护坡工程工程地点:XXX建设规模:XXX工程内容:护坡设计、施工、监理等。
二、工程量清单1. 土方工程(1)挖方:XXX立方米(2)填方:XXX立方米2. 护坡结构工程(1)浆砌石护坡:XXX平方米(2)混凝土护坡:XXX立方米(3)锚杆:XXX根(4)钢筋:XXX吨3. 监理工程(1)施工监理:XXX天(2)监理人员:XXX人4. 其他工程(1)排水设施:XXX米(2)临时设施:XXX平方米(3)材料运输:XXX次三、工程量清单报价1. 土方工程(1)挖方:XXX元/立方米(2)填方:XXX元/立方米2. 护坡结构工程(1)浆砌石护坡:XXX元/平方米(2)混凝土护坡:XXX元/立方米(3)锚杆:XXX元/根(4)钢筋:XXX元/吨3. 监理工程(1)施工监理:XXX元/天(2)监理人员:XXX元/人4. 其他工程(1)排水设施:XXX元/米(2)临时设施:XXX元/平方米(3)材料运输:XXX元/次四、工程总报价1. 土方工程:XXX元2. 护坡结构工程:XXX元3. 监理工程:XXX元4. 其他工程:XXX元总计:XXX元五、付款方式1. 预付款:合同签订后,支付合同总额的20%作为预付款。
2. 进度款:按工程进度分期支付,每完成一定工程量支付相应款项。
3. 结算款:工程竣工验收合格后,支付合同总额的70%作为结算款。
4. 保修金:保修期满后,无质量问题,无息退还保修金。
六、保修期本工程自竣工验收合格之日起,保修期为XX年。
七、合同工期合同工期为XX天。
八、其他约定1. 施工过程中,如遇不可抗力因素,工期相应顺延。
2. 施工过程中,如遇设计变更、材料价格波动等,合同价格相应调整。
3. 施工过程中,如发生安全事故,按照国家有关法律法规进行处理。
4. 施工过程中,双方应遵守合同约定,确保工程质量和进度。
本报价清单仅供参考,具体价格以双方协商确定为准。
第2篇一、工程概况1. 工程名称:XX护坡工程2. 工程地点:XX地区3. 工程规模:XX平方米4. 工程类型:XX类型护坡工程5. 工程工期:XX个月二、施工报价明细1. 材料费(1)混凝土:每立方米XX元,共需XX立方米,合计费用XX元。
央企公路工程:工程【边坡防护】劳务单价
包工头小张接了某央企的防护工程的劳务单价汇总,大家看看能不能做?
内容:包括锚杆、框格梁、挡土墙、浆砌片石排水沟等。
1、φ32钢筋锚杆: 65元/m,钻孔、安装、注浆。
2、框格梁混凝土:590元/方,支模、浇筑、养生。
钢筋690元/吨,制作安装。
3、回填植生袋:50元/m³,袋子、装土、码砌。
3、挂网喷播植草:28.5元/平方,铁丝网、锚钉、拌合土、喷薄。
4、片石混凝土挡土墙:200元/方。
模板、支模、抛片石、浇筑、养生。
不含砼、片石。
5、M7.5浆砌片石挡墙:260元/方。
人工砌筑、勾缝(不含砂浆、片石)。
浆砌片石排水沟:320元/方,包含内容同上。
6、坡面拱形骨架:390元/m³,除了材料,包含其他。

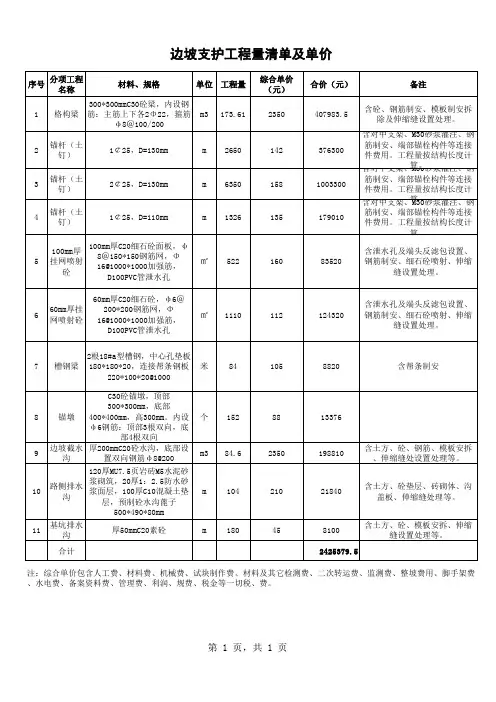

边坡支护工程量清单及单价
引言:
边坡支护工程旨在保护边坡的稳定性,预防滑坡、坡体变形等灾害事件的发生。
边坡支护工程包括边坡表层处理、土方开挖、边坡加固、边坡喷砼、护坡网安装等工作。
为了更好地进行工程预算和管理,本文将详细列举边坡支护工程量清单及单价,供相关项目部门参考使用。
一、边坡表层处理:
1. 清理边坡表层垃圾和杂草:
工程量:按面积计算,单位:㎡
单价:X元/㎡
2. 割草和翻土:
工程量:按面积计算,单位:㎡
单价:Y元/㎡
3. 铺设防草布:
工程量:按面积计算,单位:㎡单价:Z元/㎡
二、土方开挖:
1. 边坡土方开挖:
工程量:按体积计算,单位:m³单价:A元/m³
2. 边坡土方回填:
工程量:按体积计算,单位:m³单价:B元/m³
三、边坡加固:
1. 土工格栅加固:
工程量:按长度计算,单位:m 单价:C元/m
2. 钢筋混凝土加固:。
第二章地基处理及边坡支护工程说明一、地基处理1.本定额适用于一般工业与民用建筑工程的地基处理及边坡支护。
2.换填垫层适用于软弱地基的换填材料加固,按第四章相应子目执行。
3.强穷法加固地基是在天然地基土上或在填土地基上进行作业的,不包括强穷前的试穷工作和费用。
如设计要求试穷,可按设计要求另行计算。
4.深层搅拌桩不分桩径大小,执行相应子目。
设计水泥量不同可换算,其它不调整。
5.深层搅拌桩(三轴除外)和粉喷桩是按四搅二喷施工编制,设计为二搅一喷,定额人工、机械乘以系数0.7;六搅三喷,定额人工、机械乘以系数1.4。
6.高压旋喷桩、压密注浆的浆体材料用量可按设计含量调整。
二、基坑及边坡支护1.斜拉锚桩是指深基坑围护中,锚接围护桩体的斜拉桩。
2.基坑钢管支撑为周转摊销材料,其场内运输、回库保养均己包括在内。
支撑处需挖运土方、围模与基坑护壁的填充混凝土未包括在内,发生时应按实另行计算。
场外运输按金属田类构件计算。
3.打、拔钢板桩单位工程打桩工程量小于50t 时,人工、机械乘以系数1.25。
场内运输超过300m 时,应按相应构件运输子目执行,并扣除打桩子目中的场内运输费。
4.采用桩进行地基处理时,按第三章相应子目执行。
5.本章未列混凝土支撑,若发生,按相应混凝土构件定额执行。
工程量计算规则一、地基处理1.强穷加固地基,以穷锤底面积计算,并根据设计要求的穷击能量和每点穷击数执行相应定额。
2.深层搅拌桩、粉喷桩加固地基,按设计长度另加500mm(设计有规定的按设计要求)乘以设计截面积以立方米计算(重叠部分面积不得重复计算),群桩间的搭接不扣除。
3.高压旋喷桩钻孔长度按自然地面至设计桩底标高以长度计算,喷浆按设计加固桩的截面面积乘以设计桩长以体积计算。
4.灰土挤密桩按设计图示尺寸以桩长计算(包括桩尖)。
5.压密注浆钻孔按设计长度计算。
注浆工程量按以下方式计算:设计图纸注明加固土体体积的,按注明的加固体积计算;设计图纸按布点形式图示土体加固范围的,则按两孔间距的一半作为扩散尺寸,以布点边线各加扩散半径形成计算平面,计算注浆体积;如果设计图纸上注浆点在钻孔灌注桩之间,按两注浆孔距的一半作为每孔的扩散半径,以此圆柱体体积计算。
第1篇一、护坡工程施工单价组成1. 材料费用:包括护坡材料、水泥、砂子、石子、钢筋、木材等,根据材料市场价格和工程需求计算。
2. 人工费用:包括施工人员工资、福利、社会保险等,根据当地人工成本和工程需求计算。
3. 机械费用:包括施工机械租赁、燃料、维修、保险等,根据机械租赁价格和工程需求计算。
4. 管理费用:包括施工现场管理、人员培训、质量检查、安全防护等,根据工程规模和项目管理要求计算。
5. 利润:根据工程利润率和市场行情计算。
二、护坡工程施工单价计算方法1. 材料费用计算:根据工程量、材料价格和市场行情计算。
2. 人工费用计算:根据工程量、人工成本和市场行情计算。
3. 机械费用计算:根据工程量、机械租赁价格和市场行情计算。
4. 管理费用计算:根据工程规模、项目管理要求和市场行情计算。
5. 利润计算:根据工程利润率和市场行情计算。
三、护坡工程施工单价影响因素1. 护坡材料:不同类型的护坡材料(如混凝土、浆砌石、干砌石、草皮等)价格差异较大,影响施工单价。
2. 护坡厚度:护坡厚度越大,所需材料、人工、机械等成本越高,施工单价相应提高。
3. 当地人工成本:不同地区的人工成本差异较大,影响施工单价。
4. 施工机械租赁价格:不同地区、不同型号的施工机械租赁价格不同,影响施工单价。
5. 项目管理要求:项目管理要求越高,管理费用越高,施工单价相应提高。
6. 工程规模:工程规模越大,所需材料、人工、机械等成本越高,施工单价相应提高。
四、护坡工程施工单价案例分析以浆砌石护坡为例,假设护坡厚度为0.3m,工程量为100平方米,以下为施工单价计算:1. 材料费用:根据市场价格,浆砌石价格为30元/立方米,水泥价格为500元/吨,砂子价格为80元/立方米,石子价格为70元/立方米。
材料费用为(30×0.3+500×0.3+80×0.3+70×0.3)×100=8190元。
