装饰工程与其余专业工程的界面区分一、与土建工程界面区分:1、室内墙体砌筑及抹灰:土建总包单位负责装饰进场前的外墙体、消防楼梯墙体、电梯井墙体、洗手间墙体砌筑砌体、抹灰工程达成。
装饰单位负责室内房间分开墙体砌筑砌体、抹灰工程。
装饰单位负责进场前的砌体工程交接查收并负责交接后的墙面批腻子及面层等施工。
现场已达成的砌体工程与精装饰砌体图若有进出,需要对现有砌体拆掉、改正或补砌的工作由装饰单位负责整顿。
全部室内外门洞过梁浇筑及过梁上零星砌体砌筑均由土建总包单位达成;其余后续更改需增设过梁均由精装饰单位达成。
2、外墙抹灰工程外墙抹灰 ( 含室外花园天台 ) 工程由土建总包单位施工。
3、铝合金门窗防水及收口3.1 铝合金门窗周围防水、塞缝、内外侧收口由土建总包单位施工;3.3门窗专业施工单位负责铝合金窗的施工,并负责框内、外密封胶的施工和自己的成品保护,成品保护达成后,铝窗单位及装饰单位达成交接查收(如精装饰单位不予交接验收,则以甲方、监理、交接单位书面确以为准)。
4、栏杆工程:栏杆安装达成后的立、横杆封堵由土建总包施工。
5、楼地面:5.1 土建总包单位负责厨房、洗手间和天台(天台)构造板蓄水试验及渗漏点修理,精装饰单位进场后一个月内达成交接查收;5.2 精装饰单位负责洗手间、厨房的防水、地面的找平层及保护层施工;5.3室内房间由土建总包单位负责地面构造层、洗手间、厨房等翻边砼施工;精装饰单位负责淋浴房翻边、新建非砌体墙的翻边、厨房洗手间门槛止水翻边施工。
5.4 消防楼梯地面沙浆找平、地下室找平层由土建总包施工。
6、天棚6.1 精装饰单位达成室内吊顶及半室外廊道吊顶、电梯厅及架空层全部吊顶施工;6.2 全部天棚批腻子由精装饰单位施工。
7、其余7.1 土建总包单位负责地下室设施间、楼栋出天面防火门施工安装,首层、地下室大堂、消防楼梯、管道井防火门等防火门(含木质)施工安装;精装饰单位负责电梯前室、室内门及消防箱(指装饰部位)门饰面施工、安装;公共地点门框周边封堵由土建总包单位施工,与精装饰工作面交接处均由精装饰施工和修理。

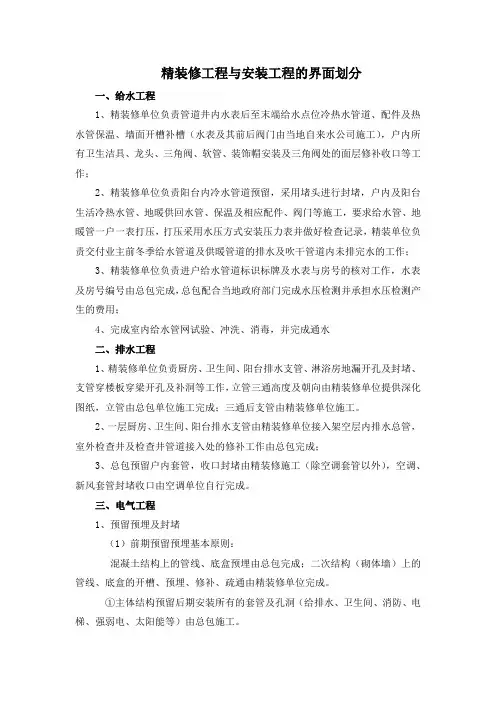

精装修工程与安装工程的界面划分一、给水工程1、精装修单位负责管道井内水表后至末端给水点位冷热水管道、配件及热水管保温、墙面开槽补槽(水表及其前后阀门由当地自来水公司施工),户内所有卫生洁具、龙头、三角阀、软管、装饰帽安装及三角阀处的面层修补收口等工作;2、精装修单位负责阳台内冷水管道预留,采用堵头进行封堵,户内及阳台生活冷热水管、地暖供回水管、保温及相应配件、阀门等施工,要求给水管、地暖管一户一表打压,打压采用水压方式安装压力表并做好检查记录,精装单位负责交付业主前冬季给水管道及供暖管道的排水及吹干管道内未排完水的工作;3、精装修单位负责进户给水管道标识标牌及水表与房号的核对工作,水表及房号编号由总包完成,总包配合当地政府部门完成水压检测并承担水压检测产生的费用;4、完成室内给水管网试验、冲洗、消毒,并完成通水二、排水工程1、精装修单位负责厨房、卫生间、阳台排水支管、淋浴房地漏开孔及封堵、支管穿楼板穿梁开孔及补洞等工作,立管三通高度及朝向由精装修单位提供深化图纸,立管由总包单位施工完成;三通后支管由精装修单位施工。
2、一层厨房、卫生间、阳台排水支管由精装修单位接入架空层内排水总管,室外检查井及检查井管道接入处的修补工作由总包完成;3、总包预留户内套管,收口封堵由精装修施工(除空调套管以外),空调、新风套管封堵收口由空调单位自行完成。
三、电气工程1、预留预埋及封堵(1)前期预留预埋基本原则:混凝土结构上的管线、底盒预埋由总包完成;二次结构(砌体墙)上的管线、底盒的开槽、预埋、修补、疏通由精装修单位完成。
①主体结构预留后期安装所有的套管及孔洞(给排水、卫生间、消防、电梯、强弱电、太阳能等)由总包施工。
②地上住宅户内剪力墙部位及楼内公共区的强弱电电气预埋由总包施工。
预留点位不满足安装要求的由总包负责整改,精装修区域由精装修单位负责二次配管,非精装修区域由总包负责二次配管。
③所有的消防报警系统的预埋由总包施工,户内二次结构(砌体墙)上的管线、底盒的开槽、预埋、修补、疏通由精装修单位完成,所有精装区域吊顶上定位开孔由精装修完成。
装饰工程与其他专业工程的界面划分一、与土建工程界面划分:A、内墙体:土建总包单位负责装饰进场前的所有分户墙砌体施工,隔墙由总包单位砌筑,精装修单位负责进场前的砌体交接验收并负责交接后的砌体粉刷等施工,轻质隔墙由精装修单位施工。
B、外墙体:1.土建总包单位负责外墙体砌筑、保温、抹灰的施工;2.精装修单位负责外饰面施工。
C、楼地面:1.土建总包单位负责找平层施工和伸缩缝、隔音、隔热垫的施工;2.幕墙的层间防火施工由土建总包单位施工;3.地面装饰面层由精装修单位施工;4.室内防水由精装修单位负责施工;5.室内楼梯扶手由精装修单位安装。
D、烟气道土建总包单位负责预制混凝土烟气道立管和止回阀的施工。
二、与安装工程界面划分:A、给排水工程a、给水(冷、热)1. 土建总包施工单位负责水管井内给水管、水表、各区域总阀门安装及相关试验,精装修单位负责总阀门后所有支水管及管件的安装施工及相关试验;2. 土建总包单位负责消火栓和喷淋系统的施工。
b、排水1. 土建总包施工单位负责废、污水立管及支管按图纸施工到相应洁具及地漏、清扫口点位,并负责废、污水管线的相关试验;精装修单位负责洁具、地漏、清扫口的安装;2. 土建总包施工单位负责雨水管道施工,楼板开孔、修补由总包负责。
B、暖通工程3. 专业单位负责防排烟、通风管道的施工以及相关试验;4. 空调施工单位负责完成空调、新风设备的安装、调试,空调施工单位完成需要预埋、打孔的管道施工(含墙上开槽、修补);6. 空调施工单位负责提供风口开孔尺寸,精装修单位配合开孔,风口制作、安装由空调施工单位负责;8. 空调施工单位负责室内排风系统的管道及设备安装,空调单位负责控制线路的安装,并接到风机上。
C、电气工程a、强电1. 总包单位负责强电井道内的电表箱及各区域总配电箱安装,精装修单位负责总配电箱后端线路及分配电箱的安装;2. 精装修单位负责所有照明灯具、开关插座的配线、安装、调试。
b、弱电及智能化1. 弱电及智能化相关管线、设备、墙壁插口、调试由专业单位施工。
精装修工程工作界面划分在精装修工程中,工作界面的划分非常重要。
总承包工作界面包括清理基层、调整毛混凝土地面误差、用水房间降板找平层、防水保护层、地面与门窗洞口标高控制等工作内容。
而精装修专业承包工作界面则包括清理基层、装饰与门窗洞口装饰收口处理、墙面、柱的抹灰及后续装饰面层施工等内容。
总承包工作界面中,精装修单位负责用水房间结构层以上的防水、找平等工作,而精装修区域结构墙、柱、梁板及二次结构墙、柱的处理由总承包负责。
精装修单位负责处理与装饰面层排版、模数等不符的部分,而结构楼地面标高超出规范允许偏差则由总承包负责处理。
精装修区域的测量放线由总承包提供每层的1米控制线和坐标系统,楼层内的控制线及坐标系统则由精装单位负责。
在精装修专业承包工作界面中,精装单位负责大型装饰构件的后置埋件、核对天棚和地面标高控制线、天棚顶部装修施工、所有的受力测试及相关专家论证等工作内容。
相关的找平、装饰等工作也由精装单位负责处理。
总包工作界面则包括负责砌体工程、含区域防火隔断、机房隔墙等工作内容。
总包单位负责处理精装与非精装交接处的抹灰收口,有门框的以门框为界,无门框的以门洞内转角为界。
而精装修区域以外防火门门框与结构洞口间砂浆塞缝、注浆、防火门门框与土建洞口的基层抹灰收口处理、防火门门框与土建洞口饰面层收口处理等工作则由总包单位负责处理。
此外,总包单位还负责外墙洞口两侧干硬性防水砂浆塞缝及JS防水、其余部位门窗框与土建洞口发泡剂塞缝施工,精装修区域新增隔墙施工等工作内容。
总承包将结构面交给精装修单位进行施工。
精装承包人需要自行考虑办公区、生活区用地及用房的相关费用。
同时,负责从总承包人分配的临时用水接驳口自行接驳临时用水的管道,并维护正常的临水、临电、办公生活区用地及用房使用。
若现场无法满足其临时用水需求,精装承包人需要自行解决,并与发包方协商解决水费问题。
同样地,精装承包人需要自行接驳临时用电的线路并维护其正常使用。

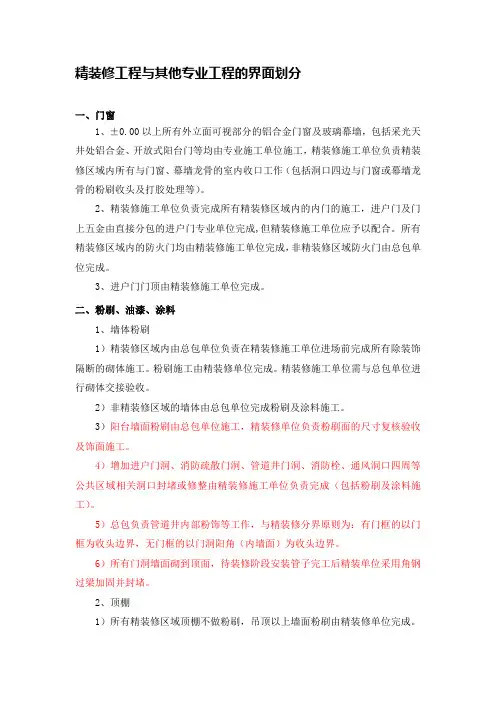

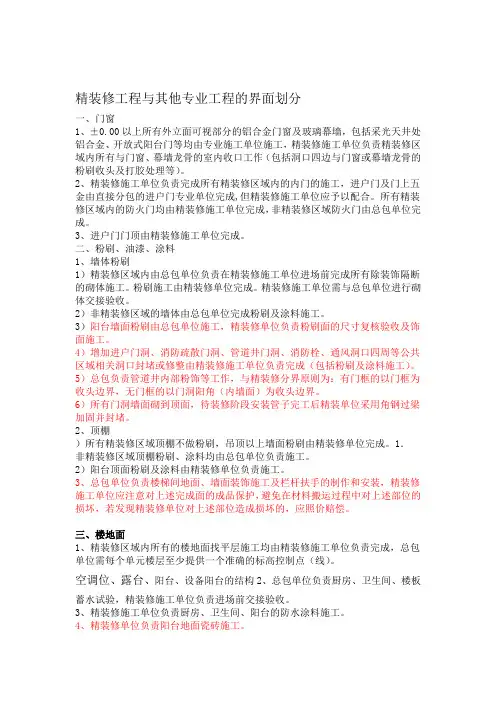

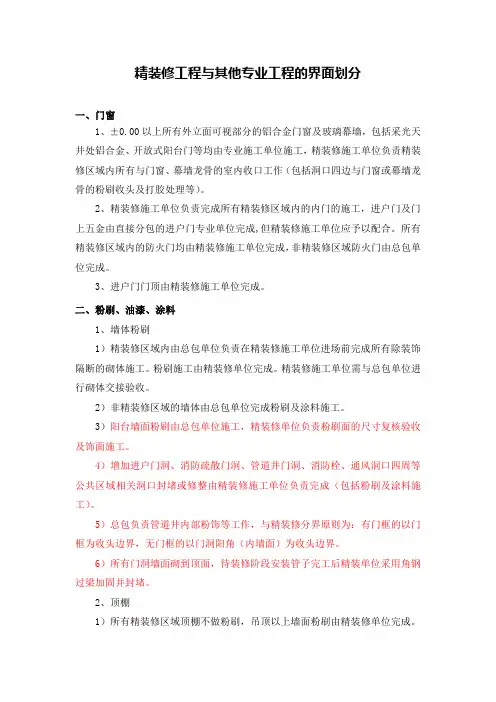

精装修工程与其他专业工程的界面划分一、门窗1、±0.00以上所有外立面可视部分的铝合金门窗及玻璃幕墙,包括采光天井处铝合金、开放式阳台门等均由专业施工单位施工,精装修施工单位负责精装修区域内所有与门窗、幕墙龙骨的室内收口工作(包括洞口四边与门窗或幕墙龙骨的粉刷收头及打胶处理等)。
2、精装修施工单位负责完成所有精装修区域内的内门的施工,进户门及门上五金由直接分包的进户门专业单位完成,但精装修施工单位应予以配合。
所有精装修区域内的防火门均由精装修施工单位完成,非精装修区域防火门由总包单位完成。
3、进户门门顶由精装修施工单位完成。
二、粉刷、油漆、涂料1、墙体粉刷1)精装修区域内由总包单位负责在精装修施工单位进场前完成所有除装饰隔断的砌体施工。
粉刷施工由精装修单位完成。
精装修施工单位需与总包单位进行砌体交接验收。
2)非精装修区域的墙体由总包单位完成粉刷及涂料施工。
3)阳台墙面粉刷由总包单位施工,精装修单位负责粉刷面的尺寸复核验收及饰面施工。
4)增加进户门洞、消防疏散门洞、管道井门洞、消防栓、通风洞口四周等公共区域相关洞口封堵或修整由精装修施工单位负责完成(包括粉刷及涂料施工)。
5)总包负责管道井内部粉饰等工作,与精装修分界原则为:有门框的以门框为收头边界,无门框的以门洞阳角(内墙面)为收头边界。
6)所有门洞墙面砌到顶面,待装修阶段安装管子完工后精装单位采用角钢过梁加固并封堵。
2、顶棚1)所有精装修区域顶棚不做粉刷,吊顶以上墙面粉刷由精装修单位完成。
非精装修区域顶棚粉刷、涂料均由总包单位负责施工。
2)阳台顶面粉刷及涂料由精装修单位负责施工。
3、总包单位负责楼梯间地面、墙面装饰施工及栏杆扶手的制作和安装,精装修施工单位应注意对上述完成面的成品保护,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
三、楼地面1、精装修区域内所有的楼地面找平层施工均由精装修施工单位负责完成,总包单位需每个单元楼层至少提供一个准确的标高控制点(线)。
精装修工程与其他专业工程的界面划分一、门窗1、±0.00以上所有外立面可视部分的铝合金门窗及玻璃幕墙,包括采光天井处铝合金、开放式阳台门等均由专业施工单位施工,精装修施工单位负责精装修区域内所有与门窗、幕墙龙骨的室内收口工作(包括洞口四边与门窗或幕墙龙骨的粉刷收头及打胶处理等)。
2、精装修施工单位负责完成所有精装修区域内的内门的施工,进户门及门上五金由直接分包的进户门专业单位完成,但精装修施工单位应予以配合。
所有精装修区域内的防火门均由精装修施工单位完成,非精装修区域防火门由总包单位完成。
3、进户门门顶由精装修施工单位完成。
二、粉刷、油漆、涂料1、墙体粉刷1)精装修区域内由总包单位负责在精装修施工单位进场前完成所有除装饰隔断的砌体施工。
粉刷施工由精装修单位完成。
精装修施工单位需与总包单位进行砌体交接验收。
2)非精装修区域的墙体由总包单位完成粉刷及涂料施工。
3)阳台墙面粉刷由总包单位施工,精装修单位负责粉刷面的尺寸复核验收及饰面施工。
4)增加进户门洞、消防疏散门洞、管道井门洞、消防栓、通风洞口四周等公共区域相关洞口封堵或修整由精装修施工单位负责完成(包括粉刷及涂料施工)。
5)总包负责管道井内部粉饰等工作,与精装修分界原则为:有门框的以门框为收头边界,无门框的以门洞阳角(内墙面)为收头边界。
6)所有门洞墙面砌到顶面,待装修阶段安装管子完工后精装单位采用角钢过梁加固并封堵。
2、顶棚1)所有精装修区域顶棚不做粉刷,吊顶以上墙面粉刷由精装修单位完成。
非精装修区域顶棚粉刷、涂料均由总包单位负责施工。
2)阳台顶面粉刷及涂料由精装修单位负责施工。
3、总包单位负责楼梯间地面、墙面装饰施工及栏杆扶手的制作和安装,精装修施工单位应注意对上述完成面的成品保护,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
三、楼地面1、精装修区域内所有的楼地面找平层施工均由精装修施工单位负责完成,总包单位需每个单元楼层至少提供一个准确的标高控制点(线)。
装饰工程与其它专业工程的界面划分与土建工程界面划分:1.1墙体粉刷:1.1.1总包单位负责装饰进场前的室内部分,所有楼地面、管井及架空层等隔墙、墙体砌筑;门头梁、管井翻边、厨房导墙、阳台翻边等结构浇捣。
装饰单位负责室内部分楼地面、砌体、顶面结构工程的交接验收并负责交接后的砌体粉刷、墙面批腻子等施工。
现场已完成的砌体工程与精装修施工图纸如有出入,需要对现有砌体拆除、修改或补砌的工作由精装修单位负责施工;1.2楼地面:1.2.1土建总包施工单位负责厨房、卫生间和阳台结构板蓄水试验,装饰单位负责进场前交接验收;1.2.2装饰单位负责厨房、卫生间和阳台的防水工程以及地面的找平层及面层施工;1.2.3 室内各地面由总包单位负责地面结构层施工,精装修单位负责地面找平及面层施工;1.3天棚1.3.1总包单位完成至结构面,装饰单位完成精装修施工区域的室内吊顶及半室外廊道吊顶、电梯前室(含地下一层及二层精装修施工区域范围以内的)所有吊顶施工;2.4其他1.4.1总包单位负责非装修区域防火门施工,装饰单位负责与装修区域相邻的防火门(甲定乙供)施工;1.4.2总包与装饰单位的施工界面以铝合金门窗边框作为施工范围的划分界限(部分半室外廊道吊顶除外),装饰单位负责铝框内侧收口,幕墙负责铝框外侧收口,装饰单位负责进场后的交接验收,幕墙单位负责做好铝合金框下口的防水施工,防水材料必须使用甲方指定产品。
1.4.3幕墙专业施工单位负责铝合金窗、门的安装施工,并负责框内、外封堵及密封胶的施工和自身的成品保护,装饰单位完成进场后的成品保护交接验收;1.5厨房卫生间烟气道1.5.1总包单位负责厨房、卫生间预制混凝土烟气道立管、止回阀的安装及四周10cm宽混凝土翻边施工;装饰单位负责检查烟道及排气管止回阀的安装密封情况,给予加固、密封;1.5.2装饰单位负责厨房止回阀与抽油烟机排烟软管的连接,卫生间止回阀与排气扇排气软管的连接,及负责排气扇、配合抽油烟机安装开孔施工,并负责卫生间排气扇安装;厨房电器单位负责排烟管与油烟机的连接。
精装修工程与其他专业工程的界面划分一、门窗1、±0.00以上所有外立面可视部分的铝合金门窗及玻璃幕墙,包括采光天井处铝合金、开放式阳台门等均由专业施工单位施工,精装修施工单位负责精装修区域内所有与门窗、幕墙龙骨的室内收口工作(包括洞口四边与门窗或幕墙龙骨的粉刷收头及打胶处理等)。
2、精装修施工单位负责完成所有精装修区域内的内门的施工,进户门及门上五金由直接分包的进户门专业单位完成,但精装修施工单位应予以配合。
所有精装修区域内的防火门均由精装修施工单位完成,非精装修区域防火门由总包单位完成。
3、进户门门顶由精装修施工单位完成。
二、粉刷、油漆、涂料1、墙体粉刷1)精装修区域内由总包单位负责在精装修施工单位进场前完成所有除装饰隔断的砌体施工。
粉刷施工由精装修单位完成。
精装修施工单位需与总包单位进行砌体交接验收。
2)非精装修区域的墙体由总包单位完成粉刷及涂料施工。
3)阳台墙面粉刷由总包单位施工,精装修单位负责粉刷面的尺寸复核验收及饰面施工。
4)增加进户门洞、消防疏散门洞、管道井门洞、消防栓、通风洞口四周等公共区域相关洞口封堵或修整由精装修施工单位负责完成(包括粉刷及涂料施工)。
5)总包负责管道井内部粉饰等工作,与精装修分界原则为:有门框的以门框为收头边界,无门框的以门洞阳角(内墙面)为收头边界。
6)所有门洞墙面砌到顶面,待装修阶段安装管子完工后精装单位采用角钢过梁加固并封堵。
2、顶棚)所有精装修区域顶棚不做粉刷,吊顶以上墙面粉刷由精装修单位完成。
1.非精装修区域顶棚粉刷、涂料均由总包单位负责施工。
2)阳台顶面粉刷及涂料由精装修单位负责施工。
3、总包单位负责楼梯间地面、墙面装饰施工及栏杆扶手的制作和安装,精装修施工单位应注意对上述完成面的成品保护,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
三、楼地面1、精装修区域内所有的楼地面找平层施工均由精装修施工单位负责完成,总包单位需每个单元楼层至少提供一个准确的标高控制点(线)。

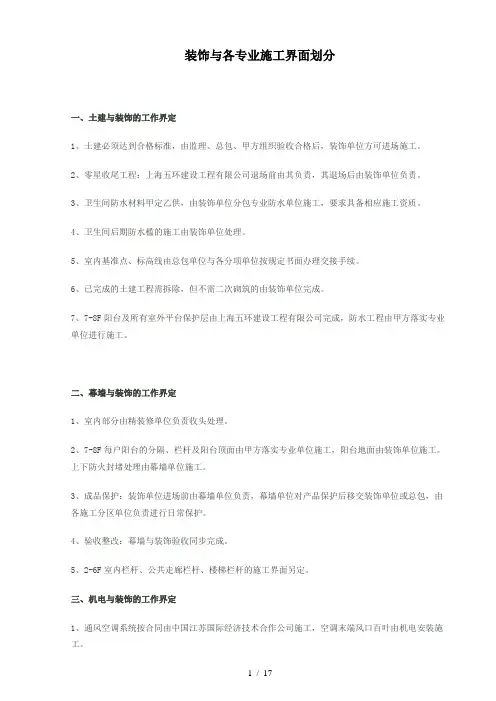

装饰与各专业施工界面划分一、土建与装饰的工作界定1、土建必须达到合格标准,由监理、总包、甲方组织验收合格后,装饰单位方可进场施工。
2、零星收尾工程:上海五环建设工程有限公司退场前由其负责,其退场后由装饰单位负责。
3、卫生间防水材料甲定乙供,由装饰单位分包专业防水单位施工,要求具备相应施工资质。
4、卫生间后期防水槛的施工由装饰单位处理。
5、室内基准点、标高线由总包单位与各分项单位按规定书面办理交接手续。
6、已完成的土建工程需拆除,但不需二次砌筑的由装饰单位完成。
7、7-8F阳台及所有室外平台保护层由上海五环建设工程有限公司完成,防水工程由甲方落实专业单位进行施工。
二、幕墙与装饰的工作界定1、室内部分由精装修单位负责收头处理。
2、7-8F每户阳台的分隔、栏杆及阳台顶面由甲方落实专业单位施工,阳台地面由装饰单位施工。
上下防火封堵处理由幕墙单位施工。
3、成品保护:装饰单位进场前由幕墙单位负责,幕墙单位对产品保护后移交装饰单位或总包,由各施工分区单位负责进行日常保护。
4、验收整改:幕墙与装饰验收同步完成。
5、2-6F室内栏杆、公共走廊栏杆、楼梯栏杆的施工界面另定。
三、机电与装饰的工作界定1、通风空调系统按合同由中国江苏国际经济技术合作公司施工,空调末端风口百叶由机电安装施工。
2、给排水、雨污水系统由上海五环建设工程有限公司施工。
给水至末端内(外)丝接口,给水内接丝配件有五环施工,排水至洁具接口。
卫生洁具安装,给水附件括刮三角阀,接水软管,龙头(不含阀芯)、花洒等的安装由装饰单位负责施工(淋浴龙头的阀芯预埋和定位安装由五环来施工)。
其余由上海五环建设工程有限公司安装配合。
3、弱电系统、客房智能控制系统全部由浙江浙大网新快威科技有限公司施工。
包括配管、桥架、电线、电缆、开关及控制面板安装。
装饰单位配合。
4、电气部分由中国江苏国际经济技术合作公司与上海五环建设工程有限公司施工。
A.地下部分非精装饰区域电气照明的预埋管线、独立照明、桥架、照明配电箱下桩头至末端穿线、装灯。
装饰工程与其他专业工程界面划分一、与土建工程界面划分:A、墙体:1.土建施工单位(总包)负责装饰进场前按照精装修墙体分隔图砌筑分户墙、室内隔墙,精装修施工单位进场后负责进场后,负责内隔墙复核,若与平面图不符,由精装修施工单位负责现场放线、放样以及拆除和砌筑,墙体粉刷由精装单位负责施工;2.精装修单位负责对总包楼梯完成面、栏杆、墙面的成品保护进行管理,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
(如发现其他单位造成损害的,精装单位有管理权责)3.厨房卫生间排水主管包管(含素混凝土翻边)砌筑粉刷由精装修单位完成。
4.如需设备阳台吊顶由精装修单位完成,墙面若为外墙涂料或石材的由相关专业单位统一完成。
B、卫生间:1.精装修施工单位负责进场前卫生间、阳台等需防水的楼板、砼翻边及结构蓄水试验,土建方、监理方、建设方协助配合,如发现渗漏水及时向土建方书面提出并确定整改完成时间,并作书面交接验收;2.精装修施工单位负责卫生间防水处理及相关试验;C、楼地面:1.精装修施工单位负责进场前与土建及相关单位进行交接验收,如地面出现较大偏差,需书面汇总,并由业主方、监理、总包单位、精装修单位四方现场核对并书面确认后,由总包方负责整改。
地面移交时,总包需保证地面清洁,无结块,无垃圾;2.精装修施工单位负责阳台(含设备阳台)、露台的防水施工并进行相关蓄水试验;室内房间由精装修施工单位负责找平层(房间铺设地板的空间)施工;3.所有内门洞上口未有过梁的区域由精装施工单位负责加固,细木工板吊杆固定;4.精装修施工单位负责厨房、卫生间、阳台的防水涂料施工(含防水保护层及回填找平层),防水完成后需进行蓄水试验。
D、烟气道:土建施工单位负责厨房预制混凝土烟气道立管和止回阀(止回阀尺寸由精装修单位提供)的施工;E、管线穿洞:精装修施工单位统一完成精装修范围的安装管线及设备穿墙孔洞的修补工作。
F、消防楼梯间墙面粉刷由总包完成,楼梯(含顶底跃层)栏杆、墙顶面批灰乳胶漆、楼梯侧面及背面粉刷与乳胶漆、滴水线、地砖及墙面翻高墙砖由精装修完成。
装饰工程与其它专业工程的界面划分一、与土建工程界面划分:1、室内墙体砌筑及抹灰:土建总包单位负责装饰进场前的外墙体、消防楼梯墙体、电梯井墙体、卫生间墙体砌筑砌体、抹灰工程完成。
装饰单位负责室内房间分隔墙体砌筑砌体、抹灰工程。
装饰单位负责进场前的砌体工程交接验收并负责交接后的墙面批腻子及面层等施工。
现场已完成的砌体工程与精装修砌体图如有出入,需要对现有砌体拆除、修改或补砌的工作由装饰单位负责整改。
所有室内外门洞过梁浇筑及过梁上零星砌体砌筑均由土建总包单位完成;其它后续变更需增设过梁均由精装修单位完成。
2、外墙抹灰工程外墙抹灰(含室外花园阳台)工程由土建总包单位施工。
3、铝合金门窗防水及收口3.1铝合金门窗四周防水、塞缝、内外侧收口由土建总包单位施工;3.3门窗专业施工单位负责铝合金窗的施工,并负责框内、外密封胶的施工和自身的成品保护,成品保护完成后,铝窗单位及装饰单位完成交接验收(如精装修单位不予交接验收,则以甲方、监理、交接单位书面确认为准)。
4、栏杆工程:栏杆安装完成后的立、横杆封堵由土建总包施工。
5、楼地面:5.1土建总包单位负责厨房、卫生间和阳台(露台)结构板蓄水试验及渗漏点修补,精装修单位进场后一个月内完成交接验收;5.2精装修单位负责卫生间、厨房的防水、地面的找平层及保护层施工;5.3 室内房间由土建总包单位负责地面结构层、卫生间、厨房等翻边砼施工;精装修单位负责淋浴房翻边、新建非砌体墙的翻边、厨房卫生间门槛止水翻边施工。
5.4消防楼梯地面砂浆找平、地下室找平层由土建总包施工。
6、天棚6.1精装修单位完成室内吊顶及半室外廊道吊顶、电梯厅及架空层所有吊顶施工;6.2所有天棚批腻子由精装修单位施工。
7、其他7.1土建总包单位负责地下室设备间、楼栋出天面防火门施工安装,首层、地下室大堂、消防楼梯、管道井防火门等防火门(含木质)施工安装;精装修单位负责电梯前室、室内门及消防箱(指装饰部位)门饰面施工、安装;公共位置门框周边封堵由土建总包单位施工,与精装修工作面交接处均由精装修施工和修补。
样板房装饰工程与总包的界面划分工作界面划分综述:总包施工责任:主体结构、填充墙、粉刷(除天棚及梁无须粉刷)、屋面防水、楼地面、钢结构雨篷及外立面所有装饰施工(处室外广告外)等施工图内施工由总包单位完成,水、电表箱进入室内指定位置;装饰分包施工责任:室内(包括样板房、接待区)精装修由装饰分包施工。
具体界面及责任,如下:一、墙体施工:1.土建总包单位负责内、外围墙体的砌体。
二、楼地面:1. 土建施工单位负责进场前卫生间、阳台露台等需防水的楼板、砼翻边等结构蓄水试验,监理方协助配合,如发现渗漏水及时整改确保不影响精装施工,整改完毕后与精装单位作书面交接验收。
2. 精装修施工单位负责卫生间、厨房、阳台露台等墙、地面需防水的区域二次防水施工。
三、天棚:1.精装修施工单位负责室内所有吊顶龙骨、石膏板、乳胶漆等面层的施工。
四、门窗:1. 装饰分包负责结构地面与落地窗之间缝隙的封堵及防水处理;总包施工单位负责铝合金门窗的施工,并负责窗框内的发泡及窗外侧的密封胶。
2. 门窗安装完毕后门窗单位负责第一次保护,然后交接给装饰分包进行成品保护;五、给排水工程:1、给水总包单位负责给水到户内指定位置(甲方指定),精装修负责室内所有水管及管件的安装施工及相关试验。
2、排水装饰分包负责室内废污水支管、地漏和卫生器具、龙头的安装(含卫生间养水试验),负责完成室内废、污水系统相关试验及室内管道井封堵。
六、暖通工程:1.空调施工(包括烤漆金属送、回风口的制作及安装)由装饰分包负责施工,负责室内机、铜管、凝结水管等的施工;2.装饰分包负责配电箱至空调室外机及室内机的电源管线、桥架施工,并在设备边预留接头并负责接入;七、电气工程:1、强电:由总包单位负责户内箱的采购及安装,精装修复责户内配管穿线的施工。
2、弱电:样板间设分户弱电箱,分户弱电箱由装饰分包提供,并按精装修弱电图纸安装,并压线到各接口,负责分户箱后的所有配管、底盒安装、穿线、面板、压线调试工作。

01、装饰工程与其他专业工程的界面划分(参考)装饰工程与其他专业工程的界面划分(参考)1. 与土建工程界面划分:1.1 专业施工单位负责装饰进场前的所有砌体施工,中标单位负责进场前的砌体交接验收并负责交接后的砌体修改及砂加气墙面批腻子等粉刷施工;1.2 专业施工单位负责户内混凝土墙表面粉刷施工,中标单位负责进场前的粉刷交接验收; 1.3 专业施工单位负责卫生间部分结构板蓄水试验,中标单位负责进场前交接验收; 1.4 中标单位负责卫生间区域的防水施工;1.5 中标单位负责电梯前室(防火门以内)和防火门施工。
1.6 写字楼标准层以铝合金窗框为室内外的分界,中标单位负责铝合金窗框内的墙、顶、地面的装饰装修施工;2. 与幕墙和铝合金窗界面划分:2.1 专业施工单位负责幕墙和铝合金窗的施工,并负责框内密封胶的施工,中标单位完成进场后的成品保护措施的交接验收;2.2 完成户内和电梯前室装饰装修和安装工程;3. 与安装工程界面划分: 3.1 空调工程3.1.1 专业施工单位负责标准层完成中央空调系统的空调管穿梁打洞及套管的埋设,设备、风管安装、系统调试,并负责凝结水管施工;3.1.2 专业施工单位负责标准层空调水系统的施工;3.1.3 专业安装公司负责大堂区域中央空调设备的风管等安装、完成空调水系统的安装; 3.1.4 中标单位负责各种风口的采购、开孔、风口安装; 3.2 卫生间电地热工程3.2.1 专业施工单位负责完成系统的安装、调试,包括发热电缆敷设、地热开关的安装、地面到地热开关的穿线;中标单位负责地面到墙面1.30m的温控开关的KBG20预埋管(每个温控开关2根)与86#底盒施工。
3.2.2 中标单位负责地热开关预埋盒以及预埋盒到地面垂直段的电管预埋,并根据图纸要求将户内箱到墙面地热开关间的电源管线预埋到位。
3.3 卫生间烟气道3.3.1 专业施工单位负责卫生间预制混凝土烟气道立管和止回阀的施工; 3.3.2 中标单位负责卫生间止回阀前排风软管连接和排气扇的安装; 3.4 电气工程3.4.1 强电(标准层)1) 专业施工单位负责户内强电箱进线端的电源管线和箱体安装、卫生间等电位箱的安装、卫生间等电位跨接;2) 专业施工单位负责楼梯间照明,楼梯间、走道应急照明的管线、灯具的安装。
集团审核版,Word可编辑
集团审核版,Word可编辑
1.目的
为进一步细化、完善恒大东南区域集团(以下简称“集团”)的精装修工程管理标准,为了提高项目管理效能,管理界面清晰,特制定本标准。
2.适用范围
适用于恒大东南区域集团所辖所有区域公司(安徽公司、厦门公司、浙东公司、浙中公司、环沪公司、融金片区、城东片区、城南片区)及项目公司的精装修交付项目(含样板房、销售中心及批量精装工程),包括合作项目。

3.精装修工程与其他专业工程的界面划分,具体详见下表
集团审核版,Word可编辑
集团审核版,Word可编辑
集团审核版,Word可编辑
集团审核版,Word可编辑
3.3与景观工程界面
集团审核版,Word可编辑
集团审核版,Word可编辑
集团审核版,Word可编辑
集团审核版,Word可编辑
4.其他
4.1本规定由东南区域集团项目管理中心负责编制、修订、补充和解释。
4.2本规定自发布之日起开始生效实施。
【联盟工程】精装修工程与其他专业工程的界面划分一、门窗1、±0.00以上所有外立面可视部分的铝合金门窗及玻璃幕墙,包括采光天井处铝合金、开放式阳台门等均由专业施工单位施工,精装修施工单位负责精装修区域内所有与门窗、幕墙龙骨的室内收口工作(包括洞口四边与门窗或幕墙龙骨的粉刷收头及打胶处理等)。
2、精装修施工单位负责完成所有精装修区域内的内门的施工,进户门及门上五金由直接分包的进户门专业单位完成,但精装修施工单位应予以配合。
所有精装修区域内的防火门均由精装修施工单位完成,非精装修区域防火门由总包单位完成。
3、进户门门顶由精装修施工单位完成。
二、粉刷、油漆、涂料1、墙体粉刷1)精装修区域内由总包单位负责在精装修施工单位进场前完成所有除装饰隔断的砌体施工。
粉刷施工由精装修单位完成。
精装修施工单位需与总包单位进行砌体交接验收。
2)非精装修区域的墙体由总包单位完成粉刷及涂料施工。
3)阳台墙面粉刷由总包单位施工,精装修单位负责粉刷面的尺寸复核验收及饰面施工。
4)增加进户门洞、消防疏散门洞、管道井门洞、消防栓、通风洞口四周等公共区域相关洞口封堵或修整由精装修施工单位负责完成(包括粉刷及涂料施工)。
5)总包负责管道井内部粉饰等工作,与精装修分界原则为:有门框的以门框为收头边界,无门框的以门洞阳角(内墙面)为收头边界。
6)所有门洞墙面砌到顶面,待装修阶段安装管子完工后精装单位采用角钢过梁加固并封堵。
2、顶棚1)所有精装修区域顶棚不做粉刷,吊顶以上墙面粉刷由精装修单位完成。
非精装修区域顶棚粉刷、涂料均由总包单位负责施工。
2)阳台顶面粉刷及涂料由精装修单位负责施工。
3、总包单位负责楼梯间地面、墙面装饰施工及栏杆扶手的制作和安装,精装修施工单位应注意对上述完成面的成品保护,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
三、楼地面1、精装修区域内所有的楼地面找平层施工均由精装修施工单位负责完成,总包单位需每个单元楼层至少提供一个准确的标高控制点(线)。
2、总包单位负责厨房、卫生间、空调位、露台、阳台、设备阳台的结构楼板蓄水试验,精装修施工单位负责进场前交接验收。
3、精装修施工单位负责厨房、卫生间、阳台的防水涂料施工。
4、精装修单位负责阳台地面瓷砖施工。
5、精装修单位在厨房、卫生间开孔、管道安装、防水施工完成后须进行蓄水试验。
四、给排水1、给水1)总包施工单位负责一户一表的给水立管分户三通处,并按施工图安装阀门(井道内),阀门后(井道外)水管由装饰单位施工(含接口连接及水表安装);水表箱及箱门由总包单位安装(若成品);户内试压由精装修单位完成。
2)总包单位负责地下室消火栓和喷淋系统的水系统施工;给水总管施工至水表箱,负责试压等工作。
2排水1)总包施工单位负责废污排水及三通的施工(需出墙面),并负责废污排水立管的通球试验、排出管需出墙面并接入市政窨井;2)总包施工单位负责雨水管立管、空调冷凝水管、阳台废水立管及三通的施工(排出管需出墙面并接入市政窨井),阳台地漏、支管由精装修单位施工;雨水管相关试验由总包单位完成;3)装饰单位负责废污水立管三通处接口、三通后支管、登高管、地漏和卫生器具安装、卫生间楼板凿洞、修补、管道安装后的卫生间养水试验(结构层养水试验由总包完成并交接),完成支管及洁具满水试验;五、电气、消防工程1、强电1)总包单位按照装饰图纸要求负责户按我方提供的强电预埋图进行砼板内、柱内管线预埋,进户电源管道、套管、接线盒在主体阶段预埋预留,并负责疏通或穿引线。
由精装修单位在墙体粉刷阶段进行配管、安装箱体、墙上开关插座线盒的埋设,完成所有管线箱体收口。
户内箱由精装修单完成埋设,户内总线由总包单位穿线至户内箱,并接好进线端接线,做好绝缘测试,调试完成(含各户对表、通电调试、总表箱内成品标签)交由精装修单位。
户内强元内芯的就位等其它接线调试由精装修单位完成;装饰单位负责总包预埋外的所有配管到开关插座点位并安装线盒、开关、插座、灯具的安装由精装修单位施工,配电箱出线端接线及系统调试并做好绝缘测试,户内箱箱门由装修单位安装;即:砼楼板、柱内或结构梁上的照明管道预埋全部由总包按我方提供的预埋施工图负责完成(开关线管至开关盒上方,从梁底引出,预留接管长度5CM,插座线管预留到板上20CM,管内均需穿好引线),装饰单位完成预埋管道连接至开关盒并完成开关安装;插座由装饰单位配管至插座盒穿线安装,“总包砼结构内预埋线管,精装修墙体内预埋线管至线盒、安装线盒、箱体、元件面板箱盖安装”。
2)总包单位负责所有非精装修公共部位(如管道井内)的的安装施工(结合大工作界面划分);电梯前室及公共部位电源引入工作由总包单位按图施工;具体细节由联系单明确。
3 )总包单位负责卫生间局部等电位箱连接线的引出及安装测试,由装饰单位完成等电位箱支线连接及总等电位、局部等电位箱安装;2、弱电及智能化1)总包单位按弱电施工图纸要求负责户内所有弱电预埋内容,并穿好引线(因管线太多,只是预埋了部分管道);其它管道、穿线等由精装修单位在装修阶段完成。
2)弱电施工单位负责可视对讲室内机及进线及弱电智能箱体内所有模块等设备安装及调试;门磁报警器、厨房燃气报警器的穿线安装及调试;(其它电视电话宽带也有弱电施工单位穿线、安装面板)3)装饰单位负责户内智能箱体、箱门安装、可视对讲室内分机的配管及户内弱电点位(宽带、语音、数字电视)的预埋盒敷设,并穿好引线,负责疏通。
4)“总包砼结构内预埋线管(按我方预埋图),精装修墙体内预埋线管、安装线盒、其它配管、安装箱体、穿引线(是否需要);弱电施工单位负责穿线、水晶头制作、弱电面板安装,箱内模块安装,线路测试,所有调试开通”。
5)单元箱由总包预埋,户内箱由精装修单位预埋,单元箱至户内箱弱电线由总包或(弱电单位)穿线。
3、消防工程1)总包单位负责所有预留预埋、安装线盒,穿好引线。
2) 消防施工单位负责火灾报警系统穿线及设备安装、系统调试。
3)精装修部位点位排版由装修单位完成,消防单位负责烟感、喷淋标高按最终确认的排版图施工、安装点位调试。
范围按招标文件。
六、空调、地热工程1、空调1)总包单位负责UPVC空调凝结水立管及立管三通、地漏的施工,装修单位负责凝结水管敷设及接入地漏的施工;空调单位负责内机冷凝水接入预留管道。
2)空调施工单位负责按暖通施工图(由供货商深化,招标时提供各户型配置表、平面位置图、立面图、接管示意图、提供外形尺寸,其它要求)完成空调设备的安装、调试,包括空调的铜管(有可能在吊顶内提供预埋)、室内机到室外机的供电及控制电缆,对特别部位,装饰单位应按结合精装修深化后(主要指需经过吊顶的冷媒、地墙上的冷凝水管道)的空调图完成需要预埋的冷凝水管的施工(含墙上开槽、修补),装饰单位负责空调洞墙体开孔工作,并确保开孔的准确性;3)装饰单位负责空调送回风口的制作、安装(若有),有线遥控器至室内机的电管、接线盒预埋,并根据图纸和空调施工单位的要求将电源管线、插座安装到位;4)如室内空调机冷媒管需要穿过卫生间、房间、客厅的,总包梁上预埋,空调公司负责穿冷媒管;5)总包、精装修负责空调插座预埋管道施工。
2、地热1)总包单位按预埋图预留套管或预留洞口、管道,精装修单位负责墙面至接线盒,强电电源提供至分集水器。
2)地暖单位负责:壁挂炉至集分水器的进出水主管安装、壁挂炉安装及接管、储热水箱的安装(若有则水箱甲供)、阀门后至分集水器及其后各路支管;分集水器箱体安装(其箱体颜色及规格需甲方认可);水管从设备阳台进入室内、室内与厨房水暖管进出处的防水封堵、温控器至热电阀控制线穿线、面板、调试;热电阀与电源插座接线;地面部分从绝热层、反射膜、热水管、钢丝网层;3)蓄热层混凝土浇筑部分及上方装饰面层由精装修单位负责。
生活热水管、冷水进水管与壁挂炉的连接由精装修单位自行施工完成,壁挂炉甲供,电源管道由精装修及总包负责预埋预留并穿线调试通电,详各自工作界面。
壁挂炉下方的生活热水出水、冷水管、地暖出回水管、燃气管(接口高度等)由精装修单位深化,地暖单位提供资料并配合完成各自内容。
4)壁挂炉燃气管道由专业单位完成接管通气。
七、燃气工程1)所有梁上预留洞口由总包单位按图预留预埋,墙上燃气管道开孔由装修单位完成。
2)天然气专业施工单位负责燃气管道、燃气表的安装、燃气用具接口,系统调试及点火试验;装饰单位配合厨柜预留洞口,燃气壁挂炉由专业(供货商)单位负责设备安装及强排管道引出,所有墙上预留洞口由总包单位按图预留预埋。
3)燃气立管安装后的补洞支模封堵由精装修单位完成;套管内封堵由燃气专业单位完成。
4)厨柜单位需深化燃气表的安装位置。
八、厨房橱柜、电器工程1)橱柜专业单位负责橱柜的安装,橱柜台板专业单位负责台面开孔、安装、收口、打胶。
2)厨房电器、灶具供货单位负责家用电器的安装,负责厨房止回阀前油烟机排烟软管的连接、负责燃气灶与燃气软管的连接。
3)精装修施工单位负责水槽、龙头的安装,以及给排水接口的安装,插座给水点位由厨柜单位深化4)净水器、净水龙头由专业单位负责安装、调试(若有)。
九、电梯总包单位负责按照图纸结构预留门、洞、窗、孔、线管及预埋件,负责设备基础的施工。
电梯公司负责电梯的安装及调试。
电梯内消防广播、监控、空调等由电梯专业公司负责安装及调试。
电梯轿厢装修由专业单位单独施工,电梯专业公司负责配合调试。
十、厨房卫生间烟气道1)总包单位负责厨房、卫生间预制混凝土烟气道立管、卫生间直排通气管和止回阀的施工(含内外墙);2)总包单位负责外立面卫生间排气口钻孔和排气装饰罩施工(若有)、厨房强排孔、设备阳台强排孔钻孔或预留(若有);装修单位或专业单位负责浴霸(换气扇)安装及软管与止回阀连接;3)装饰单位负责卫生间排风软管连接和排气扇或浴霸的安装;4)装饰单位配合油烟机安装;厨柜电器施工单位负责排烟管与油烟机的连接及厨房止回阀与油烟机排烟软管的连接。
十一、其他1)装饰单位负责卫生间水槽给水三角阀、坐便器、热水器冷热水三角阀、燃气热水器冷凝水管道、厨房强排口的开孔。
2)厨房间水槽排水三通高度按精装修要求。
3)精装修单位进场施工前必须与总包单位做好交接验收工作,共同验收并签字。
如属总包单位施工质量问题,由总包单位整改;如验收时未发现问题在精装修过程中发现土建质量问题,由精装修单位负责处理,甲方不予认可返工费用及由此造成的工期损失。
4)公共部位的强弱电桥架、管路、穿线、灯具安装由精装修单位完成。
个别情况另行调整。
