钢筋绑扎(楼板)
- 格式:doc
- 大小:56.62 KB
- 文档页数:5
一、交底目的为确保楼板钢筋绑扎施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象本次交底对象为参与楼板钢筋绑扎施工的全体人员,包括施工人员、技术人员、管理人员等。
三、交底内容1. 安全生产纪律(1)进入施工现场必须遵守安全生产六大纪律,严格遵守各项安全操作规程。
(2)作业人员必须身体健康,持有效操作证上岗。
2. 施工现场环境(1)施工现场应保持整洁、有序,合理规划施工区域,确保通道畅通。
(2)现场施工材料、工具应分类堆放,不得随意堆放,防止滑倒、绊倒事故发生。
3. 钢筋加工与绑扎(1)钢筋加工前,应检查钢筋质量,确保无裂纹、变形等缺陷。
(2)钢筋切断、弯曲、焊接等操作应在指定的作业区域进行,严禁在通道、基坑等危险区域操作。
(3)钢筋绑扎时,应按照设计图纸要求,确保钢筋间距、位置准确,绑扎牢固。
4. 高空作业安全(1)高空作业人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,应搭设牢固的脚手架,确保作业平台安全可靠。
(3)高空作业人员应熟悉作业区域周围环境,防止发生坠落、物体打击等事故。
5. 起重与运输安全(1)起重作业应严格按照操作规程进行,确保吊装安全。
(2)吊装前,应对起重设备进行检查,确保设备完好。
(3)吊装过程中,下方严禁站人,防止吊物坠落伤人。
6. 火源与易燃物品管理(1)施工现场禁止吸烟、使用明火。
(2)易燃物品应存放在指定区域,并采取防火措施。
7. 应急处理(1)施工现场应配备必要的应急救援器材,如急救箱、灭火器等。
(2)作业人员应熟悉应急预案,一旦发生事故,应立即采取应急措施,并及时上报。
四、交底要求1. 施工人员应认真听取安全技术交底,了解并掌握施工过程中的安全注意事项。
2. 施工单位应加强对施工现场的安全管理,确保施工安全。
3. 作业人员应严格遵守安全操作规程,提高安全意识,预防安全事故的发生。
五、交底时间本次安全技术交底时间为____年____月____日,地点为____。

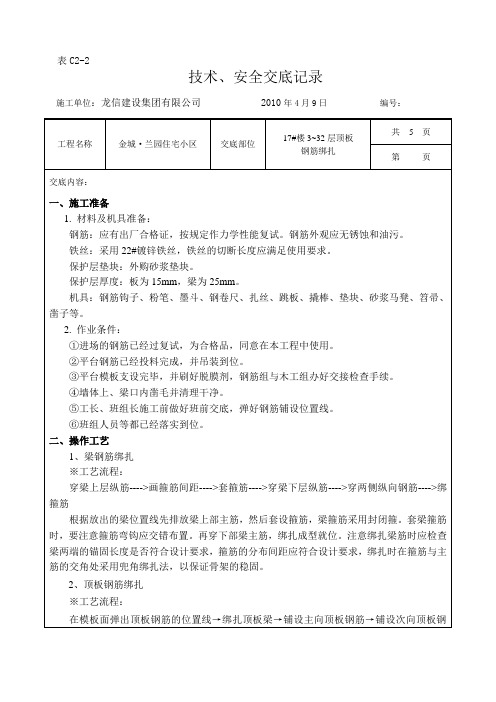

施工单位:龙信建设集团有限公司2010年4月9日编号:工程名称金城·兰园住宅小区交底部位17#楼3~32层顶板钢筋绑扎共 5 页第页交底内容:一、施工准备1. 材料及机具准备:钢筋:应有出厂合格证,按规定作力学性能复试。
钢筋外观应无锈蚀和油污。
铁丝:采用22#镀锌铁丝,铁丝的切断长度应满足使用要求。
保护层垫块:外购砂浆垫块。
保护层厚度:板为15mm,梁为25mm。
机具:钢筋钩子、粉笔、墨斗、钢卷尺、扎丝、跳板、撬棒、垫块、砂浆马凳、笤帚、凿子等。
2. 作业条件:①进场的钢筋已经过复试,为合格品,同意在本工程中使用。
②平台钢筋已经投料完成,并吊装到位。
③平台模板支设完毕,并刷好脱膜剂,钢筋组与木工组办好交接检查手续。
④墙体上、梁口内凿毛并清理干净。
⑤工长、班组长施工前做好班前交底,弹好钢筋铺设位置线。
⑥班组人员等都已经落实到位。
二、操作工艺1、梁钢筋绑扎※工艺流程:穿梁上层纵筋---->画箍筋间距---->套箍筋---->穿梁下层纵筋---->穿两侧纵向钢筋---->绑箍筋根据放出的梁位置线先排放梁上部主筋,然后套设箍筋,梁箍筋采用封闭箍。
套梁箍筋时,要注意箍筋弯钩应交错布置。
再穿下部梁主筋,绑扎成型就位。
注意绑扎梁筋时应检查梁两端的锚固长度是否符合设计要求,箍筋的分布间距应符合设计要求,绑扎时在箍筋与主筋的交角处采用兜角绑扎法,以保证骨架的稳固。
2、顶板钢筋绑扎※工艺流程:在模板面弹出顶板钢筋的位置线→绑扎顶板梁→铺设主向顶板钢筋→铺设次向顶板钢施工单位:龙信建设集团有限公司2010年4月9日编号:工程名称金城·兰园住宅小区交底部位17#楼3~32层顶板钢筋绑扎共 5 页第页交底内容:筋→绑扎底板钢筋→铺设支座负弯距筋→穿负弯距分布筋→绑扎负弯距钢筋→垫钢筋保护层块→调整上层墙柱立筋→分项验收。
※施工工艺及要点:·平台模板清理干净后,在模板表面用粉笔开线。
请简述楼板钢筋绑扎工艺流程
标题:楼板钢筋绑扎工艺流程
内容:
1. 钢筋加工:根据施工图纸要求,将直径不同的钢筋切割、弯折成不同形状。
2. 钢筋搭设:将加工好的钢筋按照施工图位置进行搭设,垫木或支架将钢筋支起放至规定高度。
搭设时要注意钢筋之间的间距要符合要求。
3. 钢筋绑扎:用钢丝将钢筋进行绑扎,使钢筋形成一个整体。
绑扎要均匀紧密,每个钢筋交叉点都要绑扎。
4. 检查质量:绑扎完成后,检查每个钢筋绑扎是否规范,钢筋是否有移动或松动,保证钢筋笼整体稳固。
5. 安装模板:钢筋绑扎完成后安装模板,模板要牢固,无漏浆现象。
6. 浇注混凝土:钢筋绑扎及模板安装完成后,开始浇注混凝土,浇注时要均匀振捣,保证混凝土中的石子均匀分布。
7. 养护混凝土:混凝土浇注后,进行保湿养护。
8. 拆模板:混凝土硬化后拆除模板。
钢筋绑扎与安装方法1.钢筋保护层控制:根据钢筋混凝土规范及设计要求确定混凝土的保护层。
底板钢筋保护层控制采用马凳筋和与结构同标号混凝土垫块;框架柱钢筋保护层控制采用Ф14钢筋,间距1000mm井字型控制筋与柱箍筋点焊;墙筋采用梯形定位筋或塑料垫块控制保护层;梁板钢筋保护层采用与结构同标号混凝土垫块和定型马凳,间距600mm,呈梅花形布置。
梁、板、柱钢筋交汇处,保护层厚度极难控制,施工前先做出放样图并定好绑扎顺序。
2.钢筋间距控制为了控制好楼板钢筋上下位置关系以及梁与梁之间、梁与板之间以及梁与柱之间的钢筋穿插,采取钢筋定位措施。
(1)墙体钢筋对于墙体钢筋,采用梯形定距框能很好地保证钢筋位置,但对于定距框的加工质量要求较高,加工时特别注意保证钢筋的保护层厚度的横筋尺寸及端部平整,并画上红色标志;当墙体钢筋一次绑扎较高较长时,为解决钢筋过柔问题,在墙体顶部和中间部位加两道扶直钢管临时支撑,在支完模之后拆除。
(2)楼板钢筋对于楼板上铁的固定采用马凳,当上铁钢筋较粗较密时,采用钢筋马凳能充3.基础底板钢筋绑扎(1)待底板、柱墩、墙体放线完毕,并办好预检送监理检验合格后,将查对好的成型钢筋用吊车运到基槽内,分部位按规格型号堆放。
(2)底板钢筋绑扎,绑扎时由一端向另一端依次绑扎的顺序进行,操作时要按图纸要求的间距划线、铺铁、绑扎、最后成型。
(3)钢筋的弯勾不要倒向一边,底板下层钢筋弯勾朝上,上层钢筋弯勾朝下;墙体的钢筋弯勾应朝向砼内且水平筋与立筋的位置按图施工。
(4)底板的各层钢筋间应加设马凳,以保证钢筋的位置正确,具体规格和要求如下:3.5m板厚处从下往上马凳型号为:A:h=438mm; B:h=698mm; C:h=888mm; D:h=916mm 2m板厚处:E:h=976mm1.2m板厚处:F:h=1776mm(5) 基础底板下铁钢筋采用100mm×100m的砼垫块,间距1m垫于钢筋下,来控制钢筋保护层厚度,侧面的垫块与钢筋绑牢,不应遗漏。
楼板钢筋绑扎规范楼板钢筋绑扎规范楼板钢筋绑扎是建筑施工中的一项重要工作,它直接关系到建筑楼板的承重性和整体稳定性。
为了确保钢筋绑扎工作的质量和安全性,有必要制定一套行之有效的规范。
以下是楼板钢筋绑扎规范的主要内容。
一、材料准备1. 钢筋品种应符合设计要求,并且具有合格证明。
2. 钢筋质量应检查合格,并按照要求切割成合适的长度和形状。
3. 扎带的质量应符合要求,并且长度宽度适中。
二、工艺要求1. 钢筋的绑扎应根据设计要求和构造结构进行,必须按照施工图纸上指定的排列方式进行绑扎。
2. 钢筋之间的间隔应符合设计要求,并且要保证受力均匀。
3. 钢筋的接头应符合要求,并且要进行适当的处理,确保其连接牢固。
4. 钢筋绑扎时,应用扎带进行固定,确保钢筋不会松动或移位。
5. 钢筋绑扎的长度应符合要求,并且扎带应适当松紧,不得过紧或过松。
三、验收规范1. 钢筋绑扎完成后,应进行验收。
验收时应仔细检查绑扎是否符合设计要求,并观察钢筋的固定情况和间隔是否均匀。
2. 钢筋绑扎的验收标准应根据相关国家标准和建筑施工规范进行,不得有明显的质量问题。
3. 若发现绑扎不合格或有问题的,应及时更换或进行修复。
四、安全注意事项1. 在进行钢筋绑扎时,施工人员应佩戴好相关的防护用品,确保自身安全。
2. 钢筋绑扎过程中,应注意施工现场的整洁和秩序,避免钢筋纠缠或碰撞。
3. 钢筋绑扎过程中应遵守安全操作规范,禁止在高处奔跑或行走,尤其是在悬空作业时。
4. 钢筋绑扎过程中,应注意随时保持施工现场的通风良好,防止空气中有毒有害气体的积聚。
总结:楼板钢筋绑扎是一项技术活,对于确保建筑物的安全性和稳定性至关重要。
以上规范的制定旨在引导施工人员按照一定的工艺流程和安全要求进行钢筋绑扎,以确保工程施工质量和施工人员的安全。
施工单位要严格执行以上规范,提高绑扎质量,确保楼板的安全可靠。
钢筋混凝土楼板钢筋绑扎技术规程一、前言钢筋混凝土楼板是建筑结构中重要的组成部分,其承载能力直接影响建筑物的安全稳定性。
钢筋绑扎是钢筋混凝土楼板施工中的重要环节,其质量直接影响楼板的承载能力、使用寿命和安全性。
本文将详细介绍钢筋混凝土楼板钢筋绑扎的技术规程。
二、材料准备1. 钢筋钢筋是钢筋混凝土楼板中的主要承载材料,其质量直接影响楼板的承载能力。
钢筋的选择应根据设计要求和现场实际情况,选择合适的钢号和规格。
在选择钢筋时应注意以下几点:(1)钢号应符合设计要求,强度等级应不低于HRB400。
(2)钢筋的规格应符合设计要求,同时应注意钢筋的长度和弯曲度,避免出现过长或过弯的情况。
2. 扎带扎带是钢筋绑扎中必不可少的材料,其作用是将钢筋紧密地绑扎在一起,防止钢筋在混凝土浇筑时移位。
扎带的选择应注意以下几点:(1)扎带应具有足够的拉力强度,能够承受钢筋的重量和浇筑混凝土时的压力。
(2)扎带的宽度应适当,一般不应小于钢筋的直径。
(3)扎带的长度应根据钢筋的直径和绑扎的要求来确定,避免长度过短或过长。
3. 工具钢筋绑扎需要使用一些特殊的工具,包括钢筋剪、扎带钳等。
这些工具应具有足够的硬度和锋利度,能够快速、准确地完成绑扎工作。
三、绑扎流程1. 钢筋的定位和摆放在绑扎之前,需要先将钢筋按照设计要求放置在楼板的预留钢筋槽内,注意钢筋的长度和弯曲度,避免出现过长或过弯的情况。
同时还需要根据设计要求和现场实际情况,确定钢筋的定位和摆放位置,避免出现偏位或错位的情况。
2. 钢筋的绑扎钢筋的绑扎应根据设计要求和现场实际情况,选择合适的绑扎方式和方法。
一般常用的绑扎方式有平行绑扎、交叉绑扎、龙骨绑扎等。
具体步骤如下:(1)将扎带穿过两根钢筋,使其处于交叉的位置。
(2)用扎带钳将扎带拉紧,保证钢筋之间没有间隙。
(3)将扎带的两端剪断,留下适当长度的尾部。
(4)将尾部弯曲成环形,将其穿过扎带的缝隙中,使其固定在钢筋上。
(5)对钢筋进行二次绑扎,确保绑扎牢固。
柱墙体梁楼板钢筋绑扎施工方案及工艺方法钢筋绑扎是建筑施工中非常重要的工序之一,它是保证建筑物结构安全可靠的关键环节。
钢筋绑扎涉及到柱、墙体、梁、楼板等构件的钢筋连接和固定,下面是一个关于柱、墙体、梁、楼板钢筋绑扎的施工方案及工艺方法的详细描述。
一、钢筋绑扎工序准备1.根据设计图纸和相关技术要求,确定需要绑扎的钢筋数量、规格等,并根据具体构件的尺寸和布置进行计算和预留长度。
2.准备好所需要的钢筋材料,如钢筋卷、钢丝等,并进行检查和验收,确保质量合格。
3.检查施工现场的安全措施和防护设施是否完备,并告知施工人员注意施工安全。
二、钢筋绑扎具体工艺方法1.柱的钢筋绑扎:a.根据设计要求,将柱的钢筋按照规格和间距进行预埋,并进行临时固定。
b.在柱钢筋的交叉处,使用合适的钢筋绑扎工具进行绑扎,确保钢筋之间的交叉点牢固可靠。
c.绑扎好的钢筋要进行检查,确保没有断裂、变形等质量问题。
2.墙体的钢筋绑扎:a.根据墙体的设计要求,按照规格和间距在墙身上预留好相应位置的钢筋,并进行临时固定。
b.在钢筋的交叉点处使用钢筋绑扎工具进行绑扎,确保钢筋之间的连接紧固稳定。
c.完成绑扎后,检查墙体钢筋的质量和牢固程度。
3.梁的钢筋绑扎:a.根据设计要求,将梁的钢筋按照规格和间距进行预埋,并进行临时固定。
b.在梁的钢筋交叉点处使用钢筋绑扎工具进行绑扎,确保钢筋之间的连接紧固可靠。
c.绑扎好的钢筋要进行检查,确保没有断裂、变形等质量问题。
4.楼板的钢筋绑扎:a.根据设计要求,在楼板的预留位置上安装和固定好相应规格和间距的钢筋。
b.使用合适的钢筋绑扎工具进行钢筋的绑扎,确保钢筋之间连接牢固。
c.绑扎好的钢筋要进行检查,确保没有断裂、变形等质量问题。
三、钢筋绑扎施工方案1.确定钢筋的数量和规格,按照设计要求进行预留和固定。
2.使用合适的钢筋绑扎工具进行钢筋的绑扎,保证连接牢固可靠。
3.完成绑扎后进行质量检查,确保钢筋没有断裂、变形等问题。
一、钢筋绑扎和混凝土浇筑(一)柱钢筋绑扎<1>柱纵筋接头:框柱纵筋接头均采用电渣压力焊接头。
柱子相邻纵向钢筋连接接头相互错开,在同一截面内钢筋接头面积百分率不应大于50%,相邻纵筋交错焊接连接,位置错开35d,第一个接头位置应2hn/3(hn柱子净高)。
<2>箍筋:在纵筋上划好箍筋间距线,第一个箍筋距混凝土面50mm。
按划好的位置线从下向上绑扎固定,箍筋与主筋要垂直,与主筋的交接点均要绑扎,箍筋弯钩重叠处应沿柱子竖筋错开布置,并绑扎牢固,箍筋弯钩135。
平支部分10d。
<3>垫块:柱子筋绑扎完毕后在竖筋外皮上绑好垫块,间距为1m。
(二)梁钢筋绑扎<1>梁钢筋的绑扎顺序:放主次梁箍筋一穿主梁的上部纵向受力钢筋一按箍筋间距划线一排摆、绑扎箍筋一穿次梁的上部纵向架力筋一按箍筋间距划线一排摆、绑扎箍筋一放主次梁的下部受力筋f 主次梁同时绑扎梁下部钢筋一放置垫块<2>梁筋接头:020以上钢筋采用闪光对焊接头,020以下钢筋采用搭接接头。
<3>上部纵向钢筋长度:中间支座处纵筋长度为ln2∕3X2+柱宽,ln2取相邻两跨净跨的最大值,边支座处纵筋长度为lnl∕3,Inl为本跨净长度。
<4>梁筋在柱内锚固长度:上部纵筋应伸到梁底,下部纵筋在柱内的锚固长度为41d,且弯钩长度应为15d。
<5>受力筋为双排时,可用二级025短钢筋垫在两层钢筋之间且满足排距要求,主次梁上部纵向受力钢筋相遇时,次梁钢筋放在主梁钢筋之上。
<6>箍筋加密区:箍筋加密区长度为22.Ohb,且2500,hb梁截面高度。
第一个箍筋位置距梁边5cm。
(三)楼板钢筋绑扎楼板钢筋绑扎应从一端开始依次序绑扎,绑扎前清理模板上的杂物。
<2>划出主筋、分布筋间距,双向受力钢筋全部绑扎。
<3>板底钢筋绑扎好后,绑扎上部负弯矩筋、负弯矩筋绑扎时应保证伸出位置一致。
<4>两层钢筋之间加钢筋马蹬,以确保上下层钢筋之间距离。
钢筋绑扎验收1 暗柱内容:1.1 柱根部钢筋上水泥浆已清理干净。
1.2 为保证暗柱主筋位置准确,采用定距框控制 1.3 柱钢筋绑扎: 1.3.1 柱箍筋的个数根据图纸要求确定,第一根箍筋距两端50mm 开始设置。
1.3.2 在立筋上画箍筋位置线,然后从上往下采用缠扣法绑扎。
1.3.3 箍筋的接头应沿柱子立筋交错布置绑扎,箍筋与立筋要垂直,绑扣丝头应向里。
1.3.4 暗柱箍筋与墙筋绑扎要求:暗柱箍筋与墙水平筋错开20mm 以上,不得并在一起。
2.墙体、暗柱、联系梁钢筋: 2.1 墙根部钢筋上水泥浆已清理干净。
2.2 墙体钢筋已经调整。
即位移过大要求按1:6 调整,一级钢筋的弯钩一律朝里,不垂直的调直。
2.3 起步筋要求:2.3.1 暗柱边第一根墙筋距柱边的距离为50mm。
2.3.2 墙第一根墙筋距离混凝土板面50mm。
2.3.3 暗柱第一根箍筋距离混凝土板面30mm。
2.3.4 连系梁距暗柱边箍筋起步50mm。
2.3.5 连系梁箍筋如柱一个箍筋50mm。
2.4 墙体竖筋搭接要求: 2.4.1 搭接长度不小于45d,搭接处保证有三根水平筋。
绑扎范围不少于三个扣。
墙体立筋50%错开,其错开距离不小于相邻接头中-中 1.3 倍搭接长度。
2.4.2 墙体水平筋节点要求相邻绑扎接头错开。
2.5 竖向梯子筋要求: 2.5.1 采用比墙筋大一个规格的钢筋制作,以代替竖筋。
2.5.2 顶模筋等于墙厚减2mm。
250mm、300mm、350mm 厚的墙顶模筋长度应为248mm、298mm、348mm。
2.5.3 顶模筋自立筋至端头的长度为水平筋保护层加水平筋直径减1mm,如保护层为15mm,Φ12水平筋,长度为15+12-1=26mm,顶模的根数为 3 根。
顶模筋端头刷好防锈漆。
2.5.4 非顶模筋每侧长度为水平筋直径。
2.5.5 每段墙竖向梯子筋设置数量要求间距为 1 米,每段墙 2 个或 2 个以上,要求同一标高,绑扎到位。
16G101基础、柱、梁、板、楼梯、剪力墙钢筋绑扎要点大汇总案例工程简介:1、基础结构形式:人工挖孔桩、长螺旋挖孔桩、独立基础、条形基础、承台基础。
2、主体结构形式:框架结构、钢混结构。
3、孔桩部分:长螺旋桩及人工挖孔桩桩身钢筋采用焊接。
4、基础及主体部分:φ16及以上的钢筋使用机械连接,直径小于16的使用绑扎搭接。
01基础底板钢筋绑扎1、基础底板钢筋绑扎施工流程:1)在底板钢筋绑扎前,先按照设计要求钢筋间距,算出底板需用的钢筋,根数,在垫层上放出底板钢筋摆放的位置线,(包括地梁钢筋位置线)和墙柱插筋位置线。
2)承台钢筋绑扎先铺底板下层钢筋。
根据设计和规范要求,决定下层钢筋哪个方向钢筋在下面,参照16G101-1第66-70页安装,绑完下层钢筋后,按间距0.8m 左右设置钢筋马凳,马凳及附加钢筋应支设在下层钢筋网上,不得直接落在保护层,在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
马凳高度H=承台高—混凝土保护层厚—上层双向钢筋直径—下部钢筋单向钢筋直径,桩承台采用下图的钢筋马凳)间距800mm 左右设置,马镫使用14的钢筋进行加工2、基础底板绑扎方法在绑底板的同时做好底板梁的绑扎,即先先绑东西向后绑南北向的方法排列钢筋。
其接头位置“下层铁在跨中,上层铁在支座”。
梁板式基础部位钢筋接头必须按50%错开,要严格按照配料单的顺序及位置准确排放基础底板下铁保护层为40(50)㎜,上铁为30mm。
板上、下铁中间用马凳铁支起,间距800mm,马凳高度=底板厚-上下保护层-上层双向钢筋直径-下层单向钢筋直径。
马镫使用14的钢筋进行加工3、底板钢筋的施工要求:钢筋绑扎要满扣绑扎且相邻绑扣为“八”字扣,扣头应向结构板内侧弯入。
在绑扎钢筋前要用墨线弹出钢筋摆放间距线,按线绑扎。
上层钢筋绑扎前要摆设好马凳铁,再绑上铁。
4、本工程基础底板(防潮板)厚度为350mm。
02、柱子钢筋绑扎工艺流程:弹柱子线→ 剔凿柱混凝土表面浮浆→ 修理柱子筋→ 套柱箍筋→ 安装竖向受力筋→画箍筋间距线→ 绑箍筋→安装垫块。
