高大模板支撑体系安全管理指导办法
- 格式:docx
- 大小:2.14 MB
- 文档页数:11

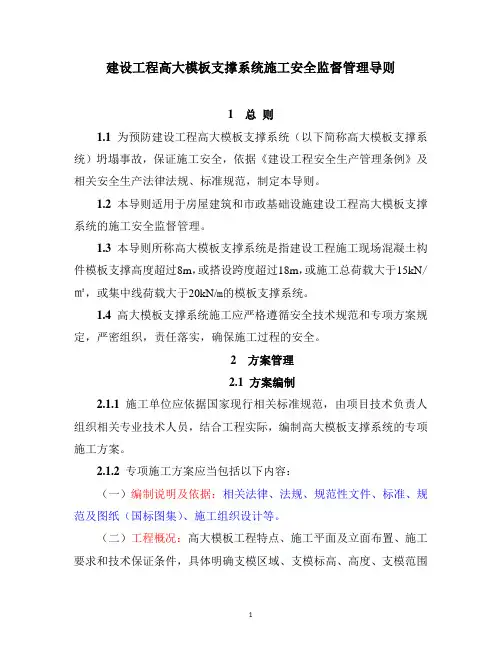

建设工程高大模板支撑系统施工安全监督管理导则1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。

住房和城乡建设部关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知文章属性•【制定机关】住房和城乡建设部•【公布日期】2009.10.26•【文号】建质[2009]254号•【施行日期】2009.10.26•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文住房和城乡建设部关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知(建质[2009]254号)各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二〇〇九年十月二十六日附件:建设工程高大模板支撑系统施工安全监督管理导则1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
建设工程高大模板支撑系统施工安全监督管理导则1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知建质[2009]254号中华人民共和国住房和城乡建设部2009年11月11日各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。
建设工程高大模板支撑系统施工安全监督管理导则1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
建设工程高大模板支撑系统施工安全监督管理导则1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。

住房和城乡建设部关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知(建质[2009]254号)各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二〇〇九年十月二十六日附件:建设工程高大模板支撑系统施工安全监督管理导则1总则1.1为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2方案管理2.1方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
建设工程高大模板支撑系统施工安全监督管理导则建质【2009】254号1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
编号:SM-ZD-59144建设工程高大模板支撑体系统施工安全管理导则Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改建设工程高大模板支撑体系统施工安全管理导则简介:该制度资料适用于公司或组织通过程序化、标准化的流程约定,达成上下级或不同的人员之间形成统一的行动方针,从而协调行动,增强主动性,减少盲目性,使工作有条不紊地进行。
文档可直接下载或修改,使用时请详细阅读内容。

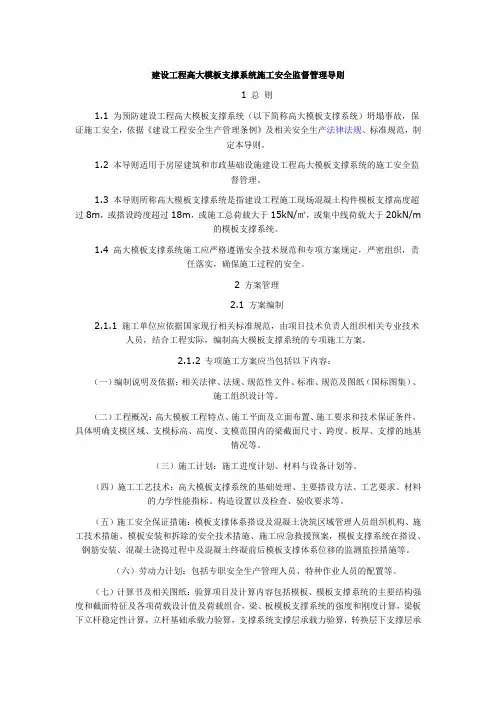

1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
建设工程高大模板支撑系统施工安全监督管理导则1、总则1、1为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关生产法律法规、标准规范,制定本导则。
1、2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1、3 本导则所称高大模板支撑系统是指建设工程施工现场混凝上构件支撑髙度超过8m 或搭设跨度超过18m,或施工总荷载大于15KN/m2.或集中线荷载大于20KN/m的支撑系统。
1、 4 髙大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保过程的安全。
2、方案管理2、1方案编制2、1、1施工、单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2、1、2专项施工方案应当包括以下内容:(一)、编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)、工程槪况:高大模板工程特点、施工平而及立面布置、施工要求和技术保证条件, 具体明确支撑区域、支撑标高、髙度、支模范用内的梁截而尺寸、跨度、板厚、支撑的地基情况等。
(三)、施工计划:施工进度计划、材料与设备计划等。
(四)、施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)、施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝上浇捣过程中及混凝上终凝前后模板支撑体系位移的监测监控措施等。
(六)、劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)、计算书及相关图纸:验算项目及讣算内容包括模板、模板支撑系统的主要结构强度和截而特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度验算,梁板下立杆稳左性讣算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
建设工程高大模板支撑系统施工安全监督管理导则1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。

关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知前言为了确保建设工程的安全和质量,促进社会和谐稳定发展,经过广泛征求各方意见和审定,现将《建设工程高大模板支撑系统施工安全监督管理导则》印发通知,并请各有关单位和人员严格执行。
内容1. 目的和依据为规范建设工程高大模板支撑系统的施工安全监督管理工作,推动建设工程行业的科学发展和健康进步,本导则制订。
本导则所规定内容的实施,应遵循以下法律法规等规定:•《中华人民共和国建筑法》•《建筑施工安全生产管理条例》•《建设工程质量管理条例》•《建设工程安全生产管理条例》2. 适用范围本导则适用于建设工程高大模板支撑系统施工活动的安全监督管理工作。
3. 建设工程高大模板支撑系统施工安全监督管理要求•在施工前,确保施工区域内的环境清洁安全,消除障碍物,清理压实性良好的土壤,并同时进行地基处理。
•按照建筑施工安全生产管理条例要求,建立完善的安全生产责任制度和工作程序。
•建立严格的施工现场管理制度,明确施工人员的安全生产职责和安全管理的要求,同时进行必要的技术培训和考核,确保员工在作业过程中遵守相关规定,防止事故发生。
•确保高大模板支撑系统的施工制样过程规范、合理,制作出质量满足要求、能够承受设计规定风荷载、地震及其他风险力量的大型模板支撑体系。
•建立高大模板支撑系统的施工安全监控系统,对施工现场进行24小时监测,真正做到随时掌控施工现场的安全状况。
•在施工结束后开展安全检查,进行经验总结,并对不足之处及时纠正。
4. 责任与处罚对于不遵守本导则进行操作的人员和单位,视情节轻重进行处罚。
责任范围涵盖主管部门的安全监督职责,对不符合规定进行整改限期,逾期不改的,予以责令停工整改。
结语建设工程高大模板支撑系统的施工安全监督管理工作至关重要,不仅要做到符合法律法规等纲要管理要求,还要注重实际操作细节,严肃认真的落实工作规定和安全生产管理程序。
只有共同努力,才能实现每个建设工程的安全有序推进、高效、稳步发展。
建设工程高大模板支撑系统施工安全监督管理导则1、总则1、1为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关生产法律法规、标准规范,制定本导则。
1、2本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1、3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件支撑高度超过8m或搭设跨度超过18m,或施工总荷载大于15KN/m2,或集中线荷载大于20KN/m的支撑系统。
1、4高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保过程的安全。
2、方案管理2、1 方案编制2、1、1 施工、单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2、1、2 专项施工方案应当包括以下内容:(一)、编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)、工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支撑区域、支撑标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)、施工计划:施工进度计划、材料与设备计划等。
(四)、施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)、施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)、劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)、计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度验算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知(发稿时间:2011-08-08 阅读次数:69)建质[2009]254号各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二〇〇九年十月二十六日建设工程高大模板支撑系统施工安全监督管理导则建质[2009]254号1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。

住房和城乡建设部关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知(建质[2009]254号)各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二〇〇九年十月二十六日附件:建设工程高大模板支撑系统施工安全监督管理导则1总则1.1为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/ m的模板支撑系统。
1.4高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2方案管理2.1方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
中建八局大连分公司高大模板支撑体系安全管理指导办法第一条为了加强公司工程项目高大模板支撑体系现场实施的管理,强化项目部主体管理职责,确保高大模板支撑体系专项施工方案及安全措施在施工现场有效实施,杜绝生产安全事故的发生,特制定本办法。
第二条本办法适用于公司所属各工程项目部。
第三条本办法所称的高大模板支撑体系是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑体系。
第四条项目部技术负责人应组织辨识高大模板危险源,制定安全监管管理控制措施,项目安全部应制定危险源管控计划,上报经理部和公司安全生产管理部。
第五条高大模板支撑体系实施前,项目部技术负责人应结合工程实际,组织编制高大模板支撑体系的专项施工方案,报公司和项目部监理公司审批备案。
第六条高大模板支撑体系专项施工方案经公司技术负责人审批合格后,项目部技术负责人应组织专家论证,经项目技术负责人、项目总监理工程师、建设单位项目负责人批准签字后,方可组织实施,否则严禁施工。
第七条高大模板支撑体系方案审批合格并且经专家论证通过后,项目技术负责人应根据专项施工方案和有关规范、标准的要求,对项目责任工程师、操作班组、作业人员进行安全技术交底,并履行签字手续。
第八条高大模板支撑体系结构材料进场前,项目经理应按国家要求组织物资部、技术部、安全部对模板支撑体系结构材料进行验收、抽检和检测,并留存记录、资料。
材料检查合格后方可投入使用,严禁不合格的材料投入使用。
第九条高大模板支撑体系搭设前,项目技术负责人应组织对需要处理或加固的地基、基础进行验收,并留存记录。
第十条高大模板支撑体系搭设过程中,项目部应指定专人对高大模板支撑体系搭设进行旁站式管理,项目部技术负责人应当定期巡查专项方案实施情况。
第十一条搭设管理1、高大模板支撑系统的地基承载力、沉降等应能满足方案设计要求。
如遇松软土、回填土,应根据设计要求进行平整、夯实,并采取防水、排水措施,按规定在模板支撑立柱底部采用具有足够强度和刚度的不少于50mm厚垫板;2、立柱间距按方案设计搭设,纵横向间距应相等或成倍数。
载荷应作用于立杆的轴线上,严禁承受偏心载荷,立柱接长严禁搭接,相邻立柱接头严禁在同一水平高度;3、纵横向扫地杆、纵横向支撑应按方案设计布置搭设,当立柱底部不在同一高度时,高处的纵向扫地杆应向低处延长不少于两跨;4、水平、竖向剪刀撑应按方案设计并与体系同时搭设,剪刀撑应采用搭接,搭接长度不得小于500mm,用两个旋转扣件分别在离杆端不小于100mm处进行固定。
剪刀撑宽度宜为4-6m,夹角宜为45°-60°,竖向剪刀撑底端应与地面顶紧。
5、高大模板支撑体系并与主体结构的墙、柱牢固拉接;6、立杆顶端设可调支托,U型支托与楞梁两侧间如有间隙,必须楔紧,其螺杆伸出钢管顶部不得大于200mm,螺杆外径与立柱钢管内径的间隙不得大于3mm,安装时应保证上下同心;7、模板支撑体系应为独立的体系,禁止与物料提升机、施工升降机、塔吊等起重设备钢结构架体机身及其附着设施相连接;禁止与施工脚手架、物料周转料平台等架体相连接。
第十二条高大模板支撑体系搭设完毕后,项目经理必须亲自组织验收,项目技术负责人、安全、质量、施工人员,监理单位的总监和专业监理工程师参加。
验收合格,经项目技术负责人及项目总监理工程师签字后报公司及地区经理部复验。
经地区经理部技术负责人签字后,项目部方可进行混凝土浇筑,否则禁止施工。
第十三条混凝土浇筑1、框架结构中,柱和梁板的混凝土浇筑顺序,应按先浇筑柱混凝土,后浇筑梁板混凝土的顺序进行。
浇筑过程应符合专项施工方案要求,并确保支撑体系受力均匀,避免引起高大模板支撑体系的失稳倾斜;2、混凝土浇筑期间,禁止拆除支撑体系任何杆件;3、浇筑过程应有专人对高大模板支撑体系进行观测,发现有松动、变形等情况,必须立即停止浇筑,撤离作业人员,并采取相应的加固措施。
第十四条拆除管理1、高大模板支撑体系拆除前,项目技术负责人、项目总监应核查混凝土同条件试块强度报告,浇筑混凝土达到拆模强度后方可拆除,并履行拆模审批签字手续;2、高大模板支撑体系的拆除作业必须自上而下逐层进行,严禁上下层同时拆除作业,分段拆除的高度不应大于两层。
设有附墙连接的模板支撑体系,附墙连接必须随支撑架体逐层拆除,严禁先将附墙连接全部或数层拆除后再拆支撑架体;3、高大模板支撑体系拆除时,严禁将拆卸的杆件向地面抛掷,应有专人传递至地面,并按规格分类均匀堆放;4、高大模板支撑体系拆除过程中,地面应设置围栏和警戒标志,并派专人看守,严禁非操作人员进入作业范围。
第十五条监督与检查1、模板施工中应设专人负责安全检查,发现问题应报告有关人员处理。
当遇险情时,应立即停工和采取应急措施;待修复或排除险情后,方可继续施工。
发现不按照专项方案施工的,应当立即组织整改;发现有危及人身安全紧急情况的,应当立即组织作业人员撤离危险区域;2、安装和拆除模板时,操作人员应配戴安全帽、系安全带、穿防滑鞋。
安全帽和安全带应定期检查,不合格者严禁使用;3 、施工过程中应经常对下列项目进行检查:(1)立柱底部基土回填夯实的状况。
(2)垫木应满足设计要求。
(3)底座位置应正确,顶托螺杆伸出长度应符合规定。
(4)立杆的规格尺寸和垂直度应符合要求,不得出现偏心荷载。
(5)扫地杆、水平拉杆、剪刀撑等的设置应符合规定,固定应可靠。
(6)安全网和各种安全设施应符合要求。
4、在高处安装和拆除模板时,周围应设安全网或搭脚手架,并应加设防护栏杆。
在临街面及交通要道地区,尚应设警示牌,派专人看管;5、作业时,模板和配件不得随意堆放,模板应放平放稳,严防滑落。
脚手架或操作平台上临时堆放的模板不宜超过3层,连接件应放在箱盒或工具袋中,不得散放在脚手板上。
脚手架或操作平台上的施工总荷载不得超过其设计值;6、若遇恶劣天气,如大雨、大雾、沙尘、大雪及六级以上大风时,应停止露天高处作业。
第十六条建设工程高大模板支撑体系施工安全管理,除执行本办法外,还应符合国家现行有关法律法规和标准规范的规定。
第十七条附高大模板支撑体系现场检查要点图册,以便对照检查。
第十八条本制度自发布之日起实施,由公司安全生产管理部负责解释。
附件高大模板支撑系统现场检查要点参考图册图示一.U托材质、焊缝、长度及钢管材质检查参考图图示二.高大模板支撑系统扫地杆、步距、跨距、自由端检查参考图自由端不大于500mm,扫地杆高度距地面不大于200mm,跨距及步距应按方案执行,但步距不得大于1.8m,跨距不得大于1.2m。

可调托撑支托板厚不应小于5mm,螺杆外径不应小于36mm,螺杆与托板焊缝高度不小于6mm,螺母厚度不小于30mm,钢管壁厚不小于 3.5mm,可调托撑伸出钢管长度不应大于200mm,伸入钢管长度不应小于150mm。
可调托撑焊缝不饱满,螺杆杆径过细,质量不符合要求图示三.高大模板支撑系统梁底支撑检查参考图高大模板支撑系统纵横向扫地杆按规范布置,步距、跨距合理布置,架体搭设整齐、美观,整体性好高大模板支撑系统未设置纵横向扫地杆,整体性差。
梁底支撑数量应按方案执行,但梁底的支撑必须与地面紧密接触,并将支撑立杆用扣件固定在水平杆件上梁底支撑随意,梁底支撑立杆未与水平杆相连接。
有的梁底支撑未落地,直接采用扣件固定在水平杆上,受力不好。
高大模板支撑系统自由端过长,可调托撑伸出钢管长度大于200mm,架体整体性差。
图示四.高大模板支撑系统高低跨节点检查参考图图示五.高大模板支撑系统剪刀撑示意图当高大模板支撑系统底部不在同一高度时,高处的纵向扫地杆应向低处延长不少于2跨。
图示六.高大模板支撑系统剪刀撑布置示意图高大模板支撑系统在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵横向应每隔10m左右设由下至上的竖向连续式剪刀撑,其宽度宜为4-6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。
剪刀撑杆件的底端应与地面顶紧,夹角宜为45°-60°。
当建筑层高在8-20m时,还应在纵横向相邻的两竖向连续式剪刀撑中间增加之字斜撑,在有水平剪刀撑的部位,应在每个剪刀撑中间处增加一道水平剪刀撑。
当建筑层高超过20m时,应将所有之字斜撑全部改为连续式剪刀撑。
图示七.高大模板支撑系统剪刀撑检查图满堂模板,在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵横向应每隔10m左右设置由下至上的竖向连续式剪刀撑,其宽度宜为4-6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。
当建筑层高为20m以上时,在纵横向相邻的两竖向连续式剪刀撑之间增加连续剪刀撑,在有剪刀撑的部位,应在每个剪刀撑中间处增加一道水平剪刀撑满堂模板,在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵横向应每隔10m左右设置由下至上的竖向连续式剪刀撑,其宽度宜为4-6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。
当建筑层高为8-20m时,在纵横向相邻的两竖向连续式剪刀撑之间增加之字斜撑,在有剪刀撑的部位,应在每个剪刀撑中间处增加一道水平剪刀撑剪刀撑杆件的底端应与地面顶紧,夹角宜为45°-60°,剪刀撑应采用搭接,搭接长度不得小于500mm,并应采用2个旋转扣件分别在离杆端不小于100mm处进行固定。
架体四周设置竖向连续剪刀撑,剪刀撑设置整齐、美观,架体整体性、稳定性好。
图示九.高大模板支撑系统水平防护检查参考图高大模板支撑系统要挂设水平防护网,防止工人高处坠落。
首层挂设位置宜设置在架体4-6m 处,同时每隔10m左右再挂设一道水平防护网,水平防护网的挂设要跟随架体搭设进度同时进行。
水平防护网宜根据架体跨距宽度进行定尺加工,方便挂设,待模板拆除后方可拆除水平防护网。
图示十.高大模板支撑系统搭设过程安全管控图高大模板支撑系统应有架子工进行搭设,并持有有效证件,搭设人员必须配备安全带、防滑鞋等劳动保护用品,并用跳板铺设临时通道,方便搭设人员行走及操作。
11。
