高大模板支撑系统安全管理制度
- 格式:doc
- 大小:41.50 KB
- 文档页数:3
建筑工程高大模板支撑系统施工安全监督管理导则1. 引言本文介绍了建筑工程高大模板支撑系统施工安全监督管理导则。
通过有效的监督管理,可以确保施工过程中的安全,减少事故的发生。
该导则包括施工前期准备、施工过程、安全措施等多个方面的内容。
2. 施工前期准备2.1 施工方案编制•制定详细的施工方案,包括模板支撑系统的选型、支撑方案等。
•组织专业人员进行方案设计和论证,确保方案的合理性和可行性。
2.2 安全风险评估•对模板支撑系统施工过程可能存在的安全风险进行评估。
•针对评估结果,制定相应的安全管理措施和预防措施。
2.3 人员培训和资质审核•对参与施工的人员进行必要的培训,提高其安全意识和技能。
•对施工人员的资质进行审核,确保其具备相应的专业知识和经验。
3. 施工过程3.1 施工现场管理•按照施工方案和安全规范,合理划分施工现场的区域和功能分区。
•对施工现场进行必要的标识和提示,并设置合理的通行道路。
3.2 施工人员管理•设立专门的安全管理人员,负责监督和指导施工人员的安全工作。
•对施工人员进行安全培训,提高其安全防范意识和应急处理能力。
3.3 施工设备和材料管理•确保施工设备符合安全要求,进行定期维护和检修。
•对施工材料进行质量检查和验收,不合格材料及时淘汰和替换。
4. 安全措施4.1 模板支撑系统的选用和安装•根据施工情况选择适合的模板支撑系统,并按照使用说明书进行正确的安装。
•对支撑系统进行必要的验收和检查,确保其稳定性和安全性。
4.2 施工现场的安全防护•设置安全警示标志,并进行合理的导向和引导。
•配备必要的安全设施,如安全网、安全带、防护栏等。
4.3 施工人员的安全防护•严格遵守各项安全操作规程,佩戴必要的安全防护用品。
•建立紧急救援预案,提供及时救援和急救措施。
5. 安全监督和管理5.1 安全监督机构设置•设置专门的安全监督机构,负责对施工过程中的安全进行监督和管理。
•要求安全监督人员具备相关的安全知识和经验。
建设工程高大模板支撑系统施工安全监督管理导则一、引言建设工程中,高大模板支撑系统是承担楼板和梁的支撑作用,保证施工过程中结构的稳定性和安全性的重要组成部分。
然而,由于施工现场环境复杂以及人为因素的影响,高大模板支撑系统施工安全问题时有发生。
为了提高施工安全水平,保障工人人身安全和建筑质量,本文将介绍一套高大模板支撑系统施工安全监督管理导则。
二、施工前期准备1.勘测选址:根据设计要求,进行勘测选址,确保施工地基条件符合要求,并进行地面平整处理。
2.设计方案:根据项目的特点和要求,制定高大模板支撑系统设计方案,并明确各个施工工序和节点的要求。
3.材料准备:准备合格的高大模板支撑系统材料,并进行质量检测和领取相关证明文件。
4.施工组织:制定施工组织方案,明确各个工序的施工顺序、工期和责任划分,并组织施工人员进行培训。
三、施工过程管理1.安全防护:施工过程中,工人必须佩戴合格的安全防护装备,包括安全帽、防护眼镜、防护手套等。
施工现场应设置明显的警示标志,防止他人误入施工区域。
2.施工资质:施工人员必须具备相应的资质证书,经过培训合格后方可上岗。
对临时工人员的施工技能进行培训,并定期进行安全交底和技术操作培训。
3.设备检查:施工前,对所使用的高大模板支撑系统及相关设备进行检查,确保设备完好,使用安全。
4.施工方案执行:按照设计方案和施工组织方案进行施工,严格按照规定的标高要求和连接方式进行安装,确保支撑系统的稳定性。
5.质量检查:对施工过程进行质量检查,确保施工质量符合设计要求,并做好相应的记录。
四、施工后期管理1.验收检查:施工完成后,组织验收检查,确保高大模板支撑系统的使用和安装符合要求,没有质量隐患。
2.施工档案:建立施工档案,包括设计图纸、材料证明、施工记录等文档,备查和后期维护使用。
3.维护保养:定期对高大模板支撑系统进行维护保养,包括清洁、涂刷防锈漆、更换损坏部件等工作,确保系统的正常运行。
4.施工总结:对整个施工过程进行总结和评估,总结经验教训,提出改进措施,为今后的工程施工提供参考。

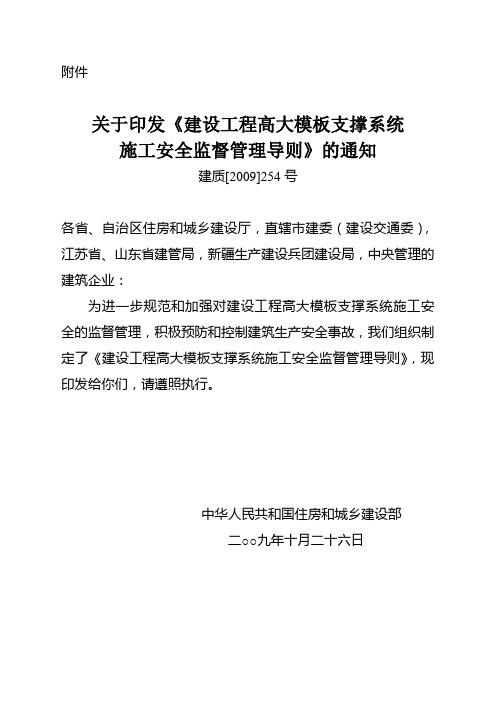

附件关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知建质[2009]254号各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。
中华人民共和国住房和城乡建设部二○○九年十月二十六日建设工程高大模板支撑系统施工安全监督管理导则1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
建设工程高大模板支撑系统施工安全监督管理导则1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
建设工程高大模板支撑系统施工安全监督管理导则1总贝!)1.1为预防建设工程高大模板支撐系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定木导则。
1.2木导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3木导则所称高大模板支撐系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/ m2,或集中线荷载大于20kN/m的模板支撑系统。
1.4高大模板支撐系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2方案管理2.1方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撐的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撐系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撐体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括•模板、模板支撐系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撐系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撐系统支撐层承载力验算,转换层下支撑层承载力验算等。
建设工程高大模板支撑系统施工安全监督管理导则1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
建筑工程高大模板支撑系统施工安全监督管理导则建筑工程高大模板支撑系统是指在施工过程中,用于支撑和稳定高大结构的临时支撑系统。
由于其重要性和特殊性,对于高大模板支撑系统的施工安全监督管理至关重要。
本文将从多个方面探讨建筑工程高大模板支撑系统施工安全监督管理的导则,并分享我的观点和理解。
1. 了解高大模板支撑系统的特点和作用在建筑工程中,高大模板支撑系统被广泛应用于高层建筑、桥梁和隧道等工程中,用于支撑混凝土结构的施工。
这些系统通常由承重构件、支撑材料和连接件组成,并且需要经过精确的计算和严格的施工过程。
了解高大模板支撑系统的特点和作用对于施工安全监督管理至关重要。
2. 确定高大模板支撑系统施工的监督管理目标在进行高大模板支撑系统施工安全监督管理之前,需要明确监督管理的目标。
这包括确保施工过程中的人员安全、材料安全和施工质量,防止事故和质量问题的发生。
3. 制定高大模板支撑系统施工的监督管理计划监督管理计划是指对高大模板支撑系统施工过程中的监督管理活动进行的具体安排和计划。
监督管理计划应包括监督管理的内容、监督管理的方法和监督管理的时间节点等。
通过制定监督管理计划,可以有序地进行施工的监督管理工作。
4. 确保高大模板支撑系统设计的合理性和安全性在进行高大模板支撑系统的施工之前,需要对其设计进行评估和审查。
特别需要关注的是系统的承重能力、稳定性和抗震性等。
确保设计的合理性和安全性是防止事故发生的关键。
5. 加强高大模板支撑系统施工的现场监督检查在施工过程中,需要加强对高大模板支撑系统的现场监督检查。
监督检查的内容包括施工质量、材料使用、承重能力等。
通过加强现场监督检查,可以及时发现并解决施工中的安全问题。
6. 提高高大模板支撑系统施工人员的安全意识和技能施工人员是高大模板支撑系统施工安全的重要环节。
提高施工人员的安全意识和技能是施工安全监督管理的关键。
可以通过组织培训和教育活动等方式,加强对施工人员的安全教育和技能培训。
建设工程高大模板支撑系统施工安全监督管理导则1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由工程技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程简况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算工程及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
编号:SM-ZD-59144建设工程高大模板支撑体系统施工安全管理导则Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改建设工程高大模板支撑体系统施工安全管理导则简介:该制度资料适用于公司或组织通过程序化、标准化的流程约定,达成上下级或不同的人员之间形成统一的行动方针,从而协调行动,增强主动性,减少盲目性,使工作有条不紊地进行。
文档可直接下载或修改,使用时请详细阅读内容。
1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3 本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1 施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
预防高大模板支撑体系坍塌事故的安全
管理制度
一、落实建设主管部门的安全监管责任制
各市、县(区)在建工程由工程所在地建设主管部门负总责,主要领导为第一责任人、分管领导为具体责任人,建筑安全监督机构为施工现场监管的责任单位,建筑市场监管机构为各方主体市场行为监管的责任单位。
二、落实参建各方主体的安全责任制
(一)施工单位的安全责任制。
由施工总承包单位负总责,企业法人为第一责任人、分管安全生产、技术工作的企业法人为具体责任人,项目经理为施工现场安全管理具体责任人。
(二)监理单位的安全责任制。
企业法人为第一责任人,分管安全生产工作的企业负责人为具体责任人,项目总监理工程师为施工现场安全监理具体责任人。
(三)建设单位的安全责任制。
法人为第一责任人,分管安全生产工作的企业负责人为具体责任人,工程部负责人为施工现场安全管理具体责任人。
三、落实参建各方主体领导带班作业制度
(一)施工单位项目经理在高大模板体系施工全过程中(从支架搭设、检查验收、混凝土浇筑)必须亲自带班作业,不得离开施工现场。
(二)监理单位项目总监理工程师在高大模板支撑体系施工全过程中必须亲自带班旁站监理,不得离开施工现场。
(三)建设单位工程部负责人在高大模板支撑体系施工全过程中必须亲自带班监督检查施工单位、监理单位各项制度落实情况,不得离开施工现场。
四、落实高大模板支撑体系识别登记和公示制度
(一)在办理工程安全监督手续时,建筑安全监督机构应组织召开危险性较大工程识别登记会议。
监督机构的监督小组成员、建设单位的工程部负责人、施工单位的项目经理、技术负责人、施工员、专职安全生产管理人员和监理单位的项目总监理工程师必须参加会议,共同分析解读施工图纸文书,对本工程所有危险性较大的分部分项工程做出识别登记,列出高大模板支撑体系项目清单。
高大模板支撑体系施工是参建各方主体安全管理的重点,也是建设主管部门安全监管的重点。
(二)高大模板支撑体系是重大危险源,在施工中易发生坍塌事故造成群死群伤,必须进行公示,公示方式如下:
1、施工单位应在施工现场醒目位置挂牌进行公示,公示的主要内容应有:高大模板支撑体系的具体部位、可能造成哪些危害、所采取的主要措施。
2、建筑安全监督机构应将高大模板支撑体系的监管情况在网上进行公示,将具体技术参数和各个环节的监管情况录入“江西建设监督网”。
五、落实安全专项施工方案的编制、审核、审批和论证制度
(一)高大模板支撑体系的安全专项施工方案(以下简称《施工方案》)必须由施工总承包单位组织编制、审核、审批,编制、审核、审批的具体要求按《江西省危险性较大的分部分项工程安全管理实施细则》(赣建安[2010]16号)执行。
(二)、监理单位的项目总监理工程师应组织相关专业监理人员对施工单位提交的《施工方案》进行审核并签字。
(三)施工单位应当将《施工方案》报工程所在地建筑安全监督机构,组织召开专家论证审查会议,专家组应当提交书面论证审查意见给施工单位,指出《施工方案》中存在的具体问题和改进建议措施等。
(四)施工单位和监理单位应根据专家组提交的论证审查意见,对原《施工方案》进行修改完善。
修改完善后的《施工方案》应报建筑安全监督机构存档。
六、落实《施工方案》的技术交底制度
(一)施工单位的项目技术负责人、施工员、专职安全生产管理人员共同负责《施工方案》的技术交底,应召开技术交底会议,面向参加支撑体系搭设的所有架子工、模板工进行集体交底。
技术交底的依据是《施工方案》和相关标准规范,技术交底应具有全面性、针对性。
技术交底情况应形成书面材料,存入档案。
(二)技术交底的主要内容应包括:支撑体系的基础施工要求,钢管、扣件、顶托等材料的质量要求,立杆垫木和底座施工要求,立杆纵、横距及立杆垂直度施工要求,扫地纵、横杆施工要求,步距及纵、横水平拉杆施工要求,纵向、横向、水平向剪刀撑施工要求,顶托螺杆伸出长度施工要求,与四周结构柱、梁、剪力墙拉结附着施工要求,等等。
(三)监理单位的项目总监理工程师、建设单位的工程部负责人应督促检查施工单位做好技术交底工作,参加施工单位组织的技术交底会议,并签字确认。
七、落实高大模板支撑体系施工过程的检查验收制度
(一)施工单位的项目技术负责人、施工员、专职安全生产管理人员共同负责高大模板支撑体系施工的检查验收工作,检查验收的依据是《施工方案》和相关标准规范,检查验收应贯穿于施工全过程中,做到上道工序验收不合格不得施工下道工序,检查验收情况应记录列表,存入档案。
(二)检查验收的主要内容应包括:支撑体系的基础施工验收,钢管、扣件、顶托等材料的质量验收,立杆垫木和底座的施工验收,立杆纵、横距及立杆垂直度的施工验收,扫地纵、横杆的施工验收,步距及纵、横水平杆的施工验收,纵向、横向、水平向剪刀撑的施工验收,顶托螺杆伸出长度的施工验收,与四周结构柱、梁、剪力墙拉结附着的施工验收,等等。
(三)监理单位的项目总监理工程师、建设单位的工程部负责人应督促检查施工单位做好检查验收工作,对施工单位检查验收进行旁站监理,并在验收记录上签字认可。
(四)建筑安全监督机构的监督人员应督促检查施工单位、监理单位、建设单位做好检查验收工作,抽查验收记录并与实物进行对照检查,发现不符合《施工方案》和相关标准规范的立即下达整改通知书,责令施工单位限期整改。
在支撑体系搭设完成之后混凝土浇筑之前,建筑安全监督机构负责人应带领监督人员对支撑体系作最后一次彻底的检查;未经建筑安全监督机构作最后彻底检查验收的,施工单位不得浇混凝土。
八、落实混凝土浇筑的批准和监测制度
(一)混凝土浇筑前,施工单位的项目经理、监理单位的项目总监理工程师、建设单位的工程部负责人应召集项目部工程技术人员共同对高大模板支撑体系作一次彻底大检查。
确认符合《施工方案》和相关标准规范并满足安全生产条件后,由项目经理和项目总监共同向作业班组签署混凝土浇筑批准令,作业班组方可浇筑混凝土。
(二)严禁柱、梁、板的混凝土同时浇筑,应先浇筑柱混凝土,在柱混凝土达到强度后再浇筑梁、板混凝土。
浇筑过程中的顺序应符合《施工方案》的要求,确保支撑体系受力均匀,避免引起支撑体系失稳倾斜。
(三)混凝土浇筑过程中应做好支撑体系和模板的沉降监测,并设立沉降预警值。
发现有松动、变形等异常情况时,必须迅速停止浇筑,撤离作业人员,做好应急工作并立即报告建筑安全监督机构。
经专家分析研究,制定加固方案并消除安全隐患后才可批准复工。
(四)混凝土浇筑过程中,应将作业面人员严格控制在8人以内;设立安全警戒线,并设专人值班,未经项目经理同意任何人员不得进入支撑体系内。
