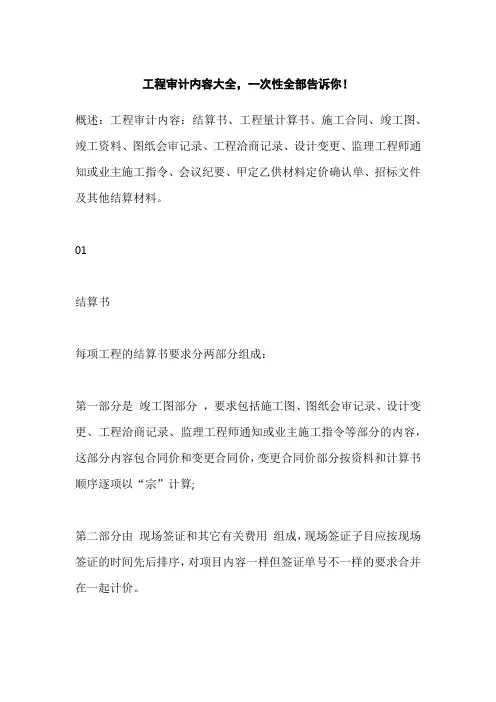

工程审计内容大全,一次性全部告诉你!概述:工程审计内容:结算书、工程量计算书、施工合同、竣工图、竣工资料、图纸会审记录、工程洽商记录、设计变更、监理工程师通知或业主施工指令、会议纪要、甲定乙供材料定价确认单、招标文件及其他结算材料。
01结算书每项工程的结算书要求分两部分组成:第一部分是竣工图部分,要求包括施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容,这部分内容包合同价和变更合同价,变更合同价部分按资料和计算书顺序逐项以“宗”计算;第二部分由现场签证和其它有关费用组成,现场签证子目应按现场签证的时间先后排序,对项目内容一样但签证单号不一样的要求合并在一起计价。
上述两部分不应有重复列项的内容,用电脑编制的结算书要求提供相应的拷贝磁盘。
02工程量计算书工程量计算书应由工程量汇总表和详细工程量计算式组成,工程量汇总表排列序号、工程结算书排列序号及详细工程量计算式排列序号三者顺序应一致。
详细工程量计算式上应注明图号、轴线位置(土建、市政专业适用);工程量应有详细的计算表达式、小计和合计,小计和合计应注明它们的范围,施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容应在工程量计算式中一次计算。
现场签证应注明签证单号,对项目内容一样但签证单号不一样的要求合并在一起计算,但必须反映出合并后的总数由哪些签证单的哪几笔数组成。
用电脑编制的工程量计算式应提供相应的拷贝磁盘。
03施工合同包括甲方(指业主)与乙方(指施工单位)签定的承发包施工合同、经甲方确认的乙方与第三方签定的分包合同、各类补充合同、合同附件、合同协议书等,不仅要提供主体工程施工合同,而且要提供新增工程施工合同和变更工程施工合同,要求将上述合同文件列出总目录按顺序整理装订成册。
04竣工图用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签字,同时要求有监理单位和项目部的审核人签字和单位盖章确认。
工程项目审计内容大全随着各行各业的发展和竞争加剧,工程项目的采购和施工过程也变得越来越复杂,而这些过程也更容易出现误解、管理不当以及欺诈性行为等问题,因此需进行审计。
本文将从项目计划、采购管理、施工管理、质量管理、安全管理等多个方面介绍工程项目审计内容。
1. 项目计划审计项目计划审计是指审计人员对工程项目计划及其实施情况进行审查。
具体包括项目计划编制依据是否合理、可行性分析是否充分、项目任务划分是否合理、项目实施进度计划是否合理等。
2. 采购管理审计采购管理审计是指审计人员对工程项目采购过程的合法性和规范性进行审查。
具体内容包括采购合同条款是否合理、采购人员是否履行职责、采购过程是否合法、采购过程是否合规等。
3. 施工管理审计施工管理审计是指审计人员对工程项目施工过程及其策划与组织情况进行审查。
具体包括工程项目总体策划是否合理、施工管理人员是否能力专业、施工过程是否符合相关规定、工程变更管理是否规范等。
4. 质量管理审计质量管理审计指审计人员对工程项目质量管理体系的规范性、有效性等进行审查。
其中包括质量管理体系建立合法性、检验检测工作是否规范、质量文件和记录是否合规等。
5. 安全管理审计安全管理审计是指审计人员对工程项目安全管理体系的规范性和有效性进行审查。
审计内容包括安全管理体系建立是否合法、安全保障措施是否充分、安全问题处置流程是否规范、职责划分是否明确等。
6. 成本管理审计成本管理审计是指审计人员对工程项目成本管理过程的规范性和有效性进行审查。
具体内容包括成本核算方式是否规范、成本控制和评估是否有效、成本记录是否完整和真实等。
7. 计量支付审计计量支付审计是对工程项目质量、施工量、工期支付等方面进行核对和审查,明确工程实际完成量和质量,以及相应的支付金额是否合理、合法等。
8. 税务管理审计税务管理审计是指审计人员对工程项目及相关企业的税务管理情况进行审查。
其中包括企业税收纳税申报是否规范、总税负水平等是否符合相关规定等。
工程项目专项审计内容一、项目背景和目标本专项审计旨在确保工程项目在合规性、效率性和效果性方面达到预定目标。
我们将全面审查项目的各个阶段,从立项、实施到竣工,以确保项目按照既定计划和标准顺利进行。
二、审计范围和标准本次审计的范围包括项目的所有相关活动,如立项、规划、设计、采购、施工、验收等。
审计的标准将依据国家法律法规、行业标准和企业的规章制度,以确保项目合规并达到预期的效益。
三、项目管理流程审计对项目的管理流程进行审计,包括项目组织结构、职责划分、计划管理、决策机制等。
检查项目管理流程是否合理,是否能够确保项目的顺利进行。
四、财务审计对项目的财务状况进行审计,包括资金来源、使用情况、成本控制等。
评估项目的财务合规性,以及资金使用的效率和效果。
五、采购审计对项目的采购活动进行审计,包括供应商选择、合同管理、采购过程等。
检查采购流程是否合规,供应商是否符合要求,采购物品是否符合质量标准。
六、合同管理审计对项目的合同管理进行审计,包括合同的签订、执行、变更等。
评估合同的合规性和执行情况,以及合同变更的合理性和合规性。
七、质量控制审计对项目的质量进行审计,包括质量管理体系、质量检查和控制等。
检查项目是否符合质量标准,质量管理过程是否有效。
八、安全环保审计对项目的安全和环保进行审计,包括安全管理制度、环保措施等。
评估项目的安全和环保管理状况,以及是否符合相关法规和标准。
九、进度和风险管理审计对项目的进度和风险管理进行审计,包括进度计划、进度执行情况、风险识别和应对措施等。
检查项目是否按照预定计划进行,风险管理是否有效。
工程项目审计主要内容工程项目审计是对工程项目开展全面审查和检查的过程,其主要目的是确保工程项目的合规性、效率性和可持续性。
工程项目审计主要涵盖以下内容:1. 项目背景和目标在工程项目审计中,首先需要了解项目的背景和目标,包括项目的立项依据、目标定位、规划设计等内容。
审计人员需要对项目的基本信息有充分的了解,以便后续审计工作开展顺利。
2. 预算和资金管理工程项目审计中重点关注项目的预算编制和资金管理情况。
审计人员需要核实项目预算的合理性、资金使用的合规性,以及资金流向的透明度,确保资金使用符合相关法规和规定。
3. 进度和质量管理工程项目审计还需要关注项目的进度和质量管理情况。
审计人员需要评估项目是否按照计划进展,是否符合质量标准,是否存在进度滞后或质量问题,并提出改进建议。
4. 合同和供应商管理在工程项目审计中,审计人员需要审查项目的合同和供应商管理情况。
需要评估合同是否合法有效,供应商是否符合资质要求,是否存在合同履约隐患或供应商信誉问题。
5. 风险管理风险管理是工程项目审计中不可忽视的一个重要内容。
审计人员需要识别项目可能面临的各类风险,评估风险的影响程度和可能性,提出应对措施,以确保项目顺利实施。
6. 知识产权和环保管理最后,工程项目审计还需要关注知识产权和环保管理方面的问题。
审计人员需要核实项目是否存在知识产权侵权风险,以及项目对环境的影响程度,提出合理建议,保障项目的可持续发展。
综上所述,工程项目审计主要内容包括项目背景和目标、预算和资金管理、进度和质量管理、合同和供应商管理、风险管理、知识产权和环保管理等方面,审计人员需要全面审查以上内容,确保项目的合规性、效率性和可持续性。

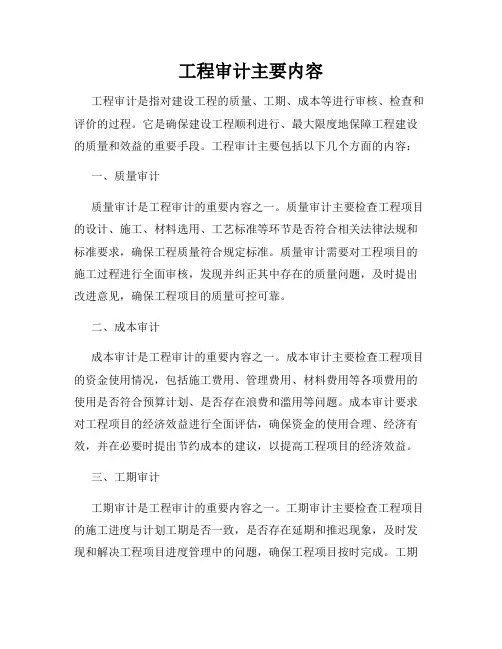

工程审计主要内容工程审计是指对建设工程的质量、工期、成本等进行审核、检查和评价的过程。
它是确保建设工程顺利进行、最大限度地保障工程建设的质量和效益的重要手段。
工程审计主要包括以下几个方面的内容:一、质量审计质量审计是工程审计的重要内容之一。
质量审计主要检查工程项目的设计、施工、材料选用、工艺标准等环节是否符合相关法律法规和标准要求,确保工程质量符合规定标准。
质量审计需要对工程项目的施工过程进行全面审核,发现并纠正其中存在的质量问题,及时提出改进意见,确保工程项目的质量可控可靠。
二、成本审计成本审计是工程审计的重要内容之一。
成本审计主要检查工程项目的资金使用情况,包括施工费用、管理费用、材料费用等各项费用的使用是否符合预算计划、是否存在浪费和滥用等问题。
成本审计要求对工程项目的经济效益进行全面评估,确保资金的使用合理、经济有效,并在必要时提出节约成本的建议,以提高工程项目的经济效益。
三、工期审计工期审计是工程审计的重要内容之一。
工期审计主要检查工程项目的施工进度与计划工期是否一致,是否存在延期和推迟现象,及时发现和解决工程项目进度管理中的问题,确保工程项目按时完成。
工期审计要求对工程项目的施工计划进行全面监控,对可能造成工期延误的因素提前预警和处理,以保证工程项目的顺利进行。
四、安全审计安全审计是工程审计的重要内容之一。
安全审计主要检查工程项目的施工现场是否符合安全生产标准、是否存在安全隐患,包括施工人员的安全意识、施工设备的安全状况、施工现场的安全环境等方面。
安全审计要求对工程项目的安全管理进行全面评估,及时发现和纠正安全管理中存在的问题,确保施工现场的安全稳定,保障工程项目的施工安全。
综上所述,工程审计主要内容包括质量审计、成本审计、工期审计和安全审计四个方面。
通过对工程项目的全面审核和评估,及时发现并解决工程建设过程中存在的问题,确保工程项目的质量、成本、工期和安全等各个方面能够符合规定要求,最大限度地提高工程项目的质量和效益,实现工程项目的可持续发展。

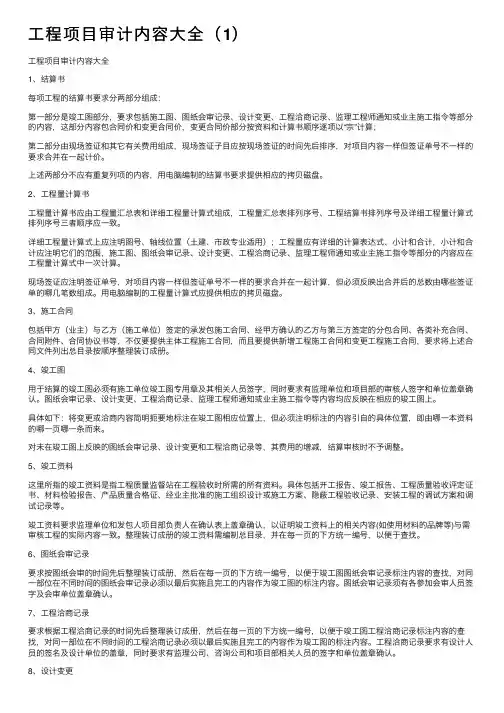

⼯程项⽬审计内容⼤全(1)⼯程项⽬审计内容⼤全1、结算书每项⼯程的结算书要求分两部分组成:第⼀部分是竣⼯图部分,要求包括施⼯图、图纸会审记录、设计变更、⼯程洽商记录、监理⼯程师通知或业主施⼯指令等部分的内容,这部分内容包合同价和变更合同价,变更合同价部分按资料和计算书顺序逐项以“宗”计算;第⼆部分由现场签证和其它有关费⽤组成,现场签证⼦⽬应按现场签证的时间先后排序,对项⽬内容⼀样但签证单号不⼀样的要求合并在⼀起计价。
上述两部分不应有重复列项的内容,⽤电脑编制的结算书要求提供相应的拷贝磁盘。
2、⼯程量计算书⼯程量计算书应由⼯程量汇总表和详细⼯程量计算式组成,⼯程量汇总表排列序号、⼯程结算书排列序号及详细⼯程量计算式排列序号三者顺序应⼀致。
详细⼯程量计算式上应注明图号、轴线位置(⼟建、市政专业适⽤);⼯程量应有详细的计算表达式、⼩计和合计,⼩计和合计应注明它们的范围,施⼯图、图纸会审记录、设计变更、⼯程洽商记录、监理⼯程师通知或业主施⼯指令等部分的内容应在⼯程量计算式中⼀次计算。
现场签证应注明签证单号,对项⽬内容⼀样但签证单号不⼀样的要求合并在⼀起计算,但必须反映出合并后的总数由哪些签证单的哪⼏笔数组成。
⽤电脑编制的⼯程量计算式应提供相应的拷贝磁盘。
3、施⼯合同包括甲⽅(业主)与⼄⽅(施⼯单位)签定的承发包施⼯合同、经甲⽅确认的⼄⽅与第三⽅签定的分包合同、各类补充合同、合同附件、合同协议书等,不仅要提供主体⼯程施⼯合同,⽽且要提供新增⼯程施⼯合同和变更⼯程施⼯合同,要求将上述合同⽂件列出总⽬录按顺序整理装订成册。
4、竣⼯图⽤于结算的竣⼯图必须有施⼯单位竣⼯图专⽤章及其相关⼈员签字,同时要求有监理单位和项⽬部的审核⼈签字和单位盖章确认。
图纸会审记录、设计变更、⼯程洽商记录、监理⼯程师通知或业主施⼯指令等内容均应反映在相应的竣⼯图上。
具体如下:将变更或洽商内容简明扼要地标注在竣⼯图相应位置上,但必须注明标注的内容引⾃的具体位置,即由哪⼀本资料的哪⼀页哪⼀条⽽来。
工程项目审计内容大全1、结算书每项工程的结算书要求分两部分组成:第一部分是竣工图部分,要求包括施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容,这部分内容包合同价和变更合同价,变更合同价部分按资料和计算书顺序逐项以“宗”计算;第二部分由现场签证和其它有关费用组成,现场签证子目应按现场签证的时间先后排序,对项目内容一样但签证单号不一样的要求合并在一起计价。
上述两部分不应有重复列项的内容,用电脑编制的结算书要求提供相应的拷贝磁盘。
2、工程量计算书工程量计算书应由工程量汇总表和详细工程量计算式组成,工程量汇总表排列序号、工程结算书排列序号及详细工程量计算式排列序号三者顺序应一致。
详细工程量计算式上应注明图号、轴线位置(土建、市政专业适用);工程量应有详细的计算表达式、小计和合计,小计和合计应注明它们的范围,施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容应在工程量计算式中一次计算。
现场签证应注明签证单号,对项目内容一样但签证单号不一样的要求合并在一起计算,但必须反映出合并后的总数由哪些签证单的哪几笔数组成。
用电脑编制的工程量计算式应提供相应的拷贝磁盘。
3、施工合同包括甲方(业主)与乙方(施工单位)签定的承发包施工合同、经甲方确认的乙方与第三方签定的分包合同、各类补充合同、合同附件、合同协议书等,不仅要提供主体工程施工合同,而且要提供新增工程施工合同和变更工程施工合同,要求将上述合同文件列出总目录按顺序整理装订成册。
4、竣工图用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签字,同时要求有监理单位和项目部的审核人签字和单位盖章确认。
图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等内容均应反映在相应的竣工图上。
具体如下:将变更或洽商内容简明扼要地标注在竣工图相应位置上,但必须注明标注的内容引自的具体位置,即由哪一本资料的哪一页哪一条而来。

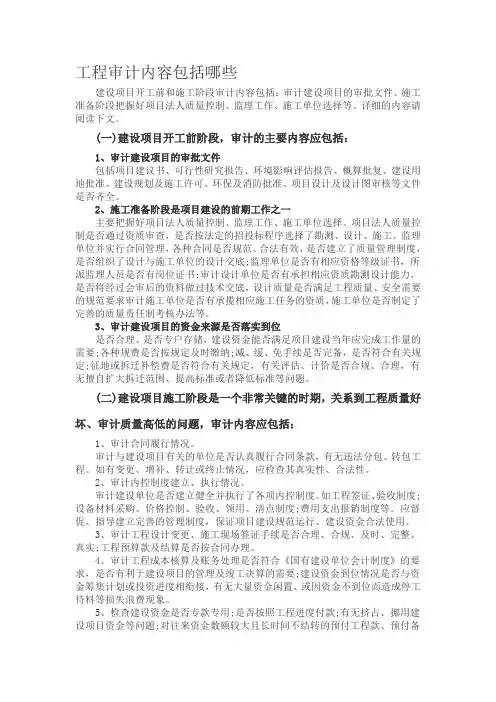

工程审计内容包括哪些建设项目开工前和施工阶段审计内容包括:审计建设项目的审批文件、施工准备阶段把握好项目法人质量控制、监理工作、施工单位选择等。
详细的内容请阅读下文。
(一)建设项目开工前阶段,审计的主要内容应包括:1、审计建设项目的审批文件包括项目建议书、可行性研究报告、环境影响评估报告、概算批复、建设用地批准、建设规划及施工许可、环保及消防批准、项目设计及设计图审核等文件是否齐全。
2、施工准备阶段是项目建设的前期工作之一主要把握好项目法人质量控制、监理工作、施工单位选择。
项目法人质量控制是否通过资质审查,是否按法定的招投标程序选择了勘测、设计、施工、监理单位并实行合同管理,各种合同是否规范、合法有效,是否建立了质量管理制度,是否组织了设计与施工单位的设计交底;监理单位是否有相应资格等级证书,所派监理人员是否有岗位证书;审计设计单位是否有承担相应资质勘测设计能力,是否将经过会审后的资料做过技术交底,设计质量是否满足工程质量、安全需要的规范要求审计施工单位是否有承揽相应施工任务的资质,施工单位是否制定了完善的质量责任制考核办法等。
3、审计建设项目的资金来源是否落实到位是否合理、是否专户存储,建设资金能否满足项目建设当年应完成工作量的需要;各种规费是否按规定及时缴纳;减、缓、免手续是否完备,是否符合有关规定;征地或拆迁补偿费是否符合有关规定,有关评估、计价是否合规、合理,有无擅自扩大拆迁范围、提高标准或者降低标准等问题。
(二)建设项目施工阶段是一个非常关键的时期,关系到工程质量好坏、审计质量高低的问题,审计内容应包括:1、审计合同履行情况。
审计与建设项目有关的单位是否认真履行合同条款,有无违法分包、转包工程。
如有变更、增补、转让或终止情况,应检查其真实性、合法性。
2、审计内控制度建立、执行情况。
审计建设单位是否建立健全并执行了各项内控制度。
如工程签证、验收制度;设备材料采购、价格控制、验收、领用、清点制度;费用支出报销制度等。

工程项目审计的主要内容工程项目审计,听起来似乎很严肃,其实就像是在厨房里做饭,很多环节都得注意,否则最后出来的成品可能就得让人失望了。
那么,今天我们就来聊聊这工程项目审计的主要内容,轻松点说,让大家明白点。
1. 审计的目的1.1 确保合规性首先,审计的第一步就是确保所有的操作都在法律和规定的框架内。
这就好比你在家里做饭,得遵循食谱,不能随便放些奇怪的调料。
审计就像是那个挑剔的朋友,看看你到底是不是按规矩来。
1.2 评估项目的经济性其次,审计还得评估项目的经济性。
这就像是你花钱买东西,不能随随便便就买个贵的。
你得看看花的钱值不值得,是否能给你带来实实在在的收益。
2. 审计的内容2.1 财务审计说到审计的内容,财务审计绝对是重中之重。
你想啊,项目的每一分钱都是辛辛苦苦赚来的,得好好看看这笔钱是不是花在了刀刃上。
审计员就像那数学老师,得把每一笔账算得明明白白,不然就得被大家唾弃了。
2.2 进度审计再来说说进度审计。
工程项目总有一个时间表,大家都想赶在节点前完成。
审计员就像是看时间的钟表,时刻关注项目的进度,看看大家是不是都在按照计划走。
如果进度慢了,那就得想想办法了。
3. 审计的方法3.1 数据分析审计可不是随便瞧一眼就完事的,得靠数据说话。
审计员会利用各种工具和方法,把数据像拼图一样拼起来,看看有没有漏洞。
比如说,有些项目在某个阶段花了很多钱,但结果却没看到对应的效果,这可得好好调查一番。
3.2 实地检查最后,审计员还得进行实地检查。
就像你去餐厅吃饭,总得看看厨房里是不是干干净净的。
如果工程现场一片狼藉,那可真不敢恭维。
所以,审计员就得亲自去看看,确保每个环节都在按部就班地进行。
4. 审计的成果4.1 提出改进建议审计的结果不仅仅是看对错,更重要的是提出一些改进建议。
就像老师在给学生评语时,除了指出错误,还会告诉你如何提高。
审计员会根据他们的发现,给出一些实用的建议,帮助项目团队更好地前行。
4.2 增强透明度最后,审计的过程和结果也能增强项目的透明度。

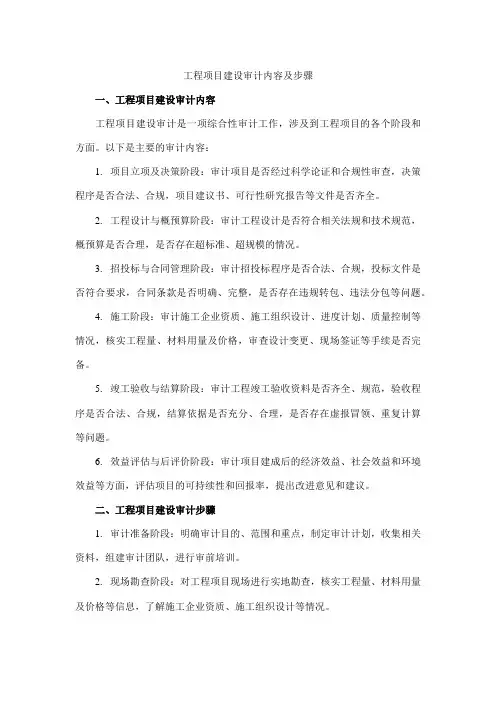

工程项目建设审计内容及步骤一、工程项目建设审计内容工程项目建设审计是一项综合性审计工作,涉及到工程项目的各个阶段和方面。
以下是主要的审计内容:1.项目立项及决策阶段:审计项目是否经过科学论证和合规性审查,决策程序是否合法、合规,项目建议书、可行性研究报告等文件是否齐全。
2.工程设计与概预算阶段:审计工程设计是否符合相关法规和技术规范,概预算是否合理,是否存在超标准、超规模的情况。
3.招投标与合同管理阶段:审计招投标程序是否合法、合规,投标文件是否符合要求,合同条款是否明确、完整,是否存在违规转包、违法分包等问题。
4.施工阶段:审计施工企业资质、施工组织设计、进度计划、质量控制等情况,核实工程量、材料用量及价格,审查设计变更、现场签证等手续是否完备。
5.竣工验收与结算阶段:审计工程竣工验收资料是否齐全、规范,验收程序是否合法、合规,结算依据是否充分、合理,是否存在虚报冒领、重复计算等问题。
6.效益评估与后评价阶段:审计项目建成后的经济效益、社会效益和环境效益等方面,评估项目的可持续性和回报率,提出改进意见和建议。
二、工程项目建设审计步骤1.审计准备阶段:明确审计目的、范围和重点,制定审计计划,收集相关资料,组建审计团队,进行审前培训。
2.现场勘查阶段:对工程项目现场进行实地勘查,核实工程量、材料用量及价格等信息,了解施工企业资质、施工组织设计等情况。
3.审计实施阶段:根据审计计划和现场勘查情况,对工程项目建设的各个阶段进行逐项审查,收集相关证据,填写审计工作底稿。
4.审计报告编制阶段:汇总审计工作底稿和证据,撰写审计报告初稿,经过内部审核后,向相关部门征求意见,最终形成正式的审计报告。
5.审计报告报送与整改阶段:将正式的审计报告报送相关部门和单位,要求被审计单位按照审计意见和建议进行整改,并对整改情况进行跟踪和监督。
6.档案管理阶段:整理和归档审计过程中形成的各类资料,包括审计计划、工作底稿、证据等,以便于对工程项目建设进行追溯和监督。
工程项目审计内容大全
每项工程的结算书要求分两部分组成:
第一部分是竣工图部分,要求包括施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容,这部分内容包合同价和变更合同价,变更合同价部分按资料和计算书顺序逐项以宗计算;
第二部分由现场签证和其它有关费用组成,现场签证子目应按现场签证的时间先后排序,对项目内容一样但签证单号不一样的要求合并在一起计价。
上述两部分不应有重复列项的内容,用电脑编制的结算书要求提供相应的拷贝磁盘。
二、工程量计算书
工程量计算书应由工程量汇总表和详细工程量计算式组成,工程量汇总表排列序号、工程结算书排列序号及详细工程量计算式排列序号三者顺序应一致。
详细工程量计算式上应注明图号、轴线位置(土建、市政专业适用);工程。
工程项目审计主要内容
工程项目审计是指对工程项目的经济性、合理性进行审计,以确保其符合国家法律法规和财务管理要求。
主要内容包括:一是审计工程项目的经济性,即审计项目编制、实施和完成过程中的经济性,包括项目经费的合理使用、项目计划的合理性、项目实施的进度和质量等;二是审计工程项目的合理性,即审计项目的设计、实施和完成过程中的合理性,包括项目的经济性、实用性、安全性、环境友好性等;三是审计工程项目的财务管理,即审计项目的财务管理,包括项目财务管理的完整性、准确性等。
审计工程项目,有助于提高项目实施的效率,保证项目实施的质量,确保项目实施的经济效益。
工程施工项目现场审计内容一、项目概况1. 项目名称、地点、面积、施工单位、业主单位、设计单位等基本信息;2. 项目工程的建设方案、图纸、规划设计等文件的审查;3. 工程项目的概况、预算、施工合同等审查情况;4. 工程项目的施工进度、质量验收、安全生产等情况。
二、环境保护1. 施工现场的环境保护措施是否得当;2. 施工过程中是否出现环境污染、噪音扰民等问题;3. 施工废弃物的处理方式是否符合法规要求;4. 施工期间是否对周边环境进行了合理的保护。
三、工程进度1. 施工进度的实际情况与计划进度的比较分析;2. 施工单位是否按照合同约定的时间节点进行施工;3. 施工时遇到的施工难点,解决方案及影响分析。
四、质量验收1. 对施工现场施工质量进行检查;2. 关键工程部位的质量验收情况;3. 工程质量评定、验收证明是否符合规定;4. 是否存在施工质量不合格或者存在安全隐患的情况。
五、安全生产1. 施工现场的安全管理情况;2. 施工单位的安全生产管理制度是否健全;3. 施工现场是否存在违反安全规定的现象;4. 是否存在施工安全事故及其原因分析。
六、施工管理1. 工地管理制度是否完善,管理人员是否到位;2. 工程施工协调情况;3. 材料管理及使用情况;4. 施工人员的素质、工作态度及安全意识。
七、合同履行1. 施工单位是否按照合同要求执行;2. 合同变更、索赔等情况;3. 施工单位是否存在违约行为。
八、设备使用1. 设备的采购情况及资料齐全;2. 设备的使用情况及保养措施;3. 设备是否存在故障及维修情况。
九、报告撰写1. 对现场审计过程中发现的问题及时撰写审计报告;2. 报告内容应清晰明确,准确反映实际情况;3. 报告中需提出合理的建议和改进建议;4. 报告应及时提交给相关部门及业主单位。
十、其他1. 对施工现场存在的其他问题进行审查;2. 对施工单位及管理单位的综合考核。
总结:工程施工项目现场审计是在施工期间对项目的计划、预算、施工进度、质量验收、安全生产等方面进行全方位的监督和评估,通过审计,可以及时发现问题,为项目的顺利进行提供有力支持,也有助于提高项目的工程质量和安全性。
工程项目审计的内容由于施工企业工程项目存在着工期长、工点多、管理跨度大等特点,所以将工程项目审计一般分为前期审计、中期审计和终结审计三个阶段。
各施工阶段的特点不同,其审计的内容也有所侧重。
一、工程项目的前期审计工程项目前期审计,主要是对工程前期准备工作及施工管理的各项内控制度进行审计。
及早发现矛盾和管理上的薄弱环节,防患于未然,为后续工程施工打下坚实基础。
1、首先审查《工程承包合同》:是否签订了项目承包合同,合同双方是否具有法人资格和相应的履约能力,内容是否合规完整;权、责、利划分是否明确。
如有分包工程,还应审查《工程分包合同》。
2、审查工程施工准备工作情况:施工组织设计是否先进,现场施工队伍和机械设备的配置能否满足需要,指挥部的设置、定员、人员素质能否符合管理要求,达到精干高效、结构合理。
3、工程预算编制审查:是否编制了工程项目成本预算、费用预算、资金预算,编制依据是否充分,内容是否完整,预算定额是否合理。
4、对内控制度建立的审查:是否建立工程预算管理、合同管理、工资管理、成本管理、设备材料管理、安全质量管理、财务管理、分包工程管理等一系列管理制度,各项制度是否完善、严密。
二、工程施工过程审计工程施工过程审计或称中期审计,主要围绕成本效益情况进行的审计。
通过对工程项目的事中监督,发现并纠正施工管理中存在的问题,及时堵塞漏洞,降低成本,提高效益。
1、工程成本管理审查:通过对人工费、材料费、机械使用费、其他直接费、间接费等构成成本五大要素的逐一审查,找出薄弱环节,提出对策和建议。
(1)人工费的审查:审查工时统计资料是否真实、准确,是否按劳动定额核算人工费,工资、奖金是否与效益和劳动生产率挂钩,有无不按规定多发工资,巧立名目发奖金,有无违反规定将其他费用列人人工费,使人工费超支加大。
(2)材料费审查:材料费是工程成本的主要组成部分,控制了材料支出,就有效控制了成本。
审查材料物资消耗是否按定额控制,实行限额发料,材料实际消耗与预算定额的差额是否合理,材料的采购、管理、消耗手续是否齐备,有无损失浪费现象,余料是否盘点,料差和周转材料是否按规定分摊。
第1篇一、项目立项审计1. 项目可行性研究报告审计:审查项目可行性研究报告中的市场分析、技术方案、投资估算、经济效益等是否符合国家相关政策法规,确保项目具备可行性。
2. 项目审批手续审计:核实项目审批手续是否齐全,包括项目立项、环评、土地、规划等审批文件。
二、招投标审计1. 招标文件审计:审查招标文件是否符合国家相关法律法规,确保招标程序的合法性、公正性和透明度。
2. 投标文件审计:审查投标文件是否齐全、有效,包括投标报价、施工组织设计、项目管理机构等。
三、施工合同审计1. 合同条款审计:审查施工合同条款是否合法、合理,包括工期、质量、安全、投资等方面的约定。
2. 合同履行审计:跟踪检查合同履行情况,确保各方按照合同约定履行义务。
四、施工过程审计1. 工程进度审计:审查工程进度是否符合合同约定,确保项目按期完成。
2. 工程质量审计:检查工程质量是否符合国家相关标准,确保工程质量达到预期目标。
3. 安全生产审计:审查施工现场安全管理措施是否到位,确保施工安全。
4. 投资控制审计:审查工程投资是否控制在预算范围内,防止投资浪费。
五、竣工结算审计1. 竣工验收审计:审查工程是否按合同约定完成,是否符合竣工验收条件。
2. 竣工结算审计:审查竣工结算资料是否齐全、准确,确保结算过程的公正性。
3. 竣工结算审计:核实竣工结算金额是否真实、合理,防止工程款被挪用或拖欠。
六、保修期审计1. 保修期管理审计:审查保修期内的工程质量、安全、投资等方面是否得到有效控制。
2. 保修期费用审计:核实保修期内发生的费用是否合理、合规,防止费用浪费。
通过以上审计内容,可以有效保障工程施工监理的全面性、公正性和有效性,确保工程质量、进度、投资等方面的目标得到实现。
同时,也有助于提高工程管理水平,降低工程风险,为我国基础设施建设提供有力保障。
第2篇一、施工监理组织管理审计1. 审查监理单位的资质、人员配备、管理制度等是否符合国家相关法律法规和行业标准。
主体工程审计重点内容一、工程质量审计1. 材料质量审计:审查工程所使用的材料是否符合规定标准,包括材料的种类、规格、质量等。
2. 施工工艺审计:审查工程施工过程中所采用的工艺是否符合设计要求和规范标准,包括施工方法、施工顺序、施工工艺等。
3. 施工质量审计:审查工程施工过程中的质量控制措施是否得当,包括施工质量检验、质量记录、质量问题整改等。
二、工程进度审计1. 施工进度审计:审查工程施工进度是否符合合同约定和计划要求,包括施工进度计划、施工进度控制、施工进度调整等。
2. 工期管理审计:审查工程工期管理是否合理有效,包括工期计划编制、工期控制措施、工期变更管理等。
3. 施工进度风险审计:审查施工进度存在的潜在风险,并提出相应的风险应对措施,包括施工进度风险识别、风险评估、风险控制等。
三、工程造价审计1. 工程投资审计:审查工程投资的合理性和合规性,包括工程预算编制、投资计划执行、投资结算等。
2. 工程变更审计:审查工程变更的必要性和合理性,包括变更申请、变更审批、变更实施等。
3. 工程支付审计:审查工程支付的合规性和准确性,包括支付程序、支付依据、支付金额等。
四、工程安全审计1. 施工安全审计:审查工程施工过程中的安全管理措施是否到位,包括施工现场安全管理、施工作业安全控制、施工人员安全培训等。
2. 工程安全风险审计:审查工程存在的安全风险,并提出相应的风险防范措施,包括施工安全风险识别、风险评估、风险控制等。
五、工程合同审计1. 合同签订审计:审查工程合同的签订是否符合法律法规和相关规定,包括合同内容、合同签订程序、合同履约保证等。
2. 合同履约审计:审查工程合同的履约情况是否符合合同约定,包括合同履约进度、合同履约质量、合同履约支付等。
3. 合同变更审计:审查工程合同的变更是否符合法律法规和相关规定,包括合同变更申请、合同变更审批、合同变更实施等。
六、工程管理审计1. 工程组织管理审计:审查工程组织管理是否合理有效,包括工程组织结构、工程管理制度、工程管理人员配备等。

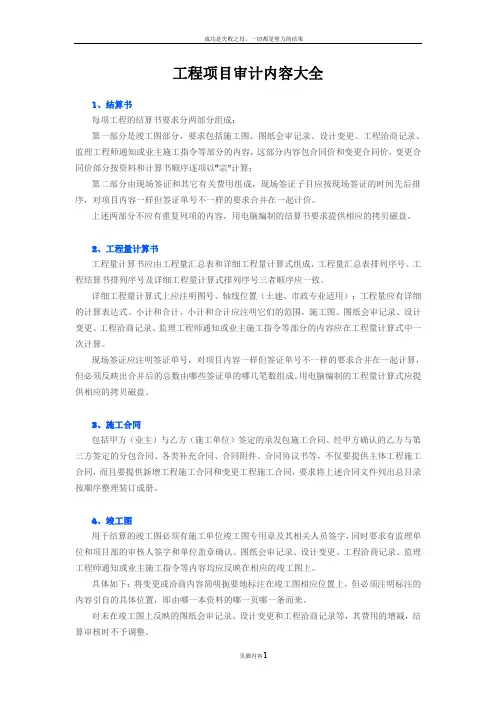

工程项目审计内容大全
1、结算书
每项工程的结算书要求分两部分组成:
第一部分是竣工图部分,要求包括施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容,这部分内容包合同价和变更合同价,变更合同价部分按资料和计算书顺序逐项以“宗”计算;
第二部分由现场签证和其它有关费用组成,现场签证子目应按现场签证的时间先后排序,对项目内容一样但签证单号不一样的要求合并在一起计价。
上述两部分不应有重复列项的内容,用电脑编制的结算书要求提供相应的拷贝磁盘。
2、工程量计算书
工程量计算书应由工程量汇总表和详细工程量计算式组成,工程量汇总表排列序号、工程结算书排列序号及详细工程量计算式排列序号三者顺序应一致。
详细工程量计算式上应注明图号、轴线位置(土建、市政专业适用);工程量应有详细的计算表达式、小计和合计,小计和合计应注明它们的范围,施工图、图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等部分的内容应在工程量计算式中一次计算。
现场签证应注明签证单号,对项目内容一样但签证单号不一样的要求合并在一起计算,但必须反映出合并后的总数由哪些签证单的哪几笔数组成。
用电脑编制的工程量计算式应提供相应的拷贝磁盘。
3、施工合同
包括甲方(业主)与乙方(施工单位)签定的承发包施工合同、经甲方确认的乙方与第三方签定的分包合同、各类补充合同、合同附件、合同协议书等,不仅要提供主体工程施工合同,而且要提供新增工程施工合同和变更工程施工合同,要求将上述合同文件列出总目录按顺序整理装订成册。
4、竣工图
用于结算的竣工图必须有施工单位竣工图专用章及其相关人员签字,同时要求有监理单位和项目部的审核人签字和单位盖章确认。
图纸会审记录、设计变更、工程洽商记录、监理工程师通知或业主施工指令等内容均应反映在相应的竣工图上。
具体如下:将变更或洽商内容简明扼要地标注在竣工图相应位置上,但必须注明标注的内容引自的具体位置,即由哪一本资料的哪一页哪一条而来。
对未在竣工图上反映的图纸会审记录、设计变更和工程洽商记录等,其费用的增减,结算审核时不予调整。
5、竣工资料
这里所指的竣工资料是指工程质量监督站在工程验收时所需的所有资料。
具体包括开工报告、竣工报告、工程质量验收评定证书、材料检验报告、产品质量合格证、经业主批准的施工组织设计或施工方案、隐蔽工程验收记录、安装工程的调试方案和调试记录等。
竣工资料要求监理单位和发包人项目部负责人在确认表上盖章确认,以证明竣工资料上的相关内容(如使用材料的品牌等)与需审核工程的实际内容一致。
整理装订成册的竣工资料需编制总目录,并在每一页的下方统一编号,以便于查找。
6、图纸会审记录
要求按图纸会审的时间先后整理装订成册,然后在每一页的下方统一编号,以便于竣工图图纸会审记录标注内容的查找,对同一部位在不同时间的图纸会审记录必须以最后实施且完工的内容作为竣工图的标注内容。
图纸会审记录须有各参加会审人员签字及会审单位盖章确认。
7、工程洽商记录
要求根据工程洽商记录的时间先后整理装订成册,然后在每一页的下方统一编号,以便于竣工图工程洽商记录标注内容的查找,对同一部位在不同时间的工程洽商记录必须以最后实施且完工的内容作为竣工图的标注内容。
工程洽商记录要求有设计人员的签名及设计单位的盖章,同时要求有监理公司、咨询公司和项目部相关人员的签字和单位盖章确认。
8、设计变更
要求按设计变更的时间先后整理装订成册,然后在每一页的下方统一编号,以便于竣工图设计变更标注内容的查找,对同一部位在不同时间的设计变更必须以最后实施且完工的内容作为竣工图的标注内容。
设计变更要求有设计人员的签名及设计单位的盖章,同时要求有监理公司、咨询公司和项目部同意按相关的设计变更进行施工的签认意见和单位盖章确认。
9、监理工程师通知或业主施工指令
要求根据监理工程师通知或业主施工指令的时间先后整理装订成册,然后在每一页的下方统一编号,监理工程师通知或业主施工指令只要求将涉及工程的内容标注在竣工图上,对同一部位在不同时间的监理工程师通知或业主施工指令必须以最后实施且完工的内容作为竣工图的标注内容。
监理工程师通知或业主施工指令要求有监理公司、咨询公司和项目部相关人员的签字和单位盖章确认。
10、会议纪要
指工程质量、安全、技术、经济等现场协调会会议纪要等。
要求根据会议纪要的时间先后整理装订成册,然后在每一页的下方统一编号,会议纪要只要求将涉及工程的内容标注在竣工图上。
会议纪要要求有项目办盖章确认。
11、甲定乙供材料定价确认单
要求根据现场签证的时间先后整理(安装工程要分专业)装订成册,然后在每一页的下方统一编号,现场签证要求有监理公司、咨询公司和项目部相关人员签字和单位盖章确认。
12、招标文件/中标通知书
招标文件包括招标图纸、招标文件、招标答疑纪要、投标须知、问题澄清等。
招标文件应整理装订成册,并编制总目录,包括技术标、经济标、投标承诺书、投标补充函、中标通知书。
13、其他结算资料
凡上述未提及而在结算评审中需要的资料均需提供,例如:施工日记、地质勘察报告、非常用的标准图集、应由施工单位承担而由建设单位支付的费用证明如甲方代缴施工水电费票据、淤泥排放费证明等。
