石墨聚苯板外墙保温技术交底
- 格式:doc
- 大小:185.50 KB
- 文档页数:34

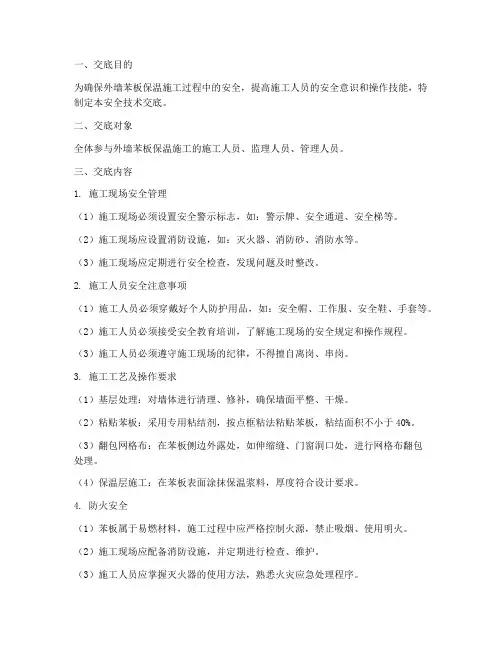

一、交底目的为确保外墙苯板保温施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象全体参与外墙苯板保温施工的施工人员、监理人员、管理人员。
三、交底内容1. 施工现场安全管理(1)施工现场必须设置安全警示标志,如:警示牌、安全通道、安全梯等。
(2)施工现场应设置消防设施,如:灭火器、消防砂、消防水等。
(3)施工现场应定期进行安全检查,发现问题及时整改。
2. 施工人员安全注意事项(1)施工人员必须穿戴好个人防护用品,如:安全帽、工作服、安全鞋、手套等。
(2)施工人员必须接受安全教育培训,了解施工现场的安全规定和操作规程。
(3)施工人员必须遵守施工现场的纪律,不得擅自离岗、串岗。
3. 施工工艺及操作要求(1)基层处理:对墙体进行清理、修补,确保墙面平整、干燥。
(2)粘贴苯板:采用专用粘结剂,按点框粘法粘贴苯板,粘结面积不小于40%。
(3)翻包网格布:在苯板侧边外露处,如伸缩缝、门窗洞口处,进行网格布翻包处理。
(4)保温层施工:在苯板表面涂抹保温浆料,厚度符合设计要求。
4. 防火安全(1)苯板属于易燃材料,施工过程中应严格控制火源,禁止吸烟、使用明火。
(2)施工现场应配备消防设施,并定期进行检查、维护。
(3)施工人员应掌握灭火器的使用方法,熟悉火灾应急处理程序。
5. 质量控制(1)严格按照设计要求和质量标准进行施工,确保工程质量。
(2)对施工过程中发现的质量问题,及时进行整改。
(3)施工完成后,进行质量验收,确保达到设计要求。
四、交底要求1. 施工单位应将本安全技术交底内容作为施工过程中的重要依据,加强施工人员的安全教育。
2. 施工人员应认真学习安全技术交底内容,提高安全意识,确保施工安全。
3. 监理单位应加强对施工现场的安全监督检查,确保安全技术措施落实到位。
4. 管理人员应定期对施工人员进行安全技术培训,提高施工人员的安全操作技能。
五、附则1. 本安全技术交底自发布之日起执行。
石墨聚苯板外墙保温技术交底一、概述石墨聚苯板外墙保温技术是采用石墨聚苯板作为保温材料,加固外墙,提高外墙的保温性能。
该技术不仅提高了房屋的保温性能,还可以有效地节省能源和降低建筑的能源消耗。
二、工程流程1.首先,进行工程前的调查和勘察工作。
通过对现场进行调研,了解墙体的材料和结构特点。
2.根据墙体结构,选择合适的保温材料和厚度,并确定保温层的位置和尺寸。
3.对墙体进行清洗和处理,使其干净整洁。
4.在保温层上涂抹聚合物水泥浆,并将石墨聚苯板粘贴到保温层上。
在石墨聚苯板之间填充胶水,以确保保温层的完整性和牢固性。
5.在石墨聚苯板上贴网格布,再次涂抹聚合物水泥浆,从而形成一个坚固的外墙保温层。
6.最后,进行抹面处理,使保温层与墙面完全融合,达到美观牢固的效果。
三、注意事项1.在施工过程中,必须严格按照施工规范执行,确保施工质量。
2.确保施工现场的安全。
施工人员应佩戴安全带,并在施工现场设立警示标志。
3.施工过程中注意环保,确保不会对环境造成污染。
4.施工结束后,必须对施工现场进行清理,并妥善处理施工废料。
四、优点和应用范围石墨聚苯板外墙保温技术具有以下优点:1.保温性能良好,可大幅度提高墙体保温性能。
2.施工简单、快速、方便,降低了人工费用和时间成本。
3.可根据不同墙体材料和结构采用不同的保温材料和厚度,提高施工的灵活性。
4.耐久性好,维修成本低,减少了后期维护的费用和工期。
石墨聚苯板外墙保温技术适用范围广泛,可应用于建筑物的外墙、屋顶、地面等部位的保温工程。
特别是在北方地区、高层建筑、钢结构建筑等需要高效保温的场所更加适用。
五、总结石墨聚苯板外墙保温技术是一种可靠的保温技术,在建筑节能和环保方面有着重要的作用。
在实际应用中,必须严格按照施工规范,确保施工质量和人员安全,以达到良好的保温效果和美观的外观效果。
保温板错缝及转角示意图
)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,门窗洞口四角部位的
”型进行铺贴,不得拼贴,窗口上端
左右。
拼缝距洞口四周距离
)檐沟部位的上下及侧面应采用石墨模塑聚苯板整体包覆。
)基层墙面上保温系统的抹面层应延伸到空调机搁板上下表面的圆弧,并附加耐碱玻纤网格布增强处理;
)空调机搁板饰面层上表面宜向外有不小于6﹪的泛水坡度;
)墙身变形缝的金属盖缝板应在石墨模塑聚苯板粘贴前按设计定位,并采用塑料锚栓将其牢固地固定在基层墙体上;
)在墙身变形缝内填塞双面涂抹胶粘剂的难燃型膨胀聚苯板。
填缝深度应大于缝宽。
聚苯板保温层施工安全技术交底1. 项目背景为确保建筑物的保温效果,我们决定在该项目中使用聚苯板作为保温层材料。
聚苯板具有优异的保温性能和较低的导热系数。
然而,在施工过程中,需要注意一系列的安全事项,以避免发生意外。
2. 施工前准备在进行聚苯板保温层施工之前,必须进行充分的准备工作,确保施工现场的安全。
2.1 施工场所选择合适的施工场所,确保周围环境没有易燃易爆物品,保证施工人员的安全。
2.2 工具和设备检查使用的工具和设备是否完好,确保其正常工作,减少使用过程中的安全风险。
2.3 人员培训对施工人员进行安全培训,包括聚苯板的特性、施工方法和安全注意事项等内容,提高施工人员的安全意识。
3. 施工过程中的安全注意事项在施工过程中,需要注意以下安全事项,以确保施工人员的安全。
3.1 使用个人防护装备确保施工人员佩戴适当的个人防护装备,如安全帽、安全鞋、手套、护目镜等,减少受伤的风险。
3.2 防止火源禁止在施工现场吸烟或使用明火,确保施工现场没有明火或其他可能引发火灾的物品,减少火灾的发生。
3.3 防止扬尘在施工过程中,产生的扬尘可能对施工人员的健康造成影响。
使用适当的防尘设施和措施,减少扬尘的产生和扩散。
3.4 安全操作施工人员应按照操作规程进行操作,禁止擅自更改或偷工减料,确保施工质量和施工人员的安全。
4. 紧急情况处理在施工过程中,如果发生突发状况或意外事故,应立即采取应急措施,保护施工人员的生命安全。
4.1 应急预案在施工现场制定合适的应急预案,明确各类事故的应急处理方法和联系方式,并进行相应的培训。
4.2 抢救设备在施工现场配备必要的抢救设备,如灭火器、急救箱等,以便在紧急情况下进行及时救援。
5. 施工结束后安全清理在施工结束后,要对施工现场进行安全清理,包括清除施工过程中产生的垃圾、废弃物和残留材料,保持施工现场的整洁和安全。
以上是关于聚苯板保温层施工安全技术交底的内容,希望所有施工人员能够严格遵守安全规定,确保施工过程中的安全和顺利进行。

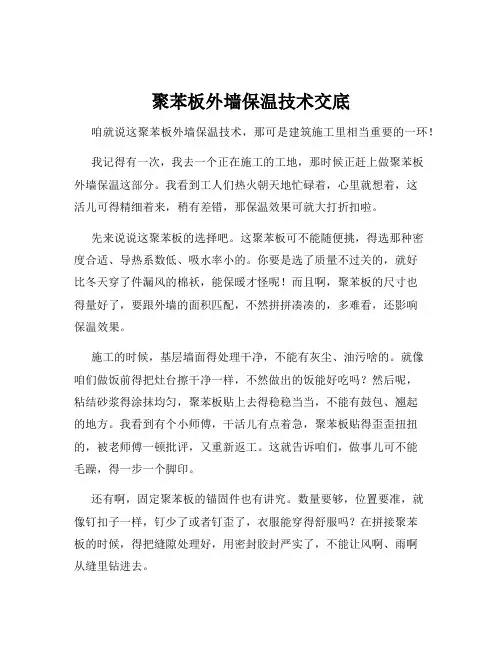

聚苯板外墙保温技术交底咱就说这聚苯板外墙保温技术,那可是建筑施工里相当重要的一环!我记得有一次,我去一个正在施工的工地,那时候正赶上做聚苯板外墙保温这部分。
我看到工人们热火朝天地忙碌着,心里就想着,这活儿可得精细着来,稍有差错,那保温效果可就大打折扣啦。
先来说说这聚苯板的选择吧。
这聚苯板可不能随便挑,得选那种密度合适、导热系数低、吸水率小的。
你要是选了质量不过关的,就好比冬天穿了件漏风的棉袄,能保暖才怪呢!而且啊,聚苯板的尺寸也得量好了,要跟外墙的面积匹配,不然拼拼凑凑的,多难看,还影响保温效果。
施工的时候,基层墙面得处理干净,不能有灰尘、油污啥的。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后呢,粘结砂浆得涂抹均匀,聚苯板贴上去得稳稳当当,不能有鼓包、翘起的地方。
我看到有个小师傅,干活儿有点着急,聚苯板贴得歪歪扭扭的,被老师傅一顿批评,又重新返工。
这就告诉咱们,做事儿可不能毛躁,得一步一个脚印。
还有啊,固定聚苯板的锚固件也有讲究。
数量要够,位置要准,就像钉扣子一样,钉少了或者钉歪了,衣服能穿得舒服吗?在拼接聚苯板的时候,得把缝隙处理好,用密封胶封严实了,不能让风啊、雨啊从缝里钻进去。
再说说这防护层。
抹面砂浆得均匀平整,玻纤网得铺得服服帖帖,不能有褶皱。
这就好比给外墙穿上了一层结实的防护服,保护着聚苯板,也保护着咱们的房子。
最后完工的时候,一定要仔细检查一遍。
看看有没有遗漏的地方,有没有裂缝,保温效果达不达标。
这就像是考试交卷前的检查,可不能马虎。
总之,聚苯板外墙保温这技术,看着简单,其实里面的门道多着呢。
每一个环节都得认真对待,才能保证咱们的房子冬天暖乎乎,夏天凉飕飕。
希望大家都能把这活儿干漂亮,让咱们住的房子都舒舒服服的!。

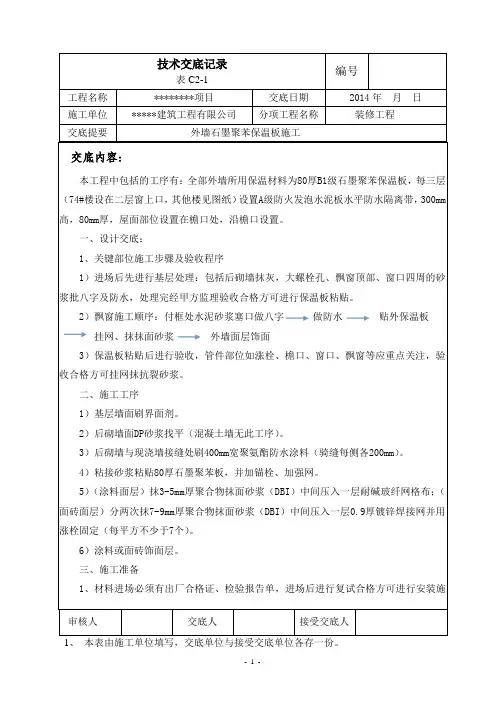

表C2-1工程名称********项目交底日期2014年月日施工单位*****建筑工程有限公司分项工程名称装修工程交底提要外墙石墨聚苯保温板施工2)、固定件参考数量:涂料面层每平方米约 4个;面砖面层每平方米约 6 -7个;防火隔离带打钉每50-60公分一个,每块板不少于两个锚固件。
洞口四周及阳角处锚固件距边缘200mm,间距300mm。
3)、锚栓安装后,塑料圆盘不应高出石墨聚苯板面,如有应进行扩孔处理;4、打底1)、正常情况下保温板粘贴完24小时后,可以对保温板缝(2mm以上)及板面缺陷处进行修补处理。
所有板缝必须在做防护面层之前用聚苯板窄条加以修补。
2)、在对保温板面层修补完成后,必须对保温基面进行整体检查,并打磨找平,严格控制保温板基层的平整度和垂直度。
3)、对于空调板预留的洞口处,套管与保温板间空隙需打发泡胶处理。
4)、保温板打磨处理完的要求如下:保温层允许偏差项次项目允许偏差(mm)检验方法审核人交底人接受交底人表C2-1工程名称********项目交底日期2014年月日施工单位*****建筑工程有限公司分项工程名称装修工程交底提要外墙石墨聚苯保温板施工1 表面平整 4 2m靠尺、直尺2 阴,阳角垂直 4 2m拖线板3 阴,阳角方正4 200mm方尺4 立面垂直度 4 2m靠尺、直尺5 板块间高差(含接茬高差) 1 钢尺5、抹聚合物砂浆底层将聚合物砂浆均匀地抹在石墨聚苯板上,厚度约2mm。
6、粘贴玻璃纤维网格布、挂镀锌网片1)、先在门窗洞口四角加一层网格布进行加强,洞口四角网格布尺寸为300mm×200mm 与大墙面的网格布搭接在门窗口周边的加强网格布之上;洞口四周及大角处应保证两层网格布包角,钢丝网墙面顺序为:翻包或正包玻纤网一道铺钢丝网正包网格布一道。
2)、对于门窗口及其它洞口四周的石墨聚苯板端头应用网格布和粘结砂浆将其包住,也只在此时,允许石墨聚苯板端边处抹粘结砂浆;审核人交底人接受交底人表C2-1工程名称********项目交底日期2014年月日施工单位*****建筑工程有限公司分项工程名称装修工程交底提要外墙石墨聚苯保温板施工3)、将大面积网格布沿长度、水平方向绷直绷平,注意将网格布弯曲的一面朝里,用抹子由中间向上,下两边将网格布抹平,使其紧贴底层聚合物砂浆,网格布搭接宽度不小于100mm,局部搭接处可用聚合物砂浆补充原底层砂浆的不足处,不得使网格布皱褶空鼓、翘边;钢丝网做法同玻纤网,只是应用锚固件的双层垫片夹住钢丝网,搭接宽度不小于80mm。

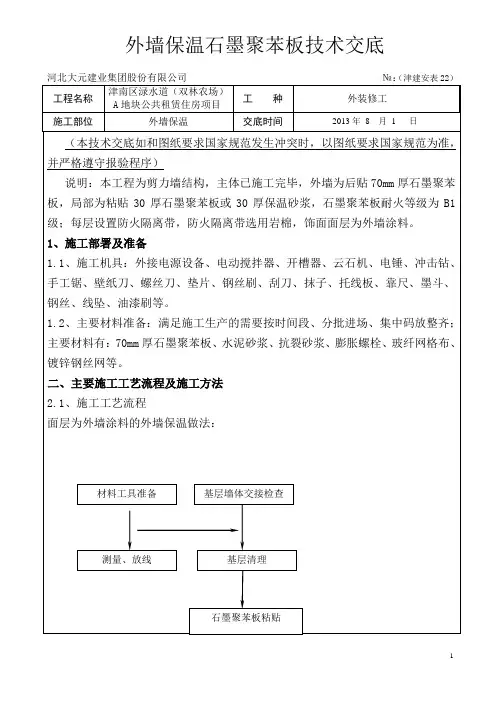

外墙保温石墨聚苯板技术交底河北大元建业集团股份有限公司№:(津建安表22)工程名称津南区渌水道(双林农场)A地块公共租赁住房项目工种外装修工施工部位外墙保温交底时间2013年8 月1 日(本技术交底如和图纸要求国家规范发生冲突时,以图纸要求国家规范为准,并严格遵守报验程序)说明:本工程为剪力墙结构,主体已施工完毕,外墙为后贴70mm厚石墨聚苯板,局部为粘贴30厚石墨聚苯板或30厚保温砂浆,石墨聚苯板耐火等级为B1级;每层设置防火隔离带,防火隔离带选用岩棉,饰面面层为外墙涂料。
1、施工部署及准备1.1、施工机具:外接电源设备、电动搅拌器、开槽器、云石机、电锤、冲击钻、手工锯、壁纸刀、螺丝刀、垫片、钢丝刷、刮刀、抹子、托线板、靠尺、墨斗、钢丝、线坠、油漆刷等。
1.2、主要材料准备:满足施工生产的需要按时间段、分批进场、集中码放整齐;主要材料有:70mm厚石墨聚苯板、水泥砂浆、抗裂砂浆、膨胀螺栓、玻纤网格布、镀锌钢丝网等。
二、主要施工工艺流程及施工方法2.1、施工工艺流程面层为外墙涂料的外墙保温做法:材料工具准备基层墙体交接检查材料工具准备基层墙体交接检查测量、放线基层清理石墨聚苯板粘贴2.2、石墨聚苯板施工工艺:根据工程进度及现场情况,可分单组双向或双组同向流水作业,即单组安装石墨聚苯板由下到上施工,抹灰由上到下施工;常温施工时流水间隔12小时以上。
2.3基层处理1.彻底清除基层表面的浮灰、油污、脱模剂、空鼓及风化物等影响粘贴强度的材料。
对空鼓、脱层、孔洞、裂缝等基层质量缺陷进行修补,并达到相关标准;2.基层找平:用1:3水泥砂浆,用2m 靠尺检查最大偏差应小于2mm ;3.确定垂线、水平线、变形缝线、门窗洞口线等控制基准线。
2.4调制聚合物砂浆1.使用干净的桶加入5份干混砂浆,再加约一份净水,(水量尽可能少一些,不可过多),注意应边加水边搅拌,然后用手持式电动搅拌器搅拌约5分钟,直到搅石墨聚苯板打磨找平 贴网格布并将网格布压入 抹面层抗裂砂浆 隐检 抹底层抗裂砂浆 贴网格布并将网格布压入 验收 空调管、栏杆洞修补拌均匀,稠度适中,并有一定粘度,以维持刚粘上墙的石墨聚苯板不滑落;(层与层之间加一道钢托架)。
编号:北湖片区配套幼儿园建设工程项目交底部位外墙保温工程名称施工单位四川熙韵建筑工程有限公司日期2017 年12 月2 日交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。
交底内容:外墙保温技术交底一、施工准备1、主要材料螺栓。
2、主要机具3、施工工具:30mm后挤塑板、界面砂浆,聚合物胶粘剂,耐碱网格布,复合热镀锌电焊网,塑料:龙门吊、搅拌器等。
有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m靠尺等。
4、外墙保温做法:1.8mm厚聚合物抗裂砂浆内嵌埋镀锌钢丝网饰面基层2.30mm厚聚苯板用镀锌钢丝网锚固件卡紧每块聚苯板至少应有五个锚固点,板缝应挤紧。
二、操作工艺1、工艺流程结构基层处理、材料及工作准备一一吊垂直线、弹控制线一一基面润湿一一抹粘贴砂浆一粘贴聚苯板一一安装锚固件塑料套管、固定锚固件一一抹底层抗裂砂浆一一镀锌钢丝网一一抹面层抗裂砂浆一一验收合格一一面层施工2、基层处理工程的结构墙体基面必须清理干净,对并检验墙面平整度和垂直度。
用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。
3、设置控制线在墙面阴角的部位,垂直22#钢丝,用经纬仪校正其垂直度,上下固定,在外墙皮的四周用水准仪测设,用墨斗弹出七层窗台水平线,以水平、垂直总控制线为基准按间距 1.2m划分区段控制网,找墙间规矩,用5kg线坠和抄平水管校核。
4、安装挤塑板(1)挤塑板规格:标准板面尺寸为600 X 900对角线误差± 2mm非标准板按实际需要尺寸加工。
尺寸允许偏差± 2mm大小面垂直。
(2)粘贴砂浆一次配制量以2h内用完为宜。
(3)聚苯板自上往下、错缝依次粘贴,贴板前要比试两块板间的厚度、缝隙是否平整、严密。
若不平、不严时需要修平整,缝隙严密后,再打胶,聚苯板粘贴采用满粘法,胶厚5mm。

聚苯板外墙外保温技术交底随着建筑行业的发展,聚苯板外墙外保温技术应用越来越广泛。
本文将介绍聚苯板外墙外保温技术的基本原理、施工工艺及注意事项。
1. 基本原理聚苯板外墙外保温技术是将聚苯板作为保温材料,固定在建筑外墙表面,形成一层保温层。
其基本原理是通过聚苯板的导热系数低,能够减少室内热量向外散失,提高建筑的保温性能。
2. 施工工艺2.1 预处理在施工之前,必须对外墙进行清洁,并检查外墙表面是否存在裂缝、空鼓等问题。
如有问题,必须先修复修补。
2.2 材料准备聚苯板外墙外保温所需的材料包括聚苯板、胶粘剂和固定件等。
这些材料必须符合相关标准,并在施工现场进行验收。
2.3 聚苯板安装首先,将胶粘剂均匀涂抹在聚苯板的表面。
然后,将聚苯板按照一定的规格和要求固定在外墙表面。
安装过程中要确保聚苯板之间的接缝处紧密结合,无空隙。
2.4 整体测量聚苯板安装完成后,需要进行整体测量,确保安装的平整度和垂直度符合要求。
3. 注意事项3.1 施工环境聚苯板外墙外保温必须在适宜的施工环境下进行,避免在高温、低温或潮湿环境下施工。
3.2 施工质量施工过程中要严格按照相关技术规范进行操作,确保施工质量。
特别是在聚苯板安装和固定过程中,要注意使用合适的胶粘剂和固定件,以保证安装牢固。
3.3 安全措施在施工过程中,必须做好安全措施,如佩戴合格的安全防护用品,避免发生意外。
以上就是聚苯板外墙外保温技术的基本原理、施工工艺及注意事项。
通过正确的施工和维护,聚苯板外墙外保温技术能够有效提升建筑的保温性能,提高室内舒适度。
外墙保温板施工技术交底一、施工工序基层处理材料及工具测量、放线挂基准线粘贴包边网格布粘贴聚苯板安装防火隔离带安装锚固件打磨、修整、隐检抹聚合物砂浆底层压入包边和加强网格布贴、压网格布抹聚合物砂浆面层修整、验收二、施工要点1、基层处理:检查封堵基面未处理的孔洞;对暂时不能处理的孔洞如外墙连墙件、卸载钢丝绳等洞口应根据洞口尺寸预留方正以利于后期正确修补;清除基层混凝土残渣及基面尘土;如果保温板粘贴之前墙体基层要求找平或刮粘接砂浆等利于防水的措施,应按隐蔽验收要求全部检查后方可进行保温板粘贴工作,这对预防外墙渗漏非常重要2、墙面测量及放线:根据楼层轴控线为依据,对墙面、阴阳角、门窗洞口、露台、阳台栏板等位置进行实际测量悬挂上下建筑物二层到三十四层顶垂直线;根据楼层室内50水平控制线在每层一般在窗台下设置贯通的水平控线;门窗洞口控线根据洞口粉刷成型尺寸进行悬挂其中洞口下口应比成型尺寸低20mm,内粉班组依据保温板定型尺寸进行粉刷锁口,锁口尺寸由保温班组负责控制,洞口处预留的外墙网格布待内粉锁口后再进行内包,内包时网格布若有损毁应重新补粘搭接不少于250的网格布3、包边网格布:聚苯板在安装墙面时应在上、下、左、右顶点含门窗洞口、伸缩缝、露阳台等位置要预先粘贴包边网格布位置在外墙面网格布内侧,网格布宽度一般为板厚+200mm;4、聚苯板涂抹粘接胶:根据现场材料一般尺寸为9001200mm,在聚苯板的四周设置不小于100mm宽的粘接胶尤其在门窗洞口处洞口四周必须保证施工质量以防止渗水隐患,中间部位设置点式粘接胶以梅花形布置,粘接胶涂抹面积不小于该块板面积的40%;板在阳角位置设置马牙槎形式一咬一压;粘板时应轻柔挤压版面,并随时检查板的平整度,没粘完一块板应用工具将相邻版面拍平及时清理挤压出来的粘接胶;在粘贴聚苯板之前应预先排列模块严禁出现上下通缝,竖缝应相互错开;粘贴时如墙面局部出现超差现象如在可调整情况下可以用粘接胶或聚苯板适量调整,如无法调整应及时通知楼号技术人员,严禁野蛮施工;根据图纸要求在每楼层交接位置设置A级防火隔离带,防火隔离带要求水平贯通满粘设置,以满足防火要求;5、聚苯板局部修整:板面平整度一般控制在2--3mm以内,如局部超出可以用纱布或整修机具轻轻磨平;6、锚固件安装:当聚苯板安装达到12小时后,即可安装锚固件并宜在24小时内完成,在板与板交接点用电钻电锤进行打孔,孔深入墙不小于50mm;锚固件每平方安装不少于8个并应参考图集布置要求其中所有保温板“丁”字交接口必须设锚固件;为保证外墙饰面平整度要求应做到:锚固件安装后不允许凸出保温板表面,如安装后出现局部平整度不符合要求时应及时修补或在施工抹面砂浆时找平7、根据图纸要求比例进行拌合聚合物砂浆,砂浆搅拌应根据实际工程量及工作时间拌制,严禁浪费原材料;将拌合好的砂浆抹与安装好的版面上,厚度一般为2---3mm;8、贴压网格布:墙身阴阳角处两侧网格布应双向绕角相互搭接各侧搭接搭接宽度不少于200mm;门窗洞口四角处设置400200的加强网格布,在洞口直角处沿45度方向设置网格布;所有的加强网格布必须在大面积网格布的内层;粘贴网格布时应沿水平方向绷平,平整地贴于板面的聚合物砂浆表面由中间向上下、向两边将网格布压入砂浆中,要求网格布压实平整不得有起皱、外露等现象;网格布左右搭接尺寸不小于100mm,上下搭接不小于80mm 并且搭接位置距防火隔离带不少于200mm;9、网格布设置完成在底层砂浆终凝以前进行面层砂浆罩面,厚度一般为1----2mm,以刚罩住网格布为宜,罩面应满足外墙饰面要求的平整要求尤其是阳角应方正并保证水平顺直或竖向垂直;如施工不及时底层砂浆已经凝固应做界面处理以后方可进行面层砂浆抹面;三、验收标准聚苯板安装允许偏差和检验方法保温板面层的允许偏差和检验方法上述如有不足之处按照现行规范进行验收;备注:根据施工合同乙方应在粉刷完成后对外墙窗洞口下侧另行上翻耐碱玻纤网格布及抗裂砂浆抹面,保证窗台防水渗透;交底人:接底人:。
石墨聚苯板外墙保温技术交底
工程名称交底部
位
外墙保温
工程编
号
日期2015-05-7
放置2-5分钟,再进行二次搅拌,即可施工。
2.4 粘结石墨聚苯板
本工程所采用石墨聚苯板的尺寸为1200×600×44(mm)、1200×600×62(mm)。
非标准尺寸或局部不规则现场裁切,确保切口与板面垂直,墙面边角处石墨聚苯板尺寸大于300mm。
(1)聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。
如下图所示:
(2)聚苯板的粘贴应从细部节点(如飘窗、阳台、
工程名称交底部
位
外墙保温
工程编
号
日期2015-05-7
合物粘结砂浆灰饼,如下图所示
(6)用条点法涂好聚合物砂浆的聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。
贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。
(7)聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出的
工程名称交底部
位
外墙保温
工程编
号
日期2015-05-7 施工。
2.5 安装锚固栓
(1)聚苯板粘结牢固后,应在8~24h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内30mm(有抹灰层时,不包括抹灰层厚度)。
(2)固定件个数按照每平方米2-3个,下图所示要求放置,任何面积大于0.1m2的单块板必须加固定件,且每块板添加数量不小于4 个。
(3)操作时,自攻螺栓需拧紧,使用根部带切割刀
工程名称交底部
位
外墙保温
工程编
号
日期2015-05-7
(3)将大面网格布沿长度、水平方向绷直绷平。
注意将网格布弯曲的一面朝里放置,开始大面积的埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。
要求砂浆饱满度100%,严禁出现干搭接。
(4)在伸缩缝处,需进行网格布翻包,网格布预粘在墙面上的尺寸为80mm,用网格布和粘结砂浆将聚苯板端头包住,此处允许聚苯板端边处抹粘结砂浆,大墙面粘贴的网格布盖在搭接的80mm 网格布之上,一同埋贴在底层聚合物抗裂砂浆上。
(5)在墙身阴、阳角处必须从两边墙身埋贴的网格布双向绕角且相互搭接,各面搭接宽度为不小于
工程名称交底部
位
外墙保温
工程编
号
日期2015-05-7
(4)窗口的周边与侧壁均采用30mm厚胶粉聚苯颗粒保温,东西山墙保温采用62厚石墨聚苯板。
(5)首层加强层,考虑首层墙面抗冲击要求,在标。
