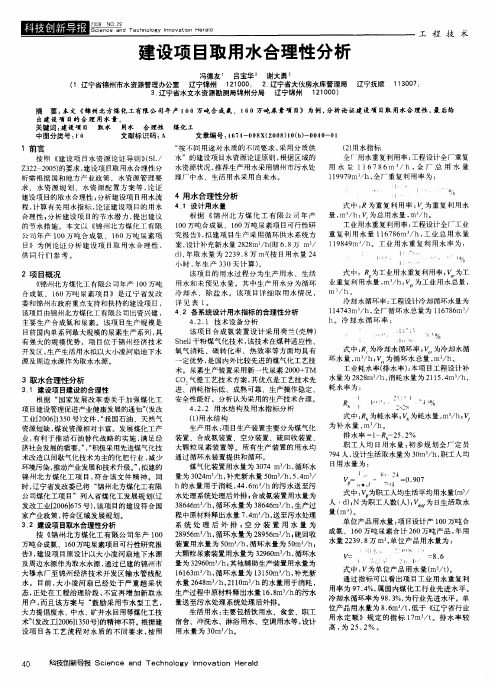

建设项目取用水合理性分析研究
- 格式:pdf
- 大小:63.87 KB
- 文档页数:3
永吉县县城引松给水工程(二期)建设项目取用水合理性分析摘要:该文通过对用水过程、用水指标等方面进行了分析,在此基础上对各水平年需水量进行预测,最后得出取用水的合理性结论。
关键词:永吉县引松给水工程(二期)建设项目取用水合理性分析中图分类号:tv213 文献标识码:a 文章编号:1674-098x(2012)12(a)-0-01永吉县县城口前镇现有净水厂一座,于1998年建成使用,为永吉县县城引松给水一期水源工程,设计供水能力1.5×104 m3/d,目前的供水量已满足不了永吉县未来经济社会发展对水的需求。
为保证城区发展用水,永吉县政府决定兴建第二条引松输水管线为永吉县提高供水能力,引松给水工程(二期)设计引用水量为1.5×104 m3/d,届时市政供水能力将达到3.0×104 m3/d。
1 取水合理性分析1.1 取水符合产业政策城市供水是城市的命脉,它为城市的生产、生活提供着必需的条件,是制约城市发展的决定性因素,甚至也构成了关系社会安定的重要因素。
由于它的不可代替性、不可选择性,牵动着城市的千家万户每个居民,所以城市供水是城市首要的基础设施。
1.2 取水符合流域及区域水资源规划本工程属于永吉县生活、工业用水规划中的一部分,在一期工程中已经为本期工程预留了位置,而且随着永吉县经济的不断发展,人民生活水平的逐年提高,一期工程供水量将不能满足将来的用水要求,工程建设势在必行。
永吉县建设局和设计单位等有关部门,近年来对永吉县城区的现状供水情况进行了多次踏勘和调查,为项目的实施,奠定了基础。
同时,近年来对城区的供水现状进行了多次改造,为本工程的顺利进行,积累了可靠的实际经验。
本工程采用成熟的技术与先进设备,在设计、施工和运行管理上均有成熟经验。
1.3 取水符合水功能区划取水口位置属“第二松花江吉林市饮用水源工业用水区1”,水源水质满足饮用水标准。
工程建成后,主要是供给永吉县城区生活和工业用水。

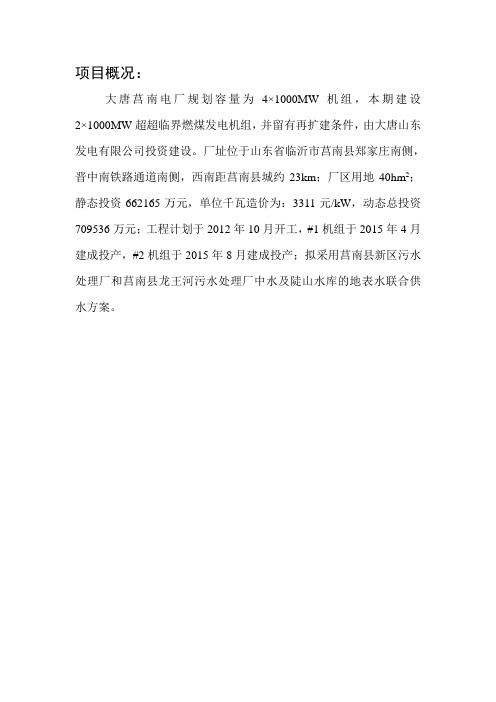

项目概况:大唐莒南电厂规划容量为4×1000MW机组,本期建设2×1000MW超超临界燃煤发电机组,并留有再扩建条件,由大唐山东发电有限公司投资建设。
厂址位于山东省临沂市莒南县郑家庄南侧,晋中南铁路通道南侧,西南距莒南县城约23km;厂区用地40hm2;静态投资662165万元,单位千瓦造价为:3311元/kW,动态总投资709536万元;工程计划于2012年10月开工,#1机组于2015年4月建成投产,#2机组于2015年8月建成投产;拟采用莒南县新区污水处理厂和莒南县龙王河污水处理厂中水及陡山水库的地表水联合供水方案。
4 建设项目取用水合理性分析根据可研设计提供的取用水方案,本章节将依据火电行业的产业政策和水资源管理要求,一方面从当地水资源开发利用现状、配置、规划、供水安全和国家产业政策等方面分析取水的可行性和合理性。
另一方面,依据行业用水定额与标准,并类比国内同类企业的用水指标,从本工程的用水工艺和过程着手,按照整体最优、注重节水、减污的原则对各环节用水进行平衡分析计算,进一步提出节水措施和建议,最终确定本工程的合理用水量。
4.1 取水合理性分析4.1.1 符合国家的产业政策国家《电力产业政策》中明确提出:除西藏、新疆自治区和海南省外,在大电网覆盖范围内,燃煤电站应建设高参数、大容量、高效率、节水环保型机组,所选机组单机容量应为300MW及以上。
禁止建设单机容量为200MW及以下燃煤凝汽式火电机组。
优先规划和建设:利用本地煤炭资源建设坑口或矿区电站以及靠近煤炭通道上的港口、路口等运输条件较好的电站项目;有利于电网安全稳定,多方向、分散接入系统的项目。
本工程建设2×1000MW超超临界燃煤凝汽式机组工程,是高参数、大容量、高效率、节水环保型电源建设项目。
而且采用目前广泛应用的、技术比较成熟的湿法烟气脱硫工艺和干除灰方式,利用城市污水处理厂中水和水库地表水混合供水水源,设计发电标煤耗270.3g/KW.h。
建设项目水资源论证节水评价分析摘要:工程建设是建设项目水资源论证工作的主要部分,通过对建设项目水资源论证节水分析,可以进一步提高工业用水效率与效益、降低建设项目取用水量,同时也对提高企业节水、清洁生产能力、降低城市污水排放、保障饮用水质量和发展循环经济具有重要意义,推动建设项目水资源论证工作的质量与科学性发展。
本文剖析了水资源论证实际工作中面临的主要问题,并给出了具体的节水意见与对策,希望能够对相关研究和工作人员提供一定的帮助和借鉴。
关键词:建设项目;水资源;论证;节水1引言重视建设项目节水分析,进一步提高用水效率与效益、降低建设项目水资源损失,从而降低建设项目的取用水量,同时也对进一步提高建设项目节水、清洁生产能力、降低污水排放的水源和发展循环经济,具有重要意义。
建设项目节约用水分析,是以建设项目业主所提供的取水方法为依据,并通过分析项目的加水设施、加水方法、用水过程等,制定节约用水对策。
不同类别、不同地域、不同产业、不同规模的建设项目,节水措施需要根据具体提供的节约用水政策来进行进一步的具体分析。
2水资源论证工作中存在的问题2.1论证时机和范围的确定当前很多建设项目存在很大的不足,有的还在可行性研究阶段,或者没有取得发改委最终的批准文件,甚至是由于项目的研究深度不足,或者未能对环境资源等问题进行较全面的研究,因而没有比较详细的标准和规范,就开始进行水资源论证。
这些情况都是因为前期工作还没有充分的准备,那在接下来的论证工作中,由于没有基础资料,或者论证的工程量往往比较大,或者论证的研究深度也存在很多不足,从而很难取得论证的成效。
此外,建设项目及周边水源对地区水资源累计危害以及水环境累积效应的研究也是非常关键的,所以,水资源的论证应以某一区域的水文地质单元及行政区域面积为依据,通过建设项目取水量的规模和对地区水资源的危害范围来决定其论证范畴。
2.2取用水合理性论证因为建设项目使用水资源的工艺技术不相同,因此论证单位对用水项目的用水定额的选择也比较难。
建设项目取用水合理性分析研究摘要:在工业行业的加速发展下,我国的社会经济水平得到了显著的提升,在用水方面的需求也随之呈现出了大幅度增长的趋势,与我国相关政策规定以及流域规划完全背道而驰,极不利于我国的水资源可持续利用发展。
而想要解决当下的问题,就必须保证建设项目取用水合理性。
基于此,本文将对建设项目取用水的合理性展开研究。
关键词:建设项目;取用水合理性;取水量前言:加强对建设项目中取用水合理性的研究,一方面可以减轻水资源紧缺方面的压力,维护自然生态环境的健康发展,让人类建设活动和自然生态环境之间形成和谐的共处关系,更好的保护人类赖以生存的家园。
另一方面则能够做到对建设项目建设成本的有效控制,避免施工过程中出现不必要的水资源浪费,让建筑工程项目建设呈现出绿色环保化的特点。
由此可见,对建设项目取用水合理性进行探究是十分必要的,具体策略综述如下。
1合理取水量研究在通过水行政主管部门审核并获得许可证后,建设项目才能够确定取水量,在这一过程中水行政主管部门会根据建设单位所提交的多种信息进行分析,根据工程类型、规模等共同按照标准进行严格审核,最终为符合要求的建设项目下发取水许可证,使建设项目能够确定取水量,顺利的开展建设工作。
在获得相关取水许可后,建设单位还需从年生产时间、输水损失等方面着手分析,进行取水量的进一步确定,满足建设项目业主的取水需求,并保证这一过程的合理性。
以下将从年生产时间、输水损失两个方面着手,对合理取水量展开研究:第一,年生产时间。
目前我国在计算年生产时间上的程序基本成熟,相关专家对于年生产时间信息的审查过程以及水资源论证工作人员对农村供水、水电等建设项目也表示认可,极大的保证了年生产时间计算的效率性和准确性。
不过在火电可研究设计建设项目上,年生产时间的计算还存在着一定的争议问题,这主要是在于该建设项目计算年生产时间应用7000—7500h小时数,而一般情况下建设项目计算年生产时间会使用6500h小时数,对于这一争议火电可研设计单位经过核对基本认可。
1. 基本要求1.1应在建设项目所在区域水资源开发利用现状分析的基础上,根据国家和地方产业政策、水资源管理要求、流域综合规划、区域水资源综合规划、有关专项规划和水资源配置方案等,论证建设项目取水合理性;按照节水型社会建设的要求,分析项目的节水潜力,提出节水措施,论证建设项目用水合理性。
1.2应根据水利水电建设项目取用水特点,突出取用水合理性论证重点;可根据水资源条件和建设项目的具体情况,适当调整论证内容:1.2.1对于引水式或混合式水力发电工程,应重点分析取水的合理性,坝后式电站取水合理性分析可简化。
1.2.2对于供水、灌溉和航运(船闸)工程,应重点分析用水的合理性。
1.2.3对于跨流域调水工程,对调出流域应重点分析取水合理性,对调入流域应重点分析用水合理性。
1.3水利水电建设项目宜简化或省略水平衡图。
2. 取水合理性分析2.1建设项目取水应符合流域综合规划和有关专项规划、水资源配置和管理要求,遵守已批准的水量分配方案(协议)、取水许可总量控制等,符合水功能区的管理规定等。
2.1.1应分析建设项目与规划的关系,论证建设项目与规划的符合性。
2.1.2对于缺乏规划的跨流域或水系的水利水电建设项目,应开展专题研究,分析建设项目与区域规划的协调性。
2.1.3对供水和灌溉工程,应符合建设项目所在区域节水型社会建设要求,分析建设项目取水与节水政策的符合性,论证水源配置的合理性。
2.1.4对于以工业供水为主的建设项目,应从供水对象所属行业、产品、规模、工艺、技术和当地水资源条件等方面分析建设项目取水与国家产业政策的符合性。
2.1.5对已有水量分配方案(协议)或取水许可总量控制指标的地区,应根据论证范围内目前实际用水和规划用水情况,分析其取水的可行性。
对于缺乏水资源综合规划或水量分配方案的地区,应开展区域水资源供需平衡专题研究,论证取水水源的合理性。
2.2建设项目取水应与建设项目所在区域的水资源条件、开发利用程度、区域的用水水平等相适应,满足减水河段最小水量要求,在通航河道上满足最小通航水深等。
根据SL/Z 322—2005《建设项目水资源论证导则(施行)》,建设项目取用水合理性分析是水资源论证工作重点之一,部分流域规划、区域水资源开发利用规划对近几年经济社会工业发展指标预测不足,即规划需水量偏小,使建设项目取水合理性分析与已完成的流域规划或水资源利用规划水资源配置结论相悖;部分建设项目受非水利行业专业知识限制及可行性研究设计阶段与建设项目水资源论证编制要求工作深度不对等,使建设项目用水合理性分析面临挑战。
1取水合理性分析建设项目取水合理性分析应根据国家和地方产业政策、水资源管理要求、水资源规划、水资源配置方案等,论证建设项目的取水合理性。
建设项目是否符合国家产业政策和是否属于国家鼓励发展的项目,建设项目业主单位从国家立项角度会统筹考虑。
但对于符合有关水资源规划、配置和管理要求等方面差距较大。
新疆过去经济社会发展比较落后,用水结构不合理,农业用水量约占经济社会总用水量的90%以上,部分流域地表水开发利用程度已超过70%,流域内部分区域地下水超采。
已完成的流域规划、区域水资源利用规划工业发展指标预测一般考虑近几年工业发展速度和地区经济社会五年发展规划,按递增指数预测工业总产值及需水量,由于工业基数小和未考虑非常规工业发展速度,使工业规划水平年需水量偏小。
近几年新型工业快速发展,需水量骤增,建设项目取水量与已完成的流域规划或水资源利用规划水资源配置结论相悖,有相当一部分建设项目取水合理性分析不符合有关流域规划或区域水资源规划、配置要求。
某钢铁生产建设项目规划钢铁年产量1000万t ,需水量由现状3220万m 3增加到6200万m 3,对于水资源总量仅2.53亿m 3的流域水资源来说供水压力可见一斑。
流域水资源利用规划水资源配置充分考虑了该企业的发展,但规划需水量仍不能满足6200万m 3取水要求,建设项目的开发建设受当地水资源量的严重制约,规划需水量依靠本流域水资源配置实现是有一定难度的。
某供水工程规划2010年供水量10000万m 3,规划2020年供水量20000万m 3。
目前该工程已按规划规模基本建设完成,经新疆水行政主管部门审查通过的建设项目水资源论证总取水量已达到8783万m 3,与供水工程管理部门签订的协议供水量已达到29678万m 3。
要保证工业发展取水可靠可行,供水工程规划及水资源配置规划亟待修编。
某新区建设工业、生活规划2015年需水量3042万m 3,2020年需水量7773万m 3。
项目所在区域流域规划2020年工业、生活总用水量3091万m 3,新区建设规划需水量为新增用水量。
要保证新区建设项目取水可靠可行,经水资源论证,灌区33.5万亩灌溉面积必须实施农业节水技术,使农业综合毛灌溉定额由现状750m 3/亩降至规划水平年2015年531m 3/亩、2020年403m 3/亩。
农业节水反哺工业和节水型社会建设是经济社会可持续发展的前提,也给建设项目所在区域地方政府和建设项目业主对水权置换所产生的工程投资建设施以重压,将使流域或区域经济社会发展用水结构、水资源配置规划方案发生重大变化。

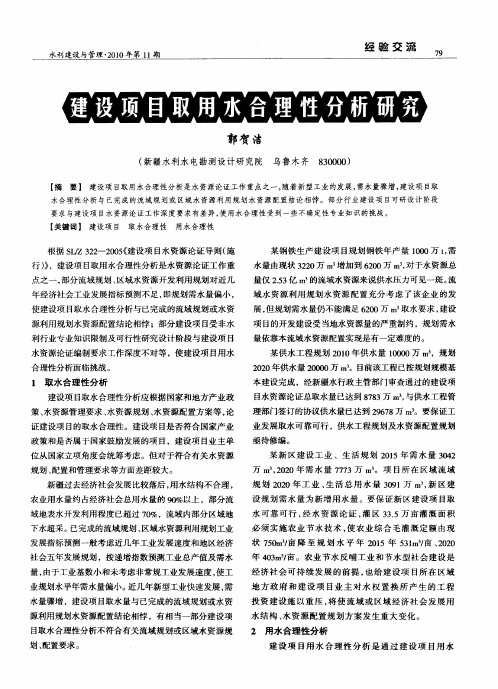

2用水合理性分析建设项目用水合理性分析是通过建设项目用水建设项目取用水合理性分析研究郭贺洁(新疆水利水电勘测设计研究院乌鲁木齐830000)【摘要】建设项目取用水合理性分析是水资源论证工作重点之一,随着新型工业的发展,需水量骤增,建设项目取水合理性分析与已完成的流域规划或区域水资源利用规划水资源配置结论相悖。
部分行业建设项目可研设计阶段要求与建设项目水资源论证工作深度要求有差异,使用水合理性受到一些不确定性专业知识的挑战。
【关键词】建设项目取水合理性用水合理性水利建设与管理·2010年第11期经验交流79工艺、水平衡和用水指标分析,对建设项目用水水平进行评判,分析建设项目的节水潜力,提出有针对性和可操作性的节水措施和建议。
对于火电、化工、煤矿、制造业等行业的建设项目水资源论证工作,水利工作者面对非水利行业的新技术、新材料、新工艺、新设备等进行建设项目的用水合理性分析,无疑受到非水利行业专业知识的挑战。
对于新型工业建设项目无国家、行业及地方用水定额标准,用水工艺分析、可研设计用水量核定和用水水平评价,需与可研设计单位调研、协商完成。
2.1火电行业用水合理性分析2.1.1循环冷却补给水用水合理性分析该水量为冷却塔蒸发损失、风吹损失和排污损失补给水量,与建设项目所在区域四季气温和风速变化有关,与取水水源水质和冷却塔设施有关。
评价指标为蒸发损失率、风吹损失率、排污损失率,行业标准要求分别满足1.2%、0.1%、1.0%。
某建设项目2×15万kW煤矸石电厂排污损失率达2.6%,但项目其他评价指标均满足要求,从水资源论证角度分析,认为冷却水系统用水不合理,从可研设计考虑工艺供水系统投资和提高电厂水重复利用率方面综合分析,可认为可研设计用水合理。
2.1.2脱硫脱硝用水合理性分析在国家对火电厂提出脱硫强制要求后,脱硫脱硝用水使建设项目总用水量增加,脱硫脱硝用水与煤质和工艺装置有关。
脱硫脱硝用水的合理性分析除与同规模已建工程对比分析外,还应从脱硫脱硝工艺技术是否成熟、是否先进和脱硫效率大于95%、脱硝效率大于75%等方面分析,核定可研设计脱硫脱硝用水量,评价用水合理性。
2.1.3生活用水合理性分析火电厂可研设计一般不大于2×300万kW级机组生活用水量为4~5m3/h,大于2×30万kW级机组生活用水量为8~10m3/h。
建设项目水资源论证根据电厂职工定员,复核电厂生活用水指标一般在400~500L/(人·日),个别项目生活用水指标达到900L/(人·日)。
依据新政办发[2007]105号《关于印发新疆维吾尔自治区工业和生活用水定额的通知》,可研设计生活用水量严重超标。
通常生活用水合理性分析考虑电厂职工用水特点,人均生活用水指标按200L/(人·日)设计,对可研设计生活用水量进行核减。
2.1.4未预见用水合理性分析建设项目生产用水应考虑未预见用水。
火电厂可研未预见用水量设计多少不一,未预见用水合理性从建设项目生产用水保证程度分析,对成熟工艺生产项目未预见用水量应按5%~10%考虑,对不成熟工艺或新型工业生产项目未预见用水量应按10%~15%考虑。
在装机取水量和单位发电量取水量指标满足GB/ T18916.1—2002《取水定额第1部分:火力发电》的情况下,取上限比较合理。
2.1.5重复利用率指标评价GB/T18916.1—2002《取水定额第1部分:火力发电》对重复利用率指标未明确规定,按DL/T783—2001《火力发电厂节水导则》的要求,单机容量为12.5万kW及以上新建凝汽式电厂全厂重复利用率不小于95%。
电厂用水合理性分析对空冷电厂全厂重复利用率要求不小于95%也已是不成文规定。
2.2化工行业用水合理性分析化工行业的用水合理性分析较水电、火电和供水工程等用水合理性分析复杂,用水工艺水平衡分析单从水平衡图分析,用水量、复用水量、耗水量和排水量是无法平衡的,必须结合工艺生产用蒸汽凝结水平衡图和工艺生产用脱盐水平衡图,还要考虑蒸汽凝结水量损失、生产原料带入水量及生产过程中化工装置化学反应生成水量等。
总之,水平衡分析和用水合理性分析比较复杂。
煤化工既煤制天然气、煤制油及煤制烯烃等建设项目,目前无国家、行业及地方用水定额评价指标对可研设计用水合理性分析进行评价,主要针对建设项目水重复利用率、单位产品用水量指标和生活用水指标等,类比国际、国内同规模项目用水指标进行分析评价。
2.3煤矿项目用水合理性分析煤矿生产用水工艺相对简单,用水分地面和矿井两部分。
生产用水主要为消防、黄泥灌浆、设备冷却及降尘冲洗等。
职工生活用水主要为日常生活、食堂餐炊、淋浴、绿化和道路洒水等用水。
煤矿项目可研报告用水工艺设计根据煤炭工业有关国家及行业设计规范设计用水量,但生活用水指标依据新政办发[2007]105号《关于印发新疆维吾尔自治区工业和生活用水定额的通知》用水定额严重超标,由于不同行业规范郭贺洁/建设项目取用水合理性分析研究80(上接第72页)3.2地下水保护措施3.2.1非工程措施禁止企事业单位利用渗井、渗坑排放倾倒含有毒污染物的废水、含有病原体的污水和其他废弃物。
在无良好隔渗的地层,禁止企事业单位使用无防止渗漏措施的沟渠、坑塘等输送或存贮含有毒物污染的废水、含病原体的污水和其他废弃物。
在开采多层地下水时,如果各含水层水质差异较大,应当分层开采,已污染的潜水和承压水,不得与未污染的混合开采。
兴建地下工程设施或者进行地下勘探、采矿等活动,应采取防护性措施,纺织地下水污染。
3.2.2工程措施我市大部分地区地下水埋藏较浅,尤其嫩江流域一、二级支流。
目前在人口密集地区地下水污染比较严重,污染源主要是废污水入渗,厕所、牲畜粪池、渗水坑和垃圾堆放场所污染物随降水入渗污染地下水。
建设普及中小型污水处理厂,使城镇逐步做到污废水集中处理、达标排放;建设防渗厕所、牲畜粪池,以及垃圾集中堆放场所,避免污染物随降水入渗污染地下水。
对生活集中取水的地下水水源地,按有关规定范围建设围栏保护,确保水源不受到污染。
蒉设计要求存在差异,建设项目水资源论证工作用水合理性分析对煤矿项目可研设计生活用水量需要进行核减。
另外,一些行业建设项目可研设计阶段要求与建设项目水资源论证工作深度要求有差异。
例如某工业区建设项目2015年规划建设2×30万kW空冷机组火电厂、40亿Nm3/年天然气项目和30万吨的合成氨及52万吨化肥项目,总取水量2814.2万m3,2020年新增300万t煤制油项目和60万t煤制烯烃项目,新增取水量7039.87万m3,总取水量达9854.06万m3。
暂不评价取水量问题,但该工业区供水工程和煤制油、煤制烯烃建设项目只有规模,尚未完成可研设计,工业区建设项目水资源论证工作用水合理性分析及取水水源论证结论存在一些不确定性。
又如某水厂建设项目规划2015年供水量1.2亿m3,取水规模3.8m3/s,2030年供水量2.2亿m3,取水规模7.0m3/s。
水厂可研设计对水处理工艺按有关国家及行业设计规范满足设计要求,但供水规模对应的需水预测和取水工程设计较为简单,水厂建设项目水资源论证工作用水合理性分析及取水水源论证设计依据不充分。
3合理取水量建设项目合理取水量确定是建设项目取得水行政主管部门取水许可证的重要科学依据。
为保证建设项目生产正常运行,合理取水量应充分考虑年生产时间和取水工程输水损失,保障建设项目业主的合理取水要求。
3.1年生产时间水资源论证工作和专家审查对水电、城镇(农村)供水、化工等可研设计建设项目用水量计算年生产时间基本认可,对火电可研设计建设项目用水量计算年生产利用小时数(7000~7500h)有争议,目前核定可研用水量水资源论证按年生产利用小时数6500h计算,火电可研设计单位也基本认可。
